工程项目管理案例分析(DOC)
- 格式:doc
- 大小:184.82 KB
- 文档页数:8
《工程项目管理》(通识课)案例分析学院:学号:姓名:课程名称:工程项目管理案例-1 软件开发进度拖延责任分析陈伟明在项目 A 中遇到了很多项目经理都曾经遇到的困难,请你谈谈为什么他被撤换下来,他应该为这些问题负责吗?分析:陈作为项目经理,应该对项目全权负责。
项目经理陈的问题:1、对内对外的沟通协调能力不强对内遇到职能部门不配合等资源问题不能自行解决。
项目经理陈由于没能与职能部门的经理进行很好的沟通而导致人力资源的效用没能完全发挥。
作为一个从项目经理助理晋升为项目经理的项目负责人来说其的确不能去干涉其他部门的资源调度,但是项目经理要做到的是去协调,使其他部门的资源更好的为自己的项目组所用。
陈没有得到其需要的资源时没有试着和部门经理沟通,向他们说明项目的紧迫性、重要性和项目拖延的严重后果,也没通过其他办法来获得资源,只是怒气地埋怨部门经理的不配合,后来更愚昧的没有经过与职能部门经理沟通就直接向管理层报告“职能经理不合作而造成的项目严重拖期情况”。
把责任直接推到职能经理的身上,使得部门之间的合作出现裂痕。
对外到后期甚至与客户起冲突,影响公司声誉。
在客户对项目进行情况很不满的时候,陈“花大量时间向客户解释”正正也表现了他的沟通问题。
在项目进行中应该保持和客户的紧密联系,发挥客户监督的积极作用。
在向客户说明时应该向客户列出问题的困难性和解决计划,争取得到客户的理解和支持。
与客户意见不一的时候更应运用良好的沟通技巧,不要一味的想说服客户接受自己的方案,最重要的是保持良好的合作关系,继续取得客户的信任。
总的来说,陈在项目开发中犯了缺乏有效沟通的问题,是项目最终超时、超预算的一个重要原因。
2、有问题未能及时向高层汇报职能部门不配合半年后才去向领导汇报,项目已经严重拖期,失去了及时干预的宝贵时间。
陈应该为项目建立有效的项目汇报及沟通制度,定期向公司高层递送项目存在的问题和解决情况,而不是在问题出现半年之久才汇报,在这半年期间将浪费大量的时间和资源,并且会因为资源的问题而打乱项目的开发计划。
工程项目管理的成功案例分析一、概述随着社会的不断发展,工程项目管理在社会经济中扮演着越来越重要的角色。
工程项目管理的成功与否直接关系到企业的生产效益和财务回报。
本文将分析三个工程项目管理的成功案例,探讨这些项目成功的因素和经验。
二、案例分析2.1 珠江新城杏花苑项目珠江新城是广州市新兴的高端商务与住宅区,对于这样一个大型的新兴区域,建筑开发商需要做出的全景规划是非常复杂的。
珠江新城杏花苑项目是其中一个高端住宅区的典型代表。
该项目由一个长达40个月的复杂的开发过程组成,包括财务管理、工期管理、进度报告和风险控制等。
区域地理位置的不合理性、管理层级的复杂性、团队协作的难度和人员转换的频繁性,都是该项目所面临的挑战。
通过特别设计的系统和流程,珠江新城杏花苑项目成功实现了敏捷开发管理,即时更新开发计划、预测工期偏差、项目成本控制等。
因此,该项目在规定的时间内完成,并且在预算控制范围之内获得了进展。
2.2 广州市高科技产业园区广州市高科技产业园区(GGITP)是广东省的一个领先科技服务机构,致力于培育高科技产业。
该项目在竞争激烈的市场中也很成功,主要是基于以下几个成功因素:强有力的管理体系,实现了高效的工作流程和协同管理。
建立了良好的利益共享机制,为公司和团队员工的共同成长提供了有力的支持。
运用创造性的设计和营销策略,在市场中获得了重大的收益。
因此,该项目取得了显著的结果,成为了广东省的示范项目。
2.3 北京市环境改善项目很多城市都面临着环境恶化和污染增加的问题。
北京市政府通过经济投资的方式解决这些问题,启动了一项大型的环境改善项目。
项目的主要目标是减少污染排放、提高城市绿化率和改善居住环境。
该项目由一个由5个子项目组成的大型复杂事业部门。
为了实现这一目标,北京市政府采取了以下重要措施:实施公众管理,并建立了一套科学有效的管理和监督体系。
通过资源调度和项目管理,最大化地提高了工作效率。
该项目获得了显著的成果,如精细的环境质量的大幅提升,可持续发展的方向和城市公共空间的整体改进。
第1篇一、项目背景某市重点建设项目,总建筑面积约20万平方米,总投资约10亿元。
该项目位于市中心,周边环境复杂,施工难度较大。
项目工期紧,质量要求高,安全风险大。
为了确保工程顺利进行,建设单位委托某知名施工单位负责施工,并要求施工单位采用科学的管理方法,提高施工效率,确保工程质量。
二、施工工程管理目标1. 确保工程质量:按照国家及行业相关标准,确保工程实体质量达到优良等级。
2. 确保工程进度:按照合同约定,确保工程按期完工。
3. 确保安全生产:建立健全安全生产责任制,确保施工过程中无重大安全事故发生。
4. 降低施工成本:合理利用资源,优化施工方案,降低施工成本。
三、施工工程管理措施1. 组织管理(1)建立健全施工组织机构,明确各级管理人员职责。
(2)制定详细的管理制度,规范施工行为。
(3)加强人员培训,提高员工素质。
2. 质量管理(1)严格按照施工图纸和设计要求进行施工。
(2)采用先进的施工工艺和技术,提高施工质量。
(3)加强材料管理,确保材料质量。
(4)实施过程控制,及时发现并解决质量问题。
3. 进度管理(1)编制合理的施工进度计划,确保工程按期完工。
(2)加强施工过程中的进度监控,确保进度计划执行。
(3)针对关键线路和关键工序,采取有效措施,确保进度目标实现。
4. 安全生产管理(1)建立健全安全生产责任制,明确各级人员安全生产责任。
(2)加强施工现场安全管理,确保施工安全。
(3)定期开展安全生产检查,及时发现并消除安全隐患。
(4)加强员工安全教育,提高员工安全意识。
5. 成本管理(1)制定合理的施工成本预算,严格控制成本。
(2)优化施工方案,提高施工效率,降低施工成本。
(3)加强材料采购和施工过程中的成本控制。
四、案例分析在项目实施过程中,施工单位充分发挥了科学管理的作用,取得了显著成效。
1. 工程质量优良:通过严格的质量管理,工程实体质量达到优良等级,获得了建设单位和相关部门的高度评价。
2. 工程进度按期完成:通过合理的进度管理和有效的措施,工程按期完工,为项目的顺利交付奠定了基础。
工程项目管理综合案例分析一案例一:【背景材料】某实施监理的工程,建设单位与施工单位按照“建设工程施工合同(示范文本)”签订了施工合同。
项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件:事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。
总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作在未经监理人员验收的情况下,F工作已进行1天。
问题:1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。
2.根据《建设工程监理规范》(GB50319-2000),该工程还应具备哪些开工条件,总监理工程师方可签发工程开工报审表?3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。
并分别计算C工作、D工作、F工作的总时差和自由时差。
4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?案例二:【背景材料】某工程,甲施工单位按照施工合同约定,拟将B、F两项分部工程分别分包给乙、丙施工单位。
经总监理工程师批准的施工总进度计划如下图所示(单位:d),各项工作匀速进展。
工程实施过程中发生以下事件。
事件l:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知甲施工单位。
甲施工单位向建设单位提交了乙施工单位分包单位资格报审表及营业执照、企业资质等级证书、安全生产许可文件和分包合同等材料,申请批准乙施工单位进场,建设单位将该报审材料转交给项目监理机构。
一、项目背景某市大型商业综合体项目,总投资约20亿元,总建筑面积约50万平方米,包括购物中心、写字楼、酒店和公寓等多种业态。
项目由某知名房地产开发企业投资建设,于2018年6月正式开工,预计2021年6月竣工。
二、项目管理问题1. 进度管理问题(1)施工进度滞后。
项目开工后,因施工队伍管理不善、施工工艺不合理等原因,导致施工进度严重滞后。
截至2020年6月,实际完成进度仅为设计进度的60%。
(2)设计变更频繁。
由于前期设计考虑不周,后期频繁出现设计变更,导致施工过程中出现多次停工、返工现象,进一步影响了项目进度。
2. 质量管理问题(1)材料质量不达标。
项目在施工过程中,部分建筑材料质量不达标,影响了工程质量。
如防水材料、混凝土等,均出现了不合格现象。
(2)施工工艺不规范。
部分施工单位在施工过程中,未能严格按照设计要求和规范进行操作,导致工程质量受到影响。
3. 成本管理问题(1)成本控制不力。
项目在施工过程中,成本控制不力,导致实际成本远超预算。
如材料浪费、人工成本过高等。
(2)设计变更导致成本增加。
由于设计变更频繁,导致工程量增加,进而导致成本增加。
4. 人员管理问题(1)施工队伍素质不高。
部分施工队伍技术力量薄弱,人员素质不高,导致施工质量难以保证。
(2)项目管理人员不足。
项目管理人员数量不足,导致项目管理效率低下,难以有效协调各方资源。
三、案例分析1. 原因分析(1)项目管理不善。
项目前期策划、设计、施工等环节存在不足,导致项目进度、质量、成本等方面出现问题。
(2)施工单位管理水平不高。
施工单位在施工过程中,未能严格按照规范和设计要求进行操作,导致工程质量不达标。
(3)人员配置不合理。
项目管理人员数量不足,难以有效协调各方资源,导致项目管理效率低下。
2. 解决措施(1)加强项目管理。
完善项目管理体系,明确各环节责任,加强进度、质量、成本等方面的控制。
(2)优化施工队伍。
提高施工队伍素质,加强对施工过程的监督,确保工程质量。
工程项目管理案例分析某公司决定进行一个新的工程项目 - 建造一座大型高速公路。
这个项目的目标是在规定的时间内完成路段的修建,并确保建造质量和安全。
为了实现这一目标,项目团队制定了详细的计划,并且派遣了不同的小组负责不同的任务。
在项目开始之前,团队分析了该地区的交通流量和需求,并进行了详细规划。
他们选择了最优的路线,估计了建造所需的时间和资源,并将这些信息整合到项目计划中。
项目团队将整个项目分为几个阶段,每个阶段有不同的里程碑和目标。
他们制定了每个阶段的详细计划,并分配了资源和负责人。
在每个阶段结束时,项目团队进行了评估和复盘,并根据需要进行调整和改进。
项目团队密切监控和管理工程进度与成本,并随时与供应商和承包商沟通和协商。
如果在进行潜在风险评估时发现了任何问题,他们会立即采取行动来解决和减轻这些风险。
他们还会根据项目的需要,调整资源和时间表,以确保项目的顺利进行。
在整个项目过程中,项目团队密切关注施工质量和安全。
他们与承包商合作,确保按照规定的标准进行施工,并对施工现场进行定期检查。
如果发现任何问题或违规行为,团队将立即采取行动,并与相关机构沟通,以确保施工的质量和安全。
在项目结束时,项目团队进行了全面的评估和复盘,并准备了一份项目总结报告。
这个报告详细介绍了项目的目标、成果、挑战和吸取的教训。
团队还对项目管理和执行的效率和有效性进行了评估,并提出了改进建议。
通过这个案例分析,我们可以看到项目团队在项目管理中采取了一系列有效的措施来确保项目的顺利进行。
他们制定了详细的计划,积极管理进度和成本,并关注质量和安全。
通过与相关方保持密切沟通和合作,他们能够及时解决问题和风险,并确保项目的成功完成。
此外,经验教训的总结和改进建议的提出使得团队能够在今后的项目中更加高效和有效地进行管理。
工程项目管理案例案例1 (30分)1.背景图1A421033-1是某项目的钢筋混泥土工程施工网络计划。
其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混泥土工程。
箭线之下是持续时间(周),箭线之上是预算费用,并列入了表1A421033中。
计划工期12周。
工程进行到第9周时,D工作完成了2周,E工作完成了1周,F工作已经完成,H工作尚未开始。
2.问题(1)请绘制本例的实际进度前锋线。
(2)第9周结束时累计完成造价多少?按挣值法计算其进度偏差是多少?(3)如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响?(4)重新绘制第9周至完工的时标网络计划。
分析与答案(1)绘制第9周的实际进度前锋线,根据第9周的进度检查情况,绘制的实际进度前锋线见图1A421033-2,现对绘制情况进行说明如下:(4分)为绘制实际进度前锋线,首先将图1A421033-1般到了时标表上;确定第9周为检查点;由于D工作只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于E工作(2周)完成了1周,故在1/2处打点;由于F工作已经完成,而H工作尚未开始,故在H工作的起点打点;自上而下把检查点和打点连起来,便形成了图1A421033-2的实际进度前锋线。
(6分)(2)根据第9周检查结果和表1A421033中所列数字,计算已完成工程预算造价是:A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75万元(4分)到第9周应完成的预算造价可从图1A421033-2中分析,应完成A、B、D、E、C、F、H,故:A+B+D+E+C+F+H=12+10+12+22+25+9+8=98万元(3分)根据挣值法计算公式,进度偏差为:SV=BCWP-BCWS=75-98=-23万元,即进度延误23万元。
进度绩效指数为:SPI=BCWP/BCWS=75/98=0.765=76.5%,即完成计划的76.5%。
一、背景随着我国经济的快速发展,建筑工程行业呈现出蓬勃发展的态势。
然而,在工程项目管理过程中,仍存在诸多问题,影响了工程项目的顺利进行。
本文以某建筑工程项目为例,对工程项目管理现状进行分析,并提出相应的对策。
二、案例分析1. 项目概况该项目位于我国某一线城市,总建筑面积约10万平方米,包括住宅、商业、办公等多种业态。
项目总投资约10亿元,建设周期为3年。
在项目实施过程中,由于管理不善,导致项目进度延误、成本超支、质量问题频发等问题。
2. 现状分析(1)进度管理方面在项目实施过程中,进度计划编制不合理,缺乏有效的进度监控手段。
项目进度延误,主要原因是:①施工单位资源配置不足;②监理单位对施工进度监管不力;③设计变更频繁,导致施工方案调整。
(2)成本管理方面项目成本控制不力,主要体现在:①材料采购成本高;②人工成本过高;③施工过程中存在浪费现象。
(3)质量管理方面项目质量问题频发,主要原因是:①施工单位对质量意识不足;②监理单位对质量问题监管不力;③设计文件存在缺陷。
3. 对策建议(1)加强进度管理①优化进度计划,合理分配施工资源;②加强施工单位和监理单位的协调配合,确保项目进度;③严格执行设计变更审批制度,减少施工方案调整。
(2)加强成本管理①严格控制材料采购成本,实行招标采购;②合理制定人工成本,提高施工效率;③加强施工过程管理,减少浪费现象。
(3)加强质量管理①提高施工单位质量意识,严格执行质量标准;②监理单位加强质量监管,对质量问题及时整改;③设计单位优化设计文件,减少缺陷。
三、总结通过对某建筑工程项目管理的现状分析,可以看出,我国工程项目管理仍存在诸多问题。
为提高工程项目管理水平,应从进度、成本、质量等方面入手,加强项目管理,确保工程项目的顺利进行。
工程项目管理案例分析目录第二章工程项目前期管理案例 (2)第三章工程项目建设期管理策划 (6)第四章流水施工案例 (6)第五章进度管理案例 (12)第六章质量控制案例 (30)第七章安全管理案例 (37)第八章工程项目费用管理案例 (58)第九章招投标案例与合同管理案例 (87)第十章综合管理案例 (100)第二章工程项目前期管理案例[案例二]甲设计院接受委托,某某市新建污水处理厂项目进行可行性研究。
在建设方案研究中.通过方案比较,推荐 X 厂址。
为了合理布置工程总体空间和设施,还对项目的总图运输方案进行了优化。
该项目预计总投资 10 亿元,拟采用特许经营方式。
通过招标,A 公司与 B 公司组成的联合体中标。
A 公司为国内一家污水厂运营公司,技术力量雄厚,但资金不足;B 公司为国内一家基础设施投资公司,资金实力雄厚。
中标后,该联合体决定成立一个项目公司负责项目的融资、建设和运营。
该项目的资金筹措方案为:A、B 公司分别出资股本金 1 亿元和 3 亿元,项目公司从银行贷款 6 亿元,贷款利率为 7%。
假设社会无风险投资收益率为 4%某某市场投资组合预期收益率为 12%,污水处理行业投资风险系数为 1.1,所得税税率为 25%。
问题:1甲设计院在比选项目厂址时,应考虑哪些因素?2甲设计院在研究项目总图运输方案时,应考虑哪几个方面的内容?3某某市政府而言,该项目采取特许经营项目融资具有哪些优点?4列式计算该项目的加权平均资金成本。
答:1.甲设计院在比选项目厂址时,应考虑的因素有:自然因数、交通运输因某某市场因素、劳动力因素、社会和政策因素、集聚因素。
2甲设计院在研究项目总图运输方案时,应考虑的内容有:总体布置某某区总平面布置、竖向布置、运输某某区道路、绿化、总图技术经济指标。
3某某市政府而言,该项目采取特许经营项目融资具有的优点包括:拓宽资金渠道:降低政府风险;引进先进管理和技术,提高效率;合理利用资源;有利于法律体系和金融体系完善。

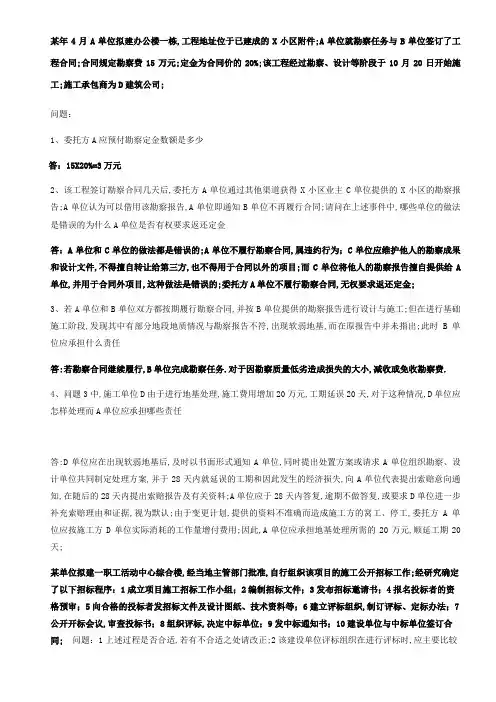

某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附件;A单位就勘察任务与B单位签订了工程合同;合同规定勘察费15万元;定金为合同价的20%;该工程经过勘察、设计等阶段于10月20日开始施工;施工承包商为D建筑公司;问题:1、委托方A应预付勘察定金数额是多少答:15X20%=3万元2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告;A单位认为可以借用该勘察报告,A单位即通知B单位不再履行合同;请问在上述事件中,哪些单位的做法是错误的为什么A单位是否有权要求返还定金答:A单位和C单位的做法都是错误的;A单位不履行勘察合同,属违约行为;C单位应维护他人的勘察成果和设计文件,不得擅自转让给第三方,也不得用于合同以外的项目;而C单位将他人的勘察报告擅自提供给A 单位,并用于合同外项目,这种做法是错误的;委托方A单位不履行勘察合同,无权要求返还定金;3、若A单位和B单位双方都按期履行勘察合同,并按B单位提供的勘察报告进行设计与施工;但在进行基础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出;此时B单位应承担什么责任答:若勘察合同继续履行,B单位完成勘察任务.对于因勘察质量低劣造成损失的大小,减收或免收勘察费.4、问题3中,施工单位D由于进行地基处理,施工费用增加20万元,工期延误20天,对于这种情况,D单位应怎样处理而A单位应承担哪些责任答:D单位应在出现软弱地基后,及时以书面形式通知A单位,同时提出处置方案或请求A单位组织勘察、设计单位共同制定处理方案,并于28天内就延误的工期和因此发生的经济损失,向A单位代表提出索赔意向通知,在随后的28天内提出索赔报告及有关资料;A单位应于28天内答复,逾期不做答复,或要求D单位进一步补充索赔理由和证据,视为默认;由于变更计划,提供的资料不准确而造成施工方的窝工、停工,委托方A单位应按施工方D单位实际消耗的工作量增付费用;因此,A单位应承担地基处理所需的20万元,顺延工期20天;某单位拟建一职工活动中心综合楼,经当地主管部门批准,自行组织该项目的施工公开招标工作;经研究确定了以下招标程序:1成立项目施工招标工作小组;2编制招标文件;3发布招标邀请书;4报名投标者的资格预审;5向合格的投标者发招标文件及设计图纸、技术资料等;6建立评标组织,制订评标、定标办法;7公开开标会议,审查投标书;8组织评标,决定中标单位;9发中标通知书;10建设单位与中标单位签订合同;问题:1上述过程是否合适,若有不合适之处请改正;2该建设单位评标组织在进行评标时,应主要比较投标单位的哪些条件3施工单位在进行投标报价时,常用的方法有哪些4该建设单位应符合哪些基本条件才可以进行招标活动(1)答:①第三条“发布招标邀请书”,应改为“发布刊登招标通告公告”;②第2、3条中间应加一条制订标底;③第5、6条中间应加一条组织投标单位踏勘现场,并对投标文件答疑;(2)2答:应主要对以下条件进行比较:①投标报价合理;②建设工期适当;③施工方案先进可行;④企业质量业绩充分,社会信誉良好;(3)3答:主要有①扩大标价法;②开口升级报价法;③多方案报价法;④突然袭法;4答:①建设单位必须是法人,依法成立的其他组织;②有与招标工程相适应的经济、技术管理人员;③有组织编制招标文件的能力;④有审查投标单位资质的能力;⑤有组织开标、评标、定标的能力;事件1:因甲方未能事先清空场地,甲方进场时间受到影响,并使工程A作业时间延长2天,窝工6个工作日;事件2:工程B为一隐蔽工程,钢筋混凝土结构;某建筑单位乙承建了该工程项目;施工完毕后,乙及时向甲方代表提出了检查验收要求;但因甲方未能在规定时间内到现场检查验收,乙方自己进行了检查;事后甲方认为由于该工程比较重要,要求乙重新对部位a、b检查;检查结果是:a完全合格,但b偏差超出了允许范围;由于重新检查部位a费用为28万元,工期4天;部位b 包括检查与返工,共计花费43万元,工期20天;又因该项目的检查及返工处理,还给乙后续工程造成了工期延长10天;事件3:在工程C施工中,因设计变更,造成施工时间增加2天,费用增加6万元;问题:1事件2中应依据哪些规定对建筑工程施工质量进行验收2关于事件2中的隐蔽工程验收,建筑工程施工质量验收统一标准GB 50300-2001有什么规定3上述材料中,乙方可以就哪些事件提出工期补偿和费用补偿,原因是什么4上述施工索赔,可采用哪些费用计算方法请详细说明;(1)答:应依据以下规定对建筑工程施工质量进行验收:①应符合建筑工程施工质量验收统一标准和相关“专业验收规范”规定;②应符合工程勘察、设计文件含设计图纸、图集和设计变更单等的要求;③应符合政府和建设行政主管部门有关质量的规定;④应满足施工承发包合同中有关质量的规定;(2)2答:统一标准规定,隐蔽工程隐蔽前应由施工单位通知有关单位进行验收,并填写隐蔽工程验收记录;这是对难以再现部位和节点质量所设的一个停止点,应重点检查,共同确认,并宜留下影像资料作证;(3)3答:事件1可以提出工期补偿和费用补偿要求,因造成延长的责任在甲方且影响了后续工程的施工;事件2不能提出工期和费用补偿,因为乙方没有按规定验收;事件3可以提出费用补偿,因造成费用增加的原因在甲方,如果该工程造成时间的增加超过了该项工作的总时差,还可以提出工期补偿;(4)4答:①实际费用法;就是以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿;②总费用法,即总成本法,就是当多次发生索赔事件后,重新计算工程的实际总费用,实际总费用减去报价时的估算总费用即索赔金额;③修正的总费用法,即在总费用法的基础上,去掉一些不合理的因素,使其更为合理;1.背景某市一写字楼,工程建筑面积45000㎡,建筑高度108m,36层现浇框剪结构,地下两层;该工程位于淤泥质软土地基上,抗震设防烈度为8度,由某市建筑公司施工总承包,工程于2004年2月18日开工;施工中发生如下事件:事件一:土方开挖时发现一古墓,为抢工期,项目经理安排几个亲信把古墓里的东西拿走后,要求施工队接着挖土方;事件二:为降低工程成本,项目经理决定将挖出的淤泥质软土作为回填土;事件三:4月25日已施工至地上一层,项目经理安排项目质量检查员主持编制施工项目质量计划,以应付公司28日的综合大检查;2.问题1事件一的做法是否妥当应如何处理2事件二的做法是否合理为什么3事件三的做法是否正确为什么1不妥;土方开挖中如发现文物或古墓,应立即妥善保护并及时报请当地有关部门来现场处理,待妥善处理后,方可继续施工;2不合理;因为,填方土料应符合设计要求,保证填方的强度和稳定性;一般不能选用淤泥和淤泥质土、膨胀土、有机质物含量大于8%的土、含水溶性硫酸盐大于5%的土、含水量不符合压实要求的黏性土;3不正确;因为,质量计划应在项目策划过程中,由项目经理主持编制;1.背景某建设单位与某施工单位按照建设工程施工合同示范文本签订了饭店装修改造施工合同;合同价款为2600万元,合同工期为200d;在合同中,建设单位与施工单位约定,每提前或推后工期一天,按合同价的万分之二进行奖励或扣罚;该工程施工进行到100d时,经材料复验发现,甲方所供应的木地板质量不合格,造成乙方停工待料19d,此后在工程施工进行到150d时,由于甲方临时变更首层大堂工程设计又造成部分工程停工16d;工程最终工期为220d;2.问题1施工单位在第一次停工后10d,向建设单位提出了索赔要求,索赔停工损失人工费和机械闲置费等共万元;第二次停工后15d施工单位向建设单位提出停工损失索赔7万元;在两次索赔中,施工单位均提交了有关文件作为证据,情况属实;此项索赔是否成立2在工程竣工结算时,施工单位提出工期索赔35d;同时,施工单位认为工期实际提前了15d,要求建设单位奖励万元;建设单位认为,施工单位当时未要求工期索赔,仅进行停工损失索赔,说明施工单位已默认停工不会引起工期延长;因此,实际工期延长20d,应扣罚施工单位万元;此项索赔是否成立1此项索赔成立;因为施工单位提出索赔的理由正当,并提供了当时的证据,情况属实;同时,施工单位提出索赔的时限未超过索赔合同规定的28d时限;2此项索赔不成立;因为施工单位提出工期索赔时间已超过合同约定的时间,而建设单位罚款理由充分,符合合同规定;罚款金额计算符合合同规定;故应从工程结算中扣减工程应付款万元;1. 背景某建设单位投资兴建科研楼工程,为了加快工程进度分别与三家施工单位签订了土建施工合同、电梯安装施工合同、装饰装修施工合同;三个合同都提出了一项相同的条款:建设单位应协调现场的施工单位,为施工单位创造可利用条件,如垂直运输等;土建施工单位开槽后发现一输气管道影响施工;建设单位代表察看现场后,认为施工单位放线有误,提出重新复查定位线;施工单位配合复查,没有查出问题;一天后,建设单位代表认为前一天复查时仪器有问题,要求更换测量仪器再次复测;施工单位只好停工配合复测,最后证明测量无错误;为此,施工单位向建设单位提出了反复检查两次的配合费用的索赔要求;此外,土建施工企业在工程顶层结构楼板吊装施工的时候,电梯安装企业进入施工现场,而后装饰装修企业也在施工现场进行了大量垂直运输工作,三家施工单位因卷扬机吨位不足发生了矛盾;由于建设单位没有协调好三个施工单位的协作关系,他们互相之间又没有合同约束,引起了电梯安装企业和装饰装修企业的索赔要求;最终,整个工程的工期延误了43d;2. 问题1建设单位代表在任何情况下要求重新检验,施工单位是否必须执行其主要依据是什么2土建施工企业索赔是否有充分的理由3若再次检验不合格, 施工单位应承担什么责任4电梯安装企业和装饰装修企业能否就工期延误向建设单位索赔为什么1建设单位代表在任何情况下要求施工单位重新检验,施工单位必须执行, 这是施工单位的义务;其主要依据是建筑工程质量管理条例第二十六条:施工单位对建设工程的施工质量负责;2土建施工企业索赔有充分的理由;因为该分项工程已检验合格,建设单位代表要求复验,复验结果若合格,建设单位应承担由此发生的一切费用;3若再次检验不合格,施工单位应承担由此发生的一切费用;4由于建设单位未履行该工程的电梯安装施工合同和装饰装修施工合同中的相关条款:即"建设单位应协调现场的施工单位,为施工单位创造可利用条件,如垂直运输等",因此,电梯安装企业和装饰装修企业可以就工期补偿或费用补偿向建设单位提出索赔;1. 背景某建设单位采用工程量清单报价形式对某建设工程项目进行邀请招标, 在招标文件中, 发包人提供了工程量清单、工程量暂定数量、工程量计算规则、分部分项工程单价组成原则、合同文件内容、投标人填写综合单价, 工程造价暂定800万元, 合同工期12个月;某施工单位中标承接了该项目,双方参照现行的建设工程施工合同示范文本签订了固定价格合同;在工程施工过程中,遇到了特大暴雨引发的山洪暴发,造成现场临时道路、管网和其他临时设施遭到损坏;该施工单位认为合同文件的优先解释顺序是:①本合同协议书;②本合同专用条款;③本合同通用条款;④中标通知书;⑤投标书及附件;⑥标准、规范及有关技术文件;⑦工程量清单;⑧图纸;⑨工程报价单或预算书;⑩合同履行中,发包人、承包人有关工程的洽商、变更等书面协议或文件视为本合同的组成部分;此外,施工过程中,钢筋价格由原来的2500元/t,上涨到3300元/t,该施工单位经过计算,认为中标的钢筋制作安装的综合单价每吨亏损800元,于是,施工单位向建设单位提出索赔,请求给予酌情补偿;2. 问题1施工单位认为合同文件的优先解释顺序是否妥当请给出合理的合同文件的优先解释顺序;2施工单位就特大暴雨事件提出的索赔能否成立为什么3施工单位就钢筋涨价事件提出的索赔能否成立为什么4因不可抗力事件造成的时间及经济损失应由谁来承担,应采用哪些具体方法解决问题1不妥当;合理的合同文件的优先解释顺序是:①本合同协议书;②中标通知书;③投标书及其附件;④本合同专用条款;⑤本合同通用条款;⑥标准、规范及有关技术文件;⑦图纸;⑧工程量清单;⑨工程报价单或预算书;⑩合同履行中,发包人、承包人有关工程的洽商、变更等书面协议或文件视为本合同的组成部分;2能成立;因特大暴雨事件引发的山洪暴发, 应按不可抗力处理由此引起的索赔问题;已损坏的现场临时道路、管网和其他临时设施等经济损失应由建设单位承担,工期顺延;3不能成立;根据合同文件中招标文件和合同专用条款的有关约定,该建设工程项目属于固定价格合同,合同价款不再调整;4不可抗力事件造成的时间及经济损失,应由由双方按以下方法分别承担:·工程本身的损害、因工程损害导致第三人人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;·发包人承包人人员伤亡由其所在单位负责,并承担相应费用;·承包人机械设备损坏及停工损失,由承包人承担;·停工期间,承包人应工程师要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担;·工程所需清理、修复费用,由发包人承担;·延误的工期相应顺延;1. 背景某施工单位乙方与某建设单位甲方签订了某项工业建筑的地基强夯处理与基础工程施工合同;由于工程量无法准确定,根据施工合同专用条款的规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工;乙方的分项工程首先监理工程师申请质量认证,取得质量认证后,向造价工程师提出计量申请和支付工程款;工程开工前,乙方提交了施工组织设计并得到批准;2.问题1在工程施工过程中,当进行到施工图所规定的处理范围边缘时,乙方在取得在场的监理工程师认可的情况下,为了使夯击范围适当扩大;施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝;试问造价工程师拒绝承包商的要求合理否为什么2在工程施工过程中,乙方根据监理工程师指示就部分工程进行了变更施工;试问变更部分合同价款应根据什么原则确定3开挖土方过程中,有两项重大事件使工期发生较大的拖延:一是土方开挖时遇到了一些工程地质勘探没有探明的孤石,排除孤石拖延了一定时间;二是施工过程中遇到数天季节性大雨后又转为特大暴雨引起山洪暴发,造成现场临时道路、管网和施工用房等设施以及已施工的部分基础冲坏,施工设备损坏,运进现场的部分材料被冲走,乙方数名施工人员受伤,雨后乙方用了很多工时清理现场和恢复施工条件;为此乙方按照索赔程序提出了延长工期和费用补偿要求,试问造价工程师应如何处理1造价工程师的拒绝正确;其原因:该部分的工程量超出了施工图的要求,一般地讲,也就超出了工程合同约定的工程范围;对该部分工程量监理工程师可以认为是承包商的保证施工质量的技术措施,一般在业主没有批准自己追加相应费用的情况下,技术措施费用应由乙方自己承担;2变更价款的确定原则:·合同中已有适用于变更工程的价格,按合同已有的价格计算、变更合同款;·合同中只有类似于变更工程的价格,可以参照类似价格变更合同款;·合同中没有适用或类似于变更工程的价格,由承包商提出适当的变更价格,经发包人批准执行,这一批准的变更价格,应与承包商达成一致,否则按合同争议的处理方法解决;3造价工程师应对两项索赔事件做出处理如下:1对处理孤石引起的索赔,这是预先无法估计的地质条件变化,属于甲方应承担的风险,应给予乙方工期顺延和费用补偿;2对于天气条件变化引起的索赔应分两种情况处理:·对于前期的季节性大雨这是一个有经验的承包商预先能够合理估计的因素,应在合同工期内考虑,由此造成的时间和费用损失不能给予补偿;·对于后期特大暴雨引起的山洪暴发不能视为一个有经验的承包商预先能够合理估计的因素,应按不可抗力处理由此引起的索赔问题;被冲坏的现场临时道路、管网和施工用房等设施以及已施工的部分基础,被冲走的部分材料,清理现场和恢复施工条件等经济损失应由甲方承担;损坏的施工设备,受伤的施工人员以及由此造成人员窝工和设备闲置等经济损失应由乙方承担;工期顺延;1. 背景某开发公司投资兴建住宅小区中的一栋普通商业楼工程项目,该商业楼建筑面积4000m2,全现浇钢筋混凝土框架结构;招标文件中要求投标的企业应有同类工程的施工经验,参加投标的各家建筑公司根据领取的招标文件和全套施工图纸编制了投标文件;按照公开招标的程序,经过严格的资格预审及公开开标、评标后,甲建筑公司获得中标;中标后甲建筑公司与开发公司签订了建筑安装工程承包合同,承包合同规定工程的合同方式采用固定总价合同,合同规定工期为185d,合同总价为800万元;2. 问题1建设工程合同按照承包工程计价方式分为哪几类该工程项目的合同方式是否妥当2发包人和承包人应当在合同条款中对涉及工程价款结算的哪些事项进行约定1建设工程合同按照承包工程计价方式可分为:l 固定价格合同;双方在专用条款内约定合同价款包含的风险范围和风险费用的计算方法,在约定的风险范围内合同价款不再调整;风险范围以外的合同价款调整方法,应当在专用条款内约定;l 可调价格合同;合同价款可根据双方的约定而调整,双方在专用条款内约定合同价款调整方法;l 成本加酬金合同;合同价款包括成本和酬金两部分,双方在专用条款内约定成本构成和酬金的计算方法;固定价格合同又可分为固定总价合同和固定单价合同;合同工期较短且工程合同总价较低的工程,可以采用固定总价合同方式;采用固定单价合同的,双方应在合同中约定综合单价包含的风险范围和风险费用的计算方法,在约定的风险范围内综合单价不再调整;风险范围以外的综合单价调整方法,应当在合同中约定;由于固定总价合同一般适用于施工条件明确、工程量能够较准确地计算、工期较短、技术不太复杂、合同总价较低且风险不大的工程项目;本案例工程基本符合上述条件,故采用固定总价合同是合适的;2根据财政部、建设部共同发布的建设工程价款结算暂行办法财建2004369号,发包人、承包人应当在合同条款中对涉及工程价款结算的下列事项进行约定:l 预付工程款的数额、支付时限及抵扣方式;l 工程进度款的支付方式、数额及时限;l 工程施工中发生变更时,工程价款的调整方法、索赔方式、时限要求及金额支付方式;l 发生工程价款纠纷的解决方法;l 约定承担风险的范围及幅度以及超出约定范围和幅度的调整办法;l 工程竣工价款的结算与支付方式、数额及时限;l 工程质量保证保修金的数额、预扣方式及时限;l 安全措施和意外伤害保险费用;l 工期及工期提前或延后的奖惩办法;l 与履行合同、支付价款相关的担保事项;某市原区属商贸委1992年在繁华地段建成一商业楼,当时的用途是首层超市,2~4层为商户的小型办公室;根据市场的变化,2005年该单位决定将该商业楼改为商务酒店;由于工期紧,该单位边进行图纸报审边进行招标;经过招标,某装修公司采用低报价策略编制了投标文件,并获得中标;根据招标文件精神,该工程工期为2005年5月15日至2005年9月15日,必须保证十一旅游黄金周正式营业,否则,逾期一天罚款1万元;鉴于该工程的资金紧张,该施工单位乙方于2005年5月5日与建设单位甲方签订了该工程项目的固定总价施工合同;甲方在乙方进入施工现场后,由于擅自更改了外立面设计,外门头超越红线等原因,施工图纸未通过规划局审批,无法取得开工证;甲方口头要求乙方暂停施工半个月,预付工程款也未按合同约定日期拨付,乙方在会议中同意,但没有会议纪要等有效证据;6月15日,甲方手续方办理完备;乙方为保证按期完工,在抢工过程中忽视了施工质量,在质检站抽检过程中,外墙瓷砖粘贴不牢固,拉拔试验不合格,被要求返工;工程直至2005年10月30日才竣工;结算时甲方认为乙方迟延工期,应按合同约定偿付逾期违约金20万元;乙方认为临时停工是甲方要求的,乙方为保证施工工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方;甲方则认为临时停工和不顺延工期是当时乙方答应的,乙方就应当履行承诺,承担违约责任;2. 问题1该工程采用固定总价合同是否合适2该施工合同的变更形式是否妥当此合同争议依据合同法律规范应如何处理本案例主要考核建设工程施工合同的类型及其适用性,解决合同争议的法律依据;建设工程施工合同以计价方式不同可分为:固定价格合同、可调价格合同和成本加酬金合同;根据种类合同的适用范围,分析该工程采用价格合同是否合适;解决合同争议的法律依据主要是中华人民共和国民法通则、中华人民共和国合同法与建设工程施工合同示范文本的有关规定;1建设工程的合同类型按照承包工程计价方式分类可分为总价合同、单价合同及成本加酬金合同;总价合同还可以分成固定总价合同、可调总价合同;因为固定总价合同适用于工程量不大,能够较准确计算、工期较短、技术不太复杂、风险不大的项目;根据该工程装修工程的特点和甲方的资金状况,采用固定总价合同是合适的;2根据中华人民共和国合同法和建设工程施工合同示范文本的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式;若在应急情况下,可采取口头形式,但事后应予以书面形式确认;否则,在合同双方对合同变更内容有争议时,往往因口头形式协议很难举证,而不得不以书面协议约定的内容为准;本案例中甲方要求暂停施工,乙方亦在会议中同意,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥;在竣工结算时双方发生了争议,对此只能以原书面合同规定为准;。
第1篇一、背景介绍随着我国经济的快速发展,城市化进程不断加快,城市交通需求日益增长。
为缓解城市交通压力,提高城市交通效率,某城市决定建设一条地铁线路,以优化城市交通结构。
本案例以某城市地铁一号线建设项目为研究对象,对其项目管理进行分析。
二、项目概况某城市地铁一号线全长约30公里,共设24座车站,总投资约120亿元。
该项目于2015年3月正式开工,预计2020年12月竣工通车。
项目主要分为三个阶段:前期准备阶段、建设阶段和运营筹备阶段。
三、项目管理目标1. 工期目标:确保项目按计划进度完成,实现2020年12月通车目标。
2. 质量目标:确保工程质量达到国家标准,实现“零缺陷”目标。
3. 成本目标:合理控制项目成本,确保项目投资控制在预算范围内。
4. 安全目标:确保施工安全和运营安全,实现“零事故”目标。
四、项目管理方法与措施1. 组织管理(1)成立项目管理部,负责项目的整体规划、组织协调和监督执行。
(2)设立项目经理、项目副经理等职位,明确各部门职责,确保项目高效运作。
(3)建立项目管理制度,规范项目运作流程,提高项目管理水平。
2. 进度管理(1)编制项目进度计划,明确各阶段任务和时间节点。
(2)采用网络计划技术(PERT)进行进度控制,确保项目按计划推进。
(3)定期召开项目进度会议,及时调整计划,确保项目进度不受影响。
3. 质量管理(1)建立健全质量管理体系,确保工程质量符合国家标准。
(2)对关键工序和关键环节进行严格控制,确保工程质量。
(3)开展质量检查和验收,及时发现和解决问题,确保工程质量。
4. 成本管理(1)编制项目成本预算,合理控制项目成本。
(2)采用成本控制方法,如挣值管理(EVM),对项目成本进行动态监控。
(3)加强合同管理,确保合同条款的执行,降低项目成本。
5. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全责任。
(2)加强施工现场安全管理,确保施工安全。
(3)开展安全教育培训,提高员工安全意识。
一、案例背景某市某区某住宅小区工程项目,由于项目管理不善,导致工程延期、成本超支、质量问题频发,给建设单位和施工单位带来了巨大的经济损失。
本案例分析该住宅小区工程项目管理中的问题,旨在为其他工程项目提供借鉴和警示。
二、案例分析1. 项目前期准备不足(1)可行性研究不充分。
在项目前期,可行性研究未充分考虑市场、技术、经济、法律等多方面因素,导致项目决策失误。
(2)设计不合理。
设计单位未深入了解施工现场条件,设计图纸存在多处不合理之处,给施工带来诸多不便。
(3)招标不规范。
招标过程中,未严格按照招标法律法规进行,存在暗箱操作现象,导致中标单位资质不符,施工质量难以保证。
2. 项目实施阶段管理混乱(1)施工组织管理不到位。
施工单位未制定合理的施工组织设计,施工过程中出现多头指挥、责任不清等问题。
(2)进度管理失控。
施工过程中,未对进度进行有效控制,导致工程延期。
(3)成本管理混乱。
施工单位未对成本进行有效控制,导致工程成本超支。
(4)质量管理不严格。
施工单位对工程质量监管不力,导致工程质量问题频发。
3. 项目后期管理缺失(1)竣工验收不规范。
竣工验收过程中,验收人员未认真履行职责,导致工程质量问题未被发现。
(2)售后服务不到位。
工程交付使用后,施工单位未对工程质量进行跟踪服务,导致业主投诉不断。
三、案例分析总结1. 项目前期准备不足是导致项目管理失败的重要原因。
在项目决策阶段,应充分进行可行性研究,确保项目决策的科学性。
2. 项目实施阶段管理混乱是导致工程质量、进度、成本等方面问题的主要原因。
施工单位应加强施工组织管理,严格控制进度、成本和质量。
3. 项目后期管理缺失是导致工程质量问题难以解决的重要原因。
竣工验收和售后服务是项目管理的重要环节,应给予高度重视。
四、启示与建议1. 加强项目前期准备工作。
在项目决策阶段,应充分进行可行性研究,确保项目决策的科学性。
2. 严格规范施工过程。
施工单位应制定合理的施工组织设计,严格控制进度、成本和质量。
一、背景随着我国建筑行业的快速发展,工程项目管理的重要性日益凸显。
如何在工程项目中实现创效,提高企业经济效益,成为项目管理的重要课题。
本文以某机电专业工程为例,分析工程项目管理创效的案例。
二、案例概述该机电专业工程为特大型央企承建,合同计价模式为固定价格,合同施工内容包含按技术规范、图纸所示工程范围计量的全部工作。
项目业主方对合约条款严谨、规范,项目部从开工伊始就逐条分析合同条款,确定了创效目标。
三、创效措施1. 优化方案、节流减亏案例一:针对厨房排油烟风管的设计,项目部对原图纸进行了优化。
原图纸要求使用2mm厚不锈钢板加工,焊接连接。
经分析,该设计无法满足工期要求,且安全性无法保证。
项目部提出以下优化方案:(1)采用1.5mm厚不锈钢板加工,焊接连接;(2)将室外管井采用幕墙包封,减少油烟管长度。
优化方案实施后,工程总造价降低了约10万元,有效降低了成本,实现了节流减亏。
2. 创新技术应用案例二:在施工过程中,项目部引入了一种新型环保材料,替代了传统的防水材料。
该材料具有环保、节能、防水性能优良等特点,使用寿命长。
采用新型材料后,工程总成本降低了约5万元,同时提高了工程质量。
3. 优化资源配置案例三:针对施工现场的施工材料、设备等资源,项目部采取了以下优化措施:(1)对材料、设备进行集中采购,降低采购成本;(2)加强现场管理,提高资源利用率,减少浪费;(3)合理调配人力资源,提高工作效率。
四、创效效果通过以上措施,该工程项目实现了以下创效效果:1. 降低工程总成本约15万元;2. 提高工程质量,满足业主方要求;3. 提高施工进度,缩短工期;4. 增强企业竞争力,提升企业形象。
五、结论本案例表明,在工程项目管理中,通过优化方案、创新技术应用、优化资源配置等措施,可以有效实现创效。
企业应充分认识到工程项目管理的重要性,积极探索适合自身发展的创效模式,以提高企业经济效益。
工程项目管理案例分析一、项目背景在当今社会,工程项目管理已经成为各行各业的重要组成部分。
通过科学的管理方法和有效的资源调配,可以提高项目的效率和质量,从而实现项目的成功。
本文将通过一个实际的工程项目管理案例,来分析项目管理的重要性和实践经验。
二、项目介绍该项目是一家建筑公司承接的一座高层写字楼的建设项目。
项目总投资额达到数亿元,涉及到设计、施工、材料采购等多个环节。
由于项目规模庞大,涉及面广,需要精细的管理和协调。
三、问题分析在项目进行过程中,出现了一些问题。
首先是设计方案的修改频繁,导致工期延误和成本增加。
其次是施工现场管理不到位,造成安全隐患和质量问题。
最后是材料供应链管理不畅,导致施工进度受阻。
四、解决方案针对上述问题,项目管理团队采取了一系列措施。
首先是加强设计方案的沟通和协调,确保设计变更的合理性和必要性。
其次是加强施工现场的管理,提高安全意识和质量控制水平。
最后是优化材料供应链,确保施工进度的顺利进行。
五、成果展示经过项目管理团队的努力,项目最终顺利完成。
整个项目的工期控制在预定范围内,成本控制在可接受范围内,质量得到了客户的认可。
项目的成功不仅提升了公司的声誉,也为未来的项目管理积累了宝贵经验。
六、结论通过这个案例分析,我们可以看到项目管理在工程项目中的重要性。
只有通过科学的管理方法和有效的措施,才能实现项目的成功。
希望通过这个案例的分享,能够给其他项目管理者带来一些启发和借鉴,共同推动工程项目管理的发展。
一、背景随着我国经济的快速发展,工程项目规模不断扩大,工程项目管理的重要性日益凸显。
在传统的工程项目管理中,存在着诸多问题,如项目管理效率低下、资源浪费、质量风险等。
为了提高工程项目管理的水平和效益,创新成为了工程项目管理的关键。
本文以某大型建筑工程项目为例,分析工程项目管理创新的成功案例。
二、项目概述该项目为某大型建筑工程,总投资约10亿元人民币,占地面积约20万平方米,总建筑面积约30万平方米。
项目包括住宅、商业、办公等多种功能,工期为36个月。
在项目实施过程中,建设单位与施工单位共同探索创新管理模式,取得了显著成效。
三、创新案例分析1. 创新项目管理组织架构在传统的工程项目管理中,项目管理组织架构较为僵化,层次较多,沟通不畅。
本项目创新性地采用了扁平化管理模式,将项目管理组织架构简化为项目经理、项目副经理、各专业工程师、施工队队长等层级,减少了中间环节,提高了沟通效率。
2. 创新项目管理模式(1)采用BIM技术进行项目管理BIM(Building Information Modeling,建筑信息模型)技术是一种基于数字化技术的建筑信息管理系统。
本项目采用BIM技术进行项目管理,实现了以下创新:①提高了设计精度。
通过BIM技术,设计师可以精确地模拟建筑物的各个组成部分,从而提高设计精度,降低施工过程中的修改和调整成本。
②优化了施工方案。
通过BIM技术,施工团队可以提前模拟施工过程,优化施工方案,提高施工效率。
③提高了项目协同能力。
BIM技术实现了项目各参与方之间的信息共享,提高了项目协同能力。
(2)实施全过程项目管理本项目实施了全过程项目管理,包括项目前期、设计、施工、验收等各个环节。
通过全过程项目管理,实现了以下创新:①强化了项目前期策划。
在项目前期,对项目进行全面策划,明确了项目目标、进度、质量、成本等方面的要求,为项目顺利实施奠定了基础。
②加强了对设计、施工、验收等环节的监管。
通过全过程项目管理,实现了对项目各环节的实时监控,确保项目按照既定目标推进。
目录
摘要................................................ - 2 - 一、PDCA循环......................................... - 3 -
(一)PDCA循环原理................................ - 3 - (二)PDCA的步骤.. (4)
(三)PDCA的特点 (4)
1. 大环套小环,小环保大环,推动大循环 (4)
2. 不断前进、不断提高.......................... - 4 -
3. 形象化 (5)
二、工程概况 (5)
三、第一轮阶段...................................... - 5 -
(一)计划阶段................................... - 5 - (二)实施阶段 (6)
1. 组织与经济措施 (6)
2. 合同与技术措施.............................. - 6 -
(三)检查总结阶段 (7)
四、第二轮PDCA 循环 (7)
(一)加强技术交底 (7)
(二)加强操作监督,确保工序衔接.................. - 7 - 五、结论........................................... - 7 - 参考文献............................................. - 8 -
摘要
工程项目管理是以工程项目目标控制(质量控制、进度控制、投资控制)为核心的管理活动,是国际上通行的工程建设项目组织实施方式。
在当前的后金融危机时代,建筑业面临着新的机遇和挑战,进一步深化项目管理以提高项目的投资收益是十分必要的。
PDCA 循环法是一套以质量提高为目的的、从制定计划到实现计划的循环过程,是管理活动有效实施的基本方法,适用于各种质量管理工作。
把PDCA循环法应用于工程项目管理,对提高项目管理水平,推动项目管理的科学化、规范化将起到积极的作用。
关键词:PDCA循环;应用;措施
PDCA循环在工程项目管理中的应用一、PDCA循环
(一)PDCA循环原理
PDCA循环法是美国知名质量管理专家戴明(W. Ed2wards.Deming)博士于1954 年根据信息反馈原理建议的,因此又称其为"戴明环”。
PDCA循环是"计划(Plan)—执行(Do)—检查(Check)—总结(Action)”工作循环的简称。
它是企业推行全面质量管理在方法上的重大变革。
图1-1 PDCA循环图
(二)PDCA的步骤
剖析现状,发现质量问题(工期、质量、投资、索赔等);分析影响质量的因素,并对各个要素进行分析;找出影响目标控制的主要因素;制定措施计划;根据既定计划实施;检查效果,发现问题,总结符合标准的经验;并把问题转化为下一个周期。
(三)PDCA的特点
PDCA循环能使我们的思想方法和工作步调更加层次化、系统化、图象化和科学化。
它具有如下特点:
1.大环套小环,小环保大环,推动大循环
PDCA循环作为质量管理的跟本方式,不但适用于全部工程项目,而且适用于全部企业和企业内的科室、工段、班组乃至个人。
各级部门按照企业的目标方针,都有自己的PDCA循环,层层循环,构成大环套小环,小环内部又套更小的环。
大环是小环的母体和根据,小环是大环的分解和保障。
各级部门的小环都围绕着企业的总目标朝着统一目标转动。
经过循环把企业上下或工程项目的各项工作有机地联系起来,相互协同,彼此促进。
2.不断前进、不断提高
PDCA循环就像爬楼梯一样,一个循环运行停止,生产的质量就会提高一步,继而再拟定下一个循环,再运转、再提高,不断前进、不断提高。
如图1-2所示:
图1-2PDCA爬梯图
3.形象化
PDCA循环是一个科学管理方法的形象化。
二、工程概况
R市电信大厦工程由主楼、附楼两部分组成,主楼建筑面积27005㎡,附楼建筑面积3000㎡。
主楼为框架-筒体结构,地下2层,地上25层,建筑物总高132m。
本工程装饰档次较高。
外墙采用钢构骨架、干挂花岗岩,一到四层楼地面采用普通水磨石地面,五层以上楼地面采用 Forbo 亚麻油地板卷材(由荷兰福尔波亚麻油材料有限公司生产)。
亚麻油地板卷材铺贴面积为 3795.4㎡,该分项工程是整个装饰工程的重点,不仅是创优质工程中的薄弱环节,也是新工艺、新技术、新材料的应用项目。
施工单位JH建筑公司在施工过程中通过质量检查调发现:亚麻油地板卷材铺贴好后,有分层、鼓包、起壳现象。
为有效控制这些质量缺陷,确保楼地面工程为优良,成立了项目QC攻关小组。
QC小组根据质量检查反馈的信息,制定了整改计划,同时制定了下一步质量计划,通过采取工程交底等相关措施,使后续施工处于受控状态,同时对施工质量进行检查、监督,并与计划和标准进行比较,发现问题及时整改。
如此循环控制,工程质量得到了保证,管理目标得以实现。
三、第一轮阶段
(一)计划阶段
依据调查结果,QC小组认为亚麻油地材铺贴出现以下质量问题,见表3-1:
表3-1亚麻油地材铺贴的质量问题统计表
(二)实施阶段
QQC小组依照近年来相关资料屋面卷材和塑料地板分层、鼓包的原因,认为亚麻油地材虽是新材料,但具备类比性,使用鱼刺图进行调查、统计、剖析,发现了亚麻油楼地面铺贴分层鼓包的主要原因:施工人员的技术素质差、低层未做好、自流平水泥浆面未做好、现场管理有纰漏、技术措施不妥等。
为此,采取以下措施:
1.组织与经济措施
因为本项目任务风险性较高,公司各级领导对工程十分重视,项目建立初公司就成立了一支精干的项目管理班子,制定项目质量管理措施和全面建设质量评
价体系,并对项目管理的各项职责的人,确实与每个人的利益联系在一起,让人们做好自己的工作。
同时,采取多种措施提高施工人员的技能;技术水平不达标的人员禁止上岗,选用有一定经验的员工上岗,并提高奖罚力度。
2.合同与技术措施
施工前,进行施工技术交底,使每个操作者熟习亚麻油地材的施工工艺,以下是其工艺流程:动工前的准备工作→现浇钢筋混凝土表面的清洗→测量标高做灰饼→用C20细石混凝土或水泥砂浆做找平层→清理找平层沙尘→专用界面剂处理→清理、修整→自流平水泥浆涂刷→水泥浆涂表面打磨→除尘→定号、弹点、试铺→涂刷粘合胶水→卷材铺贴→开缝与焊缝→收头处理→清理、检验、维修、压平→维护保养。
(三)检查总结阶段
QC小组按照亚麻油地板卷材铺贴计划施工工艺流程要求,检验方案和措施实行的全过程。
落实对策与措施,工程基本阻绝了大面积的分层、鼓包。
业主、设计、施工单位和监理单位一致认为,该措施是有效的,但局部地面仍发现有分层、鼓包现象(主要是在八层楼面会议室和学术报告厅),这将于下一轮循环给予解决。
四、第二轮PDCA 循环
QC小组对出现分层、鼓包的原因运用鱼刺图进行统计分析发现:技术措施不到位和工序连接没有掌控好是主要原因,频数统计见表3-2。
表3-2 亚麻油地板铺贴的小面积分层、古堡原因分析统计表
(一)加强技术交底
对施工工艺流程图中各项技术措施的方式、原理、作用进行讲解、分析、阐明,使每一个作业员工明白每项措施的必要性和重要性,并实施质量否决制,做到施工全程有检查监督,确保工序质量。
(二)加强操作监督,确保工序衔接
招集班组全部作业员工强调每项工序操作的要点,和作业者间的技术配合,每工序按施工技术标准来进行质量控制,做好施工全过程当中的质量检查监督,确保工序衔接适时可靠。
通过小组的通力合作,每项对策措施的落实,亚麻油地板表的小面积分层、鼓包也已得到控制。
五、结论
这项工程的楼地面亚麻油地板卷材铺贴,杜绝了大面积亚麻油地板卷材分层和鼓包,并有效地控制了小面积分层和鼓包现象的发生,仅仅控制返修率一项就节省:3795.4m2×3%(调查返修率)×210(人工费+材料费+机械费)元/m2-3795.4m2×1.1%(实际返修率)×210 元/m2=15143.65 元。
同时,我们总结了《亚麻油卷材地面铺贴施工工艺》的发展,作为公司企业标准中的施工技术标准。
参考文献
【1】《监理工作的PDCA 循环》,贺成龙,建设监理,2000(1).
【2】《初装修混凝土楼地面一次成活施工工艺的研究》,王建明,建筑施工,2003(1).【3】《乳液型外墙涂料工程质量管理技术》,陆享荣,化学建材,2003(2).
【4】《无溶剂自流平环氧地坪涂料的配制及施工》,熊联明,新型建筑材料,2003(4).【5】《工程项目管理》,丛培经,中国建筑工业出版社,2014.11。
