桥梁下部结构施工
- 格式:ppt
- 大小:17.15 MB
- 文档页数:49
桥梁下构施工方案在桥梁建设过程中,桥梁下构施工是一个至关重要的环节。
下构施工不仅决定了桥梁的整体稳定性和使用寿命,还关系到交通安全和舒适性。
因此,科学合理的下构施工方案是桥梁建设中必不可少的一环。
施工前准备在进行桥梁下构施工前,需要进行充分的施工前准备工作。
首先要进行现场勘察,了解地质条件、水文情况以及周边环境,为后续施工提供可靠的数据支持。
同时,还需制定详细的施工方案,确定施工方法、工序和施工周期,确保施工过程有序进行。
施工材料准备下构施工所需材料繁多,包括混凝土、钢筋、预应力等,这就需要提前做好材料的采购计划和质量检测。
只有选用合格的材料,才能保证桥梁的施工质量和使用寿命。
施工工艺流程1.桥墩基础施工:首先要进行桥墩的基础施工,包括桩基础和承台基础的施工。
基础施工质量直接影响着桥梁的承载能力和稳定性。
2.下部结构施工:下部结构是桥梁的主要承重结构,通常包括桥墩、桥台和墩台连结构等。
在下部结构施工过程中,需要严格按照设计要求进行施工,确保结构的稳定性和安全性。
3.上部结构施工:上部结构通常是桥面、护栏等部分,是桥梁的使用部分。
在上部结构施工中,需要考虑使用功能性强、耐久性好的材料,确保桥梁的使用寿命。
施工安全保障桥梁下构施工是一项复杂的工程,存在着很多安全隐患。
为了保障施工人员和周边居民的生命财产安全,需要制定严格的安全保障措施,确保施工过程中不发生安全事故。
桥梁下构施工方案的制定对于桥梁建设具有重要意义,只有科学合理的施工方案才能保证桥梁的施工质量和使用效果。
希望通过对桥梁下构施工方案的研究,能够为桥梁建设提供一定的参考,推动我国桥梁建设事业的发展。
桥梁下部构筑施工一、前言桥梁是连接两个地方的关键枢纽,而其中最重要的部分就是下部构筑。
下部构筑的施工要求极高,必须符合国家有关标准和规定。
本文旨在介绍桥梁下部构筑施工的工程流程、注意事项及其质量控制措施,以供参考。
二、工程流程1. 立柱施工桥梁的立柱是其下部构筑的重要组成部分。
在施工过程中,需要进行以下步骤:•确定立柱的位置和高度,并建立固定架。
•安装进场的钢模板和支撑架。
•按照预定的尺寸,进行混凝土浇筑。
•确保浇筑的混凝土铺平,不得出现松散、渗漏等现象。
•在混凝土初凝后,进行振捣与钢模板的撤除工作。
2. 墩身施工桥梁墩身是立柱之间连接的部分,其施工步骤如下:•根据设计要求,将编制制成的钢筋笼垂直固定在现场预置的钢筋框架上。
•焊接组装模板,并在合适的位置进行定位固定。
•经复核无误后,进行混凝土浇筑。
•等待混凝土初凝后,进行墩身的振捣、撤模、刷脱模剂等,以保证表面质量。
3. 墩台施工墩台是连接上部结构和下部构筑的连续梁,在施工过程中,需要进行以下步骤:•按照预定的位置和高度,设置钢筋网格并连接楼型钢框架。
•在制作钢筋笼的同时,将编制好钢筋笼吊装到现场预制的钢模板上,并进行固定。
•按照设计要求进行混凝土的浇筑,同时做好振捣工作。
•在混凝土初凝后,进行模板的拆除、反拆和撤膜等工作。
4. 基础施工桥梁下部构筑的基础施工要求十分重要,应该在其他构件施工前进行。
具体的流程如下:•根据设计和预处理要求,在基坑底部进行连续墙、支撑、反斗钩等支撑设施的设置。
•对现场的地面进行打草、清理,必要时进行地基处理工作。
•根据设计规定,进行钢筋加工,然后进行基础的施工。
•在混凝土的浇筑前,检查和批准施工图纸、施工程序和质量计划。
三、注意事项在桥梁下部构筑施工过程中,需要注意以下事项:•要制定详细的施工计划和作业记录,以确保施工过程中的严密管理。
•要对进场的材料和设备进行严格的检查和复核,确保其符合相关标准和规定。
•施工现场要保持干净整洁,不得出现安全隐患和神秘事件。

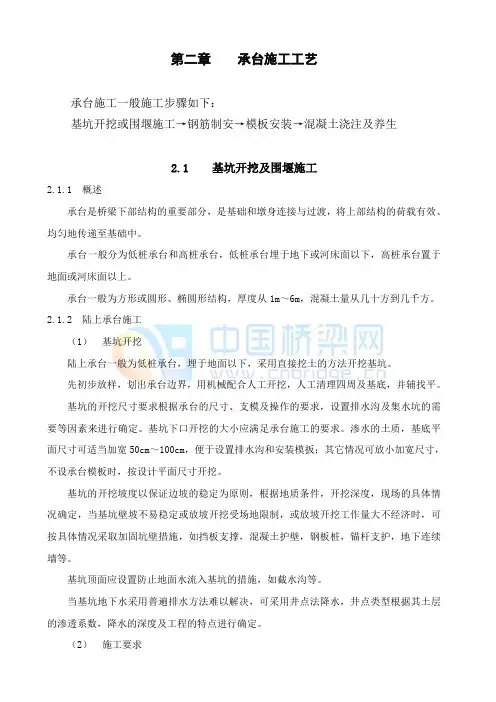

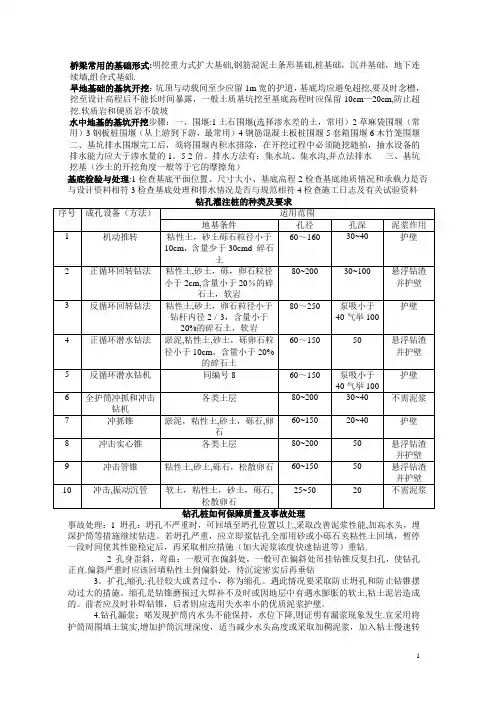

一、承台施工(一) 围堰及开挖方式选择1. 干处:直接采用明挖基坑根据基坑状况采取一定措施后,安装模板,浇筑承台砼2. 水中:先设围堰(钢板桩围堰、套箱围堰、双壁钢围堰等)将群桩围在堰中然后在堰内灌注水下砼封底凝结后,抽干水,使各桩处于干处最后安装承台模板,浇筑承台砼围堰形式根据地质、水深、流速、设备条件等因素综合选择( 1 ) 钢板桩围堰:适用:各类土(包括强风化岩)的水中低桩承台基坑施工:①施打前:围堰上下游一定距离及两岸陆地设置经纬仪观测点,用以控制围堰长短边方向的钢板桩定位钢板桩的锁口应用止水材料捻缝,以防止漏水施打钢板桩必须有导向设备,以保证钢板桩的正确位置施打顺序按施组设计进行,一般由上游分两头向下游合龙②施打时:先将钢板桩逐根或逐组施打到稳定深度,然后依次施打至设计深度在垂直度有保证的条件下,也可一次打到设计深度钢板桩可用锤击、振动、射水等方法下沉较长的钢板桩,其相邻两钢板的接头位置应上下错开随时检查桩位是否正确,桩身是否垂直,不符合要求时应及时纠正或拔起重打( 2 ) 套箱围堰:① 有底套箱:适用:承台底与河床距离较大施工:承台模板安装完毕后抽水、堵漏,即可在干处灌注承台砼支撑:根据具体施工情况,可在钢护筒上设悬吊或支撑结构作为套箱的承重系统② 无底套箱:适用:承台标高较低,承台底距离河床较近或已进入河床支撑:以河床为支撑③套箱尺寸:根据承台尺寸、安装、放样误差确定套箱顶面标高根据施工期间出现的最高水位及浪高等因素确定套箱底面标高根据承台底标高及封底砼厚度确定④基底清理:下沉无底套箱前,按要求清理河床若套箱设置于岩面,应整平岩面如果岩面倾斜,宜将套箱底做成与岩面相同的倾斜度,以增加套箱稳定性并减少渗漏⑤封底:采用刚性导管进行水下砼封底封底砼厚度根据桩周摩擦阻力、浮力、套箱及砼重力等计算确定( 3 ) 双壁钢围堰:①适用:深水基础施工②尺寸:平面尺寸根据基础尺寸、安装及放样误差确定高度根据设计下沉深度和施工期间可能出现的最高水位及浪高等因素确定③结构设计:双壁钢围堰应专门设计,强度、刚度、稳定性、定位系统应满足设计要求构造根据下沉需克服的浮力、土壤摩阻力、基底抗力确定双壁钢围堰本身应分设多个对角的横向互不通水的隔水仓,以便下沉过程中分仓对称灌水、砂砾、砼④制作:按设计要求在工厂加工,分节分块的大小按工地吊装、移运能力确定双壁钢围堰拼焊后,应进行焊接质量检验及水密试验各节、块拼焊,应按照预先安排的顺序对称进行⑤下沉:按要求浮运定位,下沉至设计标高灌注封底砼前,应采用高压水枪对河床底面进行清理,整平潜水员采用高压水枪将桩身、箱壁上附着的泥浆冲洗干净,保证封底砼与桩身、箱壁的良好结合,达到止水效果⑥围堰着床后的允许偏差,应能满足承台在其施工时最小操作空间的要求3. 承台模板支承方式的选择,根据水深、承台类型、现有条件等因素综合考虑(二) 开挖基坑1. 基坑尺寸:一般采用机械开挖,辅以人工清底找平开挖尺寸要求根据承台尺寸、支模及操作要求、设置排水沟及集水井的需要等因素确定2. 基坑边坡:保证边坡稳定为原则根据地质、开挖深度、现场具体情况确定当坑壁不易稳定或放坡开挖受场地限制,或放坡开挖工程量太大不经济,可按具体情况采取加固坑壁措施(挡板支撑、砼护壁、钢板桩、锚杆支护、地下连续墙等)3. 坑顶设置防地面水流入基坑措施(截水沟)4. 排除地下水:采用普通排水方法难以解决,可采用井点降水法井点类型根据土层渗透系数、降水深度、工程特点进行确定(三)承台底处理1. 陆上:( 1 ) 承台底土质有足够承载力,且无地下水或能排干:按天然地基上修筑基础的施工方法进行施工( 2 ) 承台底土质松软,但能排干水:挖除松软土,换填 10-30cm 厚砂砾土垫层,使其符合基底的设计标高并整平再立模灌注承台砼( 3 ) 承台底土质松软,且不能排干水:用静水挖泥法换填水稳性材料立模灌注水下砼封底后,再抽干水灌注承台砼2. 水中:( 1 ) 河床为松软土:在板桩围堰内填入砂砾至承台底面标高填砂根据情况,可抽水填或静水填,要求能承受灌注封底砼重量( 2 ) 底层土承载力< 0.15H ㎏/cm²,且堰内水不易排干,填砂砾不能支承封底砼重量:提请监理、设计单位进行变更设计,或降低承台到能承受封底砼重量的土层,或提高承台采用吊箱围堰施工(四) 模板与钢筋1. 模板:( 1 ) 安装前:做好承台底处理破除桩头调整桩顶钢筋,做好喇叭口( 2 ) 模板结构:一般采用组合钢模,纵横楞木采用型钢施工前必须进行详细的模板设计,保证模板有足够的强度、刚度、稳定性一般先拼成若干大块,再由吊车或浮吊(水中)安装就位,支撑牢固( 3 ) 质量要求:平整、接缝严密、拆装容易,操作方便能可靠的承受施工过程中可能产生的各种荷载,保证结构各部位形状、尺寸的准确2. 钢筋:严格按设计规范、施工图的要求进行制作墩身的预埋钢筋位置要准确、牢固(五) 砼浇筑1. 砼配制:满足技术规范、设计图、施工的要求泵送砼对坍落度有要求为改善砼性能,根据具体情况掺加核实的外加剂(减水剂、缓凝剂、防冻剂等) 2. 拌和及运输:采用搅拌站集中拌和砼罐车通过便桥、船只运输到浇注位置采用溜槽、漏斗、泵车进行浇筑也可由砼泵直接在岸上泵入3. 分层:浇筑时要分层分层厚度根据振捣器功率确定,满足技术规范的要求4. 大体积砼:大体积砼浇筑除遵循一般砼施工要求外还应符合大体积砼的技术要求(六) 养护和拆模1. 养护:砼浇筑后要适时养护砼体积大、气温高情况下,注意防止砼开裂2. 拆模:砼强度达到拆模要求后再进行拆模(七) 深水承台施工:1. 注意温控防裂2. 砼中可掺入粉煤灰,加入粉煤灰的砼强度龄期按 60d 或 90d 计3. 处于低水位以下,特别是将围堰作为模板的承台:由于承台施工偏差难以控制,必须在施工时考虑相应的控制措施4. 水下封底砼:可直接泵送,也可以按导管法进行对于重要的、大体积的承台最好不要采用普通泵送砼,应采用水下不离析砼采用导管法要注意扩散范围,按经验一般为 6m围堰封底应全断面一次性浇筑完成,并在整个封底砼初凝前浇筑完成5. 承台砼:采用低水化热水泥和良好的粗细骨料,掺加合格的粉煤灰和适当的外加剂拌合物具有良好的和易性、可泵性,初凝时间长,坍落度损失小等特性6. 承台砼浇筑:砼浇筑应一次连续完成对于二次浇筑的施工缝,除凿毛外还应增设凹型桦槽,并埋设槽钢或工字钢,以增强其整体性分层浇筑时,上下层浇筑间隔时间不能过长,以免后浇的砼出现裂缝(八) 承台吊模常见缺陷原因及防治常见缺陷:吊杆松弛、底模下沉1. 原因分析:( 1 ) 模板设计的安全系数不够,支承系统不能承受承台砼和施工作业的全部重量,产生过来的挠度,甚至模板格栅断裂( 2 ) 底模格栅未采用纵横两道与桩基夹紧( 3 ) 吊杆紧固不够或电焊强度不足2. 防治措施:( 1 ) 模板设计要合理,是确保安全使用的关键( 2 ) 杆宜与桩基主筋电焊,并确保焊接质量( 3 ) 杆的直径与根数应经过计算二、墩台施工(一) 钢筋砼墩台1. 放样:在承台顶面准确放出墩台中心线和边线考虑砼保护层厚,标出主筋位置2. 钢筋:加工好的钢筋运至现场绑扎在配置第一层垂直筋时,应使其有不同的长度,以符合同一断面钢筋接头的有关规定随着绑扎高度的增加,用圆钢管搭设绑扎脚手架做好钢筋网片的支撑并系好保护层垫块条件许可,可事先加工成钢筋网片或骨架,整体吊装焊接到位3. 模板:( 1 ) 模板组合:标准钢模组合成分块模板片,板片高度及宽度视墩台身尺寸和吊装能力确定竖向用夹具连接 I 字钢立柱和板片,横向用销钉和槽钢横肋连接,将整个模板连成整体,安装就位,用临时支撑支牢另一面模板吊装就位后,用圆钢拉杆外套塑料管并加设锥形垫,外加垫块螺帽,内加横内撑,将两面模板横向连成整体,校正定位端头模板要与墙面模板牢固连接,认真采取支撑、加固措施,防止跑模、漏浆为保证模板的使用性能和吊装时不变形,模板必须具备足够的强度、刚度、稳定性( 2 ) 模板安装:直坡式墩台模板:为便于提升,宜有 0.5%-1%模板高度的锥度,在制作模板时可根据锥度要求加工一定数量的梯形模板,为适用于空心墩台,还需制作收坡式模板拼装式模板修筑圆形、方形墩:可视吊装能力,分节组拼成整体模板,以加快进度,保证质量及安全4. 脚手架:施工脚手架用螺栓连接在立柱上,立柱下部设置成可调斜撑,以确保模板位置正确浇筑墩台砼通常搭设普通外脚手架浇筑高墩台砼,需采用简易活动脚手架或滑动脚手架浇筑空心高墩台砼,宜搭设内脚手架,并兼做提升吊架5. 砼:( 1 ) 拌和:统筹安排砼拌和站的位置拌和站的拌合能力必须满足施工需要原材料质量、砼施工配合比、坍落度等必须符合设计要求( 2 ) 运输:水平运输:视运距和方量大小选用手推车、轻便轨道活底斗车、自卸汽车、砼拌和车垂直运输:常用各种吊机、扒杆、吊架、砼泵、砼泵车、皮带输送机等进行高墩台的砼浇筑( 3 ) 浇筑前准备工作:清理模板内的杂物、已浇砼面上的泥土检查模板钢筋,合格后方可浇筑砼( 4 ) 砼浇筑:①墩台身高度不大:可搭设木板坡道,中间钉防滑条,用手推车运输砼浇筑②墩台身高度较大:砼下落高度> 2m ,要使用溜管、串筒③拼装式模板用于高墩台:分层支撑、分层浇筑浇筑第一层砼时,在墩台身内预埋支承螺栓,以支承第二层模板的安装和砼的浇筑④沉降缝:砼应分层、整体、连续浇筑,逐层振捣密实轻型墩台需设置沉降缝,缝内填塞沥青麻絮或其他弹性防水材料,并和基础沉降缝保持垂直贯通⑤浇筑时检查:浇筑时要随时检查模板、支撑是否松动变形、预留孔、预埋支座钢板是否移位发现问题要及时采取补救措施砼浇筑完成应适时覆盖洒水养护预松模板拉杆透水养护拆模后可采用喷洒养护剂、圈套塑料养护( 6 ) 轻型薄壁墩台浇筑:为防止出现砼裂缝,施工时应认真进行砼配合比设计,严格计量投料,精心施工,重视养护为保持墙体稳定,砼浇筑后,要抓紧安排支撑梁砼的施工,以及上部构件的吊装,使整个构造物早日形成受力框架( 7 ) 高大后仰桥台浇筑:为平衡偏心,应在浇筑墩台身砼之后,及时填筑台后路堤土方,防止桥台后倾或前滑未经填土的台身露出地面的高度< 4m ,以防因偏心造成基底的不均匀沉陷(二)石砌墩台施工1. 石料与砂浆:石砌墩台系用片石、块石、粗碎石以水泥砂浆砌筑石料与砂浆的规格要符合有关规定( 2 ) 适用:浆砌片石:高度< 6m 的墩台身、基础、镶面、各式墩台身填腹浆砌块石:高度> 6m 的墩台身、镶面或应力要求大于浆砌片石砌体强度的墩台浆砌粗料石:用于磨耗、冲击严重的分水体及破冰体的镶面工程,整齐美观要求的桥台墩身2. 一般要求:( 1 ) 砌块在使用前必须浇水湿润,表面的泥土、水锈应清洗干净( 2 ) 基础的第一层砌块:基底为岩层或砼基础:先清洗、湿润基底表面,再坐浆砌筑基底为土质:可直接坐浆砌筑( 3 ) 分层砌筑:砌体应分层砌筑,砌体较长可分段分层砌筑两相邻工作段的砌筑差< 1.2m分段位置尽量设置在沉降缝、伸缩缝处各段水平砌缝应一致( 4 ) 砌筑顺序:各砌层先砌外圈定位行列,然后砌筑里层外圈砌体应与里层砌体交错连成一体位于流冰或有重大漂浮物河中的墩台,砌体外露面镶面宜选用较坚硬的石料或高强度砼预制块进行镶砌砌体里层应砌筑整齐,分层应与外层一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝砌体外露面应进行勾缝,并应在砌筑时靠外露面预留深约 2cm 的空缝备作勾缝之用砌体隐蔽面砌缝可随砌随刮平,不另勾缝( 5 ) 砌缝:砌块安放稳固,砌块间砂浆饱满,粘结牢固,不得直接贴靠或脱空砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后在石块放好后用砂浆填满捣实用小石子砼填竖缝,应以扁铁捣实( 6 ) 砌筑上层时,应避免振动下沉砌块( 7 ) 砌筑工作中断后恢复砌筑,已砌筑的砌层表面应清扫和湿润3. 砌筑方法:( 1 ) 一般方法:同一层石料及水平灰缝的厚度要均匀一致每层按水平砌筑,丁顺相间,砌石灰缝互相垂直砌石顺序:角石→镶面→填腹填腹石的分层高度应与镶面相同( 2 ) 圆端、尖端、转角砌体的砌石顺序:自顶点开始,按丁顺排列接砌镶面石圆端形桥墩的圆端点不得垂直灰缝,砌石应先从顶端开始先砌,然后按照丁顺相间排列,接砌四周镶面石4. 砌体质量要求:( 1 ) 所用各项材料类别、规格、质量符合要求( 2 ) 砌缝用砂浆或小石砼铺填饱满、强度符合要求( 3 ) 砌缝宽度、错缝距离符合规定,勾缝坚固、整齐,深度和形式符合要求( 4 ) 砌筑方法正确( 5 ) 砌体位置、尺寸不超过允许偏差。
桥梁常用的基础形式:明挖重力式扩大基础,钢筋混泥土条形基础,桩基础,沉井基础,地下连续墙,组合式基础.旱地基础的基坑开挖:坑顶与动载间至少应留1m宽的护道,基底均应避免超挖,要及时念槽,挖至设计高程后不能长时间暴露,一般土质基坑挖至基底高程时应保留10cm—20cm,防止超挖.软质岩和硬质岩不放坡水中地基的基坑开挖步骤:一、围堰:1土石围堰(选择渗水差的土,常用)2草麻袋围堰(常用)3钢板桩围堰(从上游到下游,最常用)4钢筋混凝土板桩围堰5套箱围堰6木竹笼围堰二、基坑排水围堰完工后,须将围堰内积水排除,在开挖过程中必须随挖随拍,抽水设备的排水能力应大于渗水量的1。
5-2倍。
排水方法有:集水坑、集水沟,井点法排水三、基坑挖基(沙土的开挖角度一般等于它的摩擦角)基底检验与处理:1检查基底平面位置、尺寸大小、基底高程2检查基底地质情况和承载力是否与设计资料相符3检查基底处理和排水情况是否与规范相符4检查施工日志及有关试验资料事故处理:1 坍孔:坍孔不严重时,可回填至坍孔位置以上,采取改善泥浆性能,加高水头,埋深护筒等措施继续钻进。
若坍孔严重,应立即浆钻孔全部用砂或小砾石夹粘性土回填,暂停一段时间使其性能稳定后,再采取相应措施(加大泥浆浓度快速钻进等)重钻.2 孔身歪斜,弯曲:一般可在偏斜处,一般可在偏斜处吊挂钻锥反复扫孔,使钻孔正直.偏斜严重时应该回填粘性土到偏斜处,待沉淀密实后再垂钻3。
扩孔,缩孔:孔径较大或者过小,称为缩孔。
遇此情况要采取防止坍孔和防止钻锥摆动过大的措施。
缩孔是钻锥磨损过大焊补不及时或因地层中有遇水膨胀的软土,粘土泥岩造成的。
前者应及时补焊钻锥,后者则应选用失水率小的优质泥浆护壁。
4.钻孔漏浆;喏发现护筒内水头不能保持,水位下降,则证明有漏浆现象发生.宜采用将护筒周围填土筑实,增加护筒沉埋深度,适当减少水头高度或采取加稠泥浆,加入粘土慢速转动等措施.用冲击法钻孔时,还可填入片石,碎卵石土,反复冲击以增强护壁。
桥梁下部构造专题施工方案1 钻孔灌注桩施工措施1.1准备工作:工作内容包括钻机平台、制作和埋设护筒、制备泥浆三个项目。
钻机平台旳平面尺寸按桩基设计旳平面尺寸、结合钻机底座平面尺寸、钻机移位规定、施工措施及其他机具设施布置等状况确定。
钻机场地为陆地时,平整场地,清除杂物,夯打密实,防止钻机产生不均匀沉陷。
场地为陡坡时,用枕木或木排架搭设结实稳定旳工作平台。
在水中钻孔时,搭设水上工作平台,首先运用打桩船将临时钢管桩打入就位,然后搭设临时钻机工作平台,平台保证能支承钻孔机械、护筒加压、钻孔操作、吊放钢筋笼以及灌注水下砼时也许产生旳重量,并有足够旳刚度,保持稳定。
栈桥搭设,用直径18cm木桩用木夯打入水中,构成满堂式支架,上铺20cm×20cm方木作为纵梁,纵梁上铺5cm厚木板构成栈桥,栈桥设计应满足钻机和小型设备在其上行走旳规定。
1.2制作和埋设护筒护筒是钻孔灌注桩施工旳重要环节之一,有固定桩位、导向钻头、隔离地面水并保证孔内水头高出施工水位一定高度,形成静水压力,以保证孔壁不致坍塌。
在施工过程中往往由于护筒埋设不规范,发生坍孔、偏位等事故,导致不必要旳损失。
因此要将护筒旳制作和埋设作为钻孔灌注桩施工中旳重点项目来抓。
1.2.1护筒旳材料和制作旱地及浅水钻孔桩一律采用钢护筒,深水钻孔桩采用钢筋砼护筒和钢护筒相结合。
护筒内径比钻孔桩设计直径大20-40cm,每节护筒旳高度,一般为1.5m-3m, 视详细状况确定。
两节或多节护筒相接时,采用电焊加密水性材料连接,保证护筒有足够旳刚度并不漏水。
1.2.2导向架根据本协议段水文地质状况,护铜下沉长度在5m左右。
为保证钻孔桩旳施工精度不超过容许误差范围,首先要保证护筒旳下沉精度。
为此,护筒采用导向架导向下沉。
1.2.3护筒旳埋设陆上部份:Ⅰ.先精确放样定准,设置保护桩后,用人工开挖;Ⅱ.护筒就位,复查对中无误后,回填粘土并扎实,护筒顶面规定高出地面2.0m。
桥梁下部结构施工方案一、工程概况这是一座跨越河流的大桥,下部结构主要包括桥墩、桥台和基础。
桥梁全长3.2公里,主桥跨度达到120米,是一座特大桥。
工程地处山区,地质条件复杂,施工难度较大。
二、施工目标1.确保下部结构施工安全、高效、优质。
2.按照设计图纸和施工规范,完成下部结构的施工任务。
3.严格把控施工质量,确保桥梁使用寿命。
三、施工准备1.技术准备:组织技术交底,明确施工要求;编制施工方案,对施工人员进行培训。
2.物资准备:提前采购桥梁下部结构所需的材料、设备,确保施工顺利进行。
3.人员准备:组建施工队伍,明确各岗位职责,加强人员管理。
四、施工方法1.桥墩施工:(1)采用现场浇筑法,先进行桩基施工,再进行桥墩施工。
(2)桥墩模板采用定型钢模板,确保模板安装牢固、平整。
(3)混凝土采用泵送浇筑,保证混凝土的密实度。
2.桥台施工:(1)桥台采用重力式结构,基础采用扩大基础。
(2)桥台施工顺序为:基础施工→台身施工→台帽施工。
(3)台身模板采用定型钢模板,台帽模板采用木模板。
3.基础施工:(1)基础采用扩大基础,施工顺序为:挖孔→浇筑混凝土→养护。
(2)基础混凝土采用现场浇筑,保证混凝土的密实度。
五、施工工艺1.桩基施工:(1)采用旋挖钻机进行桩基成孔,孔径大于设计直径。
(2)桩基钢筋笼制作,采用焊接连接。
(3)桩基混凝土采用泵送浇筑,保证混凝土的密实度。
2.桥墩施工:(1)桥墩模板安装,确保模板安装牢固、平整。
(2)混凝土浇筑,采用泵送浇筑,分层浇筑。
(3)混凝土养护,采用湿养护法,保证混凝土强度。
3.桥台施工:(1)桥台模板安装,确保模板安装牢固、平整。
(2)混凝土浇筑,采用泵送浇筑,分层浇筑。
(3)混凝土养护,采用湿养护法,保证混凝土强度。
六、施工安全1.安全培训:加强施工人员的安全教育,提高安全意识。
2.安全防护:施工现场设置安全防护设施,如安全网、防护栏杆等。
3.安全检查:定期进行安全检查,发现问题及时整改。

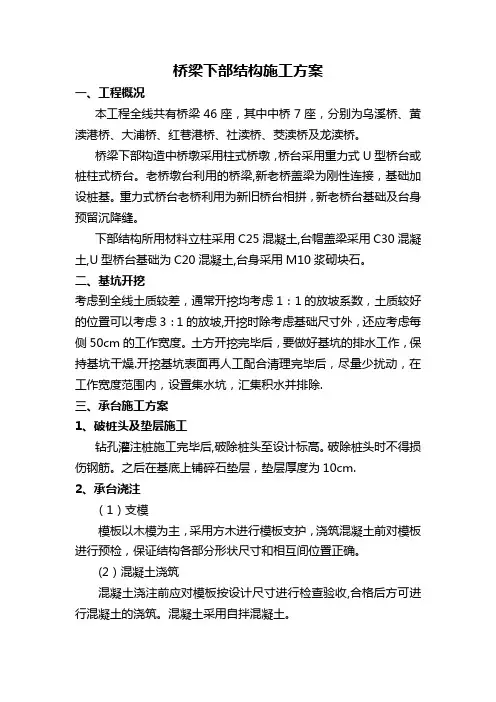

桥梁下部结构施工方案一、工程概况本工程全线共有桥梁46座,其中中桥7座,分别为乌溪桥、黄渎港桥、大浦桥、红巷港桥、社渎桥、茭渎桥及龙渎桥。
桥梁下部构造中桥墩采用柱式桥墩,桥台采用重力式U型桥台或桩柱式桥台。
老桥墩台利用的桥梁,新老桥盖梁为刚性连接,基础加设桩基。
重力式桥台老桥利用为新旧桥台相拼,新老桥台基础及台身预留沉降缝。
下部结构所用材料立柱采用C25混凝土,台帽盖梁采用C30混凝土,U型桥台基础为C20混凝土,台身采用M10浆砌块石。
二、基坑开挖考虑到全线土质较差,通常开挖均考虑1:1的放坡系数,土质较好的位置可以考虑3:1的放坡,开挖时除考虑基础尺寸外,还应考虑每侧50cm的工作宽度。
土方开挖完毕后,要做好基坑的排水工作,保持基坑干燥.开挖基坑表面再人工配合清理完毕后,尽量少扰动,在工作宽度范围内,设置集水坑,汇集积水并排除.三、承台施工方案1、破桩头及垫层施工钻孔灌注桩施工完毕后,破除桩头至设计标高。
破除桩头时不得损伤钢筋。
之后在基底上铺碎石垫层,垫层厚度为10cm.2、承台浇注(1)支模模板以木模为主,采用方木进行模板支护,浇筑混凝土前对模板进行预检,保证结构各部分形状尺寸和相互间位置正确。
(2)混凝土浇筑混凝土浇注前应对模板按设计尺寸进行检查验收,合格后方可进行混凝土的浇筑。
混凝土采用自拌混凝土。
施工现场设溜槽,混凝土通过溜槽注入,用插入式振捣棒进行振捣并捣实,注意振捣时不要与模板相碰,振捣完毕后用振捣梁进行找平。
其中侧墙砌筑部位要进行拉毛处理。
混凝土施工完毕后达到一定强度后拆模并用草帘覆盖,洒水进行混凝土养护。
四、重力式桥台、挡墙施工1、台身砌筑1)台身砌筑时先按设计位置进行放样及挂线,放样挂线经过现场核对合格后采用坐浆法进行砌筑.施工中经常检查挂线架是否牢固以及挂线位置是否偏差。
2)砌块采用M10浆砌块石,块石在使用前先浇水湿润,表面如有泥土、水锈,需清洗干净。
3)砌筑前先将基底冲洗干净后铺上座砂浆再砌石块4)施工时先砌角石,再砌面石,然后填腹。
桥梁下部结构施工一、引言随着现代交通的快速发展,桥梁作为重要的基础设施,在确保地域间的顺畅连接中发挥着关键作用。
桥梁下部结构作为支撑桥梁上部结构的基础,其施工的质量与稳定性对于整座桥梁的安全与使用寿命具有决定性的影响。
本文将探讨桥梁下部结构的施工过程和关键技术。
二、桥梁下部结构施工流程1、施工准备:要全面检查施工图纸,确保图纸的准确性和可行性。
根据图纸要求,对施工现场进行勘察,评估施工条件,并确定施工方案。
2、基础施工:根据设计要求,进行桥墩和桥台的混凝土浇筑。
在此过程中,要确保模板的稳定性和准确性,防止模板移位或变形。
3、桥台施工:桥台是桥梁的重要组成部分,主要承受桥梁上部结构的重量和荷载。
因此,桥台的施工应确保其稳定性和承重能力。
4、桥墩施工:桥墩是支撑桥台的关键结构,施工过程中要特别注意确保桥墩的垂直度和稳定性。
5、盖梁施工:盖梁是连接桥墩和桥台的构件,对于保持桥梁的整体稳定性具有重要作用。
盖梁施工完成后,应进行严格的检测,确保满足设计要求。
三、施工技术与质量控制1、混凝土浇筑:采用高性能混凝土,通过合理的配合比设计,提高混凝土的强度和耐久性。
同时,要确保混凝土浇筑的连续性和均匀性。
2、钢筋工程:钢筋是桥梁下部结构的主要承重材料,应严格按照设计要求进行选择和加工。
钢筋的连接应采用机械连接或焊接,确保连接牢固、稳定。
3、模板工程:模板是保证桥梁下部结构形状和尺寸的关键,应采用高质量的模板材料,并进行精确的制作和安装。
在模板施工过程中,要确保模板的稳定性、刚度和精度。
4、预应力工程:对于需要采用预应力技术的桥梁下部结构,应严格控制预应力筋的张拉和锚固过程,确保预应力值符合设计要求。
5、质量控制:在施工过程中,应建立完善的质量管理体系,对每一道工序进行严格的检查和控制。
同时,要加强对原材料的质量管理,防止不合格材料进入施工现场。
四、结语桥梁下部结构作为整座桥梁的基础,其施工质量对于桥梁的安全与使用寿命具有至关重要的影响。
桥梁下部结构施工专项方案目录一、项目概述 (2)1. 工程背景介绍 (2)2. 桥梁下部结构形式及特点 (3)3. 施工目标及预期效果 (4)二、施工前准备 (5)1. 勘察与测量 (6)(1)现场勘察 (7)(2)测量放样 (9)2. 施工队伍组织 (10)(1)人员配置 (10)(2)岗位职责划分 (11)3. 材料设备采购与储备 (13)(1)材料采购计划 (16)(2)设备采购与验收标准 (17)4. 施工现场布置与交通组织 (17)(1)临时设施搭建 (18)(2)交通组织方案 (19)三、施工流程与工艺 (20)1. 施工流程概述 (22)2. 基础施工工序 (23)(1)基坑开挖 (25)(2)地基处理 (26)(3)基础混凝土浇筑 (27)3. 桥墩施工工序 (28)(1)桥墩钢筋加工与安装 (30)(2)模板安装与混凝土浇筑 (31)(3)预应力张拉及锚固 (33)四、质量控制与验收标准 (34)一、项目概述本工程桥梁下部结构施工专项方案是为确保桥梁建设项目的顺利进行而制定。
本项目旨在连接两岸交通,提高交通通行效率,促进地方经济发展。
桥梁下部结构作为整个桥梁工程的重要组成部分,其施工质量直接关系到桥梁的安全性和稳定性。
本方案的制定和实施对于确保项目质量、进度和成本控制具有重要意义。
本项目概述部分主要介绍了桥梁下部结构施工的背景、目的和任务。
背景部分介绍了当前交通需求和区域发展现状,阐述了建设该桥梁的必要性。
目的部分明确了本项目的核心目标,即确保桥梁下部结构施工的质量、安全和进度。
任务部分则详细阐述了本方案需要解决的关键问题,包括施工方法的确定、施工流程的安排、资源配置的计划等。
本项目的实施将遵循“科学管理、精心组织、合理安排、确保质量”注重施工过程的规范化、标准化和科学化。
通过本方案的实施,将有效地指导桥梁下部结构的施工工作,确保项目的顺利进行,为后续的桥面铺装、附属设施施工等提供坚实的基础。
桥梁下部结构工程施工方案一、施工准备阶段:1.完成施工图纸审查和材料采购;2.确定施工队伍和各个工程环节的责任分工;3.制定施工计划和工期安排;4.召开施工动员会议,明确施工目标和任务,确保施工期间的安全和质量。
二、基础工程施工:1.清理施工现场,将桥梁下部结构原有的构件陆续拆除,并将碎石、泥土等杂物清理干净;2.根据施工方案和施工图纸的要求,对桥墩进行基坑开挖,同时进行地基处理;3.进行灌桩施工,确保桥墩的承载力和稳定性;4.进行桩基础混凝土浇筑,按照设计要求进行施工,并注意保持浇筑质量;5.完成桥台的基坑开挖和地基处理;6.进行桥台基础的灌注桩施工,保证桥台的承载力和稳定性;7.桥台的基础混凝土浇筑,按照设计要求进行施工,并注意保持浇筑质量;8.完成桥墩和桥台之间的连续梁的构筑,确保结构的完整和稳固。
三、墩台及墩台支座施工:1.完成桥墩、桥台墩的抹灰、防水层和保温层的施工;2.检查墩台和墩台支座的安装情况,确保其准确性和稳定性;3.安装墩台支座,进行调整和锚固,使其符合设计要求;4.进行墩台支座的安装调整和检查,确保其承载力和稳定性;5.检查墩台与连续梁之间的一体化是否符合要求,必要时进行调整和修整。
四、墩身施工:1.根据施工图纸和方案,进行桥墩的抹灰、横杆的安装和护坡的施工;2.检查桥墩的结构是否符合要求,必要时进行加固和修整;3.完成桥墩的喷混凝土和喷涂防腐层的工作,保护桥墩免受气候的侵蚀;4.进行桥墩的压浆和防水层的施工,确保墩身的稳定性和防水性能;5.将已经施工完成的桥墩进行验收和检测,确保质量合格。
五、桥梁面上结构施工:1.按照施工方案和图纸的要求,开始进行桥面上结构的施工;2.进行桥面板的安装和修整,保证其水平度和平整度,同时确保与桥墩的连接牢固;3.进行防水层和保护层的施工,保护桥梁面上结构免受水分和气候的侵蚀;4.完成桥面护栏的安装和调整,确保其坚固和安全性;5.进行桥面铺装和排水系统的施工,使桥梁面具有良好的排水性能;6.检查桥面上结构的质量和性能,进行必要的调整和修整。
