电缆头制作技术交底
- 格式:docx
- 大小:20.11 KB
- 文档页数:3
一、交底目的为确保电缆头制作过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、适用范围本交底适用于所有参与电缆头制作施工的作业人员。
三、安全注意事项1. 施工准备- 电缆终端头型号、规格应符合电压等级、使用环境及设计要求。
- 电缆终端头,应由电缆附件厂家配套供应,其主要部件、附件应齐全,绝缘套管不得有裂纹、损伤,并有使用说明书及合格证。
- 电缆绝缘胶的型号及电压等级应符合要求,并应有理化及电气性能试验单及合格证。
- 金属紧固件,均应用热镀锌件。
- 其他辅料有:黑玻璃漆带,封铅、硬脂酸,铜绞线、白布、黄铅粉、甘油、汽油、电缆油等。
2. 施工环境- 室外电缆终端头的制作应选择晴朗无风的天气施工,环境温度在5℃以上,其空气相对湿度在70%以下。
- 施工现场及其周围应清洁干燥,操作平台要牢固,四角应搭设防风栅。
3. 机具设备- 制作机具:防风栅、塑料布、油压接线钳、喷灯、铁壶、铝壶、搪瓷盘、铝锅、铁勺、漏勺、手套、漏斗、电炉子、钢锯、钢丝刷,温度计、剪刀等。
- 安装机具:滑车、大绳、扳手、台钻、电焊机和气焊工具等。
- 测试工具:摇表、钢卷尺、钢板尺及试验仪器等。
4. 操作工艺- 连接设备:将已制作好终端头的电缆,固定在预先做好的电缆头支架上,并将芯线分开。
根据接线端子的型号选用螺栓,将电缆接线端子压接在设备上,注意应使螺栓由下向上或从内向外穿,平垫和弹簧垫应安装齐全。
- 摇测电缆绝缘:选用1000V摇表,对电缆进行摇测,绝缘电阻应在10M以上。
电缆摇测完毕后,应将芯线分别对地放电。
5. 成品保护- 电缆头制作完毕后,应立即与设备连接,不得乱放,以防损伤。
- 在电缆头附近进行明火作业时,应注意将电缆头保护好,防止将电缆头烧坏或烤伤。
6. 质量问题- 焊接部位处理时,将钢带锉出新茬,焊接使用电烙铁不得小于500W,避免地线焊接不牢。
- 接线端子与芯线截面必须配套,压接时模具与芯线应规格一致,压接数量不得小于2道,避免电缆芯线与接线端子压接不紧固。
电缆头制作安装技术交底一、前言电缆头,又称电缆终端头,是电力电缆系统中最重要的关键配件之一。
它的主要作用是连接电缆和设备,传递信号和能量。
电缆头的质量、安装和使用方式直接影响到电力系统的可靠性和安全性。
本文将介绍电缆头制作和安装的基本技术,以提供参考和借鉴。
二、电缆头制作技术2.1 电缆头材料的选择电缆头的制作材料通常有金属、绝缘材料、导体和填充材料等。
根据使用环境和性质的不同,电缆头的材料也有所差异。
一般来说,电缆头制作材料要满足以下要求:•耐高温、耐高压、耐腐蚀;•导电性好,电力传输损耗小;•绝缘性好,电力传输不会出现泄漏;•执行标准要求,在安全性和可靠性方面符合要求。
2.2 电缆头制作步骤步骤一:准备工作1.准备制作电缆头的材料和工具,包括金属管、组合绝缘子、压接钳、万用表等;2.检查制作工具和材料是否符合要求,并对其进行清洗、消毒等处理。
步骤二:测量电缆头尺寸1.使用万用表等测量工具,精确测量电缆头所需的长度、直径等尺寸;2.根据测量结果,选择合适的制作模具和材料。
步骤三:制作电缆头1.选择合适的电缆头制作模具,并将金属管和绝缘体置于模具中;2.使用压接钳等工具,钳紧并压缩金属管,直到绝缘材料紧密贴合;3.根据不同的要求,在绝缘材料上,添加填充材料,使电缆头表面光滑均匀;4.使用清洁剂,清洗并喷涂保护层,保护电缆头不受外界因素侵害。
三、电缆头安装技术3.1 安装前准备1.准备好电缆头的配套材料,包括检测仪器、防护器具、油漆等;2.对制作出的电缆头进行检测,确保其符合执行标准要求。
3.2 安装步骤步骤一:电缆头现场准备1.在接头两端的电缆上,清除杂物、异物,确保表面干净;2.检查电缆表面,确认是否有电缆腐蚀、绝缘破损、接地短路等情况;3.对电缆头进行检查,确认电缆头的材料和制作质量有无问题。
步骤二:电缆头安装1.在电缆头的内侧涂上导电脂,以减少安装时的电气损耗;2.将电缆劈开,揭开绝缘层,露出两端金属导体;3.在电缆头内加入填充材料,使电缆头里面充满导体和绝缘材料;4.将电缆头套起来,并将金属管套上尽量靠近电缆端部;5.使用压接钳等工具,将电缆头与电缆端部锁紧,确认松动与否;6.安装好电缆头后,进行充电测试、强度测试、耐电压试验等检测。
仅供参考[整理] 安全管理文书(电缆敷设、电缆头制作)安全技术交底日期:__________________单位:__________________第1 页共8 页(电缆敷设、电缆头制作)安全技术交底一、电缆敷设(1)电缆盘就位可用起重机或人工将电缆盘放置指定位置,电缆在装卸的过程中,设专人负责统一指挥,指挥人员发出的指挥信号必须清晰、准确。
(2)采用吊车装卸时,装卸电缆盘孔中应有盘轴,起吊钢丝绳套在轴的两端,不应直接穿在盘孔中起吊。
人工移动电缆盘前,应检查线盘是否牢固,电缆两端应固定,线圈不应松弛,电缆盘只允许短距离滚动,滚动时滚动方向必须与线盘上箭头指示方向一致。
(3)根据电缆长度和截面,选用的牵引绳长度比电缆长30~50m。
牵引绳连接必须牢固。
其连接点应选用防捻器。
布放电缆滑轮,直线部分应每隔2.5~3m设置直线滑轮,确保电缆不与地面摩擦,所有滑轮必须形成直线。
弯曲部分采用转弯滑轮,并控制电缆弯曲半径和侧压力。
电缆允许最小弯曲半径应符合下表规定。
在关键部位应有专人监视(如转弯位、管口、与其他管道交叉的部位)。
注:D表示电缆直径,mm。
(4)电缆敷设时,不应损坏电缆沟、隧道、电缆井和人井的防水层。
(5)电力电缆在终端头与接头附近宜留有备用长度。
(6)并联使用的电力电缆,如设计没要求时,其长度、型号、规格应相同。
(7)电缆敷设时,可用人力拉引或机械牵引,电缆应从电缆盘的上端引出,不应使电缆在支架上及地面磨擦拖拉。
对于较重的电缆盘,应考虑加装电缆盘制动装置。
电缆走动时,严禁用手搬动电缆及滑轮。
第 2 页共 8 页(8)敷设电缆时,机械敷设电缆速度不宜超过15m/min,并监测侧压力和拉力不超过允许强度。
在较复杂的路径上敷设电缆时,其速度应适当放缓。
机械敷设时电缆最大允许牵引强度不宜大于下表数值。
(9)电力电缆在切断后,应将端头立即做好防潮密封,以免水分侵入电缆内部。
(10)若电缆沟内并列敷设多条电缆,其中间接头位置应错开。

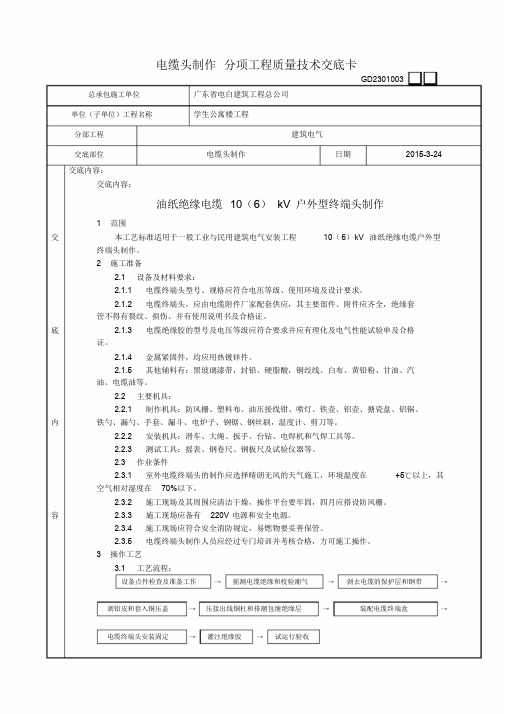

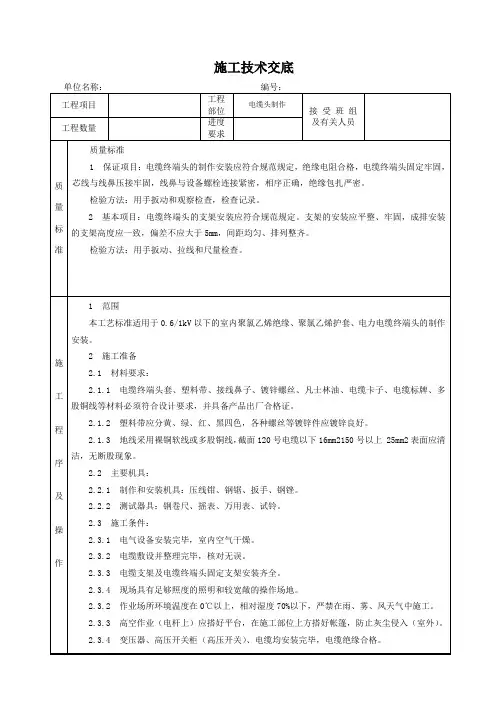

GD2301003施工单位工程名称分部工程建筑电气交底部位日期年月日交底内容操作工艺一、工艺流程:摇测电缆绝缘→剥电缆铠甲,打卡子→焊接地线→包缠电缆、套电缆终端头套→压电缆芯线接线鼻子、与设备连接二、摇测电缆绝缘:1、选用1000V摇表,对电缆进行摇测,绝缘电阻应在10MΩ以上。
2、电缆摇测完毕后,应将芯线分别对地放电。
3、剥电缆铠甲,打卡子:4、根据电缆与设备联接的具体尺寸,量电缆并做好标记。
锯掉多余电缆,根据电缆头套型号尺寸要求,剥除外护套。
5、将地线的焊接部位用钢锉处理,以备焊接。
6、在打钢带卡子的同时,多股铜线排列整齐后卡在卡子里。
7、利用电缆本身钢带宽的二分之一做卡子,采用咬口的方法将卡子打牢,必须打两道,防止钢带松开,两道卡子的间距为15mm,见图3.3.4。
图3.3.48、剥电缆铠甲,用钢锯在第一道卡子向上台阶3~5mm处,锯一环形深痕,深度为钢带厚度的2/3,不得锯透。
9、用螺丝刀在锯痕尖角处将钢带挑起,用钳子将钢带撕掉,随后将钢带锯口处用钢锉修理钢带毛刺,使其光滑。
三、焊接地线:GD2301003施工单位工程名称分部工程建筑电气交底部位日期年月日1、地线采用焊锡焊接于电缆钢带上,焊接应牢固,不应有虚焊现象,应注意不要将电缆烫伤。
必须焊在两层钢带上。
四、包缠电缆,套电缆终端头套:1、剥去电缆统包绝缘层,将电缆头套下部先套入电缆。
2、根据电缆头的型号尺寸,按照电缆头套长度和内径,用塑料带采用半叠法包缠电缆。
塑料带包缠应紧密,形状呈枣核状(图3.5.2)。
图3.5.2图3.5.33、将电缆头套上部套上,与下部对接、套严(图3.5.3)。
五、压电缆芯线接线鼻子:1、从芯线端头量出长度为线鼻子的深度,另加5mm,剥去电缆芯线绝缘,并在芯线上涂上凡士林。
2、将芯线插入接线鼻子内,用压线钳子压紧接线鼻子,压接应在两道以上。
3、根据不同的相位,使用黄、绿、红、黑四色塑料带分别包缠电缆各芯线至接线鼻子的压接部位。
表C2-3
高压电缆终端头技术交底记录
编号:
(三)施工流程图
(四)质量及标准
1、施工环境要保证清洁,无尘。
相对湿度不应超过75%,温度应高于5摄氏度。
2、电缆终端的制作应在水平状态下地进行,完成后再竖直安装。
3、剥切电缆护层、铠装带和屏蔽层时不得损伤芯线绝缘,屏蔽层的端部要平整,不得有毛刺。
4、固定电缆终端的时候,注意不要使电缆发生扭曲。
5、高压电缆头的电缆护层剥切长度,绝缘包扎长度及芯线连接强度应符合产品技术文件要求。
6、电缆终端头应采取绝缘、密封防潮、机械保护措施。
7、电缆头应有改善电缆屏蔽端部电场集中的有效措施。
8、电缆终端头的固定方式、接地方式,以及与相关设备的带电距离应符合设计文件要求。
9、电缆终端头与设备连接的金具应符合设计文件要求,连接正确,固定牢固。
10、电缆头处金属护套及铠装层应接地良好,接地铜绞线或镀锡铜编织线截面应符合表4的规定。
电缆头接地线截面 表4
电缆类型
接地线截面 电力电缆
150 mm2及以上
≥25mm2 120 mm2及以下 ≥16 mm2 10 mm2及以下
≥4 mm2 控制电缆
≥2.5 mm2
11、单芯高压电缆一端金属护套及铠装层采用直接接地,另一端金属护套及铠装层应经护层保护器接地;经护层保护器接地的接地铜绞线或镀锡铜编织线应采取绝缘措施。
施工准备 剥切外护套 剥切半导体 安装终端 铠装接地线安装 固定接线端子、地线 屏蔽铜丝接地线安装 剥切内护套
安装接线端子
电气试验。
工程名称福州海峡奥林匹克体育中心—体育场编号建筑电气-08 交底日期2013年10月01日施工单位中建海峡建设发展有限公司分项名称电气动力交底摘要电缆头制作、接线和线路绝缘测试页数共19页,第13页(7)安装接线端子1)量取电缆端部线芯绝缘50mm,然后剥去。
用钢刷刷芯线导体,去除表面氧化层。
2)将接线鼻子安装在线芯导体上,线鼻安装孔面对电缆安装基座安装孔。
3)用液压钳压接端子,压接后除去毛刺和飞边,清洁表面。
(8)在T型电缆头连接套内表面及电缆变径外表面涂上润滑脂,将T型电缆连接套套在电缆上,轻轻滑动直到不能再移动为止,检查接线端子安装孔,应面对电缆安装基座安装孔。
(9)清除电缆安装基座及T型电缆头连接套内外表面的灰尘,并在其安装面上涂上润滑脂,将T型电缆头连接套推进电缆安装基座上。
(10)将固定螺栓穿进接线端子孔及电缆安装基座孔,用扭矩扳手将螺栓拧紧,最大扭矩不超过50N.m。
(11)将电缆连接套堵头擦拭干净,然后塞进电缆连接套后部,用扭矩扳手将螺栓拧紧,最大扭矩不超过50N.m。
(12)将电缆连接套后保护盖擦拭干净,然后套在电缆连接套后部。
(13)将接地线连接在设备接地铜排上。
2.2.7 多芯矿物绝缘电缆终端头制作工艺多芯矿物绝缘电缆的安装是采用密封铜罐型终端的安装。
由于多芯电缆的芯数多,且截面相对较小些,所以在安装终端时,要特别注意导线和导线、导线和铜护套、导线与密封铜罐之间的间距和绝缘电阻,以确保终端的安装质量。
(1)配套附件多芯矿物绝缘电缆终端头配套附件名称单位数量备注电缆固定压盖套 1 按电缆规格配置电缆密封铜盖及罐盖套 1 按电缆规格配置电缆封端用密封胶支 1导线热缩绝缘管根2~5 按电缆总数、截面、规格配置,长度按需铜接线端子只2~5 按电缆总数、截面、规格配置。
专业的论文在线写作平台
电缆头制作技术交底
交底内容: 1 范围
本工艺标准适用于一般工业与民用建筑电气安装工程10(6)kV油纸绝缘电缆户外型终端头制作。
2 施工准备
2.1 设备及材料要求:
2.1.1 电缆终端头型号、规格应符合电压等级、使用环境及设计要求。
2.1.2 电缆终端头,应由电缆附件厂家配套供应,其主要部件、附件应齐全,绝缘套管不得有裂纹、损伤、并有使用说明书及合格证。
2.1.3 电缆绝缘胶的型号及电压等级应符合要求并应有理化及电气性能试验单及合格证。
2.1.4 金属紧固件,均应用热镀锌件。
2.1.5 其他辅料有:黑玻璃漆带,封铅、硬脂酸,铜绞线、白布、黄铅粉、甘油、汽油、电缆油等。
2.2 主要机具:
2.2.1 制作机具:防风栅、塑料布、油压接线钳、喷灯、铁壶、铝壶、搪瓷盘、铝锅、铁勺、漏勺、手套、漏斗、电炉子、钢锯、钢丝刷,温度计、剪刀等。
2.2.2 安装机具:滑车、大绳、扳手、台钻、电焊机和气焊工具等。
2.2.3 测试工具:摇表、钢卷尺、钢板尺及试验仪器等。
2.3 作业条件
2.3.1 室外电缆终端头的制作应选择晴朗无风的。
