2021年单层钢结构厂房施工组织设计1
- 格式:doc
- 大小:187.00 KB
- 文档页数:41
单层的钢结构厂房施工组织设计钢结构厂房是一种常见的工业建筑形式,具有轻量化、高强度、快速施工等优点。
在进行钢结构厂房施工组织设计时,需要考虑以下几个方面。
一、前期准备工作:1.确定项目目标和施工期限:明确项目的建设目标和要求,并制定合理的施工计划,确保项目按时完成。
2.准备施工技术文件:编制详细的施工图纸、施工方案和施工文件,明确各个工程节点的施工要求以及施工顺序。
3.确定施工队伍和人员:根据项目规模和复杂程度,确定合适的施工队伍和人员,包括项目经理、施工员、测量员等。
二、土地平整和基础施工:1.土地平整:根据设计方案,对土地进行平整处理,确保基础施工的稳定性和施工的顺利进行。
2.基础施工:按照设计要求进行基础的测量和标线,并进行土方开挖、填土和夯实等工作,确保基础的稳定性和承载能力。
三、钢结构制作和安装:1.制作钢结构构件:根据施工图纸和设计要求,进行钢结构构件的加工和制作,包括切割、焊接和防腐处理等工序。
2.构架组装和调试:将制作好的钢结构构件进行组装,并进行调试和检验,确保结构的稳定性和安全性。
3.钢结构安装:按照施工图纸和设计要求,将钢结构构件安装到预先布置好的基础上,并进行调整和校正,确保结构的精度和稳定性。
四、外围设施和其他工程:1.外围设施建设:包括电气系统、通风系统、给水排水系统等,根据设计要求进行施工和安装。
2.安全设施和消防设备:根据相关的法规要求,安装必要的安全设施和消防设备,确保建筑物的安全和防火能力。
3.完善施工环境和现场管理:包括施工道路、施工供水供电等,确保施工现场的良好环境和施工的顺利进行。
五、施工质量和安全管理:1.施工质量管理:建立健全的质量管理体系,对各个施工工序进行质量控制,确保施工质量符合设计要求。
2.施工安全管理:制定详细的施工安全管理方案,包括安全教育培训、安全设施设置和施工安全监督等,确保施工过程中的安全。
六、施工进度和项目管理:1.施工进度管理:制定合理的施工进度计划,并进行监督和控制,确保施工进度的按时完成。
单层钢结构工业厂房施工组织设计一、概述单层钢结构工业厂房是一种常见的建筑类型,其施工组织设计是确保施工过程顺利进行的关键。
本文将介绍单层钢结构工业厂房的施工组织设计,包括施工准备、施工方案、施工进度计划、施工质量保证措施等方面的内容。
二、施工准备1、技术准备:进行图纸会审,确认施工图纸的正确性;编制施工组织设计,明确施工方案、技术要求和安全措施;进行技术交底,确保施工人员了解施工方案和技术要求。
2、物资准备:根据施工需要,采购合格的钢材、焊接材料、涂料等原材料;准备施工机具、检测仪器等设备。
3、劳动力准备:选择具有丰富经验的施工队伍,并进行安全培训和技术交底;合理安排劳动力,确保施工进度。
4、现场准备:进行现场勘查,确定施工场地和临时设施的位置;进行现场清理和整平,确保施工条件符合要求。
三、施工方案1、钢结构制作:按照图纸要求,制作钢结构构件;进行构件检验和校正,确保符合规范要求;进行防腐处理,提高构件的使用寿命。
2、钢结构安装:根据施工图纸,进行钢结构安装定位;按照安装顺序,逐一安装钢结构构件;进行安装检验和校正,确保钢结构安装精度符合要求。
3、焊接与防腐:按照焊接规范进行焊接作业;进行焊缝质量检验,确保焊接质量符合要求;进行防腐处理,提高厂房的使用寿命。
四、施工进度计划1、制定施工进度计划表:根据施工合同和施工方案,制定详细的施工进度计划表;明确各阶段的任务、时间节点和完成标准。
2、进度监控与调整:对施工进度进行实时监控,及时发现并解决问题;根据实际情况,对施工进度计划进行调整,确保按时完成施工任务。
五、施工质量保证措施1、建立质量管理体系:建立完善的质量管理体系,明确质量标准和检测方法;制定质量管理计划,指导施工过程中的质量控制。
2、原材料质量控制:对原材料进行严格把关,确保进场的原材料符合规范要求;进行原材料检验和试验,确保原材料质量稳定可靠。
3、施工过程质量控制:对施工过程进行全面质量控制,包括焊接、防腐处理等关键环节;进行质量检测和验收,确保施工质量符合要求。
钢结构单层厂房施工组织设计钢排架结构厂房施工组织设计施工方案一、工程概况本工程为湖南湘潭梅塞尔气体产品有限公司3#空分项目土建工程,地处湘潭岳塘区五星村。
本工程层数为跨度24米排架结构工业厂房(建筑物平面形状为矩形,檐高15.8米,总高度20。
95米)、容积1050立方米水池、跨度6。
9米泵房以及若干设备基础组成.该工程由中国天辰化学工程公司设计。
(一)结构部分1、地下结构:冷箱基础的基础由63根Φ450的灌注桩组成,墙体基础为砖砌条形基础,厂房基础为杯形独立基础.2、地上主体结构:厂房采用排架结构,预制钢筋混凝土柱、钢屋架、大型屋面板。
泵房采用混合结构,楼板为现浇楼板。
3、墙体:墙体为M5混合砂浆砌筑。
(二)建筑部分1、楼地面(1)部分地面:水泥地面。
(2)厂房地面:设计没有说明。
2、内墙面(1)内墙面:泵房墙面做法为:15厚1:1:6水泥石灰砂浆打底,5厚1:0。
5:3水泥石灰砂浆中层,面层为二遍内墙涂料。
厂房内墙装修没有说明。
3、外墙装饰:水泥砂浆,刷外墙涂料。
4、顶棚:泵房做法为:15厚1:1:6水泥石灰砂浆打底,5厚1:0.5:3水泥石灰砂浆中层,面层为二遍内墙涂料。
厂房内墙装修没有说明。
5、门窗(泵房部分):门:门为塑钢门,窗:外窗均为塑钢窗。
玻璃为5厚白色浮法玻璃.(三)防水工程泵房防水为柔性防水层,小型架空隔热板隔热。
(四)安装工程给排水:不在本次招标范围。
电器:不在本次招标范围.二、施工条件本工程地处湘潭岳塘区五星村(梅塞尔气体产品有限公司厂区内),交通便利,场地平整,水、电线路接入工地,供水管径及供电容量均满足施工要求,施工场地较大,可灵活进行施工平面布置。
三、工程承包范围按设计图纸和招标文件及相关补充资料内容,承包形式为包工包料。
四、工程特点1、本工程有排架结构、砖混结构、大型水池和大型设备基础,故材料运输量大。
2、工程质量要求高,结构的吊装、混凝土的浇灌、设备基础螺栓孔的预留以及屋面的防水等,为工程施工的重点,施工时重点把好质量关。
单层钢结构厂房施工组织设计一、工程概况1.工程名称:钢结构车间制作安装工程2.工程地点:××××3.工程简介:本工程为单层钢结构金属压型钢板车间,钢柱、主梁均采用H型钢;楼层采用工字钢和槽钢,均采用高强度螺栓连接;楼板为花纹钢板;檩条为镀锌C型钢,用普通螺栓连接固定;屋、墙面板为保温金属压型钢板,用自攻螺钉连接固定;拉条为圆钢;角撑为角钢;基础为框架柱基础,与柱连接为预埋板地锚螺栓连接。
车间长为37米,宽为12米,檐高18米,共三层;人字形屋面,坡度10%;窗采用铝合金推拉窗,门为钢结构夹层门。
本工程安全等级为二级,H型钢为外购件,其他钢构件为现场加工。
二、施工中执行的技术标准、规程、规范1.设计图纸及设计说明文件2.《钢结构工程施工质量验收规范》(GB50205-2001 )3.《建筑钢结构焊接技术规程》(JGJ81-2002 )4.《钢结构制作工艺规程》(DBJ08-16-95 )5.《结构工程质量检测评定标准》(GB50221-95 )6.《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)7.《建筑工程施工质量验收统一标准》(GB50300-2001)8.《压型金属板设计施工规程》(YBJ216-88)9.《涂装前钢材表面锈蚀等级和除锈等级》(GB8923)10.《钢结构防火涂料应用技术规程》CECS24:90 11.工程合同有关语文件三、施工机具和人员配置1.主要施工机具2.人员配备四、场地介绍及施工平面图本工程位于×××。
为热带季风气候,极少霜冻期,施工条件较好。
地基是推山填土承载力较差,为混凝土柱基础。
地下水一般,场地排水通畅,雨量充足,无冰雪。
施工总面积约6000平方米,道路为简易实土路面,路况较差,周围是国家粮库,西边为国家粮库铁路专用线。
(施工平面图略)五、施工工序1.施工准备(1)生活设施施工(2)施工机具布置(3)材料进场存放、验收(4)技术准备2. 钢结构制作组装、检验(1)钢材放样,下料,开孔(2)切割、矫正成型(3)边缘、端部和摩擦面加工(4)钢结构构件组装、校正、检验(5)各构件第一遍防腐涂刷3. 钢结构焊接、检验4. 钢结构安装、检验(1)基础检查(2)吊装前准备(3)钢柱吊装校正(4)钢梁吊装校正(5)钢屋架安装校正(6)其他钢构件安装校正、检验5.螺栓连接、检验(1)普通螺栓连接(2)普通螺栓连接、检验6.钢结构防腐涂料涂装、检验(1)钢构件表面除锈(2)钢结构防腐涂料涂装、检验7. 防火涂料涂装、检验8. 压型金属板安装、检验9. 扫尾与验收(1)工程扫尾(2)交接验收(3)拆除施工设施七、施工方案1.流程图(1)钢结构制作工艺流程图合格(2)单层钢结构安装工艺流程图(3)多层与高层钢结构安装工艺流程图(4)压型钢板安装工艺流程图2. 施工准备(1)技术准备● 审查设计文件是否齐全合理,符合国家标准。
单层钢结构厂房施工组织设计1.施工总体组织设计:-组织结构:确定施工项目的组织结构,包括项目经理、施工组长、施工队长等职责分配;-人员数量:根据工期和工作量确定所需的人员数量,包括技术人员、工人等;-施工计划:制定详细的施工计划,包括各个工序的时间节点、关键路径等;-周转材料:确定所需的周转材料种类和数量,制定采购计划,确保施工过程中材料的供应;-现场设施:确定所需的临时办公室、仓库、施工站点等现场设施,保证施工的顺利进行。
2.施工工艺及工序组织设计:-工艺路线:根据钢结构厂房的设计图纸和施工要求,确定施工的工艺路线,包括起吊、拼装、焊接等工艺;-工序划分:将施工过程划分为不同的工序,确定每个工序的工艺要求、施工条件和施工工具等;-工序关联:确定各个工序之间的关联性,确保施工的连贯性和工序之间的衔接;-施工方法:确定施工的具体方法和措施,包括采用塔吊、脚手架等设备,安装膨胀螺栓、焊接钢板等具体操作;-施工顺序:确定施工的先后顺序、重点、难点,确保施工的合理性和高效性。
3.安全措施设计:-安全人员:确定所需的安全人员数量和职责,包括安全员、监理、消防人员等;-安全设施:确定所需的安全设施,包括安全警示标志、安全防护栏、安全网等,确保工人在施工过程中的安全;-安全培训:组织施工人员进行必要的安全培训,提高其安全意识和安全技能;-安全检查:制定定期的安全检查计划,对施工现场进行安全巡查和整改。
4.质量控制:-施工质量要求:根据钢结构厂房的设计要求,确定施工的质量标准和验收要求;-质量检测:制定质量检测计划,包括焊缝的无损检测、材料的抽样检测等,确保施工质量符合要求;-质量验收:进行材料验收和施工质量的验收,确保施工的质量符合设计要求。
5.环境保护:-施工垃圾处理:制定施工垃圾的处理方案,包括分类收集和合理处理,保护环境;-水源保护:制定水源保护措施,确保施工现场的卫生和水源的安全;-噪音控制:采取控制噪音的措施,减少施工过程中对周边环境的影响。

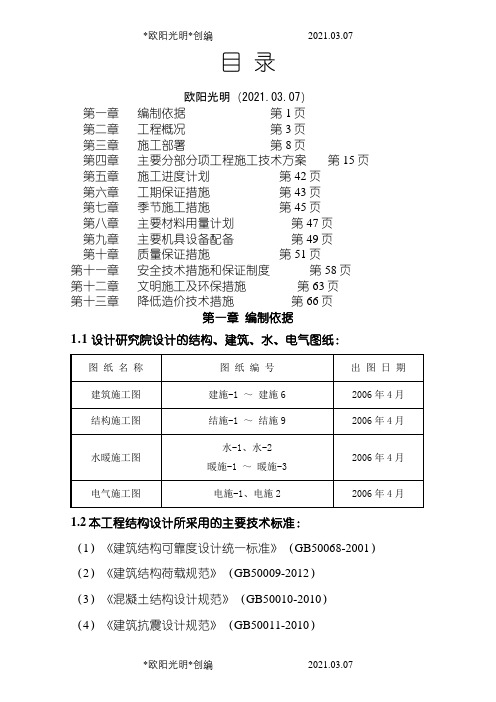

目录欧阳光明(2021.03.07)第一章编制依据第1页第二章工程概况第3页第三章施工部署第8页第四章主要分部分项工程施工技术方案第15页第五章施工进度计划第42页第六章工期保证措施第43页第七章季节施工措施第45页第八章主要材料用量计划第47页第九章主要机具设备配备第49页第十章质量保证措施第51页第十一章安全技术措施和保证制度第58页第十二章文明施工及环保措施第63页第十三章降低造价技术措施第66页第一章编制依据1.1设计研究院设计的结构、建筑、水、电气图纸:1.2本工程结构设计所采用的主要技术标准:(1)《建筑结构可靠度设计统一标准》(GB50068-2001)(2)《建筑结构荷载规范》(GB50009-2012)(3)《混凝土结构设计规范》(GB50010-2010)(4)《建筑抗震设计规范》(GB50011-2010)(5)《建筑桩基技术规范》(JGJ94-2008)(6)《钢结构设计规范》(GB50017-2003)(7)《建筑地基基础设计规范》(GB50007-2011)(8)《砌体结构设计规范》(GB50003-2011)(9)《建筑抗震设防分类标准》(GB50223-2008)(10)《全国民用建筑工程设计技术措施》、《结构》分册2009版(11)中南标《多层和高层混凝土房屋结构抗震构造》(12ZG003)(12)《广西膨胀土地区建筑勘察设计施工技术规程》(DB45/T396-2007)第二章工程概况2.1工程简介:2.2建筑设计概况:本工程为广西桂威年产100万m³商品混凝土搅拌站/原料堆棚,钢筋混凝土剪力墙 3.5m高,长度57.80m,基本柱距为8.30m、12.30;上部为钢结构,管桁架式单层钢结构厂房。
本工程±0.000标高相当于绝对高程90.500m。
4#生产厂房采用混凝土地面。
4#生产厂房墙体采用370mm厚实心砖,用M5水泥混合砂浆砌筑。
4#生产厂房所有外窗采用85系列塑钢窗5厚白净玻璃单框双坡,外门采用成品轻钢彩板推拉门(白灰色),。
单层钢结构厂房钢结构施工组织设计一:引言本文档旨在针对单层钢结构厂房的钢结构施工组织设计进行详细说明,以保证施工的顺利进行。
钢结构厂房作为现代建筑中应用广泛的一种结构形式,其施工过程需要注意诸多细节,本文将对每个环节进行细化讲解。
二:工程概况2.1 工程名称2.2 工程地点2.3 工程规模2.4 工程周期三:施工组织设计3.1 施工组织总体设计3.1.1 施工总体方案3.1.2 施工总进度计划3.2 施工现场布置设计3.2.1 施工现场布置方案3.2.2 施工现场设备配置3.3 施工机械设备选型及安排3.3.1 施工机械设备选用原则3.3.2 施工机械设备清单及规格3.4 施工队伍组织设置3.4.1 施工队伍组织结构3.4.2 施工队伍安全防护措施3.5 施工人员配备及培训3.5.1 施工人员配备计划3.5.2 施工人员培训计划四:施工工艺4.1 钢结构预制加工4.1.1 预制加工工艺流程4.1.2 预制加工质量控制4.2 钢结构安装工艺4.2.1 安装工艺流程4.2.2 安装质量控制4.3 钢结构防腐蚀工艺4.3.1 防腐蚀工艺流程4.3.2 防腐蚀质量控制五:施工安全保障5.1 施工现场安全措施5.2 施工期间的安全培训5.3 施工安全事故应急预案六:施工质量保证6.1 施工质量控制要求6.2 施工材料质量要求6.3 施工工艺要求6.4 施工质量验收标准七:附件本文档涉及附件:1. 施工总进度计划表2. 施工现场布置图纸3. 施工机械设备清单4. 施工队伍组织结构图八:法律名词及注释1. 法律名词1:注释12. 法律名词2:注释2一:引言本文档为单层钢结构厂房的钢结构施工组织设计提供细致且全面的说明,以确保施工过程的顺利进行。
钢结构厂房作为一种在现代建筑中广泛应用的结构形式,其施工过程需要关注众多细节。
本文将对每个章节进行详细阐述。
二:工程概况2.1 工程名称2.2 工程地点2.3 工程规模2.4 工程周期三:施工组织设计3.1 施工组织总体设计3.1.1 施工总体方案3.1.2 施工总进度计划3.2 施工现场布置设计3.2.1 施工现场布置方案3.2.2 施工现场设备配置3.3 施工机械设备选型及安排3.3.1 施工机械设备选用原则3.3.2 施工机械设备清单及规格3.4 施工队伍组织设置3.4.1 施工队伍组织结构3.4.2 施工队伍安全防护措施3.5 施工人员配备及培训3.5.1 施工人员配备计划3.5.2 施工人员培训计划四:施工工艺4.1 钢结构预制加工4.1.1 预制加工工艺流程4.1.2 预制加工质量控制4.2 钢结构安装工艺4.2.1 安装工艺流程4.2.2 安装质量控制4.3 钢结构防腐蚀工艺4.3.1 防腐蚀工艺流程4.3.2 防腐蚀质量控制五:施工安全保障5.1 施工现场安全措施5.2 施工期间的安全培训5.3 施工安全事故应急预案六:施工质量保证6.1 施工质量控制要求6.2 施工材料质量要求6.3 施工工艺要求6.4 施工质量验收标准七:附件本文档涉及附件:1. 施工总进度计划表2. 施工现场布置图纸3. 施工机械设备清单4. 施工队伍组织结构图八:法律名词及注释1. 法律名词1:注释12. 法律名词2:注释2。
钢结构单层仓库施工组织设计1. 引言本文档旨在提供有关钢结构单层仓库施工组织设计的指导。
钢结构单层仓库是一种广泛应用于工业和商业领域的建筑类型,其施工组织设计对于项目的顺利进行至关重要。
2. 施工组织设计目标针对钢结构单层仓库的施工组织设计,我们的目标是确保施工进程高效、安全,并符合相关法律、法规的要求。
同时,我们还希望通过合理的组织设计,最大限度地提高施工效益,降低成本。
3. 施工组织设计内容3.1 施工流程安排针对钢结构单层仓库的施工流程,我们将合理安排各个施工阶段的顺序和时间,确保各个施工任务按照合理的顺序进行。
同时,我们将考虑材料和人力资源的需求,制定详细的施工计划。
3.2 施工人员组织我们将根据施工任务的特点和要求,合理组织施工人员。
确保施工队伍的专业能力和工作经验符合要求,并进行必要的培训。
我们还将设立施工班组,明确各个班组的职责和任务,提高施工效率。
3.3 安全管理施工期间,安全是至关重要的。
我们将制定详细的安全管理计划,包括施工现场的安全防护措施、危险源的识别和控制、安全教育培训等。
同时,我们将配备合格的安全员,并进行定期检查和评估,确保施工期间的安全。
3.4 质量控制我们将注重施工质量控制,确保施工过程中各项工作符合相关标准和规范。
通过设立质量控制点、进行质量检查和验收,我们将及时纠正施工中的问题,提高施工质量。
3.5 环境保护在施工过程中,我们将遵守环境保护相关法律法规,采取相应的环境保护措施,减少对周边环境的影响。
我们将合理规划施工场地,妥善处理废弃物,避免土壤、水源等环境资源的污染。
4. 结论本文档提供了钢结构单层仓库施工组织设计的指导,包括施工流程安排、施工人员组织、安全管理、质量控制和环境保护等内容。
通过合理的组织设计和管理,我们可以实现施工目标,并确保项目的顺利进行。
单层钢结构厂房钢结构施工组织设计一、工程概述本单层钢结构厂房位于_____,总建筑面积为_____平方米。
厂房的主要用途为_____,结构形式为钢结构。
该工程的建设对于满足企业的生产需求、提高生产效率具有重要意义。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,并及时解决。
2、编制施工组织设计和各专项施工方案,并向施工人员进行技术交底。
(二)材料准备1、根据施工图纸和材料清单,采购所需的钢材、焊条、螺栓等材料,并确保材料的质量符合设计要求和国家标准。
2、对进场的材料进行检验和验收,不合格的材料严禁使用。
(三)施工机具准备1、配备吊车、电焊机、切割机、钻孔机等施工机具,并确保其性能良好。
2、对施工机具进行定期维护和保养,保证施工过程中的正常使用。
(四)劳动力准备1、根据工程进度和施工要求,组织足够的施工人员,包括钢结构安装工、焊工、油漆工等。
2、对施工人员进行培训和考核,确保其具备相应的技能和资质。
三、钢结构制作(一)工艺流程1、放样和号料:根据施工图纸,在钢材上放出构件的大样,并进行编号。
2、切割:采用火焰切割或等离子切割的方法,将钢材切割成所需的尺寸和形状。
3、矫正和成型:对切割后的钢材进行矫正和成型,确保其符合设计要求。
4、边缘加工:对构件的边缘进行加工,如坡口加工、倒角加工等。
5、制孔:采用钻孔或冲孔的方法,在构件上制孔。
6、组装:将各个零部件组装成构件。
7、焊接:采用手工电弧焊、气体保护焊等焊接方法,对构件进行焊接。
8、无损检测:对焊缝进行无损检测,如超声波检测、射线检测等,确保焊缝质量符合要求。
9、防腐处理:对构件进行防腐处理,如涂刷防锈漆、防火涂料等。
(二)质量控制1、严格控制原材料的质量,确保钢材的化学成分和力学性能符合设计要求。
2、加强对制作过程的质量控制,如放样和号料的精度、切割的质量、焊接的质量等。
3、对制作完成的构件进行质量检验,不合格的构件严禁出厂。
完整版单层钢结构厂房工程施工组织设计方案一、项目概况二、施工组织设计原则1.遵守国家有关施工规范和法律法规,确保施工安全和质量。
2.按照“先生产、后建设”原则,高效利用资源。
3.合理调配人力、物力和机械设备,确保施工进度。
4.确保现场施工秩序良好,环境整洁。
三、施工方案1.施工场地准备按照施工平面布置计划,确保场地整洁、平坦,并进行标志和围挡,设置施工入口。
2.材料及设备供应3.施工人员安排根据工程施工的特点和进度,合理安排施工人员数量和工种。
各岗位人员须具备相应的技术资质和操作证件。
4.施工机械设备选择符合工程要求的机械设备,并配备必要的配件和附件。
设备操作人员需经过专业培训并具备相应证书。
5.施工工序安排(1)基础施工:按照地质勘察报告和设计要求,进行地基开挖、基础浇筑等工序。
确保基础牢固、符合设计要求。
(2)主体结构施工:根据设计图纸,按照施工工艺进行主体结构的安装和焊接等工序。
确保结构安全稳定。
(3)屋面及墙面施工:安装屋面板和墙面板,并进行密封处理,确保防水和保温效果。
(4)室内装修:进行室内划分、安装门窗等工序。
确保室内环境适宜。
6.安全和质量控制(1)严格按照施工技术标准和规程进行施工,做到图纸无误差、材料无冒用、施工无疏漏。
(2)加强施工现场安全管理,设置警示标志,保护施工人员的安全。
(3)按照工程质量验收标准进行质量检验,确保工程质量符合设计要求。
7.施工进度控制(1)编制详细施工进度计划表,明确各工序的起止时间和工期。
(2)严格按照计划执行施工工序,确保工程进度。
(3)及时调整工程进度计划,妥善解决工程进度延迟的问题。
1.施工队伍组织组织一个专业的施工队伍,包括项目经理、施工员、质量员、安全员、机械设备操作员、施工工人等,确保施工工作的顺利进行。
2.安全管理设立临时安全防护措施,并进行定期检查和维护。
制定安全生产管理制度,进行安全培训,确保施工人员的安全。
3.质量控制设立质量监督岗位,进行工程质量检查和验收。
第一章工程概况欧阳光明(2021.03.07)第一节编制依据一、江苏天隆建筑设计有限公司设计的本工程施工图。
二、国家现行的建筑工程法律、法规、施工规范和强制性标准条文等。
三、本工程执行相关的国家规范、标准:(一)、钢结构制造、安装类《钢结构工程施工质量验收规范》(GB50205-2001)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)《建筑钢结构焊接技术规程》(JGJ81-2002)《地脚螺栓》(GB799-88)《冷弯薄壁型钢结构技术规范》(GB50018-2002)(二)、工程管理类《安全防范工程技术规范》(GB50348-2004)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《施工现场临时用电安全技术规范》(JGJ46-2005)《绿色建筑评价标准》(GB50378-2006)注:上述规范均按现行版本执行,本施工组织设计所列规范仅作参考。
第二节工程概况本工程为江苏汇力宝新材料有限公司的7栋单层生产车间工程,该工程位于宝应县二桥工业园区内,施工图由江苏天隆建筑设计有限公司设计,本工程总建筑面积33429.57㎡,其中1#生产车间为11319.11㎡,2#-6#车间为4107.91㎡,7#车间为1570.91㎡,建筑高度均为10.95米。
1、本工程设计室内标高±0.000,即为钻探的假设零点向上0.25m,设计室外标高为-0.15米,散水坡宽度为0.6米。
2、本工程建筑耐火等级二级,抗震设防烈度为六度;火灾危险性按生产分类别为丁类,结构安全等级为二级,使用年限:25年。
一、建筑工程概况1、墙面:1)、本工程外墙面1.2m以下采用MU10蒸压粉煤灰砖240厚,DMM10水泥砂浆砌成;1.2m以上外墙采用单层彩色压型钢板,外层彩板为0.5mm厚900型彩钢板,外层彩板颜色为象牙白色。
2)、本工程1.2m以下内墙面为水泥砂浆墙面,上刷白色内墙乳胶漆涂料,1m以下砖外墙为水泥砂浆墙面,上做丙烯酸外墙涂料,色彩为深灰色;2、屋面:屋面采用单层暗扣型(角驰YX25-205-820型)彩色压型钢板,上层为0.5mm厚900型彩板,内外板之间挂填100mmA级防火玻璃棉。
压型钢板涂层颜色为天蓝色。
3、楼地面:本工程地面为水泥砂浆地面,建筑物四周做600mm宽散水,散水坡度3%,纵向每12米做一道伸缩缝,散水与外墙设10宽缝,缝内均填沥青砂浆。
4、门窗:本工程采用铝合金门窗,立面尺寸为定位尺寸,施工尺寸由现场测量。
5、油漆:所有钢构件表面刷防锈漆一便,果绿色调和漆二遍,总膜厚125µm。
钢结构柱需要涂刷7mm厚薄型防火涂料,钢柱的耐火极限达到2.5小时以上;钢结构梁需要涂刷5mm厚薄型防火涂料,钢梁的耐火极限达到1.5小时以上;钢檩条涂刷3mm厚薄型防火涂料,耐火极限达到1.0小时。
二、结构工程概况1、车间为全钢排架结构,柱为H型钢。
排架柱最大截面为H600×280×10×16,柱顶标高10.95m;抗风柱截面为H400×230×6×12。
屋架为6m跨非标梯形钢屋架,屋架线性高度,边跨为2022~3069,中跨为2391~2920。
钢屋架、托梁与柱连接采用普通C4.6级螺栓连接。
檩条:屋面檩条为冷弯薄壁卷边连续檩条,边跨截面尺寸为Z200×75×20×2.5;中跨截面尺寸为Z200×75×20×2.5,风机洞口两侧改为Q[20轻型槽钢,拉条为Φ12圆钢两端套丝(撑杆加DN40×3钢管)。
外墙架:6m跨墙檩为CB180×70×20×2.0(2.5)冷弯薄壁型钢,9.0m跨墙檩以及门樘、门梁为Q[18轻型槽钢,拉条同屋面。
内墙架:6.5m、7.5m跨为CB180×70×20×2.0(38轴为CB160×60×20×2.0)冷弯薄壁型钢,9.0m跨为CB180×70×20×2.5冷弯薄壁型钢,檩条为Φ12圆钢两端套丝(压杆加DN30×3钢管)。
2、钢材:主厂房柱及其连接板等采用Q345B钢,焊条为E50系列,未特别注明的梁、柱、屋架及次构件均采用Q235B,焊条为E43系列。
第二章目标管理一、质量目标达到钢结构国家验收要求的合格标准。
二、工期目标总工期天(含因向其它施工单位提供配合及各施工单位交叉作业所影响的工期)。
阶段性时间节点安排如下:(1)、提供设备基础施工的配合时间:年月日~年月日。
(2)、钢结构吊装时间:年月日~年月日。
(3)、厂房屋面板安装结束时间:年月日。
三、安全目标杜绝重大人员伤亡和重大机械安全事故,轻伤率控制在 1.5‰以下。
第三章主要施工方法及技术措施钢结构施工方案本工程主要钢结构柱为H型钢柱,屋架为梯形钢屋架,制造质量与精度要求比较高,应当加强技术力量的配套,保证钢结构制作安装的质量达到优质,确保工期。
一、材料管理1、钢材(1)、本工程所使用的钢材须符合设计图说明外,同时须符合国家标准规范要求。
(2)钢材使用应符合下表:(3)钢材检查(含试验)1)每批入库钢材无论国产品或进口品,均应有制造厂商出具的产品合格证;2)核对材质、规格、批号或炉号,与产品合格证相符,材质应与设计图说相符;3)钢材外形尺寸应满足相关标准规定;4)钢材是否弯曲、变形、锈蚀及裂纹;(4)钢材保管要点1)钢材放置在支垫上,不得与地面接触,造成生锈;2)钢材水平堆放,避免发生变形和损伤;3)使用正确吊具或夹具,避免发生损伤;4)不同材质分类堆放整齐,并防止污染;2、基础螺栓(1)基础螺栓检查1)核对材质、规格,须符合设计图要求;2)螺纹尺寸、螺栓直径等检验项目上须符合规定值;(2)基础螺栓保管1)基础螺栓须成批堆放,贴上标签,并注明数量、规格、材质;2)基础螺栓须放置于垫板或料架上,不得与地面直接接触,保持通风与干燥;3)螺纹须抹上黄油,防止生锈。
(3)高强螺栓及螺帽1)核对品名、规格、批号与质保书相同,并符合设计要求2)高强螺栓连接副预拉力试验及高强度力螺栓连接抗滑移系数试验送有资质的检测单位检验;3、焊接材料(1)焊接材料检查1)核对品名批号,数量与质保书相同;2)核对化学成份机械性能是否符合规定值;3)检查包装不得有破损;4)首次采用的焊接材料需做工艺评定试验。
(2)焊接材料保管1)焊接材料分类放置于栈板或料架上,栈板或料架离地面和墙面距离不小于300mm,保持通风与干燥;2)焊接材料妥善保管不得破坏作好防潮;3)先进先出法,避免时间过久失效。
4.涂装材料(1)涂料检查1)核对品名、批号、数量与质保书相同,并与设计图说要求相同;2)核对检验项目是否符合规定值;3)涂料的抽验依公司《进料检验规范》执行。
(2)涂料保管1)涂料桶放置在栈板上,不得与地面接触;2)涂料桶放置于阴凉处,避免日照;3)涂料应先进先出,遵守使用期限。
二、H型钢构件制造1、构件制造流程图:确据等严禁受外力冲击,以免影响平台的水平度。
放样时首先应在平台上弹出垂直交叉基线和中心线,依次放出构件各节点的实样。
4、号料:号料前应详细熟悉样板上的符号和号料的数量。
板材号料应号出基准检查线;号孔应号规孔线。
号料后应在零件上注明零件的编号、数量、加工方法等,并应根据零件不同的材料统一采用不同颜色标注。
号料应依据施工工艺要求预留切割和边缘加工的余量,以及焊接收缩余量。
5、切割:本工程钢板切割均采用气割的方法。
在气割钢板和型材时,厚度在14mm以下时缝宽为2mm;厚度在16~20mm以上时缝宽为2.5mm,气割后的钢板和型钢的气割面的平面度、割纹深度以及局部缺口深度,都必须符合《钢结构工程施工质量验收规范》(GB50205-2001)的规定。
6、边缘加工:为了消除切割后钢材硬化或产生淬硬层,以保证构件连接接触严密、平整和其焊接坡口的加工质量。
所以需要对切割后钢材的边缘进行加工,以确保加工的精度。
边缘加工的宽度、长度、边直线度、相邻两边夹角、加工面垂直度以及加工面表面粗糙度都必须符合《钢结构工程施工质量验收规范》(GB50205-2001)的规定。
7、制孔:采用钻孔的方法,钻孔在钻床上进行。
为了确保钻孔的质量,应预先在零件上冲成或钻成小孔,待结构装配时,将孔扩钻至设计孔径,确保孔壁不受损伤达到孔壁光滑。
为了确保群孔制作的质量,应预先制成钻模,严格控制孔群的位置,制孔时将钻模覆在零件上钻孔。
所有制孔的质量应符合《钢结构工程施工质量验收规范》(GB50205-2001)的规定。
8、H型钢焊接焊接H型钢柱、梁采用门式自动埋弧焊进行焊接;柱梁连接板加劲肋板采用手工焊接。
使用门式自动焊应满足以下要求:(1)、焊接后边缘30-50mm范围内的铁锈、毛刺污垢等必须清除干净,以减少产生焊接气孔等缺陷的因素。
(2)、引弧板应与母材材质相同,焊接坡口形式相同,长度应符合标准的规定;使用手工电弧焊应满足以下规定:使用状态良好、功能齐全的电焊机,选用的焊条需用烘干箱进行烘干。
(3)、焊接H型钢的结构件时,当翼缘板和腹板要拼接时,按长度方向拼接。
腹板拼接的拼接缝拼成“T”字形;翼缘板拼接缝和腹板拼缝的间距应大于200mm,拼接焊接应在H型钢组装前进行。
(4)、焊缝质量检验标准应符合下表要求:9、钢构件组装:(1)、钢结构组装前,应按施工图、施工方案及其下料单,清点和检查加工件的材质、规格、数量和加工质量,并将组件连接接触部位和沿焊缝边缘每边30~50mm范围内的铁锈、毛刺、污垢等清除干净。
(2)、组装平台及拼装模具应经测平,组装平台平面高低差不应超过4mm,并加以固定.构件的组装应在部件的组装、焊接、矫正后进行,以保证构件组装的精度。
(3)、组装时应进行零件组装的调整定位,以防止过大的外力强行组对,避免构件内产生附加应力、产生疲劳或裂纹等缺陷。
(4)、组装时应防止焊接变形。
为了保证焊接结构的质量,防止焊接产生应力、变形和裂纹等缺陷,所以本工程在组装焊接时,选择对称法的施焊顺序,焊缝布置的位置采用两边对称,尽量减少焊缝和不等规格或异种钢材相焊;采用较大的夹具将焊件固定以增加焊件的刚度;采取反变形的措施,即在焊前进行组装,先将焊件向与焊接后产生变形相反的方向进行人为的适量变形,以达到焊后抵消变形的目地。
10、矫正:组合H型钢因焊接产生的变形,本工程采用机械和高温加热调直,机械矫正采用H型钢自动矫直机。
对端板因焊接产生的变形,采用热矫正,进行热矫正时,加热温度不应超过900C0,加热矫正后应自然冷却,在矫正过程中,不得损坏钢材材质。
