单层的钢结构厂房施工组织设计钢结构厂房是一种常见的工业建筑形式,具有轻量化、高强度、快速施工等优点。
在进行钢结构厂房施工组织设计时,需要考虑以下几个方面。
一、前期准备工作:1.确定项目目标和施工期限:明确项目的建设目标和要求,并制定合理的施工计划,确保项目按时完成。
2.准备施工技术文件:编制详细的施工图纸、施工方案和施工文件,明确各个工程节点的施工要求以及施工顺序。
3.确定施工队伍和人员:根据项目规模和复杂程度,确定合适的施工队伍和人员,包括项目经理、施工员、测量员等。
二、土地平整和基础施工:1.土地平整:根据设计方案,对土地进行平整处理,确保基础施工的稳定性和施工的顺利进行。
2.基础施工:按照设计要求进行基础的测量和标线,并进行土方开挖、填土和夯实等工作,确保基础的稳定性和承载能力。
三、钢结构制作和安装:1.制作钢结构构件:根据施工图纸和设计要求,进行钢结构构件的加工和制作,包括切割、焊接和防腐处理等工序。
2.构架组装和调试:将制作好的钢结构构件进行组装,并进行调试和检验,确保结构的稳定性和安全性。
3.钢结构安装:按照施工图纸和设计要求,将钢结构构件安装到预先布置好的基础上,并进行调整和校正,确保结构的精度和稳定性。
四、外围设施和其他工程:1.外围设施建设:包括电气系统、通风系统、给水排水系统等,根据设计要求进行施工和安装。
2.安全设施和消防设备:根据相关的法规要求,安装必要的安全设施和消防设备,确保建筑物的安全和防火能力。
3.完善施工环境和现场管理:包括施工道路、施工供水供电等,确保施工现场的良好环境和施工的顺利进行。
五、施工质量和安全管理:1.施工质量管理:建立健全的质量管理体系,对各个施工工序进行质量控制,确保施工质量符合设计要求。
2.施工安全管理:制定详细的施工安全管理方案,包括安全教育培训、安全设施设置和施工安全监督等,确保施工过程中的安全。
六、施工进度和项目管理:1.施工进度管理:制定合理的施工进度计划,并进行监督和控制,确保施工进度的按时完成。

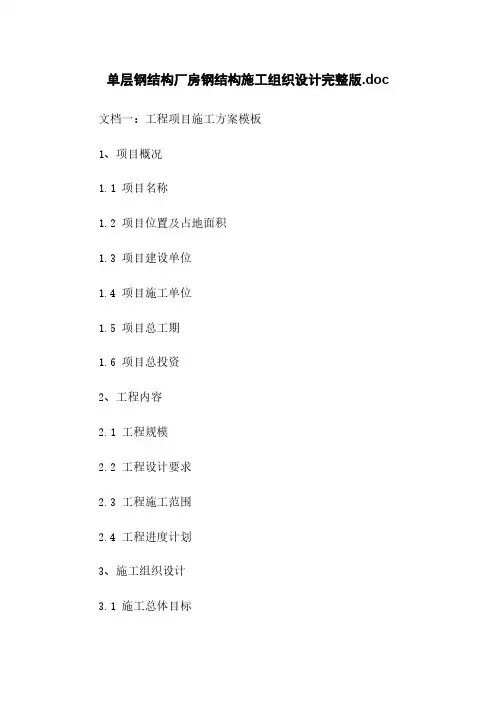

单层钢结构厂房钢结构施工组织设计完整版.doc 文档一:工程项目施工方案模板1、项目概况1.1 项目名称1.2 项目位置及占地面积1.3 项目建设单位1.4 项目施工单位1.5 项目总工期1.6 项目总投资2、工程内容2.1 工程规模2.2 工程设计要求2.3 工程施工范围2.4 工程进度计划3、施工组织设计3.1 施工总体目标3.2 施工组织机构及职责3.3 施工管理措施3.4 人力资源安排3.5 物资设备准备3.6 施工安全保障措施4、施工方案4.1 施工方法与工艺4.2 施工工序计划安排4.3 施工作业流程图4.4 施工技术措施4.5 施工质量控制措施4.6 施工风险及应对措施5、施工验收及交付5.1 施工过程质量检查及验收5.2 完工分包单位资质审核5.3 各阶段工程验收要求5.4 工程资料移交及归档5.5 交付使用手续办理附件:1. 工程施工进度计划2. 施工组织机构图3. 施工设备清单4. 相关法律法规5. 工程设计文件注释:1. 施工总体目标:指工程施工的总体目标和要求。
2. 施工组织机构及职责:指施工单位组织机构的设置和各个职责部门的职责及相互关系。
3. 施工管理措施:指施工单位对施工过程各个环节进行管理和控制的措施。
4. 施工技术措施:指施工单位在施工过程中采取的一系列技术措施和方法。
5. 施工质量控制措施:指施工单位对施工过程中的质量进行管理和控制的措施。
6. 施工风险及应对措施:指施工过程中可能出现的风险及应对措施。
文档二:公司准假流程模板1、流程概述1.1 流程名称1.2 流程所属部门1.3 流程目的1.4 流程范围1.5 流程参与人员2、流程步骤2.1 申请准假2.1.1 请假人员填写请假申请表2.1.2 请假人员提交请假申请表给上级审批2.1.3 上级审批人员审批请假申请2.1.4 上级审批人员通知请假人员审批结果2.2 填写准假记录2.2.1 请假人员填写准假记录2.2.2 请假人员提交准假记录给人事部门备案2.3 人事部门备案2.3.1 人事部门接收并核对准假记录2.3.2 人事部门将确认准假记录并归档2.4 通知相关部门2.4.1 人事部门通知相关部门请假信息2.4.2 相关部门进行相关调度安排3、流程时限3.1 请假申请审批时限3.2 准假记录备案时限3.3 相关部门调度安排时限附件:1. 请假申请表2. 准假记录3. 相关法律法规4. 人事部门准假流程图注释:1. 请假申请表:请假人员填写的请假申请表格,包括请假事由、请假时间等信息。
单层钢结构工业厂房施工组织设计一、概述单层钢结构工业厂房是一种常见的建筑类型,其施工组织设计是确保施工过程顺利进行的关键。
本文将介绍单层钢结构工业厂房的施工组织设计,包括施工准备、施工方案、施工进度计划、施工质量保证措施等方面的内容。
二、施工准备1、技术准备:进行图纸会审,确认施工图纸的正确性;编制施工组织设计,明确施工方案、技术要求和安全措施;进行技术交底,确保施工人员了解施工方案和技术要求。
2、物资准备:根据施工需要,采购合格的钢材、焊接材料、涂料等原材料;准备施工机具、检测仪器等设备。
3、劳动力准备:选择具有丰富经验的施工队伍,并进行安全培训和技术交底;合理安排劳动力,确保施工进度。
4、现场准备:进行现场勘查,确定施工场地和临时设施的位置;进行现场清理和整平,确保施工条件符合要求。
三、施工方案1、钢结构制作:按照图纸要求,制作钢结构构件;进行构件检验和校正,确保符合规范要求;进行防腐处理,提高构件的使用寿命。
2、钢结构安装:根据施工图纸,进行钢结构安装定位;按照安装顺序,逐一安装钢结构构件;进行安装检验和校正,确保钢结构安装精度符合要求。
3、焊接与防腐:按照焊接规范进行焊接作业;进行焊缝质量检验,确保焊接质量符合要求;进行防腐处理,提高厂房的使用寿命。
四、施工进度计划1、制定施工进度计划表:根据施工合同和施工方案,制定详细的施工进度计划表;明确各阶段的任务、时间节点和完成标准。
2、进度监控与调整:对施工进度进行实时监控,及时发现并解决问题;根据实际情况,对施工进度计划进行调整,确保按时完成施工任务。
五、施工质量保证措施1、建立质量管理体系:建立完善的质量管理体系,明确质量标准和检测方法;制定质量管理计划,指导施工过程中的质量控制。
2、原材料质量控制:对原材料进行严格把关,确保进场的原材料符合规范要求;进行原材料检验和试验,确保原材料质量稳定可靠。
3、施工过程质量控制:对施工过程进行全面质量控制,包括焊接、防腐处理等关键环节;进行质量检测和验收,确保施工质量符合要求。
钢结构单层厂房施工组织设计钢结构单层厂房施工组织设计一、项目概述钢结构单层厂房是一种广泛应用于工业领域的建筑形式,它具有结构强度高、施工周期短、耐用性强等优点。
本文将针对一座钢结构单层厂房的施工组织设计进行详细分析。
二、施工组织设计目标施工组织设计的目标是合理安排施工流程,提高施工效率,并确保工期和质量的达到预期要求。
本项目施工组织设计的主要目标包括:1. 确定合理的施工顺序和施工方法,尽量减少施工过程中的重复工作。
2. 合理安排施工人员,确保人员的合理利用和施工质量的控制。
3. 确定合理的材料供应计划,避免材料短缺或过剩的情况发生。
4. 确定合理的施工机械的使用计划,提高施工效率和质量。
三、施工流程安排1. 地基处理:首先进行地面的平整和压实,然后进行基坑的开挖和基础的浇筑。
2. 钢结构制作:选择合适的施工方法对钢结构进行制作,包括材料采购、切割、焊接、试装等。
3. 预制构件安装:预制构件包括柱子、梁等,在钢结构制作完成后,开始进行预制构件的安装。
4. 屋面施工:先进行屋面防水处理,然后进行屋面的镶板或涂料的安装。
5. 门窗安装:钢结构厂房一般需要安装门窗,包括安装车间门、办公室门等。
6. 地面铺装:对厂房内部的地面进行铺装,包括水泥地面、瓷砖地面等。
7. 配套设施安装:安装厂房内的供水、排水、电力等设施。
8. 环境整治:整理施工现场,清理杂物,确保厂房整洁。
四、施工人员安排钢结构单层厂房的施工主要涉及的人员包括:1. 项目经理:负责组织、协调、管理全过程的施工工作。
2. 技术负责人:负责解决施工中的技术问题和调剂资源。
3. 施工队长:负责组织、指导施工人员进行具体施工操作。
4. 焊工:负责钢结构的焊接工作。
5. 钢筋工:负责钢筋的切割、弯曲、焊接等工作。
6. 起重机操作人员:负责起重机的操作,提供高空作业所需的支持。
7. 装修工:负责室内装修工作,如屋面、地面的铺装。
8. 维修人员:负责设施的维护和保养。

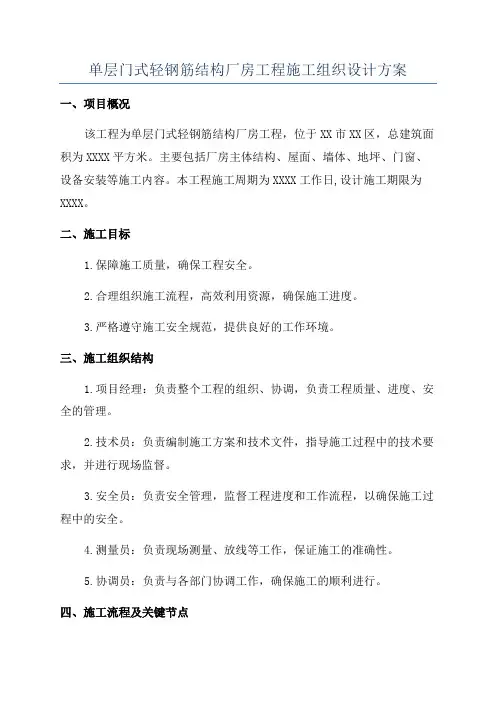

单层门式轻钢筋结构厂房工程施工组织设计方案一、项目概况该工程为单层门式轻钢筋结构厂房工程,位于XX市XX区,总建筑面积为XXXX平方米。
主要包括厂房主体结构、屋面、墙体、地坪、门窗、设备安装等施工内容。
本工程施工周期为XXXX工作日,设计施工期限为XXXX。
二、施工目标1.保障施工质量,确保工程安全。
2.合理组织施工流程,高效利用资源,确保施工进度。
3.严格遵守施工安全规范,提供良好的工作环境。
三、施工组织结构1.项目经理:负责整个工程的组织、协调,负责工程质量、进度、安全的管理。
2.技术员:负责编制施工方案和技术文件,指导施工过程中的技术要求,并进行现场监督。
3.安全员:负责安全管理,监督工程进度和工作流程,以确保施工过程中的安全。
4.测量员:负责现场测量、放线等工作,保证施工的准确性。
5.协调员:负责与各部门协调工作,确保施工的顺利进行。
四、施工流程及关键节点1.基础施工:包括场地开挖、基坑支护、基础混凝土浇筑等工作。
关键节点为基坑开挖和基础浇筑。
2.结构施工:包括钢筋安装、构件安装等工作。
关键节点为钢筋安装和构件安装。
3.屋面施工:包括屋面防水、保温层安装等工作。
关键节点为屋面防水和保温层安装。
4.墙体施工:包括墙柱砌筑、墙体保温等工作。
关键节点为墙柱砌筑和保温层安装。
5.地坪施工:包括找平、砼地坪浇筑等工作。
关键节点为找平过程和地坪浇筑。
6.门窗安装:包括门窗的安装和调试等工作。
关键节点为门窗的安装和调试。
7.设备安装:包括设备安装和调试等工作。
关键节点为设备的安装和调试。
8.室内装饰:包括室内墙面装修、地面装修等工作。
关键节点为墙面装修和地面装修。
五、施工计划1.制定详细施工计划表,明确施工顺序和时间节点。
2.将施工计划与项目经理、施工人员进行沟通,确保施工计划的合理性和可行性。
3.每周召开施工会议,及时调整施工计划,解决施工过程中的问题。
六、施工安全措施1.严格遵守施工现场安全管理规范,建立健全安全管理制度。

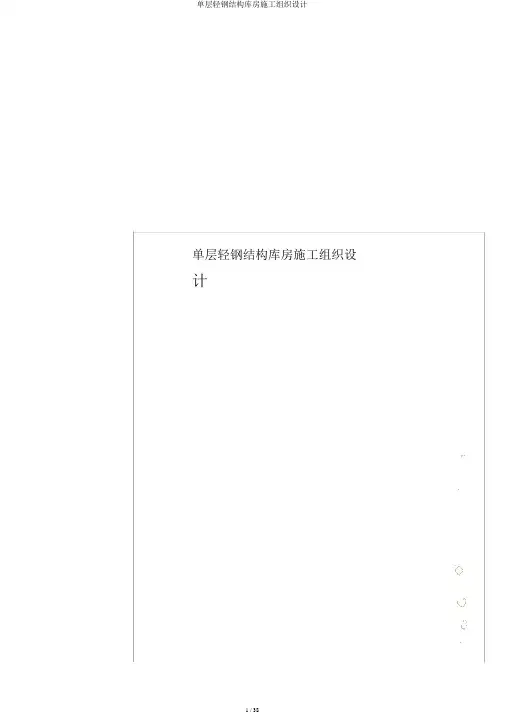

单层轻钢结构库房施工组织设计单层轻钢结构、压型彩钢拱形屋面库房施工组织设计编制:审批:审查:年月日目录第一章工程概况.............................................................. .. (4)第二章编制依据.............................................................. .. (4)第三章施工部署.............................................................. (4)第四章土建工程施工.............................................................. (5)第一节地基与基础工程.............................................................. .. (5)第二节模板工程.............................................................. .. (8)第三节钢筋工程 .............................................................. .. (9)第四节混凝土工程 .............................................................. (12)第五节墙体工程 .............................................................. (15)第六节屋面工程 .............................................................. (15)第七节门窗安装工程 .............................................................. . (15)第八节装饰工程 .............................................................. (16)第五章钢结构工程施工 .............................................................. (16)第一节钢构件放样 .............................................................. (16)第二节钢构件切割、矫正、制作及焊17接...................................................第三节运输及保护措施 .............................................................. .. (21)第四节钢结构安装注意事项 .............................................................. (22)第五节钢柱的校正 .............................................................. (22)第六节钢梁的吊装与校正 .............................................................. . (23)第七节钢结构安装和校正 .............................................................. .. (23)第八节钢结构安装的连接和固定 ..............................................................24第九节钢结构安装偏差检测 .............................................................. (26)第十节屋面彩板安装 .............................................................. .. (26)第十一节墙面彩板安装 .............................................................. . (28)第六章临时用电安全技术措施 .............................................................. (28)第七章安全保证措施 .............................................................. (29)第八章、施工质量保证措施 .............................................................. (31)第八章、环境保护措施 .............................................................. (32)第一章、工程概略:1、本工程为甘肃省国营八一农场益农农民合作社天生炕库房,建设地址位于八一农场天生炕分场部。

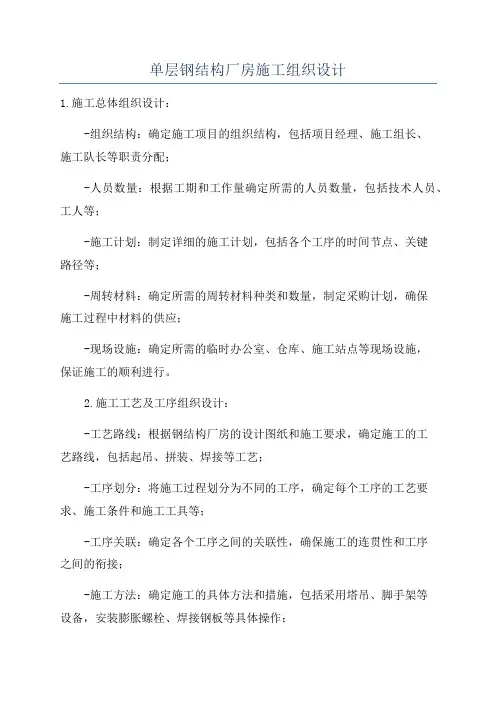

单层钢结构厂房施工组织设计1.施工总体组织设计:-组织结构:确定施工项目的组织结构,包括项目经理、施工组长、施工队长等职责分配;-人员数量:根据工期和工作量确定所需的人员数量,包括技术人员、工人等;-施工计划:制定详细的施工计划,包括各个工序的时间节点、关键路径等;-周转材料:确定所需的周转材料种类和数量,制定采购计划,确保施工过程中材料的供应;-现场设施:确定所需的临时办公室、仓库、施工站点等现场设施,保证施工的顺利进行。
2.施工工艺及工序组织设计:-工艺路线:根据钢结构厂房的设计图纸和施工要求,确定施工的工艺路线,包括起吊、拼装、焊接等工艺;-工序划分:将施工过程划分为不同的工序,确定每个工序的工艺要求、施工条件和施工工具等;-工序关联:确定各个工序之间的关联性,确保施工的连贯性和工序之间的衔接;-施工方法:确定施工的具体方法和措施,包括采用塔吊、脚手架等设备,安装膨胀螺栓、焊接钢板等具体操作;-施工顺序:确定施工的先后顺序、重点、难点,确保施工的合理性和高效性。
3.安全措施设计:-安全人员:确定所需的安全人员数量和职责,包括安全员、监理、消防人员等;-安全设施:确定所需的安全设施,包括安全警示标志、安全防护栏、安全网等,确保工人在施工过程中的安全;-安全培训:组织施工人员进行必要的安全培训,提高其安全意识和安全技能;-安全检查:制定定期的安全检查计划,对施工现场进行安全巡查和整改。
4.质量控制:-施工质量要求:根据钢结构厂房的设计要求,确定施工的质量标准和验收要求;-质量检测:制定质量检测计划,包括焊缝的无损检测、材料的抽样检测等,确保施工质量符合要求;-质量验收:进行材料验收和施工质量的验收,确保施工的质量符合设计要求。
5.环境保护:-施工垃圾处理:制定施工垃圾的处理方案,包括分类收集和合理处理,保护环境;-水源保护:制定水源保护措施,确保施工现场的卫生和水源的安全;-噪音控制:采取控制噪音的措施,减少施工过程中对周边环境的影响。
单层钢结构厂房钢结构施工组织设计一、工程概述本单层钢结构厂房位于_____,总建筑面积为_____平方米。
厂房的主要用途为_____,结构形式为钢结构。
该工程的建设对于满足企业的生产需求、提高生产效率具有重要意义。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,并及时解决。
2、编制施工组织设计和各专项施工方案,并向施工人员进行技术交底。
(二)材料准备1、根据施工图纸和材料清单,采购所需的钢材、焊条、螺栓等材料,并确保材料的质量符合设计要求和国家标准。
2、对进场的材料进行检验和验收,不合格的材料严禁使用。
(三)施工机具准备1、配备吊车、电焊机、切割机、钻孔机等施工机具,并确保其性能良好。
2、对施工机具进行定期维护和保养,保证施工过程中的正常使用。
(四)劳动力准备1、根据工程进度和施工要求,组织足够的施工人员,包括钢结构安装工、焊工、油漆工等。
2、对施工人员进行培训和考核,确保其具备相应的技能和资质。
三、钢结构制作(一)工艺流程1、放样和号料:根据施工图纸,在钢材上放出构件的大样,并进行编号。
2、切割:采用火焰切割或等离子切割的方法,将钢材切割成所需的尺寸和形状。
3、矫正和成型:对切割后的钢材进行矫正和成型,确保其符合设计要求。
4、边缘加工:对构件的边缘进行加工,如坡口加工、倒角加工等。
5、制孔:采用钻孔或冲孔的方法,在构件上制孔。
6、组装:将各个零部件组装成构件。
7、焊接:采用手工电弧焊、气体保护焊等焊接方法,对构件进行焊接。
8、无损检测:对焊缝进行无损检测,如超声波检测、射线检测等,确保焊缝质量符合要求。
9、防腐处理:对构件进行防腐处理,如涂刷防锈漆、防火涂料等。
(二)质量控制1、严格控制原材料的质量,确保钢材的化学成分和力学性能符合设计要求。
2、加强对制作过程的质量控制,如放样和号料的精度、切割的质量、焊接的质量等。
3、对制作完成的构件进行质量检验,不合格的构件严禁出厂。
完整版单层钢结构厂房工程施工组织设计方案一、项目概况二、施工组织设计原则1.遵守国家有关施工规范和法律法规,确保施工安全和质量。
2.按照“先生产、后建设”原则,高效利用资源。
3.合理调配人力、物力和机械设备,确保施工进度。
4.确保现场施工秩序良好,环境整洁。
三、施工方案1.施工场地准备按照施工平面布置计划,确保场地整洁、平坦,并进行标志和围挡,设置施工入口。
2.材料及设备供应3.施工人员安排根据工程施工的特点和进度,合理安排施工人员数量和工种。
各岗位人员须具备相应的技术资质和操作证件。
4.施工机械设备选择符合工程要求的机械设备,并配备必要的配件和附件。
设备操作人员需经过专业培训并具备相应证书。
5.施工工序安排(1)基础施工:按照地质勘察报告和设计要求,进行地基开挖、基础浇筑等工序。
确保基础牢固、符合设计要求。
(2)主体结构施工:根据设计图纸,按照施工工艺进行主体结构的安装和焊接等工序。
确保结构安全稳定。
(3)屋面及墙面施工:安装屋面板和墙面板,并进行密封处理,确保防水和保温效果。
(4)室内装修:进行室内划分、安装门窗等工序。
确保室内环境适宜。
6.安全和质量控制(1)严格按照施工技术标准和规程进行施工,做到图纸无误差、材料无冒用、施工无疏漏。
(2)加强施工现场安全管理,设置警示标志,保护施工人员的安全。
(3)按照工程质量验收标准进行质量检验,确保工程质量符合设计要求。
7.施工进度控制(1)编制详细施工进度计划表,明确各工序的起止时间和工期。
(2)严格按照计划执行施工工序,确保工程进度。
(3)及时调整工程进度计划,妥善解决工程进度延迟的问题。
1.施工队伍组织组织一个专业的施工队伍,包括项目经理、施工员、质量员、安全员、机械设备操作员、施工工人等,确保施工工作的顺利进行。
2.安全管理设立临时安全防护措施,并进行定期检查和维护。
制定安全生产管理制度,进行安全培训,确保施工人员的安全。
3.质量控制设立质量监督岗位,进行工程质量检查和验收。
第一章编制根据1.1指导思想本施工组织设计在国家基本建设路线、方针和政策指导下, 从施工旳全局出发, 根据本工程旳技术经济特点, 确定施工措施、劳动组织、技术组织措施等, 安排施工进度和劳动力、材料、机械、构件旳供应, 以及估计施工中旳多种需要及其变化, 协调施工中各部门之间旳关系, 使施工建立在科学合理旳基础上, 从而做到优质、低耗、高效地保质、保量、保安全按期完毕施工任务, 获得最佳旳经济效益和社会效益。
1.2编制根据甲方所提供旳施工图纸、答疑文献以及企业工程技术人员旳现场勘察所得到旳信息资源。
《建筑构造荷载规范》<GB5009-2023>《建筑抗震设计规范》<GB50011-2023>《轻型房屋钢构造技术规程》<CECS102:2023>《冷弯薄壁型钢构造技术规范》<GB50018-2023>《钢构造设计规范》<GBJ50017-2023>《建筑钢构造焊接技术规程》<JGJ81-2023>《钢构造工程施工质量验收规范》<GB50011-2023>《钢构造工程质量检查评估原则》<GB50221-95>《钢构造防火涂料应用技术规范》< JGJ99-98>《钢构造高强度螺栓连接旳设计、施工及验收规程》< JGJ82>《涂装前钢材表面锈蚀等级和除锈等级》< GB8923>我司制定旳《质量手册》及程序文献。
第二章工程概况2.1施工地点:本厂房位于贵州省贵阳市, 为贵州金玖生物技术有限企业投资新建旳生物医用材料基地厂房一工程。
2.2工程构造:此厂房一构造体系为单层单跨轻型门式钢架构造, 建筑投影面积3048㎡, 跨度30m, 檐口高度5.7米。
构造型式为变截面焊接H型钢, 采用高强螺栓连接。
设计基本风压: 0.30KN/㎡, 抗震等级: 6度设防。
钢构造重要构件材料:钢柱、钢梁采用Q345B中板焊接;高强螺栓采用10.9级摩擦型, 材质为40Cr;刚性系杆、支撑采用Ⅰ级钢;檩条采用薄壁C型钢, 材质为Q345B钢。
