措施项目计价办法
- 格式:docx
- 大小:19.18 KB
- 文档页数:5

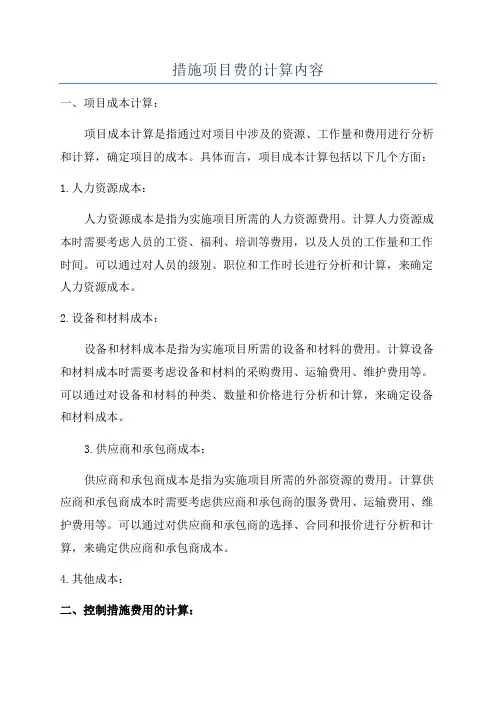

措施项目费的计算内容一、项目成本计算:项目成本计算是指通过对项目中涉及的资源、工作量和费用进行分析和计算,确定项目的成本。
具体而言,项目成本计算包括以下几个方面:1.人力资源成本:人力资源成本是指为实施项目所需的人力资源费用。
计算人力资源成本时需要考虑人员的工资、福利、培训等费用,以及人员的工作量和工作时间。
可以通过对人员的级别、职位和工作时长进行分析和计算,来确定人力资源成本。
2.设备和材料成本:设备和材料成本是指为实施项目所需的设备和材料的费用。
计算设备和材料成本时需要考虑设备和材料的采购费用、运输费用、维护费用等。
可以通过对设备和材料的种类、数量和价格进行分析和计算,来确定设备和材料成本。
3.供应商和承包商成本:供应商和承包商成本是指为实施项目所需的外部资源的费用。
计算供应商和承包商成本时需要考虑供应商和承包商的服务费用、运输费用、维护费用等。
可以通过对供应商和承包商的选择、合同和报价进行分析和计算,来确定供应商和承包商成本。
4.其他成本:二、控制措施费用的计算:控制措施费用是指为保障项目执行顺利、达到预定目标所需的费用。
具体而言,控制措施费用包括以下几个方面:1.风险管理费用:风险管理费用是指为应对项目风险所需的费用。
包括但不限于风险评估费用、风险应对措施费用、风险监控费用等。
计算风险管理费用时需要考虑项目中可能出现的风险,并根据风险等级和影响程度进行分析和计算。
2.质量管理费用:质量管理费用是指为保障项目质量所需的费用。
包括但不限于质量检测费用、质量控制费用、质量改进费用等。
计算质量管理费用时需要考虑项目的质量要求和质量控制措施,并根据实际情况进行分析和计算。
3.进度管理费用:进度管理费用是指为确保项目按时完成所需的费用。
包括但不限于项目进度计划费用、进度跟踪费用、进度调整费用等。
计算进度管理费用时需要考虑项目的时间要求和进度管理措施,并根据实际情况进行分析和计算。
4.成本管理费用:成本管理费用是指为控制项目成本所需的费用。

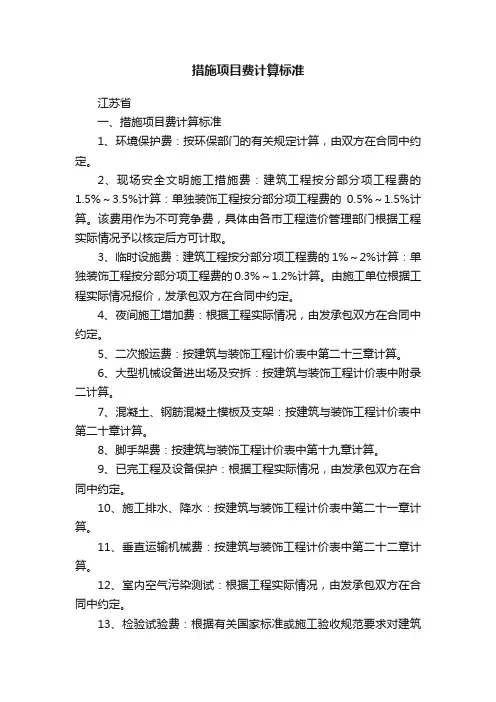

措施项目费计算标准江苏省一、措施项目费计算标准1、环境保护费:按环保部门的有关规定计算,由双方在合同中约定。
2、现场安全文明施工措施费:建筑工程按分部分项工程费的1.5%~3.5%计算:单独装饰工程按分部分项工程费的0.5%~1.5%计算。
该费用作为不可竞争费,具体由各市工程造价管理部门根据工程实际情况予以核定后方可计取。
3、临时设施费:建筑工程按分部分项工程费的1%~2%计算:单独装饰工程按分部分项工程费的0.3%~1.2%计算。
由施工单位根据工程实际情况报价,发承包双方在合同中约定。
4、夜间施工增加费:根据工程实际情况,由发承包双方在合同中约定。
5、二次搬运费:按建筑与装饰工程计价表中第二十三章计算。
6、大型机械设备进出场及安拆:按建筑与装饰工程计价表中附录二计算。
7、混凝土、钢筋混凝土模板及支架:按建筑与装饰工程计价表中第二十章计算。
8、脚手架费:按建筑与装饰工程计价表中第十九章计算。
9、已完工程及设备保护:根据工程实际情况,由发承包双方在合同中约定。
10、施工排水、降水:按建筑与装饰工程计价表中第二十一章计算。
11、垂直运输机械费:按建筑与装饰工程计价表中第二十二章计算。
12、室内空气污染测试:根据工程实际情况,由发承包双方在合同中约定。
13、检验试验费:根据有关国家标准或施工验收规范要求对建筑材料、构配件和建筑物工程质量检测检验发生的费用按分部分项工程费的0.4%计算。
除此以外发生的检验试验费,如已有质保书的材料,而建设单位或质监部门另行要求检验试验所发生的费用,及新材料、新工艺、新设备的试验费等应另行向建设单位收取,由施工单位根据工程实际情况报价,发承包双方在合同中约定。
14、赶工措施费:我省现行定额工期按苏建定(2000)283号《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》执行,该费用由发承包双方在合同中约定。
住宅工程:比我省现行定额工期提前20%以内,按分部分项工程费的2%~3.5%计取。

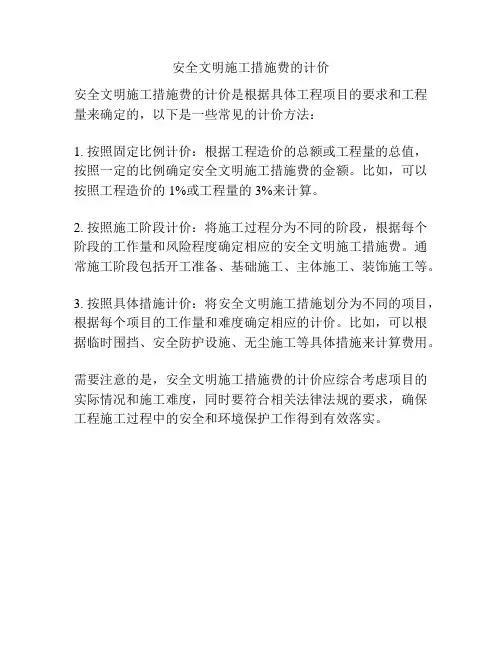

安全文明施工措施费的计价
安全文明施工措施费的计价是根据具体工程项目的要求和工程量来确定的,以下是一些常见的计价方法:
1. 按照固定比例计价:根据工程造价的总额或工程量的总值,按照一定的比例确定安全文明施工措施费的金额。
比如,可以按照工程造价的1%或工程量的3%来计算。
2. 按照施工阶段计价:将施工过程分为不同的阶段,根据每个阶段的工作量和风险程度确定相应的安全文明施工措施费。
通常施工阶段包括开工准备、基础施工、主体施工、装饰施工等。
3. 按照具体措施计价:将安全文明施工措施划分为不同的项目,根据每个项目的工作量和难度确定相应的计价。
比如,可以根据临时围挡、安全防护设施、无尘施工等具体措施来计算费用。
需要注意的是,安全文明施工措施费的计价应综合考虑项目的实际情况和施工难度,同时要符合相关法律法规的要求,确保工程施工过程中的安全和环境保护工作得到有效落实。

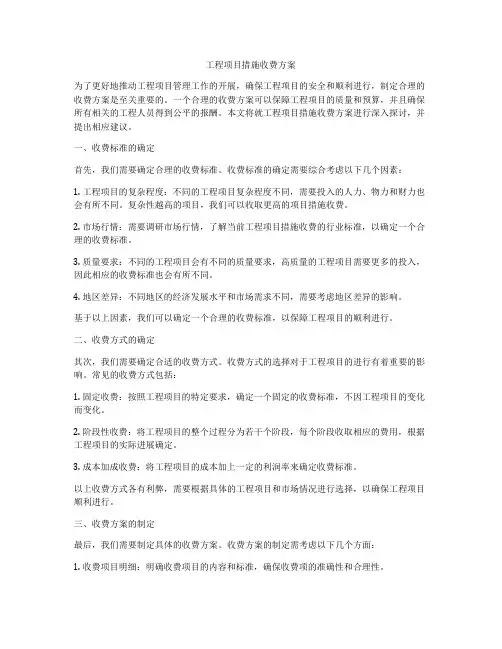

工程项目措施收费方案为了更好地推动工程项目管理工作的开展,确保工程项目的安全和顺利进行,制定合理的收费方案是至关重要的。
一个合理的收费方案可以保障工程项目的质量和预算,并且确保所有相关的工程人员得到公平的报酬。
本文将就工程项目措施收费方案进行深入探讨,并提出相应建议。
一、收费标准的确定首先,我们需要确定合理的收费标准。
收费标准的确定需要综合考虑以下几个因素:1. 工程项目的复杂程度:不同的工程项目复杂程度不同,需要投入的人力、物力和财力也会有所不同。
复杂性越高的项目,我们可以收取更高的项目措施收费。
2. 市场行情:需要调研市场行情,了解当前工程项目措施收费的行业标准,以确定一个合理的收费标准。
3. 质量要求:不同的工程项目会有不同的质量要求,高质量的工程项目需要更多的投入,因此相应的收费标准也会有所不同。
4. 地区差异:不同地区的经济发展水平和市场需求不同,需要考虑地区差异的影响。
基于以上因素,我们可以确定一个合理的收费标准,以保障工程项目的顺利进行。
二、收费方式的确定其次,我们需要确定合适的收费方式。
收费方式的选择对于工程项目的进行有着重要的影响。
常见的收费方式包括:1. 固定收费:按照工程项目的特定要求,确定一个固定的收费标准,不因工程项目的变化而变化。
2. 阶段性收费:将工程项目的整个过程分为若干个阶段,每个阶段收取相应的费用,根据工程项目的实际进展确定。
3. 成本加成收费:将工程项目的成本加上一定的利润率来确定收费标准。
以上收费方式各有利弊,需要根据具体的工程项目和市场情况进行选择,以确保工程项目顺利进行。
三、收费方案的制定最后,我们需要制定具体的收费方案。
收费方案的制定需考虑以下几个方面:1. 收费项目明细:明确收费项目的内容和标准,确保收费项的准确性和合理性。
2. 收费时间节点:明确收费的时间节点,确保收费与工程进展相适应,不至于拖延工程进度。
3. 收费周期:确定收费的周期,是按月收费还是按季度收费,以满足工程项目的资金需求。

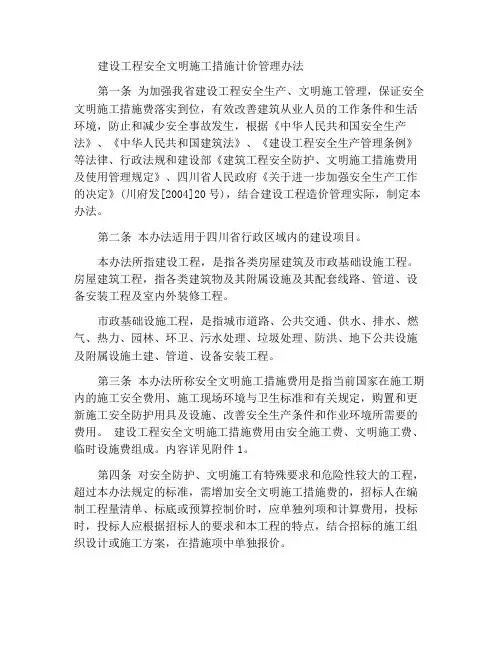

建设工程安全文明施工措施计价管理办法第一条为加强我省建设工程安全生产、文明施工管理,保证安全文明施工措施费落实到位,有效改善建筑从业人员的工作条件和生活环境,防止和减少安全事故发生,根据《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》等法律、行政法规和建设部《建筑工程安全防护、文明施工措施费用及使用管理规定》、四川省人民政府《关于进一步加强安全生产工作的决定》(川府发[2004]20号),结合建设工程造价管理实际,制定本办法。
第二条本办法适用于四川省行政区域内的建设项目。
本办法所指建设工程,是指各类房屋建筑及市政基础设施工程。
房屋建筑工程,指各类建筑物及其附属设施及其配套线路、管道、设备安装工程及室内外装修工程。
市政基础设施工程,是指城市道路、公共交通、供水、排水、燃气、热力、园林、环卫、污水处理、垃圾处理、防洪、地下公共设施及附属设施土建、管道、设备安装工程。
第三条本办法所称安全文明施工措施费用是指当前国家在施工期内的施工安全费用、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
建设工程安全文明施工措施费用由安全施工费、文明施工费、临时设施费组成。
内容详见附件1。
第四条对安全防护、文明施工有特殊要求和危险性较大的工程,超过本办法规定的标准,需增加安全文明施工措施费的,招标人在编制工程量清单、标底或预算控制价时,应单独列项和计算费用,投标时,投标人应根据招标人的要求和本工程的特点,结合招标的施工组织设计或施工方案,在措施项中单独报价。
1第五条安全文明施工措施费分基本费、现场评价费两部分计取。
基本费为承包人在施工过程中发生的安全文明措施的基本保障费用,现场评价费是指承包人执行有关安全文明施工规定,施工管理部门施工安全监督管理机构组织的现场检查和动态评价所取得的安全文明措施费用增加。
安全文明施工措施费按现行定额计算,具体标准规定如下:一、基本费注:1.表中所列工程均为单独发包工程。

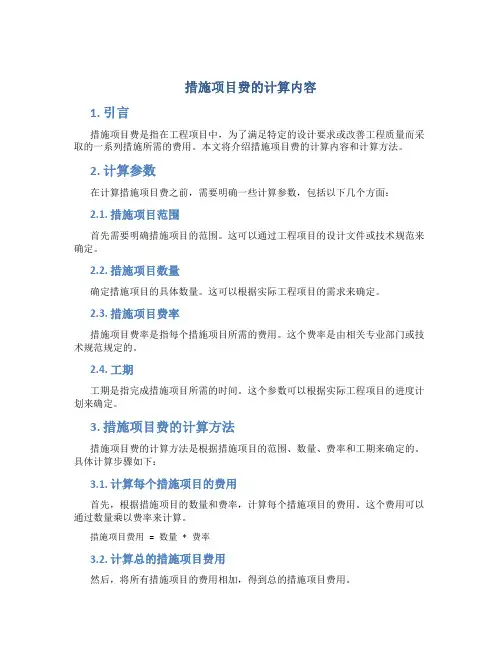

措施项目费的计算内容1. 引言措施项目费是指在工程项目中,为了满足特定的设计要求或改善工程质量而采取的一系列措施所需的费用。
本文将介绍措施项目费的计算内容和计算方法。
2. 计算参数在计算措施项目费之前,需要明确一些计算参数,包括以下几个方面:2.1. 措施项目范围首先需要明确措施项目的范围。
这可以通过工程项目的设计文件或技术规范来确定。
2.2. 措施项目数量确定措施项目的具体数量。
这可以根据实际工程项目的需求来确定。
2.3. 措施项目费率措施项目费率是指每个措施项目所需的费用。
这个费率是由相关专业部门或技术规范规定的。
2.4. 工期工期是指完成措施项目所需的时间。
这个参数可以根据实际工程项目的进度计划来确定。
3. 措施项目费的计算方法措施项目费的计算方法是根据措施项目的范围、数量、费率和工期来确定的。
具体计算步骤如下:3.1. 计算每个措施项目的费用首先,根据措施项目的数量和费率,计算每个措施项目的费用。
这个费用可以通过数量乘以费率来计算。
措施项目费用 = 数量 * 费率3.2. 计算总的措施项目费用然后,将所有措施项目的费用相加,得到总的措施项目费用。
总的措施项目费用 = 措施项目1费用 + 措施项目2费用 + ... + 措施项目n费用3.3. 考虑工期的影响如果措施项目的工期超过了工程项目的总工期,那么需要对费用进行调整。
可以按照工期比例进行调整,即乘以工期比例。
调整后的总的措施项目费用 = 总的措施项目费用 * 工期比例4. 注意事项在进行措施项目费的计算时,需要注意以下几个事项:4.1. 精确度在计算过程中,要注意保持精确度。
尽量使用精确的计算方法,并注意四舍五入的处理方式。
4.2. 费率变化有些措施项目的费率可能会随着时间或材料价格的变化而调整。
在计算过程中,要及时更新费率。
4.3. 工期变化如果工期发生了变化,需要及时调整费用的计算结果。
工期的变化可能会导致费用的增加或减少。
5. 结论措施项目费的计算内容包括计算参数的确定和计算方法的应用。
《建筑工程计量与计价》课程措施项目费计算措施项目费计算方法1综合单价法参数法计价适用于可以计算工程量的措施项目,主要是指一些与工程实体有紧密联系的项目,如混凝土模板、脚手架、垂直运输等。
1主要适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目。
如安全文明施工费、夜间施工费、二次搬运费、冬雨季施工等。
2案例1:某工程项目脚手架工程量清单如下表所示,根据《陕西省建筑装饰工程量消耗定额》、《陕西省建设工程工程量清单计价费率》,人工单价按90元/工日,材料费为655.04元/100m 2、机械费为45.15元/100m 2,计算该清单项目的综合单价。
案例分析2工程名称:某工程序号项目编码项目名称项目特征计量单位工程数量金额(元)综合单价合价1011701002001檐高为18.3m 的外脚手架 1.搭设方式:落地式钢管脚手架2.檐口高度:18.3mm 222.132案例分析1.确定定额编号该项目为檐高18.3m的外脚手架,查找定额,套用13-2定额。
2.计算清单项目人、材、机费用人工费用:8.610工日/100m2×22.13m2×90元/工日=171.48元材料费用:655.04元/100m2×22.13m2=144.96元机械费用:45.15元/100m2×22.13m2=9.99元人、材、机费用合计:171.48+144.96+9.99=332.43元3.计算清单项目管理费和利润管理费:332.43×5.11%=16.99元利 润:(332.43+16.99)×3.11%=10.87元4.计算清单项目综合单价综合单价(332.43+16.99+10.87)/22.13=16.28元/m2工程名称:某工程序号项目编码项目名称项目特征计量单位工程数量金额(元)综合单价合价1011701002001檐高为18.3m的外脚手架1.搭设方式:落地式钢管脚手架2.檐口高度:18.3mm222.1316.28360.28案例2:某工程人工土石方工程的分部分项工程费为28000元,其中人工费为13500元;一般土建工程的分部分项工程费为32000元;装饰装修工程分部分项工程费为30000元,按照《陕西省建设工程工程量清单计价费率》,计算冬雨季施工、二次搬运费、测量放线费。

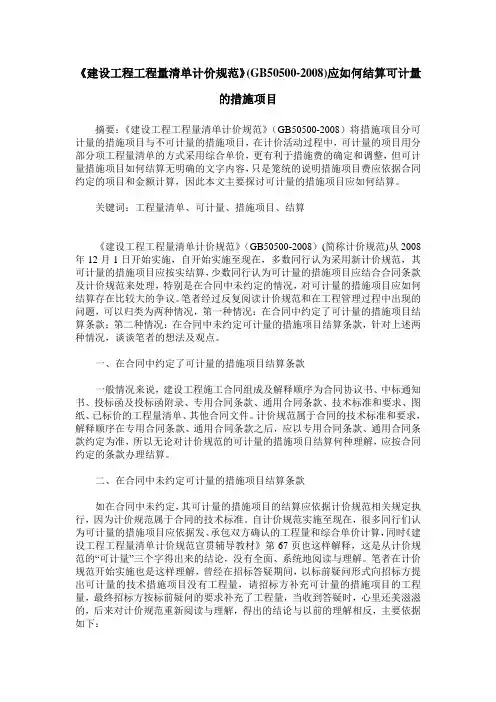

《建设工程工程量清单计价规范》(GB50500-2008)应如何结算可计量的措施项目摘要:《建设工程工程量清单计价规范》(GB50500-2008)将措施项目分可计量的措施项目与不可计量的措施项目,在计价活动过程中,可计量的项目用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整,但可计量措施项目如何结算无明确的文字内容,只是笼统的说明措施项目费应依据合同约定的项目和金额计算,因此本文主要探讨可计量的措施项目应如何结算。
关键词:工程量清单、可计量、措施项目、结算《建设工程工程量清单计价规范》(GB50500-2008)(简称计价规范)从2008年12月1日开始实施,自开始实施至现在,多数同行认为采用新计价规范,其可计量的措施项目应按实结算,少数同行认为可计量的措施项目应结合合同条款及计价规范来处理,特别是在合同中未约定的情况,对可计量的措施项目应如何结算存在比较大的争议。
笔者经过反复阅读计价规范和在工程管理过程中出现的问题,可以归类为两种情况,第一种情况:在合同中约定了可计量的措施项目结算条款;第二种情况:在合同中未约定可计量的措施项目结算条款,针对上述两种情况,谈谈笔者的想法及观点。
一、在合同中约定了可计量的措施项目结算条款一般情况来说,建设工程施工合同组成及解释顺序为合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价的工程量清单、其他合同文件。
计价规范属于合同的技术标准和要求,解释顺序在专用合同条款、通用合同条款之后,应以专用合同条款、通用合同条款约定为准,所以无论对计价规范的可计量的措施项目结算何种理解,应按合同约定的条款办理结算。
二、在合同中未约定可计量的措施项目结算条款如在合同中未约定,其可计量的措施项目的结算应依据计价规范相关规定执行,因为计价规范属于合同的技术标准。
自计价规范实施至现在,很多同行们认为可计量的措施项目应依据发、承包双方确认的工程量和综合单价计算,同时《建设工程工程量清单计价规范宣贯辅导教材》第67页也这样解释,这是从计价规范的“可计量”三个字得出来的结论,没有全面、系统地阅读与理解。

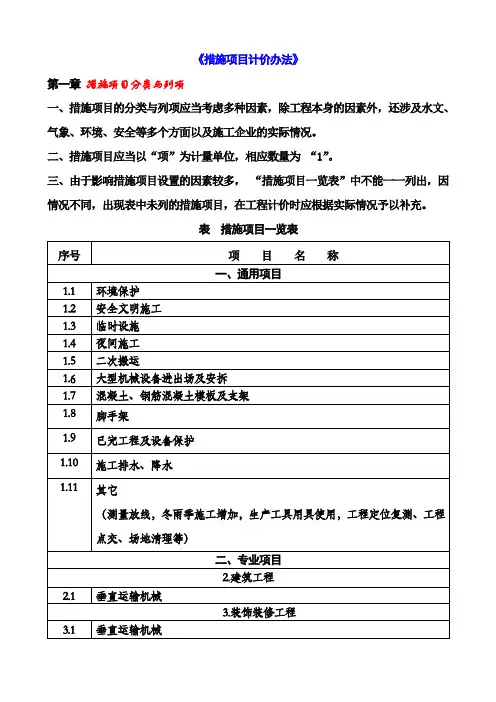

《措施项目计价办法》第一章措施项目分类与列项一、措施项目的分类与列项应当考虑多种因素,除工程本身的因素外,还涉及水文、气象、环境、安全等多个方面以及施工企业的实际情况。
二、措施项目应当以“项”为计量单位,相应数量为“1”。
三、由于影响措施项目设置的因素较多,“措施项目一览表”中不能一一列出,因情况不同,出现表中未列的措施项目,在工程计价时应根据实际情况予以补充。
表措施项目一览表第二章建筑工程施工措施第一节模板工程一、工程量计算规则工程量按《建筑工程消耗量定额》混凝土和钢筋混凝土工程量计算规则执行,其定额计量单位不变。
二、现浇柱、墙、梁、板模板支撑超高本定额的模板是按工具式钢模板、定型钢模、组合钢模板、长线台钢拉模,并配以相应的砖地模、砖胎模、砼地模、砼胎模、长线台砼地模编制的,实际采用不同时,不得换算。
定额中现浇钢筋砼柱、墙、梁、板的模板支撑高度是按3.60米以内编制的,当现浇钢筋砼柱、墙、梁、板的模板支撑高度超过3.60米时,按超过3.60米部分的工程量另行计算模板支撑超高。
现浇柱、墙、梁、板模板支撑超高高度按以下规定确定:柱、墙—底层以设计室外地坪(带地下室者以地下室底板上表面为起点)至柱、墙顶面,楼层以楼板上表面至本层柱、墙顶面(楼板上表面)。
梁、板—底层以设计室外地坪(带地下室者以地下室底板上表面为起点)至板底或梁底,楼层以楼板上表面至上一层板底或梁底。
有梁板的模板支撑高度以板底为准,按梁板体积之和执行板支撑超高定额;单梁、连续梁执行梁超高定额。
模板支撑超高高度≥0.5米且≤1米时,按每增加1米的定额计算,不足0.5米时舍去不计。
【例题】(措施项目)模板工程量1.现浇构件模板工程量(1)(C0101007)V基=25.27m3(2)(C0101029)V柱=21.38m3(3)(C0101052)V板=44.24m32.支撑超高(设:室外设计地面-0.450)(1)柱模板支撑超高H柱=0.45+4.2=4.65m;超高高度Δh=4.65-3.60=1.05m;(C0101075)V柱超=0.62×1.05×9=3.402=3.40m3(2)有梁板模板支撑超高H有梁板=0.45+4.2-0.12=4.53m;超高高度Δh=4.53-3.60=0.93m;此例梁底高度均在支撑超高范围内,包括全部梁板。

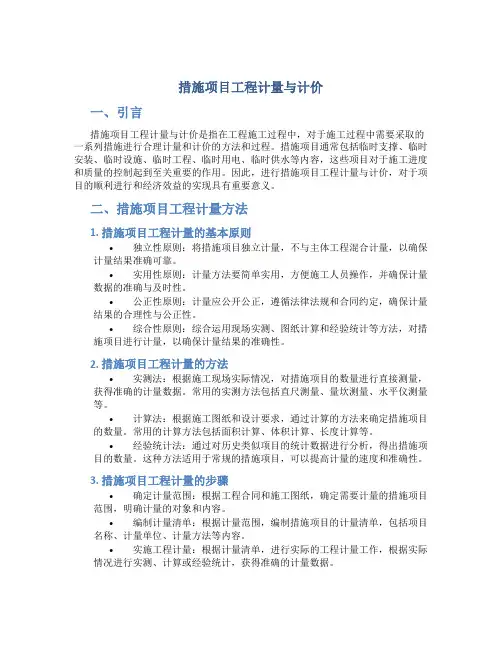

措施项目工程计量与计价一、引言措施项目工程计量与计价是指在工程施工过程中,对于施工过程中需要采取的一系列措施进行合理计量和计价的方法和过程。
措施项目通常包括临时支撑、临时安装、临时设施、临时工程、临时用电、临时供水等内容,这些项目对于施工进度和质量的控制起到至关重要的作用。
因此,进行措施项目工程计量与计价,对于项目的顺利进行和经济效益的实现具有重要意义。
二、措施项目工程计量方法1. 措施项目工程计量的基本原则•独立性原则:将措施项目独立计量,不与主体工程混合计量,以确保计量结果准确可靠。
•实用性原则:计量方法要简单实用,方便施工人员操作,并确保计量数据的准确与及时性。
•公正性原则:计量应公开公正,遵循法律法规和合同约定,确保计量结果的合理性与公正性。
•综合性原则:综合运用现场实测、图纸计算和经验统计等方法,对措施项目进行计量,以确保计量结果的准确性。
2. 措施项目工程计量的方法•实测法:根据施工现场实际情况,对措施项目的数量进行直接测量,获得准确的计量数据。
常用的实测方法包括直尺测量、量坎测量、水平仪测量等。
•计算法:根据施工图纸和设计要求,通过计算的方法来确定措施项目的数量。
常用的计算方法包括面积计算、体积计算、长度计算等。
•经验统计法:通过对历史类似项目的统计数据进行分析,得出措施项目的数量。
这种方法适用于常规的措施项目,可以提高计量的速度和准确性。
3. 措施项目工程计量的步骤•确定计量范围:根据工程合同和施工图纸,确定需要计量的措施项目范围,明确计量的对象和内容。
•编制计量清单:根据计量范围,编制措施项目的计量清单,包括项目名称、计量单位、计量方法等内容。
•实施工程计量:根据计量清单,进行实际的工程计量工作,根据实际情况进行实测、计算或经验统计,获得准确的计量数据。
•计算计量结果:将计量数据进行汇总,计算出每个措施项目的计量结果,包括数量和金额等。
•编制计量报告:根据计量结果,编制措施项目工程的计量报告,包括计量数据、计量方法和计量结果等内容。
措施项目费的计算方法一般有以下几种
措施项目费的计算方法一般有以下几种:
1.综合单价法
这种方法与分部分项工程综合单价的计算方法一样,就是根据需要消耗的实物工程量与实物单价计算措施费,适用于可以计算工程量的措施项目,主要是指一些与工程实体有紧密联系的项目,如混凝土模板、脚手架、垂直运输等。
与分部分项工程不同,并不要求每个措施项目的综合单价必须包含人工费、材料费、机械费、管理费和利润中的每一项。
2.参数法计价
参数法计价是指按一定的基数乘系数的方法或自定义公式进行计算。
这种方法简单明了,但最大的难点是公式的科学性、准确性难以把握。
这种方法主要适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目。
如夜间施工费、二次搬运费、冬雨期施工的计价均可以采用该方法。
3.分包法计价
在分包价格的基础上增加投标人的管理费及风险费进行计价的方法,这种方法适用于可以分包的独立项目,如室内空气污染测试等。
有时招标人要求对措施项目费进行明细分析,这时采用参数法组价和分包法组价都是先计算的该措施项目的总费用,这就需人为用系数或比例的办法分摊人工费、材料费、机械费、管理费及利润。
【例题】工程量清单中措施费的主要计算方法不包括( )。
A.参数法
B.综合单价法
C.分包计算法
D.全费用综合单价法
【答案】D
【解析】工程量清单中措施费的主要计算方法有三种:参数法计价、分包法计价和综合单价法计价。
措施项目费的计价1、技术措施项目——计算工程量脚手架、建筑物超高增加费、模板、垂直运输费、施工排水降水2、组织措施项目——不计算工程量临时设施费、安全文明施工措施费、冬雨季施工增加费、夜间施工增加费、住宅分户验收脚手架工程量计算与定额套用(一)砌墙脚手架(砌筑高度H>1.5m)1、工程量——墙单面垂直投影面积(1)外墙脚手架:(L外+阳台侧壁)*H外。
H外——设计室外地坪至女儿墙顶(2)内墙脚手架:净长*净高2、套定额(1)H≤3.6m:套“里架子”,19-1(2)H>3.6m:套“外架子”19-2、3、4(3)可以利用砌墙脚手架对搭设砌筑脚手的这面墙抹灰。
——外墙面:计算了砌筑脚手,不再计算抹灰脚手——内墙面:计算了砌筑脚手,看施工方案(二)砌柱脚手架(H>1.5m)2、工程量计算(1)柱高H≤3.6m:柱周长*柱高(2)柱高H>3.6m:(柱结构周长+3.6) *柱高3、套定额(1)柱高H≤3.6m:套“里架子”,19-1(2)柱高H>3.6m:套“外架子”19-2、3、4(三)砌基础脚手架(室外地坪至基础底H>1.5m)1、工程量:单面垂直投影面积2、H≤3.6m:套“里架子”,19-1二、抹灰脚手架(室内净高H≤3.6m)1、工程量(1)墙面抹灰脚手架工程量:单面垂直投影面积(2) 天棚抹灰脚手架工程量:天棚水平投影面积2、套定额:墙面、天棚均套用19-10(二)室内净高H>3.6m1、单独墙面抹灰(天棚不抹灰)(1)工程量:单面垂直投影面积(2)套定额:19-11、122、单独天棚抹灰(墙面不抹灰)(1)工程量:天棚水平投影面积(2)套定额:(满堂脚手架子目*0.7)19-7、8、93、墙面、天棚同时抹灰:(1) 工程量:天棚水平投影面积(2) 套定额:满堂脚手架子目19-7、8、9(三)钢筋砼单梁、柱、墙抹灰脚手架:1、单砼梁:梁净长*地坪(或楼面)至梁顶面高度2、砼柱:(柱结构周长+3.6) *柱高3、砼墙:梁净长*地坪(或楼面)至板底高度——套19-10、11、12三、砼浇捣脚手架(层高H>3.6m)(一)封闭式的砼框架1、工程量:轴线围成的面积——分层计算2、套定额:现浇板:满堂脚手架*0.3预制板:满堂脚手架*0.4(二)未封闭的砼框架:分别按单独的柱、梁、墙计算1、砼柱:(柱周长+3.6) *柱高2、砼梁:梁净长*楼、地面至梁顶的高度3、砼墙:墙净长*墙高——均套用19-13(三)砼基础(1)设计室外地坪至垫层顶的高度H>1.5m(2)条基:基础底宽>3.0m独立基础、设备基础或满堂基础:基础底面积>16m22、工程量——按槽或坑底的面积计算3、套定额——套用满堂脚手架*0.3四、其他脚手架1、金属过道防护棚:m22、斜道:座3、高压线防护架:m4、电梯井字架:座5、构筑物脚手架:座五、檐高超过20m脚手架超高材料增加费(檐高>20m)1、工程量——檐高>20m以上的那部分楼层的建筑面积2、套定额(1)楼层全部在20m上:根据檐高选套。
(三)措施项目费计算措施项目费的计算方法一般有以下几种,具体内容如下表所示。
可以计算工程量的用量来计算,不能计算工程量的用“项”来计算。
措施项目费的计算方法:(四)其他项目费计算(五)规费与税金的计算规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
(六)风险费用的确定(略)五、投标价的编制方法(2015多;2014单;2012单;2011多)投标价由投标人或受其委托具有相应资质的工程造价咨询人自主确定工程造价。
投标价不能高于招标人设定的招标控制价。
作为投标计算的必要条件,应预先确定施工方案和施工进度,此外,投标计算还必须与采用的合同形式相一致。
(一)投标价的编制原则(二)投标价编制依据重点强调:(3)企业定额(体现了自身的生产力水平)(4)招标文件、工程量清单及其补充通知、答疑纪要(三)投标价的编制内容:1.分部分项工程费报价编制分部分项工程量清单与计价表的核心是确定综合单价。
【注意】:A在招投标过程中,若出现招标文件中分部分项工程量清单特征描述与设计图纸不符,投标人应以分部分项工程量清单的项目特征描述为准,确定投标报价的综合单价;B若施工中施工图纸或设计变更与工程量清单项目特征描述不一致时,发、承包双方应按实际施工的项目特征,依据合同约定重新确定综合单价。
2.措施项目费报价投标人可根据工程项目实际情况以及施工组织设计或施工方案,自主确定措施项目费。
3.其他项目费报价投标报价时,投标人对其他项目费应遵循以下原则:4.规费和税金报价规费和税金应按国家或省级、行业建设主管部门规定计算,不得作为竞争性费用。
5.投标价的汇总投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中。
经典习题:1.工程量清单中综合单价的构成中包括下列选项中的()。
A.措施项目费B.管理费C.规费和税金D.风险费用答案:B2.在施工过程中,暂列金额由建设单位掌握使用,扣除合同价款调整后如有余额,归()。
措施项目费的计算措施项目费是指一个项目在实施过程中所需要的费用。
要进行措施项目费的计算,首先需要确定项目的目标和任务,并分析项目实施过程中所需要进行的具体措施。
接下来,根据措施的具体内容和所需要的资源,进行成本估算,最后得出总费用。
下面将介绍措施项目费计算的详细步骤。
步骤一:确定项目目标和任务在进行项目费用计算之前,首先需要明确项目的目标和任务。
目标是指项目希望达到的预期结果,任务是指实现这个目标所需完成的具体工作。
项目目标和任务的明确性对于后续的项目费用计算非常重要,因为只有明确了项目的目标和任务,才能确定所需要的措施和资源。
步骤二:分析项目措施根据项目目标和任务,进行项目措施的分析。
措施是指为实现项目目标而采取的具体行动。
在这一步骤中,需要明确项目所需的各项措施,并确定每个措施的具体的工作内容和时间节点。
步骤三:估算成本在明确了项目措施后,就可以开始估算成本了。
成本是指为完成项目措施所需要的资源消耗,包括人力资源、物质资源和财务资源。
在进行成本估算之前,需要对项目措施进行详细的细化和分解,将每一个具体的工作任务和所需资源都列出来。
1.人力资源成本:根据项目措施所需的工作内容和工作时长,估算所需的人力资源。
这包括项目经理、项目团队成员和其他相关专业人员的工资及福利费用。
2.物质资源成本:根据项目措施的细化工作内容,估算所需的物质资源,包括研发设备、实验材料等。
物质资源成本还包括购买、使用和维护这些物质资源所需要的费用。
3.财务资源成本:根据项目的规模和预算,估算项目所需的财务资源。
这包括项目启动阶段的预算、项目执行阶段的日常开支等。
步骤四:总费用计算在估算了每个项目措施的成本后,接下来需要将所有的措施成本相加,得出总费用。
总费用计算包括所有措施的人力资源成本、物质资源成本和财务资源成本的总和。
步骤五:成本控制和优化项目费用计算完成后,需要对费用进行控制和优化。
成本控制是指在项目执行过程中对费用进行监控和管理,确保费用控制在预算范围内。
第二章建筑工程施工措施定额第一节模板工程一、现浇混凝土模板1.基础带形基础(毛石混凝土、混凝土、钢筋混凝土:有梁式、无梁式);独立基础(毛石混凝土、混凝土、钢筋混凝土)-----------------------------------------------------------------------------------------------------------------------13、14 满堂基础(有梁式、无梁式);桩承台(带形、独立);杯形基础----------------------------------------------15、16 设备基础(毛石混凝土、混凝土):块体体积在5、20、100m³以内、100m³以外--------------------------17、18 设备基础(钢筋混凝土:块体体积在5、20、100m³以内、100m³以外);螺栓套(10个:深1m以内、1m 以外)--------------------------------------------------------------------------------------------------------------------------19、20 2.柱矩形柱(断面周长:1.2、1.8m以内、1.8m以外);圆形柱(直径:0.5m以内、0.5m以外);异形柱;构造柱-------------------------------------------------------------------------------------------------------------------------------21、22 3.梁基础梁;单梁连续梁;异形梁;矩形弧形梁;异形弧形梁;圈梁;过梁-------------------------------------23、24 4.墙挡土墙和地下室墙(毛石混凝土、混凝土、钢筋混凝土);钢筋混凝土直形墙(墙厚:100、200mm以内、200mm以外)---------------------------------------------------------------------------------------------------------------25、26 钢筋混凝土弧形墙(墙厚:100、200mm以内、200mm以外);电梯井壁-----------------------------------27、28 5.板-有梁板(板厚:10cm以内、10cm以外);无梁板;平板、拱形板、斜坡板(板厚:10cm以内、10cm以外);双曲薄壳----------------------------------------------------------------------------------------------------------------------29、30 6.其他楼梯(板式、梁式、旋转);雨篷(板式);栏板、栏杆(10m砼);混凝土线条---------------------------31、32 挑檐天沟;压顶;池槽;零星构件;暖气电缆沟;门窗框;框架梁柱接头;台阶(10㎡);屋顶水箱---------------------------------------------------------------------------------------------------------------------------------33、34 7.现浇构件支撑超高支撑高度3.6m以上每增1米(柱、墙、梁、板)-----------------------------------------------------------------------35二、预制混凝土模板1.桩桩(方桩、桩尖)-----------------------------------------------------------------------------------------------------------36、37 2.柱矩形柱;工型柱;双肢柱;空格住;空心柱;围墙柱-------------------------------------------------------38、39、40 3.梁矩形梁;异形梁;过梁;拱形梁;托架梁;吊车梁(T形、鱼腹式)-----------------------------------------41、42 4.屋架折线(拱、梯)形;锯齿式;组合式;薄腹梁;门式钢架;天窗架;天窗端壁----------------------------43、44 5.板空心板(定型钢模:板厚120、180、240mm以内,长线台钢拉模:板厚120、180mm以内);平板;槽形板;F形板;大型屋面板--------------------------------------------------------------------------------------------------45、46拱形屋面板(跨度10m以内、10m以外);双T板-----------------------------------------------------------------47、48 单肋板;天沟板;折线板;挑檐板;遮阳板;架空隔热板;地沟盖板;升板-------------------------------49、50 6.其他檩条、支撑、天窗上下档;楼梯(斜梁、踏步);楼梯段(实心、空心)-----------------------------------------51 烟道、垃圾道、通风道;阳台雨篷;门窗框;栏杆;扶手-------------------------------------------------------52、53 混凝土零星构件;花格(10㎡:厚度20cm以内、20cm以外);水磨石(窗台板、隔板、池槽);井圈;井盖-------------------------------------------------------------------------------------------------------------------------------54、55三、预应力混凝土模板1.后张法吊车梁(T形、鱼腹式);拱(梯)形屋架;薄腹梁;托架梁---------------------------------------------------------56 2.先张法矩形梁;空心板(长线台钢拉模:板厚120、180、240mm以内);平板--------------------------------------------57 槽形板(单肋板);大型屋面板(双T板);挑檐板(天沟板);檩条支撑(天窗上下档)--------------------58四、构筑物模板1.钢筋混凝土烟囱(滑模施工)筒身高度(60、80、100、120m以内)-------------------------------------------------------------------------------59、60 筒身高度(150、180、210m以内)-----------------------------------------------------------------------------------61、62 2.钢筋混凝土贮水塔塔身(筒式、柱式),塔顶,槽底:木模板木支撑-----------------------------------------------------------------63、64 水箱(内壁、外壁),回廊及平台:木模板木支撑-----------------------------------------------------------------------65 3.倒锥壳水塔筒身(液压滑升钢模,支筒滑升高度20、25、30m以内)------------------------------------------------66、67、68 水箱制作(木模板支撑):容积200、300、400、500t以内-------------------------------------------------------------69 4.钢筋混凝土贮水(油)池池底(平底、坡底),池壁(圆形、矩形),立柱:木模板木支撑-----------------------------------------------------70 池盖(无梁、肋形、球形),沉淀池(水槽、壁基梁):木模板木支撑----------------------------------------------71 5.贮仓圆形仓(底板、顶板、立壁、圆锥形漏斗):木模板木支撑------------------------------------------------------------72 矩形仓(立壁、漏斗):木模板木支撑---------------------------------------------------------------------------------------73 6.筒仓(滑模施工)高度30m以内(内径8、10、12、16m以内)---------------------------------------------------------------74、75、76 附表:地模、胎模分析表长线台混凝土地模;砖地模;砖胎模;混凝土地模;混凝土胎模----------------------------------------77、78、79 第二节脚手架工程1.综合脚手架砌筑脚手架{钢制:建筑物高度米(层数)内:20(6)、30(7-10)、40(11-13)、50(14-16)、60(17-19)}--------------------------------------------------------------------------------------------------------------------88、89 砌筑脚手架{钢制:建筑物高度米(层数)内:70(20-22)、80(23-25)、90(26-28)、100(29-31)、110(31-34)}--------------------------------------------------------------------------------------------------------------------90、91 砌筑脚手架(钢制:层高6米以上每超高1米;木制:层高6米内,层高6米以上每超高1米);浇灌脚手架(钢制:层高3.6m内,层高3.6m以上每超高1.2m)---------------------------------------------------------92、932.浇灌运输道木制(架子高度在1、3、6、9m以内)------------------------------------------------------------------------------------94 钢制(架子高度在1、3、6、9m以内)-------------------------------------------------------------------------------------95 3.外脚手架木架(15m以内单排、双排;30m以内双排);竹架(15m以内双排)---------------------------------------96、97 钢管架(15m以内单排、双排;24m以内、30m以内双排)----------------------------------------------------------98 钢管架(50、70、90、110m以内双排)------------------------------------------------------------------------------------99 4.里脚手架木架;竹架;钢管架-------------------------------------------------------------------------------------------------------------100 5.满堂脚手架木架、竹架、钢管架:基本层、增加层1.2m------------------------------------------------------------------------------101 6.悬空脚手架、挑脚手架、防护架悬空脚手架(木架、钢管架100㎡);挑脚手架(木架、钢管架100延长米);水平防护架、垂直防护架(钢管架100㎡)---------------------------------------------------------------------------------------------------------------------102 7.依附斜道木斜道(5、15、30m以内);竹斜道(5、15m以内)------------------------------------------------------------------103 钢管斜道(5、15、24、30m以内)----------------------------------------------------------------------------------------104 钢管斜道(50、70、90、110m以内)----------------------------------------------------------------------------------------105 8.安全网立挂式;挑出式(钢管挑出、木杆挑出、竹杆挑出);建筑物垂直封闭-------------------------------------------106 9.电梯井脚手架结构用(搭设高度在20、30、45、60、90m以内)------------------------------------------------------------107、108 结构用(搭设高度在120、150、180、210m以内)------------------------------------------------------------109、110 10.架空运输道架子高度在3m以内(木制、竹制、钢管制)--------------------------------------------------------------------111、112 11.烟囱(水塔)脚手架直径5m以内(高度在10、15、20m以内)------------------------------------------------------------------------------113 直径5m以内(高度在25、35、45m以内)------------------------------------------------------------------------------114 直径8m以内(高度在20、30、40m以内)------------------------------------------------------------------------------115 直径8m以内(高度在50、60、80m以内)------------------------------------------------------------------------------116 第三节垂直运输一、建筑物垂直运输1.20m(6层)以内卷扬机施工住宅(混合结构、现浇框架);教学及办公用房(混合结构、现浇框架);医院宾馆图书馆(混合结构、现浇框架)---------------------------------------------------------------------------------------------------------------------------122 影剧院(混合结构、现浇框架);商场(混合结构、现浇框架);多层厂房(混合结构、现浇框架)--------------------------------------------------------------------------------------------------------------------------------------123 科研用房及其他(混合结构、现浇框架);服务用房等零星建筑(混合结构、现浇框架)-------------------124 单层厂房(混合结构、现浇框架、预制排架)----------------------------------------------------------------------------125 2.30m(7-10层)以内卷扬机施工住宅(混合结构、现浇框架);教学及办公用房(混合结构、现浇框架);----------------------------------------126 医院宾馆图书馆(混合结构、现浇框架);商场(混合结构、现浇框架)-----------------------------------------127科研用房及其他(混合结构、现浇框架)---------------------------------------------------------------------------------128 3.20m(6层)以内塔式起重机施工住宅(混合结构、现浇框架、其他结构);教学及办公用房(混合结构、现浇框架、其他结构)-------------------------------------------------------------------------------------------------------------------------------------129 医院宾馆图书馆(混合结构、现浇框架、其他结构);影剧院(混合结构、现浇框架)----------------------130 商场(混合结构、现浇框架、其他结构);多层厂房(混合结构、现浇框架、其他结构)---------------------131 科研用房及其他(混合结构、现浇框架、其他结构)---------------------------------------------------------------------132 4.20m(6层)以上塔式起重机施工混合结构(住宅檐口高度30m、7-10层);现浇框架(住宅檐口高度30m、7-10层,40m、11-13层,50m、14-16层)-----------------------------------------------------------------------------------------------------------------133、134 剪力墙{滑模施工}(住宅檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层)-------------------------------------------------------------------------------------------------------------------------------------135 剪力墙{滑模施工}(住宅檐口高度70m、20-22层,80m、23-25层,90m、26-28层,100m、29-31层)--------------------------------------------------------------------------------------------------------------------------------------136 其他结构(住宅檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层)--------------137 混合结构(教学及办公用房檐口高度30m、7-10层);现浇框架(教学及办公用房檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层,70m、20-22层)----------------------------------------------138 现浇框架(教学及办公用房檐口高度80m、23-25层,90m、26-28层,100m、29-31层,110m、31-34层,120m、35-37层)----------------------------------------------------------------------------------------------------------------139 现浇框架(教学及办公用房檐口高度130m、38-40层,140m、41-43层,150m、44-46层)-----------------140 其他结构(教学及办公用房檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层)--------------------------------------------------------------------------------------------------------------------------------------141 混合结构(医院宾馆图书馆檐口高度30m、7-10层);现浇结构(医院宾馆图书馆檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层,70m、20-22层)------------------------------------------------142 现浇框架(医院宾馆图书馆檐口高度80m、23-25层,90m、26-28层,100m、29-31层,110m、31-34层,120m、35-37层)-----------------------------------------------------------------------------------------------------------------143 现浇框架(医院宾馆图书馆檐口高度130m、38-40层,140m、41-43层,150m、44-46层)-----------------144 其他结构(医院宾馆图书馆檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层)-------------------------------------------------------------------------------------------------------------------------------------145 剪力墙{滑模施工}(医院宾馆图书馆檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层,70m、20-22层)-------------------------------------------------------------------------------------------------------------146 剪力墙{滑模施工}(医院宾馆图书馆檐口高度80m、23-25层,90m、26-28层,100m、29-31层,110m、31-34层,120m、35-37层)--------------------------------------------------------------------------------------------------147 混合结构(影剧院檐口高度30m以内);现浇结构(影剧院檐口高度30、40、50m以内)--------------------148 混合结构(商场檐口高度30m,7-10层以内);现浇结构(商场檐口高度30m、7-10层以内,40m、11-13层以内)---------------------------------------------------------------------------------------------------------------------------149 现浇框架(商场檐口高度50m、14-16层,60m、17-19层,70m、20-22层,80m、23-25层以内)--------------------------------------------------------------------------------------------------------------------------------------150 其他结构(商场檐口高度30m、7-10层以内,40m、11-13层以内50m、14-16层,60m、17-19层以内)-----------------------------------------------------------------------------------------------------------------------------151 混合结构(多层厂房檐口高度30m、7-10层);现浇框架(多层厂房檐口高度30m、7-10层以内,40m、11-13层以内,50m、14-16层以内,60m、17-19层以内)-------------------------------------------------------------------152 其他结构(多层厂房檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层)--------------153混合结构(科研用房及其他檐口高度30m、7-10层以内);现浇框架(科研用房及其他檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层)----------------------------------------------------------------154 现浇框架(科研用房及其他檐口高度70m、20-22层,80m、23-25层,90m、26-28层,100m、29-31层,110m、31-34层以内)-----------------------------------------------------------------------------------------------------------155 现浇框架(科研用房及其他檐口高度120m、35-37层,130m、38-40层,140m、41-43层,150m、44-46层以内)--------------------------------------------------------------------------------------------------------------------------156 其他结构(科研用房及其他檐口高度30m、7-10层,40m、11-13层,50m、14-16层,60m、17-19层)--------------------------------------------------------------------------------------------------------------------------------------157 二、构筑物垂直运输烟囱(砖30m以内、每增加1m;钢筋混凝土30m以内、每增加1m);筒仓(4个以下,20m以内、每增加1m)----------------------------------------------------------------------------------------------------------------------------158 水塔(砖30m以内、每增加1m;钢筋混凝土30m以内、每增加1m)------------------------------------------159 第四节施工排水、降水降水深度(1、2、3m以内,100㎡槽坑底面积)-----------------------------------------------------------------------164 第五节安全文明施工项目安全、文明、卫生措施工地临时道路(C20混凝土压实厚6cm,石屑路面、级配碎石压实厚8cm,粘土石屑、粘土砂2cm)--------------------------------------------------------------------------------------------------------------------------------168、169 现场硬地坪场地(水泥砂砾、水泥碎石、水泥石渣压实厚100cm)-------------------------------------------------170 工地(围栏)钢大门{钢板大门、钢板钢丝网大门、铁栅角钢大门}------------------------------------------------171 单排木柱柱距3m(刺铁丝间距20cm);工地围栏(钢柱、钢栅栏,钢柱、角钢钢丝网栅栏)---------------172 文明施工标志牌(木结构、钢结构);土方运输防污染措施100㎡-------------------------------------------------173 筒板瓦围墙顶面、板瓦(琉璃瓦)围墙顶面:(一砖一瓦墙顶:双落水、单落水);围墙脊(二线二瓦脊:筒瓦脊、琉璃筒瓦脊)---------------------------------------------------------------------------------------------------------174 第三章建筑装饰装修工程施工措施定额第一节脚手架1.外脚手架檐口高度在10、20、30、45m以内----------------------------------------------------------------------------------182、183 2.内墙粉饰脚手架、满堂脚手架内墙面粉饰脚手架(檐口高度在 3.6-6m、10、20m以内);满堂钢管脚手架(基本层、增加层 1.2m)-------------------------------------------------------------------------------------------------------------------------------184、185 3.悬空脚手架、挑脚手架悬空脚手架(木架、钢管架);挑脚手架(木架、钢管架)-----------------------------------------------------------186 4.安全网立挂式;钢管外挑式;建筑物垂直封闭--------------------------------------------------------------------------------------187 安全过道;封闭式安全笆;斜挑式安全笆--------------------------------------------------------------------------------188 第二节垂直运输1.多层建筑物建筑物檐口高度20、40m以内(垂直运输高度20m以内、20-40m)-----------------------------------------------193建筑物檐口高度60m以内(垂直运输高度20m以内、20-40m、40-60m)---------------------------------------194 建筑物檐口高度80m以内(垂直运输高度20m以内、20-40m、40-60m)---------------------------------------195 建筑物檐口高度100m以内(垂直运输高度20m以内、20-40m、40-60m、60-80m)-------------------------196 建筑物檐口高度100m以内(垂直运输高度80-100m);建筑物檐口高度120m以内(垂直运输高度20m以内、20-40m、40-60m)--------------------------------------------------------------------------------------------------------197 建筑物檐口高度120m以内(垂直运输高度60-80m、80-100m、100-120m)------------------------------------198 2.单层建筑物建筑物檐口高度20m以内、20m以外--------------------------------------------------------------------------------------199 附录塔式起重机基础费用(固定式基础、轨道式基础)-----------------------------------------------------------------------385 安装拆卸费用(塔式起重机60、80、150、250KN.m以内;自升式塔式起重机;柴油打桩机)-----386、387 安装拆卸费用(静力压桩机900、1200、1600、5000KN以内、5000KN以外)---------------------------------388 安装拆卸费用(施工电梯提升高度75、100、200以内;潜水钻孔机)--------------------------------------------389 安装拆卸费用(混凝土搅拌站;进口R-618HD全液压钻机)---------------------------------------------------------390 场外运输费用(履带式挖掘机斗容量1m³以内、1m³以外;履带式推土机功率90KW以内、90KW以外)-------------------------------------------------------------------------------------------------------------------------------391、392 场外运输费用(履带式起重机提升质量30T以内、30T以外;强夯机械)-------------------------------393、394 场外运输费用(柴油打桩机5t以内、5t以外;压路机;进口R-618HD全液压钻机)-----------------395、396 场外运输费用(静力压桩机:900、1200、1600、5000KN以内、5000KN以外)-------------------------------397 场外运输费用(塔式起重机60、80、1500、2500KN.M、自升式)----------------------------------------398、399 场外运输费用(施工电梯75、100、200m以内;潜水钻孔机)------------------------------------------------------400 场外运输费用(混凝土搅拌站、转盘钻孔机)---------------------------------------------------------------------------401 附录临时设施等相关费用计费费率—-------------------------------------------------------------------------------------------402。
建筑工程施工措施定额第1节模板工程说明1.本定额的模板是按工具式钢模板、定型钢模、组合钢模板、木模板、长线台钢拉模,并配以相应的砖地模、砖胎模、混凝土地模、混凝土胎模、长线台混凝土地模综合编制的,实际采用不同时,不得换算。
2.定额中的模板工作内容包括:木模板制作,模板的安装、拆除、清理、集中堆放、刷隔离剂、润滑剂、场内外运输等全部操作过程。
3.本定额中现浇钢筋混凝土柱、墙、梁、板的模板支撑高度是按3.60m以内编制的,当现浇钢筋混凝土柱、墙、梁、板的模板支撑高度超过3.60m时,其超过部分的工程量另按模板支撑超高项目计算。
4.现浇柱、墙、梁、板的模板支撑超高高度:底层以设计室外地坪(带地下室者以地下室底板上表面为起点)至板或梁底,楼层以楼板上表面至上一层板或梁底。
有梁板的模板支撑高度以板底为准,按梁板体积之和执行板支撑超高定额。
单梁、连续梁的模板支撑超高执行梁超高定额。
支撑超高高度大于等于0.5m,小于等于1m时,按一个增加层计算,支撑超高高度不足0.5m时舍去不计。
5.模板工程量按相应分部的混凝土工程量计算规则执行。
工程量计算规则模板工程量的计算方法与相对应混凝土项目的工程量计算规则相同,定额计量单位不变。
第2节脚手架工程说明本分部内容有综合脚手架和单项脚手架,适用于工业与民用建筑施工所搭设的脚手架,在适用范围内,均执行本定额。
(一)综合脚手架1.砌筑综合脚手架:适用于多层和单层建筑的砖混结构和框架间有砌体的建筑物。
定额分钢制和木制两种脚手架,按层高6m以下和层高6m以上每超高1m分列子项。
定额中综合了内外墙砌筑脚手架、上料平台、斜道、安全网、金属卷扬机架以及悬空脚手架等因素。
凡按建筑面积计算了本项脚手架,除高度超过3.6m以上的天棚装饰另计满堂脚手架,现浇框架另计浇灌综合脚手架和有钢筋混凝土现浇板另计高度1m以下的浇灌运输道外,不再计算其他脚手架费用。
地下室墙如为砖砌体或框架间有砌体填充时,也套用本定额。
2.浇灌综合脚手架:适用于现浇框架的浇灌(并作为钢筋、模板等安装工序使用),如现浇框架中有剪力墙时,亦执行本定额。
但框架间有砌体时需另计算砌筑综合脚手架,有钢筋混凝土现浇板的需另计高1m以内的浇灌运输道。
有电梯井的需另计电梯井脚手架。
地下室如为钢筋混凝土墙体或框架梁柱时,亦按地下室建筑面积套用本定额。
(二)单项脚手架1.浇灌运输道:适用于混凝土和钢筋混凝土基础浇灌,1m以下浇灌运输道适用于现浇钢筋混凝土板项目。
定额分钢制和木制,按照施工要求的不同架子高度分列子项。
2.外脚手架:分木架、竹架和钢管架,按不同砌筑高度分列单排、双排脚手架。
单排脚手架适用于砌筑高度15m以下者。
定额中均综合了上料平台、护卫栏杆等。
3.里脚手架:分木架、竹架和钢管架,适用于内墙净高在3.6m以下者(即设计室内地坪至顶板下表面或山墙高度的1/2处),超过3.6m者,套用单排外脚手架相应定额。
4.满堂脚手架分木架、竹架和钢管架,按基本层(其高度在3.6m至5.2m之间)和增加层(每增加1.2m)分列子项,适用于室内净高3.6m以上的天棚抹灰工程。
5.悬空脚手架、挑脚手架、防护架:分木架和钢管架。
防护架分水平防护架和垂直防护架,是指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工与其他物体隔离等的防护。
6.依附斜道:分木、竹和钢管斜道,按不同高度分列子项。
斜道是按依附斜道编制的,独立斜道按依附斜道定额项目人工、材料、机械定额量乘以系数1.8。
7.安全网:分立挂式、挑出式及建筑物垂直封闭三种。
定额中外架全封闭材料是按竹席考虑的,采用编织布时,人工定额量乘以系数0.80。
8.电梯井脚手架:按不同搭设高度分列子项。
9.架空运输道:分木制、竹制和钢管制,定额是以架宽2m考虑的,如架宽超过2m时,应按相应项目定额量乘以系数1.2;架宽超过3m时,按相应项目定额量乘以系数1.5。
10.构筑物的烟囱、水塔用脚手架,按不同高度以座计算。
工程量计算规则(一)综合脚手架工程量按建筑面积计算。
1.砌筑综合脚手架:单层建筑物的高度,应自设计室外地坪至檐口上沿的高度为准,如有女儿墙的,其高度应算至女儿墙顶面。
建筑层高以6m为准,超过6m者,每超高1米再计算增加层。
增加层高度不足0.6m时,舍去不计,超过0.6m(含0.6m)时,按一个增加层计算。
同一建筑物如高度不同时,应分别不同高度计算。
2.浇灌综合脚手架:以层高3.6m为基本层,层高每超过1.2米计算一个增加层,增加高度不足0.6m 时舍去不计,超过0.6m(含0.6m)时按一个增加层计算。
如一个建筑物只有局部现浇框架时,浇灌架只计算这部分,砖混结构中有圈梁、单梁、构造柱的不能视为框架。
(二)浇灌运输道:用于基础施工时,按所浇灌基础的实浇底面外围水平投影面积计算,架子高度按基础特点和施工要求选用。
现浇钢筋混凝土板套用高度在1m以内的浇灌运输道项目,按板的外围面积计算。
(三)外脚手架:按外墙外边线长度,乘以外墙高度以平方米计算,不扣除门窗洞、空圈洞口等所占面积,突出墙外宽度在24cm以内的墙垛、附墙烟囱等不计算脚手架,宽度超过24cm以外时,按图示尺寸展开计算并入外脚手架工程量之内。
1.石砌墙体,凡砌筑高度超过1.0m以上时,按外脚手架计算。
2.围墙脚手架,凡室外自然地坪至围墙顶面的砌筑高度在3.6m以上的,按单排外脚手架计算;砌筑高度在3.6m以下的,按里脚手架计算。
3.独立柱按图示柱结构外围周长另加3.6m,乘以砌筑高度以平方米计算,套用相应外脚手架定额。
(四)里脚手架:按墙面垂直投影面积计算,不扣除门、窗、空圈洞口等所占面积。
(五)满堂脚手架:按室内净面积计算,其高度在3.6~5.2m之间时,计算基本层,超过5.2m时,每增加1.2m按增加一层计算,不足0.6m的不计。
计算式如下:满堂脚手架增加层=室内净高-5.2(m) 1.2(m)高度超过3.6m的室内天棚抹灰,按上述规定套用满堂脚手架定额,计算满堂脚手架后,墙面抹灰工程不再计算脚手架。
如高度超过3.6m,而不需要满堂脚手架,可以按双排外脚手架相应定额项目乘以系数0.3计算其墙面抹灰脚手架。
(六)悬空脚手架、挑脚手架、防护架:1.悬空脚手架按搭设水平投影面积以平方米计算。
2.挑脚手架按搭设长度和层数,以延长米计算。
3.水平防护架按实际铺板的水平投影面积,以平方米计算。
4.垂直防护架按自然地坪至最上一层横杆之间的搭设高度,乘以实际搭设长度,以平方米计算。
(七)依附斜道区别不同高度,以座计算。
(八)安全网:立挂式安全网按架网部分的实挂长度乘以实挂高度,以平方米计算。
挑出式安全网按挑出的水平投影面积,以平方米计算。
建筑物垂直封闭按所封闭的垂直投影面积,以平方米计算。
(九)电梯井脚手架按单孔的不同高度,以座计算。
(十)架空运输脚手架按搭设长度,以延长米计算。
(十一)其他大型块体设备基础脚手架:凡距基础底面高度超过1.2m以上的,按其外形周长乘以基础底面至外形顶面之间高度,以平方米计算,套用双排外脚手架相应定额。
第3节垂直运输说明(一)建筑物垂直运输1.檐口高度指建(构)筑物设计室外地坪标高至屋面顶板结构表面标高之间的垂直距离,突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。
2.本定额工作内容包括单位工程在合理工期内完成全部工程项目所需的垂直运输机械台班,不包括大型机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。
3.同一建筑物多种用途(或多种结构)按不同用途(或结构)分别计算,分别计算后的建筑物檐高应以该建筑物檐高为准。
4.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构,如部分现浇时按现浇框架定额量乘以系数0.96。
5.预制钢筋混凝土柱、钢屋架的单层厂房按预制排架定额计算。
6.单身宿舍按住宅定额量乘以系数0.90。
7.本定额中厂房是按Ⅰ类厂房为准编制的,Ⅱ类厂房定额量乘以1.14系数。
厂房分类如下表8.服务用房系指城镇、街道、居民区较小规模综合服务功能的设施,其建筑面积不超过1000m2,层数不超过三层的建筑,如副食、百货、饮食店等。
9.檐高3.60m以下的单层建筑,不计算垂直运输机械台班。
10.本定额项目划分是以建筑物的檐高及层数两个指标同时界定的,凡檐高达到上限而层数未达到时,以檐高为准;如层数达到上限而檐高未达到时以层数为准。
11.本定额按现行相应工期定额规定的地区标准进行了调整。
12.地下室工程的垂直运输按其建筑面积并入上层工程量计算。
13.层高2.20m以下的设备管道层、技术层、架空层等不计算层数也不计算建筑面积的部分,垂直运输费按围护结构外围水平面积计算,卷扬机施工的按相应定额量乘以系数0.63;塔式起重机施工的按相应定额量乘以系数0.54。
(二)构筑物垂直运输构筑物的高度指设计室外地坪至构筑物本体最高点之间的距离。
工程量计算规则(一)建筑物垂直运输:区分不同建筑物的结构类型及高度按建筑面积计算。
(二)构筑物垂直运输:以座计算。
超过规定高度时再按每增高1m定额计算,其高度不足0.5m 时舍去不计。
第4节排水、降水说明1.槽坑降水按槽、坑底面积计算,降水深度从地下自然水位算至设计基础底面。
2.其他排水、降水,按审批后的施工组织设计规定计算或现场签证抽水机台班量计算,套用相应类型的抽水机台班基价。
第5节安全文明施工项目说明根据省、市政府有关文件对建筑施工现场安全文明卫生管理办法的规定,结合施工现场的实际情况编制了施工现场安全文明卫生相关项目,作为甲乙双方预(结)算等依据。
1.污水沉淀池、水冲厕所、工地围墙等套用其他分部相关项目。
2.工地围墙中砖砌独立柱按三分部相关定额计算,其余干垒围墙按相应定额扣除砂浆用量,人工乘0.6系数,标准粘土砖乘以1.08系数。
3.工地围栏中如用竹篱笆、安全网,按角钢钢丝网栅栏定额换算,其用量不变。
4.横向挑出式安全网套用本分部相应定额。
5.木板安全通道按通道水平投影面积计算,套用挑出式安全网定额,板材代换安全网三面全封闭木板用量为1.071m3、半封闭为0.357m3。
6.安全、文明、施工项目管理费按相应项目管理费的50%计算。
建筑装饰装修工程施工措施定额第1节脚手架1、本节的定额子目适用于建筑部分完成后脚手架已拆除,装饰工程进场确需重新搭设脚手架的外墙面、室内净高3.6m以上的天棚、墙(柱)面装饰装修工程。
2、装饰装修外脚手架: 按不同搭设高度分列,定额中均综合了上料平台、护卫栏杆等。
如搭设高度超过45m,可参照建筑工程相应措施项目计算。
定额中所指的檐口高度,系指建筑物自设计室外地坪至檐口上表面的高度。
3、内墙面粉饰脚手架适用于内墙净高在3.6m以上,且不能计算满堂脚手架者。
4、满堂脚手架:按基本层(其高度在3.6m~5.2m之间)和增加层(每增加1.2m)分列子项,适用于室内净高3.6m以上的天棚装饰工程。
