工地试验室迎接检查时应注意的事项
- 格式:doc
- 大小:30.50 KB
- 文档页数:4
项目部工地试验室安全管理制度范本一、总则1. 为加强对项目部工地试验室的安全管理,确保试验室工作人员的人身安全和设备设施的正常运行,制定本安全管理制度。
2. 本制度适用于所有项目部工地试验室,适用于试验室工作人员的日常工作。
3. 所有试验室工作人员必须遵守本制度,严格执行试验室安全管理措施。
二、试验室人员安全管理1. 试验室人员进入实验室前必须进行身份验证,并佩戴有效的工作证。
2. 试验室人员必须经过相关培训,并持有合格的证书方可从事试验室工作。
3. 试验室人员必须穿戴符合安全要求的工作服、帽子、手套等个人防护装备。
4. 试验室人员不得擅自进入未经许可区域,不得触摸或移动试验室内的设备设施。
5. 试验室人员必须定期接受安全知识和技术培训,提高安全意识和能力。
三、设备设施安全管理1. 试验室的设备设施必须经过严格的安全检测和验收,并定期进行维护保养。
2. 试验室设备设施的使用必须符合操作规程,禁止任何违章操作。
3. 试验室设备设施故障或异常情况发生时,应立即报告主管领导,并采取紧急措施进行排除。
4. 禁止试验室内不具备安全要求的设备设施投入使用。
5. 试验室内必须放置明显的安全警示标识,以提醒工作人员注意安全事项。
四、试验室材料和试剂管理1. 试验室需根据实际工作需要,合理采购、储存和使用试验材料和试剂。
2. 试验材料和试剂必须进行正确的分类、标识和包装,防止混淆和泄露。
3. 试验材料和试剂的使用必须按照安全操作规程,防止产生危险物质或有害气体。
4. 试验室内应设立专门的储存区域,包括防火柜、通风设备等,确保材料和试剂的安全性。
5. 试验室内禁止私自携带或使用不明试剂和材料,禁止私自进行试验或实验。
五、应急管理1. 试验室必须制定应急预案,明确各种突发情况的应急措施和责任人。
2. 试验室工作人员必须熟悉应急预案,并定期进行应急演练。
3. 在发生火灾、泄漏、爆炸等突发情况时,试验室工作人员应立即采取避险措施,报告主管领导并按照应急预案进行处理。

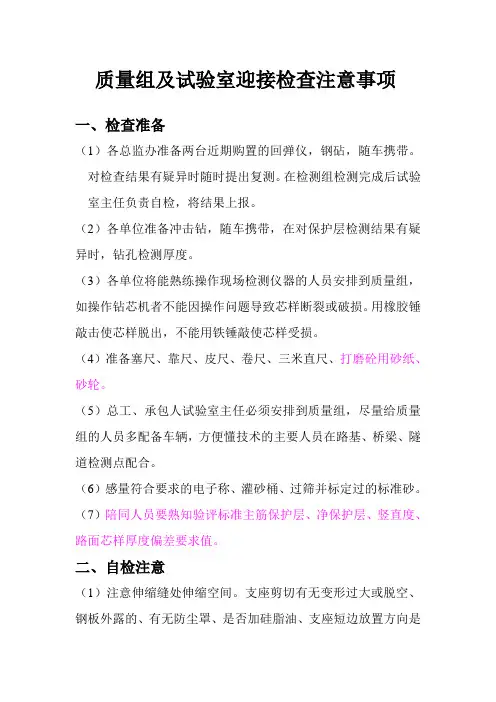

质量组及试验室迎接检查注意事项一、检查准备(1)各总监办准备两台近期购置的回弹仪,钢砧,随车携带。
对检查结果有疑异时随时提出复测。
在检测组检测完成后试验室主任负责自检,将结果上报。
(2)各单位准备冲击钻,随车携带,在对保护层检测结果有疑异时,钻孔检测厚度。
(3)各单位将能熟练操作现场检测仪器的人员安排到质量组,如操作钻芯机者不能因操作问题导致芯样断裂或破损。
用橡胶锤敲击使芯样脱出,不能用铁锤敲使芯样受损。
(4)准备塞尺、靠尺、皮尺、卷尺、三米直尺、打磨砼用砂纸、砂轮。
(5)总工、承包人试验室主任必须安排到质量组,尽量给质量组的人员多配备车辆,方便懂技术的主要人员在路基、桥梁、隧道检测点配合。
(6)感量符合要求的电子称、灌砂桶、过筛并标定过的标准砂。
(7)陪同人员要熟知验评标准主筋保护层、净保护层、竖直度、路面芯样厚度偏差要求值。
二、自检注意(1)注意伸缩缝处伸缩空间。
支座剪切有无变形过大或脱空、钢板外露的、有无防尘罩、是否加硅脂油、支座短边放置方向是否正确。
(2)桥面铺装梁顶的清扫与凿毛,预埋筋与网片的连接。
(3)现场存放的张拉过的梁强度回弹推定必须达到40MPa以上。
(4)各单位注意砼试件、同条件试件、施工日志、台帐、责任卡、张拉压浆记录、监理日志、实体工程上的日期一致。
(5)预制梁在浇筑混凝土前不能将钢绞线穿入玻纹管内。
(6)仪器设备的标定是否超期。
(7)台帐、仪器使用记录及时填写。
(8)留样水泥标识日期不超期。
(9)不能有非大板切割的喷砼试件。
(10)过期试件、或龄期不到台帐已有强度或强度报告已出。
台帐上的数量与养护室、养护箱内的要一致。
(11)张拉机具压力表按期标定。
(12)锚杆、锚索边坡防护注浆情况。
(13)超期水泥,重新检验合格才可用。
(14)土工布防水板工字钢重量保证合格,不合格的提前作汇报。
(15)抗折试件的试验在多大吨位的压力机上压。
(16)钢筋原材必须拉断,测伸长率用。
(17)无侧限试件如用30t压力机压,注意速率控制。

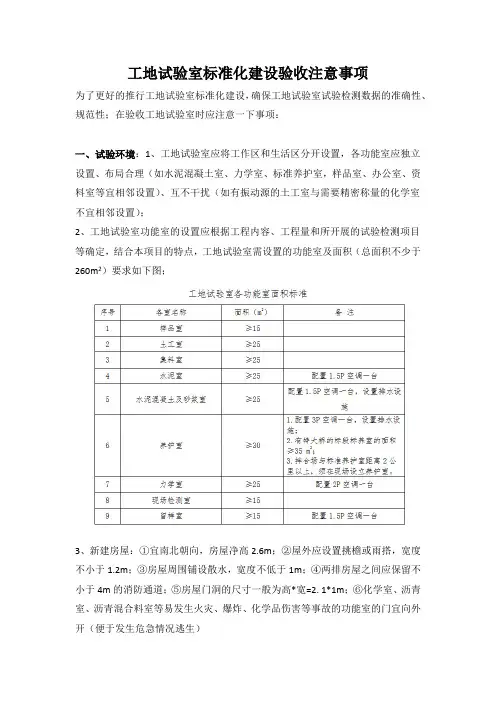

工地试验室标准化建设验收注意事项为了更好的推行工地试验室标准化建设,确保工地试验室试验检测数据的准确性、规范性;在验收工地试验室时应注意一下事项:一、试验环境:1、工地试验室应将工作区和生活区分开设置,各功能室应独立设置、布局合理(如水泥混凝土室、力学室、标准养护室,样品室、办公室、资料室等宜相邻设置)、互不干扰(如有振动源的土工室与需要精密称量的化学室不宜相邻设置);2、工地试验室功能室的设置应根据工程内容、工程量和所开展的试验检测项目等确定,结合本项目的特点,工地试验室需设置的功能室及面积(总面积不少于260m2)要求如下图;3、新建房屋:①宜南北朝向,房屋净高2.6m;②屋外应设置挑檐或雨搭,宽度不小于1.2m;③房屋周围铺设散水,宽度不低于1m;④两排房屋之间应保留不小于4m的消防通道;⑤房屋门洞的尺寸一般为高*宽=2. 1*1m;⑥化学室、沥青室、沥青混合料室等易发生火灾、爆炸、化学品伤害等事故的功能室的门宜向外开(便于发生危急情况逃生)4、对租用房屋,如需隔断,应采用空心砖或不小于10cm厚的彩钢板通高阻隔,有温湿度要求的功能室注意接缝处的密封处理。
5、水泥室、水凝混凝土室、石料室内地面应设置泄水槽,室外设置沉淀池,沉淀池应安装顶盖。
6、各功能室应有与室外空气直接流通的窗口,在试验过程中使用或产生有毒有害物质的功能室如化学室等,应采用合理有效的通风设施(如采用通风罩、强制排气扇等)7、①用电设备及部位按照三级负荷供电;②应配备自备电源(发电设备);③各功能室工作用电不应与照明用电共线路,且每个功能室应设置一个电路总开关;③插座安装高度距地面或操作台面不小于0.3m;④电气开关安装高度距地面高1.3m~1.5m,拉线开关安装高度距地面高度2~3m,距门口150mm~200mm;⑤计算机和微机控制的精密仪器,应选用不间断电源(UPS);⑥工作接地和保护接地(为了保证电气设备在正常和事故情况下可靠的工作而进行的接地;为保证人身安全,避免发生人体触电事故,将电气设备的金属外壳与接地装置连接的方式(三相四线))8、对于空间较大的功能室及标准养护室应在室内不同区域悬挂不少于2个温湿度计。

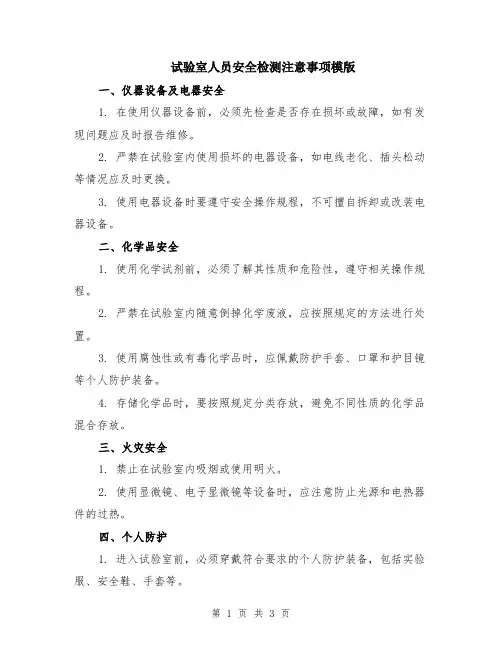

试验室人员安全检测注意事项模版一、仪器设备及电器安全1. 在使用仪器设备前,必须先检查是否存在损坏或故障,如有发现问题应及时报告维修。
2. 严禁在试验室内使用损坏的电器设备,如电线老化、插头松动等情况应及时更换。
3. 使用电器设备时要遵守安全操作规程,不可擅自拆卸或改装电器设备。
二、化学品安全1. 使用化学试剂前,必须了解其性质和危险性,遵守相关操作规程。
2. 严禁在试验室内随意倒掉化学废液,应按照规定的方法进行处置。
3. 使用腐蚀性或有毒化学品时,应佩戴防护手套、口罩和护目镜等个人防护装备。
4. 存储化学品时,要按照规定分类存放,避免不同性质的化学品混合存放。
三、火灾安全1. 禁止在试验室内吸烟或使用明火。
2. 使用显微镜、电子显微镜等设备时,应注意防止光源和电热器件的过热。
四、个人防护1. 进入试验室前,必须穿戴符合要求的个人防护装备,包括实验服、安全鞋、手套等。
2. 处理高温、冷冻等特殊环境时,应根据需要佩戴适当的防护用品。
五、紧急事件处理1. 在发生火灾、泄漏等紧急情况时,要迅速采取应急措施,如拨打紧急电话、使用灭火器等。
2. 疏散途中要注意避免混乱和踩踏,保持冷静并听从指挥。
六、实验室卫生1. 保持实验室内的干净整洁,桌面上不要堆放杂物。
2. 实验后要及时清理工作台、仪器设备和废弃物,确保实验室环境卫生。
七、放射性物质安全1. 如使用放射性物质,必须按照放射性物质管理规定操作,并配备个人防护设备。
2. 定期对实验室内的放射性物质进行检测和监测,确保安全使用。
八、电气安全1. 不得随意触摸高压线路和设备,必要时应戴绝缘手套。
2. 实验室内的电气设备应定期检查并保持良好的维护。
九、拾遗物品处理1. 在实验室内发现拾遗物品,不得随意触摸或私自搬动,应及时报告主管人员处理。
十、防护设施1. 实验室内应设置明显的安全标志和警示牌,以提醒人员注意安全。
2. 实验室内必须配备正确使用的防护设施,如紧急喷淋装置、安全出口等。
2023年试验室人员安全检测注意事项一、背景介绍随着科学技术的不断进步和发展,试验室在各个领域的研究中起到了至关重要的作用。
然而,在试验室中进行工作也存在一定的安全风险。
为了确保试验室人员的安全,减少事故的发生,需严格遵循试验室人员安全检测的注意事项,以防范潜在的危险。
二、试验室人员安全检测注意事项1. 个人防护装备的使用个人防护装备是试验室人员保护自身安全的第一道防线。
进入试验室前,必须正确佩戴个人防护装备,包括实验服、护目镜、手套、防护面罩等。
同时,要定期检查和更新个人防护装备,确保其有效性和完好无损。
2. 安全培训和教育试验室人员必须接受系统的安全培训和教育,了解试验室中的各类安全规范和操作规程。
工作人员需要熟悉各种实验设备的使用方法,并掌握突发事件的应急处理方法。
定期组织安全培训和演练,以加强员工对安全工作的意识和能力。
3. 化学品管理试验室中常常使用各种化学品,包括有毒、易燃、腐蚀性等。
试验室人员应严格遵守相关安全操作规程,在使用化学品前必须阅读并理解其安全数据表,了解化学品的特性和安全注意事项。
禁止随意混合或储存化学品,避免发生危险反应。
在使用和处理化学品时,要戴好手套、实验服等个人防护装备,保持试验台面清洁和整齐。
4. 实验设备使用试验室中涉及到各类实验设备的使用,包括离心机、恒温槽、高压反应器等。
试验室人员应准确掌握设备的使用方法和操作规程,确保设备的正常运行和安全操作。
定期检查设备的运行状态和维护情况,发现异常及时报修或更换。
5. 电气设备安全试验室中常常涉及到电气设备的使用,如电热板、电动搅拌器等。
试验室人员在使用电气设备前,要确保设备正常,电线完好无损,避免电气漏电和短路现象。
同时要注意合理布线,避免电线交织和交叉,防止引发安全事故。
6. 废弃物管理试验室中产生的废弃物包括化学废液、废气、废料等。
试验室人员应按照规定的程序和标准进行废弃物的分类、包装和处理。
化学废液要采取安全措施进行集中储存和处理,废气排放要进行有效处理和净化。

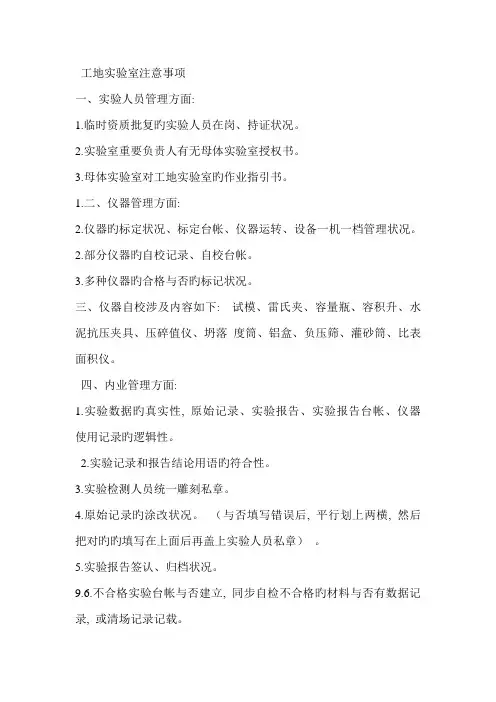

工地实验室注意事项一、实验人员管理方面:1.临时资质批复旳实验人员在岗、持证状况。
2.实验室重要负责人有无母体实验室授权书。
3.母体实验室对工地实验室旳作业指引书。
1.二、仪器管理方面:2.仪器旳标定状况、标定台帐、仪器运转、设备一机一档管理状况。
2.部分仪器旳自校记录、自校台帐。
3.多种仪器旳合格与否旳标记状况。
三、仪器自校涉及内容如下: 试模、雷氏夹、容量瓶、容积升、水泥抗压夹具、压碎值仪、坍落度筒、铝盒、负压筛、灌砂筒、比表面积仪。
四、内业管理方面:1.实验数据旳真实性, 原始记录、实验报告、实验报告台帐、仪器使用记录旳逻辑性。
2.实验记录和报告结论用语旳符合性。
3.实验检测人员统一雕刻私章。
4.原始记录旳涂改状况。
(与否填写错误后, 平行划上两横, 然后把对旳旳填写在上面后再盖上实验人员私章)。
5.实验报告签认、归档状况。
9.6.不合格实验台帐与否建立, 同步自检不合格旳材料与否有数据记录, 或清场记录记载。
10.7.迎接检查时资料档案盒里装有(原始记录、电子版旳实验记录和报告、实验报告台帐、(注: 台帐规定满一页打印出来, 如果实验室人员自已要便于撑握资料, 可先手写一份实验报告台帐, 检查时打印版台帐放在上面, 手写版台帐附在打印版背面)、实验报批台帐。
所用仪器使用记录放于资料旁边便于核对(这条只针对检查时规定)。
11. 8.仪器使用记录一定要跟实验资料上所做实验旳时间相吻合, 并且要记录及时。
仪器使用记录旳封面所有采用装订成册, 为了便于查阅, 装订线为左侧。
(1)资料柜资料应分区归档:(2)原则实验资料、进场原材料资料。
(2)现场检测资料。
(3)外委检测资料、自校资料、特材管理资料。
(4)室内文献收发、临时资料等。
(5)规范书籍。
室内管理方面:1.实验室应有旳规范书籍与否齐全, 并有查阅目录。
2.仪器摆放旳合理性、不能运转旳仪器与否贴上标记。
3.各操作室旳清洁卫生。
4.样品旳标记、标签及台帐。

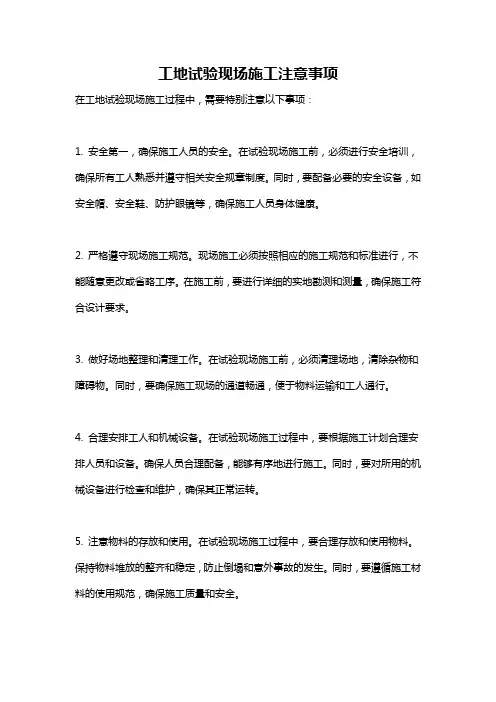

工地试验现场施工注意事项在工地试验现场施工过程中,需要特别注意以下事项:1. 安全第一,确保施工人员的安全。
在试验现场施工前,必须进行安全培训,确保所有工人熟悉并遵守相关安全规章制度。
同时,要配备必要的安全设备,如安全帽、安全鞋、防护眼镜等,确保施工人员身体健康。
2. 严格遵守现场施工规范。
现场施工必须按照相应的施工规范和标准进行,不能随意更改或省略工序。
在施工前,要进行详细的实地勘测和测量,确保施工符合设计要求。
3. 做好场地整理和清理工作。
在试验现场施工前,必须清理场地,清除杂物和障碍物。
同时,要确保施工现场的通道畅通,便于物料运输和工人通行。
4. 合理安排工人和机械设备。
在试验现场施工过程中,要根据施工计划合理安排人员和设备。
确保人员合理配备,能够有序地进行施工。
同时,要对所用的机械设备进行检查和维护,确保其正常运转。
5. 注意物料的存放和使用。
在试验现场施工过程中,要合理存放和使用物料。
保持物料堆放的整齐和稳定,防止倒塌和意外事故的发生。
同时,要遵循施工材料的使用规范,确保施工质量和安全。
6. 注意施工现场的环境保护。
在试验现场施工过程中,要注意环境保护。
严禁乱倒废弃物和污水,做好垃圾分类和处理工作。
同时,要合理使用资源,减少资源的浪费。
7. 严格执行施工图纸和操作规程。
在试验现场施工过程中,要按照施工图纸和操作规程进行施工。
在施工过程中如有需要调整,必须经过相关负责人的批准和签字。
8. 注意沟通和协调。
在试验现场施工过程中,要建立良好的沟通机制和协作关系。
及时与其他相关单位和部门沟通,协调解决施工过程中的问题和困难。
9. 定期检查施工情况。
在试验现场施工过程中,要定期进行检查和验收。
及时发现和解决施工中存在的问题和隐患,确保施工质量和安全。
10. 做好施工记录和验收报告。
在试验现场施工过程中,要进行详细的施工记录和验收报告。
记录施工过程中的问题和解决办法,以及验收结果。
这对于后续的施工和维护工作非常重要。
工地试验室各项规章制度一、总则工地试验室是对工地施工过程中所使用材料的质量进行检测和分析的重要部门,其工作的准确性和质量直接关系到工程的安全性和质量。
为了规范工地试验室管理,提高工作效率和质量,特制订以下规章制度。
二、试验室人员1.试验室人员应具备相关专业知识和技能,能够熟练操作各种试验设备并进行数据处理。
2.试验室人员应遵守工地纪律,服从上级领导的工作安排,认真执行各项规章制度。
3.试验室人员应保持试验设备的整洁和良好状态,同时保护好试验设备,确保其正常使用。
4.试验室人员应按照规定的工作时间进行工作,不得迟到早退,严禁私自离岗。
5.试验室人员要保持工作秩序,不得在试验室内嬉闹和聊天,严禁私自打游戏或看视频。
三、试验室管理1.试验室应定期进行设备检查和维护,确保试验设备的正常运作。
2.试验室应建立完善的资料管理制度,对每一次试验过程进行记录和归档,并确保资料的及时更新和整理。
3.试验室应保持良好的卫生环境,确保试验室内外整洁干净,严禁在试验室内吸烟和乱丢垃圾。
4.试验室应加强安全教育和培训,提高试验室人员的安全意识和防范意识,确保工作安全。
5.试验室应建立健全的质量管理制度,保证试验结果的准确性和可靠性。
四、试验室工作流程1.试验室应根据工地的具体情况和需求,及时确定试验项目和测试标准。
2.试验室应按照试验要求进行样品的采集、制备和测试,严格按照标准操作流程进行操作。
3.试验室应及时报告试验结果,确保结果的准确性和可靠性,提供客观的数据支持。
4.试验室应对试验过程进行复核和评估,确保数据的一致性和可比性,杜绝数据造假和篡改。
五、违规处理1.试验室人员如有违规行为,将按照规定进行处理,包括口头警告、书面警告、经济处罚和停职等。
2.试验室人员如有严重违规行为,将作出辞退或报警处理。
严禁发生贪污腐败、徇私舞弊等违法行为。
3.试验室人员如因疏忽失职或故意造成工程质量事故,将承担法律责任,严格追究责任。

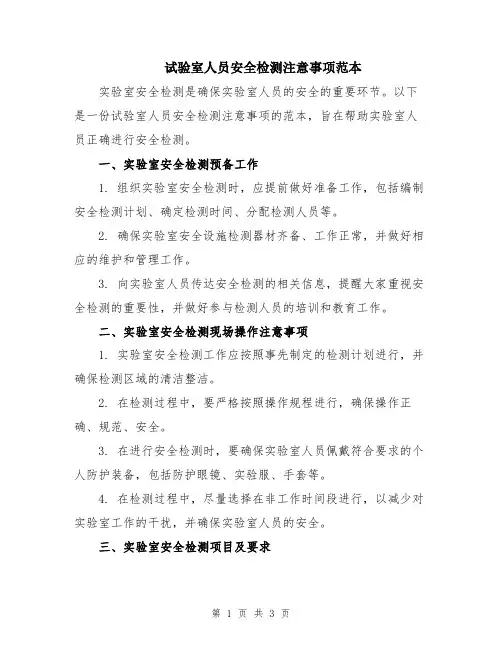

试验室人员安全检测注意事项范本实验室安全检测是确保实验室人员的安全的重要环节。
以下是一份试验室人员安全检测注意事项的范本,旨在帮助实验室人员正确进行安全检测。
一、实验室安全检测预备工作1. 组织实验室安全检测时,应提前做好准备工作,包括编制安全检测计划、确定检测时间、分配检测人员等。
2. 确保实验室安全设施检测器材齐备、工作正常,并做好相应的维护和管理工作。
3. 向实验室人员传达安全检测的相关信息,提醒大家重视安全检测的重要性,并做好参与检测人员的培训和教育工作。
二、实验室安全检测现场操作注意事项1. 实验室安全检测工作应按照事先制定的检测计划进行,并确保检测区域的清洁整洁。
2. 在检测过程中,要严格按照操作规程进行,确保操作正确、规范、安全。
3. 在进行安全检测时,要确保实验室人员佩戴符合要求的个人防护装备,包括防护眼镜、实验服、手套等。
4. 在检测过程中,尽量选择在非工作时间段进行,以减少对实验室工作的干扰,并确保实验室人员的安全。
三、实验室安全检测项目及要求1. 检测实验室的通风系统是否正常工作,确保实验室内空气质量的合格。
要求定期检查通风系统的风量、风速,确保通风系统正常运行,实验室内空气流通畅通。
2. 检测实验室的电气设备是否安全可靠,并遵守相关的电气安全操作规程。
要求定期检查电气设备的绝缘性能、接地情况,确保电气设备的使用安全可靠。
3. 定期检测实验室内的防火设备是否完好有效,包括灭火器、消防栓等。
要求检查灭火器的压力是否正常、瓶体是否损坏,消防栓是否畅通有效等。
4. 检测实验室内的安全出口和紧急疏散通道是否畅通有效。
要求检查安全出口的标识是否清晰明确,疏散通道是否通畅无阻等。
四、实验室安全检测结果处理1. 在实验室安全检测结束后,应及时整理和分析检测结果,并制定相应的整改措施和计划。
2. 对于检测结果中存在的安全隐患,应立即采取相应的措施进行整改,并确保整改及时到位。
3. 对于无法及时整改的安全隐患,应采取相应的临时措施,确保实验室人员的安全。

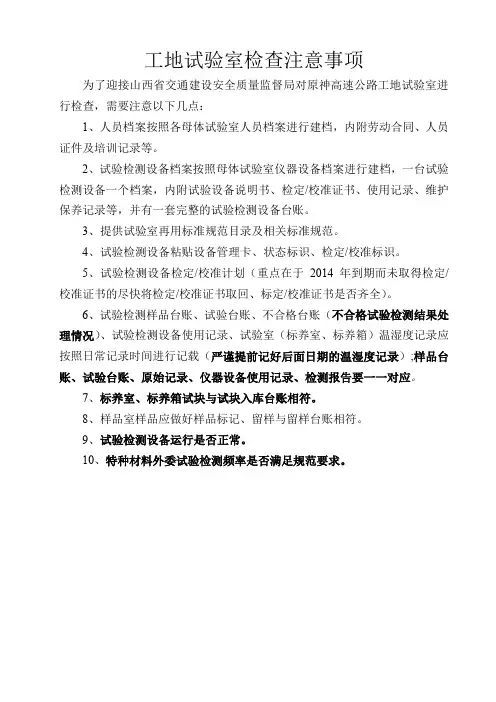

工地试验室检查注意事项为了迎接山西省交通建设安全质量监督局对原神高速公路工地试验室进行检查,需要注意以下几点:1、人员档案按照各母体试验室人员档案进行建档,内附劳动合同、人员证件及培训记录等。
2、试验检测设备档案按照母体试验室仪器设备档案进行建档,一台试验检测设备一个档案,内附试验设备说明书、检定/校准证书、使用记录、维护保养记录等,并有一套完整的试验检测设备台账。
3、提供试验室再用标准规范目录及相关标准规范。
4、试验检测设备粘贴设备管理卡、状态标识、检定/校准标识。
5、试验检测设备检定/校准计划(重点在于2014年到期而未取得检定/校准证书的尽快将检定/校准证书取回、标定/校准证书是否齐全)。
6、试验检测样品台账、试验台账、不合格台账(不合格试验检测结果处理情况)、试验检测设备使用记录、试验室(标养室、标养箱)温湿度记录应按照日常记录时间进行记载(严谨提前记好后面日期的温湿度记录);样品台账、试验台账、原始记录、仪器设备使用记录、检测报告要一一对应。
7、标养室、标养箱试块与试块入库台账相符。
8、样品室样品应做好样品标记、留样与留样台账相符。
9、试验检测设备运行是否正常。
10、特种材料外委试验检测频率是否满足规范要求。
工地水泥砼拌合站、砂浆拌合站、储料仓库注意事项为了迎接山西省交通建设安全质量监督局对原神高速公路进行检查,现场水泥砼拌合站、砂浆拌合站、储料仓库需要注意以下几点:1、各种材料按照各规格分类堆放,堆放整齐,并做好相应的标识。
2、拌合设备的计量检定是否在有效期内。
3、现场进行水泥砼、砂浆拌合的要有配料通知单,同时监理应签字。
4、各种配合比在醒目位置进行标识。
5、上料仓各料不能出现混料。
工地试验室注意事项
一、仪器自校包括内容如下:
试模、雷氏夹、容量瓶、容积升、水泥抗压夹具、压碎值仪、坍落度筒、铝盒、负压筛、灌砂筒、比表面积仪。
二、仪器管理方面:
1.仪器的标定情况、标定台帐、仪器运转、设备一机一档管理情况。
2.部分仪器的自校记录、自校台帐。
3.各种仪器的合格与否的标识情况。
三、试验人员管理方面:
1.临时资质批复的试验人员在岗、持证情况。
2.试验室主要负责人有无母体试验室授权书。
3.母体试验室对工地试验室的作业指导书。
四、内业管理方面:
1.试验数据的真实性,原始记录、试验报告、试验报告台帐、仪器使用记录的逻辑性。
2.试验记录和报告结论用语的符合性。
3.试验检测人员统一雕刻私章。
4.原始记录的涂改情况。
(是否填写错误后,平行划上两横,然后把正确的填写在上面后再盖上试验人员私章)。
5.试验报告签认、归档情况。
6.不合格试验台帐是否建立,同时自检不合格的材料是否有数据记录,或清场记录记载。
7.迎接检查时资料档案盒里装有(原始记录、电子版的试验记录和报告、试验报告台帐、(注:台帐要求满一页打印出来,如果试验室
人员自已要便于撑握资料,可先手写一份试验报告台帐,检查时打印版台帐放在上面,手写版台帐附在打印版后面)、试验报批台帐。
所用仪器使用记录放于资料旁边便于核对(这条只针对检查时要求)。
8.仪器使用记录一定要跟试验资料上所做试验的时间相吻合,而且要记录及时。
仪器使用记录的封面全部采用装订成册,为了便于查阅,装订线为左侧。
9.资料柜资料应分区归档:(1)标准试验资料、进场原材料资料。
(2)现场检测资料。
(3)外委检测资料、自校资料、特材管理资料。
(4)室内文件收发、临时资料等。
(5)规范书籍。
五、室内管理方面:
1.试验室应有的规范书籍是否齐全,并有查阅目录。
2.仪器摆放的合理性、不能运转的仪器是否贴上标识。
3.各操作室的清洁卫生。
4.样品的标识、标签及台帐。
5.土样要进行留样,并贴上标签,如果出现现场检测数据变化时,可跟样品进行对比。
6.标养室试件养护是否规范,试件摆放是否符合要求。
7.胶砂试件和混凝土试件是否与养护台帐对应。
8.每天养护室温、湿度记录情况是否及时。
9.水泥标养箱里的胶砂试件和混凝土标养室的试件是否有过期未压的试件。
10.试件的标识是否清晰、试件外观的完整情况。
11.近几日试件废弃场是否有未压的试件。
12.钢筋原材的拉伸、冷弯试样的保存情况,冷弯试件的角度是否
规范。
13.1000型材料试验机应配有光圆钢筋10mm以下的冷弯冲头。
14.粗集料压碎值试验时应配有金属桶和金属棒。
15.试验室应配有恒温水浴和无水煤油、水银、比表面积标准粉、0.9mm水泥筛。
16.水泥留样数量应大于6kg。
17.常用的雷氏夹和标准砂使用多时要常自校。
18.用于测试含水率的盒子,同时一天使用不能出现2次。
19.300kN的压力机电脑储存数据要跟手写版的原始记录一一对应,同时要保存便于检查时核对。
20.土工CBR贯入量5.0mm大于2.5mm时要重新进行试验。
六、试验室检测操作方面:
1、各试验人员要对室内的所有试验检测操作认真了解并要撑握熟练的操作技能,明白检测流程,对检测的环境、精度和要求要能知晓,对检测原始数据的记载和存在疑问的试样要第一时间上报并存样。
七、现场管理方面:
1.拌和站料仓是否满足要求,材料标识牌是否规范。
2.钢筋、水泥材料堆放是否符合要求。
3.混凝土配合比的标识牌是否规范。
4.所有材料标识牌是否根据进场材料已更新。
5.拌和站临时养护室的试件是否规范,是否有长时间未送回标养室的试件。
6.拌和站进料斗是否有串料现场,是否用钢板进行隔墙加高。
7.混凝土开盘时的含水率测试记录是否有详细的记载,同时跟配料
通单的编号是否对应。
8.试验室标准试验的审批结果是否交到现场检测人员手中。
9.对于特殊材料外委检测报告一定要细查外委检测报告结果,目的是了解该批材料的合格情况。
10.路基填筑时一定要注意:如果已填筑经检测的层次遇上下雨,在雨后一定要进行复压后再进行检测出具复压资料,并在备注栏里注明是“雨后复压”资料。
11.路基填筑设计上需进行冲碾路段,一定在填筑到2m时检测合格后,再进行冲碾,冲碾完刮平后再进行检测,而这份资料的标高会跟冲碾前的标高有出入,但不大,冲碾后的压实度应提高。
12.施工现场要撑握好不同材料厂的材料品质、规格,集料仓里不能出现两种颜色的材料,更不允许有几种材料混堆在一起。
13.压实度检测一定要把原始数据记载在原始记录里。
14.压实度检测时,如果从试坑里挖出的样品有大于38mm颗料要进行回坑,避免超百。
15.如果一段路基里设计有涵洞,但为了便于施工方便,想填筑后反开挖这种情况,那么路基检测压实度时一定要把涵洞位置和台背范围的桩事情划分清楚,填筑检测压实度的桩号点位就不能包括这些范围。
