防眩板施工方案第1篇防眩板施工方案一、项目背景为提高道路照明效果,减少光污染,同时保障行车安全,本项目计划在XX路段实施防眩板安装工程。
防眩板能有效阻挡对向行驶车辆产生的强烈光线,降低驾驶员的视觉疲劳,提高道路照明舒适性和安全性。
二、施工目标1. 满足道路照明设计要求,确保防眩板安装后道路照明效果达到规定标准。
2. 遵循国家相关法律法规,确保施工过程合法合规。
3. 提高道路行驶安全性,降低交通事故发生率。
4. 节能环保,降低光污染。
三、施工范围及内容1. 施工范围:XX路段双向车道。
2. 施工内容:防眩板的设计、制作、安装、调试及验收。
四、施工方案1. 防眩板设计(1)根据道路照明设计规范,结合现场实际情况,选择合适的防眩板类型、材质和尺寸。
(2)防眩板设计应满足以下要求:- 防眩高度:距离地面1.5米。
- 防眩角度:双向车道对向行驶车辆的驾驶员视线范围内。
- 材质:采用高强度、耐腐蚀、抗紫外线的材料。
2. 防眩板制作(1)根据设计方案,制作防眩板样品,并进行相关性能测试。
(2)测试合格后,批量生产防眩板。
3. 防眩板安装(1)施工前,对现场进行全面勘察,制定详细的施工方案。
(2)施工过程中,严格遵守以下规定:- 采取临时交通管制措施,确保施工安全。
- 遵循国家相关法律法规,确保施工过程合法合规。
- 按照设计要求,确保防眩板安装位置、高度和角度准确无误。
4. 防眩板调试(1)防眩板安装完成后,进行现场调试。
(2)调试内容包括:防眩效果、光照均匀度、眩光指数等。
(3)调试合格后,进行验收。
5. 验收及维护(1)验收:按照设计规范和施工要求,对防眩板工程进行验收。
(2)维护:建立定期检查和维护制度,确保防眩板长期稳定运行。
五、施工期限及质量保证1. 施工期限:自合同签订之日起,共计XX天。
2. 质量保证:(1)严格按照设计方案、施工方案和国家相关标准进行施工。
(2)施工过程中,对关键工序进行严格把控,确保施工质量。
开工报告
致:XX公司
我公司严格按照合同要求,认真熟悉图纸施工要求,并仔细查看了施工现场,根据项目施工期短,工作量大的情况合理调配人力与设备,确认工程按时保质保量完成。
我们按照合同要求并结合施工实际情况制定严格的施工及安全制度,根据施工需要我方技术人员需要进场进行设备点位确认,后续包含设备支架安装,设备安装等工作。
根据项目情况我公司认为已具备开工条件,计划在X年X月X日进入项目现场,特提出申请,请予以批准。
施工单位(公章):
项目负责人(签字):
日期:X年X月X日。
开工报告范本尊敬的领导:您好!我在此向您呈交我所负责的项目的开工报告,以此向您汇报项目的具体情况和计划。
1. 项目背景本项目是针对公司新建办公楼的建设项目,旨在提供更舒适、先进的办公环境,进一步提高员工工作效率和公司形象。
2. 项目规模本项目的总建筑面积为3000平方米,共有9层,包括地下室2层,地上7层。
预计工期为12个月。
3. 项目目标a) 建设一座现代化办公楼,符合公司的形象和需求;b) 提供先进的设施和设备,为员工提供舒适的工作环境;c) 提高工作效率,减少资源浪费;d) 保证项目的质量和安全。
4. 项目计划a) 前期准备阶段:包括勘察、设计、报批等工作,预计完成时间为1个月;b) 基础设施施工阶段:包括地基处理、桩基施工等工作,预计时间为2个月;c) 主体结构施工阶段:包括建筑主体的搭建、墙体、地板等工作,预计时间为5个月;d) 室内装修阶段:包括室内装修、设备安装等工作,预计时间为3个月;e) 项目验收与移交阶段:包括项目验收、整理资料、移交使用等工作,预计时间为1个月。
5. 项目进展目前,前期准备阶段的工作已经基本完成,包括选址确定、勘察及设计报批工作已经完成,并取得了相关部门的批准。
针对基础设施施工阶段的工作,我们已经开始进行地基处理和桩基施工,进展顺利。
主体结构施工阶段的工作已经启动,在施工过程中确保了质量和安全。
同时,我们已经与室内装修的相关供应商进行了合作,并计划在下个月开始室内装修工作。
6. 项目风险及应对措施尽管我们在项目计划中已经充分考虑了各种风险,但仍可能面临不可预见的问题。
在项目进行过程中,我们将密切关注每个阶段的施工质量和工期进展,并及时采取相应的措施来应对风险。
同时,我们将与相关部门保持紧密沟通,确保项目的顺利实施。
附件:1. 项目总体进度计划表2. 前期准备阶段完工报告3. 基础设施施工阶段进展报告感谢您对本项目的关心和支持,我们将全力以赴,确保项目按时按质完成。
国道 G104(五河淮河特大桥及接线)交通安全设施二标——防眩板、防落网工程(施工组织设计)国道 G104 五河淮河特大桥及接线工程交通安全设施工程施工组织设计建设单位:蚌埠市国道一零四一级公路开发有限公司代建单位: XX 工程建设管理有限公司监理单位: XX 公路工程监理咨询公司XX工程建设有限公司XX市市政工程管理咨询有限公司施工单位:江苏东方交通工程有限公司编制单位:江苏东方交通工程有限公司目录施工组织设计建议书编制依据·········· ······· ······················编制原则·········· ·····························工程概况·········· ······· ······················一、设备、人员动员周期及设备、人员、材料运到现场方法···········二、主要工程项目的施工方案、施工方法······················三、各分项工程的施工顺序·············· ··············四、确保工程质量和工期的措施···· ······················五、质量、安全保证体系··············· ··············六、其他应说明的事项·· ·····························表 1、施工总平面布置··· ···················· ········表 2、主要分项工程施工工艺框图··· ······················表 3、施工总体计划表··· ···················· ········表 4、拟为承包本合同工程设立的组织机构图··········· ········表 5、拟配备本合同工程主要的材料试验、测量、质检仪器设备表········编制依据1、交通部《公路工程国内招标文件范本》(2003年版);2、《国道 G104 (五河淮河特大桥及接线)交通安全设施二标——防眩板、防落网工程施工招标文件》;3、《国道 G104 (五河淮河特大桥及接线)交通安全设施二标——防眩板、防落网工程施工投标文件》;4、《国道 G104 (五河淮河特大桥及接线)交通安全设施设计图》;5、《公路防眩设施技术条件》(JT/T333-1997 );6、《公路交通安全设施施工技术规范》(JTG F71-2006);7、《高速公路交通工程及沿线设施设计通用规范》(JTGD80-2006);8、《公路工程质量检验评定标准》( JTG F80/1-2004 );9、《公路养护安全作业规程》(JTG H30-2004);10、《建筑施工安全检查标准》(JGJ59-99);11、《建筑安装工人安全技术操作规程》([80] 建工劳字第 24 号);12、《防眩板》( GB/T24718-2009)13、《安全标志》( GB2894—82);14、《公司质量管理手册》;15、公司管理规章制度;16、我单位的施工能力及同类工程的施工经验;编制原则1、统筹安排,保证重点,科学合理地安排进度计划,组织连续均衡生产,做到工序衔接,紧张有序,确保工程质量,缩短工期。
防眩板施工方案.doc范本一:防眩板施工方案1. 引言1.1 目的本旨在提供一种防眩板施工方案,用于指导施工人员在进行防眩板施工过程中的具体操作步骤和注意事项。
2. 施工准备2.1 施工材料2.2 施工工具2.3 施工人员2.4 设备检查和维护3. 施工方案3.1 总体施工方案3.2 施工工序3.2.1 现场布置3.2.2 材料准备3.2.3 预制构件制作3.2.4 预制构件安装3.2.5 现场拼装3.3 安全措施3.4 质量控制4. 施工操作4.1 测量与标记4.2 暂时固定4.3 螺栓连接4.4 焊接4.5 拼装4.6 修整和涂装5. 施工现场管理5.1 安全管理5.2 现场卫生5.3 施工进度控制6. 施工验收6.1 施工质量验收6.2 安全验收6.3 环境保护验收7. 附件7.1 设计图纸7.2 施工材料清单7.3 施工工具清单7.4 健康安全环保要求7.5 施工进度计划表8. 法律名词及注释8.1 合同法8.2 施工许可证8.3 施工安全监督管理规定所涉及附件如下:1. 设计图纸2. 施工材料清单3. 施工工具清单4. 健康安全环保要求5. 施工进度计划表法律名词及注释:1. 合同法:指中华人民共和国合同法。
2. 施工许可证:指由相关政府主管部门颁发的施工许可证书。
3. 施工安全监督管理规定:指国家关于施工工程安全监督管理的法律法规。
------------------------------范本二:防眩板施工方案1. 引言1.1 目的本旨在提供一种防眩板施工方案,用于指导施工人员在进行防眩板施工过程中的具体操作步骤和注意事项。
2. 施工准备2.1 施工材料2.1.1 防眩板材料2.1.2 固定材料2.2 施工工具2.2.1 手持电钻2.2.2 手持焊枪2.2.3 推土机2.3 施工人员2.4 设备检查和维护2.4.1 检查设备完好性2.4.2 维护设备正常运转3. 施工方案3.1 总体施工方案3.2 施工工序3.2.1 现场布置3.2.1.1 清理施工现场3.2.1.2 设立施工围挡3.2.2 材料准备3.2.2.1 检查材料质量3.2.2.2 预处理防眩板材料3.2.3 预制构件制作3.2.3.1 制作防眩板墩3.2.3.2 制作防眩板板子3.2.4 预制构件安装3.2.4.1 安装防眩板墩3.2.4.2 安装防眩板板子3.2.5 现场拼装3.2.5.1 连接防眩板墩和板子3.3 安全措施3.3.1 穿戴防护装备3.3.2 施工现场警示标识3.3.3 定期安全检查4. 施工操作4.1 测量与标记4.1.1 确定防眩板位置4.1.2 标记固定孔位4.2 暂时固定4.2.1 预制墩固定4.2.2 预制板暂时固定4.3 螺栓连接4.3.1 预制墩螺栓连接4.3.2 预制板螺栓连接4.4 焊接4.4.1 焊接预制墩4.4.2 焊接预制板4.5 拼装4.5.1 防眩板墩和板子拼装4.6 修整和涂装4.6.1 修整防眩板墩4.6.2 涂装防眩板5. 施工现场管理5.1 安全管理5.2 现场卫生5.3 施工进度控制6. 施工验收6.1 施工质量验收6.2 安全验收6.3 环境保护验收7. 附件7.1 设计图纸7.2 施工材料清单7.3 施工工具清单7.4 健康安全环保要求7.5 施工进度计划表8. 法律名词及注释8.1 合同法:指中华人民共和国合同法。

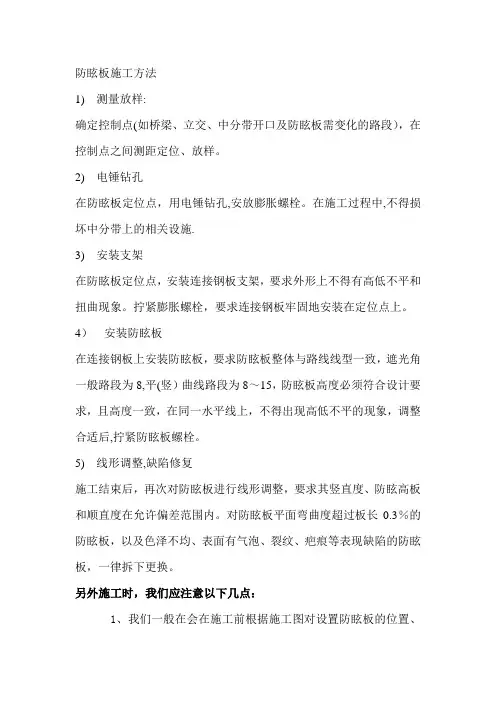

防眩板施工方法1) 测量放样:确定控制点(如桥梁、立交、中分带开口及防眩板需变化的路段),在控制点之间测距定位、放样。
2) 电锤钻孔在防眩板定位点,用电锤钻孔,安放膨胀螺栓。
在施工过程中,不得损坏中分带上的相关设施.3) 安装支架在防眩板定位点,安装连接钢板支架,要求外形上不得有高低不平和扭曲现象。
拧紧膨胀螺栓,要求连接钢板牢固地安装在定位点上。
4)安装防眩板在连接钢板上安装防眩板,要求防眩板整体与路线线型一致,遮光角一般路段为8,平(竖)曲线路段为8~15,防眩板高度必须符合设计要求,且高度一致,在同一水平线上,不得出现高低不平的现象,调整合适后,拧紧防眩板螺栓。
5) 线形调整,缺陷修复施工结束后,再次对防眩板进行线形调整,要求其竖直度、防眩高板和顺直度在允许偏差范围内。
对防眩板平面弯曲度超过板长0.3%的防眩板,以及色泽不均、表面有气泡、裂纹、疤痕等表现缺陷的防眩板,一律拆下更换。
另外施工时,我们应注意以下几点:1、我们一般在会在施工前根据施工图对设置防眩板的位置、高度、板宽及板的间距还有遮光角进行核对,避免漏光现象和明确应该采用何种方式连接安装,一般以桥梁、立交、中央分隔带开口及防眩板需要变化的路段为控制点,在控制点之间测距定位和放样。
2、在施工中,尽量带线手套施工,能保护波形护栏的金属涂层,如果有损伤应及时修补,不能损坏中央分隔带上的通信管道、护栏等设施或者影响防眩板的外观质量等。
一般防眩板设置在钢护栏和混凝土护栏上,在混凝土护栏上直接用钢板托架将膨胀螺丝固定在桥梁混凝土护栏侧,注意强度应能达到设计强度的70%以上,才可以在混凝土护栏上安装;在钢护栏上的防眩板用紧固板紧抱波形梁就可以了。
3、安图纸要求处理好路段与桥梁上的位置和高度,外形上不得有高低不平和扭曲现象,在普通路段护栏本身表面存在高低不平的现象,应加垫钢板来调整以确保线型.防眩板施工工法1、施工准备1.1、技术准备1。
1.1、组织有关人员认真学习图纸,并进行图纸自审、会审工作,理解设计意图及施工质量标准,以便正确无误地施工.1.1.2、通过学习,熟悉图纸内容,了解设计要求,施工所应达到的技术标准,明确工艺流程。

防眩板及道口标里程碑注施工方案防眩板施工方案:一、施工前的准备工作1.确定防眩板的位置和尺寸,制定合理的施工方案。
2.测量安装位置的尺寸,确保防眩板的尺寸与要求相符。
3.采购所需的材料和工具,包括防眩板板材、支撑桩、紧固件等。
二、施工步骤1.清理安装位置将安装位置的地面清理干净,确保表面平整,无杂物和积土。
2.固定支撑桩根据设计要求,确定支撑桩的位置和数量,用铁锤将支撑桩插入地面,确保支撑桩的垂直度和稳固性。
3.安装防眩板用紧固件将防眩板固定在支撑桩上,确保牢固可靠。
注意要保持防眩板的垂直度和水平度,确保整个防眩板系统的平衡和稳定。
4.检查施工质量对已安装的防眩板进行检查,确保其安装牢固,无松动和开裂现象。
同时还要检查防眩板的外观质量,确保没有明显的缺陷和瑕疵。
5.清理施工现场清理施工现场,将杂物和废料清理干净,保持施工现场的整洁。
道口标施工方案:一、施工前的准备工作1.确定道口标的位置和数量,制定合理的施工方案。
2.测量安装位置的尺寸,确保道口标的尺寸与要求相符。
3.采购所需的材料和工具,包括道口标杆、安装底座、紧固件等。
二、施工步骤1.清理安装位置将安装位置的地面清理干净,确保平整,无杂物和积土。
2.安装底座根据设计要求,在安装位置埋设底座,确保底座的稳固性和垂直度。
3.安装道口标杆在底座上安装道口标杆,使用合适的紧固件进行固定。
确保道口标杆的垂直度和稳定性,注意与安装框架的连接处是否牢固。
4.检查施工质量对已安装的道口标进行检查,确保其安装牢固,无松动和开裂现象。
同时还要检查道口标的外观质量,确保没有明显的缺陷和瑕疵。
5.清理施工现场清理施工现场,将杂物和废料清理干净,保持施工现场的整洁。
里程碑注施工方案:一、施工前的准备工作1.确定里程碑注的位置和数量,制定合理的施工方案。
2.测量安装位置的尺寸,确保里程碑注的尺寸与要求相符。
3.采购所需的材料和工具,包括里程碑注基座、里程碑注碑石等。
二、施工步骤1.清理安装位置将安装位置的地面清理干净,确保平整,无杂物和积土。

(四)、防眩板施工方案、方法本工程拟实行首件工程制,即工程开工后,首先安排首件工程进行试验。
根据首件工程取得的成功经验,制定切实可行的施工方案进行全面推广,指导工程施工。
1、测量放样:确定控制点(如桥梁、立交、中分带开口及防眩板需变化的路段),在控制点之间测距放样、定位。
2、电锤钻孔在防眩板定位点,用电锤钻孔,安装膨胀螺栓。
在施工过程中,不得损坏中分带上的相关设施。
3、安装支架在防眩板定位点,安装连接钢板支架,要求外形上不得有高低不平和扭曲现象。
调整好后拧紧膨胀螺栓,要求连接钢板支架牢固地安装在定位点上。
4、安装防眩板在连接钢板支架上安装防眩板,遮光角、防眩板高度必须符合设计要求。
防眩板安装后,要求防眩板整体与道路线形协调一致,平滑流畅,不得有明显的扭曲或凹凸不平。
线形调整到位后,拧紧防眩板固定螺栓。
5、线形调整、缺陷修复防眩板全部安装完成后,再次对防眩板设置路段的每个安装单元逐一进行线形检查、调整,确保防眩高度、竖直度及顺直度在允许偏差范围内。
对防眩板平面弯曲度超过板长0.3%的防眩板,以及存在色泽不匀、表面有气泡、裂纹、疤痕等瑕疵的防眩板,一律拆下更换。
防眩板施工流程框图(五)、轮廓标施工方案、方法1、护栏安装完成后,开始安装轮廓标。
2、按施工图设计的设置间距安装轮廓标,行车方向右侧安装白色轮廓标,左侧安装黄色轮廓标。
3、在设置点位置,将轮廓标通过护栏连接螺栓固定在波形梁护栏上。
4、不设波形梁护栏地段(一般桥梁路侧设置混凝土墙式护栏),按照设计要求的规格采用电锤打孔,埋置膨胀螺栓将轮廓标安装在混凝土墙式护栏上。

防眩板施工方案防眩板施工方案一、施工准备1. 防眩板施工前,需将施工地点进行清理,确保地面平整,无杂物。
2. 对施工所需的材料和工具进行清点,确认数量和质量无误。
3. 了解施工区域的环境和要求,规划好施工路线。
二、材料准备1. 主材料:选择高质量的防眩板材料,如透明塑料或玻璃纤维防眩板。
2. 辅助材料:根据具体情况选择适合的辅助材料,如连接件、螺丝等。
3. 工具:准备好必要的施工工具,如切割机、电钻、螺丝刀等。
三、施工过程1. 按照规划好的施工路线,进行钻孔工作。
根据防眩板的尺寸和位置要求,在墙体上标记孔位,并使用电钻进行钻孔。
2. 安装固定连接件。
将连接件放入钻孔中,用螺丝固定。
3. 切割材料。
根据实际需要,将防眩板材料按照尺寸进行切割。
4. 将切割好的防眩板用螺丝固定在连接件上。
确保固定牢固且平整。
5. 检查整个施工过程中的安装质量,修复可能存在的问题。
四、注意事项1. 在施工过程中要注意安全,佩戴好防护用具,避免伤害。
2. 施工现场要整洁,将废材和垃圾及时清理,防止造成其他安全隐患。
3. 严格按照施工方案操作,防止误操作造成不必要的损失。
4. 施工过程中要与相关人员保持良好的沟通,及时解决问题。
五、施工验收1. 完成防眩板的安装后,进行全面检查,确认防眩板的固定情况和平整度,颜色是否一致等。
2. 如发现问题,及时进行修复,直到达到预期效果。
3. 施工完成后,向业主或相关人员进行验收,确认满意度。
通过上述的防眩板施工方案,能够确保防眩板的正确安装,提供良好的防护效果。
在施工过程中要严格按照规范操作,注意施工质量和安全,以达到预期的效果。
同时,与业主或相关人员保持良好的沟通,并按照要求进行验收,确保工程质量。
国道G104五河淮河特大桥及接线工程交通安全设施工程施工组织设计建设单位:蚌埠市国道一零四一级公路开发有限公司代建单位:XX工程建设管理有限公司监理单位:XX公路工程监理咨询公司XX工程建设有限公司XX市市政工程管理咨询有限公司施工单位:江苏东方交通工程有限公司编制单位:江苏东方交通工程有限公司目录施工组织设计建议书编制依据·····························································································编制原则·····························································································工程概况·····························································································一、设备、人员动员周期及设备、人员、材料运到现场方法 ··························二、主要工程项目的施工方案、施工方法 ··················································三、各分项工程的施工顺序 ····································································四、确保工程质量和工期的措施 ······························································五、质量、安全保证体系 ·······································································六、其他应说明的事项 ··········································································表1、施工总平面布置 ···········································································表2、主要分项工程施工工艺框图 ····························································表3、施工总体计划表 ···········································································表4、拟为承包本合同工程设立的组织机构图 ·············································表5、拟配备本合同工程主要的材料试验、测量、质检仪器设备表··················编制依据1、交通部《公路工程国内招标文件范本》(2003年版);2、《国道G104(五河淮河特大桥及接线)交通安全设施二标——防眩板、防落网工程施工招标文件》;3、《国道G104(五河淮河特大桥及接线)交通安全设施二标——防眩板、防落网工程施工投标文件》;4、《国道G104(五河淮河特大桥及接线)交通安全设施设计图》;5、《公路防眩设施技术条件》(JT/T333-1997);6、《公路交通安全设施施工技术规范》(JTG F71-2006);7、《高速公路交通工程及沿线设施设计通用规范》(JTGD80-2006);8、《公路工程质量检验评定标准》(JTG F80/1-2004);9、《公路养护安全作业规程》(JTG H30-2004);10、《建筑施工安全检查标准》(JGJ59-99);11、《建筑安装工人安全技术操作规程》([80]建工劳字第24号);12、《防眩板》(GB/T24718-2009)13、《安全标志》(GB2894—82);14、《公司质量管理手册》;15、公司管理规章制度;16、我单位的施工能力及同类工程的施工经验;编制原则1、统筹安排,保证重点,科学合理地安排进度计划,组织连续均衡生产,做到工序衔接,紧张有序,确保工程质量,缩短工期。
监表86 承包商申报表
项目名称:广州至河源高速公路惠州段施工单位:四川西都交通配套设施有限责任公司
监表3工程开工申请单
施工单位:四川西都交通配套设施有限责任公司合同段:广河惠JA2
广州至河源惠州段高速公路
交通安全设施防眩板工程
(桩号:K105+507.490-K144+245及互通)
开
工
申
请
报
告
承包单位:四川西都交通配套设施有限责任公司编制日期:二O一一年九月十六日
目录
一、工程概况 (5)
二、施工组织机构 (5)
三、材料计划和运输组织 (6)
四、机械设备 (6)
五、施工方案 (6)
六、施工进度计划 (7)
七、质量保证体系 (7)
八、安全和环保措施 (8)
九、文明施工 (9)
广州至河源惠州段高速公路
交通安全设施防眩板工程开工报告
为保质、保量、按时完成安全设施防眩板分项工程,我项目部根据交通安全设施设计图纸、施工技术规范以及工程施工工期的总体要求,编制如下施工组织方案:
一、工程概况
本工程广州至河源段高速公路交安标标段(K105+507.490-K144+245),长约38.74公里的交通安全设施防眩板工程。
二、施工组织机构
为了便于组织施工,管理好工程质量,确保各单项工程按计划如期、安全、高效的完成,并本着科学管理、精干高效、结构合理的原则,选配具有改革开拓精神、施工经验丰富、服务态度良好、勤奋实干的工程技术和管理人员分别对工程进行分工负责。
项目经理部设项目经理一名、项目总工一名,工程技术和管理人员若干名组成项目领导层,负责施工技术指导、工程进度计划控制;负责原材料、半成品的质量把关和送检及计量和合同管理,以及整个施工期间的质量控制本工程工期为92天,从2011年9月9日开始至2011年12月10日前结束。
计划安排施工人员10人(视现场作业面可调整),现场安排施工管理人员1人,设作业队1个,各队配备相应的施工机械设备,各司其职。
三、材料计划和运输组织
1、材料计划
本工程所有材料均通过我公司材料组按施工技术规范和国家相关标准要求进行选择和采购,成品材料采购后供应商直接送到我项目部选定的现场仓库。
2、运输组织
除开由供应商的材料外,本工程需要组织运输的材料,综合考虑运量、运距、运费和运输灵活性等多方面因素,材料运输均采用汽车运输,灵活调配,确保材料及时运到施工现场。
四、机械设备
根据工程需要,投入本工程的相关的机械设备。
五、施工方案
防眩板由另一专业小组先一路钻孔,钻完孔后再一路安装以防被盗。
1、根据施工图对设置防眩板的位置进行核对,明确采用何种方式连接安装,以便安排制作施工。
2防眩板放样应先确定控制点(如桥梁、立交、中央分隔带开口及防眩板需变化的路段),在控制点之间测距定位、放样,两板之间间距按设计图纸规定。
3设置在混凝土护栏上的安装时注意其强度应在达到设计强度的70%以上,方可在混凝土护栏上安装。
4、按图纸要求处理好路段与桥梁上的防眩板的位置和高度,外形上不
得有高低不平和扭曲现象。
5、防眩板设置的遮光角、防眩高度、板宽及板的间距应符合图纸规定,注意尽量避免漏光现象。
六、施工进度计划
工期保证措施
(1)根据总工期要求,每个工程项目编制施工计划,预先备料,
落实人员的岗位责任。
(2)及时掌握路基、路面交验情况,合理利用时间及时调动、
调整、多头穿插进行施工。
(3)每天进行现场计划调度,与监理工程师保持紧密联系,根
据需要适时调整。
七、质量保证体系
为确保工程质量,项目经理部进行工程现场施工分工管理负责。
项目经理负责全面质量管理,包括工程材料质量和工程施工质量。
项
目经理部则派专人分别负责工程材料质量和工程施工质量,对于工程
材料质量管理,是对进驻施工现场的所有材料严格进行质量把关,采
取现场抽样和预先送检的办法检验材料质量,安排专职材料检验员进
行监督控制。
对于工程施工质量管理,是对工程施工进行质量把关,采取驻现场质量监督施工,严格按施工工序进行,完工后质检工程师和监督员用检测器材逐项检测验收,合格后向业主和监理工程师申请验收。
除严格按设计图纸和施工技术规范的要求施工外,同时加强与驻地监理
工程师密切配合,服从监理工程师的指导,确保工程质量。
防眩板的实测项目见下表:
防眩板实测项目
八、安全和环保措施
(1)设立专职安全员,制定现场安全规则,安全员负责督促检查安全执行情况,施工现场配备必要的安全
设备。
(2)施工时所有工人要按操作规程进行机械设备的操作。
(3)在工程施工中,负责保护工程沿线和附近建筑物、地上或地下管线设施、栅栏、道路、水渠、树木等
免遭到损坏。
(4)工程施工中,施工设备与路面采取隔离措施,避免泄露油污污染路面。
(5)混凝土搅拌采用场外搅拌,运进场内施工,确需在路上现场搅拌,应与路面采用钢板、土工布隔开,
避免污染路面。
(6)施工中,废物集中堆置,及时运至监理工程师或当地环保部同意的地点弃置。
安全生产小组:
安全负责人:张高术
安全主任:赵大鹏
安全员:丁春显
组长:林炉生
副组长:丛培贤、周文华
成员:项目部所有管理人员
九、文明施工
(1)在工程施工中,负责保护沿线和附近建筑物、地上或地下管线设施、栅栏、道路、水渠、树木等免遭
损坏,尽量减少对緑化的破坏。
(2)在工程施工中,施工设备与路面采取隔离措施,避免泄露油污污染路面。
(3)混凝土搅拌采用场外搅拌,运进场内施工,确需在路上现场搅拌,应与路面采用钢板、土工布隔开,
避免污染路面。
(4)在工程施工中,废物集中堆置,及时运至监理工程师或当地环保部门同意的地点处理,杜绝环境污染
现象。
广河高速公路惠州段交安工程项目经理部
二O一一年九月十六日。
