ᑈ䗴ӋᎹᏜljḜ՟ߚᵤNJ考题点评试题一(20分)某生产建设项目基础数据如下:1.按当地现行价格计算,项目的设备购置费为2800万元。
已建类似项目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
2.项目建设期为1年,运营期为10年。
3.项目建设投资来源为资本金和贷款,贷款总额2000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。
4.项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。
5.项目流动资金500万元为自有资金,在运营期第一年投入。
6.项目运营期第一年营业收入、经营成本、营业税金及附加分别为1650万元、880万元、99万元。
7.项目所得税税率25%。
8.项目计算时,不考虑预备费。
问题:1.列式计算项目的建设投资。
2.列式计算项目固定资产折旧额。
3.列式计算运营期第1年应还银行的本息额。
4.列式计算运营期第1年的总成本费用、税前利润和所得税。
5.编制完成“项目投资现金流量表”。
(在答题纸表1.1中填写相关内容)问题1:列式计算项目的建设投资。
设备购置费=2800万元建筑、安装工程费=2800×(45%+25%)×1.1=2156万元建设投资=2800+2156+800=5756. 万元【题目回顾】1.按当地现行价格计算,项目的设备购置费为2800万元。
已建类似项目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
8.项目计算时,不考虑预备费。
问题2:列式计算项目固定资产折旧额。
建设期利息=2000/2×6%=60万元固定资产投资=5756+60=5816万元 固定资产折旧额=5816×(1-5%)/10=552.52万元【题目回顾】2.项目建设期为1年,运营期为10年。

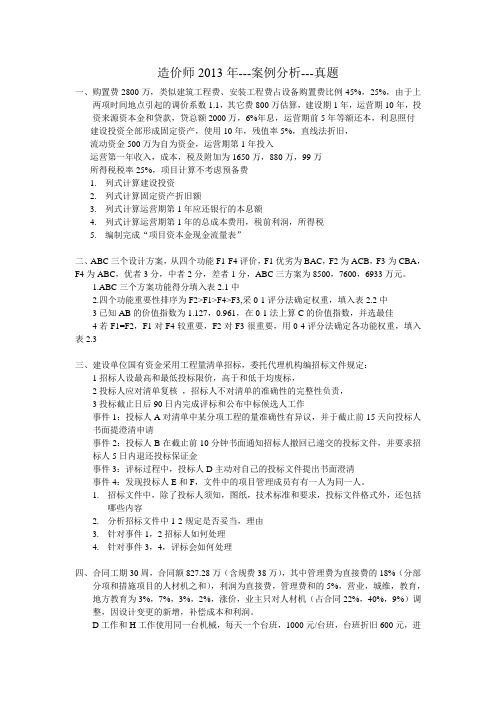

造价师2013年---案例分析---真题一、购置费2800万,类似建筑工程费、安装工程费占设备购置费比例45%,25%,由于上两项时间地点引起的调价系数1.1,其它费800万估算,建设期1年,运营期10年,投资来源资本金和贷款,贷总额2000万,6%年息,运营期前5年等额还本,利息照付建设投资全部形成固定资产,使用10年,残值率5%,直线法折旧,流动资金500万为自为资金,运营期第1年投入运营第一年收入,成本,税及附加为1650万,880万,99万所得税税率25%,项目计算不考虑预备费1.列式计算建设投资2.列式计算固定资产折旧额3.列式计算运营期第1年应还银行的本息额4.列式计算运营期第1年的总成本费用,税前利润,所得税5.编制完成“项目资本金现金流量表”二、ABC三个设计方案,从四个功能F1-F4评价,F1优劣为BAC,F2为ACB,F3为CBA,F4为ABC,优者3分,中者2分,差者1分,ABC三方案为8500,7600,6933万元。
1.ABC三个方案功能得分填入表2.1中2.四个功能重要性排序为F2>F1>F4>F3,采0-1评分法确定权重,填入表2.2中3已知AB的价值指数为1.127,0.961,在0-1法上算C的价值指数,并选最佳4若F1=F2,F1对F4较重要,F2对F3很重要,用0-4评分法确定各功能权重,填入表2.3三、建设单位国有资金采用工程量清单招标,委托代理机构编招标文件规定:1招标人设最高和最低投标限价,高于和低于均废标,2投标人应对清单复核,招标人不对清单的准确性的完整性负责,3投标截止日后90日内完成评标和公布中标候选人工作事件1:投标人A对清单中某分项工程的量准确性有异议,并于截止前15天向投标人书面提澄清申请事件2:投标人B在截止前10分钟书面通知招标人撤回已递交的投标文件,并要求招标人5日内退还投标保证金事件3:评标过程中,投标人D主动对自己的投标文件提出书面澄清事件4:发现投标人E和F,文件中的项目管理成员有有一人为同一人。
2013年造价师案例分析题(精选12道题-含答案【仅参考】)2013年公路工程造价师《案例分析》[案例一]人工挖路基土方,土壤为普通土,挖1立方米需消耗基本工作时间60分钟,辅助工作时间占工作班连续时间的2%,准备与结束工作时间占工作班连续时间的2%,不可避免的中断时间占工作班连续时间的1%,休息时间占工作班连续时间的15%。
问题:1、计算该人工挖普通土劳动定额的时间定额。
2、计算该人工挖普通土劳动定额的产量定额。
分析要点:本案例主要考核劳动定额的编制及计算方法。
分析思路如下:首先,确定完成1立方米普通土开挖需要的工作班延续时间x:x=基本工作时间+辅助工作时间+准备与结束工作时间+中断时间+休息时间然后,计算完成1立方米普通土开挖需要的时间定额和产量定额。
答案:1、时间定额:假定完成1立方米普通土开挖需要的工作班延续时间为x则:x=60+2%x+1%x+15%x+2%xx=60/(1-2%-1%-15%)=75(分钟)若每工日按8小时计算,则人工挖1立方米普通土需要的时间定额为:x/60/8=75/60/8=0.15625(工日/立方米)2、产量定额:产量定额=1/时间定额=1/0.15625=6.4(立方米/工日)【案例2】XX工程项目采用调值公式结算,其合同价款为18000万元,该工程的人工费和材料费占85%,不调值费用占15%,经测算,具体的调值公式为:该合同的原始报价日期为1996年6月1日。
1997年6月过错成的预算进度数为工程合同总价的6%,结算月份的工资、材料物价指数如下表:问题:分析97年6月工程款经过调整后为多少?分析要点:本案例主要考核动态结算方法和计算。
答案:【案例3】XX地区有一山岭重丘区高速公路,路基土方挖方土质为普通土,平均运距30m的有1000000m3、平均运距50m的有1000000m3,平均运距200m的有100000m3,平均运距3000m的有1000000m3。
二○一三年江苏省建设工程造价员资格考试土建造价案例分析试卷(改)本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三~六题,共四题,总分120分;多做和漏做的题均不得分。
除注明外,管理费率、利润费率、人工工资单价、材料单价和施工机械台班单价全部以14年计价定额中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。
一、(本题25分,初级做)某工业厂房,三类工程,其基础平面图、剖面图如图所示。
基础为C20 钢筋混凝土独立基础,C10 素混凝土垫层,设计室外地坪为-0.300m。
基础底标高为-2.000m,柱截面尺寸为 400 mm×400 mm。
根据地质勘探报告,土壤类别为三类土,无地下水。
该工程采用人工挖土,人工回填土夯填至设计室外地坪。
人工挖土从垫层下表面起放坡,放坡系数为 K=0.33,工作面以垫层边至基坑边为 300mm,本工程混凝土均采用泵送商品混凝土。
请按以上施工方案以及江苏省14计价定额计算土方开挖、土方回填、垫层混凝土以及基础混凝土(其余不予考虑)的计价定额工程量并填写相应的计价定额子目编号、名称及综合单价。
基础平面布置图独立基础剖面图 J1(J2)平面示意图(一)计价定额工程量计算表(二)套用计价定额子目综合单价计算表二、(本题25分,初级做)某一层接待室为三类工程,砖混结构,平、剖面图如图所示。
设计室外地坪标高为-0.300m,设计室内地面标高为±0.000m。
平屋面板面标高为 3.500m。
墙体中 C20 混凝土构造柱工程量为 2.39 m3(含马牙槎),墙体中C20 混凝土圈梁工程量为 2.31 m3 ,平屋面屋面板混凝土标号 C20,厚 100mm,门窗洞口上方设置混凝土过梁,工程量为 0.81 m3,-0.060m 处设水泥砂浆防潮层,防潮层以上墙体为 KP1 多孔砖 240×115×90mm,M5 混合砂浆砌筑,防潮层以下为混凝土标准砖,门窗洞口尺寸见门窗表。
2013年公路工程造价案例分析试卷(甲级)本试卷共16页,满分140分,考试时间210分钟。
本科目共八道试题,分必答题和选答题两部分。
其中一、二、三、四、五、六题为考生必答题,七、八题为考生选答题。
考生可选择七、八题中的任一道题作答,如两题均作答的,则按第七道题的分数计入总分。
一、人工开挖隧道V级围岩,挖1m3需消耗基本工作时间280分钟,辅助工作时间占工作班连续时间的2%,准备与结束工作时间占工作班连续时间的3%,不可避免的中断时间占工作班连续时间的1%,必要休息时间占工作班连续时间的16%。
问题:(10分)1.计算该人工开挖隧道V级围岩劳动定额的时间定额。
2.计算该人工开挖隧道V级围岩劳动定额的产量定额。
(计算时均保留两位小数)参考答案:10分1.时间定额假定完成1m3V级围岩开挖需要的延续时间为X则:X=280+2%X+3%X+1%X+16%XX=280÷(1-2%-3%-1%-16%)=358.97(分钟) 4分人工挖1m3 V级围岩开挖需要的时间定额为:X÷60÷7=358.97÷60÷7=0.85(工日/m3) 4分2.产量定额产量定额=1÷时间定额=1÷0.85=1.18(m3/工日) 2分二、某建筑工地需抽除积水以保证施工顺利进行,现有两个方案可供选择:方案A:新建一条动力线,需购置一台2.5kw电动机并线运行,其投资为1500元,第5年末残值为150元。
电动机每小时运行成本为0.84元,每年预计维修费用为120元,因设备完全自动化无需专人管理。
方案B:购置一台3.68kw柴油机,其购置费为550元,使用寿命为5年,设备无残值。
柴油机运行每小时燃料费为0.45元,平均每小时维护费用为0.18元,每小时的人工成本为0.9元。
问题:(15分)若寿命均为5年,基准折现率为10%,试比较两个方案的优劣,并画出成本函数曲线。
2013年全国造价工程师执业资格考试试题一(20分):某生产建设项目基础数据如下:1.按当地现行价格计算,项目的设备购置费为2800万元。
已建类似项目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
2.项目建设期为1年,运营期为l0年。
3.项目建设投资来源为资本金和贷款,贷款总额2 000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。
4.项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。
5.项目流动资金500万元为自有资金,在运营期第一年投入。
6.项目运营期第一年营业收入、经营成本、营业税金及附加分别为1650万元、880万元、99万元。
7.项目所得税税率25%。
8.项目计算时,不考虑预备费。
问题:1.列式计算项目的建设投资。
2.列式计算项目固定资产折旧额。
3.列式计算运营期第1年应还银行的本息额。
4.列式计算运营期第1年的总成本费用、税前利润和所得税。
5.编制完成“项目投资现金流量表”。
1、建筑安装工程费=2800*(45%+25%)*1.1=2156万元建设投资=2800+2156+800=5756万元2、建设期贷款利息=2000*50%*6%=60万元固定资产投资额=5756+60=5816万元年折旧费=5816*(1-5%)/10=552.52万元3、第1年应还本金=(2000+60)/5=412万元第1年应还利息=2060*6%=123.6万元 第1年应还本息和=412+123.6=535.6万元4、第1年总成本费用=880+552.52+123.6=1556.12万元 税前利润=1650-1556.12-99=-5.12万元 税前利润为负值,因此不计所得税。
试题二(20分):某工程有A 、B 、C 三个设计方案,有关专家决定从四个功能(分别以F 1,、F 2、F 3、F 4表示)对不同方案进行评价,并得到以下结论:A 、B 、C 三个方案中,F 1.的优劣顺序依次为B 、A 、C ,F 2的优劣顺序依次为A 、C 、B ,F 3,的优劣顺序依次为C 、B 、A ,F 4的优劣顺序依次为A 、B 、C ,经进一步研究,专家确定三个方案各功能的评价计分标准均为:最优者得3分,居中者得2分,最差者得1分。
2013年全国造价工程师执业资格考试真题建设工程造价案例分析试题一(20分)某生产建设项目基础数据如下:(1)按当地现行价格计算,项目的设备购置费为2800万元。
已建类似项目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
(2)项目建设期为1年,运营期为10年。
(3)项目建设投资来源为资本金和贷款,贷款总额2000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。
(4)项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。
(5)项目流动资金500万元为自有资金,在运营期第1年投入。
(6)项目运营期第1年营业收入、经营成本、营业税金及附加分别为1650万元、880万元、99万元。
(7)项目所得税税率25%。
(8)项目计算时,不考虑预备费。
【问题】1.列式计算项目的建设投资。
2.列式计算项目固定资产折旧额。
3.列式计算运营期第1年应还银行的本息额。
4.列式计算运营期第1年的总成本费用、税前利润和所得税。
5.编制完成“项目投资现金流量表”。
试题二(20分)某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别以F1、F2、F3、F4表示)对不同方案进行评价,并得到以下结论:A、B、C三个方案中,F1的优劣顺序依次为B、A、C,F2的优劣顺序依次为A、C、B,F3的优劣顺序依次为C、B、A,F4的优劣顺序依次为A、B、C。
经进一步研究,专家确定三个方案各功能的评价计分标准均为:最优者得3分,居中者得2分,最差者得1分。
据估算,A、B、C三个方案的造价分别为8500万元、7600万元、6900万元。
【问题】’1.将A、B、C三个方案各功能的得分填入表1中。
2.若四个功能之间的重要性关系排序为F2> F1> F4> F3,采用0—1评分法确定各功能的权重,并将计算结果填入表2中。
201302批次考试工程造价案例考试批次:201302批次考试课程:工程造价案例已做/题量9 / 10 10 / 10 5 / 5 1 / 1 2 / 2 27 / 28 得分/分值12 / 20 20 / 20 15 / 15 15 / 15 30 / 30 92 / 100一、单项选择题(共10题、总分20分、得分12分)1. 下列费用中,属于建筑安装工程间接费的是()。
(本题分数:2 分,本题得分:0 分。
)A 、环境保护费B 、已完工程及设备保护费C、固定资产使用费D、二次搬运费2. 编制投标报价时,如果工程量清单中有某项目未填写单价和合价,则()。
(本题分数:2 分,本题得分:2 分。
)A、该标书将被视为废标B、该标书将被退回投标单位重新填写C、此部分价款将不予支付,并认为此项费用已包括在其他单价和合价中D、此部分单价和合价将按照其他投标单位的平均投标价计算3. 综合单价是指完成规定计量单位项目所需要的人工费、材料费、机械使用费、管理费和利润,并考虑()。
(本题分数:2 分,本题得分:0 分。
)A、风险因素B、损耗率C、税金D、规费4. 下列说法错误的是()。
(本题分数:2 分,本题得分:2 分。
)A、经常修理费指保养和临时故障排除所需的费用B、所有机械的安拆费都计入台班单价中C、机械台班单价中的燃料动力费包括机械运转所需水、电的费用D、施工机械的价格影响机械台班单价5. 某工程项目总价值1000万元,合同工期为18个月,现承包人因建设条件发生变化需增加额外工程费用50万元,则承包方提出工期索赔为()个月。
(本题分数:2 分,本题得分:2 分。
)A、1.5B、0.9C、1.2D、3.66. 按国家有关规定,核定新增固定资产价值时,土地征用费是按( )。
(本题分数:2 分,本题得分:0 分。
)A、建筑工程造价分摊B、建筑工程和安装工程造价分摊C、安装工程和需安装设备价值总额分摊D、建筑工程造价和土地征用费之和分摊7. 根据《招标投标法》和国家计委的有关规定,全部或部分使用国有资金投资或者国家融资的项目,其重要设备、材料的采购,单项合同估算价在()万元人民币以上的,必须进行招标。
造价师案例分析真题文档编制序号:[KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688]2013年全国造价工程师执业资格考试《建设工程造价案例分析》真题试题一(20分):某生产建设项目基础数据如下:1.按当地现行价格计算,项目的设备购置费为2800万元。
已建类似项目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
2.项目建设期为1年,运营期为l0年。
3.项目建设投资来源为资本金和贷款,贷款总额2 000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。
4.项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。
5.项目流动资金500万元为自有资金,在运营期第一年投入。
6.项目运营期第一年营业收入、经营成本、营业税金及附加分别为1650万元、880万元、99万元。
7.项目所得税税率25%。
8.项目计算时,不考虑预备费。
问题:1.列式计算项目的建设投资。
2.列式计算项目固定资产折旧额。
3.列式计算运营期第1年应还银行的本息额。
4.列式计算运营期第1年的总成本费用、税前利润和所得税。
5.编制完成“项目投资现金流量表”。
1、建筑安装工程费=2800*(45%+25%)*1.1=2156万元建设投资=2800+2156+800=5756万元2、建设期贷款利息=2000*50%*6%=60万元固定资产投资额=5756+60=5816万元年折旧费=5816*(1-5%)/10=552.52万元3、第1年应还本金=(2000+60)/5=412万元第1年应还利息=2060*6%=123.6万元第1年应还本息和=412+123.6=535.6万元4、第1年总成本费用=880+552.52+123.6=1556.12万元税前利润=1650-1556.12-99=-5.12万元税前利润为负值,因此不计所得税。
2013年全国造价工程师执业资格考试《建设工程造价案例分析》真题试题一(20分):某生产建设项目基础数据如下:1.按当地现行价格计算,项目的设备购置费为2 800万元。
已建类似项目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
2.项目建设期为1年,运营期为l0年。
3.项目建设投资来源为资本金和贷款,贷款总额2 000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。
4.项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。
5.项目流动资金500万元为自有资金,在运营期第一年投入。
6.项目运营期第一年营业收入、经营成本、营业税金及附加分别为1 650万元、880万元、99万元。
7.项目所得税税率25%。
8.项目计算时,不考虑预备费。
问题:1.列式计算项目的建设投资。
2.列式计算项目固定资产折旧额。
3.列式计算运营期第1年应还银行的本息额。
4.列式计算运营期第1年的总成本费用、税前利润和所得税。
5.编制完成“项目投资现金流量表”。
试题二(20分):某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别以F1,、F2、F3、F4表示)对不同方案进行评价,并得到以下结论:A、B、C三个方案中,F.的优劣顺序依次为B、A、C,F2的优劣顺序依次为A、C、B,F,的优劣顺序依次为C、B、A,F4的优劣顺序依次为A、B、C,经进一步研究,专家确定三个方案各功能的评价计分标准均为:最优者得3分,居中者得2分,最差者得1分。
据造价工程师估算,A、B、C三个方案的造价分别为8 500万元、7 600万元、6 900万元。
问题:1.将A、B、C三个方案各功能的得分填入答案纸表2—1中。
2.若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0一1评分法确定各功能的权重,并将计算结果填入答题纸表2—2中。
2013年公路工程造价人员资格考试(甲级)(1)试题一:(15分)某路基土方工程,设计计算有天然密实方6000m³采用0.5m³的反铲挖掘机挖土,载质量5t的自卸汽车运土,经现场测试的有关数据如下:⑴假设土的松散系数为1.2,松散状态密度为1.65t/m³;⑵假设挖掘机的铲斗充盈系数为1.0,每循环1次为2min,机械时间利用系数为0.85;⑶自卸汽车每一次装卸往返需24min,时间利用系数为0.80.(注“时间利用系数”仅限于计算机械定额时使用)问题:1、所选挖掘机、自卸汽车的台班产量是多少?(8分)2、所需挖掘机、自卸汽车各多少个台班?(3分)3、完成1000m³天然密实土,挖掘机、自卸汽车的时间定额?(2分)4、如果要求在20天内完成土方工程,至少需用多少台挖掘机和自卸汽车?(2分)试题二:(20分)某公路工程项目的施工承包合同,签约合同价为8000万元人民币(其中直接费为5200万元),建设工期为18个月,在施工过程中,发生如下五项事件:事件1、由于发包人原因提出对原设计修改,造成全场性停工45天。
事件2、在基础开挖过程中,个别部位实际土质与发包人在招标时提供的《参考资料》中给定地质资料不符,造成施工直接费增加2万元,相应工序的持续时间增加了4天。
事件3、在基础施工中,承包人除了按设计要求对基底尽心了妥善处理外,承包人为了保证质量,扩大了基坑底面尺寸,还将基础混凝土强度由C15提高到C20,造成施工直接费增加11万元,相应工序的持续时间增加了5天。
事件4、在桥墩施工过程中,因发包人提供的施工图纸有误,造成施工直接费增加4万元,相应工序的持续时间增加了6天事件5、进入雨季施工,恰逢50年一遇的大暴雨,造成停工损失3万元,工期增加了8天。
以上事件中,除第1和5项外,其余工序均未发生在关键线路上。
施工过程中,承包人在合同约定的期限内向监理人提出了工期和费用索赔。
2013年公路造价师考试案例分析真题及答案(乙级)2013年公路工程造价人员过渡考试公路工程造价案例分析试卷(乙级)本试卷共16页,满分140分,考试时间210分钟。
本科目共八道试题,分必答题和选答题两部分,其中一、二、三、四、五、六题为考生必答题,七、八题为考生选答题。
考生可选择七、八题中的任意一道题作答,如两题均作答的,则按第七道题目的分数计入总分。
一、用工作量写实法,确定钢筋工程旋工定额中的劳动定额。
已知准备机具等消耗时间12min,钢筋切断小时时间32min,钢筋弯曲对间22min,调直钢筋消耗时间52min,焊接成型消耗时间300min,操作过程中由于供料不足停工22min,由于停电造成停工6min,休息时间为5min,操作完后清理工作消耗9min。
问题:(15分)1.计算钢筋施工所消耗的基本工作时间。
2.计算钢筋施工所消耗的定额时间。
3.若在上述时间完成钢筋数量为1.75t,参加施工的人员为6人,试计算劳动定额。
一、参考答案:15分1.计算基本工作时间:32+22+52+300=406(min)5分2.计算定额时间:406+12+9+5=432(min)5分3.计算劳动定额:时间定额:432÷8÷60×6÷1.75=3.086(工日/t)3分产量定额:1÷3.086=0.324(t/工日)2分二、某跨线桥工程基坑开挖后发现有城市供气管道横跨基坑,须将供气管道改线并对地基处理,为此业主以书面通知承包商停工8天,并同意合同期顺延8天,为确保继续施工,要求施工单位人员、施工机械等不得撤离施工现场,但在通知中未涉及由此造成承包商停工损失如何处理。
承包人认为对其损失过大,意欲索赔。
问题:(15分)(1)索赔能否成立?索赔证据是什么?(2)由此引起的损失费用项目有哪些?(3)如果提出索赔要盏应向业主提供哪些索赔文件?二、参考答案:15分(1)索赔能成立,索赔证据为业主提出的停工通知书。
