南四石门充电硐室梁窝施工安全技术措施
- 格式:doc
- 大小:46.00 KB
- 文档页数:7
水仓、硐室、钻场施工安全技术措施1.水仓、硐室、钻场施工段前后必须保证锚杆、锚索支护齐全有效。
2.水仓、硐室、钻场开口处预留Ф22*2800mm树脂锚杆,间排距1200*1200mm。
网片采用Ф6.5-2000*1000mm金属网片。
水仓和硐室预留口不喷浆成巷。
3.施工前先要对调车施工范围内的网片和锚杆托盘等障碍物进行拆除和整理,确保施工范围内无其他障碍物影响施工。
4.检查风管等施工工具是否有漏风和损坏,若发现必须在施工前对工具进行维护,确保施工过程中施工工具能正常使用。
5.对水仓、硐室、钻场轮廓线要及时进行标定,确保严格按照设计尺寸进行施工。
6.水仓、硐室、钻场施工最大控顶距为2.2m,每次施工达到最大控顶距时,及时前移前探梁,人员站在前探梁下方对顶、帮进行锚杆网联合支护。
7.规范使用好前探梁,严格执行“敲帮问顶”制度,“敲帮问顶”由两人配合执行,一人作业,另一人监护顶、帮及安全退路情况。
发现有活煤、活矸时要立即停止作业,严格执行好“敲帮问顶”工作,待活煤、活矸处理完毕后方可继续作业。
8.锚杆支护完成后,对支护质量进行检查,网片搭接不小于200mm,顶、帮锚杆间排距符合要求,成排成线,确保锚杆支护质量和效果。
9.在锚杆支护完成后对顶板进行锚索支护并张紧,确保锚索支护质量和效果。
10.在锚杆、锚索支护完成后方可进行下一循环作业,直到掘进至设计尺寸。
11.水仓、硐室、钻场施工时,必须在水仓和硐室顶部悬挂一个便携式甲烷检查仪,随时注意周围甲烷状况,班长、跟班队长以及施工组长每班必须最少三次使用随身甲烷便携仪对调车硐室内甲烷进行检测,当甲烷浓度≥1.0%时要立即停止作业,撤离附近人员进行处理,带处理完毕甲烷浓度低于1.0%后方可继续施工。

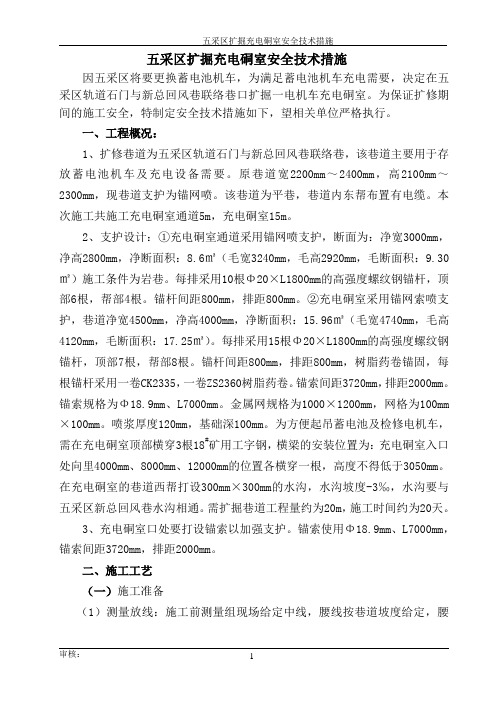

五采区扩掘充电硐室安全技术措施因五采区将要更换蓄电池机车,为满足蓄电池机车充电需要,决定在五采区轨道石门与新总回风巷联络巷口扩掘一电机车充电硐室。
为保证扩修期间的施工安全,特制定安全技术措施如下,望相关单位严格执行。
一、工程概况:1、扩修巷道为五采区轨道石门与新总回风巷联络巷,该巷道主要用于存放蓄电池机车及充电设备需要。
原巷道宽2200mm~2400mm,高2100mm~2300mm,现巷道支护为锚网喷。
该巷道为平巷,巷道内东帮布置有电缆。
本次施工共施工充电硐室通道5m,充电硐室15m。
2、支护设计:①充电硐室通道采用锚网喷支护,断面为:净宽3000mm,净高2800mm,净断面积:8.6㎡(毛宽3240mm,毛高2920mm,毛断面积:9.30㎡)施工条件为岩巷。
每排采用10根Φ20³L1800mm的高强度螺纹钢锚杆,顶部6根,帮部4根。
锚杆间距800mm,排距800mm。
②充电硐室采用锚网索喷支护,巷道净宽4500mm,净高4000mm,净断面积:15.96㎡(毛宽4740mm,毛高4120mm,毛断面积:17.25㎡)。
每排采用15根Φ20³L1800mm的高强度螺纹钢锚杆,顶部7根,帮部8根。
锚杆间距800mm,排距800mm,树脂药卷锚固,每根锚杆采用一卷CK2335,一卷ZS2360树脂药卷。
锚索间距3720mm,排距2000mm。
锚索规格为Φ18.9mm、L7000mm。
金属网规格为1000³1200mm,网格为100mm ³100mm。
喷浆厚度120mm,基础深100mm。
为方便起吊蓄电池及检修电机车,需在充电硐室顶部横穿3根18#矿用工字钢,横梁的安装位置为:充电硐室入口处向里4000mm、8000mm、12000mm的位置各横穿一根,高度不得低于3050mm。
在充电硐室的巷道西帮打设300mm³300mm的水沟,水沟坡度-3‰,水沟要与五采区新总回风巷水沟相通。
材料石门掘躲避硐室的安全技术措施材料石门掘躲避硐室的安全技术措施材料石门掘躲避硐室是一种特殊的避难方式,经常被用于地震、战争等紧急情况下的安全避难。
在建造材料石门掘躲避硐室的过程中,必须注意各种安全技术措施,确保硐室能够在紧急情况下提供有效的避难保护。
本文将探讨关于材料石门掘躲避硐室的安全技术措施。
首先,我们需要选择合适的地点进行建造。
硐室应选在地势高、坚实、干燥而且通风口方便的地方。
建造硐室时应根据地势、土质等情况进行评估,计算硐室的承重量,保证硐室的安全性。
第二,对于硐室内部照明系统的安装也是非常重要的。
充足的照明可以提高硐室内的可见度,使硐室更加安全无虞。
为了确保照明系统的正常运行,需要将电线及时修理,以免出现电线老化、漏电等问题引起火灾。
第三,硐室的通风系统也必须得到充分的重视。
在建造硐室时,需要保证通风系统的设计合理,使硐室内部始终有新鲜的空气进入。
通风口要远离建筑的排气口、沼气坑等气体产生地点,以防出现有毒气体。
第四,硐室内部的水电设施要精益求精。
硐室应设有适当的用水和用电设施,以方便生活和工作。
建造硐室时,需要采用防水、防漏的措施来保证硐室内的水源安全。
配有水龙头、下水道等设施,硐室内的自来水要取自上游,以避免水污染的问题。
同时,电线也要遵循安全操作规程,避免出现电线漏电和短路等问题。
第五,硐室防盗、消防措施也必须到位。
硐室的出入口必须有锁具、报警装置等安全措施,以避免非法闯入。
硐室内需要配置合适的灭火器材和应急照明设备,以应对火灾等紧急情况。
最后,合理的硐室布局设计也十分重要。
建造硐室时,需要根据实际情况,制定合理的布局设计,以尽可能利用空间,确保硐室的宽敞舒适。
硐室内部应分隔成多个功能区域,如休息区、厨房区、储藏区等,以方便生活和工作。
总之,材料石门掘躲避硐室是一种紧急避难的重要手段,而硐室的安全性是必须得到重视。
在硐室建造的过程中,应注意各种安全技术措施的实施,以确保硐室能够在紧急情况下为人们提供可靠的避难保护。
检修硐室浇筑混凝土碹砼施工安全技术措施背景介绍随着工程建设的不断推进,混凝土结构建筑越来越普及。
在混凝土浇筑过程中,人们意识到施工安全至关重要,尤其是在硐室工作中更加重要。
为了确保混凝土结构的安全性、稳定性和持久性,需要采取一系列安全技术措施。
本文将详细介绍在硐室建设中浇筑混凝土时需要采取的安全技术措施。
施工前准备安全检查施工前,应仔细检查硐室的支撑结构、模板和钢筋等设施是否稳定、合格、完好无损,避免发生安全事故。
同时,应对现场施工人员进行安全教育。
人员分工施工前,需要对现场各项工作进行合理分配。
比如,设立专人负责加水、混合、搬运、测量等工作,以确保施工过程中每个环节的安全。
浇筑混凝土施工现场要有足够宽敞的通道和工作平台,以便施工人员的自由活动和作业。
浇筑前要清扫干净施工机具和场地,防止混凝土浇筑时残留杂质对混凝土质量的影响。
浇筑混凝土决定施工顺序首先要确定浇筑混凝土的顺序,根据施工计划和结构要求,确定浇筑的先后次序。
要注意不要一次性浇筑太多,以防止混凝土过早温度过高。
加水和混合混凝土在加水和混合混凝土之前,要先检查好水泥、水和骨料等原材料的质量是否合格。
同时需要注意加水量控制,保证混凝土的质量和流动性。
浇筑在混凝土浇筑过程中,要保证混凝土颤动均匀,以充分排除混凝土空气,避免出现混凝土收缩、开裂等问题。
同时还要检查混凝土流动性是否符合要求,避免过多或过少而导致浇筑质量不合格。
混凝土浇筑完成后,需要用振动器进行整平,并进行充分的养护。
养护时间通常为10-15天左右,如果太短,混凝土会因太快轻度裂纹或脱落;太长则会增加工期和成本,影响工程进度。
安全技术措施安全防范在硐室混凝土浇筑过程中,需要加强安全防范,提高安全意识。
比如,在浇筑现场设置安全标志,明确安全区域;安排专人负责浇筑、颤动和整平等工作;配备必要的安全装备,如安全带、头盔、保护眼镜等。
检查和管理在浇筑混凝土前,需要对设施进行检查,并对现场工作进行严格监管。
煤矿装载硐室施工安全技术措施在煤矿的施工过程中,装载硐室是一个重要的环节。
为了确保工作人员的安全和施工的高效进行,需要采取一系列的安全技术措施。
本文将介绍一些煤矿装载硐室施工安全技术措施。
施工前的准备在进行任何煤矿装载硐室施工之前,需要进行详尽的规划和准备工作。
施工方案的研究在进行煤矿装载硐室施工之前,必须制定详细而周密的施工方案。
这一方案应该包括硐室开挖的深度和宽度、开口方式、支护方式以及施工的时间和机具等信息。
人员培训在进行煤矿装载硐室施工之前,需要对所有参与者进行培训。
这些培训应该包括关于硐室安全施工的基本知识、紧急情况下的应对措施、机具的使用和保养等方面的培训。
施工中的安全技术措施在进行煤矿装载硐室施工的过程中,需要采取一系列的安全技术措施。
装载硐室的支护在进行硐室开挖的过程中,应该根据硐室壁面的不同情况进行不同的支护。
如果硐室壁面较为稳定,则可以使用粘结材料和锚杆来保持硐室壁面的稳定性。
如果硐室壁面较不稳定,则需要采用钢架支撑等较为牢固的支护方式。
安全工具的使用在进行煤矿装载硐室施工的过程中,需要使用一些安全工具,这些工具可以增加工作人员的安全性。
例如:使用安全带、安全钩等保证工作人员的安全和施工的顺利进行。
施工现场的布局在进行煤矿装载硐室施工的过程中,需要做好施工现场和布局的设计。
施工现场应该保持清洁、整洁,禁止乱堆材料。
而布局方面,应该安排不同的施工区域,合理安排施工人员的工作范围和工作方式,以确保施工过程的高效安全进行。
风险评估在进行煤矿装载硐室施工之前,需要对施工所面临的风险进行评估。
这种评估需要考虑硐室施工可能导致的事故情况,了解各种风险的概率和影响,制定相应的应对措施。
施工后的检查和维护在煤矿装载硐室施工结束后,需要进行检查和维护,以确保煤矿的施工安全。
质量检测在硐室施工结束后,需要对硐室壁面进行质量检测,确保硐室的稳定性。
这种检测可以包括钻采样、地质雷达等方法,以检测硐室壁面的稳定性。
+590m南四石门密闭墙启封安全技术措施一、因工作需要,经矿研究,决定启封+590m南四石门密闭墙,特编制该安全技术措施。
二、密闭启封密闭的安全技术措施:1、本次启封密闭采用局扇供风的方式进行,由通风区将风筒接至+590m南四石门密闭位置,并准备8根备用风筒。
2、密闭启封前,救护队员在救护队副队长以上管理人员安排下将密闭前5米的杂物栅栏粉尘积水悬矸清理,清理程度达到不影响密闭启封工作为原则。
3、密闭启封工作由救护队副队长以上管理人员为现场施工负责人,现场安全负责人由救护队施工负责人指定。
4、启封时间:矿调度室通知救护队。
5、开启密闭前, 救护队负责安排撤出590南四石门密闭墙至590南四石门风门内所有人员至590南四石门风门外,并切断该区域内一切非本质安全型电器设备的电源。
6、救护队在590南四石门风门外安全地点站岗,设“禁止入内”警标,禁止与此次启封密闭无关的工作人员进入,站岗人员注意590大巷机车运行。
7、救护队必须在确保无其它安全隐患(无悬矸、无堆积物、无淤泥、无积水等),确保退路畅通的条件下启封密闭墙。
8、检查密闭20m范围内CH4情况,只有在CH4浓度低于0.9%, CO2浓度低于0.5%和其它有毒有害气体浓度符合《煤矿安全规程》规定,并在无其它安全隐患时,救护队员方可戴机进行启封密闭工作。
9、救护队戴机启封密闭时,只能用铜锤、铜钎进行,严禁铁器敲打,防止产生火花。
10、撤人站岗到位后,方可按以下步骤进行密闭墙启封工作(救护队人员要在安全的情况下进入密闭墙内巷道中):(1)密闭启封前,救护队现场施工安全负责人向矿调度室汇报,经矿调度室同意后,方可进行密闭启封工作。
(2)救护队人员先在密闭启封位置前1m安设便携式瓦检仪,然后在密闭墙上破口处充分洒水,用铜锤、铜钎慢慢打开一个500mm×500mm的小孔;(3)由局扇供风稀释密闭墙处瓦斯,保证CH4浓度低于0.9%,适时控制风量,随时检查CH4浓度,保证其回风流CH4浓度不超过0.9%,且其它有毒有害气体浓度符合《煤矿安全规程》规定;(4)在确保安全的条件下,逐步扩大密闭墙孔、适时增大风量和随时检查CH4浓度及其他有毒有害气体浓度,在CH4浓度及其他有毒有害气体浓度符合《煤矿安全规程》规定后,方可继续扩大至巷道实际断面;(5)在无其它安全隐患时,采用限量法排放瓦斯及其它有害气体,由救护队戴机进入密闭墙内检查,同时将备用风筒接入墙内,由外向里逐段排放盲巷内积聚瓦斯和其它有害气体,启封密闭回风风流中CH4和CO2浓度不超过1.5%,严禁排放瓦斯“一风吹”,直至局部风机正常供风为止。
工作面组装硐室施工安全技术措施在煤矿等地下采矿作业中,为了减少工人在作业时的安全隐患,避免泥石流等地形环境的影响,同时便于人员操作,通常会组装硐室。
为了保障硐室组装工作的安全,下面将介绍工作面组装硐室施工所需的安全技术措施。
1. 设计合理硐室结构在设备硐室结构时,首先应根据矿井开掘的深度、地层结构、岩层性质等,合理确定硐室的长度、宽度、高度和形状。
此外,还要根据需要设置出入口、通风孔、站场、洗衣房等设备。
在确定硐室结构的同时,还应考虑劳动力输送、通风与环境控制、支持与补强、灯光与通讯等因素。
2. 开挖逐块进展硐室硐室组装需要在地底开挖,如果一次性开挖大面积,就会给工作人员带来较大的安全隐患。
因此,应该采用逐块逐层开挖的方式。
具体操作时,先在硐室外圈进行道路开挖,然后使用掘进机将硐室表层岩层掘出,直到掘至设定深度。
逐步将硐室二次支护加固,并对岩层进行补强,避免发生岩层承载力失控而造成坍塌。
3. 使用高效安全的工具和设备工作面组装硐室时需要使用很多大型工具和设备,如矿工头灯、电动工具、移动式支架等。
这些设备的可靠性对硐室组装的完成至关重要,因此选择安全稳定、质量可靠的设备材料对作业人员十分重要。
同时,使用安全高效的工具和设备可以避免工作面硐室组装过程中引发的火灾或其他事故。
4. 检查和维护设施硐室组装完成后还需要经常进行维修和检查。
检查是为了避免漏洞,及时补救和维护设施,以确保硐室的质量不断升级。
同时,固定和检查硐室支架、通风和通信设备、紧急出口、应急照明以及火灾、气体、温度等方面的预警设备和安全监测装置的正常工作。
如果发现故障或安全隐患,应该立即停止操作并进行必要的修复。
5. 提高工作人员安全意识和技能工人是组装硐室的主体,因此提高工人安全意识和技能对防止火灾和事故具有重要意义。
具体来说,应该加强工作人员的理论和实践培训,教育其掌握调查、灭火和急救技能。
此外,还需要对员工进行常规安全培训,提高他们的安全意识。
煤矿充电整流峒室刷扩、安装起吊钢梁施工安全技术措施一、工程概况和编制依据1、工程概况现有的充电峒室的断面远远不能满足为蓄电池充电和更换蓄电池的需要,经有关领导精密研究和现场会审决定对现有充电整流峒室进行刷扩,由巷修六队负责对充电整流硐室进行刷扩,刷扩前原巷道净宽为3.0m,巷道净高为2.7m,刷扩后巷道净宽为6.0m,净高为4.6m,工程长度共计45m。
2、编制依据刘庄煤矿总工办设计室出图;《煤矿安全规程》和《工种岗位操作规程》;井巷工程验收规范。
二、施工方案1、施工顺序:充电整流峒室已经刷扩28m,余下充电整流峒室采用从南向北刷扩,在刷扩过程中,先刷扩两侧帮部,将矸石充填在刷扩处(充填高度达1.6m时停止刷扩帮部)然后就按照先顶后帮的施工方法,(刷扩顶部为其拱线向上)2、施工方法:刷扩施工采用7655风锤打眼,水胶炸药、毫秒电雷管、MFB-200型起爆器松动放炮,风镐配合刷扩,0.6耙矸机耙矸,1.5T矿车装车外运的施工方法。
3、按设计在拱顶部分预留起吊钢梁梁窝,(梁窝位置由测量给定)在复喷之前将钢梁安装就位。
三、施工前准备工作1、根据现场情况,刷扩前必须将刷扩范围内所有的杂物、材料及管件等清理干净,确保刷扩时的施工安全。
2、将原已刷扩处(临时变电所)轨道两侧600mm以内的地坪用风镐挖除。
3、准备好充足的支护材料。
4、安装好耙矸机并配备齐全耙矸机的安全设施。
5、由测量部门给定巷道中线及巷道腰线6、全员贯彻本措施并全员考试。
四、支护工艺及技术要求根据设计,本巷道刷扩支护采用锚网喷加锚索联合支护。
、超前临时支护:1、超前、临时支护的选择:巷道刷扩施工采用木质带帽点柱做为超前支护,在超前支护的掩护下进行初喷混凝土进行临时支护,使巷道轮廓基本成形,安全点柱采用Φ≥150m优质园木,长度分别为2.2m、2.5m,配备5根,柱帽规格为300×300×100mm3。
2、超前、临时支护的施工工艺及要求:炮后及时找尽顶板的浮矸危岩,对于顶部及肩窝处找不尽但亦有裂缝的危岩要使用木质带帽安全点柱进行超前支护,点柱需打在实底上并打足劲。
躲避硐室施工安全技术措施
由于原布置的躲避室不合理,现要在巷道右帮从新施工躲避硐室,为安全施工,特编制本安全技术措施,具体内容如下:
1、躲避硐室的位置由现场定。
2、躲避硐室断面:净高为1.8米、宽为1.8米、深度为2米。
3、支护:硐室两边用砖砌成墙体,再在墙体上搭工字钢,工字钢为间距为0.6米。
4、先用风镐将以碹砌的墙体按规定的断面凿开。
5、凿开墙体后,采用放炮的方法掘进。
6、打眼时,要少打眼、打浅眼、少装药,以防震动炮方式装药放炮。
7、瓦检员要做好一炮三检工作,瓦斯超限时严禁作业。
8、放炮前要将硐室前面的电缆、风水管路保护好。
9、放炮前要设置好警戒工作,放炮地点设置井外,放炮时主井迎头的工人必须全部撤出。
10、出渣时,矿车悬挂在巷道中装渣,要在矿车尾上阻车器,防止矿车跑车。
11、提升运输时,现场的使用人员必须全部躲到以前施工好的躲避硐室里去。
12、其他未尽事宜按《规程》执行。
纳雍县老凹坝乡大龙井煤矿
躲避硐室施工安全
技术措施
矿长:李永龙
工程师:熊健江
安全矿长:彭亚军
生产矿长:程忠一
编制人:熊健江
编制日期:2011年5月22日
作业规措施程贯彻学习签字表。
硐室安装安全技术措施硐室是地下建筑的重要组成部分,其安装安全至关重要。
硐室安装安全技术措施是保障硐室安全性的重要手段。
本文对硐室安装安全技术措施进行系统的介绍。
一、硐室的必要性硐室是一种地下空间,具有保护和隔离的功能,在特定情况下,可以起到避难、防护、储存、运输、生产等多种作用。
例如,在军事、核能、地矿、石油、天然气、铁路、水利等领域中,硐室有非常重要的应用。
二、硐室安装硐室安装需要遵循一定的工艺流程。
首先是进行地质勘探和水文勘探,确定地下水位和地质类别,制定硐室方案。
然后进行硐室开挖与支护施工,硐室中需要安装支架、抗震支架等结构物。
最后进行通风、排水、灯光等设施安装,使硐室达到安全、舒适的使用条件。
三、安全技术措施硐室的安装需要进行一系列安全技术措施,包括以下几个方面:1.地质勘探与水文勘探的重要性。
在进行硐室开挖前,需要对地下情况进行详细的勘探,并确定地下水位和地质类别。
如果发现地层不稳定或者有水文问题,需要采取相应的措施进行处理,防止在施工过程中出现地质灾害、水灾等问题。
2.支护体系的设置。
硐室支护体系是硐室安全的核心,支护体系要足够强度和稳定,能够承受硐室内部的荷载和外部地质条件的影响。
同时,支护体系还要具有良好的耐震性能,能够应对地震等自然灾害。
3.通风、排水、灯光等设施的设置。
硐室内部的通风、排水、灯光等设施对硐室安全及使用舒适度都有着非常重要的影响,因此在施工过程中需要注意这些设施的设计和设置。
4.安装监测设备和预警系统。
硐室安装过程中需要设置各种监测设备和预警系统,对地下环境和硐室内部状态进行监测,及时发现问题并采取措施,保障硐室安全。
5.人员培训和应急预案制定。
硐室安装过程中需要对参与施工的人员进行安全培训,让他们具备安全意识和应急能力。
同时需要制定硐室应急预案,对可能发生的紧急情况进行规划和预处理,应对突发事件。
四、总结硐室安装安全技术措施是硐室安全性的重要保障。
本文对硐室安装的必要性、安装流程以及安全技术措施进行了介绍。
南四运输石门充电硐室梁窝
施工安全技术措施
施工单位:青海队施工单位负责人:魏文志编制:徐福涛编制日期:2006年7月27日
南四运输石门充电硐室梁窝施工安全技术措施为了加强1215南翼集中巷掘进工作面的运输能力,矿有关工程技术人员经现场研究,决定在1215南四运输石门与1215回风上山交岔点向东20m处设置电机车充电硐室,施工电机车充电硐室梁窝具体放炮要求为:
1.施工方法:采用YT—28型风钻钻眼,不低于三级的煤矿许用
乳胶炸药,毫秒电管爆破,采用湿式打眼。
2. 装药爆破必须严格执行“一炮三检”和“三人联锁放炮制”爆破工必须持证上岗,并严格执行《煤矿安全规程》中第316条有关规定(原文贯彻)。
3. 打眼时,采取密集打眼的形式,松动爆破,两相邻炮眼间距控制在150mm之间,炮眼深800mm,装药量为每眼0.1kg,具体要求见装药填药结构平面图、炮眼布置三视图及1150集中巷断面爆破说明书要求:
(1)装药填药结构平面图如图所示
(2)炮眼布置三视图(巷道断面炮眼布置图)
平面图、俯视图、侧视图如图所示
(3)爆破说明书:
(a)1215南四运输石门电机车充电硐室梁窝断面爆破说明书:
1150乙水仓开帮爆破指标表
4. 按要求进行钻眼、吹眼、装药及水炮泥、黄土炮泥要全部封满,连线起爆,连线方式为串连。
5. 打眼前,必须先检查风、水管路是否畅通,接头处是否捆绑牢固,有无漏风、跑水现象,以及打眼机具的状况是否完好,确认无问题后方可打眼。
6. 打眼时,打眼工之间必须相互配合,禁止风钻及钎杆下方有人,以防断钎伤人。
7. 严禁在残眼内继续加深炮眼;严禁打眼、装药平行作业。
8. 爆破工装配引药时,必须按照《煤矿安全规程》中,第325、326条中的有关规定(原文贯彻)。
9. 装药、爆破必须严格执行“一炮三检”、“三人联锁”换牌爆破制度。
爆破前,只有爆破地点20m范围内风流中瓦斯浓度在1%以下时,方准装药、爆破。
10.严格执行《煤矿安全作业规程》中第308、309、310、311、312、
313、314、315、316、317、318、319、320、321、324、325、326、327、328、329、331、332、333、334、335、336、337、338、339、340、341、342的规定(原文贯彻)。
11. 装药前,用扫眼器吹炮眼,将眼中的岩粉及水吹干净,吹炮眼时,迎头20m范围内不准有人,以防伤人, 然后按爆破要求装药,先将被动药卷依次装入眼内,然后装入起爆药卷,所有药卷的聚能穴一致朝向眼底,最后用水炮泥及粘土炮泥填满炮眼,粘土炮泥必须捣实.
12. 必须严格执行“一炮三检”和“三人联锁放炮”。
当放炮地点20m内风流中瓦斯浓度达到1%时,严禁放炮。
严格执行《煤矿安全规程》第136、138、139、140、141、142、149、条规定。
13.放炮时,作业人员必须将工作面使用的工具等撤离放炮地点
20m以外的安全地点,严禁损坏。
爆破母线必须随用随挂,严禁使用固定母线。
14. 放炮员必须持证上岗,自带钥匙,自联,自放,且爆破前必须发出明显警号,警戒绳、警戒牌,口哨必须齐全,放炮结束后,爆破工及时取下钥匙及爆破母线,并将其扭接成短路悬空。
15.放炮母线采用不少于120m长的铜芯电缆线,联线时,放炮员用绝缘胶布将雷管脚线接头处以及放炮母线与脚线之间的接头处包裹严密并悬空,放炮前,放炮员必须仔细检查放炮线路,严禁放炮线路出现短路、明接头、失爆等,爆破母线应随用随挂,不得使用固定爆破母线。
16. 放炮前,必须由班组长亲自清点人数,撤出放炮区域内所有人员到安全地点,并布置好警戒人、放炮工作结束后,由班组长亲自接回警戒人(警戒位置见放炮警戒示意图)。
17.放炮后,经检查确认无残、哑、瞎炮及工作面无安全隐患后,
由班长亲自到警戒位置接回警戒人员,警戒人员在班长没有亲自去接的情况下,不得离岗。
18. 运输方式:工作面渣→1215南四运输石门→1215南翼集中巷→1215回风井绕道→南翼回风井→地面。
19. 搞好井下防护,工作面所有作业人员都必须佩带防尘口罩。
20.梁窝掘进放炮前,将1215南四运输石门电机车充电硐室帮部
的电缆放入水沟内,用废旧运输皮带及旧道木覆盖加以保护。
21.施工前,由本队技术负责人组织所有人员认真学习本措施规定,经过考试合格后,方可上岗作业。
