电力方沟开槽技术交底(2021版)
- 格式:docx
- 大小:228.78 KB
- 文档页数:6
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改电力管线沟工程安全技术交底(最新版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.电力管线沟工程安全技术交底(最新版)一、沟槽开挖按沟槽大小深度,经测量放线后,采用挖掘机开挖,配合人工修整,其开挖边坡坡比控制在1:0.5,开挖过程中始终保持良好的排水,确保施工现场的干燥。
基坑的开挖土方,视土质情况,能利用的就近利用,不能利用的弃至就近的弃土场。
沟槽开挖成型经监理工程师验收合格后,立即进行下道工序施工,以防天气有变造成基底受水浸泡。
二、基础的现浇基坑内设排水设施,在砼浇注前,基坑底不得有积水,经监理工程师同意后,进行C20砼的浇注。
三、墙身砌筑墙身砖砌体砂浆采用砂浆搅拌机拌和,严格按配合比配料以确保强度。
机制砖应符合《普通烧结砖》(GB/T5101-1998)的规定,常温施工,机制砖应在使用前浇水以保持充分湿润,不得有干心现象。
砖体应上下错缝,内外搭接,沟墙采用五顺一丁砌法,最下一皮和最上一皮砖均采用丁砖砌筑,砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝宽度一般以10mm为标准,误差不应大于±2mm。
四、抹面砖墙防水抹面,采用五层作法,根据需要水泥浆和水泥砂浆均可掺用一定比例的防水剂。
五、支架支架及接地系统按设计图纸,配合土建施工同时进行,均需刷防腐漆防腐,所有焊接必须牢固,接地电阻符合图纸要求。

一、工程概况1. 工程名称:_______2. 工程部位:电力沟槽开挖3. 施工单位:_______4. 施工日期:_______二、安全负责人1. 安全负责人:_______2. 工长:_______3. 班长:_______三、交底内容1. 施工准备(1)对沟槽开挖区域进行现场勘察,了解地形、地貌、地质条件及地下管线情况。
(2)施工前,对施工人员进行安全技术培训,提高施工人员的安全意识。
(3)准备必要的施工工具、设备,如挖掘机、装载机、自卸车等。
2. 施工要求(1)沟槽开挖深度应符合设计要求,不得超挖。
(2)沟槽开挖过程中,应保持沟槽两侧土体稳定,防止坍塌。
(3)沟槽开挖时,应设置警示标志,夜间设置照明及红灯警示。
(4)沟槽两侧堆土高度不得大于1.5m,距沟边不得小于1m。
(5)沟槽深度超过2m时,每隔50m左右应设梯子或跳板,供操作人员上下。
3. 施工注意事项(1)沟槽开挖过程中,发现危险物、不明物和文物时,应立即停止作业,保护现场,报告上级和主管单位,经处理后方可恢复作业。
(2)沟槽开挖中,与直埋电缆线距离小于含,与其他管线距离小于含时,应采取人工开挖,并注意标志管线的警示标识,严禁损坏管线。
(3)沟槽开挖过程中,出现基坑顶部地面裂缝、坑壁坍塌或涌水、涌沙时,必须立即停止施工,人员撤离危险区,待采取措施确认安全后,方可恢复施工。
(4)土层中有水时,应在开挖前进行排降水,先疏干再开挖,不得带水挖土。
(5)沟槽邻近有各类管线、建构筑物时,开挖前应按施工组织设计的规定实施拆移、加固或保护措施,经检查符合规定后,方可开挖。
(6)挖掘机作业应符合挖掘机施工安全技术交底的具体要求;严禁挖掘机在电力架空线路下方作业,需在其一侧作业时,机械与电力架空线路的最小距离必须符合表要求。
(7)在基坑外堆土时,堆土应距基坑边缘以外,堆土高度不得超过规定高度。
(8)基坑开挖与支撑、支护交叉进行时,严禁开挖作业碰撞、破坏基坑的支护结构。
电力管沟施工技术交底1.工程概况本工程电力管沟为新建工程,现状无电力管沟设施。
位于项目60米规划线以外的绿化范围内,采用隐蔽式 24 线电缆沟,电缆沟断面形式为1.91m(净宽)*1.37m(净深),砖砌结构,双侧支架,壁厚240mm,C15 素混凝土垫层,M10 水泥砂浆砌筑MU10 砖砌侧墙,C25电力管沟压顶混凝土,C35 钢筋混凝土盖板。
2.工作内容和工作量电力管沟工程自规划七路至顺达路约2.6km,左、右幅约5.2km长,电力管沟每隔 200 米左右设一处横过路管,由于道路桩号 K0+000~K0+100、K0+300~ K0+910、K1+120~K1+320、K1+440~K1+710、K2+530~K3+190、K3+340~K4+010、K4+280~K4+530 与 K4+750~K4+834 路面改造,过路管采用 6 根Ф160 MPP 电力管,分 1 层放置,每层 6 根,在车行道下设 C25 混凝土保护。
其余路段,采用 6 根Ф160MPP 电力拖拉管方式实施。
电缆沟过交叉路口处为Ф160MPP 电力管(阻燃型,管材环刚度要求为:不小于 25KN/㎡,壁厚为 10mm)敷设,具体敷设方式为:采用 4 层放置,每层 6 根。
电缆排管在车行道下设 C25 混凝土保护埋深 1.0 米。
电缆直埋排管在人行道下敷设,埋深 0.7 米。
道路直线段每隔 50 米设置工作井,交叉路口和横过道路排管处设三通井或四通井。
电缆沟内采用复合型支架,沿电缆沟两侧交错放置,支架纵向间距 0.8 米,层间距为 0.23 米,电缆沟通道间距 0.7 米。
电缆沟沟底纵向排水坡度不小于 0.5%,电力沟每隔25 米设Ф300 集水口一个,内填沙。
电缆沟在纵向每 25m 设置一道变形缝,变形缝的宽度、构成及材料应符合《给水排水工程混凝土构筑物伸缩缝设计规程》(CECS 117:2000)的要求。
电缆走廊在人行道上每隔 10m 处设置电缆标志牌。
电力电缆沟开挖、回填安全技术交底1.前言电力电缆沟开挖、回填安全技术交底是指一个电力工程项目在进行电缆沟开挖、回填作业之前,由施工方向项目管理方和其他相关责任方进行安全技术交底,使得各责任方能够认识到电力电缆沟开挖、回填工作的危险性和风险,并在施工过程中采取相应的措施来保护工人和财产安全。
本文将讨论电力电缆沟开挖、回填安全技术交底的重要性、流程、风险及控制措施等相关问题。
2.电力电缆沟开挖、回填安全技术交底的重要性在电力工程中,电缆通信工程占据着重要的一席之地。
电缆通信工程的顺利进行离不开电力电缆沟开挖、回填的安全施工。
电力电缆沟开挖、回填涉及到地下施工,一旦出现人身伤害、设备损坏等事故,其后果不堪设想。
因此,电力电缆沟开挖、回填安全技术交底显得尤为重要,是确保电力工程项目顺利进行和保障人员和财产安全的基础。
3.电力电缆沟开挖、回填安全技术交底的流程电力电缆沟开挖、回填安全技术交底的流程如下:3.1. 安全评估在进行电力施工前,首先需要进行安全评估,对电力电缆沟开挖、回填过程中可能存在的危险性和风险进行评估,并制定相应的安全保障措施,确保施工过程中的安全性。
3.2. 交底内容安全技术交底需要对电力电缆沟开挖、回填的施工过程进行详细交底,包括开挖方案、回填方案、安全措施、操作规范等内容,并将交底内容记录在安全技术交底记录表中,以备后续检查、验收等。
3.3. 确认签字在交底过程中,承包方需要确定领导、工程经理、安全员、班长等责任方的参与,并对交底内容进行认真阅读,确认无误后在交底记录表上签字。
4.电力电缆沟开挖、回填安全技术交底的风险控制措施电力电缆沟开挖、回填安全技术交底需要采取一系列的控制措施,以确保施工过程中的安全性和可控性。
具体而言,控制措施如下:4.1. 现场管理对施工现场进行严密管理,规范作业流程,确保工人依照交底内容进行施工。
4.2. 特定区域管控针对电缆沟开挖、回填设置特定区域,禁止未经认证工人和不相关人员进入,确保工作区安全。

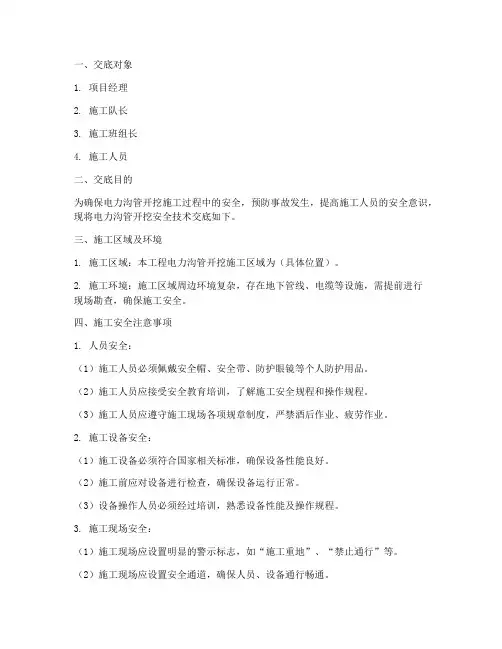

一、交底对象1. 项目经理2. 施工队长3. 施工班组长4. 施工人员二、交底目的为确保电力沟管开挖施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将电力沟管开挖安全技术交底如下。
三、施工区域及环境1. 施工区域:本工程电力沟管开挖施工区域为(具体位置)。
2. 施工环境:施工区域周边环境复杂,存在地下管线、电缆等设施,需提前进行现场勘查,确保施工安全。
四、施工安全注意事项1. 人员安全:(1)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(2)施工人员应接受安全教育培训,了解施工安全规程和操作规程。
(3)施工人员应遵守施工现场各项规章制度,严禁酒后作业、疲劳作业。
2. 施工设备安全:(1)施工设备必须符合国家相关标准,确保设备性能良好。
(2)施工前应对设备进行检查,确保设备运行正常。
(3)设备操作人员必须经过培训,熟悉设备性能及操作规程。
3. 施工现场安全:(1)施工现场应设置明显的警示标志,如“施工重地”、“禁止通行”等。
(2)施工现场应设置安全通道,确保人员、设备通行畅通。
(3)施工现场应设置消防设施,如灭火器、消防沙等。
4. 沟管开挖安全:(1)沟管开挖前,应进行现场勘查,了解地下管线、电缆等设施情况。
(2)沟管开挖深度超过2m时,应设置防护栏,确保施工人员安全。
(3)沟管开挖过程中,应定期检查边坡稳定性,发现险情及时采取措施。
(4)沟管开挖过程中,严禁施工人员进入沟内作业,必须采取安全措施。
5. 施工材料安全:(1)施工材料应存放整齐,不得堆放过高,以防倾倒。
(2)施工材料应分类存放,易燃、易爆、有毒等危险品应远离生活区。
(3)施工材料运输过程中,应确保安全,防止发生事故。
五、应急措施1. 人员受伤:立即拨打急救电话,并采取紧急救治措施。
2. 设备故障:立即停止设备运行,切断电源,确保人员安全。
3. 火灾事故:立即启动消防设施,组织人员疏散,确保人员安全。
六、交底人及被交底人签名1. 交底人:(姓名)2. 被交底人:(姓名)七、交底时间:(年月日)八、备注1. 施工过程中,如遇特殊情况,应立即向项目负责人报告。

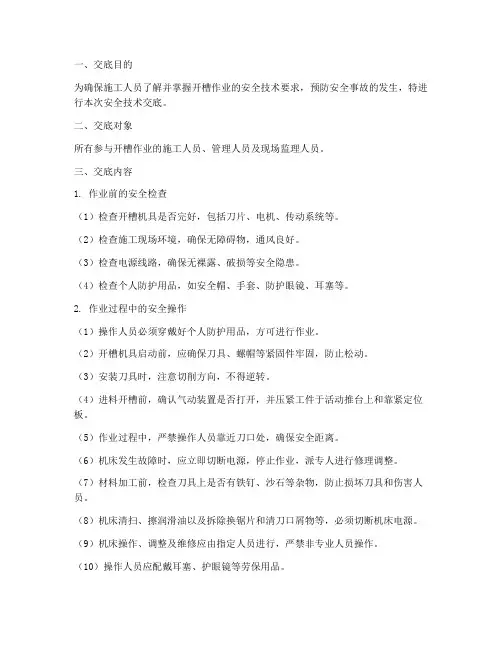

一、交底目的为确保施工人员了解并掌握开槽作业的安全技术要求,预防安全事故的发生,特进行本次安全技术交底。
二、交底对象所有参与开槽作业的施工人员、管理人员及现场监理人员。
三、交底内容1. 作业前的安全检查(1)检查开槽机具是否完好,包括刀片、电机、传动系统等。
(2)检查施工现场环境,确保无障碍物,通风良好。
(3)检查电源线路,确保无裸露、破损等安全隐患。
(4)检查个人防护用品,如安全帽、手套、防护眼镜、耳塞等。
2. 作业过程中的安全操作(1)操作人员必须穿戴好个人防护用品,方可进行作业。
(2)开槽机具启动前,应确保刀具、螺帽等紧固件牢固,防止松动。
(3)安装刀具时,注意切削方向,不得逆转。
(4)进料开槽前,确认气动装置是否打开,并压紧工件于活动推台上和靠紧定位板。
(5)作业过程中,严禁操作人员靠近刀口处,确保安全距离。
(6)机床发生故障时,应立即切断电源,停止作业,派专人进行修理调整。
(7)材料加工前,检查刀具上是否有铁钉、沙石等杂物,防止损坏刀具和伤害人员。
(8)机床清扫、擦润滑油以及拆除换锯片和清刀口屑物等,必须切断机床电源。
(9)机床操作、调整及维修应由指定人员进行,严禁非专业人员操作。
(10)操作人员应配戴耳塞、护眼镜等劳保用品。
3. 作业后的安全注意事项(1)作业完成后,清理现场,确保无遗漏工具和材料。
(2)检查机床及设备,确保无损坏、松动等情况。
(3)关闭电源,锁好机床,确保安全。
四、安全责任1. 施工单位应确保施工现场安全设施齐全,定期检查维护。
2. 施工人员应严格遵守安全操作规程,提高安全意识。
3. 管理人员应加强对施工现场的巡查,及时发现并处理安全隐患。
4. 监理人员应严格按照施工图纸和规范要求,对施工过程进行监督检查。
五、应急处理1. 发生事故时,立即停止作业,启动应急预案。
2. 报告上级领导,并通知相关部门。
3. 对受伤人员进行紧急救治,并尽快送往医院。
4. 保护现场,配合相关部门进行调查处理。

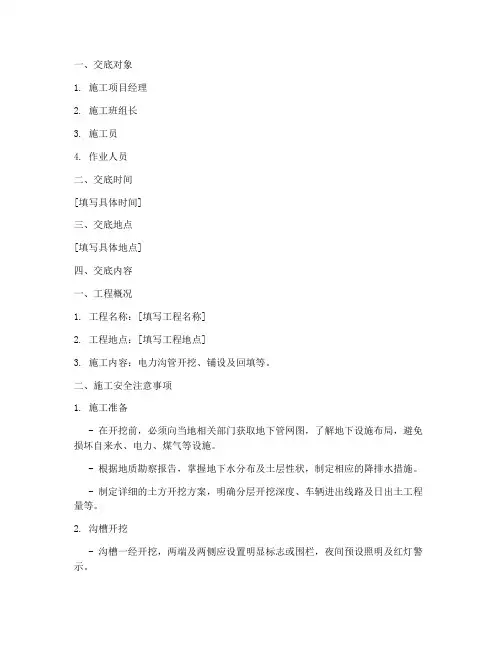

一、交底对象1. 施工项目经理2. 施工班组长3. 施工员4. 作业人员二、交底时间[填写具体时间]三、交底地点[填写具体地点]四、交底内容一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 施工内容:电力沟管开挖、铺设及回填等。
二、施工安全注意事项1. 施工准备- 在开挖前,必须向当地相关部门获取地下管网图,了解地下设施布局,避免损坏自来水、电力、煤气等设施。
- 根据地质勘察报告,掌握地下水分布及土层性状,制定相应的降排水措施。
- 制定详细的土方开挖方案,明确分层开挖深度、车辆进出线路及日出土工程量等。
2. 沟槽开挖- 沟槽一经开挖,两端及两侧应设置明显标志或围栏,夜间预设照明及红灯警示。
- 沟槽两侧堆土,土堆距沟边不得小于1米,高度不得大于1.5米。
- 沟槽深度超过2米时,每隔50米左右应设梯子或跳板,供操作人员上下,梯子应坚固不缺档,跳板应钉防滑条。
3. 支撑与支护- 沟槽开挖前,按土质情况研究确定支撑的形式。
撑料不得有腐朽、劈裂等现象。
- 沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
4. 物料运输- 卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开,卸大石块或混凝土时,必须使用滑槽卸料,不得从地面直接倒入沟内。
- 机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
5. 机械操作- 使用震动器应事先检查,震动器是否完好,操作人员必须穿绝缘鞋,戴绝缘手套,操作中保持导线有足够的长度和松弛度,不使导线被拉紧,以免线头被拉断。
6. 模板与拆卸- 模板拆卸后,应先把钉子拔掉或拆除,确保模板牢固,防止因拆卸不慎导致事故发生。
三、应急处理1. 如遇紧急情况,应立即停止作业,确保人员安全撤离危险区域。
2. 发生事故后,立即上报相关部门,并采取相应措施进行救援和处理。

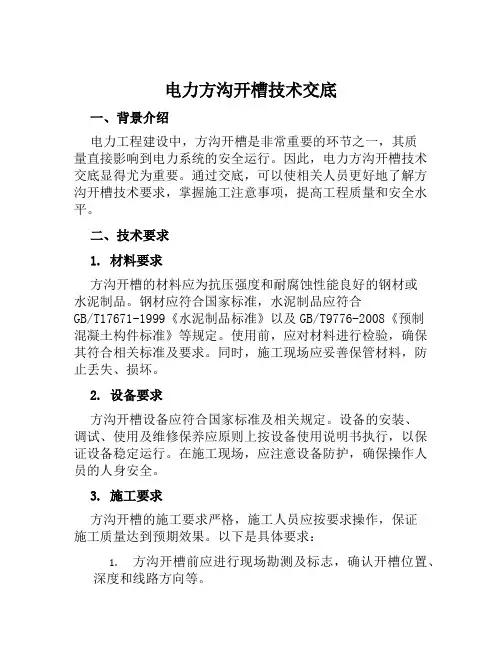

电力方沟开槽技术交底一、背景介绍电力工程建设中,方沟开槽是非常重要的环节之一,其质量直接影响到电力系统的安全运行。
因此,电力方沟开槽技术交底显得尤为重要。
通过交底,可以使相关人员更好地了解方沟开槽技术要求,掌握施工注意事项,提高工程质量和安全水平。
二、技术要求1. 材料要求方沟开槽的材料应为抗压强度和耐腐蚀性能良好的钢材或水泥制品。
钢材应符合国家标准,水泥制品应符合GB/T17671-1999《水泥制品标准》以及GB/T9776-2008《预制混凝土构件标准》等规定。
使用前,应对材料进行检验,确保其符合相关标准及要求。
同时,施工现场应妥善保管材料,防止丢失、损坏。
2. 设备要求方沟开槽设备应符合国家标准及相关规定。
设备的安装、调试、使用及维修保养应原则上按设备使用说明书执行,以保证设备稳定运行。
在施工现场,应注意设备防护,确保操作人员的人身安全。
3. 施工要求方沟开槽的施工要求严格,施工人员应按要求操作,保证施工质量达到预期效果。
以下是具体要求:1.方沟开槽前应进行现场勘测及标志,确认开槽位置、深度和线路方向等。
2.设计师或技术人员应根据电缆、线路类型及负荷要求等因素,确定开槽深度及开槽宽度,以确保电缆安全敷设。
3.施工前应进行大量疏导工作,清理施工现场及附近的铁路、道路等公共设施,确保施工安全。
4.在施工过程中,应遵守相关规定和要求,如安全、环保、文明施工规范等,确保施工过程中不造成不良影响。
5.方沟开槽施工结束后应进行开槽的清理工作,保持施工现场清洁整洁,确保电力系统的正常运行。
三、安全注意事项在方沟开槽施工过程中,安全是首要考虑的问题。
为保证人员和设备的安全,在施工前、施工中、施工后,应注意以下安全事项:1.在施工前,应认真检查设备和工具的使用情况,确保其安全有效。
同时,在施工现场应做好安全警示标志,及时发布安全公告。
2.中断施工时,应根据现场情况设置警戒线,并有专人负责警戒,不得擅自挪动设备或跨过警戒线。
动力管沟技术交底披露内容:一、土方开挖:1. 沟槽开挖前的准备工作:1、按设计图纸设计要求测量放线,定出中心桩、槽边线。
2、首先,找出开挖段的地下管线和其他地下结构,会同有关部门作出妥善处理,确保施工安全3、沟槽开挖前,应做好沟槽外侧的排水工作,保证场外地表水不流入沟槽。
4、按工程监测要求,开挖前应设置各类观测点,并测定初始资料。
5、准备现场内外的所有机械设备和运输道路,以利土方开挖工作连续快速完成。
2. 沟槽开挖方法:1、土方开挖采用不放坡开挖。
2、开挖方式以机械开挖为主,人工开挖进行配合。
土方采用分段分层开挖的方式进行,开挖深度约在2.0m左右,采用挖掘机一次开挖至距沟槽底20.0cm,开挖土方采用自卸汽车运至指定堆场。
3、沟底标高以上20cm的土层,采用人工开挖、清理、平整,以免扰动基底土,严禁超挖。
4、沟槽开挖过程中,不同土层的标高必须报监理人检查、业主确认,并做好记录。
5、土层与设计不符时,及时通知设计、监理单位,由设计、监理人与施工单位共同探讨处理方法。
3、如果开挖的土方满足回填质量要求,并经监理人确认,可作为填筑材料,不适用于回填的土料弃于业主、监理指定地点。
4、沟槽开挖的截面尺寸必须准确,沟底平直,沟内无塌方,无积水,无各种油类及杂物,转角符合设计要求。
二、管沟结构技术要求及施工部门:1、电缆沟沟墙采用25cm厚C20素混凝土。
地基为回填土时应加3%石子,分层夯实至中密。
电缆沟底板K0+060—K0+360段为20cm厚C20钢筋砼底板,底板配筋d8@300双向筋,K0+000—K0+060段采用20cm厚C20素混凝土。
沿沟长度方向每隔10米设变形缝一道,缝宽2cm,接缝处填沥青麻丝。
电缆沟盖板压顶为C20钢筋混凝土统一浇筑,钢筋布设参照活动盖板钢筋布设。
电缆沟浇筑时,靠近沟壁的两侧外侧不设模板,在沟壁侧(开挖时沟壁开挖成直壁)铺设塑料薄膜,内侧设置模板。
2、电缆沟每隔10m设置活动盖板三块,盖板每块宽500mm,在容易积水积灰处,应使用水泥砂浆或沥青抹平盖板的间隙。

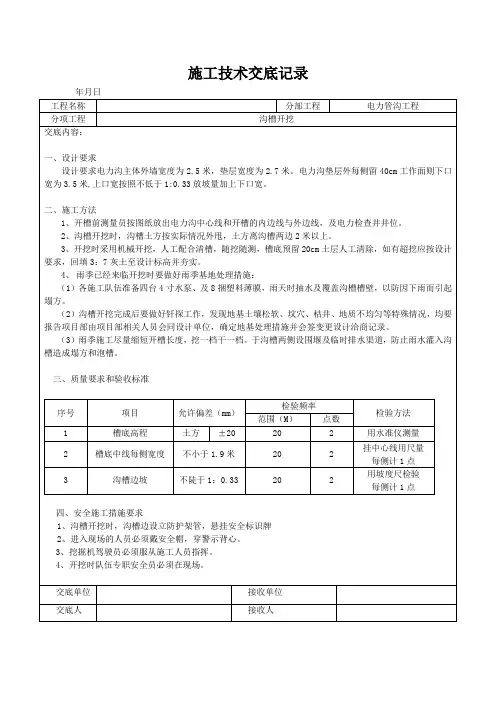

电力管沟工程技术交底
技术交底:
1、沟槽开挖采用机械开挖。
沟壁应平整,边坡坡度采用1:1。
2、沟槽开挖必须严格按照设计图纸施工。
3、沟槽开挖的位置、基底标高、尺寸,应该符合图纸要求,在开挖过程中,对各个尺寸标高要严格控制。
4、采用机械开挖时,在距离槽底设计标高时换用人工开挖,并采用人工平整沟槽底。
5、沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为50mm。
6、在建筑物、构造物附近开挖沟槽时,应该根据图纸和有关地质水文资料进行防护设计,采用支撑支护等有效防护措施。
7、挖沟槽弃土应该及时运走,不得堆放在够槽口附近妨碍施工和槽壁稳定,也不得阻碍交通。
8、沟槽每测临时堆土或施加其他荷载时,应符合以下要求:
(1)、不得影响建筑物、各种管线和其他设施的安全。
(2)、不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,且不妨碍其正常使用。
(3)人工挖沟槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
9、沟槽底埋有块石、树根、废桩等物体,应该予以清除或铲除。
10、沟槽不允许超过图纸要求的挖深、挖宽。
11、对开挖沟槽附近的建筑物采取监控措施,专人对周边建筑物进行记录,按时检查建筑物是否有开裂、偏移的倾向。
12、沟槽开挖时,注意做好槽内地下水的排水措施和雨水或其他地表水、外来水的防范措施。
-全文完-。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工时间:____________________二、沟槽技术交底1. 沟槽开挖(1)沟槽尺寸应符合设计要求,确保基础安全施工和排水畅通。
(2)沟槽开挖前,应先进行场地平整,清除障碍物。
(3)沟槽开挖过程中,如发现危险物、不明物和文物,应立即停止作业,保护现场,报告上级和主管单位,经处理后方可恢复作业。
(4)沟槽开挖过程中,与直埋电缆线、其他管线距离小于规定值时,应采取人工开挖,并注意标志管线的警示标识,严禁损坏管线。
(5)沟槽开挖过程中,出现基坑顶部地面裂缝、坑壁坍塌或涌水、涌沙时,必须立即停止施工,人员撤离危险区,待采取措施确认安全后,方可恢复施工。
(6)土层中有水时,应在开挖前进行排降水,先疏干再开挖,不得带水挖土。
(7)沟槽邻近有各类管线、建(构)筑物时,开挖前应按施工组织设计的规定实施拆移、加固或保护措施,经检查符合规定后,方可开挖。
2. 沟槽支护(1)沟槽支护应根据设计要求选择合适的支护结构,如支撑、锚杆、钢板桩等。
(2)支护结构应按设计要求进行施工,确保其稳定性。
(3)沟槽支护施工过程中,应密切关注支护结构的变形情况,发现异常应及时采取措施。
3. 沟槽回填(1)沟槽回填前,应对沟槽进行清理,确保无杂物、积水。
(2)回填材料应符合设计要求,确保回填质量。
(3)回填过程中,应分层压实,确保回填密实。
三、安全交底1. 人员安全(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)上下沟槽或构筑物应走马道或安全梯,严禁搭乘吊具、攀登脚手架上下。
(3)沟槽开挖过程中,严禁在沟槽内休息或睡觉。
2. 施工机械安全(1)施工机械操作人员必须持证上岗,严格遵守操作规程。
(2)施工机械应定期进行保养、维修,确保其正常运行。
开槽技术交底(总3页) -CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除技术质量交底记录技术质量交底记录内容一、工程概况1、原有土建后砌墙已完成墙体砌筑,进行安装工程施工时,根据图纸要求,配电箱、弱电箱、LEB盒、电线管安装,对墙体进行开槽和剔洞。
为保证工程质量,需对墙体进行抹灰修补。
2、开槽墙体为混凝土砌块墙。
二、施工做法1、线槽部位处理措施(1)、在地面及墙面画出开槽长度及宽度。
然后用开凿机、角磨机及錾子处理,开槽时使用洒水进行降尘处理,在进行处理过程中严禁乱开凿乱打洞和破坏钢筋,开槽深度略大于管直径,最大深度不超过4厘米,然后敷设管路并将管路固定牢固。
配好管后将杂物清理干净,用清水湿润,用水泥砂浆加2%膨胀剂分层补抹,每层抹灰厚度不大于2厘米。
(2)、宽为30mm的线槽:采用1:水泥砂浆抹平。
(3)、宽为50mm~100mm的线槽:线管固定后,先补填好管后的空隙,然后在面层分两次抹灰,后用1:水泥砂浆抹平。
(4)、线槽深度每30~50mm分两次抹灰。
线槽深度50mm以上的,采用细石混凝土填充空隙后,用1:水泥砂浆抹平。
(5)、线管外壁与抹灰面层间距不小于15mm。
2、配电箱、弱电箱、LEB盒、处理措施(1)、所剔凿部位根据洞口大小处理,超出配电箱外围尺寸100~150mm之间,采用Ф6钢筋加固,用砌体填砌,用1:水泥砂浆抹平。
(2)、固定后,线管外壁与抹灰完成面间距不小于15mm。
(3)、线槽深度50mm以上的,采用细石混凝土浇筑后,用1:水泥砂浆抹平。
三、注意事项1、基层清理:基层清扫干净,不得有浮尘、杂物,浇水湿润后,刷素水泥浆连接层一道。
2、抹灰厚度30~50mm的,分两次抹灰,保证每次抹灰厚度不超过20mm,避免抹灰层开裂。
要沿管道敷设方向铺设耐碱玻纤网格布,两侧宽度不小于100mm,并铺平、绷紧。
四、成品保护不切断钢筋,不破坏墙体,不污染墙面和配电箱壳体。
一、交底目的为确保电力沟道施工安全,提高施工人员的安全意识和操作技能,预防安全事故的发生,现将电力沟道施工过程中的安全技术要求进行交底。
二、交底内容1. 电力沟道施工基本要求(1)施工人员必须熟悉电力沟道施工图纸,了解工程概况和施工工艺。
(2)施工前,必须对施工现场进行安全检查,确保现场安全。
(3)施工过程中,应严格按照施工方案进行操作,不得擅自改变施工工艺。
2. 电力沟道施工安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工区域应设置安全警示标志,并配备足够的安全防护设施。
(3)施工过程中,严禁在电力沟道内进行焊接、切割等动火作业,如需进行动火作业,必须办理动火作业许可证,并采取相应的防火、防爆措施。
(4)施工过程中,严禁在电力沟道内堆放易燃、易爆物品。
(5)施工过程中,应保持电力沟道内通风良好,避免有毒有害气体积聚。
(6)施工过程中,应加强施工人员的安全教育培训,提高安全意识和操作技能。
3. 电力沟道施工应急预案(1)发生火灾、爆炸等紧急情况时,施工人员应立即撤离现场,并向相关部门报告。
(2)施工过程中,如发现电力设施损坏、线路故障等问题,应立即停止施工,并向相关部门报告。
(3)施工过程中,如发生人员受伤、中毒等事故,应立即进行救治,并采取相应的应急措施。
三、交底要求1. 施工人员应认真听取安全技术交底,并做好记录。
2. 施工人员应严格遵守安全技术要求,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
四、交底时间本次安全技术交底时间为:____年__月__日。
五、交底人交底人:____(姓名)六、备注1. 本安全技术交底适用于电力沟道施工全过程。
2. 施工过程中,如遇特殊情况,应根据实际情况调整安全技术要求。
3. 施工单位应将本安全技术交底作为施工过程中的重要依据,确保施工安全。
【以上内容仅供参考,具体内容可根据实际情况进行调整】。
电力方沟开槽技术交底(2021
版)
Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0715
电力方沟开槽技术交底(2021版)
交底内容:
一、施工方法
(一)沟槽开挖
1、开槽时由测量人员跟进测量,采用两步台阶开挖,先开挖上部,然后进行二步台阶一下开挖,开挖时一次放坡到位成型,边坡比例为1:1,遇土层不良时边坡比例加大至1:1.5。
2、电力沟槽下口宽为5米。
3、槽底高程允许偏差为(0—-20mm)。
4、沟槽平直,泄水坡度均匀,排水流畅,允许偏差为±50mm,槽底两侧宽度不得小于设计规定。
5、挖槽时在达到设计标高以上200mm时,停止机械挖土,采用人工清理槽底,保证槽底标高正确,平整,槽底土壤不受扰动。
6、如遇地下水,采取在坡角挖300*300的排水沟,每隔50米设置集水坑,集水坑尺寸为500*500*600,用4存泵进行抽水。
排出沟槽外位置距槽边不小于4米,以防止排水回灌。
并设置档土埂。
(二)沉降观测
1、沿基坑行进方向布置,间距50m一处,观测点分别布置在基坑两侧;沉降观测点每断面设置2个,布置于基坑边缘两侧各10m 处;
2、为有利于测点看护,集中观测,统一观测频率,各观测项目数据的综合分析,各部位观测点须设在同一横断面上。
3、沉降观测桩埋设技术要求
沉降观测桩:选择Φ14mm钢筋,顶部磨圆,底部弯钩,在观测断面通过测量埋置在设计位置,埋置深度不小于0.3m,桩周0.15m ×0.15m用C15混凝土浇筑固定,完成埋设后测量桩顶标高作为初始读数。
测量完毕后,用木胶板将观测点覆盖好。
4、沉降观测设备的埋设是在施工过程中进行的,施工单位的填筑施工要与设备的埋设做好协调,做到互不干扰、影响。
5、在观测过程中发现沉降值超过预警值时,要及时通知项目部。
施工内部量测数据控制界限(预警值)
序号量测项目允许极限值(mm)控制界限值(mm)
1地表下沉跨径≤8m4020
跨径>8m5545
2沟槽水平位移3021
6、观测频次要求:基坑沉降观测的频次不低于下表的规定。
基坑沉降观测频次表
变形速度(mm/d)量测断面距开挖工作面的距离量测频率
>100~5.31~2次/天
10~55.3~10.61次/天
5~110.6~26.51次/天
<1>26.51次/周
7、.每次观测完毕后要做后记录,并上报到项目部测量主管。
二、安全管理措施
1、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人
员要立即离开并及时处理。
2、人工挖土,前后操作人员间距离不应小于2m,堆土在1m以外并且高度不得超过1.5m。
3、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带停至基坑边距离2m内停、驶;运土汽车不宜靠近基坑平行行驶,防止坍方翻车。
4、配合机械清槽的工人,不准在机械回转半径下工作,禁止在沟槽内壁休息或站立。
5、基坑四周必须设置1.5m高护身栏杆,要设置一定数量的临时上下基坑用的坑梯。
6、场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。
在开挖基坑时,必须设有切实可行的排水措施,以免基坑积水,影响基坑土壤结构。
7、清坡、清底人员必须根据设计标高做好清底工作,不得超挖。
如果超挖不得用松土回填,以免影响基础的质量。
8、开挖出的土方,要严格按照施工组织设计的部位堆放,不得堆于基坑边缘,以免引起地面堆载超荷引起土。
9、开挖出的土方,要严格按照施工组织设计的部位堆放,不得堆于基坑边缘,以免引起地面堆载超荷引起土。
10、严禁操作人员在酒后进入施工现场作业。
11、每个工人进入施工现场都必须头戴安全帽。
