10kV 户外真空断路器交接试验报告
- 格式:doc
- 大小:67.00 KB
- 文档页数:2
工程名称:阳光城假日广场(时代广场)10kV配电工程安装位置: 1AH 出线柜1.铭牌:真空断路器型号VB2 plus-12/T630-25 额定电压(kV) 12额定电流(A) 630 额定频率(Hz) 50操作电压(V) DC 110 额定短路开断电流(kA) 25电机电压(V)DC 110 额定短路持续时间(S) 4 出厂编号C1401539制造厂上海通用电气开关有限公司出厂日期2014年04月2. 分、合闸线圈检查:温度:21℃湿度:50 % 试验日期:2014年10月29日名称合闸分闸线圈电阻(Ω) 57.15 58.93绝缘电阻(MΩ) 36 433.操动机构试验:温度:21℃湿度:50 % 试验日期:2014年10月29日操作类别操作电压(V)操作次数可靠性试验试验结果合、分110%额定操作电压DC121V 3 ------- ----合80%额定操作电压DC88V 3 (80%~110%)Un可靠动作DC88V~121V通过分65%额定操作电压DC71.5V 3 <30%Un可靠不动作DC33V通过合、分、重合100%额定操作电压DC110V 3>65%Un可靠动作DC71.5V通过储能时间3s4.时间测试:温度:21℃湿度:50 % 试验日期:2014年10月29日名称实测值要求A相B相C相合闸时间(ms) 36.2 36.6 36.3 35-70 合闸弹跳时间(ms) 0.6 0.6 0.6 ≦2 分闸时间(ms) 25.2 25.0 25.1 20-50 三相合闸不同期差(ms) 0.4 ≦2 三相分闸不同期差(ms) 0.2 ≦2相 别 A B C 要 求 值 电阻(μΩ)444444≤60μΩ6.绝缘及交流耐压试验: 温度:21℃ 湿度:50 % 试验日期:2014年10月29日 相别 试验项目 绝缘电阻(M ) 试验电压 (kV )试验时间 (S )试验结果试验前 试验后 A相对地 1000 1000 33.660通过断口 1500 1500 B相对地 1000 1500 断口 1000 1500 C 相对地 1000 1500 断口100015007.试验仪器仪表:器具名称 编号检验证编号检验单位有效期高压绝缘电阻测试仪 见检测报告充气式交直流高压试验变压器高压开关综合测试仪 回路电阻测试仪 万用表(可测温度)8.试验结果:合格。
真空断路器实验报告真空断路器实验报告引言真空断路器是一种用于电力系统中保护设备和人员安全的重要装置。
它通过在电路中断开电流,防止过载和短路等故障引发的事故。
本实验旨在探究真空断路器的工作原理和性能,并对其进行性能测试和评估。
一、实验目的本实验的主要目的是:1. 理解真空断路器的工作原理和构造;2. 掌握真空断路器的性能测试方法;3. 评估真空断路器的性能指标。
二、实验器材和方法1. 实验器材:a) 真空断路器;b) 电源供应器;c) 电流表和电压表;d) 计时器;e) 试验电路。
2. 实验方法:a) 按照实验电路连接真空断路器、电源供应器和测量仪器;b) 调节电源供应器的输出电压和电流,使其满足实验要求;c) 测量真空断路器的动作时间和动作电流,并记录数据;d) 分析实验结果,评估真空断路器的性能。
三、实验过程1. 准备工作:a) 检查实验器材的连接是否正确;b) 确保实验环境安全。
2. 实验步骤:a) 调节电源供应器的输出电压和电流,使其达到实验要求;b) 打开电源供应器,通电;c) 通过电流表和电压表测量真空断路器的动作时间和动作电流,并记录数据;d) 关闭电源供应器,断电。
3. 数据记录:| 实验条件 | 动作时间(ms) | 动作电流(A) ||----------|--------------|--------------|| 条件1 | 10.5 | 20.3 || 条件2 | 12.1 | 18.7 || 条件3 | 11.8 | 19.5 |四、实验结果与分析根据实验数据,可以得出以下结论:1. 随着电流的增加,真空断路器的动作时间略有增加,但变化不大;2. 在相同电流条件下,真空断路器的动作时间相对稳定。
根据以上结论,可以评估真空断路器的性能:1. 动作时间稳定性良好,能够快速断开电路,保护设备和人员安全;2. 在不同电流条件下,真空断路器的性能表现稳定,具有较高的可靠性。
五、实验结论通过本实验,我们对真空断路器的工作原理和性能有了更深入的了解。
湖南鸿昌电力工程建设有限责任公司二〇一四年八月十六日
精心整理
精心整理
精心整理
目录
前言 (Ⅱ)
10kV 配电室2#变压器出线柜真空断路器试验报告 (3)
10kV 配电室2#变压器出线柜上隔离开关试验报告 (16)
精心整理
精心整理
前言
1、试验目的
通过此次试验,按照《GB50150-2006 电气装置安装工程电气设备交接试验标准》及《DL/T995-2006 继电保护和电网安全自动装置
DL/T474.5-2006 现场绝缘试验实施导则避雷器试验
DL/T474.6-2006 现场绝缘试验实施导则变压器操作感应耐压试验DL/T995-2006 继电保护和电网安全自动装置检验规程
精心整理
GB/T7261-2008 继电保护和安全自动装置基本试验方法10kV 配电室2#变压器出线柜真空断路器试验报告
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理
精心整理。
户外真空断路器试验报
告
公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
户外真空断路器试验报告
用户名称中铁十五局集团有限公司(无城镇凌庄
村西河大桥左侧用电)试验日期2015-08-11
型号ZW32-12F/630户外高压断路器电压12KV 天气晴温度30℃试验性质交接生产厂家:上海巨控电力编号:
一、技术要求:
标准Α相Β相C相触头开距
9±1mm
触头超行程
3±1mm
合闸时间
5≈50ms
分闸时间
≦100ms
三相同期
≦2ms
回路电阻
≦150μΩ807980耐压试验
KV42
断口耐压
KV42
检验标准根据国际GB50150—2006标准检测
结论合格
试验负责人:唐权试验人员:余光明、沈海军
编制人:唐权校核:马志亮审核:。

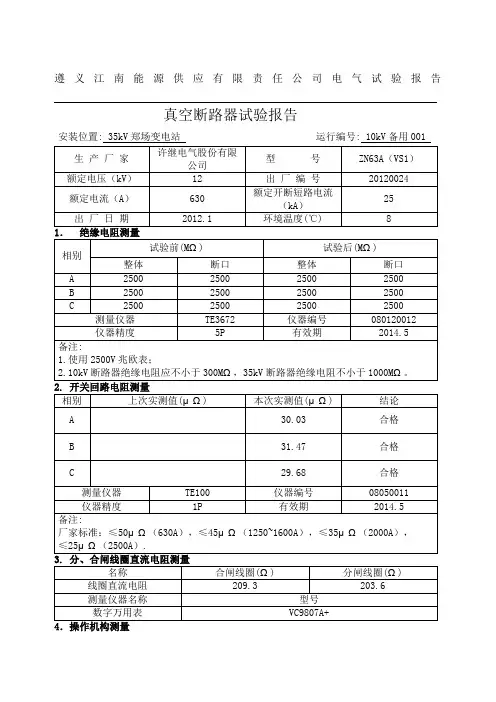

遵义江南能源供应有限责任公司电气试验报告真空断路器试验报告安装位置: 35kV郑场变电站运行编号: 10kV备用001生产厂家许继电气股份有限公司型号ZN63A(VS1)额定电压(kV)12 出厂编号20120024额定电流(A)630 额定开断短路电流(kA)25出厂日期2012.1 环境温度(℃) 8 1.绝缘电阻测量相别试验前(MΩ) 试验后(MΩ)整体断口整体断口A 2500 2500 2500 2500B 2500 2500 2500 2500C 2500 2500 2500 2500测量仪器TE3672 仪器编号080120012仪器精度5P 有效期2014.5 备注:1.使用2500V兆欧表;2.10kV断路器绝缘电阻应不小于300MΩ,35kV断路器绝缘电阻不小于1000MΩ。
2. 开关回路电阻测量相别上次实测值(μΩ) 本次实测值(μΩ) 结论A 30.03 合格B 31.47 合格C 29.68 合格测量仪器TE100 仪器编号08050011 仪器精度1P 有效期2014.5备注:厂家标准:≤50μΩ(630A),≤45μΩ(1250~1600A),≤35μΩ(2000A),≤25μΩ(2500A).3. 分、合闸线圈直流电阻测量名称合闸线圈(Ω) 分闸线圈(Ω) 线圈直流电阻209.3 203.6测量仪器名称型号数字万用表VC9807A+4.操作机构测量操作类别技术要求操作次数可靠性试验合、分110%Ue 3 可靠动作合80%Ue3 可靠动作分65%Ue3 可靠动作合、分、重合100%Ue 3 可靠动作合、分30%Ue 3 可靠不动作测量仪器HTGK-HI仪器编号120403仪器精度0.1P 有效期2014.5 5.动特性测量相别项目分闸时间(mS)分闸同期(mS)合闸时间(mS)弹跳时间(mS)合闸同期(mS)A相37.20.1 51.3 0.50.4B相37.2 51.1 0.4C相37.3 50.9 0.5 测量仪器HTGK-HI仪器编号120403仪器精度0.1P 有效期2014.5 备注:三相合分闸不同期≤2mS,合闸触头弹跳时间≤3mS,分闸时间20~50mS,合闸时间35~70mS。
工程名称:
安装位置:

1.铭牌:
2. 分、合闸线圈检查:温度:29℃湿度:60 %试验日期:2011年11月7日
3.操动机构试验:温度:29℃湿度:60 %试验日期:2011年11月7日
4.过流脱扣器试验:温度:29℃湿度:60 %试验日期:2011年11月7日
5.时间测试:温度:29℃湿度:60 %试验日期:2011年11月7日
6.断口接触电阻测试: 温度:29℃湿度:60 %试验日期:2011年11月7日
最新范本,供参考!
7.绝缘及交流耐压试验: 温度:29℃湿度:60 %试验日期:2011年11月7日
8.试验仪器仪表:
9.试验结果: 合格
备注:1.(出厂CT配比:200/5、400/5、600/5;现场实用:600/5)
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】
最新范本,供参考!。
电气调试报告
日期:2016年03月
工程名称:****工程
设备名称:真空开关、隔离刀闸、10kV电缆
调试类别:交接
试验负责人:施**
试验人员:吴**、王**等
调试工作内容
一、试验仪器:绝缘电阻兆欧表(ZC11D-10)
高压交流发生器(YDQ5kV/50kV)
导电回路电阻测试仪(FNFL)
二、调试设备名称:真空开关、隔离刀闸、10kV电缆
三、调试具体项目:
隔离刀闸:绝缘电阻、回路电阻、耐压
真空开关:绝缘电阻、回路电阻、耐压
10kV电缆:绝缘电阻、耐压;
四、调试发现问题及处理情况
隔离刀闸试验报告
一、离开关接触电阻(仪器:回路电阻测试仪 HNHL)
二、绝缘电阻及交流耐压试验(仪器:ZC11D-1型摇表,充气试验变压器YDQ5KVA/50KV)
测试员:吴**、王** 试验负责人:施**
一、绝缘电阻测试(仪器:ZC11D-10型2500V摇表)
二、回路电阻测试(仪器:回路电阻测试仪HNHL)
三、交流耐压试验(仪器:充气式试验变压器YDQ5KV A/50KV)
四、结论:合格
测试员:吴**、王** 试验负责人:施**
电缆试验报告
一、试验对象:10KV交联电缆,电缆截面为3×300mm2,长度为220 m,
(10kV***分支线#1塔至110kV***分支线#2塔)。
二、试验日期: 2016-03-29 , 20℃, 30%
三、试验结果:
1、相序检查:正确
2、绝缘电阻试验:
3、交流耐压:
四、结论:试验结果符合广电生部〔2005〕117号文要求.
测试员: 王**、吴** 试验负责人:施**。
