龙门吊轨道基础施工技术交底
- 格式:docx
- 大小:14.03 KB
- 文档页数:5

龙门吊轨道基础施工安全交底一、施工前准备工作施工前的准备工作对于确保施工安全至关重要。
在进行龙门吊轨道基础施工之前,施工方需进行以下工作的准备:1.确定施工场地:选择平坦稳固的场地进行施工,保证基础施工的稳定性。
2.清理施工区域:清除施工区域内的障碍物、杂物等,确保施工区域内的安全通行。
3.检查设备:对龙门吊和相关机械设备进行全面检查,确保其运行正常。
4.建立施工区域标识:在施工区域周围设置明显的标示牌、警示标志,提醒人员注意安全。
二、龙门吊轨道基础施工的安全要点龙门吊轨道基础施工涉及的安全要点主要包括以下几个方面:1. 施工区域的安全确保施工区域的安全是基础施工的首要任务,具体要求如下:•施工区域必须设置围栏,禁止无关人员进入施工区域。
•施工区域内应设置合适的临时通道和安全出口,确保人员疏散和逃生通道的畅通。
•施工期间,施工区域内不得堆放大量材料和设备,以免影响施工人员的操作和视线。
•定期清理施工区域内的积水、杂物等,保持施工区域的整洁。
•严禁乱丢乱放垃圾,建立好的垃圾分类和处理制度。
2. 基础施工人员的安全防护基础施工人员的安全防护是确保整个施工过程安全的前提,需要注意以下几点:•所有参与施工的人员必须佩戴合格的安全帽、安全鞋等个人防护装备。
•长时间在高处施工的人员,必须佩戴安全带,确保人员的安全。
•在施工现场,严禁饮酒、吸烟等影响施工人员工作的行为。
•建设施工人员应根据施工要求进行技术培训,了解施工操作规范和安全注意事项。
3. 设备操作的安全设备操作的安全是龙门吊轨道基础施工过程中的重要环节,需遵守以下要求:•操作人员必须熟悉设备的使用说明书和安全操作规程,并按照规定进行操作。
•在操作设备前,必须对设备进行全面检查,确保其正常运行。
•操作设备时,必须确保周围人员的安全距离,并使用相应的安全防护措施。
•禁止在设备运行时进行维修和调试,确保设备操作的连续性和安全性。
4. 紧急事故处理在基础施工过程中,可能会发生各种紧急事故,需要合理应对和处理,具体要求如下:•针对各类紧急事故,施工方应制定应急预案,确保在事故发生时能迅速采取相应措施。

龙门吊基础安全技术交底1. 引言本文档旨在对龙门吊的基础安全技术进行交底,以确保使用龙门吊时能保证工作人员的安全和设备的正常运行。
龙门吊是一种常用于吊装和搬运重物的设备,在建筑工地、码头、仓库等场所广泛使用。
2. 龙门吊的组成部分龙门吊主要由以下几个组成部分构成:•主梁:用于承载吊物重量的主要结构部分。
•起重机构:包括电动葫芦、钢丝绳等,用于提升和放下重物。
•行走机构:包括电动推车和轨道等,用于控制龙门吊在横向方向上的移动。
•控制系统:用于操作和控制龙门吊的设备。
3. 龙门吊的安全要求使用龙门吊时,需要满足以下安全要求:3.1 工作前的准备•确保龙门吊的各个组成部分安装牢固,不得存在松动等问题。
•检查起重机构、行走机构和控制系统的工作正常。
•确保工作区域内没有其他人员和障碍物。
3.2 吊装过程中的注意事项•在起重物之前,需要清楚地了解物体的重量、尺寸和重心位置,并根据这些信息合理选择起重工具。
•操作人员要熟悉龙门吊的控制系统,并按照操作规程进行操作。
•吊装时需要保持吊绳或吊钩的垂直状态,避免侧向摆动。
•吊装物体时,需要确保吊绳或吊钩与墙壁、设备或地面之间有足够的安全距离,避免碰撞或纠缠。
3.3 使用中的安全注意事项•龙门吊的使用人员应经过专门的培训,熟悉设备的操作和维护。
•遵守设备的额定载荷,不得超载使用。
•定期检查和维护设备,确保其正常工作。
•在使用过程中,及时发现和排除设备存在的问题或故障。
4. 龙门吊的日常维护为了保证龙门吊的正常运行和安全使用,需要进行定期的日常维护工作。
以下是一些常见的维护内容:4.1 定期检查吊绳和吊钩定期检查吊绳和吊钩的磨损程度,如果发现有明显的磨损、断丝、变形等情况,需要及时更换。
4.2 清洁和润滑定期清洁和润滑龙门吊的关键部位,确保各个机构能够正常运转,并防止因为积尘和生锈而影响设备的使用寿命。
4.3 电气系统检查定期检查电气系统的连接线路是否正常,是否有损坏、老化等情况。

一、工程概况1. 工程名称:[具体工程名称]2. 施工单位:[施工单位名称]3. 建设单位:[建设单位名称]4. 分项工程名称:龙门吊铺轨工程二、安全技术交底内容1. 作业人员要求- 所有参与龙门吊铺轨作业人员必须经过专业培训,并取得相关操作资格。
- 作业人员应熟悉龙门吊铺轨的施工工艺和安全操作规程。
- 作业人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工前准备- 对龙门吊轨道进行检查,确保其符合设计要求,无损伤。
- 钢轨、垫块、螺栓等材料应齐全,质量符合规定。
- 铺轨区域应清理干净,无障碍物。
3. 施工流程及安全措施- 测量放样:根据设计图纸,准确测量轨道位置,做好标记。
- 铺设钢轨:1. 在轨道基础上,用水平尺和线锤校准轨道水平。
2. 将钢轨平稳放置在轨道基础上,用垫块调整钢轨高程。
3. 用专用工具将钢轨固定在轨道基础上,确保钢轨位置准确、牢固。
- 连接螺栓:将钢轨之间的螺栓拧紧,确保连接牢固。
- 安全措施:1. 铺轨过程中,禁止无关人员进入施工区域。
2. 作业人员应站在稳固的位置,防止滑倒或坠落。
3. 使用电动工具时,应注意电安全,防止触电事故。
4. 作业人员应遵守操作规程,不得擅自改变施工流程。
4. 施工中注意事项- 钢轨铺设过程中,应确保钢轨平直,无弯曲。
- 钢轨高程应符合设计要求,不得超出允许偏差范围。
- 钢轨连接螺栓应拧紧,防止松动。
- 作业人员应随时检查施工质量,发现问题及时处理。
5. 施工后验收- 施工完成后,由专业人员进行验收,确保施工质量符合设计要求。
- 验收合格后,方可进行下一道工序施工。
三、应急处理1. 触电事故:立即切断电源,对触电人员进行急救,并拨打急救电话。
2. 高处坠落:立即采取措施,防止坠落物体伤害他人,并拨打急救电话。
3. 机械伤害:立即停止机械运行,对受伤人员进行急救,并拨打急救电话。
四、交底人及接受人1. 交底人:[姓名]2. 接受人:[姓名]3. 日期:[日期]五、备注1. 本安全技术交底适用于龙门吊铺轨施工全过程。

施工交底记录表专业:土建编号:签字坚决杜绝代签。
4、施工班组留存交底记录.一、工程概况及施工范围根据**项目吊装设备施工需要,安装2台63t-42m门式起重机,以供设备代保管设备器材的垂直运输.本工程为设备露天龙门吊存放场地工程,主要工程内容为新建两台63T龙门吊轨道基础及混凝土道路,该工程全场面积为21339㎡,龙门吊轨道长150m,,轨道间距42m,两台龙门吊相距17m,,基础上部为倒T 型钢筋混凝土结构,下部宽900mm,高500mm,;上部宽500mm,高300mm,倒T 型钢筋混凝土基础下部顶面标高为±0.00(现场场平标高76m),基础垫层为300mm,宽1000mm,由于本工程龙门吊基础底的天然地基承载力较低,库区存放场地未压实,长期下雨导致场地内表层土质下面存在大面积淤泥,需要进行地基处理。
地基处理采用碎石垫层夯实,处理后地基承载力特征值应满足fak≥200KPa。
地坪垫层以下及基础底面标高以上的填土,其压实系数应≥0。
94。
倒T型钢筋混凝土基础下部顶面标高为±0.00,采用C30混凝土,下部宽900mm,高500mm,;上部宽500mm,高300mm,基础垫层为300mm厚碎石,宽1000mm。
单位:mm轨道梁主要工程数量如下:二、技术要求1、测量放线要有专业人员操作,熟悉图纸对龙门吊轨道位置提前进行放线。
2、土方开挖前办理内部动土作业票,由相关各方经现场查看无危险源与经设计交底后方可进行开挖,开挖深度为600mm,宽度为1200mm,严格按照图纸施工。
3、钢筋下料准确,绑扎间距、保护层厚度满足要求;4、混凝土施工捣固密实,确保没有蜂窝麻面现象;5、预埋件预埋位置准确;6、预埋钢板与锚筋焊接牢固,焊接长度满足单面焊10d,双面焊5d的要求;7、注意轨道梁混凝土养护工作,保证混凝土强度达到设计要求.三、工期要求本工程计划根据周计划和月计划定。
四、施工工艺1、基础开挖由测量班负责对基础位置及尺寸进行放样,采用挖掘机开挖,人工进行局部修整。

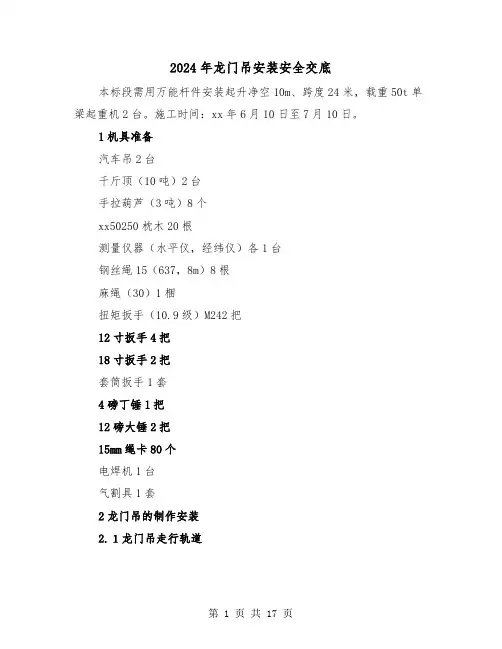

2024年龙门吊安装安全交底本标段需用万能杆件安装起升净空10m、跨度24米,载重50t单梁起重机2台。
施工时间:xx年6月10日至7月10日。
1机具准备汽车吊2台千斤顶(10吨)2台手拉葫芦(3吨)8个xx50250枕木20根测量仪器(水平仪,经纬仪)各1台钢丝绳15(637,8m)8根麻绳(30)1梱扭矩扳手(10.9级)M242把12寸扳手4把18寸扳手2把套筒扳手1套4磅丁锤1把12磅大锤2把15mm绳卡80个电焊机1台气割具1套2龙门吊的制作安装2.1龙门吊走行轨道制梁场位置是K75+125-K75+488段填筑好的96区路基上,制梁区内采用C15砼硬化10cm,存梁区内采用5cm厚砂浆封面。
龙门吊轨道设钢筋混凝土基础,高50厘米,宽50厘米,地基为主线路基96区,承载力完全满足要求,轨道与路基边线距离不小于1.5米。
混凝土基础顶面平整,轨道按直线布置。
轨道采用43轨,轨道调直后在钢轨侧钻孔植钢筋,然后将钢筋打弯扣紧钢轨。
2.2龙门吊拼装万能杆件柱墩在轨道处搭枕木平台拼装走行部和柱墩,拼好后用25吨吊车将柱墩立在轨道上,并辅以地锚和钢木支撑将柱墩扶正立直。
拼装柱墩总的原则先低后高要记牢;先直后横要斜撑;先外后内拼到顶;先柱后梁设支架。
2.3龙门吊拼装万能杆件桁梁在平地拼好桁梁,待柱墩扶正立直后用2台25吨吊车将桁梁吊至柱墩顶进行拼接。
总的原则先低后高,先外后内,先拼底顺,拼底联,再拼底顺,顶顺完又拼顶联和斜拉。
1、地面转向架接点:铺走行轨道-铺加固转向架-放支承靴-拼支腿底座;2、中接点:按立柱N1H-上紧本接点全部螺栓-按N19立柱加强铁-按接点钣-按平杆-按四周斜拉-按N18内对角接点钣-按内对角斜拉-上紧本接点全部螺栓。
3、上接点:按N19立柱加强铁-按接点钣-按平杆-按四周斜拉-按N18内对角接点钣-按内对角斜拉-上紧本接点全部螺栓。
2.4门吊桁梁的拼装顺序按下接点钣-按下N1H杆-按N4H-按上接点钣-按上N1H杆-按两侧斜杆N3H-按上下内水平斜杆N5H-吊至柱墩顶拼接。
交底日期:2023年X月X日施工单位:XX建设集团有限公司分项工程名称:龙门吊安装与拆卸一、一般规定1. 为了确保龙门吊安装与拆卸作业的安全顺利进行,特制定本安全技术交底。
2. 参与龙门吊安装与拆卸作业的所有人员必须遵守《龙门吊安全技术规范》的相关规定。
3. 安装与拆卸作业人员必须经过安全技术培训,并取得相应的操作资格证书。
4. 龙门吊安装与拆卸作业前,必须进行安全技术交底,确保作业人员了解作业风险及安全措施。
二、龙门吊安装作业1. 龙门吊基础施工:- 基础地基必须坚实,埋深不得少于0.5m。
- 基础施工过程中,必须确保施工安全,防止塌方、坠落等事故发生。
- 基础施工完成后,必须进行验收,确保符合设计要求。
2. 龙门吊安装流程:- 测量轨道标高及平行度,确定四组行走台车位置。
- 安装行走台车,确保其稳固。
- 安装底梁,确保其与行走台车连接牢固。
- 拼装门腿,确保其与底梁连接牢固。
- 拼装及吊装主梁,确保其平稳吊装。
3. 龙门吊安装注意事项:- 高处作业人员必须佩戴安全带,严格遵守安全技术规范。
- 安装作业区内禁止闲人逗留,确保作业安全。
- 仔细检查吊装用的钢丝绳、套索等吊具,确保其安全可靠。
三、龙门吊拆卸作业1. 龙门吊拆卸流程:- 拆卸顺序应从上往下进行,确保拆卸安全。
- 首先拆除主梁,然后依次拆除门腿、底梁、行走台车等。
- 拆卸过程中,必须注意吊装平衡,防止吊件摆动。
2. 龙门吊拆卸注意事项:- 拆卸作业前,必须对拆卸区域进行清理,确保无障碍物。
- 高处作业人员必须佩戴安全带,严格遵守安全技术规范。
- 仔细检查拆卸用的工具、设备,确保其安全可靠。
四、安全措施1. 安装与拆卸作业期间,必须设置安全警戒区,并设专人监护。
2. 操作人员必须佩戴安全帽、安全带等个人防护用品。
3. 作业过程中,必须时刻注意安全,防止事故发生。
4. 定期对龙门吊进行维护保养,确保其安全可靠。
五、验收与交接1. 龙门吊安装与拆卸完成后,必须进行验收,确保符合设计要求。

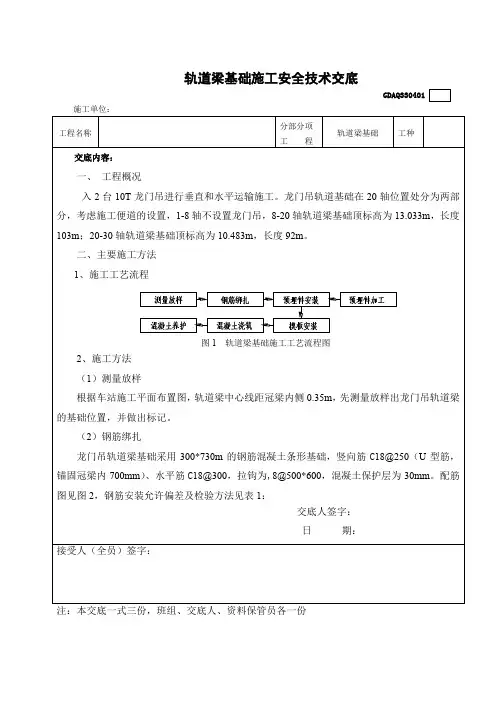

技术交底书项目名称***轨道交通***标第 1 页交底编号共 3 页工程名称***站设计文件图号施工部位主体结构龙门吊轨道安装交底日期技术交底内容:1、技术交底范围:本交底适用于主体结构龙门吊轨道安装施工;2、设计情况:***站龙门吊轨距24.1m,自重55吨,轨道总长200m,轨道基础采用400mm厚C30钢筋混凝土。
在大里程端扩大端处采用钢梁过渡,钢梁部分钢轨采用压板焊接方式安装,混凝土基础部分采用压板螺栓式安装,夹板螺栓连接。
3、施工准备工作:3.1材料准备钢轨:钢轨应笔直,不得有显著弯曲与扭转。
表面应洁净光滑,不得有裂纹、结疤、等缺陷;其端面不得有缩孔痕迹和夹层等。
夹板/压板:表面应平整无变形,无裂纹。
螺栓孔应为一个规则的圆。
膨胀螺丝:膨胀螺丝长度,膨胀管开口长度都应符合要求。
3.2主要机具设备:钢轨、夹板、压板、膨胀螺丝、水准仪、电钻、配电箱。
4、施工工艺4.1 施工流程:施工准备--测量放线—钢轨安装。
4.2 施工准备:施工前应将龙门吊基础顶面的杂物清理干净,突出的护栏膨胀螺丝割除磨平、保证表面平整无杂物。
4.3测量放线:基础清理完毕后技术员在轨道基础上根据坐标放出轨道中心线,施工队根据中心线外放5.65cm用墨斗线弹出钢轨边线。
交底人:复核人:接受人:日期:日期:日期:技术交底书项目名称***轨道交通***标第 2 页交底编号共 3 页工程名称***站设计文件图号施工部位主体结构龙门吊轨道安装交底日期技术交底内容:4.4钢轨安装:○1.钢轨安装前应对外观铁锈杂物进行处理,以达到施工要求。
○2.将轨道用吊车运输至面层后,按照测量放样点外放边线进行安装。
○3.安装夹板之前应将钢轨直接头进行清理,使得两端接头对应面平行,再依次上夹板和紧固螺栓,在螺栓拧紧过程中校核轨道的直线度,技术员利用水准仪根据坡度进行适当调整,保证轨道线基本为一条直线。
夹板螺帽和螺栓应相互错开,不能螺帽或者螺栓在一个面上,如下图4.4-1所示,已防脱轨时整个螺帽被切断整个钢轨断开,导致龙门吊失去约束。
龙门吊轨道梁施工技术交底b. 23~29轴北侧轨道梁模板大样图c. 伸出西端头地连墙部分轨道梁、东端头伸出地连墙轨道梁模板大样图图9 模板加固大样图(4)水平施工缝位置使用快易收口网。
图10 快易收口网示意图(5)模板有一端向另一端安装,在浇筑混凝土前,模板应浇水润湿。
(6)为防止浇筑混凝土时漏浆,在侧模内侧底端应加设海绵条;(7)模板制作及安装的偏差应符合下表规定:表6 模板制作及安装允许偏差项目允许偏差(mm)检验仪具轴线位置 5 钢尺截面内部尺寸+4,-5 钢尺相邻两板表面高低差 2 钢尺表面平整度 5 靠尺或塞尺(8)模板安装施工结束后报监理验收,经验收合格后方可进行下道工序施工。
7)混凝土浇筑(1)轨道采用C30商品砼,砼搅拌罐车运至现场,泵送入仓。
应严把砼质量关,检查坍落度、可泵性是否符合要求,应及时进行调整,必要时作退货处理;(2)混凝土需分层浇筑,分层振捣,每层厚度为30cm;(3)砼浇捣前,施工现场应先做好各项准备工作,机械设备、照明设备等应事先检查,保证完好符合要求,模板内的垃圾和杂物要清理干净;(4)浇筑5-5断面轨道梁时轨道梁结构边线距离导墙150mm,此部分与轨道梁一同浇筑。
浇筑7-7断面轨道梁时,开挖断面宽为800mm,轨道梁宽为600mm,200mm宽空隙中与轨道梁一同浇筑混凝土。
浇筑排水沟混凝土时先浇筑5cm垫层,在浇筑沟壁,浇筑完成后沟壁外侧回填粘土并压实,粘土回填至距离地面10cm位置,剩余部分采用C20混凝土硬化。
(5)振动器的操作要做到“快插慢拔”,砼浇捣应分点振捣,宜先振捣料口处砼,形成自然流淌坡度,然后用φ50插入式振捣器振捣,按40cm间距布设振捣点,振捣点与模板间距保持5~10cm的距离,振捣以混凝土表面泛浆,无大量汽泡产生为止,严防混凝土振捣不足或在一处过振而发生跑模现象;专业技术负责人:交底人:接受人:。
龙门吊技术交底交底内容1具体交底部位情况2安装前准备工作1确认龙门吊基础施工完成,导轨安装符合要求2确定龙门吊安装位置,在每条导轨两侧分别埋设锚定(距导轨分别约9米)用以固定缆风绳3仔细检查龙门吊各杆件,构件焊接或连接质量,保证焊接牢固,连接有效,可靠4拼装前起重设备及安装人员应到位,要有严格的施工组织措施,确保施工安全三施工要求及技术交接注意事项1,拼装顺序大车运行轨道-----主梁-----------联系框架(及横向联结系)----托架-----------主副腿---------大车行走箱----------------支腿拉杆及八字撑------------操作室-----------梯子及栏杆-------------起吊小车------------电气系统------------安全检查试运行2上横梁组合拼装没掉横梁在轨道上按投影位置拼装安放,以便横梁起吊安装时上下对应,二根横梁按节段序号联结组合,要求横梁支垫水平,支垫高度1.5米以上为宜,一边联结龙门吊支腿,横梁顶面小车运行钢轨采用螺栓,钢板扣压固定,亦可采用压板焊接形式,街头处采用轨道夹板固定,横梁拼装时横梁下面可设置三处支垫,横梁拼装完成后,安装联系狂接,焊接轨道挡板,亦可继续焊接栏杆,经托梁永螺栓u横连联结牢固3龙门吊两侧之退敢接顺龙门吊轨道前后伸开,支腿顶面先于托梁用销子联结,支腿下面于行走箱连接,两侧用四根缆风绳拉紧固定在锚定上4利用两台50吨吊车提升横梁,两侧支腿随横梁升高而收拢(支腿行走箱论在门吊轨道上滑行)门吊整体提升到位,然后连接下面水平拉杆,以及支腿顶面八字斜撑和水平撑,把支腿与横梁组合成整体,在横梁与托梁,横梁与联系框架,托架与支腿,托架与八字斜撑,支腿与拉杆等联结牢固后,吊车才能离开门吊5在通过缆风绳调节支腿距离时,要求动作缓慢,协调一致,同意智慧,严禁野蛮操作,避免因操作不当造成安全事故。
施工交底记录表
专业:土建编号:
注:1.增补部分均以附件形式完成。
2•该表由技术人员填写(包括附件部分)。
3. 签字坚决杜绝代签。
4、施工班组留存交底记录。
一、工程概况及施工范围
根据**项目吊装设备施工需要,安装2台63t-42m门式起重机,以供设备代保管设备器材的垂直运输。
本工程为设备露天龙门吊存放场地工程,主要工程内容为新建两台63T龙门吊轨道基础及混凝土道路,该工程全场面积为21339 m2,
龙门吊轨道长150m,,轨道间距42m,两台龙门吊相距17m,,基础上部为倒T 型钢筋混凝土结构,下部宽900mm,高500mm,;上部宽500mm,高300mm, 倒T型钢筋混凝土基础下部顶面标高为土0.00 (现场场平标高76m),基础垫层为300mm,宽1000mm,
由于本工程龙门吊基础底的天然地基承载力较低,库区存放场地未压实,长
期下雨导致场地内表层土质下面存在大面积淤泥,需要进行地基处理。
地基处理
采用碎石垫层夯实,处理后地基承载力特征值应满足fak>200KPa。
地坪垫层以
下及基础底面标高以上的填土,其压实系数应》0.94。
倒T型钢筋混凝土基础下部顶面标高为土0.00,采用C30混凝土,下部宽900mm,高500mm,; 上部宽500mm,高300mm,基础垫层为300mm厚碎石,宽1000mm。
单位:mm
轨道梁主要工程数量如下:
二、技术要求
1、测量放线要有专业人员操作,熟悉图纸对龙门吊轨道位置提前进行放线。
2、土方开挖前办理内部动土作业票,由相关各方经现场查看无危险源与经设计交底后方可进行开挖,开挖深度为600mm宽度为1200mm严格按照图纸施工。
3、钢筋下料准确,绑扎间距、保护层厚度满足要求;
4、混凝土施工捣固密实,确保没有蜂窝麻面现象;
5、预埋件预埋位置准确;
&预埋钢板与锚筋焊接牢固,焊接长度满足单面焊10d,双面焊5d的要求;
7、注意轨道梁混凝土养护工作,保证混凝土强度达到设计要求。
三、工期要求
本工程计划根据周计划和月计划定。
四、施工工艺
1、基础开挖
由测量班负责对基础位置及尺寸进行放样,采用挖掘机开挖,人工进行局部修整。
基础开挖可采用垂直开挖。
轨道标高为+76.3m,两侧轨道标高应一致。
2、基础处理
根据现场环境不同,轨道梁基础处理存在以下三种方式:
1、下雨时
未能及时进行垫层施工,应将基槽内水清除后再行超挖100mm填100mn厚
碎石,再行浇筑C15混凝土垫层,然后施做轨道梁。
2、轨道梁处于淤泥层时
对淤泥进行换填,,回填总厚度不小于200mm压实度满足94%检测合格后,进行混凝土垫层施工,然后施做轨道梁。
3钢筋加工、绑扎
严格按照下发的钢筋图进行加工、绑扎作业。
1、首先核对钢筋种类、直径、尺寸、数量;
2、钢筋下料时应尽量去掉钢材外观有缺陷的地方;
3、根据钢筋不同,进行搭配,统筹排料;一般先下长料,后断短料、减少短头、降低损耗;
4、在钢筋的交叉点处,用扎丝按逐点改变绕丝方向(8字形)的方式交错扎结,或按双对角线(十字形)方式扎结,绑扎点位不得低于50%绑扎钢筋用的铁丝要向内弯曲,不得伸向保护层内;
5、钢筋绑扎时,需严格控制保护层厚度及钢筋的间距尺寸。
&主筋连接采用套筒连接。
钢筋加工允许偏差值(mm)
钢筋绑扎位置允许偏差表
4模板工程
(1)根据放样点位,弹出立模线。
(2)模板在安装前需清理干净,并涂抹脱模剂,在涂抹时不得沾污钢筋。
(3)要保证模板加固牢固,防止由于加固不牢造成混凝土错台、跑模等现象。
发现问题时,立即停止混凝土浇筑,并及时对模板进行临时加固或纠偏,经技术员验收合格后,方可继续施工。
(4 )模板制作及安装的偏差应符合下表规定:
模板安装完毕,经自检合格后,报质量部验收
5混凝土浇筑
混凝土采用标号C30的商品混凝土,进场前对混凝土的坍落度、入模温度进行检测,合格后方可进行混凝土浇筑作业。
浇筑过程中应及时检查模板加固是否牢固,并及时整改。
混凝土浇筑振捣应注意以下要求:
1、采用插入式振捣器振捣成型,混凝土浇注过程中,应随时对混凝土进行振捣并使其均匀密实。
2、混凝土振捣过程中,应避免重复振捣,防止过振。
应加强检查模板支撑
的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆。
3、插入式振捣器的移动间距不宜大于振捣器作用半径的1.5 倍,不得将振捣棒放在拌和物内平拖。
不得用振捣棒驱赶混凝土。
4、振动器应尽量避免碰撞模板、钢筋及其它预埋部件。
5、每一振点的振捣延续时间宜为20〜30s,以混凝土不再沉落,不出现气泡,表面呈现浮浆为度,防止过振、漏振。
6、混凝土振捣完成后,应及修整、抹平混凝土裸露面。
抹面时严禁洒水,并应防止过度操作影响表层混凝土的质量。
6 混凝土养护
砼浇筑完后及时覆盖晒水养护,养护时间不得少于7 天,砼表面必须保证湿润。
五、质量管理方面
1)砌筑要求达到的质量标准:组砌正确,灰缝饱满,接茬密实,灰缝平直,宽度一致,表面平整。
2)混凝土圈梁要求达到的质量标准:截面尺寸正确、强度满足设计要求、无涨模、漏浆,预埋件位置、数量正确。
3)回填土密实,地面无空鼓、开裂。
4)当环境温度低于5C时,采取冬季施工措施,适当添加防冻剂。
5)钢筋绑扎要求横平竖直,间距严格按照图纸施工。
六、安全管理方面
1、所以施工人员必须认真遵守《电力建设安全工作规程》和《电力建设安全施工管理规定》,杜绝“三违”现象发生,认真做到“四不伤害” 。
2、所有人员进入施工现场,应首先检查施工区域安全设施是否到位,是否存在安全隐患。
检查临边是否有栏杆、孔洞是否有盖板、高处作业层下方是否有安全网、带电设备是否接地良好、漏电保护装置是否灵敏。
安全设施不完善处应首先将安全设施完善后方可进行作业。
3、所有施工人员进入施工现场必须穿劳保鞋,带安全帽(并系紧帽带),佩戴双钩安全带。
高处作业、临边作业,必须使用安全带。
安全带使用时应低用高挂,使用时将两个挂钩挂在上方牢固处。
移动时两只挂钩交替使用,保证任一时刻至少有一个挂钩挂在上方牢固处。
4、脚手架架体上不得放置零散、活动的脚手管、钢筋、木方等物料。
5、起重工、信号工、等特殊工种应持证上岗,杜绝无证人员从事特殊工种作业。
6、多人一起移动物料时,应有专人指挥,统一口号,动作协调,避免挤手、压脚、失稳摔倒。
7、作业人员使用转动工具、大锤时,严禁带手套。
8、施工现场非吸烟点严禁吸烟,吸烟应到吸烟点。
9、从事凿毛、切割等有飞射物作业时应佩戴防护眼镜。
10、施工场所应保持整洁,垃圾、废料应及时清除,做到“工完、料尽、场
地清”,坚持文明施工。
在高处清扫的垃圾和废料,不得向下抛掷。
11、下雨作业时应配备雨具,不得湿手操作电气设备,排水时不得带电挪动水泵。
