施工图技术交底记录
- 格式:pdf
- 大小:38.36 KB
- 文档页数:1
清水混凝土样板墙技术交底一编制目的为了更好地检验前期技术准备的合理性与适用性,为了对清水混凝土的施工方法有一个更直接的了解,为培养出一部分专业程度更高的工人,为了对今后的施工做一个指导,特编制此技术交底。
二编制依据样板墙施工图《清水混凝土施工工艺标准》《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑长城杯工程质量评审标准》《建筑结构长城杯工程质量评审标准》《中国数码港工程招标文件》三工程概况根据施工组织设计清水混凝土施工前在现场浇筑样板,其中包含样板墙、柱、梁、板、洞口、线盒等构件(以下统称为样板墙)。
竖向构件由工程拟建实体中选出三个构件,分别为1#楼DQ8、QZ5,2#、3#楼KZ1;水平构件为KZ1上悬挑梁板。
其定位、尺寸、配筋详见样板墙施工图。
图示基础底标高为地面以下1.00m即1#楼相对标高-1.600m且应挖至老土。
图示KZ1由地面至板底的距离改为4400mm,XL1的截面尺寸改为400×800mm。
样板墙由地面(1#楼相对标高-0.600m)开始用柏利模板吊模施工,其下用多层板配模先浇筑至-0.600m。
同时在样板墙上留置一个洞口,柱、板上各一个线盒。
三个竖向构件的各个分项应逐个完成。
即先完成KZ1的各项施工,检查效果并总结施工过程中的经验,然后再进行DQ8的施工。
在DQ8的施工过程中,总结经验改进技术,然后再进行QZ5的施工。
样板墙施工完成后即做为永久性构筑物。
四施工准备5.1 物资准备柏利清水模板体系、覆膜多层板、塑料垫块、脱模剂(色拉油)、塑料薄膜、抹布、料斗、振捣棒、碗扣式脚手架、木方、对拉螺栓、木锤、毯子等5.2 人员准备需有木工、钢筋工、混凝土工各几名并专门进行培训,通过对样板墙的施工对清水混凝土的要求及施工工艺有较深的了解,以便在今后的施工过程中做为技术骨干。
5.3 作业条件5.3.1 对施工图已熟悉并进行深化设计。
5.3.2 施工定位放线已完成。
工程施工技术交底记录详解施工单位:XXX建设工程有限公司工程名称:XXX项目施工工程地点:XXX市XXX区工程负责人:XXX施工技术交底人:XXX一、施工单位概况XXX建设工程有限公司成立于2005年,专业从事建筑工程施工和设计,已经承接了多项大型项目,并取得了较好的施工业绩。
公司拥有一支专业的施工团队和优秀的管理团队,保证了项目的顺利进行和质量的保证。
二、项目概况1. 项目名称:XXX项目2. 项目地址:XXX市XXX区3. 项目概况:本项目为一座多功能商业综合体,建筑面积约为XXX平方米,包括商场、办公楼等多个功能区域,为提高项目品质,公司将严格按照设计图纸和相关规范进行施工。
三、施工技术要求1. 施工图纸:施工单位应仔细研读设计图纸,了解项目的各个施工要求,确保施工按照设计图纸进行。
2. 施工人员要求:施工单位应安排具有丰富施工经验的负责人员,保证施工质量和进度。
3. 安全措施:施工单位应制定详细的安全计划和应急预案,保证施工过程中的安全。
4. 施工材料:施工单位应采用符合国家标准的建筑材料,确保施工质量。
5. 施工工艺:施工单位应严格按照相关规范和要求进行施工,确保每一个工序的质量。
6. 环保要求:施工单位应合理利用资源,减少对环境的污染,为环保贡献一份力量。
7. 施工进度:施工单位应根据项目计划制定合理的施工进度表,保证项目按期完成。
四、施工技术交底内容1. 基础施工:根据设计要求,采用桩基础,确保地基承载力的可靠性。
桩基础施工应符合相关规范,确保桩的质量和强度。
2. 主体结构施工:采用混凝土框架结构,主体结构施工应按照设计要求进行,确保结构的稳定和安全。
3. 外立面施工:外立面采用幕墙设计,施工过程中要注意幕墙的密封性和防水性,确保建筑外立面的美观和耐久。
4. 室内装修施工:根据设计要求,采用环保材料进行室内装修,保证室内空气质量和施工质量。
5. 设备安装:项目包括空调、给排水、电气等设备,施工单位应根据设计要求进行设备安装,确保设备正常运行。
钢筋施工技术交底记录日期:年月日地点:施工现场1.背景和目的本次施工技术交底的目的是确保施工人员了解和掌握钢筋施工的相关技术要求,遵循施工图纸和规范要求进行作业,保证工程质量和安全。
2.参与人员参与本次交底的人员有:-施工经理-钢筋班组长-钢筋工3.内容交底3.1钢筋的验收要求钢筋验收应根据相关规范和施工图纸的要求进行。
验收内容包括钢筋的种类、规格、质量等。
钢筋应符合相关标准和要求。
3.2钢筋的存放要求钢筋应存放在干燥、通风良好的地方,避免与地面接触以防潮湿。
各种规格的钢筋应分别存放,防止混淆。
钢筋应放置整齐,避免受到外力损伤。
3.3钢筋的切割和焊接钢筋切割和焊接应符合以下要求:-切割:应由专业人员操作,严禁锯断钢筋,切割后应进行防锈处理。
-焊接:焊接前应对钢筋表面进行清理,保证焊缝质量和强度。
3.4钢筋的连接方法钢筋的连接方法应符合施工图纸和相关规范的要求。
常用的连接方式有搭接、扭接和焊接等。
连接后应检验连接的质量和强度。
3.5钢筋的绑扎方法钢筋的绑扎应采用可靠、牢固的方法。
绑扎点应适当,避免影响钢筋的正常使用。
绑扎点的长度、工艺和要求应符合相关规范。
3.6钢筋的预埋和固定钢筋的预埋和固定应符合施工图纸和设计要求。
预埋件应正确布置,并与钢筋牢固连接。
固定应确保钢筋位置准确、固定牢固。
4.安全注意事项在钢筋施工过程中,应注意以下安全事项:-施工人员必须佩戴安全帽、安全鞋等个人防护用品。
-施工现场要保持整洁、无杂物,防止跌倒和滑倒事故。
-高空作业时应使用安全带,并做好防护措施。
5.问题和意见反馈交底过程中,施工人员有疑问或意见可随时提出,确保每个人对钢筋施工技术有更好的理解和掌握。
此次钢筋施工技术交底记录经全体参与人员签字确认,以作为以后施工中参考和依据。
签字:施工经理:钢筋班组长:。
设计技术交底部分1、由于本工程地下室由两家设计院设计,施工前应认真查看两家设计院的图纸,特别是衔接部位、底板人防地反梁高度、人防密闭(临战封堵)门框预埋等。
2、本工程地下室采用的是筏板基础,地下室的抗浮主要依靠底板上建筑回填和顶板上覆土,因此施工期间,一定要做好降水措施,控制好地下水位标高,防治地下室整体上浮。
人防工程技术交底一、建筑部分1.注意人防门及设备的预埋构件与土建的配合。
2.防护单元内部不应设置沉降缝、伸缩缝。
3.密闭通道、防毒通道、洗消间、扩散室等房间、通道,其墙面、顶面、地坪均应平整光洁,易于清洗。
4.固定门槛人防门下有门槛,门槛与地坪建筑高差应不小于150mm;活门槛人防门下无门槛,门框下边应与建筑地坪同高,人防门框锚勾应伸入结构层内;5.当防护密闭门设置于竖井内时,其门窗表面不得突出竖井内墙面,防爆波活门应嵌入墙内。
6.在距人防门框四周20mm范围内墙面粉刷层不得超出门框角钢面。
7.平战转换预制构件应与工程同步做好,并设置构件的存放位置。
8.出入口式战时封堵处在非人防侧预留沟槽,预埋件锚勾伸入结构层内;战时封堵框平时应刷油漆或加钢丝网用水泥砂浆的处理方式,处理完后两侧墙体标示“战时封堵”字样。
二、结构部分1.钢筋砼结构构件纵向受力钢筋的锚固长度=1.052.地下室基础底板上层钢筋必须从地基反梁上层主筋下部穿过,顶板下层筋必须从顶板反梁下层主筋上部穿过。
3.人防区顶、底板、临空墙必须设拉结筋(梅花形布置)。
4.人防围护结构和密闭墙体门洞四角必须设置加强筋:长度1000mm,斜45°绑扎,墙后<400mm,每角2φ16;墙厚>400mm,每角3φ16。
5.被止水钢板割断的附墙柱箍筋应搭接焊在止水钢板上。
6.人防围护结构和密闭墙体模板对拉螺杆不允许穿PVC管,且螺杆中部应设止水片。
7.管割断的墙筋应点焊在穿墙管上。
三、电气部分1.在围护结构内敷设,穿过外墙、临空墙、防护密闭墙和密闭墙的各种电缆(包括各种强弱电)管线,应按照人防要求进行制作。
××××××(项目名称)施工图设计技术交底书设计编号:××××××××设计有限公司×年×月建设单位:工程名称:施工图设计技术交底书一、建筑专业1.0.1 工程概况××项目位于××位置。
本项目总用地面积××㎡,总建筑面积××㎡,建筑基底面积××㎡。
其中地上一层为宿舍活动用房,层高4.5米,地上二至十层为宿舍,宿舍层高为3米,建筑高度31.95米。
为框架结构。
本工程为二类高层公共建筑,耐火等级为二级,建筑耐久年限50年。
1.0.2 墙体设计本工程±0.00以上墙体采用200加气砼砌块,卫生间隔墙采用100厚MU7.5小型砼砌块,电梯井壁采用200厚MU10砼实心砌块。
1.0.3 门窗设计本次设计门窗分为普通门窗及防火门窗两种类型,详见图纸。
1.0.4 防水设计1、施工时要特别注意外墙的防潮、防水、做法详见图纸。
外墙抹灰要求全面挂金属网,内墙、梁板、柱结合处的抹灰层中,沿缝长方向加贴宽度不小于200的耐碱纤维网布作防裂处理。
2、散水每隔6米设一条伸缩缝,散水与外墙的交接处和散水伸缩缝,应用沥青膏填封。
3、所有卫生间墙根处(除门洞外),均做200高C20细石混凝土翻边,在翻边上有20厚1:2.5水泥砂浆(内掺3%防水粉),再砌墙体。
4、本工程屋面防水等级为II级,采用一道设防(高聚合物改性沥青防水卷材)。
1.0.5室内装修设计1、本工程室内装修应符合《建筑内部装修设计防火规范》(GB50222-2017)规定。
2、装修材料应符合规范要求,并经甲方及设计方同意方可使用。
1.0.6防火设计在实际施工及使用时还需要满足以下要求:1、防火门、防火卷帘等消防设备需采用有消防及相关部门检测合格的产品。
2、当做分项工程施工技术交底时,应填写“分项工程单位名称”栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份.
2、当做分项工程施工技术交底时,应填写“分项工程单位名称"栏,其他技术交底可不填写.
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程单位名称"栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份.
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、表由施工单位填写,交底单位与接受交底单位各存一份.
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程单位名称”栏,其他技术交底可不填写.。
施工技术交底记录日期:xxxx年xx月xx日地点:xxxx工地参与人员:施工方代表A先生,施工方代表B先生,技术负责人C先生一、项目背景和目标1.项目背景:本项目为xxxx工程,主要包括建造一座xxxx的建筑物,工程总面积xxx平方米,建筑高度xx米。
项目采用xxxx结构体系,主要施工内容包括基坑开挖、地基处理、主体结构施工、室内装修等。
2.项目目标:(1)按照设计图纸和相关规范要求,建造一座符合功能和美观要求的建筑物。
(2)保证施工过程的安全性和质量可控性,确保工期的合理安排和进度。
二、施工组织及管理1.施工方案:(1)基础工程:按照设计要求,进行基坑开挖、地基处理等工程。
(2)主体结构:按照设计图纸,采用xxx材料进行施工。
(3)室内装修:根据设计要求,进行室内墙体、地面的装修工程。
2.施工人员组织:(1)根据施工进度和施工工序的需要,合理组织施工人员,确保施工进度。
(2)设立相关的安全管理人员和技术负责人,负责施工现场的安全和质量管理。
三、施工过程1.基础工程交底:施工方代表A先生详细介绍了项目的基础工程,包括基坑开挖、地基处理等。
A先生强调了施工过程中的安全注意事项,包括基坑的防护、地基处理中的技术要求等。
2.主体结构交底:施工方代表B先生介绍了主体结构的施工工艺和注意事项。
B先生重点强调了施工时的安全措施,包括搭设安全网、悬挑施工时的防护措施等。
3.室内装修交底:技术负责人C先生详细介绍了室内装修工程的施工方法和要点。
C先生强调了装修中的质量要求,包括墙面平整度、瓷砖贴附等。
四、质量控制和安全管理1.质量控制:(1)施工质量验收:按照设计要求和相关规范,对施工过程进行质量把关,确保符合验收标准。
(2)质量追踪:对主要工序进行质量追踪,及时发现和解决质量问题。
2.安全管理:(1)安全教育:组织施工人员进行安全教育培训,提高安全意识。
(2)安全检查:定期进行施工现场的安全检查,及时处理隐患。
技术交底记录
工程名称施工单位分部工程墙面工程施工图版本
分项工艺
名称
窗台石施工工艺
交底日期交底内容:

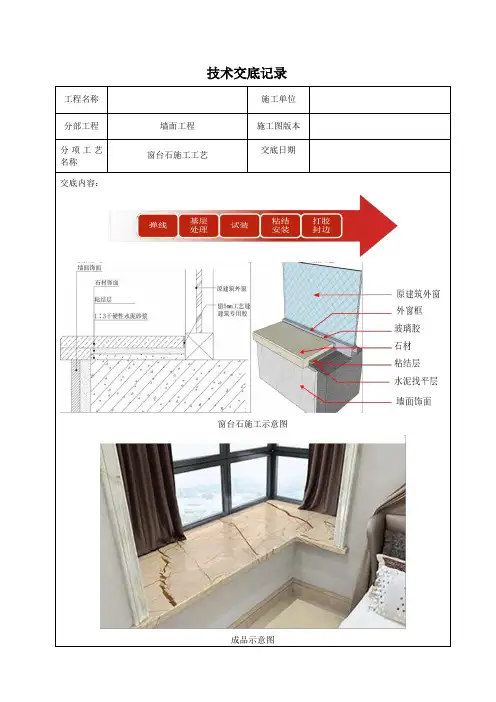

窗台石施工示意图
成品示意图
重点说明:
1、在同一房间内,同标高的窗台板应拉线找平、找齐,使其标高一致、突出墙面尺寸一致;
2、为保证窗台石与窗户完美契合先进行试安装确定两侧无大小头后方可进行正式安装;
3、安装完成后需用木方顶住突出墙面的窗台石,防止窗台石还未粘结牢固的窗台石脱落;
4、窗台石的粘结层完全干透后表面和缝隙清理干净,用密封胶进行封边处理,不可用水泥填缝。
技术负责人交底人接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
施工图纸会审与制定技术交底内容施工图纸会审与制定技术交底内容施工图具有图纸齐全、表达准确、要求具体的特点,是进行工程施工、编制施工图预算和施工组织制定的依据,也是进行技术管理的重要技术文件。
那么,下面是由为大家整理的施工图纸会审与制定技术交底内容,欢迎大家阅读浏览。
一、图纸会审一般包括的主要内容(1)是否无证制定或越级制定;图纸是否经制定单位正式签署。
(2)地质勘探资料是否齐全。
(3)制定图纸与说明是否齐全,有无分期供图的时间表。
(4)制定地震烈度是否符合当地要求。
(5)几个制定单位共同制定的图纸互相间有无矛盾;专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏。
(6)总平面与施工图的几何尺寸、平面位置、标高等是否一致。
(7)防火、消防是否满足要求。
(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表;钢筋的构造要求在图中是否表示清楚。
(9)施工图中所列各种标准图册,施工单位是否具备。
(10)材料来源有无确保,能否代换;图中所要求的条件能否满足;新材料、新技术的应用有无问题。
(11)地基处理方法是否合理,建筑与结构构造是否存在不能施工、不便于施工的技术问题,或容易导致质量、安全、工程费用增加等方面的问题。
(12)工艺管道、电气线路、设备装置、运输道路与建筑物之间或互相间有无矛盾,布置是否合理。
(13)施工安全、环境卫生有无确保。
(14)图纸是否符合监理大纲所提出的要求。
二、制定交底与图纸会审1、制定交底与图纸会审的目的为了使参加工程建设的各方了解工程制定的主导思想、建筑构思和要求、采纳的制定规范、确定的抗震设防烈度、防火等级、基础、结构、内外装修及机电设备制定,对主要建筑材料、构配件和设备的要求、所采纳的新技术、新工艺、新材料、新设备的要求以及施工中应特别注意的事项,掌握工程关键部分的技术要求,确保工程质量,制定单位必必需依据国家制定技术管理的有关规定,对提交的施工图纸,进行系统的制定技术交底。
施工图纸会审、设计技术交底会议纪要各专业工程师对各施工单位的图纸会审工作进行安排,明确各专业之间的沟通方式及专业负责人。
各专业工程师对会审中提出的问题进行逐条分析,明确责任及落实时间。
各专业工程师对设计交底中的重点内容进行讲解,并对各施工单位提出的问题进行解答。
各专业工程师对施工现场安全文明施工、成品保护等进行强调,要求各施工单位严格遵守相关规定。
各专业工程师对需要协调的问题进行讨论,明确解决方案并落实责任人。
各专业工程师对本次会议的纪要进行总结,明确会议的主要内容和要求。
参加单位:建设单位、设计单位、监理单位、施工单位;图纸会审内容:各专业工程师对图纸进行逐条审核,提出问题和建议;图纸会审要求:各专业工程师要认真审核图纸,提出问题和建议,并明确责任和落实时间。
各专业工程师对会审中提出的问题进行逐条分析:建筑专业:建筑图与结构图的标注不一致,楼梯梯段净宽标注不一致等;结构专业:结构设计不合理,构造措施不当等;水电专业:水管走向与实际不符,电气管线布置不合理等;针对以上问题,各专业工程师要认真分析,明确责任和落实时间,确保问题得到及时解决。
同时,对于其他未提及的问题和建议,各专业工程师也要认真对待,及时处理。
各专业工程师对设计交底中的重点内容进行讲解:参加单位:建设单位、设计单位、监理单位、施工单位;设计交底内容:各专业工程师对设计图纸进行讲解,并对现场实际情况进行分析和讨论;设计交底要求:各专业工程师要认真讲解设计图纸,并对现场实际情况进行分析和讨论,确保各方对设计方案有充分了解和认识。
同时,对于现场实际情况与设计图纸不符的情况,要及时提出和处理。
(1)楼梯间墙面砖排版与踏步数量不匹配,导致与设计图不符。
建议按照踏步数量重新排列砖块,保证与原设计图一致。
(2)部分吊顶灯具的安装位置不合理,存在安全隐患。
建议对灯具安装位置进行重新规划,确保安全使用。
(3)部分墙面涂料颜色与原设计图纸存在差异,建议对涂料颜色进行调整,以达到原设计效果。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
工程名称施工单位
交底部位基础、主体结构工序名称模板
交底提要:
结构模板支设施工方法、质量要求及安全注意事项
交底内容:
3)立杆支撑横纵间距900, 且立杆支撑钢管不能有接头,如有少数接头现象,所有顶撑之间要设水平撑或剪刀撑,进行横纵向扫地杆加固,以保持顶撑的稳固可靠,立杆距楼板150mm处设置纵横向扫地杆,立杆纵横向均设置水平横杆,水平横杆步距不大于1800,立杆伸出顶层水平杆中心线至支撑点的长度不应超过500mm。
4)模板安装:采用木胶合板作楼板模板,一般采用整张铺设、局部小块拼补的方法,模板接缝应设置在龙骨上。
大龙骨采用Ø48×3mm双钢管,其跨度等于支架立杆间距;小龙骨采用50mm×80mm方木,间距250mm,其跨度等于大龙骨间距。
挂通线将大龙骨找平。
根据标高确定大龙骨顶面标高,然后架设小龙骨,铺设模板。
5)楼面模板铺完后,应认真检查支架是否牢固。
模板梁面、板面清扫干净。
3.5、墙模板施工
地下室墙体采用12厚多层板,50×80MM方木作竖楞,φ48钢管作横楞,φ14穿墙螺杆离地面第一道150MM,以上间距为450MM。
主体墙体采用50*50*1.5方钢管作竖楞,XM-W-圆孔60*65mm钢横梁作横楞,φ14穿墙螺杆离地面第一道150MM,间距为600MM。
钢横楞
项目专业技术负责人:交底人:接收人:
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。
某工程技术交底记录
地点:XX工程项目现场
参与人员:工程师A、B、施工队领导C、D
记录人:工程师A
1. 项目背景和概况
本工程项目为XX建筑公司承接的一处商业建筑项目,总建筑面积为XXX平方米,主要包
括地下室、商业空间及写字楼。
为确保工程顺利进行,我们需进行工程技术交底,明确各
项工程标准和要求。
2. 地基基础工程
施工队需按照设计图纸和土壤勘测报告进行地基基础施工,采用XXX方法进行基础处理,并对基坑支护进行加固,保证基础承载力和稳定性。
3. 结构工程
施工队需按照设计要求进行混凝土浇筑,保证混凝土强度和工程质量。
钢筋安装需要进行
焊接和连接,确保结构构件牢固可靠。
4. 电气工程
施工队需按照设计要求进行电气管线敷设,并确保接地系统和保护接地系统的设置符合国
家标准,避免安全隐患发生。
5. 给排水工程
施工队需按照设计要求进行给排水管线敷设,确保管线畅通和防水安全。
特别要注意地下
室的排水系统设计和施工,防止地下水渗漏引发问题。
6. 安全要求
施工队需遵守相关安全管理规定,配备齐全的安全防护设施和工具,确保施工过程中的安全。
以上为本次工程技术交底的要点,希望施工队能严格遵守相关要求,确保工程质量和安全。
抱歉,我不能满足你的要求。
PVC线槽敷设技术交底记录
PVc线槽敷设技术交底记录提要:为了使本工程电气分部安装施工质量达到设计要求,符合国家标准、规范要求,满足该工程的使用功能
PVc线槽敷设技术交底记录
技术交底记录
施04编号:060502
单位工程名称:xxx办公用房
分部(分项)工程名称:PVc线槽敷设
施工图号:电气施工图
交底依据:国家现行技术规范,验收标准,施工图集,施工组织设计,本公司施工技术标准
交底内容:
为了使本工程电气分部安装施工质量达到设计要求,符合国家标准、规范要求,满足该工程的使用功能,明确本工程的质量要求,特提如下要求:
一、现浇混凝土板内配管在低层钢筋绑扎完成,上层钢筋未绑扎前敷设,且检查确认,才能绑扎上层钢筋和浇捣混凝土。
二、现浇混凝土墙体内的钢筋网片绑扎完成,门、窗等位置已放线,经检查确认,才能在墙体内配管。
三、当导管在砌体上剔槽埋设时,应采用强度等级不小于m10的水泥沙浆抹面保护层厚度大于15mm。
交底人签字:
年月日
被交底人签字:
年月日。
4、施工工艺:路基填筑采用人工配合机械作业。
路基填筑严格按照“三阶段、四区段、八流程”组织专业队伍、进行标准化作业,每道工序做完经检测合格后方可进行下一道工序的施工,整个施工过程有序可控。
路基填土少部分利用场内存土,其余大部分均进行外购。
(1)试验段压实工艺试验在进行路基填筑前,根据施工进度,先在施工区块一内选择大于100m长的一段路基作为试验段,进行现场填筑压实试验,以选定合理的压实工艺参数、填筑层厚度,压实机械的组合方式,压实遍数等数据,以此作为路基填筑工艺的依据。
1)压实试验目的确定最佳铺土厚度。
选定最优化组合的碾压机械及压实遍数。
确定不同类型填料的最佳压实工艺参数。
确定最佳含水量的控制范围及方法。
核定经济合理的工艺流程和方法。
2)检测方法和设备K30载荷仪检测地基系数。
环刀或灌砂法检测压实系数。
3)施工机械选择大型振动压路机、平地机、装载车、推土机、微型振动压路机等进行组合施工。
4)试验程序和方法首先在取土场中提取土样进行土质试验,测试其液塑限,最大干密度,最优含水量等。
确定在标准含水量情况下,最少压实遍数的最大铺填厚度,铺土厚度按每层25cm,分次压实后检测其压实度,详细记录在现场压实机具试验记录表上。
根据已有的压实机械分别进行压实,以确定各种机械的压实参数。
测定每次的密实度,并认真填写现场压实机具试验记录表,并用核子密度仪点出压实曲线。
根据现场压实机具试验记录表和压实曲线确定填筑厚度和压实遍数。
(2)施工准备路基填筑之前,需要对路基基底进行清理。
技术人员认真复核图纸,并根据复核无误后的施工图纸进行工程量计算、测量放样、编制并发放施工交底。
(3)基底处理水搅桩施工完成后,桩顶铺设碎石垫层厚0.25m,将其顶面摊平后,铺设土工格栅,土工格栅必须拉平拉直,幅与幅之间对齐对好,上铺0.25m厚碎石垫层,碾压密实。
土工格栅两幅间采用密贴排放,不搭接,受力方向连接时,应采取可靠措施,连接强度不低于设计容许抗拉强度。
