第1篇本工程位于某城市核心区域,总建筑面积约10万平方米,其中地下结构面积约5万平方米。
地下结构主要分为两部分:一部分为地下车库,另一部分为地下商业空间。
地下车库共分为两层,每层面积约2.5万平方米,主要用于停放车辆;地下商业空间共分为两层,每层面积约1.5万平方米,主要用于商业、办公、餐饮等功能。
二、施工方案1. 施工顺序(1)先进行地下车库施工,再进行地下商业空间施工。
(2)地下车库施工分为:土方开挖、基础施工、主体结构施工、防水施工、装饰装修施工。
(3)地下商业空间施工分为:土方开挖、基础施工、主体结构施工、防水施工、装饰装修施工。
2. 施工工艺(1)土方开挖1)采用机械开挖为主,人工开挖为辅的方式进行土方开挖。
2)开挖过程中,应严格控制开挖顺序和开挖深度,确保施工安全。
3)开挖完成后,应及时进行土方堆放和回填,防止土方流失。
(2)基础施工1)基础施工采用钢筋混凝土基础,分为柱基础、墙基础和地梁。
2)柱基础:采用预制钢筋混凝土柱,现场浇筑柱帽和柱身。
3)墙基础:采用现浇钢筋混凝土墙基础,现场浇筑。
4)地梁:采用现浇钢筋混凝土地梁,现场浇筑。
(3)主体结构施工1)主体结构采用钢筋混凝土框架结构,分为框架梁、柱、板。
2)框架梁:采用现浇钢筋混凝土框架梁,现场浇筑。
3)柱:采用现浇钢筋混凝土柱,现场浇筑。
4)板:采用现浇钢筋混凝土板,现场浇筑。
(4)防水施工1)地下车库防水采用外防水和内防水相结合的方式。
2)外防水:采用防水混凝土,厚度不小于50mm。
3)内防水:采用防水涂料,厚度不小于2mm。
4)地下商业空间防水采用外防水和内防水相结合的方式。
5)外防水:采用防水混凝土,厚度不小于50mm。
6)内防水:采用防水涂料,厚度不小于2mm。
(5)装饰装修施工1)地下车库装饰装修包括地面、墙面、天花板的装饰。
2)地面:采用环氧树脂地坪漆,厚度不小于2mm。
3)墙面:采用瓷砖贴面,厚度不小于10mm。
4)天花板:采用石膏板吊顶,厚度不小于10mm。
1.1 地下结构施工方案1.1.1土方工程1.开挖方式1.1开挖方式:本工程挖土采用机械开挖,挖土时自上而下水平分段分层进行,边挖边检查坑底宽度及坡度,按设计要求和具体的施工要求施工.机械开挖接近设计标高时,保留300mm厚原状土,再由人工挖至设计标高,避免因超挖而破坏原状土。
当挖至设计标高后进行一次修坡清底,要求坑底平整允许偏差在15mm以内.独立基础采用机械挖土,人工清底、修边的挖土方式。

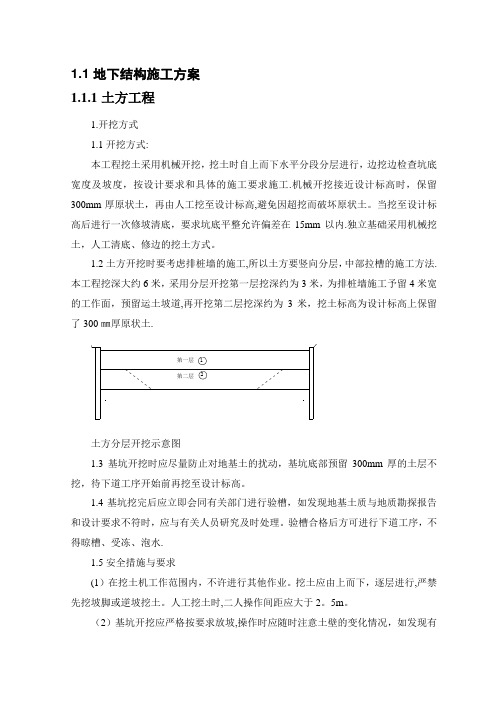

1.2土方开挖时要考虑排桩墙的施工,所以土方要竖向分层,中部拉槽的施工方法.本工程挖深大约6米,采用分层开挖第一层挖深约为3米,为排桩墙施工予留4米宽的工作面,预留运土坡道,再开挖第二层挖深约为3米,挖土标高为设计标高上保留了300㎜厚原状土.第一层1第二层2土方分层开挖示意图1.3基坑开挖时应尽量防止对地基土的扰动,基坑底部预留300mm厚的土层不挖,待下道工序开始前再挖至设计标高。
1.4基坑挖完后应立即会同有关部门进行验槽,如发现地基土质与地质勘探报告和设计要求不符时,应与有关人员研究及时处理。
验槽合格后方可进行下道工序,不得晾槽、受冻、泡水.1.5安全措施与要求(1)在挖土机工作范围内,不许进行其他作业。
挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土。
人工挖土时,二人操作间距应大于2。
5m。
(2)基坑开挖应严格按要求放坡,操作时应随时注意土壁的变化情况,如发现有异常现象,应及时进行支撑或加固处理。
(3)挖土机离边坡应有一定的安全距离,以防塌方造成翻机事故。
(4)重物距坑口安全距离:汽车不小于3m,起重机不小于4m,土方堆放不小于1m,堆土高不超过1.5m,材料堆放应小于1m。
(5)在离基坑上口等于基坑深度的范围内,严禁生活用水、施工用水、雨水浸泡土体;同时严禁有上下水管渗漏或断裂造成对土体浸泡。
2。
开挖顺序2。
1基坑开挖顺序及原则:测量放线→按线分层开挖→修整边坡→基底整平→留足预留土层→人工清理预留土层。
一、工程概况1. 工程名称:某市某区地下停车场工程2. 工程地点:某市某区3. 工程规模:总建筑面积约2万平方米,地下两层,地面一层4. 设计使用年限:50年5. 抗震设防等级:7度二、施工组织与管理1. 施工单位:某市某建筑工程有限公司2. 施工项目经理:XXX3. 施工监理单位:某市某建筑工程监理有限公司4. 施工监理工程师:XXX三、施工工艺与施工方法1. 地下结构施工工艺:(1)土方开挖:采用挖掘机进行土方开挖,并利用自卸汽车运输至指定地点。
(2)基础施工:采用钢筋混凝土基础,基础垫层采用C15无筋混凝土,厚度100mm。
(3)主体结构施工:采用钢筋混凝土剪力墙结构,剪力墙厚度200mm,梁板厚度120mm。
(4)模板工程:采用钢模板,梁板模板采用组合式模板,剪力墙模板采用定型钢模板。
(5)钢筋工程:采用绑扎法施工,钢筋加工采用数控钢筋加工设备。
(6)混凝土工程:采用商品混凝土,混凝土浇筑采用泵送施工。
2. 施工方法:(1)土方开挖:根据设计图纸和地质勘察报告,制定土方开挖方案。
开挖过程中,注意保护地下管线,防止塌方。
(2)基础施工:先进行垫层施工,再进行基础混凝土浇筑。
基础混凝土浇筑前,对模板进行加固,确保模板稳定。
(3)主体结构施工:主体结构施工前,对钢筋进行绑扎,然后进行混凝土浇筑。
浇筑过程中,注意控制混凝土浇筑速度,防止出现蜂窝、麻面等现象。
(4)模板工程:模板安装前,对模板进行验收,确保模板尺寸准确、平整。
模板拆除时,注意保护混凝土结构。
(5)钢筋工程:钢筋加工前,对钢筋进行检验,确保钢筋质量合格。
钢筋绑扎时,注意钢筋间距、保护层厚度等要求。
(6)混凝土工程:混凝土浇筑前,对混凝土配合比进行计算,确保混凝土强度、和易性等指标满足设计要求。
混凝土浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等现象。
四、施工进度计划1. 施工准备阶段:1个月2. 土方开挖阶段:2个月3. 基础施工阶段:1个月4. 主体结构施工阶段:4个月5. 验收阶段:1个月五、质量保证措施1. 严格按设计图纸和施工规范进行施工,确保工程质量。
地下结构施工方案地下结构施工方案地下结构施工方案主要是指在建筑物或工程项目的地下部分进行施工的方案。
地下结构施工一般涉及地下室、地下车库、地下管线等。
以下是一个地下结构施工方案的示例。
一、施工前准备1. 多学科协作:地下结构施工牵涉的专业较多,包括土木工程、建筑工程、给水排水工程等。
施工前应组织好各专业的沟通与协作,确保施工没有矛盾或冲突。
2. 地下勘察:施工前需要进行地下构造勘察,包括地质、地形、地下水位等的调查,以便合理安排施工计划。
3. 地下设备:准备好施工所需的地下施工设备,包括隧道掘进机、爆破设备、挖掘机等。
二、地下结构施工步骤1. 断面蓄水围护结构的施工:a. 土方开挖:根据设计要求,利用挖掘机进行土方开挖,形成地下空间;b. 基坑支护:在土方开挖的同时,进行基坑支护工作,包括桩基、砼围护墙等;c. 断面蓄水围护:根据设计要求,进行断面蓄水围护工作,包括防水层、断面排水层等;d. 表面恢复:施工完毕后,对地表进行修补和恢复,使其与周围环境协调一致。
2. 地下结构的施工:a. 地下室施工:按照设计要求进行地下室的施工,包括地下室的结构施工、电气施工、水暖施工等;b. 地下车库施工:根据设计图纸进行地下车库的施工,包括车库入口、停车位、通风系统等;c. 地下管线铺设:按照设计要求进行地下管线的铺设,包括给水管道、排水管道、电力线缆等。
三、施工安全措施1. 施工人员的安全:施工前要组织安全培训,确保施工人员掌握安全操作规程,配备必要的个人防护用品。
2. 施工现场的安全:设置安全警示标识,划定施工区域,保证周边的人员和车辆的安全。
3. 施工设备的安全:对施工设备进行定期检查和维护,确保其运行安全。
四、质量控制1. 施工过程中进行现场质量检查,对关键节点进行抽查,确保施工质量符合设计要求。
2. 施工过程中进行材料质量检测,对进场材料进行抽样送检,确保材料质量合格。
五、环境保护1. 施工中减少噪音和扬尘污染,采取防尘措施,合理安排施工时间。
地下结构工程施工方案1. 引言地下结构工程施工是现代城市建设中不可或缺的一部分,它包含了地下管线、地下室和地下停车场等工程的建设。
为了确保地下结构工程施工的安全和高效进行,制定一份详细的施工方案是非常必要的。
本文档将介绍地下结构工程施工的整体方案,包括施工流程、施工组织、施工方法和安全措施等内容。
2. 施工流程地下结构工程施工的流程通常包括以下几个阶段:2.1 前期准备阶段在施工前,需要进行充分的前期准备工作,包括设计方案评审、场地勘察、材料采购等。
此阶段的工作重点是确保施工所需的各项准备工作能够顺利进行。
2.2 基坑开挖阶段基坑开挖是地下结构工程施工的第一步,它的目的是为了提供施工所需的空间。
在此阶段,需要进行测量、挖掘、支护等工作,同时要注意周围环境的保护和安全。
2.3 结构施工阶段在基坑开挖完毕后,进入结构施工阶段。
这个阶段主要包括地下结构的主体施工,如地下室或地下停车场的施工。
具体的施工过程需要根据设计方案来确定,包括混凝土浇筑、钢筋绑扎、砌体施工等。
2.4 室内装修阶段在地下结构的主体施工完毕后,需要进行室内装修。
这个阶段包括室内空间的划分、电气和给排水设施的安装以及地面铺设等工作。
2.5 完工验收阶段在所有施工工作完成后,进行完工验收。
验收的内容包括施工质量、安全措施是否到位以及施工是否符合相关法规等。
3. 施工组织地下结构工程的施工组织是保证施工顺利进行的关键之一。
在施工组织中,需要明确责任分工、协调施工现场的各个环节以及进行进度控制等。
同时,还需要制定相应的安全规章制度,以保障施工人员的安全。
4. 施工方法地下结构工程的施工方法包括机械施工和人工施工两种方式。
在选择施工方法时,需要根据具体工程的情况和要求来确定。
机械施工可以提高施工效率和质量,但对设备的要求较高;人工施工则适用于较小的工程或是无法采用机械施工的情况。
5. 安全措施地下结构工程施工过程中存在一定的安全风险,因此必须采取一系列的安全措施来保护施工人员和周围环境的安全。
地下结构施工方案一、引言地下结构施工是现代城市建设中关键的一环,它包括地下管线、地下车库、地下综合通道等各种地下工程。
地下结构的施工方案对于工程质量、进度和安全至关重要。
本文将详细介绍地下结构施工的一般步骤和方法,为相关工程人员提供指导。
二、施工前准备1. 工程资料准备:施工前必须详细梳理工程图纸和相关技术资料,确保施工人员对地下结构的布置、尺寸和工艺要求有清晰的了解。
2. 施工人员培训:由于地下结构施工的复杂性,施工人员需具备相应的专业知识和技能。
在施工前,对施工人员进行培训,提高其对施工过程和质量控制的认识。
3. 施工设备准备:根据具体工程的要求,准备好适用的施工设备和工具,确保施工进程顺利进行。
三、施工步骤1. 地面标志和布置:根据图纸要求,在地面进行地下结构的标志和布置,包括行车道、施工区域划分等,确保施工的安全和有序进行。
2. 地下结构开挖:按照工程图纸的要求,进行地下结构的开挖。
根据土质情况,采取相应的土方运输和处理措施,确保开挖工程的稳定和安全。
3. 地下结构支护:在地下结构开挖的同时,对周围的土壤进行支护,防止土体塌方。
常用的支护方式包括钢筋混凝土桩、喷混凝土、钢板桩等。
4. 结构施工:地下结构的具体施工包括砼工程、钢结构安装、管道敷设等,具体施工步骤和方法需根据工程要求进行调整。
5. 输水和通风设施安装:地下结构中通常需要设置输水管道和通风设施,安装过程需要严格按照设计要求和规范进行。
6. 检查和测试:在施工过程中,随时对地下结构的质量进行检查和测试。
如果发现问题,及时调整和处理,确保施工质量符合要求。
7. 完工验收:地下结构施工完成后,进行完工验收,对结构的各项指标进行检测和评估,确保工程质量和安全。
四、施工安全与环境保护地下结构施工过程中,施工安全和环境保护至关重要。
施工单位需要制定相应的安全施工方案,合理安排施工流程,严格遵守安全操作规程。
同时,要加强对施工现场的环境监测和保护,避免土壤和地下水的污染。
地下结构安全施工方案一、工程概况与目标本工程旨在安全、高效地完成地下结构的施工工作,确保工程质量符合设计要求和相关标准。
工程地点为[具体地点],涉及地下结构包括但不限于地下室、地下通道、地下管线等。
目标是在规定工期内,保障施工人员的生命安全,同时保证工程质量和环境安全。
二、施工前准备工作对施工现场进行详细的地质勘探和环境评估,了解地下水位、土层分布、地下管线等情况。
制定详细的施工计划,包括人员配置、材料采购、设备调配等。
组织安全培训,确保所有施工人员熟悉安全操作规程和应急逃生技能。
建立完善的安全管理体系,明确各级安全责任人和职责。
三、地下结构施工流程开挖前的准备:清理现场,设置警示标志,确保周边环境安全。
开挖作业:按照设计要求进行开挖,确保边坡稳定和排水畅通。
地下结构施工:包括钢筋骨架搭设、模板支设、混凝土浇筑等步骤。
防水处理:确保地下结构的防水效果符合设计要求。
回填作业:按照设计要求和回填材料进行回填。
四、安全风险识别与评估对施工现场可能存在的安全风险进行识别,如坍塌、中毒、触电等。
对识别出的安全风险进行评估,制定相应的控制措施和应急预案。
五、安全技术措施严格执行安全操作规程,确保施工人员佩戴防护用品。
对施工现场进行定期检查和维护,确保安全设施完好有效。
采用先进的施工技术和设备,提高施工效率和安全水平。
六、应急预案与救援措施制定详细的应急预案,包括逃生路线、救援设备、通讯联络等。
定期组织应急演练,提高施工人员的应急反应能力。
建立救援队伍,确保在发生紧急情况时能够迅速有效地进行救援。
七、质量监控与验收标准建立健全的质量管理体系,确保施工质量符合设计要求和相关标准。
对关键施工环节进行质量监控,确保施工质量稳定可靠。
严格执行验收标准,确保地下结构的安全性和耐久性。
八、环境保护与文明施工遵守环境保护法规,减少施工对周边环境的影响。
采用环保材料和技术,降低施工过程中的污染排放。
加强施工现场管理,确保文明施工和卫生整洁。
地下结构施工方案地下结构施工方案是指针对地下工程的施工任务制定的详细规划和操作步骤。
本施工方案以构筑物地下室的施工为例。
一、施工准备1. 制定施工计划:根据设计图纸和施工要求,制定详细的施工计划,明确施工的时间节点和任务分工。
2. 建立施工组织机构:设立专门的工程施工组织机构,明确各个岗位的职责和权限,并配备相应的人员和设备。
3. 购置材料和设备:根据施工计划,购置所需的施工材料和设备,并进行验收、入库。
二、基坑开挖1. 土质分析:对施工区域的土壤进行勘察分析,确定土壤的性质和承载力,为后续的基坑开挖提供参考。
2. 基坑支护:根据土质情况确定基坑的支护方式,如使用钢模板、混凝土梁柱、钢支撑等方法进行基坑支护,并进行相应的检查和验收。
3. 开挖作业:按照设计要求进行基坑的开挖,采用机械开挖或人工开挖的方式,确保基坑的准确度和安全性。
三、地下室结构施工1. 筏板浇筑:在基坑底部进行筏板的浇筑,采用钢筋混凝土,确保筏板的强度和平整度。
2. 墙柱施工:采用模板施工的方式进行地下室的墙柱施工,根据设计图纸进行尺寸和位置的确认,并进行浇筑和养护。
3. 地板施工:在墙柱浇筑完成后,进行地下室的地板施工,采用钢筋混凝土浇筑,确保地板的强度和平整度。
4. 屋面施工:在地下室的地板完成后,进行地下室的屋面施工,采用钢筋混凝土或预制构件,进行浇筑和养护。
5. 设备安装:在地下室结构施工完成后,进行地下设备的安装,如水电管道、通风设备等,确保设备的安全和功能正常。
四、完工验收1. 现场清理:清理施工现场的垃圾和余料,保持施工现场的整洁。
2. 结构验收:对地下室的结构进行验收,确保结构的质量符合设计要求。
3. 设备验收:对地下设备进行验收,确保设备安装的质量和功能正常。
4. 完工报告:编制工程完工报告,详细记录施工过程、质量验收情况和注意事项。
总结:地下结构施工方案必须根据实际情况进行调整和细化,确保施工过程中的安全、质量和进度。
地下结构工程施工方案一、项目概述:本项目为地下结构工程施工方案,包括基坑开挖、支护、地下室施工及相应的安全措施等。
二、工程内容及技术要求:1.基坑开挖:根据设计要求,进行基坑开挖工作。
包括定位、测量标高、清理施工现场、周边交通疏导等工作。
基坑开挖采用机械爆破法,结合出土物料特点合理配置运输工具,并对现场进行灰尘和噪声控制,确保施工环境卫生与安全。
2.基坑支护:根据地质勘探报告和设计要求,进行基坑支护工作。
采用预制支撑体系,包括钢支撑、锚杆、喷锚网等。
支护体系应满足地下水位变化、土体稳定性等要求,并按照相关规范进行施工,确保支护稳定可靠。
3.地下室施工:地下室施工分为结构施工和装饰工程。
结构施工包括地下室主体结构施工、墙体施工、地面铺设等工作。
主体结构采用钢筋混凝土结构,按照设计图纸进行施工,确保结构强度和稳定性。
装饰工程包括地下室内部墙面、地面装饰、水电安装等。
按照设计要求进行装饰施工,确保装饰效果和使用功能。
4.安全措施:施工过程中,需采取以下安全措施:(1)施工现场围挡封闭,设置警示标识。
(2)施工人员必须持证上岗,严格遵守安全操作规程。
(3)配备专职安全员,负责现场安全管理。
(4)定期组织安全培训,提高工人的安全意识。
(5)配备消防设备,设置合理的消防通道。
(6)对施工现场临时用电进行安全检查,并做好用电防护。
三、施工组织及进度:1.施工组织:(1)设立项目部,配备项目经理、施工员、安全员等人员。
(2)划定施工区域,设置施工现场临时设施。
(3)制定施工管理手册,明确施工方案和施工要点。
2.施工进度:(1)基坑开挖:预计耗时7天。
(2)基坑支护:预计耗时10天。
(3)地下室结构施工:预计耗时30天。
(4)地下室装饰工程:预计耗时20天。
四、质量控制:施工过程中需严格按照相关标准和规范进行施工,确保工程质量。
设立质检组,对施工过程进行监管和检查,及时发现和解决施工中的质量问题。
五、环境保护:在施工过程中,需注意环境保护,采取以下措施:(1)减少噪音和震动对周边环境的影响。
地下结构工程施工方案一、背景概述随着城市建设和基础设施建设的不断发展,地下结构工程在现代建筑中扮演着重要的角色。
地下结构工程施工方案的制定和执行对于工程的顺利进行至关重要。
本文将就地下结构工程施工方案进行详细的讨论。
二、施工前准备在地下结构工程施工前,需要进行详细的准备工作。
首先,施工团队应该进行必要的调研和勘察,了解地下土壤的情况和地质特点。
其次,需要根据工程规模和施工要求,合理安排物资和人员。
同时,还需制定详实的工程施工计划,确保施工过程合理有序。
三、地下结构施工方法针对不同的地下结构工程,可以采用不同的施工方法。
常见的施工方法包括:明挖法、盾构法、钻孔法等。
在选择施工方法时,需要综合考虑地质条件、环境因素以及工程要求等多个因素,确保施工的安全和高效。
四、施工过程管理地下结构工程的施工过程需要进行有效的管理,以确保工程的顺利进行。
施工团队应制定详细的施工计划,并建立监控机制,实时监测施工进展和质量,并及时采取相应措施解决问题。
合理的时间安排和资源调配,能够有效提高工程施工的效率。
五、安全措施地下结构工程施工中,安全始终是首要考虑的因素。
施工团队应该严格遵守相关安全规范和法律法规,建立健全的安全管理体系。
必要时,可以采取预防措施,如搭设警示标志、使用安全防护设备等。
同时,需要对施工人员进行必要的安全培训,提高他们的安全意识和应急能力。
六、环境保护在地下结构工程施工中,需要注意对环境的保护。
合理利用和处理施工产生的废弃物和污染物,减少对环境的不良影响。
同时,采取有效的措施,避免施工活动对周边环境造成过大的噪音和震动。
七、质量保障地下结构工程的质量是施工的核心目标之一。
施工团队应建立完善的质量管理体系,加强对施工材料和施工工艺的控制和监督。
定期进行施工质量检查,及时发现和纠正问题,确保工程的质量达到设计要求。
八、施工结束及验收地下结构工程施工完成后,需及时进行工程验收工作。
验收以工程质量和安全等方面为重点,确保工程达到规范要求并符合相关标准。
一、编制依据:
1-1设计图纸即工程技术文件
1-2国家及地方有关标准规范规程
1-3建筑基坑支护技术规程(JGJ120-99)
1-4建筑桩基技术规范(JGJ94-94)
1-5建筑地基基础工程施工质量验收规范(GB50202-20xx)
1-6地下工程防水工程质量验收规范(GB50208-20xx)
1-7砌体工程施工及验收规范(GB50203-20xx)
1-8砼工程施工质量验收规范(GB50204-20xx)
1-9钢筋焊接及验收规范(JGJxxxx钢模板技术规范(GB502xxxx现场临时用电技术规范(JGJ46-88)1-10建筑施工安全检查标准(JGJ59-99)
1-11建筑工程施工质量验收统一标准(GB50300-20xx)
二、工程概况:
项目名称:
工程编号:
建设单位:
建设地点:
本工程建筑功能为设备用房,主要为制冷机房、暖通泵房、变电室、水泵房、化粪池、调节池等。
占地面积为961.66m2;建筑高度为地下一层,局部地上一层;建筑层高为地下一层6.4m,地面层3m,建筑面积10xxxx图纸设计说明:
工程以地下室结构顶板为±0.00,相当于大沽标高3.0m,地下室外墙为400mm厚,内部局部为300mm厚砼墙,局部内墙为300mm、250mm 厚轻质砼砌块墙;地下工程砼强度等级为C30S6,配合比按照S8进行配置,并且碱集料放映类别为Ⅱ类,砌块砂浆标号为M5;地下式底板、顶板侧墙其外侧均为50mm,内侧均为xxxxxxxx上部分梁为25mm,框架柱为30mm,楼板为xxxx基础地基情况:
本工程距地下室外墙10.6m为深搅桩中心线,采用Φ700深层桩为止水用帷幕,咬合20cm,距±0.00为-0.4m,有效桩长11m,共计222组,采用内槽放坡两次的形式。
局部靠原建筑较近的地方采用Φ700深层桩帷幕,有效桩长7m,4排桩,局部薄弱环节增设Φ600钻孔灌注桩,有效桩长12m,桩数为36根,顶端设1000×500冠梁加强,冠梁中部设800×500的支撑梁。
基槽内设置8口降水井,井深12m,基槽应在灌注桩、冠梁及搅拌桩达到强度后方可进行开挖。
五、施工部署:
1、项目管理部组织机构:(详见附表)
2、质量安全管理体系:(详见附表)
3、工期目标:严格按照合同工期完工。
4、质量目标:达到国家有关工程质量验收评定“合格”标准。
5、安全生产目标:
(1)杜绝伤亡事故发生。
(2)轻伤事故率低于1‰。
6、文明施工和环保目标:确保文明工地,符合环保要求。
7、工程交验后服务服务目标:服务周到,业主满意。
六、施工安排:
1、施工进度计划表:(详见附表)
2、大型工具用量表:(详见附表)
3、主要劳动力进退场时间:(详见附表)
4、施工准备:
4.1施工前,由项目经理组织相关人员对施工图纸及文件说明进行会审,领会、理解设计图纸的内容,填写会审记录,并且通过设计交底核实准确。
同时认真学习掌握与本工程技术要求相关的施工质量验收规范标准和设计文件,积极的熟悉、掌握施工技术质量、安全和现场文明施工的要求。
4.2编制各分项工程的施工方案及技术管理措施,按照施工方案中所要求的目标进行工序设计和编制作业指导书。
4.3组织施工技术交底,对挖土、防水分包单位要作详细交底,并用书面形式记录。
同时对一些施工中常出现的质量通病提前做好预防措施,对进入现场的各种原材料、成品、半成品进行全面的检查,不合格的材料严禁进场。
4.4现场水源、电源、场地均在施工现场内布置,具体详见“施工现场平面布置图”。
七、主要工程施工方法:
1、施工顺序:
定位测量放线→验线→深搅拌桩施工→支护桩验收→工程桩施。
