喷灌工程规划与设计方案一、前言喷灌工程是一种将水以雾化的方式喷洒在农作物上的灌溉方式,其主要特点是喷洒范围广、喷灌均匀、灌水量可调节等。
因此,喷灌工程在农业生产中有着较为重要的意义。
本文将对喷灌工程的规划与设计进行详细介绍,以期为相关领域的专业人士提供有益的参考。
二、规划阶段1. 调研与分析在进行喷灌工程规划之前,首先需要进行对地理环境、水资源、农作物种植情况等方面的调研和分析。
通过对土壤类型、降水量、气候特点等的分析,确定喷灌工程建设的地点、灌溉方式和水源选择等。
2. 目标设定喷灌工程的规划需要根据地方的农作物种植情况和灌溉需求制定具体的目标。
目标可以包括提高农作物产量、合理利用水资源、减少水土流失等。
3. 方案比较在制定喷灌工程规划时,可以比较不同的喷灌技术和设备,选择适合当地环境和农作物种植情况的喷灌方案。
比较的关键因素包括成本、效果、可持续性等。
4. 制定规划方案在调研、目标设定和方案比较的基础上,制定具体的喷灌工程规划方案,包括工程建设的规模、时间节点、技术参数等方面的详细规划。
三、设计阶段1. 灌溉系统设计灌溉系统的设计是喷灌工程设计的核心内容。
首先需要确定喷灌的方式,可以根据农田的形状、农作物的品种等因素选择合适的喷灌方式。
然后需要设计灌溉管道和喷头的布局,根据农田的地形和水源的位置确定管道和喷头的设置位置。
2. 水源设备选型喷灌工程需要合理利用水资源,因此需要选择适合的水源设备。
根据水资源的情况,可以选择自流管、水泵等水源设备,同时需要考虑能源消耗、水质等因素。
3. 自控系统设计为了提高喷灌工程的效率和灵活性,可以选择安装自动控制系统。
自控系统可以根据农田的需水情况和水资源的供应情况,自动调节喷灌设备的工作状态,提高灌溉效果。
4. 安全系统设计在喷灌工程设计中,需要考虑安全设备的设置。
例如针对高压水源的安全阀、水泵启动停止自动控制设备、自动防止过载保护系统等。
五、案例分析在河南省开封市的小麦种植基地,为了提高小麦的产量,农业专家采用了喷灌工程灌溉。
第1篇一、工程概述1. 工程背景随着我国农业现代化进程的加快,灌溉技术在农业生产中的作用日益凸显。
喷灌作为一种高效、节水、节能的灌溉方式,已被广泛应用于农田灌溉中。
本工程旨在通过喷灌系统建设,提高灌溉效率,改善作物生长环境,促进农业可持续发展。
2. 工程目标(1)提高灌溉效率,减少水资源浪费。
(2)改善作物生长环境,提高作物产量和品质。
(3)降低劳动强度,提高农业机械化水平。
3. 工程范围本工程主要包括喷灌设备安装、喷灌系统建设、配套工程等。
二、工程实施方案1. 工程设计(1)灌溉区域划分:根据地形地貌、土壤类型、作物种植结构等因素,将灌溉区域划分为若干灌溉单元。
(2)喷灌设备选型:根据灌溉区域特点,选择合适的喷灌设备,如喷头、主管道、支管道、过滤器等。
(3)喷灌系统布置:根据作物种植结构、地形地貌等因素,合理布置喷灌系统,确保喷灌均匀性。
2. 工程施工(1)施工准备:组织施工队伍,进行技术培训,确保施工质量。
(2)设备安装:严格按照设计要求,进行喷灌设备安装,确保设备运行稳定。
(3)喷灌系统调试:对喷灌系统进行调试,确保喷灌均匀性、节水效果。
(4)配套工程:建设喷灌水池、变压器、配电室等配套工程。
3. 工程质量控制(1)严格遵循国家标准和行业规范,确保工程质量。
(2)加强施工过程管理,及时发现并解决问题。
(3)对关键工序进行检测,确保工程质量符合要求。
三、工程进度安排1. 工程进度计划(1)前期准备阶段:1个月(2)设备安装阶段:2个月(3)喷灌系统调试阶段:1个月(4)配套工程建设阶段:1个月2. 工程进度控制(1)制定详细的进度计划,明确各阶段任务和时间节点。
(2)加强施工进度监控,确保工程按计划推进。
(3)及时调整进度计划,应对突发事件。
四、工程投资估算1. 工程总投资本工程总投资为XXX万元。
2. 投资构成(1)设备购置费:XXX万元(2)安装工程费:XXX万元(3)施工管理费:XXX万元(4)其他费用:XXX万元五、工程效益分析1. 经济效益(1)提高灌溉效率,减少水资源浪费,降低灌溉成本。

喷灌工程技术施工方案一、工程概述喷灌工程是指通过管道和喷头将水线性扩散喷洒到农作物土壤表面,以满足农作物的生长和生产水需求。
喷灌工程具有节水、高效、减少农药使用等优点,被广泛应用于农业生产中。
本施工方案是针对某某地区一处农田进行喷灌工程的具体技术施工方案。
二、工程前期准备1. 资料收集:根据工程实地勘查和项目要求,收集相关地形、水源、土壤、农作物生长等相关资料。
2. 地面清理:对喷灌区域进行地面清理,清除杂草、石头、树木等障碍物。
3. 水源准备:确定合适的水源,保证工程施工期间和农作物生长季节有足够的水量供应。
4. 技术人员培训:培训施工人员,确保他们具备足够的专业技能和安全意识。
5. 设备检查:对喷灌设备进行检查和维护,确保设备正常运行。
三、工程施工内容1. 喷灌管道敷设:根据现场情况,设计合理的管道布局,进行管道敷设,确保管道连接牢固、不漏水。
2. 喷灌头安装:根据农作物生长情况和水源条件,选择合适的喷灌头型号,进行喷灌头的安装与调试。
3. 控制系统安装:根据需求安装喷灌控制系统,对喷灌设备进行自动控制。
4. 喷灌系统调试:进行喷灌系统的调试工作,包括压力、流量、喷灌范围等参数的调整。
5. 系统联调:对喷灌系统与水源、供电等配套设备进行联调测试,确保系统运行正常。
6. 安全检查:对喷灌设施进行安全检查,包括漏水、电气等安全隐患的排除。
四、工程施工注意事项1. 安全第一:工程施工过程中,要严格遵守相关安全操作规程,确保工程人员的人身安全。
2. 环境保护:工程施工中要注意对周边环境的保护,避免土地、水资源和农作物受到污染。
3. 资源节约:工程施工中要注意合理利用资源,减少浪费。
4. 质量保障:工程施工过程中,要对每个环节的施工质量进行严格把控,确保工程质量。
五、工程验收1. 施工结束后,进行喷灌系统的功能验收,包括喷灌管道、喷灌头、控制系统等各项功能是否正常。
2. 进行系统运行试验,包括喷灌系统的水压、流量等参数是否满足设计要求。

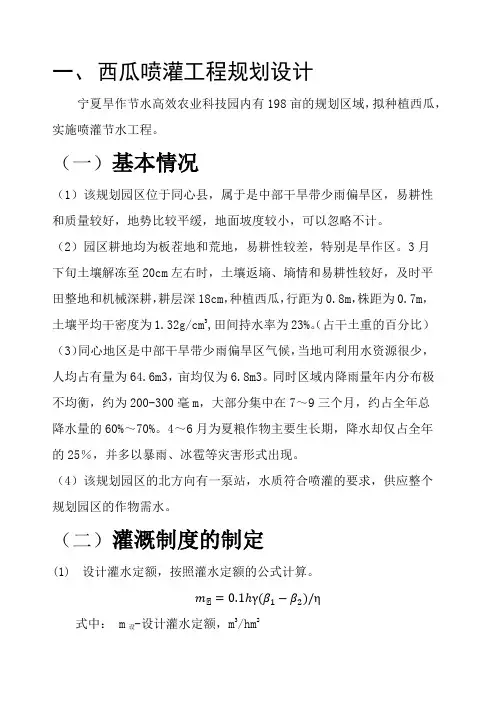

一、西瓜喷灌工程规划设计宁夏旱作节水高效农业科技园内有198亩的规划区域,拟种植西瓜,实施喷灌节水工程。
(一)基本情况(1)该规划园区位于同心县,属于是中部干旱带少雨偏旱区,易耕性和质量较好,地势比较平缓,地面坡度较小,可以忽略不计。
(2)园区耕地均为板茬地和荒地,易耕性较差,特别是旱作区。
3月下旬土壤解冻至20cm左右时,土壤返墒、墒情和易耕性较好,及时平田整地和机械深耕,耕层深18cm,种植西瓜,行距为0.8m,株距为0.7m,(占干土重的百分比)土壤平均干密度为1.32g/cm3,田间持水率为23%。
(3)同心地区是中部干旱带少雨偏旱区气候,当地可利用水资源很少,人均占有量为64.6m3,亩均仅为6.8m3。
同时区域内降雨量年内分布极不均衡,约为200-300毫m,大部分集中在7~9三个月,约占全年总降水量的60%~70%。
4~6月为夏粮作物主要生长期,降水却仅占全年的25%,并多以暴雨、冰雹等灾害形式出现。
(4)该规划园区的北方向有一泵站,水质符合喷灌的要求,供应整个规划园区的作物需水。
(二)灌溉制度的制定(1)设计灌水定额,按照灌水定额的公式计算。
式中: m设-设计灌水定额,m3/hm2γ-土壤的干密度,1.32g/cm3h-计划湿润层深度,一般40-60cm,这里取40cmβ1,β2-适宜土壤含水量的上下限,这里取田间持水量的90%,65%,田间持水量为23%η-灌溉水利用系数,这里取0.85计算m=0.1*40*1.32*(0.9-0.65)*23/0.85=35.7mm=357m3/hm2(2)设计灌水周期。
式中:T-设计灌水周期,dE a-作物的日需水量,mm/d,西瓜的最大日均耗水量出现在结瓜期,此后耗水量持续下降,这里取7.6mm/d ;计算的T=35.7*0.85/7.6=3.99d,取4天。
(3)一次灌水时间一次灌水时间按照下式计算计算得t=35.7/8.5=4.2h,式中8.5为平均喷灌强度(三)喷灌系统的选型综合考虑,选择固定式管道喷灌系统,除去喷头以外,其他所有组成部分均固定不动,各级管道埋入地下,固定式管道操作便捷,易于维修管理。
第1篇一、项目背景随着农业现代化进程的加快,提高农业生产效率、保障粮食安全成为我国农业发展的重点。
喷灌技术作为一种高效节水灌溉方式,广泛应用于农业生产中。
本方案针对工程农用喷灌施工,提出以下施工方案。
二、施工准备1. 设计方案:根据项目实际情况,制定详细的喷灌设计方案,包括灌溉区域、喷灌设备选型、喷头布局、管道布置等。
2. 材料设备:准备施工所需的各类材料,如管道、喷头、阀门、过滤器、水泵、动力设备等。
3. 施工队伍:组建专业施工队伍,确保施工质量。
4. 施工场地:对施工场地进行平整、清理,确保施工顺利进行。
三、施工步骤1. 土壤勘测:对灌溉区域进行土壤勘测,了解土壤类型、土壤肥力、土壤渗透性等,为喷灌设计提供依据。
2. 管道安装:按照设计要求,进行管道布置和连接。
管道应选用耐腐蚀、抗压强度高的材料,确保管道安全运行。
3. 喷头安装:根据喷头布局,将喷头安装在管道上。
喷头应选用与灌溉区域相适应的型号,确保喷灌效果。
4. 控制系统安装:安装控制系统,实现喷灌自动化。
控制系统应具备远程控制、实时监测、故障报警等功能。
5. 水泵及动力设备安装:按照设计要求,安装水泵及动力设备,确保灌溉系统正常运行。
6. 系统调试:对灌溉系统进行调试,确保喷灌效果符合设计要求。
7. 系统验收:完成施工后,对灌溉系统进行验收,确保工程质量。
四、施工注意事项1. 施工过程中,严格按照设计方案进行施工,确保施工质量。
2. 注意管道连接的牢固性,防止漏水现象发生。
3. 在安装喷头时,确保喷头与管道的连接紧密,避免喷头脱落。
4. 施工过程中,注意安全防护,确保施工人员安全。
5. 完成施工后,对灌溉系统进行保养,延长使用寿命。
五、施工进度安排根据项目实际情况,制定施工进度计划,确保工程按期完成。
六、质量保证措施1. 施工过程中,严格按照施工规范和质量标准进行施工。
2. 对施工过程中的关键环节进行监督检查,确保施工质量。
3. 对已完成施工的工程进行验收,确保工程质量符合要求。
园林喷灌工程施工方案园林喷灌工程施工方案一、工程概述本工程的目的是在园林中建设一套喷灌系统,用于供应水源给园林内的花、草等植物进行灌溉。
工程主要包括管道布设、喷头安装、控制系统搭建等工作。
二、施工准备1. 资源准备:准备好所需的管道、喷头、控制系统设备等物资,并确保其质量合格。
2. 人员准备:配备一支经验丰富的施工团队,包括工程师、技术人员和施工人员等。
3. 工程准备:彻底清理施工区域,确保施工区域内没有任何障碍物。
三、施工方案1. 管道布设:首先根据园林的布局和需要进行喷灌的区域确定管道的走向。
然后进行管道的铺设,保证管道的坡度适宜,并且管道与地面的距离符合要求。
2. 喷头安装:根据喷灌的需要,选择合适的喷头类型和数量,并按照设计要求进行喷头的安装。
喷头的位置要确保灌溉的均匀性,并且方便维修和调整。
3. 控制系统搭建:搭建喷灌系统的控制系统,包括水泵、阀门、感应器等设备的设置和调试。
确保控制系统的稳定性和可靠性。
同时,设置合适的控制参数,如灌溉的时间和灌溉的流量等。
4. 系统调试:完成工程后,对喷灌系统进行全面调试。
确保管道畅通无阻,喷头喷水均匀,并且控制系统正常工作。
四、施工注意事项1. 确保施工的安全性:在施工过程中,要严格遵守安全操作规程,确保施工人员的安全。
2. 施工质量控制:严格按照设计要求进行施工,确保管道的布设和喷头的安装符合要求。
3. 施工进度控制:合理安排施工进度,保证工程的按时完成。
4. 结果评估:在施工完成后,对工程进行评估,确保喷灌系统的性能符合要求,并对施工质量进行综合评估。
五、安全措施1. 施工人员必须穿戴好安全帽和工作服,严禁酒后施工。
2. 施工现场必须设置警示标志,确保施工区域的安全。
3. 施工期间必须进行安全培训,提醒施工人员注意安全。
4. 遇到危险情况必须立即报告,及时采取紧急措施避免事故发生。
六、施工总结本工程的施工方案从资源准备、施工方案到施工注意事项和安全措施都进行了细致的安排,以确保工程的顺利进行和施工质量的达标。

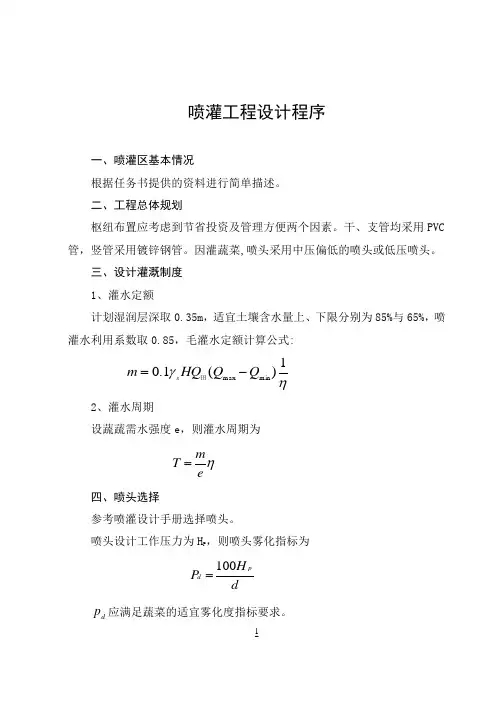

-1喷灌工程设计程序一、喷灌区基本情况根据任务书提供的资料进行简单描述。
二、工程总体规划枢纽布置应考虑到节省投资及管理方便两个因素。
干、支管均采用PVC 管,竖管采用镀锌钢管。
因灌蔬菜,喷头采用中压偏低的喷头或低压喷头。
三、设计灌溉制度 1、灌水定额计划湿润层深取0.35m ,适宜土壤含水量上、下限分别为85%与65%,喷灌水利用系数取0.85,毛灌水定额计算公式: ηγ1)(1.0min maxQ Q HQ m s -=田2、灌水周期设蔬蔬需水强度e ,则灌水周期为 ηem T =四、喷头选择参考喷灌设计手册选择喷头。
喷头设计工作压力为H P ,则喷头雾化指标为dH P pd 100=d p 应满足蔬菜的适宜雾化度指标要求。
-2 五、确定喷头组合间距利用组合间距系数法确定喷头组合间间,计算公式为R k l l =,R k b b =式中,l 为支管上喷头的间距(m);b 为支管间距(m);l k 和b k 为喷头组合间距系数,按《喷灌工程设计手册》分别取0.9和1.2;R 为喷头的设计射程(m)。
支管喷灌方式为单支管多喷头同时全圆喷洒,其喷灌强度计算公式为 s p w p C K p = 式中w K 为风系数;p C 为布置系数;s p 为单喷头全圆喷灌强度。
风系数按最不利情况计算(即风向垂直于支管),即34.1308.108.1194.0194.0=⨯==V K w布置系数p C 为2212arccos 90⎪⎭⎫⎝⎛-+-=R a R a R a C p ππ单喷头全圆喷洒喷灌强度s p 为 21000Rqp s π=设计喷灌强度应小于最大允许喷灌强度。
六、确定工作制度喷头在每个位置上的工作时间-3 qabmt 1000根据每天工作的时间、灌水周期和每个喷点的喷灌工作时间,可以进行喷灌轮灌组划分。
轮灌制度表的格式如表1。
表1 轮灌制度(轮灌顺序)注:根据实际喷灌周期增减天数。
七、管道设计 1、支管设计支管采用硬聚氯乙烯(PVC)管。

三、喷灌施工方案和施工方法(一)、施工工艺及流程:绿化灌工程施工工艺流程图(图见附件)灌溉工程施工主要是和绿化工程相配合。
同时道路工程与绿化灌溉工程有路线交叉,在道路工程施工时,灌溉工程的输水管道、控制线缆的过路保护设施必须在道路路基铺设之前进行施工。
灌溉工程前期进场工作完成后,首先进行放线。
灌溉测量放线时,甲方必须提供地下管线图,并向测量放线技术人员进行技术交底工作。
为防止灌溉管道在绿化种植过程中被破坏,在绿化工程中种植乔木以后或在绿化树木定点放线后,方能进行灌溉管道工程施工。
管道首先进行灌溉主管道及线缆的放线、开挖及铺设等工作,及其附属设施(各种阀门、井体、镇墩等)的安装、砌筑等;绿化树木种植完成后,进行支管道的工程施工工作,以便于绿化工程进行草坪以及花卉的种植;管道铺设工程同时进行其它主管道试压、管道冲洗以及管沟的回填工作;在种植草坪之前完成喷头的安装工作。
在输水工程进行的同时,进行中央控制系统、泵站的安装,应保证绿化种植的用水要求。
即灌溉工程要在施工的同时提供绿化用水。
(二)、施工方案1、过路套管的安装套管要伸出道路两侧各0.5米,按设计要求的位置、管径及埋深在铺设正式路之前预埋。
2、放样施工前应依照预定的施工顺序将要施工的绿化区域按图纸进行放样,并由监理工程师核定,其方法如下:管线沟不论主管沟或支管沟均敷石灰线,可以根据现场的情况对图纸的管线进行适当调整。
快速取水阀的位置,设黄旗标志竿。
进排气阀位置设置,设蓝旗标志竿。
干管检修阀的位置以石灰做40cm×40cm正方形的白方块。
混凝土镇墩的位置以石灰做10cm宽、50cm长的十字。
放样前需指定专人与设计工程师研讨施工方法,放样过程中(施工亦同)该专人应随时与设计工程师密切配合磋商以确定灌溉系统排列的方式,放样完成后由设计工程师核定后方可施工。
放样之初各标识点应先以长于100cm的标桩将各点表示于地面,待石灰线完成后不重要的可视需要拔除重复使用。
园建喷灌工程设计方案一、项目概述园建喷灌工程设计方案所涉及的项目是指对已有的园林绿化工程进行喷灌系统改造与升级,以满足当前园林景观水、肥料的供应需求,并减少人工浇灌的成本与工时。
设计目标是实现喷灌系统的自动化和智能化管理,提高水资源利用率,降低运维成本,保障园林植被的生长和良好的景观效果。
二、工程范围园建喷灌工程设计方案的具体工程范围包括:1. 喷灌系统管道布局设计2. 喷头定位设计3. 控制装置配置与设计4. 自动化控制系统设计5. 设备选型与配置6. 培训与运维服务三、工程流程1. 喷灌系统管道布局设计根据园林绿化区域内植被分布和植被类型的水分需求,设计合理的喷灌系统管道布局。
根据地形地貌和土壤特性,确定管道配套设施,避免盲区和渗漏。
2. 喷头定位设计根据园林绿化区域的实际情况,合理安排喷头的位置和喷水范围,确保植被能够获得均匀的喷灌水量。
3. 控制装置配置与设计根据喷灌系统的需求,选择合适的控制装置,包括定时控制装置和感应式控制装置,确保喷灌系统按时按量进行喷水操作。
4. 自动化控制系统设计引入现代化的自动化控制系统,通过传感器和智能控制器,实现对喷灌系统的无人值守自动化管理,提高喷灌系统的智能化程度。
5. 设备选型与配置根据园林绿化区域的实际情况和喷灌系统的需求,选择合适的喷灌设备,包括喷头、管道和控制装置等,并进行合理配置。
6. 培训与运维服务为园林绿化区域的管理人员提供喷灌系统的使用培训和维护技术培训,并提供喷灌系统的周期性运维服务,确保喷灌系统的长期稳定运行。
四、设计原则园建喷灌工程设计方案的设计原则包括:1. 合理利用水资源,提高水资源的利用效率,降低用水成本和水资源浪费。
2. 实现喷灌系统的自动化管理,减少人工操作,提高工作效率,降低运维成本。
3. 结合园林植被的生长特点和需求,设计出合理的喷灌系统布局和配置,满足不同植被的喷灌需求。
4. 引入先进的智能控制技术和设备,提高喷灌系统的管理水平和设备可靠性。
绿化工程喷灌施工方案一、施工项目背景及概况随着城市化进程的不断加快,城市面积持续扩大,土地利用率不断提高。
然而,城市建设所带来的一系列问题也逐渐凸显出来,比如城市热岛效应加剧,地表水资源减少等。
为了改善城市环境,提高城市绿化率,满足市民的休闲健身需求,本次绿化工程拟对城市各区进行喷灌施工,实现城市绿色空间的全面覆盖。
本次绿化工程的涉及区域包括市政府大楼周围、商业区、居民区等,涉及绿化面积约20000平方米,计划引进多种植被和草坪进行布置,以实现城市绿化的多样化和美化。
二、喷灌工程施工技术方案1. 喷灌设计方案根据喷灌区域的特点和绿化植被的需求,本次工程设计采用了自动喷灌系统。
系统采用喷头进行喷灌,可以根据植被的需求定时、定量地进行作业,能够有效避免水资源的浪费和过度灌溉的情况。
同时,系统还可以实现多级分区的控制,满足不同植被的水分需求,提高绿化效果。
2. 喷灌系统设备选型本次工程所使用的喷灌系统设备主要包括:喷灌管道、喷头、控制器、水泵、水箱等。
其中,喷头为自动旋转式,采用可调节水量的设计,能够满足不同植被的灌溉需求。
控制器选用智能化设计,能够通过程序设置实现定时、分区、自动喷灌的功能。
3. 施工工艺及流程(1)施工前的准备工作施工前首先要对喷灌系统进行布局设计,确定管线走向和布置方式。
同时需要对施工区域进行测量,了解地形、土质等情况,以便合理设置水泵、水箱等设备位置。
(2)管线敷设根据设计图纸和施工实际情况,进行喷灌管道的敷设工作。
在管线敷设过程中,要注意管道的防腐防蚀工作,保证系统的使用寿命。
(3)设备安装调试喷灌系统设备安装完成后,要对系统进行调试工作。
主要包括控制器的程序设置、喷头的调试、水泵的启动等工作,确保喷灌系统能够正常运行。
(4)系统运行测试在进行系统运行测试过程中,要对不同分区进行测试,检查每个分区的喷灌效果,以确保系统的稳定和效果。
(5)施工边坡绿化在喷灌系统建设完成后,对工程施工区域进行边坡绿化工作。
喷灌工程施工程序一、概述喷灌工程是一种现代化、高效、节水的灌溉方法,适用于各种作物的灌溉。
喷灌工程施工是整个喷灌系统建设的重要环节,关系着整个灌溉系统的稳定性和效果。
本文将介绍喷灌工程的施工程序及施工流程,希望对相关工作人员有所帮助。
二、施工前准备工作1. 方案设计:在开始喷灌工程施工之前,必须进行详细的方案设计,包括灌溉区域的土壤类型、植被特点、坡度等因素的调查分析,确定灌溉的需水量及喷灌器的布设方案等。
2. 材料准备:根据方案设计确定所需的材料,包括管道、管接件、喷头、过滤器等,进行采购并进行质量检查。
3. 设备准备:准备所需的施工设备,如挖掘机、起重机、打孔机等,确保设备完好可靠。
4. 现场验收:对施工现场进行验收,确保施工条件符合要求,如地形平整、无障碍物等。
5. 广播:进行施工前的广播宣传,告知周边居民,以免造成不必要的纠纷。
三、施工流程1. 土地准备:根据方案设计要求,在施工现场进行土地准备工作,包括平整土地、清除障碍物等。
2. 埋设管道:根据方案设计要求,挖掘机进行挖沟、埋设管道,确保管道的张力、坡度符合要求。
3. 安装过滤器:在管道上安装过滤器,确保灌水质量良好,避免管道堵塞。
4. 安装喷头:根据方案设计要求,在管道末端安装喷头,确保灌水的均匀性。
5. 压力测试:在安装完管道和喷头后,进行压力测试,检查灌水系统是否正常工作,如有漏水、冒水等情况及时处理。
6. 调试系统:在系统压力测试通过后,进行系统的调试工作,调整喷头的喷水方向、范围,确保喷水的均匀性和稳定性。
7. 定期检查:在系统正常使用后,定期对系统进行检查,发现问题及时处理,确保系统的稳定运行。
四、完工验收1. 现场验收:施工结束后,对整个喷灌系统进行现场验收,检查管道的连接是否牢固,设备是否齐全,喷头喷水是否均匀等。
2. 水土保持:保护现场环境,做好水土保持工作,避免水土流失、土壤侵蚀等情况。
3. 完工报告:编制喷灌工程完工报告,记录施工过程中的各项信息,以备审查。
喷灌系统管道施工设计方案喷灌系统是一种常用于农田灌溉和园林绿化的灌溉方式,通过一系列的管道和喷头实现灌溉水的均匀喷洒。
在喷灌系统管道施工设计中,需要考虑以下几个方面:系统设计、管道选材与铺设、喷头配置以及施工细节。
一、系统设计1.确定灌溉需求:首先需要明确喷灌系统的灌溉需求,包括灌溉面积、作物需水量、灌溉频率等。
根据需求进行合理设计,确保灌溉效果和水资源的合理利用。
2.确定管道布局:根据灌溉区域的形状、大小以及作物的特点,合理确定管道的布置方案,保证喷头的覆盖面积和喷射范围。
3.考虑管道水力特性:根据灌溉区域的水源供应量和水质情况,结合管道水力特性进行计算,确保管道通水和喷头工作的合理稳定。
二、管道选材与铺设1.选材原则:选择抗腐蚀和耐压的材料,如PVC管、PE管或不锈钢管,保证管道的长期使用寿命。
同时,还需考虑材料的价格和成本因素。
2.管道直径:根据需水量、灌溉面积和喷头流量确定管道的直径,确保管道供水充足和压力稳定。
3.管道布置:根据灌溉区域的地形、土壤条件和作物需求,确定管道的铺设方式,如地下埋设、地面铺设或架空。
三、喷头配置1.喷头选择:根据作物的特点和灌溉需求,选择合适的喷头类型,如喷泉喷头、旋转喷头或稳定喷头。
同时要考虑喷头的耐腐蚀性和喷射范围。
2.喷头布局:根据已确定的管道布局,合理配置喷头,保证灌溉面积的均匀覆盖和喷射范围的合理分配。
3.喷头维护:喷头是喷灌系统的核心部件,定期检查和维护喷头,清除喷头堵塞物和砂石等杂物,保证喷头正常工作。
四、施工细节1.预留接口:在管道设计和施工中,应预留一定数量的接口,方便以后的维护和扩展。
接口的位置应合理安排,避免喷头位置的频繁更换。
2.管道安装:管道的安装应符合国家规范和标准,保证管道的连接牢固和防漏。
尽量选择平缓的弯曲角度,减小水流的阻力。
3.埋地保护:如果选择地下埋设管道,需要保证管道的深度和路径符合规范要求,并进行适当的防腐处理,避免管道的损坏和污染。
喷灌系统设计流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!标题:喷灌系统设计流程详解一、项目启动与需求分析喷灌系统设计的第一步是明确项目需求。
绿地喷灌工程方案绿地喷灌工程是一项重要的城市绿化项目,通过喷灌系统,可实现对大面积绿地的高效浇灌,保持植物生长所需的水分,提高城市绿地的生态环境质量。
以下是一份1200以上的绿地喷灌工程方案,详细介绍了设计方案、材料选用和施工流程等内容。
一、设计方案1.设计目标:通过喷灌系统,实现对绿地的自动化浇灌,提高水资源的利用效率,并保持绿地的生态环境质量。
2.设计原则:2.1灌溉平均性原则:保证每个绿地区域均匀受灌溉,避免一些部分水分不足或过多的情况。
2.2节水原则:合理控制灌溉水量,确保植物生长所需的水分,并避免过度浪费水资源。
2.3耐久性原则:选用耐腐蚀、抗压、使用寿命长的材料,确保喷灌系统长期稳定运行。
二、材料选用1.喷灌头:选用耐腐蚀的喷灌头,可根据不同的绿地区域选择不同的类型,如喷头、旋转喷头等,以满足不同区域的浇水需求。
2.主管道:使用高压、耐腐蚀的管道,如PVC管道或PE管道,确保灌溉水流通畅、稳定。
3.管道连接件:选用具有优良密封性能和耐压性的快速接头,以简化安装和维修。
4.控制系统:采用现代化的自动控制系统,包括水泵控制系统、计时器等,可根据需要自动调整灌溉时间和水量。
三、施工流程1.方案设计阶段:1.1确定绿地区域范围和需要浇水的植物种类。
1.2根据绿地区域形状和大小,设计喷灌头的布置方案。
1.3计算灌溉水量和喷灌系统的总功率,确定所需材料和设备。
1.4编制详细施工图纸,包括管道布置、喷灌头位置和控制系统等设计。
2.准备工作阶段:2.1清理绿地区域,确保施工区域干净整洁。
2.2准备所需材料和设备,包括喷灌头、管道、控制系统等。
2.3根据施工图纸,确定喷灌头的位置和布置方式。
3.管道安装阶段:3.1预先进行管道布线,并确定管道的走向。
3.3安装分支管道,将灌溉水流引至不同的喷灌头位置。
4.喷灌头安装阶段:4.1根据设计图纸的要求,在不同地点挖掘喷灌头位置的孔洞。
4.2安装喷灌头,并确保其与管道连接紧密、密封性良好。
喷灌工程专项方案编制规范一、编制目的喷灌工程专项方案编制规范的目的是为了规范喷灌工程专项方案的编制流程,保证喷灌工程专项方案的科学性、系统性和可行性,为喷灌工程项目的顺利实施提供技术支持和保障。
本规范适用于各类喷灌工程项目的专项方案编制,包括农业灌溉、园林绿化、城市绿化等喷灌工程项目。
二、规范适用范围本规范适用于各类喷灌工程项目的专项方案编制,包括但不限于农业喷灌、园林绿化喷灌、城市绿化喷灌、工业喷灌等。
对于各类喷灌工程项目的专项方案编制,应遵守本规范的相关要求。
三、专项方案编制流程1. 编制前期调研喷灌工程专项方案的编制应结合实际情况进行前期调研,包括项目地理位置、气候条件、土壤状况、喷灌设备现状和用水需求等方面的调查研究。
通过调研,了解项目的基本情况和需求,为后续专项方案的编制提供参考和依据。
2. 方案编制任务书根据前期调研的情况,制定专项方案编制任务书,明确专项方案编制的目的、任务和要求,明确专项方案编制的工作范围和内容,为后续的专项方案编制提供指导和方向。
3. 数据收集和分析根据任务书要求,收集和整理相关数据,对项目地理位置、气候条件、土壤状况、用水需求等方面的数据进行分析和研究,为后续专项方案的编制提供依据和支持。
4. 方案设计与论证根据前期调研和数据分析的结果,进行专项方案的设计与论证。
包括喷灌工程设计、设备选型、管道布置、用水系统设计等方面的内容。
通过论证,确保专项方案的科学性和可行性。
5. 方案编制与评审根据方案设计与论证的结果,编制喷灌工程专项方案,并邀请相关领域专家进行评审。
在评审过程中,对专项方案的科学性、合理性和可行性进行评估和验证,对专项方案进行修正和完善。
6. 编制方案报告根据评审结果,编制喷灌工程专项方案报告,明确专项方案的设计思路、技术方案和实施方案,为后续项目实施提供参考和指导。
7. 方案实施与后期管理专项方案的编制只是项目实施的第一步,后续还需要进行专项方案的实施与后期管理。
word格式-可编辑-感谢下载支持第八节喷灌系统的规划设计喷灌系统是由水源取水,经过水泵加压(自压系统除外),再通过各级压力管道,送至竖管及喷头而形成一个完整的管道系统。
其中固定管道式多是将干、支管均埋入地下。
半固定管道式多是将干管铺设在地上,支管位于地面,灌完一片后移动到另一片,它们的管道设计方法基本一致。
机组式喷灌系统则有所不同,这里重点讲述固定管道式喷灌工程的规划设计。
一、喷灌工程规划设计的原则和内容(一)原则1、管道工程分级喷灌系统较小时,管道分成两级,干管和支管;有三级管道时分为干管,分干管和支管;有四级管道时,分总干管、干管、分干管和支管。
最末一级,带有喷头的工作管道,称为支管。
连接喷头与支管的管道称竖管。
2、管道布置原则(1)管道布置应使管道总长度尽量短,管径小,造价省,有利于防止水击。
(2)山丘区布置喷灌系统时,一般应使干管沿主坡向布置,支管则平行等高线布置。
(3)管道布置应考虑各用水单位的需求,便于用水管理,有利于进行轮灌分组。
(4)平原地区,支管尽量与作物耕作方向一致。
(5)充分考虑地块的地形变化,力求使支管长度一致,规格统一。
管线纵剖面应力求平顺,减少折点,尽量避免管线出现驼峰。
(6)管线的布置应结合排水系统,道路林带,供电系统及行政村的规划统一规划,山、水、田、林、路。
(二)喷灌工程规划设计的主要内容1、勘测和收集基本资料:(1)地形图,(2)土壤,(3)气候,(4)水源,(5)农作物,(6)动力供应,(7)交通,(8)农业生产现状。
2、确定喷灌区域根据水源、地形、土壤、农作物及经济条件,确定喷灌区域的范围和面积。
3、计算喷灌用水量,进行水源工程的规划设计。
4、确定喷灌系统类型,对选定的方案进行设计,也可以选两种以上方案进行比较,确定最优方案。
5、计算工程、设备统计表、编制概预算。
6、编制工程施工进度计划表。
(三)主要设计成果1、喷灌工程规划设计说明书一份。
2、喷灌工程平面布置图,管道、沟渠纵剖面图,管道结构示意图,建筑物设计图(泵站、泄水井、支墩、镇墩、农桥等)。
第1篇一、工程概况本工程位于XX市XX区,主要包括公园、广场、道路两侧绿化带等室外绿化区域的喷灌系统建设。
工程旨在提高绿化用水效率,实现水资源合理利用,同时美化环境,提升城市绿化水平。
工程总用地面积约为XX万平方米,绿化面积约为XX万平方米。
二、工程目标1. 提高绿化用水效率,降低绿化用水成本。
2. 确保绿化植物得到充分、均匀的灌溉。
3. 减少人工维护成本,实现自动化灌溉。
4. 美化城市环境,提升城市绿化水平。
三、施工准备1. 人员准备组建专业的施工队伍,包括项目经理、施工员、技术员、质检员等,并对施工人员进行专业技能培训和安全教育。
2. 材料准备根据设计图纸和施工要求,准备喷灌设备、管材、阀门、过滤器、施肥装置等材料,确保材料质量符合国家标准。
3. 设备准备准备施工所需的各种机械设备,如挖掘机、装载机、切割机、焊接机等,确保施工顺利进行。
4. 施工图纸审查施工图纸,确保图纸准确无误,并对施工人员进行图纸交底。
四、施工工艺1. 施工测量根据设计图纸,进行现场放样,确定喷灌设备的位置和管路走向。
2. 土方开挖根据设计要求,进行土方开挖,挖掘深度应满足管道埋设要求。
3. 管道铺设按照设计图纸和施工规范,铺设喷灌管道。
管道铺设应平直,转弯处应圆滑,管道接口应严密。
4. 喷灌设备安装安装喷灌设备,包括喷头、施肥装置、阀门等,确保设备安装牢固,运行正常。
5. 管道连接将喷灌设备与管道连接,确保连接处无泄漏。
6. 试运行进行喷灌系统试运行,检查系统运行是否正常,发现问题及时整改。
7. 调试与优化根据试运行情况,对喷灌系统进行调试和优化,确保系统运行稳定、高效。
五、施工质量控制1. 材料质量控制严格把关材料质量,确保所用材料符合国家标准。
2. 施工过程控制严格按照施工规范和操作规程进行施工,确保施工质量。
3. 质量检验定期进行质量检验,确保工程质量达到设计要求。
4. 质量记录记录施工过程中的各项质量数据,为后期维护提供依据。
-
1

喷灌工程设计程序
一、喷灌区基本情况
根据任务书提供的资料进行简单描述。
二、工程总体规划
枢纽布置应考虑到节省投资及管理方便两个因素。
干、支管均采用PVC 管,竖管采用镀锌钢管。
因灌蔬菜,喷头采用中压偏低的喷头或低压喷头。
三、设计灌溉制度 1、灌水定额
计划湿润层深取0.35m ,适宜土壤含水量上、下限分别为85%与65%,喷灌水利用系数取0.85,毛灌水定额计算公式:Q 田=20-25%(占干土重)
η
θθγ1
)(1.0min max -=田HQ m s
2、灌水周期
设蔬蔬需水强度e ,则灌水周期为(大田作物5-10d ,蔬菜1-3d ) ηe
m T =
四、喷头选择
参考喷灌设计手册选择喷头。
喷头设计工作压力为H P ,则喷头雾化指标为
d
H P p
d 100=
d p 应满足蔬菜的适宜雾化度指标要求。
-
2
五、确定喷头组合间距
利用组合间距系数法确定喷头组合间间,计算公式为
R k l l =,R k b b =
式中,
l 为支管上喷头的间距(m);b 为支管间距(m);l k 和b k 为喷头组合
间距系数,按《喷灌工程设计手册》分别取0.9和1.2;R 为喷头的设计射程(m)。
支管喷灌方式为单支管多喷头同时全圆喷洒,其喷灌强度计算公式为 s p w p C K p = 式中w K 为风系数;p C 为布置系数;
s p 为单喷头全圆喷灌强度。
风系数按最不利情况计算(即风向垂直于支管),即
34.1308.108.1194.0194.0=⨯==V K w
布置系数p C 为
2
212arccos
90
⎪⎭
⎫
⎝⎛-+-
=R a R a R a C p π
π
单喷头全圆喷洒喷灌强度s p 为
2
1000R
q
p s π= 设计喷灌强度应小于最大允许喷灌强度。
-
3
六、确定工作制度
喷头在每个位置上的工作时间 q
abm
t 1000
根据每天工作的时间、灌水周期和每个喷点的喷灌工作时间,可以进行喷灌轮灌组划分。
轮灌制度表的格式如表1。
表1 轮灌制度(轮灌顺序)
-
4
注:根据实际喷灌周期增减天数。
七、管道设计 1、支管设计
支管采用硬聚氯乙烯(PVC)管。
为满足规范要求,支管上首末喷头之间的水头差应不超过喷头设计工作压力的20%,即h w +△Z ≤0.2h p 。
式中h w 为支管的沿程和局部损失水头,△Z为第一个地面和最后一个喷头处地而高差,h p 喷头设计工作压力。
2、干管设计 由经济管径公式D=
v
4 Q
,计算确定v 为经济流速。
八、计算系统需要扬程
选择最难控制的轮灌组,以满足此轮灌中最难控制的喷头(可称为参考喷头)正常正常工程为要求,计算系统需要扬程。
九、机组选型 1、水泵选型 2、选择动力机
十、依据机组选型对干支管压力校核 十一、管网结构设计 十二建筑工程设计 1、水源设计 2、泵房设计
3、闸阀室设计
十三、绘制设计图
十四、主要设备与投资预算
十五、工程效益分析与技术指标计算
1、工程年增效益(B)
2、滴灌工程年费用(C)的计算
能耗费(C1)
维修费(C2)
工程年折旧费(C3)
工程年管理费(C4)
3、工程经济效益费用比(R)
R=[(1+i)n –1]/i(1+i)n·(B-C)/K
4、还本年限(T)静态法
5、工程技术指标计算
1)亩投资(Km)
2)滴灌工程设备投资(Sm)
3)亩干管道用量(Lm)
4)亩支管用量(Lm2)
- 5。
