地基处理与防护工程量计算课件
- 格式:ppt
- 大小:544.00 KB
- 文档页数:31
第二章地基处理与基坑支护工程说明一、本章节定额包括地基处理与基坑与边坡支护两节。
二、地基处理1、换填垫层(1)换填垫层项目适用于软弱地基挖土后得换填材料加固工程。
(2)换填垫层夯填灰土就地取土时,应扣除灰土配比中得黏土。
2、强夯地基(1)强夯定额综合了各夯得布点、程序与间隔距离。
(2)强夯定额已综合强夯机具得规格与数量、强夯得锤、钩架等材料摊销费。
(3)设计要求在夯坑内填充级配碎石,不论就地取材或由场外运碎石填坑,其填运材料费用另行计算。
(4)设计要求设置防震沟时,按设计要求另行计算。
(5)若遇地下水位高,夯坑内需用水泵抽水得,抽水费用另行计算。
(6)强夯定额不包括强夯前得试夯工作与夯后检验强夯效果得测试工作,如有发生另行计算。
(7)强夯置换:套用强夯定额,材料含量按实调整,人工、机械乘以1、3系数。
3、碎石桩与砂石桩得充盈系数为1、3,损耗率为2%。
实测砂石配合比及充盈系数不同时可以调整。
其中,沉管灌砂石桩除了上述充盈系数与损耗率外,还包括级配密实系数1、334。
4、水泥搅拌桩(1)深层水泥搅拌桩:①深层水泥搅拌桩项目已综合了正常施工工艺需要得重复喷浆(粉)与搅拌。
空搅部分按相应项目得人工及搅拌桩机台班乘以系数0、5计算。
②水泥搅拌桩得水泥掺入量按加固土重(1800kg/m³)得13%考虑,如设计不同时,按每增减1%项目计算。
③深层水泥搅拌桩项目按1喷2搅施工编制,实际施工为2喷4搅时,项目得人工、机械乘以系数1、43;实际施工为2喷2搅,4喷4搅时分别按1喷2搅、2喷4搅计算。
(2)双轴水泥搅拌桩、三轴水泥搅拌桩:①双轴水泥搅拌桩、三轴水泥搅拌桩定额中未包含导向沟得土方及置换出得淤泥外运费用,实际发生时另行计算。
②双轴水泥搅拌桩、三轴水泥搅拌桩项目水泥掺入量按加固土重(1800kg/m³)得18%考虑,如设计不同时,按深层水泥搅拌桩每增减1%项目计算;按2喷2搅施工工艺考虑,设计不同时,每增(减)1喷1搅按相应项目人工与机械费增(减)40%计算。
工程量计算规则一、地基处理。
1.填料加固按设计图示尺寸以体积计算。
2.地基强夯按设计图示强夯处理范围以面积计算。
设计无规定时,按建筑物外围轴线每边各加4m计算。
3.低锤满拍按实际面积计算。
4.振冲桩按设计桩截面乘以桩长以体积计算。
5.沉管灌注砂石桩按设计桩顶至桩尖长度加超灌长度(设计没有明确的按)乘以设计桩截面积以体积计算,不扣除桩尖虚体积。
6.水泥搅拌桩:(1)深层水泥搅拌桩、双轴水泥搅拌桩、三轴水泥搅拌桩按设计桩长加(设计有明确的按设计长度)乘以设计桩外径截面积,以体积计算。
(2)空孔部分按设计桩顶标高到自然地坪标高减导向沟的深度(设计未明确时按1m考虑)以体积计算。
(3)插拔型钢按设计图示尺寸以质量计算。
(4)水泥搅拌桩凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数。
7.高压旋喷桩:设计桩长加上超灌长度计算。
若设计未明确超灌长度的,桩的超灌长度按计算;凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数。
<勘误一>8.注浆地基:(1)分层注浆钻孔数量按设计图示以钻孔深度计算。
注浆数量按设计图纸注明加固土体的体积计算。
(2)压密注浆钻孔数量按设计图示以钻孔深度计算。
注浆数量按下列规定计算:①设计图纸明确加固土体体积的,按设计图纸注明的体积计算。
②设计图纸以布点形式图示土体加固范围的,则按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算的平面,计算注浆体积。
③如果设计图纸注浆点在钻孔灌注桩之间,按两注浆孔的一半作为每孔的扩散半径,依此圆柱体积计算注浆体积。
二、基坑与边坡支护。
1.打、拔槽型钢板桩按单根钢板桩全长的理论重量乘以钢板桩根数以质量计算。
2.砂浆土钉、砂浆锚杆的钻孔、注浆,按设计文件或经批准的施工组织设计,按钻孔深度以长度计算。
3.有粘结预应力钢绞线按设计图示尺寸以锚固长度与工作长度的质量之和计算。

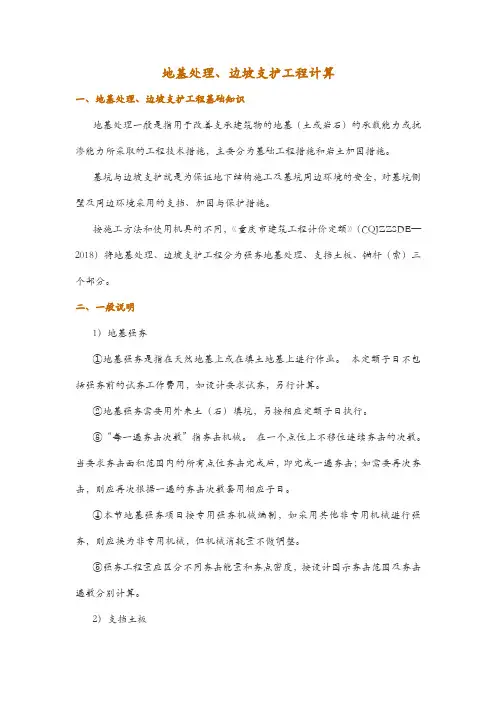

地基处理、边坡支护工程计算一、地基处理、边坡支护工程基础知识地基处理一般是指用于改善支承建筑物的地基(土或岩石)的承载能力或抗渗能力所采取的工程技术措施,主要分为基础工程措施和岩土加固措施。
基坑与边坡支护就是为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡、加固与保护措施。
按施工方法和使用机具的不同,《重庆市建筑工程计价定额》(CQJZZSDE—2018)将地基处理、边坡支护工程分为强夯地基处理、支挡土板、锚杆(索)三个部分。
二、一般说明1)地基强夯①地基强夯是指在天然地基上或在填土地基上进行作业。
本定额子目不包括强夯前的试夯工作费用,如设计要求试夯,另行计算。
②地基强夯需要用外来土(石)填坑,另按相应定额子目执行。
③“每一遍夯击次数”指夯击机械。
在一个点位上不移位连续夯击的次数。
当要求夯击面积范围内的所有点位夯击完成后,即完成一遍夯击;如需要再次夯击,则应再次根据一遍的夯击次数套用相应子目。
④本节地基强夯项目按专用强夯机械编制,如采用其他非专用机械进行强夯,则应换为非专用机械,但机械消耗量不做调整。
⑤强夯工程量应区分不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数分别计算。
2)支挡土板①支挡土板定额子目是按密撑和疏撑钢支撑综合编制的,实际间距及支撑材质不同时,不作调整。
②支挡土板定额子目是按槽、坑两侧同时支撑挡土板编制,如一侧支挡土板时,相应定额子目人工乘以系数1.33。
3)锚杆(索)①钻孔锚杆孔径按照150 mm 内编制的,孔径大于150 mm 时执行市政定额相应子目。
②钻孔锚杆(索)的单位工程量小于500 m 时,其相应定额子目人工、机械乘以系数1.1。
③钻孔锚杆(索)单孔深度大于20 m 时,其相应定额子目人工、机械乘以系数1.2;深度大于30 m 时,其相应定额子目人工、机械乘以系数1.3。
④钻孔锚杆(索)、喷射混凝土、水泥砂浆项目如需搭设脚手架,按单项脚手架相应定额子目乘以系数1.4。

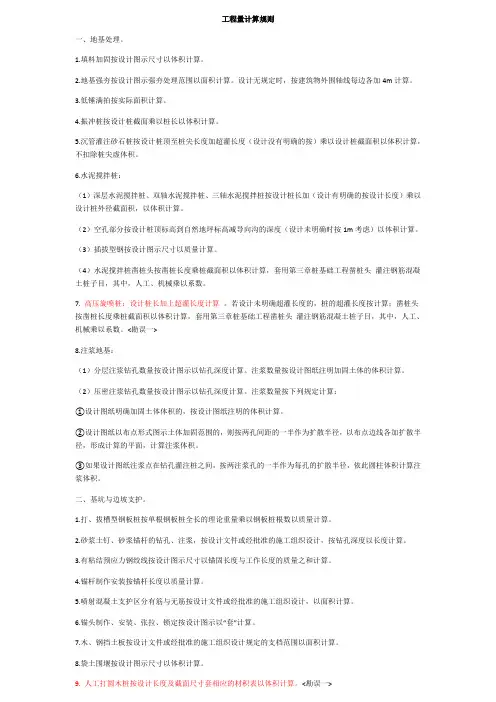

工程量计算规则一、地基处理。
1.填料加固按设计图示尺寸以体积计算。
2.地基强夯按设计图示强夯处理范围以面积计算。
设计无规定时,按建筑物外围轴线每边各加4m计算。
3.低锤满拍按实际面积计算。
4.振冲桩按设计桩截面乘以桩长以体积计算。
5.沉管灌注砂石桩按设计桩顶至桩尖长度加超灌长度(设计没有明确的按0.25m)乘以设计桩截面积以体积计算,不扣除桩尖虚体积。
6.水泥搅拌桩:(1)深层水泥搅拌桩、双轴水泥搅拌桩、三轴水泥搅拌桩按设计桩长加0.5m(设计有明确的按设计长度)乘以设计桩外径截面积,以体积计算。
(2)空孔部分按设计桩顶标高到自然地坪标高减导向沟的深度(设计未明确时按1m考虑)以体积计算。
(3)插拔型钢按设计图示尺寸以质量计算。
(4)水泥搅拌桩凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数0.6。
7.高压旋喷桩:设计桩长加上超灌长度计算。
若设计未明确超灌长度的,桩的超灌长度按0.5m计算;凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数0.6。
<勘误一>8.注浆地基:(1)分层注浆钻孔数量按设计图示以钻孔深度计算。
注浆数量按设计图纸注明加固土体的体积计算。
(2)压密注浆钻孔数量按设计图示以钻孔深度计算。
注浆数量按下列规定计算:①设计图纸明确加固土体体积的,按设计图纸注明的体积计算。
②设计图纸以布点形式图示土体加固范围的,则按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算的平面,计算注浆体积。
③如果设计图纸注浆点在钻孔灌注桩之间,按两注浆孔的一半作为每孔的扩散半径,依此圆柱体积计算注浆体积。
二、基坑与边坡支护。
1.打、拔槽型钢板桩按单根钢板桩全长的理论重量乘以钢板桩根数以质量计算。
2.砂浆土钉、砂浆锚杆的钻孔、注浆,按设计文件或经批准的施工组织设计,按钻孔深度以长度计算。

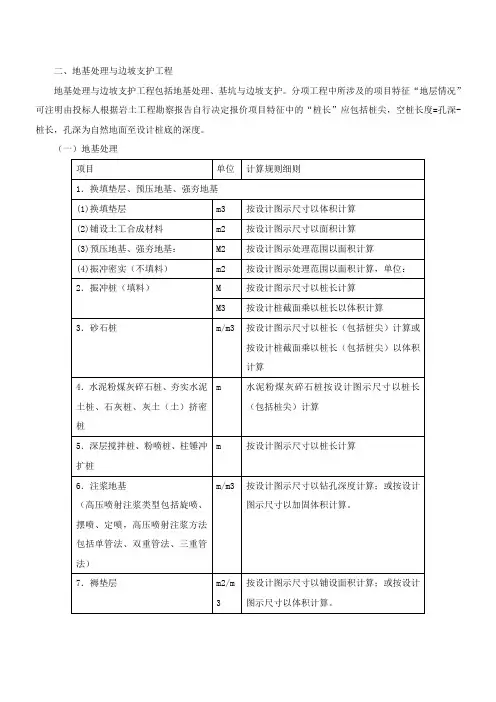

二、地基处理与边坡支护工程
地基处理与边坡支护工程包括地基处理、基坑与边坡支护。
分项工程中所涉及的项目特征“地层情况”可注明由投标人根据岩土工程勘察报告自行决定报价项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
(一)地基处理
例题:以下可以用“m”计量的是()
A.注浆地基
B.水泥粉煤灰碎石桩
C.地基的振冲密实
D.强夯地基
E.褥垫层
答案:AB
(二)基坑与边坡支护
项目计算规则单位细则
1.地下连续墙设计图示墙中
心线长乘以厚
度乘以槽深以
体积计算
m3 地下连续墙和喷射混凝土(砂浆)的钢筋网、咬合
灌注桩的钢筋笼及钢筋混凝土支撑的钢筋制作、安
装,混凝土挡土墙按混凝土及钢筋混凝土工程中相
关项目列项
2.咬合灌注桩m/根按设计图示尺寸以桩长计算;或按设计图示数量计
算
3.圆木桩、预制钢筋混凝土板桩m/根按设计图示尺寸以桩长(包括桩尖)计算;或按设计图示数量计算
4.型钢桩t/根按设计图示尺寸以质量计算;或按设计图示数量计
算
【2011】53.根据《建筑工程工程量清单计价规范》,地下连续墙的工程量应()A按设计图示槽横断面面积乘以槽深以体积计算
B按设计图示尺寸以支护面积计算
C按设计图示以墙中心线长度计算
D按设计图示中心线长乘以厚度乘以槽深以体积计算
答案:D。

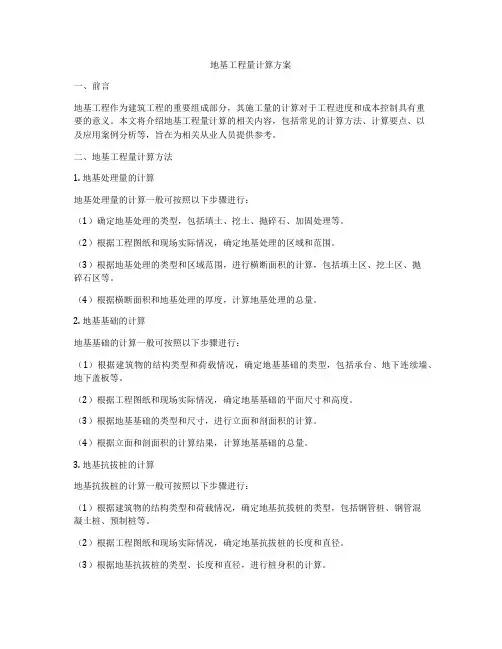

地基工程量计算方案一、前言地基工程作为建筑工程的重要组成部分,其施工量的计算对于工程进度和成本控制具有重要的意义。
本文将介绍地基工程量计算的相关内容,包括常见的计算方法、计算要点、以及应用案例分析等,旨在为相关从业人员提供参考。
二、地基工程量计算方法1. 地基处理量的计算地基处理量的计算一般可按照以下步骤进行:(1)确定地基处理的类型,包括填土、挖土、抛碎石、加固处理等。
(2)根据工程图纸和现场实际情况,确定地基处理的区域和范围。
(3)根据地基处理的类型和区域范围,进行横断面积的计算,包括填土区、挖土区、抛碎石区等。
(4)根据横断面积和地基处理的厚度,计算地基处理的总量。
2. 地基基础的计算地基基础的计算一般可按照以下步骤进行:(1)根据建筑物的结构类型和荷载情况,确定地基基础的类型,包括承台、地下连续墙、地下盖板等。
(2)根据工程图纸和现场实际情况,确定地基基础的平面尺寸和高度。
(3)根据地基基础的类型和尺寸,进行立面和剖面积的计算。
(4)根据立面和剖面积的计算结果,计算地基基础的总量。
3. 地基抗拔桩的计算地基抗拔桩的计算一般可按照以下步骤进行:(1)根据建筑物的结构类型和荷载情况,确定地基抗拔桩的类型,包括钢管桩、钢管混凝土桩、预制桩等。
(2)根据工程图纸和现场实际情况,确定地基抗拔桩的长度和直径。
(3)根据地基抗拔桩的类型、长度和直径,进行桩身积的计算。
(4)根据桩身积的计算结果,计算地基抗拔桩的总量。
4. 地基灌注桩的计算地基灌注桩的计算一般可按照以下步骤进行:(1)根据建筑物的结构类型和荷载情况,确定地基灌注桩的类型,包括岩性桩、粉煤灰桩、碎石桩等。
(2)根据工程图纸和现场实际情况,确定地基灌注桩的长度和直径。
(3)根据地基灌注桩的类型、长度和直径,进行桩身积的计算。
(4)根据桩身积的计算结果,计算地基灌注桩的总量。
5. 地基回填料的计算地基回填料的计算一般可按照以下步骤进行:(1)根据回填的位置和种类确定回填的范围和深度。
