旋喷桩加固及止水施工方法
- 格式:docx
- 大小:15.04 KB
- 文档页数:3
旋喷桩止水帷幕施工作业指导书旋喷桩是利用钻机,将预先配制好的浆液,通过高压发生装置,使液流获得巨大能量后,高速喷射出来,形成一股能量高度集中的液流,直接冲击破坏土体,喷射过程中,钻杆边旋转、边徐徐提升,从而使浆液与土体充分搅拌混合,在土中形成一个有一定直径的柱状固结体,借以达到加固地基及防渗的目的。

1 目的旋喷桩用于帷幕支护、止水起到防渗作用。
2 作业准备2.1 技术准备2.1.1详细查阅图纸,了解施工区地质情况。
2.1.2 根据设计意见、地质情况及规范要求确定旋喷试桩施工的相关参数。
2.1.3 确定施工方案编制作业指导书。
2.2 场地准备2.2.1 施工前应保证场地的三通一平,确保用电安全及人员、机械施工要求。
2.2.2预计泥浆的排放情况,修建泥浆分级沉淀池。
2.3 人员配置表2-1 人员配置2.4 机械配置表2-2 机械配置2.5 工艺性试验2.5.1为保证施工质量应严格遵守试桩要求,在展开大批量制桩前进行试桩,以校验施工工艺参数是否合理,现根据工程经验提出试桩用工艺参数如下:⑴注浆管:提升速度12~18cm;旋转速度10~20r/min.⑵水:压力20~25Mpa;流量85L/min.⑶水泥浆送浆压力:0.5~1Mpa;⑷空气:压力0. 5~0. 9Mpa;流量0. 7m3/min.⑸水灰比:可取0.8~1.5,常用1.02.5.2对工艺参数施工的桩进行钻芯取样,28天后进行,看土体强度及抗渗等级是否满足设计要求。
3 施工工艺流程及操作要点3.1 旋喷桩施工工艺见图3-1所示。
3.2 操作要点3.2.1桩位测放按桩位排列图进行桩位放样,用全站仪测放纵横向控制线及各主要控制点位的桩点,带线控制纵、横向,尽量确定其他各桩位,全站仪测放的控制桩位点需打木桩钉标记,为防止钻孔后控制点失效,必须将控制点向不受施工影响的地方外引。
经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,保证桩孔中心移位偏差小于20mm。
高压旋喷桩止水帷幕施工工艺一、引言高压旋喷桩止水帷幕施工工艺是一种常用于建筑工程中的止水措施。
该工艺利用高压旋喷桩技术,在地下形成一个压力较高的水泥桩体,以防止地下水的渗透和渗漏。
本文将详细介绍高压旋喷桩止水帷幕施工工艺的步骤、原理和应用范围。
二、施工步骤1. 前期准备在进行高压旋喷桩止水帷幕施工之前,需要进行充分的前期准备工作。
包括确定施工区域、编制详细的施工方案、准备所需的设备和材料等。
2. 现场布置根据施工方案,确定桩体布置的位置和间距。
在施工现场,进行土方开挖和清理,确保施工区域干净整洁。
根据需要,可能需要进行临时支护和地下水处理等工作。
3. 高压旋喷桩施工高压旋喷桩施工是高压旋喷钻机通过旋转钻杆和混凝土泥浆的喷射来完成的。
具体步骤如下:(1) 设置钻机和导杆将高压旋喷钻机设置在施工区域,并安装导杆。
导杆的作用是引导旋喷桩的钻杆,确保桩体的垂直度和稳定性。
(2) 钻孔根据施工方案和设计要求,使用高压旋喷钻机进行钻孔。
钻孔的深度和直径根据具体情况确定,通常为数米深度和几十厘米直径。
(3) 注浆在钻孔过程中,通过注浆管将混凝土泥浆注入孔内。
混凝土泥浆的配比和性能应符合设计要求,以确保桩体的强度和密实性。
(4) 提升钻杆完成钻孔和注浆后,使用液压系统提升钻杆,将混凝土泥浆在孔内形成桩体。
在提升钻杆的过程中,需要保持注浆管的稳定和密实,以避免桩体质量的影响。
(5) 桩顶处理完成桩体的施工后,对桩顶进行处理。
根据需要,可能需要进行切割、修整和打磨等工作,以确保桩顶的平整和美观。
三、工艺原理高压旋喷桩止水帷幕施工的原理是利用高压旋喷钻机的旋转和喷射作用,将混凝土泥浆喷射到地下,形成一个密实的桩体。
这个桩体可以阻挡地下水的渗透和渗漏,起到止水的作用。
在施工过程中,旋喷钻机通过旋转钻杆,使混凝土泥浆在钻孔中均匀分布。
同时,喷射出的混凝土泥浆形成一个压力较高的水泥桩体,并与周围土壤形成一体化的结构。
这种结构能够有效地防止地下水的渗透和渗漏,达到止水的效果。
高压旋喷桩止水帷幕施工工艺一、引言高压旋喷桩止水帷幕施工工艺是一种常用于地下工程中的止水措施。
通过高压旋喷桩技术,可以形成一道坚固的桩体,有效地阻止地下水的渗透。
本文将对高压旋喷桩止水帷幕施工工艺进行详细介绍。
二、高压旋喷桩的原理高压旋喷桩是一种利用高压水射流和旋喷钻机同时作用的施工技术。
在施工现场,先使用旋喷钻机在地下进行钻孔,然后通过高压水射流的作用将钻孔内的土壤冲刷掉,形成一个孔洞。
接着,将混凝土通过旋喷钻机送入孔洞中,形成一个坚固的桩体。
高压旋喷桩的桩体之间可形成连续的止水帷幕,有效地阻止地下水的渗透。
三、高压旋喷桩止水帷幕施工步骤1. 前期准备:确定施工区域和深度,清理施工现场,确保施工安全。
2. 钻孔:使用旋喷钻机进行钻孔,钻孔直径和间距根据设计要求确定。
3. 冲洗孔洞:在钻孔过程中,利用高压水射流对孔洞内的土壤进行冲刷,确保孔洞内壁光滑,无杂质。
4. 注浆:在冲洗完毕后,使用旋喷钻机将混凝土注入孔洞中,形成一个坚固的桩体。
5. 连接桩体:将相邻的桩体通过连接材料进行连接,形成连续的止水帷幕。
6. 后期处理:在完成桩体连接后,对施工现场进行清理,确保施工质量和环境卫生。
四、高压旋喷桩止水帷幕施工技术特点1. 高效性:高压旋喷桩止水帷幕施工工艺具有施工速度快、效率高的特点,可以在较短的时间内完成大面积的止水工程。
2. 坚固性:高压旋喷桩形成的桩体具有较高的抗压和抗剪强度,能够抵御较大的地下水压力,保证止水效果。
3. 适应性:高压旋喷桩可以适应不同地质条件下的施工,包括软土、砂土、黏土等多种地质环境。
4. 环保性:高压旋喷桩施工过程中无需使用化学药剂,对环境无污染,符合绿色施工要求。
5. 经济性:高压旋喷桩施工工艺成本相对较低,是一种经济实用的止水措施。
五、高压旋喷桩止水帷幕施工应注意的问题1. 施工前需对地质情况进行详细调查,确保施工安全和效果。
2. 施工过程中需要严格控制注浆混凝土的配合比例和质量,确保桩体的均匀性和强度。
⾼压旋喷桩加固⽌⽔施⼯⼯艺⾼压旋喷桩加固⽌⽔施⼯⼯艺1施⼯前准备1、钻机就位准备⼯作:在旋喷桩钻机场地平整后并铺上⽊板,以便于钻机施⼯。
以上铺设必须达到安全可靠,以保证钻机的正常施⼯。
2、⼯程放样。
根据施⼯图纸在现场确定旋喷桩的轴线和孔位。
做好标记并请监理现场复核。
复核合格后⽅可施⼯;3、做好设备安装及调试⼯作,确保机械在开⼯后能正常运转;4、做好原材料复试及配⽐试验;5、对所有参加施⼯作业的⼈员进⾏技术、质量及安全的交底⼯作。
2主要技术参数1.三重管旋喷桩:桩径:800mm提升速度: 100mm/min 旋喷转速: 10r/min⾼压浆压⼒: 30MPa 流量:>40L/min⽓流压⼒: 0.7 MPa ⽔灰⽐: 1.0孔位偏差:≤50mm 垂直度:≤0.5%2、浆液配⽐:3施⼯⼯艺流程(1)、旋喷桩施⼯⼯艺流程简图(2)、施⼯前进⾏管道位置处理⼯作,根据施⼯图纸在现场进⾏孔位放样,并请监理到现场复核;(3)、钻机就位。
钻机安放在设计的孔位上并保持设计⾓度,施⼯时钻杆的允许倾斜度不得⼤于1.5%(4)、将旋喷钻杆下放⾄设计加固底标⾼后,依次开启空压机、⾼压⽔泵和泥浆泵开始输送⽓、⾼压⽔、⽔泥浆液,然后再根据施⼯要求提升旋喷钻杆;(5)、旋喷钻杆提升⾄设计加固顶标⾼后,依次关闭泥浆泵、⾼压⽔泵、空压机,停⽌输送⽔泥浆液、⾼压⽔和⽓。
清洗钻杆,使钻杆和注浆管路内不允许有残留⽔泥浆。
然后旋喷机移⾄下⼀孔位。
4、施⼯⽅法和技术措施(1)测量定位测量组⽤红油漆或者钢筋头等标志对设计的孔位进⾏放样。
要求孔位偏差不宜⼤于5cm,对孔位的标⾼进⾏测量。
(2)钻孔:采⽤浅孔钻机钻进。
开钻前⽤⽔平尺测量平台的⽔平度及钻杆的垂直度;钻进过程中,须随时注意观察钻机的⼯作情况,钻孔⾓度度偏差控制在1.5%范围内。
(3)浆液采⽤⽔泥浆,⽔灰⽐控制在 1.0,具体的浆液配合⽐通过在注浆前及起先⼏个孔注浆时现场试验确定。
(4)下旋喷管:在插⼊旋喷管前先作检查⾼压⽔与空⽓喷射情况,各部位密封圈是否封闭,插⼊后先作⾼压⽔射⽔试验,合格后⽅可喷射浆液。
高压旋喷桩止水帷幕施工方法高压旋喷桩止水帷幕施工方法1 高压旋喷桩施工程序采用三管法高压旋喷灌浆方法施工,高喷灌浆桩施工流程见图6-3-1。
图6-3-1高喷灌浆桩施工流程2 主要施工要点2.1测放桩位根据图纸基坑位置标记线确定旋喷桩位置。
2.2钻机安装钻机安装后必须稳固周正,安置在标定的桩位上,使钻头中心对准桩中心,桩位偏差不得超过20mm,用水平尺调整及钻杆垂直,确保孔斜率不大于1%。
在钻进过程中,经检查发现孔斜过大,应有及时调整桩机水平度及钻杆垂直度,终孔后校量钻具,孔深精度控制在正负10cm 以内。
2.3钻孔施工采用地质钻机引孔,硬质合金或金刚石钻头回转钻进,Φ108mm粗径钻具长度不少于3.5m,钻头外径Φ110mm。
钻孔直径Ф110~130mm,钻进至设计深度要求。
2.4桩机就位成孔完成后将钻机移走,换用旋喷桩机。
安置桩机在已成桩位上,使钻头中心对准孔位中心,就位偏差不得超过30mm,确保最终桩位偏差不大于50mm,用水平尺调整桩机水平及注浆管垂直度,确保成桩垂直度不大于1%。
2.5地面试喷下喷射管前,应在地面进行试喷,以检查各项技术参数是否达到设计要求。
2.6旋喷注浆将注浆管下置至设计深度后,启动高压水射流泵、注浆泵和空压机进行旋喷作业,在桩底停浆约半分种后按60~150mm/min的速度徐徐提升钻杆,利用喷射旋转提升的协调作用,将水泥浆和原土中的粗颗粒及新的冲切体旋转成一体,硬化后成桩。
在注浆过程中,认真检查水泥浆的水灰比和流量、高压泵压力和钻杆的提升速度及回转速度等施工参数,并及时作好现场施工记录。
本工程地质条件主要为粉质粘土和粉土层,自上而下密实性提高,高喷参数见表7-3-1。
表6-3-1高喷灌浆施工参数建议数值表高喷方法施工参数浆压力(MPa)32~34流量(L/min)80~90密度(g/cm3)1.35~1.45提升速度(cm/min)15~25旋转速度(r/min)15~202.7水泥浆液制备输送回填灌浆:喷射结束后,水泥浆不断析水固结,浆面随之下降,应及时向孔内补充水泥浆液直至液面不再下降为止。
高压旋喷桩止水帷幕施工方案1. 引言高压旋喷桩止水帷幕是一种有效的地下水防治工程方法,广泛应用于基坑、地下室和地铁工程等场所。
本文档旨在提供一个详细的施工方案,为相关工程的实施提供指导。
2. 工程概述高压旋喷桩止水帷幕工程是通过在地下进行喷射,形成一层连续的水密帷幕,有效隔离地下水的渗透。
该工程包括以下重要步骤:2.1 前期准备在施工前,需要进行详细的现场勘察和设计,根据地质条件和工程需求确定施工参数。
同时,准备好所需的材料和设备,包括高压旋喷桩机、喷嘴、高压水泵、导向套管等。
2.2 施工步骤1.根据设计要求,确定喷射孔的位置和间距。
通常,喷射孔的间距应根据地质条件和管道宽度来确定,一般为1-1.5米。
2.利用导向套管保持喷射孔的稳定,避免侧壁坍塌。
将导向套管逐渐推入地下,直至达到设计要求的深度。
3.将高压旋喷桩机和高压水泵连接好,并将喷嘴插入导向套管中。
调整喷嘴的角度和喷射压力,确保喷射孔内的水泥浆能够充分混合。
4.开始喷射,将水泥浆以高压喷射到地下。
喷射过程中要注意喷射速度和喷射压力的控制,以及均匀喷射,确保止水帷幕的质量和连续性。
5.喷射完成后,进行质量检验。
主要包括测量止水帷幕的厚度和密实度,确保达到设计要求。
6.移动喷射设备和导向套管,继续进行下一孔的喷射,直至完成所有喷射孔的施工。
2.3 施工注意事项•在施工过程中,要定期检查设备的工作状态,确保安全可靠。
•喷射孔位置的选择应避免与其他地下设施和管线冲突。
•喷射孔周围的地表要进行保护措施,避免泥浆污染和坍塌。
•施工过程中要密切观察地下水位和周围环境变化,及时调整喷射参数。
3. 质量控制为了确保高压旋喷桩止水帷幕工程的质量,需要进行一系列的质量控制措施:•对材料进行检验,确保符合相关标准。
•进行施工前和施工中的质量检查,包括喷射孔的深度、喷射压力和角度等。
•定期抽检已喷射孔的止水效果,确保止水帷幕的连续性和质量。
•进行施工后的终验,检验止水帷幕的厚度和密实度是否符合要求。
地下车库基坑双管高压旋喷桩帷幕止水施工方案1. 项目背景地下车库的基坑是地下结构工程中一个重要的部分,基坑施工过程中,防水工作尤为关键。
而双管高压旋喷桩是一种常用的基坑支护结构,对于止水效果要求较高的地下车库项目,帷幕止水施工方案尤为重要。
2. 施工原理双管高压旋喷桩是一种基坑支护结构,通过高压旋喷技术将水泥浆料喷射到地下,形成一定直径的喷桩。
在地下车库基坑边缘区域施工时,需采用帷幕止水技术,通过旋喷桩施工构筑止水帷幕,防止地下水倒灌。
3. 施工步骤3.1 前期准备在进行双管高压旋喷桩帷幕止水施工之前,需要对现场进行勘测评估,制定施工方案并获得相关许可证。
确保施工区域周边的建筑物和管线等不受到损害。
3.2 设备搭建搭建高压旋喷设备,包括旋喷机、水泥浆料输送管道等。
检查设备是否运行正常,保证施工顺利进行。
3.3 施工液体配置根据施工设计要求,配置适量的水泥浆料,确保浆液的流动性和均匀性。
3.4 施工作业按照设计要求和施工方案,进行双管高压旋喷桩的施工,形成地下支护结构。
同时,利用高压旋喷技术形成帷幕止水结构,防止地下水渗透。
3.5 施工质量控制施工过程中,应根据技术标准和要求对施工质量进行监控和检测,确保止水效果达到设计要求。
4. 施工注意事项•施工过程中需保持施工现场整洁,避免杂物掉落到基坑内部。
•施工人员应严格按照操作规程进行操作,确保施工安全。
•帷幕止水结构应保持一定的厚度和连续性,避免漏水风险。
5. 施工后维护完成双管高压旋喷桩帷幕止水施工后,需对施工结构进行定期检查和维护,确保基坑支护结构的稳定性和止水效果持久。
6. 结束语地下车库基坑双管高压旋喷桩帷幕止水施工方案是地下结构工程中关键的施工环节,通过科学合理的施工方案和规范的施工操作,可以有效确保地下车库工程的安全和质量。
希望本方案能够为相关项目的施工提供参考和指导,达到预期的施工效果。
高压旋喷桩施工方案一、工程概况本工程止水帷幕原采用三重管高压旋喷桩的止水方案。
三重管高压旋喷桩桩直径为800mm,为确保三重管高压旋喷桩施工时不破坏工程支护桩,必须待工程支护桩混凝土强度达到设计强度80%后再施工。
二、三重管高压旋喷桩施工工艺1.工艺原理1)、加固原理高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、(空气)成为25~36MPa的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到止水防渗的目的。
2)、成桩机理高压喷射注浆的成桩机理包括以下五种作用:(1)、高压喷射流切割破坏土体作用。
喷射流动压以脉冲形式冲击破坏土体,使土体出现空穴,土体裂隙扩张。
(2)、混合搅拌作用。
钻杆在旋转提升过程中,在射流后部形成空隙,在喷射压力下,迫使土粒向着与喷咀移动方向相反的方向(即阻力小的方向)移动位置,与浆液搅拌混合形成新的结构。
(3)、充填、渗透固结作用。
高压水泥浆迅速充填冲开的沟槽和土粒的空隙,析水固结,还可渗入砂层一定厚度而形成固结体。
(4)、压密作用。
高压喷射流在切割破碎土层过程中,在破碎部位边缘还有剩余压力,并对土层可产生一定压密作用,使旋喷桩体边缘部分的抗压强度高于中心部分。
2.工艺流程高喷灌浆工艺流程图如下:3.施工工艺1)、钻高喷灌浆孔(1)测量放样根据设计单位提供的施工图纸和技术要求及本项目部测放的施工控制网,采用经检验合格的全站仪、水准仪和钢卷尺,放出高喷轴线,定出具体施工的各个孔位,测出各孔位的孔口高程。
孔位用木桩和红油漆标出,同时在坝顶外边坡放出每个孔位的控制点。
并把高喷轴线、孔位、孔口高程的放样制成果图表报监理单位审批复核合格后,开始进行造孔施工。
(2)钻高喷灌浆孔造孔采用钻灌一体高喷机进行回转钻进下放高喷杆,采用P.O42.5的普通硅酸盐纯水泥浆进行护壁,同时开低压力水、气、浆进行回转钻进,钻孔孔径110mm。
高压旋喷桩止水帷幕施工方案本文介绍了长江南京段上游过江通道左汊隧道浦口明挖段基坑围护及加固工程的施工方案。
该工程采用高压旋喷桩作为止水帷幕,桩径为φ800,施工过程中使用二重管法。
地质条件为粉质粘土、淤泥质粉质粘土和粉土。
旋喷桩是一种新的加固土体和止水帷幕的方法。
施工流程一般先用钻机引孔,再用高压泵将水泥浆液通过特殊注浆管端头的喷嘴,以高速喷入土层。
喷嘴在喷浆液时,一面缓慢旋转,一面徐徐提升,高压喷出的浆液不断切削土层,并使强制切削下来的土体与浆液充分混合,最后在喷射力的有效射程范围内形成一个混合物圆形凝柱体。
施工方法为先用钻机引孔,再用旋喷机喷射,将开孔和灌注桩体同时进行,一次成桩。
在施工过程中,需注意防止管外泥砂或管内水泥浆小块堵塞喷嘴。
钻机需平置于牢固坚实的地方,钻杆对准孔位中心,偏差不超过5cm。
制浆时,需按照顺序往管内输送高压浆液和压缩空气,胶带将注浆喷头下到预定位置,然后启动高喷台车、空气压缩机和主机钻进扩桩。
旋喷桩的直径、长度、竖直度、偏差符合设计要求。
检验方法:测量旋喷桩的直径、长度、竖直度、偏差。
3)强度项目:旋喷桩的抗压强度符合设计要求。
检验方法:取样试验,符合强度标准。
2)质量控制1)水泥浆的配合比应根据设计要求进行调整,严格控制水灰比。
2)注浆过程中,应注意检查各项参数,确保注浆质量。
3)施工过程中,应严格按照操作规程进行,确保施工质量。
4)施工结束后,应进行质量检验,确保旋喷桩质量符合设计要求。
旋喷桩的桩体深度、直径、强度和渗透系数等必须符合设计要求。
检验方法包括钻孔取样检验、标准贯入试验和开挖检查。
冒浆体试块试验也是必要的,以便判断强度参数。
冒浆体应在喷射后期,即水泥与土混合状态较接近地下实际混合状态时取样。
钻孔取芯的方法可用于检查桩体均匀性和抗压强度。
旋喷桩的允许偏差和检验方法应符合规定。
具体项目的允许偏差和检验方法应符合下表的规定。
在旋喷桩施工前,必须进行水平和垂直校正,确保钻杆与桩位吻合,偏差控制在10毫米以内。
旋喷桩止水帷幕施工工艺1. 旋喷桩止水帷幕的背景说到旋喷桩,你可能会觉得这是个复杂的工程术语,不过别担心,咱们可以把它拆开讲讲。
首先,“旋喷桩”听起来是不是有点像什么高科技产品?其实不然,它就是用来加固土壤的一种方法。
想象一下,我们把土壤看作一块大布,旋喷桩就像是把这块布缝得更紧、更结实,让它不容易变形。
至于“止水帷幕”,那就是在地下工程里,防止水分渗透的一层“防护墙”。
所以,总的来说,旋喷桩止水帷幕就像是为地下工程建了个坚实的“防护盾”,保证水不会进到咱们不想让它进的地方。
2. 旋喷桩止水帷幕施工的准备2.1 设备和材料准备首先,咱们得准备好工具和材料。
这就像是做饭之前要先准备好食材和锅碗瓢盆一样。
施工过程中,我们需要旋喷设备、浆液、钢筋等。
这些设备有点像机械师的“宝贝”,每一个都肩负着重要的任务。
旋喷设备就像是那“神奇的魔杖”,能把浆液喷射到土壤里,形成一个坚固的桩体。
而浆液呢,就像是魔法药水,它会与土壤结合,形成一种特殊的混合物,确保土壤的稳定。
2.2 施工区域的准备施工之前,还得对现场进行准备。
这包括测量、定位、清理杂物等等。
就像是准备大扫除一样,得把所有的障碍物清除干净,才能开始“正式开工”。
同时,我们还要对施工区域进行详细的测量和定位,确保桩位准确无误。
这一步非常重要,因为这关系到整个工程的质量。
如果测量有误,就好像把菜谱上的材料搞错了一样,结果肯定会大打折扣。
3. 旋喷桩施工工艺3.1 桩体施工正式施工开始后,我们就要用旋喷设备进行桩体的施工了。
这一步就像是画画,旋喷设备在土壤中旋转喷射浆液,形成桩体。
浆液通过高压喷射进入土壤,与土壤发生化学反应,逐渐硬化,形成一个稳定的桩体。
这里有个细节,就是要根据土壤的不同情况调整喷射的压力和浆液的配比,确保桩体的质量和强度。
这就像是调料的搭配,合适的比例才能做出美味的菜肴。
3.2 止水帷幕施工接下来就是“防护墙”的施工了。
我们要在桩体的周围形成一个连续的、密不透水的帷幕,以防止水分渗透。

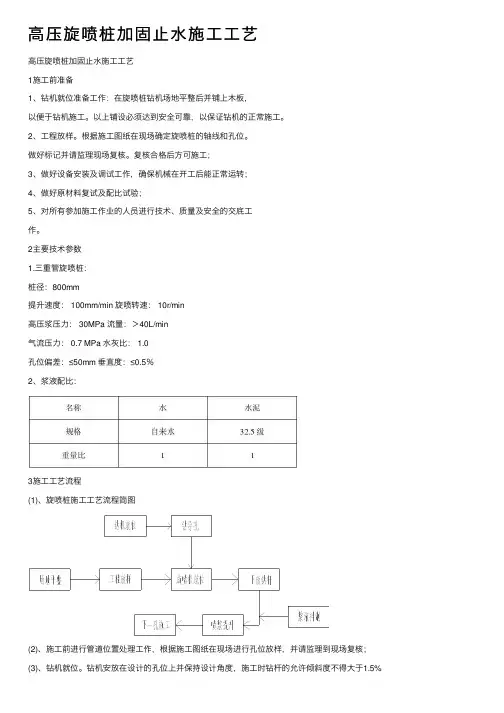

旋喷桩加固及止水施工
施工技术参数见表3.1.3.2-1。
表3.1.3.2-1 旋喷桩施工技术参数表
②施工机械设备
旋喷桩施工采用双管旋喷设备。
主要由高压泥浆泵、旋喷钻机、浆液搅拌罐、高压喷管组成。
所用水泥浆,水灰比要按设计规定不得随意更改。
禁止使用受潮或过期的水泥。
在喷射注浆过程中防止水泥浆沉淀。
在喷射注浆过程中,观察冒浆的情况,以及时了解土层情况、喷射注浆的效果和喷射参数是否合理。
喷射注浆时,冒浆量小于注浆量20%为正常现象;超过20%或完全不冒时,应查明原因并采取相应的措施。
若系地层中有较大空隙引起的不冒浆,可在浆液中掺加适量速凝剂或增大注浆量;如冒浆过大,可减少注浆量或加快提升和回转速度,也可缩小喷嘴直径,提高喷射压力。
对冒浆应妥善处理,及时清除沉淀的泥渣。
在砂层用单层或双层注浆旋喷时,可以利用冒浆补灌已施工过的桩孔。
在施工下一根旋喷桩时,将该桩的冒浆直接导入上一根已施工完成的旋喷桩孔内补浆,直至孔内完全填满。
⑥旋喷桩施工质量技术措施
施工前做好技术交底工作,并由技术负责人对相关人员进行培训,了解和掌握旋喷桩的施工工艺,并在施工过程中贯彻执行。
施工前检查高压水的喷射情况,各部位密封圈是否封闭,各管路安装是否正常,喷嘴是否畅通,进行高压射水试验,指定专人试泵。
旋喷桩施工水泥浆的搅拌在旋喷前一小时以内进行,旋喷过程中冒浆量控制在10~25%。
质量检验在喷射注浆结束28天后进行,旋喷体深度、直径、抗压强度
和透水性等,符合设计要求。
检验点的数量为施工注浆孔数的2~5%,不合格者进行补喷。
备齐主要机具设备的易损零件,保证检查更换不中断施工。
浆液在贮浆罐内不断搅拌,以防沉淀和降低浓度,浆液搅拌完毕后送至吸浆桶时用滤网过滤,以免堵塞管路和喷嘴。
水泥浆液搅拌时间须在旋喷前一小时内进行,并严格控制水灰比。
按设计要求做现场测试,以
确定施工方案中的
旋喷技术参数是否合适,旋喷桩的整体性、均匀性、有效直径、抗压强度是否满足设计要求,及时调整技术参数。
旋喷管的旋转和提升必须连续不间断,如出现间断,必须保证有10厘米的搭接长度,保证旋喷桩不脱节。
⑦旋喷桩施工安全措施
施工人员进入施工现场,必须正确戴好安全帽等防护用品,没有配戴相应的防护用品不得进入施工场地。
各类机械的“安全操作规程”牌放在显眼的地方,操作人员严格按“安全操作规程”的规定操作施工机械。
加强机械设备检查、维修保养,机械设备不得带病工作,严格执行安全操作规程。
对施工操作人员进行定期安全教育,提高其安全意识。
加强用电管理,所有带电设备需接地,并有防雨措施,电动设备要安触(漏)电保护器。
封闭好施工现场,减少对周围环境干扰,杜绝外来伤亡事故发生,协调周围交通管理工作。
备足消防器材且放在明显的地方,经常检查,保持完好。
强化日常安全措施,必要时采用经济手段提高施工人员的安全意识。
