xxxxx楼外墙外保温作业指导书编制人:审核人:审批人:xxxxxxx-10-26根据设计本工外墙保温采用外墙外保温。
考虑到外墙粘贴面砖,选用新旳施工工艺既大模板内置外保温施工措施。
基本做法是当外墙钢筋绑扎完毕后,即在墙体钢筋外侧安装保温板,并在板上插入经防锈处理旳Φ6钢筋(或尼龙锚栓),与墙体钢筋绑扎,既作临时固定,又是保温板与墙体旳连接措施,然后在墙体钢筋外加水泥垫块以保证钢筋有足够旳保护层,详细位置见图。
最终安装墙体内外钢质大模板。
浇灌混凝土完毕后,保温层与墙体有机旳结合在一起,拆模后在有网板面层抹抗裂砂浆,1、施工工艺(1)、施工准备1)、技术准备a、熟悉各方提供旳有关图纸资料。
参阅有关施工工艺。
做好内业。
b、理解材料性能,掌握施工要领,明确施工次序。
c、在现场对工人进行培训和做技术指导。
2)、材料准备a、保温材料:厚度按设计规定、表观密度18~20㎏/m3阴燃型单层钢丝网架聚苯板泡沫保温板(或挤塑板)。
b、保温板与墙体连接材料:L型Φ6钢筋或尼龙锚栓。
c、抗裂砂浆抹灰层材料:聚合物抹面砂浆、耐碱型玻纤网格布。
d、面层:面砖或涂料按设计规定。
e、其他材料:聚苯颗粒保温浆料、泡沫塑料棒、塑料滴水线槽、分格条和嵌缝油膏。
3)、机具准备切割聚苯板操作平台、电热丝、接触式调压器、盒尺、墨斗、砂浆搅拌机、抹灰工具、检测工具等。
(2)、施工次序1)、钢筋绑扎a、钢筋须有出厂证明及复试汇报。
b、采用预制点焊网片做墙体主筋时,须严格按JGJ/T114-97技术规程执行。
靠近保温板旳墙体横向分布筋应弯成L形,因直筋易于戳破保温板。
c、绑扎钢筋时严禁碰撞预埋件,若碰动时应按设计位置重新固定牢固。
2)、外墙外保温板安装a、内、外墙钢筋绑扎经验收合格后,方可进行保温板安装。
b、按照设计所规定旳墙体厚度在地板面上弹墙厚线,以确定外墙厚度尺寸。
同步按图所示位置在外墙钢筋外侧绑卡砂浆垫块(不得采用塑料垫卡),每块板内不少于6块。
外墙保温大模内置施工方案一、概述外墙保温是建筑工程中非常重要的一项工作,能够有效提升建筑的节能性能和舒适度。
而采用大模内置施工方案是一种现代化的施工方式,在提高施工效率的同时确保了保温效果和施工质量。
二、施工准备1.材料准备:在施工前需要准备好外墙保温材料、粘结剂、网格布等。
2.工具准备:施工所需工具包括刮板、泡壶、尺、扫帚等。
3.施工环境准备:确保施工现场整洁、安全,并对外墙进行清洁处理。
三、施工步骤1.基层处理:首先对外墙基层进行处理,确保表面平整、无裂缝。
2.粘结剂涂抹:在基层处理后,用刮板将粘结剂均匀地涂抹在外墙表面。
3.网格布粘贴:将预制好的网格布贴在外墙上,确保网格布完全粘贴在粘结剂上。
4.保温材料施工:在网格布上均匀涂抹保温材料,保证保温层的厚度和均匀性。
5.拉毛和压光:用泡壶和特制的刮板对保温层进行拉毛和压光,使保温层表面平整。
6.面层处理:最后再对保温层进行表面处理,确保外墙的美观和防水性能。
四、施工注意事项1.施工质量:施工过程中要注意保温层的厚度和均匀性,避免出现漏保温的问题。
2.施工环境:施工现场要保持干燥、通风,避免在潮湿环境下施工。
3.安全:施工人员要佩戴好安全帽、手套等防护用具,确保施工安全。
五、施工效果采用大模内置施工方案施工的外墙保温效果明显,不仅提高了建筑的节能性能,还提升了建筑外观的美观度。
同时,施工效率高,可以大大节约施工时间和成本,是一种值得推广的施工方式。
以上就是关于外墙保温大模内置施工方案的详细介绍,希望对您有所帮助。

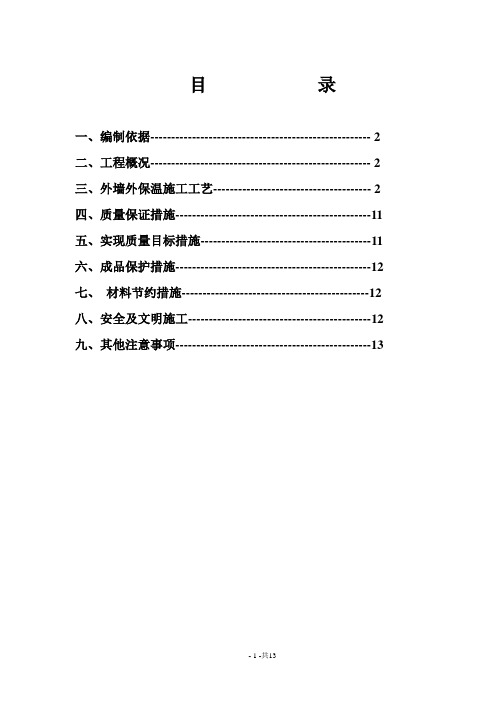

目录一、编制依据----------------------------------------------------- 2二、工程概况----------------------------------------------------- 2三、外墙外保温施工工艺-------------------------------------- 2四、质量保证措施-----------------------------------------------11五、实现质量目标措施-----------------------------------------11六、成品保护措施-----------------------------------------------12七、材料节约措施---------------------------------------------12八、安全及文明施工--------------------------------------------12九、其他注意事项-----------------------------------------------13一、编制依据:首座御园三期施工图纸建筑总说明《建筑外保温(防火)》10BJ2-11《建筑工程施工质量验收统一标准》;《建设工程安全生产管理条例》;《建筑施工手册》二、工程概况1、本工程位于北京市大兴区团河农场内,东临东环路,南临枣园二路,西至广平大街,北至科苑路,本建筑为三期工程,单元式板式高层住宅楼。
2、建筑面积:9#、10#、13#、15#、5#车库、配建楼总约84000。
3、建筑层数:9#、10#、13#、15#楼地下均为二层,9#、15#地上十四层,10#、13#地上12层,地下二层为仓储,地下一层为设备用房,地上一层至十四层为住宅4、建筑高度:9#、15#楼40.25米,10#、13#楼34.65米。
目录一、编制依据ﻩ错误!未定义书签。
二、工程概况..................................................................................................................... 错误!未定义书签。
1.工程简介ﻩ错误!未定义书签。
三、施工部署..................................................................................................................... 错误!未定义书签。
1.工程施工管理体系ﻩ错误!未定义书签。
2.施工流水段划分—---————-—---—-——-—---——-—-—---———-—--————--—---—-—-—----——-—----—----————-—-——-——-—-—--———----—-————23.项目部管理人员部署—-—--—---—--——--——---————-—-—--—-—-—--—---—-—---—-———--—----—-—----——-———------————-——------——-2 4。
施工人员部署--——--——---------——-—-———-—--———————----—-——-----——-—---——-—--——-—--—---———--——--—---——-—----————--—-——-3四、施工准备-——-—--—-—————---——-————-—---———-——-———-——-———-—--—-—----—-—-—-----—--—---—-—-——---—-————-——---—-—----———--—--—--31.技术准备———-—-——-———-——-——-————-----—---——-—-———-—-——--——-——--———--—-—-—--——---———--——----—-—-———————-——--—---—-——-——-32.材料准备---—--———————--—--——-——----—--——-----——-—-—-—---—-——-—---————---——--—-———-——-——-—-—-————---——-——-——--———--—---43.机具准备———-———--—-—--—————--——--——---———--—-———-———-----—--—--——--——-—----—-—-————-—-———-—-——----——-—-—-——---—---—-——44.现场作业条件--——-———----—---————————-——----———-——--——-—--—-——-———--—-—-——-————-------—-—--—————--—-—--———--———--———-4五、主要施工方法和措施-—---—---————--————----—-——-—-—--———-——--———-—-—---—---—---——--—---—---—-—-—-———--—--—-——-—--—-—-5 (一)大模内置有网保温板—-—————-————--—-———-—-----——---—---——---———---—--——-——---—--—--—--—-—----—--——-—----———--————-51。
大模内置外墙保温施工方案1. 引言大模内置外墙保温施工方案是一种新型的外保温工艺,通过在建筑结构内部设置保温材料,实现外墙的整体保温效果。
相比传统外墙保温工艺,大模内置外墙保温施工方案具有节能、环保、施工便捷等优点,已经在多个工程项目中得到了广泛应用。
本文将介绍大模内置外墙保温施工方案的具体工程流程和关键技术要点,以及施工过程中需要注意的事项。
2. 工程流程2.1 工程准备在开始施工前,需要进行充分的工程准备工作,包括准备材料、检查施工现场、安排施工人员等。
2.1.1 材料准备•保温材料:选择合适的保温材料,一般常用的包括挤塑聚苯乙烯板(XPS板)、聚氨酯板(PU板)等。
同时要保证材料的质量符合相关标准。
•粘结剂:选择适合保温材料的粘结剂,如聚合物粘结剂、砂浆等。
2.1.2 施工现场检查在施工现场进行详细的检查,确保墙面结构完好,无裂缝、空鼓等问题。
同时清理墙面上的灰尘、油污等杂物,保证施工的质量。
2.1.3 施工人员安排按照施工计划,合理安排施工人员。
确保每个施工环节都有专业的人员负责,并保证施工人员具备相关的施工资质和安全培训。
2.2 大模预制大模预制是大模内置外墙保温施工的重要环节,主要是将保温材料按照一定的规格和尺寸进行加工,以便后续的施工。
2.2.1 材料加工根据设计图纸和实际尺寸要求,将保温材料进行切割、弯曲等加工。
确保每块保温材料的尺寸精确,并注意避免材料表面的损坏。
2.2.2 粘结剂涂布在保温材料的表面涂布适量的粘结剂,以便后续与墙面形成牢固的粘结。
2.3 粘贴固定粘贴固定是将预制好的保温材料粘贴到墙面上的过程,需要注意粘结剂的使用方法和操作要点。
2.3.1 墙面涂布粘结剂使用刮板等工具将粘结剂均匀涂布在墙面上,确保粘结剂覆盖均匀且厚度一致。
2.3.2 保温材料贴附将预制好的保温材料贴附到墙面上,并用力压实,确保保温材料与墙面形成牢固的结合。
2.4 表面装饰在粘贴固定完成后,需要进行表面装饰工作,以增加保温外墙的美观性。
北京海晟金地花园北区工程外墙外保温方案(大模内置聚苯板)二五年九月十二日施工方案审批表施工方案变更记录表北京海晟金地花园北区外墙保温施工方案1、工程概况北京海晟金地花园北区工程位于北京市东城区新中街甲12号,东至春秀路、南至北京生化仪器厂和华厦宾馆、西至新中街、北至东直门外大街。
本工程项目具体情况:1建筑面积33760㎡,地上22层,高度69.85米;2建筑面积16860㎡,地上17层,高度55.35米;幼儿园3450㎡,地上3层,高度14.05米;地下车库建筑面积8670.69㎡,地下一层,结构形式为全现浇框剪结构。
室内外高差650㎜,±0.000相当于绝对标高高程42.25m。
本工程钢筋混凝土结构外围设100厚聚苯板保温、加气混凝土墙体外设50厚聚苯板保温层,按现行北京市《居住建筑节能审计标准01-602-2004》设计。
详见88J2-9,施工采用单面钢丝网架聚苯板现浇混凝土模板内置保温板施工。
2、编制依据主要依据施工图纸、施工组织设计、规范、规程、图集,具体见下表。
外墙外保温施工方案编制的主要依据3、大模内置有网体系3.1 工艺原理整体现浇式外墙外保温体系是采用热阻值高的材料作为外墙表面的保温层,在浇筑外墙混凝土时,将保温材料(一般为聚苯板,详见下图聚苯板构造图)置于将要浇筑墙体的外模内侧,与外墙混凝土一起浇筑,当混凝土墙体浇筑完毕后,外保温与墙体形成一体,从而达到保温效果。
大模现浇混凝土墙现浇混凝土模板内置保温板体系3.2 施工准备(1)技术准备⒈熟悉施工图纸,参阅有关施工工艺、做好内业。
⒉了解材料性能,掌握施工要领,明确施工顺序。
⒊外保温板放样:依据施工图纸和拼板放样图,厂家根据放样图分区进行加工,分批进货,施工过程中,按放样图进行现场安装。
(2)材料准备⒈保温材料:100厚,表观密度18~20310cm 厚钢丝网架聚苯板保温板。
外保温板进场验收,经项目技术、质检、甲方、监理同意后方可使用。
引言大模内置外墙保温施工是一种比传统外墙保温方式更为高效和节能的施工方法。
本文将介绍大模内置外墙保温施工方案的具体步骤和注意事项。
步骤1.准备工作在施工前,需准备好以下材料和工具:•EPS外墙保温板•粘结剂•外墙涂料•动力工具•平整的施工面板•手工工具•安全防护设备2.清理施工面板在开始施工前,需要彻底清理施工面板,确保表面平整、无杂物和油污。
使用动力工具和手工工具进行清理,并注意安全防护。
3.安装EPS外墙保温板将粘结剂均匀涂抹在施工面板上。
然后,将EPS外墙保温板粘贴到施工面板上,确保贴合牢固。
在安装过程中,需要根据实际情况调整EPS外墙保温板的尺寸,并注意保持垂直水平。
4.粘结处理在EPS外墙保温板安装完成后,进行粘结处理。
使用专业的粘结剂进行粘结,确保外墙保温板与施工面板之间的粘结牢固。
5.防水处理进行防水处理是确保大模内置外墙保温施工质量的关键步骤。
使用专业的防水涂料在外墙保温板表面进行涂刷,形成防水层。
在涂刷时,需要均匀涂抹,并注意避免漏涂和滴漏。
6.表面处理在防水涂层干燥后,可以进行表面处理。
使用外墙涂料对外墙保温板进行涂刷,增加外墙的美观性和保护性。
在涂刷之前,需要选择合适的外墙涂料,并按照产品说明进行施工。
7.检查和维护在施工完成后,对施工质量进行检查。
确保外墙保温施工质量符合要求。
并定期进行维护和检查,确保外墙保温的长期效果。
注意事项•在施工过程中,要严格按照相关要求进行操作,确保施工质量。
•在使用动力工具和手工工具时,要注意安全防护,避免意外伤害。
•在选择材料时,要选择有质量保证的产品,并注意查看产品的适用范围和使用说明。
•在施工过程中,要遵守安全操作规范,确保施工人员的安全。
•在施工过程中,要注意环保和节能要求,选择符合要求的材料和工艺。
结论大模内置外墙保温施工方案是一种高效和节能的外墙保温施工方法。
本文介绍了大模内置施工的具体步骤和注意事项,希望对施工人员提供参考和指导。
大模内置外墙保温施工方案在建筑工程中,外墙保温是一项重要的施工工艺,它不仅可以提高建筑物的保温性能,还可以提升建筑外观的美观度。
针对大模结构建筑,本文将介绍一种大模内置外墙保温施工方案。
1. 方案简介大模内置外墙保温施工方案是指在建筑的结构模具内部进行墙体保温施工。
相比于传统的外墙保温方式,大模内置外墙保温具有以下优势:- 施工便利:通过在模具内部进行保温施工,避免了外部施工所带来的不便,提高施工效率;- 保温效果好:由于保温材料与墙体紧密结合,保温效果更好,能够提供更好的保温性能;- 外观美观:大模内置外墙保温可以保持墙体的平整度和一致性,使建筑外观更加美观。
2. 施工工艺大模内置外墙保温的施工工艺主要包括以下几个步骤:2.1 基层处理首先,需要对建筑的基层进行处理。
基层应平整、干燥,没有明显的裂缝和松动砂浆。
如有不平整或损坏的地方,应进行修补或整平处理。
2.2 保温材料安装在基层处理后,开始安装保温材料。
常用的保温材料有聚苯板、聚氨酯泡沫板等。
将保温材料按照设计要求进行切割和拼接,固定在基层上。
同时,需要注意保温材料的缝隙应进行密封处理,以防止冷热桥效应的产生。
2.3 粘结层施工在保温材料安装完成后,进行粘结层的施工。
粘结层一般使用耐碱玻璃纤维网格布与聚合物水泥砂浆混合物。
将混合物均匀涂抹在保温材料表面,厚度一般为3-5mm。
待粘结层初凝后,再进行以下工序。
2.4 饰面层施工饰面层是为了保护保温层和增加建筑外观的装饰层。
饰面层材料可以选择石膏板、人造石材等。
将饰面材料按照设计要求固定在粘结层上,并进行修整和抹灰处理。
最后,再进行装饰涂料的刷涂,使建筑外观更加美观。
3. 施工注意事项在大模内置外墙保温的施工过程中,需要特别注意以下几个事项:3.1 施工环境保温施工需要在相对封闭的环境中进行,以保证材料的粘结效果和施工质量。
同时,施工环境的湿度和温度应符合材料的施工要求。
3.2 墙体平整度大模内置外墙的保温材料直接与墙体紧密结合,因此墙体平整度对保温效果有很大的影响。
大模内置聚苯板施工方案
一、编制依据
1.本工程施工图纸设计要求
2.本工程施工组织设计
3.《建筑施工手册》(第二版、缩印本)
4.《05系列建筑标准设计图集》DBJT03-22-2005
二、工程概况
本住宅小区工程由1#、2#、4#、6#、7#楼组成。
1#、2#楼均为16层,首层层高3.4m,标准层层高2.8m;4#楼11层、6#楼8-11层、7#楼8-16层,层高均为2.8m,首层局部层高3.4m。
总建筑面积约65000m2。
保温部分外墙及临空板外侧采用50mm厚、容重为20kg/m3以上阻燃型普通聚苯板保温,1#、2#楼首层外墙面作法为石材饰面,外保温采用有网聚苯板,其余外墙面均为涂料饰面,采用普通无网聚苯板。
三、材料及施工机具
1.材料.
(1)聚苯板——50mm厚、容重≥20kg/m3、导热系数≤0.042,每块聚苯板尺寸为3400mm×1200mm×50mm(用于层高3400mm部位)、2800mm×1200mm×50mm(用于层高2800mm部分)。
a、聚苯板主要性能指标:
(2)φ6 “L”型钢筋头、22#火烧丝——用于聚苯板的固定,钢筋头长度为:(50+墙厚/2)mm、弯勾50mm,安装间距800×800mm梅花状布置。
2.施工机具
钢丝钳、钢据、钢卷尺、壁纸刀、托线板、方尺、靠尺、墨斗等。
四、作业条件
1.外墙钢筋内予埋铁件、水电线盒、设备穿墙管道等提前安装完毕,并请监理验收合格,作好隐检记录。
2.外墙门窗框模板支设完毕,并请监理验收合格。
3.施工现场具备通电、通水的施工条件,并保持清洁的工作环境。
五、主要施工方法
1.原理:大模内置现浇外墙聚苯板的安装是在墙体钢筋绑扎完毕,合模
前,与其它予埋设施的安装同时进行的。
现场施工时,首先将聚苯板用φ6“L”形钢筋头及火烧丝与墙体钢筋绑扎安装到钢筋墙上,然后在聚苯板的外侧安装大模板及支撑系统,浇注混凝土时,利用混凝土的侧压力将聚苯板紧紧地固定到钢筋混凝土结构的外墙上,通过聚苯板上的燕尾槽与混凝土墙体咬合紧密。
2.施工工艺流程
墙基弹线→用木方找平保温层底面标高线→在聚苯板上弹出钢筋头位置线→固定聚苯板→按设计位置插入插接栓→聚苯板安装质量验收→安装、固定外侧模板→烫穿墙螺栓孔→合另一侧模板→在模板上口或门窗洞口处将聚苯板固定到模板上→浇注混凝土→拆模
3.弹线
按设计要求弹出保温层边角位置线及保温层底面标高线,并用木方找平保温层底面标高。
4.在聚苯板上弹出钢筋头位置线:用墨斗弹出每块聚苯板上的“L”型钢筋头位置线,钢筋头为ф6钢筋,长度及具体布置见下图:
5.安装聚苯板
(1)绑扎完墙体钢筋后在外墙钢筋外侧绑扎水泥垫块(不得使用塑料垫块),每平方米聚苯板内不少于3块,用以保证保护层厚度并确保保护层厚度均匀一致,然后在墙体钢筋外侧安装聚苯板。
(2)聚苯板的安装应从阳角部位开始,水平向阴角方向铺放。
为防止浇筑混凝土时跑浆,聚苯板加工成企口型,聚苯板不是整板时,要在现场用钢
(3)门窗洞口处的聚苯板应采用在整块泡沫板切割出洞口后进行拼装,
不得用碎(小)块拼装。
严禁将破损的聚苯板应用到大面墙上,可根据实际情况经过裁切用到边角部位。
注意:安装较小的聚苯板条时,必须在其上布置钢筋插接栓(小于300mm时,可设一排,大于300mm时须设两排交错布置)。
(4)在安装好的聚苯板面上弹线,标出或钢筋头插接栓的位置,用钢筋头在交点处旋转穿孔,然后在孔内塞入钢筋头插接栓,其尾部与墙体钢筋绑扎作临时固定。
插接栓同钢筋绑扎时,切勿过紧、过牢,以绑扎后可在混凝土的侧压力作用下轻松脱钩为宜;将聚苯板与钢筋墙直接连接,用20#铁丝将聚苯板直接绑扎到钢筋墙上,在混凝土的侧压力作用下20#铁丝嵌入到聚苯板内,不至影响聚苯板外侧表面平整度或引起“热桥”。
(5)阴、阳角部位、门窗洞口部位水平方向第一个插接栓距离门窗洞口或阴阳角为200mm。
(6)安装钢筋头时,必须保证钢筋头的弯钩垂直向上。
6.模板安装
(1)聚苯板安装完毕,需对钢筋墙处的杂物或聚苯板散落碎屑进行吹仓清理,安装墙体模板时,外模必须固定牢固,且不得严重挤压聚苯板。
外模需插拭干净,不得涂抹任何脱模剂或其他溶剂性产品。
(注:大模板吊装,下
落时不得紧贴聚苯板,防止大模板下边缘将插接栓刮掉,造成聚苯板破损)。
(2)在聚苯板上开穿墙螺栓孔时,可将钢筋头烧热后对准模板上的穿墙螺栓孔烫穿聚苯板即可。
聚苯板上的开孔宜略小于穿墙螺栓直径,以避免漏浆。
(3)门窗洞口模板的处理:门窗洞口模板安装、校正并固定后安装聚苯板,聚苯板正好与洞口结构边缘平齐,使洞口模板正好与聚苯板端顶紧。
(4)模板与支撑钢筋的处理:当大模板需要设置支撑钢筋时,支撑钢筋的长度为“墙厚+聚苯板厚度”,穿过聚苯板时需旋转穿过,以保证聚苯板不被损坏。
(5)大模板上口处聚苯板的支撑处理:
在大模板上口处用木方在内侧模板板面和聚苯板之间进行支撑,防止聚苯板向模板内侧倾斜。
安装木方支撑时应注意木方的高度,应高于墙体混凝土上表面,防止被埋入混凝土中。
门窗洞口处聚苯板的支撑方法:
在紧靠窗套模板边缘处聚苯板上沿四周用宽为50mm的密封条进行粘贴。
7.浇筑混凝土
(1)浇筑混凝土时,振捣器不得与聚苯板直接接触,以免造成聚苯板破坏。
(2)泵送混凝土时,胶管的末端应设置成S型或设置溜槽降低混凝土的冲击力。
(3)为保护聚苯板上部的企口,应在浇筑混凝土前在聚苯板槽口处扣上保护帽。
保护帽形状为∏形,高度根据实际情况而定、宽为聚苯板厚+模板厚,材质为镀锌铁皮(要将聚苯板与模板一同扣住,遇到模板吊环可在保护槽上
侧开口将吊环放在开口内)
六、质量验收标准
1.外墙外保温工程所用材料,应按设计要求选用为20kg/m3,并符合本施工方案和内蒙古地区有关标准的要求,厂家应提供检测部门出具的检测报告和出厂合格证,或进行复验。
2.拆模后聚苯板的允许偏差可参见下表:
七、成品保护
1.在存放和施工过程中,聚苯板应严禁接触有腐蚀性的溶剂性物品(如沥青等)。
2.大模板的安装和拆除应格外小心,严禁磕碰聚苯板。
3.拆除大模板后,应对聚苯板的边角部位进行保护,严禁磕碰,并对聚苯板采取相应遮避措施,防止雨雪侵浸。
4.严禁电焊作业中的火花和焊渣溅到聚苯板上,如在聚苯板附近必须进行电焊作业,应用不燃物对聚苯板进行遮避。
5.其他工种作业时也应注意不得污染或损坏聚苯板面,更不可践踏门窗洞口处聚苯板。
6.施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。
7.严禁重物撞击外墙饰面,对造成损坏的聚苯板面层应及时进行修补。
8.各种材料应分类存放并挂牌标明材料名称,不得用错。
9.施工现场应随时清理,用剩的材料随时放回库房,边角料随时清运到指定点堆放整齐。
10.外挂架上下与墙体保温接触点,以多层板和木方连接进行保护。
11.首层阳角在脱模后,及时用竹胶板或其它方法加以保护,以免棱角遭到破坏。
12.墙体模板拆除完,对污染的聚苯板面,及时以自来水进行冲洗干净。
八、安全注意事项
1.安装聚苯板过程中必须严格遵守施工安全操作规程,实现安全生产和文明施工。
2.安装过程中,由于聚苯板不能承受重物,严禁在聚苯板上放置物品,防止坠落。
3.聚苯板在存放和施工过程中,应远离火源,严禁与明火接触。
4.安装和拆除模板,当作业高度在2m及以上时,尚应遵守高处作业有关规定。
5.施工用照明及机电设备的电源线应绝缘良好,不得直接架设在组合钢模板上,应用绝缘物使电线与组合钢模板隔开,并严格防止线路绝缘破损漏电。
6.夜间施工时,要有足够的照明,行灯电压一般不超过36V,在满堂红钢模板支架或特别潮湿的环境时,行灯电压不得超过12V;照明行灯及机电设备的移动线路,要采用橡套电缆。
7.安装和拆除模板。
高度在3m及以下时,可使用马凳操作,高度在3m及以上时,应搭设脚手架或工作平台,井设置防护栏杆或安全网。
8.高处作业人员应通过斜道或施工电梯上下通行,严禁攀登组合钢模板或绳索等上下。
9.模板的预留孔洞、电梯井口等处,应加盖或设防护栏杆。
10.多人共同操作或扛抬组合钢模板时,要密切配合,协调一致,互相呼应;高处作业时要精神集中,不得逗闹和酒后作业。
11.支模过程中如遇中途停歇,应将已就位的钢模板或支承件连接牢固,不得架空浮搁;拆模间歇时,应将已松扣的钢模板、支承件拆下运走,防止坠落伤人或人员扶空坠落。
12.高处作业支、拆模板时,不得乱堆乱放,堆放的钢模板、部件、机具连同操作人员的总荷载,不得超过脚手架或工作平台设计控制荷载,当设计无规定时,一般不超过2700N/m2。
13.操作人员的操作工具要随手放入工具袋,不便放入工具袋的要拴绳系在身上或放在稳妥的地方。
九.环境保护措施
1.施工现场应随时清理,用剩的材料随时放回库房,边角料随时清运到指定点堆放整齐。
2.对易然、易爆、油品和化学品的采购、运输、储存、发放和使用后对废弃物的处理制定专项措施,并设置专人管理。
3.施工机械进行全面的检查和维修保养,保证设备处于良好状态,避免噪音、泄露和废油、废弃物造成的污染,杜绝重大安全隐患。
4.生活垃圾与施工垃圾分开,并及时组织清运。
