大模内置挤塑板安装施工方法
- 格式:docx
- 大小:186.30 KB
- 文档页数:10
挤塑板的安装方法挤塑板是一种优质的保温材料,广泛应用于建筑施工中。
为了确保挤塑板的安全、稳固,正确的安装方法非常重要。
下面将为大家介绍挤塑板的安装步骤,希望对大家有所帮助。
首先,在安装挤塑板之前,需要对墙体进行处理。
首先要确保墙体表面平整、干燥、无尘,以便于挤塑板的粘贴。
如果墙体表面不平整,可以使用一些填料将其填平;如果墙体有潮湿的情况,需要先处理好墙体的防水问题。
接下来,需要选择合适的黏贴材料。
市场上有很多种黏贴材料可供选择,例如聚合物胶水、瓷砖胶等。
要根据具体的安装需求和墙体材料选择适合的黏贴材料。
在开始安装之前,需要将挤塑板进行缝隙处理。
将挤塑板按照需求尺寸切割好,然后用填料将板材的边缘进行填平,以确保安装后的挤塑板整体美观、稳固。
在安装挤塑板之前,还需要将墙体表面刷上一层黏贴材料。
用刷子将黏贴材料均匀地涂抹在墙体表面,确保其覆盖整个墙面。
这一步的目的是增加挤塑板与墙体之间的粘附力。
接下来,将挤塑板按照之前的尺寸和顺序逐个粘贴到墙体上。
首先将一块挤塑板的背面涂抹上黏贴材料,然后贴在墙体上,并用力按压,使其与墙体充分贴合。
注意每个板材之间的缝隙要保持一致,以确保整体的安装效果。
每贴完一块挤塑板,要用水平尺或者平直工具检查其是否平整。
如果有偏差,需要及时调整,以确保整体安装效果的平整度。
当安装完所有的挤塑板后,还需要对挤塑板表面进行处理。
可以用刮刀将挤塑板表面的不平整部分修平,以便后续的装饰材料施工。
最后,还需要对挤塑板进行防水和防火处理。
可以涂刷一层防水涂料或者防火涂料,以增加挤塑板的防护性能。
总的来说,安装挤塑板需要注意以下几个方面:处理墙体表面、选择合适的黏贴材料、对挤塑板进行缝隙处理、刷上黏贴材料、逐个粘贴挤塑板、检查安装效果、处理表面、进行防水和防火处理。
希望这些安装方法能给大家提供一些指导,确保挤塑板的安全、稳固。

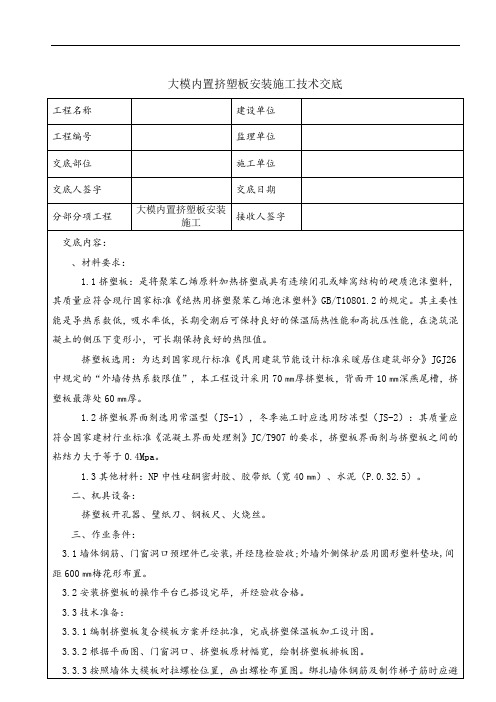

大模内置挤塑板安装施工技术交底工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程大模内置挤塑板安装施工接收人签字交底内容:、材料要求:1.1挤塑板:是将聚苯乙烯原料加热挤塑成具有连续闭孔或蜂窝结构的硬质泡沫塑料,其质量应符合现行国家标准《绝热用挤塑聚苯乙烯泡沫塑料》GB/T10801.2的规定。
其主要性能是导热系数低,吸水率低,长期受潮后可保持良好的保温隔热性能和高抗压性能,在浇筑混凝土的侧压下变形小,可长期保持良好的热阻值。
挤塑板选用:为达到国家现行标准《民用建筑节能设计标准采暖居住建筑部分》JGJ26中规定的“外墙传热系数限值”,本工程设计采用70㎜厚挤塑板,背面开10㎜深燕尾槽,挤塑板最薄处60㎜厚。
1.2挤塑板界面剂选用常温型(JS-1),冬季施工时应选用防冻型(JS-2):其质量应符合国家建材行业标准《混凝土界面处理剂》JC/T907的要求,挤塑板界面剂与挤塑板之间的粘结力大于等于0.4Mpa。
1.3其他材料:NP中性硅酮密封胶、胶带纸(宽40㎜)、水泥(P.0.32.5)。
二、机具设备:挤塑板开孔器、壁纸刀、钢板尺、火烧丝。
三、作业条件:3.1墙体钢筋、门窗洞口预埋件已安装,并经隐检验收;外墙外侧保护层用圆形塑料垫块,间距600㎜梅花形布置。
3.2安装挤塑板的操作平台已搭设完毕,并经验收合格。
3.3技术准备:3.3.1编制挤塑板复合模板方案并经批准,完成挤塑保温板加工设计图。
3.3.2根据平面图、门窗洞口、挤塑板原材幅宽,绘制挤塑板排板图。
3.3.3按照墙体大模板对拉螺栓位置,画出螺栓布置图。
绑扎墙体钢筋及制作梯子筋时应避开螺栓孔。
四、操作工艺:4.1工艺流程:加工挤塑板安装挤塑板墙体外模就位挤塑板开孔内模就位门窗口处理外模上口保护浇筑墙体及拆模支拆辅助外模挤塑板堵孔界面剂施工4.2操作方法:4.2.1加工挤塑板:由专业生产厂按照挤塑板加工设计图加工。
挤塑保温板加工外观要求为板宽800㎜,高度与层高相同,内面为燕尾槽(角度30°-60°)、外面设2~3mm深的网格。
挤塑板施工工艺流程
挤塑板是一种常用的保温材料,其施工工艺流程包括以下几个步骤:第一步,准备工作。
在施工前,需要对施工现场进行清理,确保施工区域干净整洁。
同时,需要检查施工材料的质量和数量是否符合要求,以确保施工的顺利进行。
第二步,基层处理。
在施工前,需要对基层进行处理,以确保基层的平整度和牢固度。
如果基层不平整,需要进行打磨或填补;如果基层不牢固,需要进行加固处理。
第三步,挤塑板安装。
在进行挤塑板安装时,需要先将挤塑板切割成所需的尺寸,然后用专用的胶水将其粘贴在基层上。
在安装过程中,需要注意挤塑板的平整度和垂直度,以确保施工质量。
第四步,接缝处理。
在挤塑板安装完成后,需要对接缝进行处理,以确保接缝的密封性和牢固度。
通常采用专用的接缝胶进行处理,将接缝处填补平整。
第五步,表面处理。
在挤塑板安装和接缝处理完成后,需要对表面进行处理,以确保表面的平整度和美观度。
通常采用专用的表面涂料进行处理,将表面涂刷平整。
第六步,验收。
在施工完成后,需要进行验收,以确保施工质量符合要求。
验收内容包括挤塑板的平整度、垂直度、接缝密封性和表
面美观度等方面。
以上就是挤塑板施工工艺流程的详细介绍。
在施工过程中,需要严格按照工艺流程进行操作,以确保施工质量和安全。
同时,需要注意施工现场的环境保护和安全措施,以确保施工过程中不会对环境和人员造成影响。
挤塑板的正确安装方法介绍挤塑板是一种常用于建筑保温隔热的材料,安装挤塑板需要一定的技巧和步骤。
本文将介绍挤塑板的正确安装方法,以帮助读者了解如何正确安装挤塑板。
1. 准备工作在安装挤塑板之前,首先需要准备相关材料和工具。
材料包括挤塑板、胶粘剂、锚固件等,工具包括切割工具、刷子、扫帚等。
确保所有材料和工具都齐全,以便顺利进行安装工作。
2. 挤塑板的切割和清洁根据实际需要,将挤塑板切割成需要的尺寸。
使用切割工具将挤塑板切割成所需的形状和尺寸,确保与建筑墙体或屋顶的尺寸相匹配。
切割好的挤塑板表面应该平整,没有明显的破损或凹凸。
在安装之前,还要对挤塑板进行清洁。
清除表面的灰尘、杂物和油污等,以确保挤塑板与胶粘剂能够充分粘合。
3. 挤塑板的定位和固定将切割好的挤塑板放置在建筑墙体或屋顶的需要保温隔热的部位。
根据设计要求和实际情况,确定挤塑板的位置和数量。
在固定挤塑板之前,需要先确定挤塑板的厚度和密度。
根据挤塑板的厚度和密度,选择合适的胶粘剂进行固定。
将胶粘剂均匀地涂抹在挤塑板的表面上,然后将挤塑板粘贴到建筑墙体或屋顶上。
确保挤塑板与墙体或屋顶紧密贴合,没有空隙。
4. 挤塑板的接缝处理在挤塑板安装过程中,可能会出现挤塑板之间的接缝。
为了保证保温隔热效果和外观美观,需要对接缝进行处理。
对接缝处的挤塑板进行修整,确保接缝处的表面平整。
然后,使用胶粘剂将接缝处粘合,确保接缝处紧密无缝。
接缝处理的质量直接影响到挤塑板的保温隔热效果和外观效果,因此需要仔细认真地进行处理。
5. 挤塑板的保护为了延长挤塑板的使用寿命和保持其保温隔热效果,需要对挤塑板进行保护。
在挤塑板安装完成后,可以在挤塑板表面涂刷保护涂料或进行其他防护措施。
保护涂料可以起到防水、防火、防腐等作用,有效保护挤塑板免受外界环境的侵害。
还需要注意挤塑板的日常维护和保养。
定期清洁挤塑板表面的灰尘和污垢,及时修复破损的部分,确保挤塑板的保温隔热效果和外观效果。
总结挤塑板的正确安装方法包括准备工作、挤塑板的切割和清洁、挤塑板的定位和固定、挤塑板的接缝处理以及挤塑板的保护。
大模内置保温板安装施工工法1前言大模内置保温板安装施工是采用大模内置有网带槽挤塑保温板外墙外保温作法,即将保温板置于外墙外模板内侧,与墙体混凝土同时浇灌,混凝土墙体与保温板背面有机的结合在一起,在保温板外抹聚合物砂浆,再在聚合物砂浆外用瓷砖粘结剂粘贴面砖(或用涂料饰面)。
见图1:图1 大模内置保温板安装示意图2工法特点2.0.1外墙外保温板与墙体混凝土同时浇灌,便于施工,提高工效,节省成本。
2.0.2外墙外保温板与墙体连接更加牢固。
2.0.3外保温板与墙体形成有机的整体,有利于延长外墙外保温使用寿命。
3适用范围适用于外饰面为瓷砖或涂料的现浇混凝土剪力墙结构体系。
4基本原理在墙体钢筋外侧安装保温板,并在板上插入经防锈处理的L型φ6钢筋(或尼龙锚栓,锚入墙内长度不得小于50mm),与墙体钢筋绑扎,既作临时固定又是保温板与墙体的连接措施,然后安装大模板;浇灌混凝土完毕后,保温层与墙体有机的结合在一起。
5施工流程与操作要点5.1施工流程5.2操作要点5.2.1墙体钢筋绑扎经验收合格后,方可进行保温板安装;按照设计所要求的墙体厚度在地板面上弹墙厚线,以确定外墙厚度尺寸。
同时按图位置在外墙钢筋外侧绑砂浆垫块(不得采用塑料垫卡),每平米保温板内不少于3块。
5.2.2保温板拼装:挤塑保温板正面有梯形凹槽,并带有单片钢丝网架与通过挤塑板的斜插钢丝(又称腹丝,采用涂锌钢丝)焊接,形成三维空间。
先安装阴阳角保温板材,再安装墙板之间保温板;安装保温板时,板之间高低槽应用专用胶粘结,板之间的垂直缝应在钢丝网之间用火烧丝绑扎, 间距≤150mm。
保温板就位后,将L型ф6钢筋穿过保温板(用电烙铁穿孔),深入墙内长度不得小于100mm(钢筋应做防锈处理),并用火烧丝将其与墙体钢筋绑扎牢固;L型ф6钢筋布置间距为900mm。
保温板安装至门窗洞口时,按照门窗洞口尺寸及节点做法要求,剪裁保温板进行拼装。
保温板外面低碳钢丝网片均按楼层层高断开,互不连接。
引言:挤塑板是一种常用于建筑绝缘工程中的施工材料,具有优异的隔热和保温性能。
本文将详细介绍挤塑板的施工工艺,包括材料准备、施工前准备、施工步骤等方面内容。
概述:挤塑板是一种由聚苯乙烯颗粒经过加热熔融,经过模具挤压加工而成的板材。
它具有轻、薄、硬、强、耐水、耐湿、耐冲击等优点,被广泛应用于建筑墙体隔热、屋面保温等领域。
挤塑板施工工艺的正确实施对保证建筑物的隔热、保温效果至关重要。
正文内容:1.材料准备1.1选择合适的挤塑板材料:挤塑板根据不同的应用领域和要求可分为EPS挤塑板、XPS挤塑板和PU挤塑板等,施工前需要根据实际情况选择合适的材料。
1.2板材尺寸准备:根据设计要求,将挤塑板锯割成合适的大小,以便于施工时的安装和拼接。
2.施工前准备2.1清理基层:将施工表面的灰尘、油污等杂物清理干净,确保基层表面平整、干燥。
2.2基层处理:根据需要进行基层处理,如填补裂缝、修复破损等,确保基层的牢固和平整。
3.施工步骤3.1拉网:根据设计要求,在基层表面进行网格布置,确保挤塑板后的混凝土抗裂性。
3.2挂角:在墙体或构件转角处安装挤塑板挂角,使挤塑板能稳固地贴附在墙面上。
3.3粘贴:将挤塑板与基层用特定的粘结剂进行粘贴,确保粘接牢固、平整。
3.4拼接:当需要覆盖大面积墙面时,挤塑板需要进行拼接施工,拼接处应该紧密贴合,并进行专用的封缝处置。
3.5固定:使用专用的固定件将挤塑板固定在基层上,增强施工墙面的牢固性。
4.施工注意事项4.1温度控制:挤塑板施工应在适宜的温度范围内进行,过高或过低的温度都会对施工效果产生不利影响。
4.2施工工序:按照施工工序进行,确保每个步骤的完成都符合设计要求。
4.3施工质量监控:对施工工艺和材料质量进行严格把控,确保施工质量稳定可靠。
5.施工验收5.1表面平整度:检查挤塑板施工后的表面平整度,确保没有凹凸不平等质量问题。
5.2施工固定件:检查挤塑板固定件的安装质量,确保固定结构稳定可靠。
挤塑板施工工艺流程挤塑板是一种新型的建筑保温材料,具有轻质、高强、隔热、防水、防潮等特点,被广泛应用于建筑保温领域。
挤塑板施工工艺流程是非常关键的环节,下面将详细介绍挤塑板施工工艺流程。
1. 基础处理在进行挤塑板施工前,首先需要对基础进行处理。
清理基础表面的灰尘和杂物,并进行必要的修补和处理。
2. 粘贴网格布在基础表面涂刷专用胶水,并铺设网格布,使其与基础牢固粘合。
网格布可以增加挤塑板与基础之间的附着力,提高整个保温系统的稳定性。
3. 按规格切割挤塑板根据实际需要和设计要求,将挤塑板按规格进行切割。
切割时需要注意保持平整度和尺寸精度。
4. 喷涂胶水在挤塑板表面喷涂专用胶水,并使其均匀分布于整个表面。
喷涂时要注意胶水量适中,不要过多或过少。
5. 粘贴挤塑板将喷涂了胶水的挤塑板粘贴到网格布上,并按照设计要求进行排列和拼接。
粘贴时要注意挤塑板与网格布之间的紧密度和平整度。
6. 打磨挤塑板表面在挤塑板表面涂刷专用打磨剂,并使用打磨机进行打磨,使其表面光滑平整。
打磨时要注意保持力度均匀,不要损坏挤塑板表面。
7. 预留伸缩缝在施工过程中需要预留一定宽度的伸缩缝,以便于挤塑板在温度变化时能够自由伸缩,避免出现开裂和变形等问题。
8. 涂刷防水层在挤塑板表面涂刷专用防水涂料,以保护其不受雨水和潮气侵蚀。
涂刷时要注意涂层厚度均匀、不漏涂、不重复涂刷。
9. 完成边角处理在施工完成后需要对边角进行处理,使其与整个保温系统相协调。
处理方法包括涂刷专用胶水、贴上防撞条等。
以上就是挤塑板施工工艺流程的详细介绍。
通过合理的施工工艺,可以保证挤塑板保温系统的稳定性和使用寿命,提高建筑的保温效果。
挤塑板的安装方法挤塑板是一种常用的保温材料,其安装方法对于保证保温效果和使用寿命至关重要。
本文将介绍挤塑板的安装方法,帮助读者正确、高效地进行安装。
一、准备工作1. 清理基层:在安装挤塑板之前,首先要清理基层表面的灰尘、油污等杂物,保证基层表面平整、干燥、无明显凹凸不平的部位。
2. 确定安装位置:根据建筑结构和保温要求,确定挤塑板的安装位置,并在墙面或屋顶上进行标记。
二、切割挤塑板1. 测量尺寸:根据安装位置的尺寸要求,在挤塑板上使用尺子和铅笔进行标记,确保准确的尺寸。
2. 切割挤塑板:使用挤塑板专用刀具或电动切割机将挤塑板按照标记线切割成所需的尺寸,注意保持切割边缘整齐光滑。
三、涂抹胶粘剂1. 选择胶粘剂:根据挤塑板和基层材料的特性以及施工环境,选择适合的胶粘剂,例如聚合物胶粘剂、聚氨酯胶粘剂等。
2. 涂抹胶粘剂:使用刮板或滚筒将胶粘剂均匀涂抹在挤塑板的背面,注意胶粘剂的厚度要均匀一致。
四、挤塑板安装1. 定位挤塑板:将涂抹了胶粘剂的挤塑板按照标记位置进行定位,确保与基层紧密贴合。
2. 压紧挤塑板:使用专用的压紧工具将挤塑板从中间向四周逐渐压紧,排除胶粘剂下的空气,确保挤塑板与基层之间的贴合度。
3. 检查对齐:在安装完一块挤塑板后,使用水平仪或直尺检查其水平和垂直度,确保安装的挤塑板平整无偏差。
五、填缝处理1. 填缝胶选择:根据施工环境和需要,选择合适的填缝胶进行填缝处理,例如硅酮密封胶、聚氨酯密封胶等。
2. 填缝处理:在挤塑板的接缝处、与其他材料接触的位置等进行填缝处理,确保接缝紧密、平整、无漏洞。
六、二次加固1. 定期检查:在安装完成后,定期对挤塑板进行检查,确保其安装牢固,无松动、开裂等情况。
2. 加固处理:如发现有松动或开裂的挤塑板,及时进行加固处理,使用胶粘剂或填缝胶进行修补,保证保温层的完整性和稳定性。
以上就是挤塑板的安装方法,通过正确的安装步骤和技巧,可以确保挤塑板的质量和使用效果。
挤塑板的安装方法挤塑板是一种常用的建筑保温材料,其安装方法非常重要。
正确的安装方法可以确保挤塑板的保温效果和使用寿命。
以下将介绍挤塑板的安装方法。
1. 准备工作在安装挤塑板之前,需要做好一些准备工作。
首先,要检查墙体表面是否平整,如有凹凸不平的地方,需要进行修整。
其次,要清理墙体表面的灰尘、油污等杂物,以保证挤塑板与墙体之间的黏结牢固。
2. 挤塑板的切割与定位根据实际需要,使用切割工具将挤塑板切割成适当的尺寸。
然后,根据设计要求,在墙体上确定挤塑板的位置和安装顺序。
通常,挤塑板应从下往上依次安装,确保上下板块之间的接缝处于失稳状态。
3. 挤塑板的固定将挤塑板放置在墙体上,并用专用的粘合剂将其固定。
粘合剂应均匀地涂在挤塑板的背面,并确保粘合剂与墙体之间没有空隙。
然后,将挤塑板按照预定的位置粘贴到墙体上,并用力压实,确保其与墙体之间的黏结牢固。
4. 挤塑板的连接在挤塑板安装过程中,可能会遇到需要连接两块挤塑板的情况。
这时,可以使用专用的连接件来连接挤塑板。
连接件通常由塑料材料制成,具有良好的硬度和耐久性。
连接件的安装应按照相关规定进行,确保连接牢固可靠。
5. 挤塑板的密封处理安装完挤塑板后,需要对其进行密封处理。
通常,可以使用密封胶或密封带对挤塑板的接缝处进行密封。
密封胶和密封带应具有良好的耐候性和耐久性,以确保其长期有效。
在进行密封处理时,要注意保持接缝处的洁净和干燥,以保证密封效果。
6. 挤塑板的表面处理安装完挤塑板后,可以对其表面进行一些处理,以增加其美观度和保护性能。
可以使用抹灰、贴瓷砖等方法来处理挤塑板的表面。
处理方法应根据实际需要和设计要求来确定,确保处理后的挤塑板达到预期的效果。
7. 挤塑板的验收完成挤塑板的安装后,需要进行验收工作。
验收内容包括挤塑板的安装质量、安装位置是否符合要求以及密封处理是否完善等。
对于不合格的部分,应及时进行整改或更换,确保挤塑板的安装质量和使用效果。
挤塑板的安装方法包括准备工作、切割与定位、固定、连接、密封处理、表面处理和验收。
挤塑聚苯板粘接胶(有污染的部分必须先清理干净),随即安装。
在板子的竖缝处用专用塑 料卡子机械连接两板,板面每间距 600mm 也固定一个塑料卡钉,卡钉伸入混凝土里面不小于 50mm 要求两板尽可能紧密。
挤塑聚苯板安装完毕后,把 ABS k U 型塑料卡子固定在钢筋上, 绑扎时注意挤塑聚苯板底部应绑扎紧一些,使底部内收 3-5mm 保证拆模后挤塑聚苯板底部 与上口平齐(见附图三)。
4.2.3 墙体外模就位:将外墙模板放置到对应位置,保温板置于外墙外模的内侧。
4.2.4 挤塑板开孔:外墙外侧模板就位后,根据外模穿墙螺栓的位置,用挤塑板开孔
器将挤塑板开洞,挤塑板开孔器应旋转推进,保证开洞的尺寸规矩,并不损伤挤塑板。
开洞 后安穿墙拉杆及套管。
处理见附图四,窗台处做法见附图六。
4.2.7 外模上口保护:在外模上口楼
板厚度范围内要放L 型镀锌铁皮,其作用是
---------------------------------------------------------- 保护保温板上口,又使墙体浇筑时混凝土不会填入楼板段挤塑板的燕尾槽内
4.2.8 浇筑墙体及拆模参见“剪力墙墙体混凝土浇筑”技术交底
大模板安装、拆除工艺标准”技术交底(01-C2-003 )。
4.2.9 支拆辅助外模:内外模板拆除后,支完楼板模板和绑完钢筋, 栓,安装外墙辅助模板,即由挤塑板与辅助外模共同起楼板侧模的作用。
混凝土填入挤塑板的燕尾槽,楼板混凝土与挤塑板形成咬和连接, (见图一)待拆除辅助模板
审核人
交底人
接受交底
人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写
“分项工程名称“栏,其他技术交底可不填写。
技术交底记录
编号
02-C2-001
425内模就位:将外墙内侧模板按
预定位置就位,用常规方法合模即可。
426 门窗口处理:挤塑保温板竖排
至门、窗口时,可根据需要横绑在外墙面上, 使其不出现细窄拼条。
门窗口处保温板收头 (01-C2-004)和“钢
利用外墙穿孔螺
浇筑楼板混凝土时,
啊:m
■ IlillA 务:伉/
知-一
同窗口水平偏差 用探针孔,钢卷尺量检
查
接口缝隙 < 2 钢卷尺量检查—
5.3.2在挤塑板上粘贴外墙瓷砖的饰面,需按《建筑工程饰面砖粘结强度检验标准》 JGJ110做拉
拔试验,拉拔值大于等于 0.4Mpa,且应与设计协商,按照建筑物层高和开间尺 寸,设置
立面装饰分块的分格缝,将外墙大面化整为零,消除温度应力,防止瓷砖脱落。
六、成品保护:
6.1挤塑板不宜长期暴晒,现场存放 期间宜
适当覆盖。
6.2墙体外挂架下支点与挤塑板面之 间,需
用板垫实,以保护挤塑板。
6.3与混凝土墙体共同成型后的挤塑 板表面
严禁刻划,必要时在首层外墙面应采 取保护措施。
6.4电焊时,应加隔挡以防止焊花飞溅烧损挤
塑板。
6.5塔吊在吊运物品时,应避免碰撞挤塑板,尤其是阴阳角部位应加护角保护(可采用 废旧多层
板做护角)。
七、应注意的质量问题:
7.1每一面外墙安装第一块挤塑板时,应校准其标高和垂直度,并以此为基准以保证 其后连锁安
装的各块板的精度。
7.2挤塑板各板缝间以企口形式咬合,裁口尺寸一致,板间接缝平顺、挤靠紧密,并 应粘胶带纸
以防止漏浆,(见图二)。
7.3在大角、门窗口等阳角处,挤塑板采用定型阴阳角,确实无法施工部位采用企口对 接。
八、安全、环保措施:
审核人
交底人
接受交底
人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
拉线检查
+3, -1 保温层厚度
模板企口示意图(图二)
胶带纸或专用胶粘牢 | [
8.1安全操作要求:
8.1.1由于单块挤塑板面积较大,人工搬运时,注意不要遮挡视线。
8.1.2 大风天气时禁止人工在高空搬运挤塑板。
8.1.3个别挤塑板间如需嵌缝或局部补刮界面剂,要在外墙装修的电动吊篮安装好后实施
8.1.4 在墙体表面和楼板段刮界面剂时,应支设安全可靠的作业面。
8.1.5 施工现场应有完好的防火措施,并严禁在现场燃烧挤塑板废料。
8.2环保措施:现场裁切的挤塑板的边角余料和其他废料应集中回收处理。
附图三
窗口訓心飞IIIM
接受交底审核人交底人
人1本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写。
