2019采掘衔接计划
- 格式:docx
- 大小:114.57 KB
- 文档页数:21
久丰煤矿采掘计划审批制度采掘衔接计划是明确采区、水平接替及工作面接替时间顺序,保证矿井在服务年限内生产部署均衡、合理、有序的重要技术文件,为矿井生产持续、均衡及稳产、高产提供主要的科学依据,具体规划了矿井服务年限内各阶段的生产分布情况及开拓、掘进任务。
为了进一步优化我矿矿井的生产布局,保证采掘衔接正常,使我矿的开拓煤量、准备煤量、回采煤量趋于合理,为各级领导在生产决策过程中提供基础资料,特制定本制度。
一、编制采掘衔接计划的原则1、树立经济效益观念,以技术合理、经济效益好为准则。
2、编制本年度采掘衔接计划的同时要统筹考虑今后五年、十年以至整个矿井服务年限内的采掘战略部署。
3、合理开发煤炭资源,努力实现集中生产。
4、严格遵守开采程序,优化巷道布置。
5、保持采掘平衡,建立正常的采掘比例,保证矿井“三量”合理。
6、选用先进、合理的采煤方法,选择先进的采、掘设备,不断提高单产单进水平。
7、严格遵守煤炭行业的有关技术政策和安全规定。
二、编制采掘衔接计划的依据1、矿井总体规划和采区设计。
2、集团公司规定的矿井计划任务和要求。
3、矿井各采区工作面的生产能力。
三、编制采掘衔接计划必须要达到的条件1、采区(水平)设计要提前三到五年规划,并经有资质的部门设计,图纸应齐全。
2、开拓巷道掘进超过采区准备巷不少于50米,满足采区准备巷道开工的需要。
3、准备巷道掘进提前一个月超过回采巷道开口位置不少于200米,为各系统的调整、完善及回采巷道的开口准备提供足够的时间。
4、回采工作面形成采煤系统到正式生产前,必须保证至少三个月的“坑透”、钻探、巷探、整理巷道和工作面的准备时间。
四、编制采掘衔接计划的内容1、以文字形式叙述采掘衔计划编制说明,内容应包括:①年度计划矿井产量(回采煤量、掘进煤量)和总进尺(开拓、准备、回采)在矿井各采区的具体安排;②矿各生产采区(水平)的剩余储量、可采储量、采区生产能力、服务年限、结束时间;③替采区(水平)的可采储量、采区生产能力、服务年限,以及到接替采区(水平)首采工作面形成系统所需要的开拓巷道量、准备巷道量、回采巷道量和月安排各进尺量、完成时间等;④年初、年末(或编制期间)全矿及各采区的开拓煤量、准备煤量、回采煤量,规划期间的开拓、准备、回采进尺及构成的开拓、准备、回采煤量;⑤矿井开拓、生产掘进率及采区掘进率、全矿井的万吨掘进率;⑥矿采掘队伍设置情况;⑦矿井、采区生产能力,提出影响矿井、采区生产能力的制约因素和解决办法,如采掘能力、通风能力、供电能力、运输能力等。
采掘接续调整方案怎么写范文采掘接续调整方案是一种重要的管理工具,它能够帮助企业合理安排生产,提高效益。
具体来说,采掘接续调整方案应包括以下几个方面:一、采掘接续调整的目的和原因。
即明确为何需要进行采掘接续调整,并说明其背景和原因。
例如,由于市场需求变化,需要调整采掘计划以适应市场新趋势。
二、采掘接续调整的具体内容。
明确针对哪些采掘工作进行调整,包括采掘区域、采掘方法、采掘量等方面的调整。
三、采掘接续调整的时间表和实施步骤。
明确采掘接续调整的时间表和实施步骤,以确保采掘工作的正常运转。
例如,先进行采掘区域的调整,再进行采掘方法的调整,最后进行采掘量的调整。
四、采掘接续调整的人员分工和责任。
即明确谁负责采掘接续调整的实施,分工合理,责任明确,确保采掘接续调整工作的顺利进行。
五、采掘接续调整的评估和监控。
明确采掘接续调整的评估和监控机制,及时发现问题和改进措施,确保采掘接续调整方案的实施效果。
范文:采掘接续调整方案一、目的和原因近期市场需求变化,我公司需要进行采掘接续调整,以适应市场新趋势。
具体包括调整采掘区域、采掘方法和采掘量等方面。
二、具体内容1、采掘区域的调整将原本的采掘区域分为 A 区、B 区、C 区三个区域,其中 A 区为高品质煤炭采掘区,B 区为中品质煤炭采掘区,C 区为低品质煤炭采掘区。
2、采掘方法的调整根据不同采掘区域的煤炭品质,采用不同的采掘方法。
A 区采用露天采掘,B 区采用深部采掘,C 区采用浅部采掘。
3、采掘量的调整根据市场需求变化,适当调整采掘量,以保证生产效益。
三、时间表和实施步骤1、 3月1日-3月10日:制定采掘接续调整方案2、 3月11日-3月20日:组织员工进行培训和技能提升3、 3月21日-3月30日:开始实施采掘接续调整方案,先进行采掘区域的调整,再进行采掘方法的调整,最后进行采掘量的调整。
四、人员分工和责任1、总经理负责采掘接续调整方案的制定和监督实施。
2、技术部门负责对采掘方法的调整进行评估和监控。
采掘衔接计划编制相关规定
1. 总则
1.1 为了确保采掘衔接工作的有序进行,保证矿山安全生产,根据国家相关法律法规,制定本规定。
1.2 本规定适用于矿业公司所属各矿山。
2. 组织机构
2.1 成立采掘衔接领导小组,全面负责采掘衔接工作的组织实施。
2.2 采掘衔接领导小组办公室设在技术部,负责具体事务的协调和落实。
3. 采掘衔接计划编制
3.1 各矿山须根据实际情况,编制本矿采掘衔接计划。
3.2 采掘衔接计划应包括但不限于以下内容:
(1) 采掘衔接工作目标和原则
(2) 采掘衔接区段范围和时间安排
(3) 采掘衔接方案及实施步骤
(4) 通风、运输、排水等系统调整方案
(5) 安全防护和监测措施
(6) 应急预案
(7) 资金、设备、人员等保障措施
4. 审批程序
4.1 采掘衔接计划初稿由矿山技术部门编制,经矿长审核后报公司。
4.2 公司技术管理部门组织审查,必要时邀请专家评审。
4.3 审查通过后,报公司主管领导批准实施。
5. 实施与监督
5.1 矿山要严格按照批准的采掘衔接计划实施。
5.2 公司将不定期派出检查组,监督检查采掘衔接工作进展情况。
6. 奖惩措施
6.1 对采掘衔接工作中做出突出贡献的集体和个人,给予表彰和奖励。
6.2 对违反规定、失职失责的,视情节轻重给予批评教育或纪律处分。
7. 附则
7.1 本规定自发布之日起施行。
7.2 本规定由公司技术管理部负责解释。
拜家河煤矿(2019年)生产计划说明编制单位:编制时间:2019年2月1日拜家河煤矿2019年度生产计划根据拜家河煤矿生产安排,结合我矿的实际情况,编制矿井2019年生产计划,主要内容和要求概括如下。
一、2019年之前井巷工程技改项目未完成情况1、运输大巷断面宽度不够,需要扩帮1米,扩帮长度;501米。
2、完善总回系统178米。
3、完善副斜井127米。
水仓、变电所213米。
4地面设施:煤场改造,供电系统改造1、设计生产能力及“三量”(1)我矿设计生产能力为45万吨/年;(2)三个煤量情况2019年开拓煤量519万吨;准备煤量368.1万吨;回采煤量45万吨。
2、2017瓦斯治理、探水计划(1)效检孔33222(m);(2)探放水孔44296m(兼探老窑)二、2019-2020年井巷工程情况及原煤产量情况1、2019年井巷工程为5567m,其中煤巷5410m,岩巷127m3、2019回采工作面接替顺序8106综采工作面(15.3万吨)→8101综采工作面(29.1万吨)→8102综采工作面(24万吨)。
预计2019年完成31.8万吨产量。
三、2018年井巷工程情况及原煤产量情况1、2019年井巷工程计划:3898m,其中煤巷2512m,岩巷1386m。
(1)运输轨道下山维修390m,剩余390m,计划在3月份开始维修,预计在4月中旬完成。
(2)运输下山维修451m,剩余451m,计划在3月初开始维修,预计在4月中旬完成。
(3)副斜井 127m,计划3月初开始掘进,预计在4月上旬完成。
(4)完善总回风系统178m,剩余178m,计划在3月初开始掘进,预计在4月中旬完成。
(5)8106回风绕道51m,剩余51m,计划在3月初开始掘进,预计在3月6完成。
(6)8016运输巷515m,剩余515m,计划在3月初开始掘进,预计在4中旬月底完成。
(7)8106回风巷419m,计划在3月上旬开始掘进,预计在4月中旬完成。
煤矿掘进衔接计划保障措施煤矿掘进衔接计划是指煤矿在掘进工作中,由于地质条件变化或其它因素原因导致掘进路线中断时,为保证煤矿的正常生产,制定的紧急掘进计划。
下面将介绍煤矿掘进衔接计划的保障措施。
首先,建立健全的紧急掘进预案。
煤矿应编制紧急掘进预案,明确各级人员的责任、任务和安全注意事项,并加强对员工的培训和演练,提高他们的安全意识和应急处置能力。
预案要考虑到可能发生的各种突发情况,并制定相对应的处置措施,确保在紧急情况下能够迅速启动掘进衔接工作。
其次,加强煤矿设备的维护和检修。
设备的正常运行对于掘进衔接工作的顺利进行至关重要,因此,煤矿要加强对设备的维护和定期检修,确保其在紧急情况下能够正常使用。
同时,要备足备用设备和工具,以备不时之需。
第三,提高矿工的技能水平。
矿工是掘进衔接工作的主要执行者,他们的专业技能和经验对于工作的顺利进行至关重要。
煤矿应加强对矿工的培训和技能提升,提高他们的工作技术和应急处置能力。
在掘进衔接工作中,要注重矿工的安全防护意识和操作规范,确保工作的安全和质量。
第四,加强对掘进工作的监控和管理。
煤矿应加强对掘进工作的监控和管理,及时了解掘进工作的进展情况,确保工作的正常进行。
如果发现掘进工作中出现异常情况,要及时采取相应的措施,防止发生事故并及时解决问题,保证车间的安全和煤矿的正常生产。
第五,建立紧急联络和沟通机制。
煤矿应建立与其他部门和相关单位的紧急联络和沟通机制,确保在紧急情况下能够及时得到援助和支持。
同时,要加强与地质、地质灾害、水文地质等专业机构的联系,及时了解地质情况,为掘进衔接工作提供技术支持和指导。
综上所述,煤矿掘进衔接计划的保障措施包括建立健全的预案、加强设备维护和检修、提高矿工的技能水平、加强监控和管理、建立紧急联络和沟通机制等。
通过落实这些保障措施,可以保证煤矿在掘进工作中出现中断情况时能够及时进行掘进衔接工作,确保煤矿的正常生产。
采掘衔接管理制度随着矿业开采的不断发展,采掘衔接管理成为保证生产连续性和安全性的关键环节。
为了提高采掘衔接管理的效率和便捷性,制定一套完善的管理制度是至关重要的。
本文将介绍采掘衔接管理制度的重要性以及具体内容,并优化现有的管理流程,以提高生产效率。
一、管理制度的重要性采掘衔接管理制度是为了实现采矿连续开采、保障生产安全和提高生产效率。
它能够规范和统一矿山各个环节的操作,避免因人为原因导致的生产事故和生产中断。
同时,通过制度的完善,能够提高衔接过程中的信息流畅性、问题的及时解决性和部门之间的协作性。
二、制度内容1. 生产计划衔接生产计划衔接是采掘衔接管理的第一步。
矿山应当建立一套完善的生产计划制度,确保前后两个阶段之间的过渡顺畅。
生产计划应当详细规定每个阶段的开采量、设备使用情况、人员需求等信息,为后续衔接提供明确的依据。
2. 信息沟通衔接信息沟通衔接是采掘衔接管理的核心环节。
各个部门之间应当建立畅通的信息沟通渠道,确保信息的准确传递和及时响应。
可以利用现代化的通讯设备和管理系统,如电子邮件、短信通知等方式,及时传递生产计划、设备状态、人员调度等重要信息。
3. 设备设施衔接设备设施衔接是采掘衔接管理中需要特别关注的一个环节。
在衔接过程中,应当确保设备的正常运行,避免设备故障或维修导致的生产中断。
为此,矿山应当建立设备维护保养计划,定期进行设备检查和维修,提前预防可能发生的故障。
4. 人员衔接人员衔接是采掘衔接管理中的重要环节之一。
在矿山采掘过程中,不同阶段的人员需求可能不同,而且各个岗位之间的衔接也需要时间。
因此,矿山应当建立一套人员调度制度,确保不同阶段的人员衔接顺利进行,避免因人员流失或调动导致的生产中断。
5. 安全管理衔接安全管理是矿山采掘过程中最重要的环节之一。
在采掘衔接中,应当特别关注安全问题,避免发生因操作不当、设备故障等原因导致的事故。
为此,矿山应当建立严格的安全管理制度,加强员工的安全培训,提供必要的安全设施,并及时处理发现的安全隐患。
开掘战线2019年上半年工作总结及下半年工作安排2019年7月18日开掘战线2019年上半年工作总结及下半年工作安排2019年上半年,开掘战线在矿党政的正确领导下,认真落实矿2019安全一号文精神,始终坚持“安全第一、预防为主、综合治理”的方针,坚持集团“六个坚持”基本战略,明确“四个必须”工作要求,坚定“四个重在”工作思路,强化现场安全生产管理,落实生产责任制,加强战线区队内部自主管理,重创新、提效率,强力推进安全生产标准化建设,提高单进水平,确保了采掘正常接替,现将2019年上半年工作总结及下半年工作安排汇报如下:第一部分2019年上半年工作总结一、各项指标完成情况1、安全管理强化安全教育培训,加强区队班组建设,提高质量标准化水平,杜绝了二级以上非伤亡事故和其他较大事故。
上半年,开一、掘二两个区队单位实现了零工伤,但全系统共发生各类安全事故10起,其中瓦斯超限事故1起(开二队己15-23170机巷外围),与去年同期比增加50%(增加3起),在生产任务紧张的情况下需引起我们高度重视,不断强化日常安全管理。
2、生产任务完成情况(1)上半年全矿计划进尺7763m,完成6558m,欠1205m(其中矿内部计划6838m/完成5755m,欠计划1083m,与去年同比完成超1615m)。
(2)开拓进尺上半年计划913m,完成699m,与去年同比完成减少100m。
(3)综掘进尺完成5259m,与去年同比超1444m。
3.采掘接替情况1.上半年移交采面2个,储量138万吨,其中综采面2个(戊9.10-29110采面、己16.17-23160采面),储量138万吨。
采掘接替情况(1)戊9.10-29110采面:截止6月底剩余可采走向322米,剩余储量25.1万吨,预计2019年10月底采完。
接替面为己15-23090采面,预计2019年8月份移交,9月份安装,10月份具备生产条件,接替正常。
(2)己16.17-23160采面:截止6月底剩余可采走向995m,剩余储量81.9万吨,预计2020年6月底采完。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==煤矿矿井瓦斯抽掘采三年衔接计划采掘衔接计划规划华晋焦煤有限责任公司沙曲矿抽、掘、采三年规划(201X-201X)沙曲矿目录1、矿井概况 (1)1.1交通位置 (1)1.2自然地理 (1)1.3井田地质概况 (2)1.3.1地质构造 (2)1.3.2煤层及煤质 (2)1.3.3水文地质 (3)1.3.4瓦斯、煤尘、自燃发火、煤与瓦斯突出情况 (3)1.4河流水系 (4)1.5气象及地震烈度 (4)2、矿井生产系统简介.................................................52.1主要系统工程简介及采掘布置情况 (5)2.2生产系统 (6)3、总则............................................................73.1编制目的 (7)3.2编制原则 (7)3.3编制依据 (8)4、矿井三年生产计划安排.............................................94.1原煤产量计划 (9)4.2掘进进尺计划 (9)4.3钻孔进尺计划 (10)4.4瓦斯抽采量计划 (11)2、煤矿瓦斯防治工作现状............................错误!未定义书签。
2.1基本情况 .....................................错误!未定义书签。
2.1.1矿井建设情况..............................错误!未定义书签。
5、主要生产环节安排................................................125.1开拓工作面衔接计划 (12)5.1.1 201X年开拓工作面衔接计划 (12)5.1.2 201X年开拓工作面衔接计划 (12)5.2掘进工作面衔接计划 (14)5,2.1201X年掘进工作面衔接计划 (14)5.2.3 201X年掘进工作面衔接计划 (16)5.3采煤工作面衔接计划 (17)5.3.1 201X年采煤工作面衔接计划 (17)5.3.2 201X年采煤工作面衔接计划 (17)5.3.3 201X年采煤工作面衔接计划 (18)5.4 钻孔施工衔接计划 (19)5.4.1 201X年施钻工作面衔接计划 (19)5.4.2 201X年施钻衔接计划 (20)5.4.3 201X年施钻衔接计划: (22)6、矿井每年达到的五量计划..........................................196.1 201X年矿井五量计划: (24)6.2 201X年矿井五量计划: (24)6.3 201X年矿井五量计划 (24)6.3.1沙曲一矿五量计划 (24)6.3.2沙曲二矿五量计划 (25)7、设备购置计划....................................................257.1综采设备购置计划 (25)7.1.1 201X年综采设备购置计划 (25)7.1.2 201X年综采设备购置计划 (25)7.1.3 201X年综采设备购置计划 (26)7.2掘进设备购置计划 (26)7.2.1 201X年掘进设备购置计划 (26)7.2.3 201X年掘进设备购置计划 (26)8、井下管路系统延伸计划............................................279、抽放站能力计划..................................................2910、抽采队伍及人员计划.............................................3111、其他抽采工程计划...............................................3212、三年抽掘采衔接资金概算.........................................3312.1抽采三年衔接资金概算 (33)12.2掘进三年衔接资金概算 (33)12.3综采三年衔接资金概算 (35)13、工作措施.......................................................3514、附表...........................................................38华晋焦煤有限责任公司沙曲矿位于山西省柳林县穆村镇沙曲村西;井田地处河东煤田离柳矿区的中部。
采掘衔接方案随着矿山开采规模的不断扩大和矿石资源的减少,采掘工作逐渐面临着严峻的挑战。
为了确保采矿作业的连续性和高效性,制定一个科学合理的采掘衔接方案至关重要。
本文将介绍一种适用于采掘作业的衔接方案,旨在实现采矿过程的平稳过渡和高效运行。
一、衔接方案的背景在开始介绍衔接方案之前,需要先了解衔接方案的背景。
采矿作业一般分为不同的阶段,包括开采前期准备、主要开采作业和收尾工作。
每个阶段的任务和工作重点都不相同,因此需要有一个合理的衔接方案来确保作业的顺利进行。
二、衔接方案的核心内容1. 详细规划在制定衔接方案时,需要进行详细的规划。
这包括确定各个阶段的时间节点、任务分解和资源分配等。
规划要充分考虑到矿山特点、机械设备和人力资源等因素,确保衔接过程的顺利进行。
2. 沟通协调在衔接方案中,沟通协调是一个非常关键的环节。
采矿作业涉及到多个部门、多台设备和多个人员的协同作业,因此需要建立良好的沟通渠道,确保信息的流通和沟通的顺畅。
只有做到沟通协调,才能避免因为信息不畅或任务冲突而导致的生产中断和效率低下。
3. 技术应用随着科技的发展,各种新技术在采矿作业中得到了广泛应用。
在衔接方案中,可以考虑引入一些新技术来提高采矿作业的效率和安全性。
比如使用遥感技术进行地质勘探,使用自动化设备进行采矿作业等。
技术的应用可以进一步提高矿产资源利用率,减少人力资源的消耗,从而实现采矿作业的高效衔接。
4. 安全管理在采矿作业中,安全是一个至关重要的问题。
在制定衔接方案时,要充分考虑到安全管理的要求,确保采矿作业的安全性。
这包括制定安全操作规程、加强事故预防和应急措施等。
只有确保安全措施的到位,才能保障采矿作业的顺利进行。
三、衔接方案的实施制定好衔接方案之后,需要进行具体的实施。
这包括分阶段的推进、细致的操作和有效的管理。
在实施过程中,需要不断总结经验,及时调整方案,确保采矿作业的连续性和高效性。
四、衔接方案的效果评估一旦衔接方案开始实施,需要对实施效果进行评估。

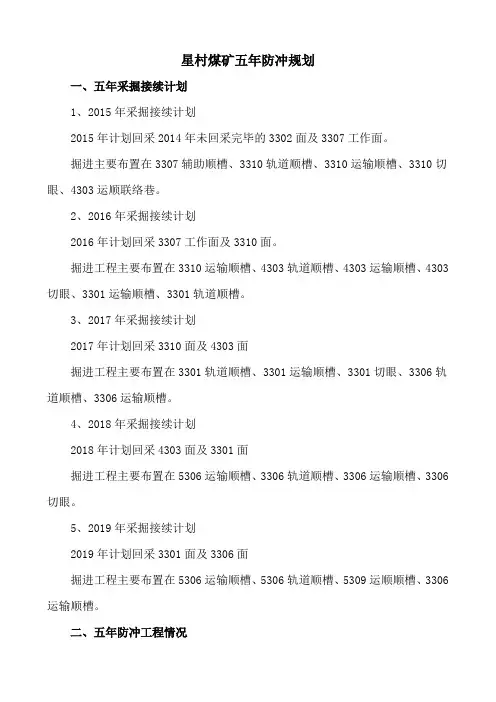

星村煤矿五年防冲规划一、五年采掘接续计划1、2015年采掘接续计划2015年计划回采2014年未回采完毕的3302面及3307工作面。
掘进主要布置在3307辅助顺槽、3310轨道顺槽、3310运输顺槽、3310切眼、4303运顺联络巷。
2、2016年采掘接续计划2016年计划回采3307工作面及3310面。
掘进工程主要布置在3310运输顺槽、4303轨道顺槽、4303运输顺槽、4303切眼、3301运输顺槽、3301轨道顺槽。
3、2017年采掘接续计划2017年计划回采3310面及4303面掘进工程主要布置在3301轨道顺槽、3301运输顺槽、3301切眼、3306轨道顺槽、3306运输顺槽。
4、2018年采掘接续计划2018年计划回采4303面及3301面掘进工程主要布置在5306运输顺槽、3306轨道顺槽、3306运输顺槽、3306切眼。
5、2019年采掘接续计划2019年计划回采3301面及3306面掘进工程主要布置在5306运输顺槽、5306轨道顺槽、5309运顺顺槽、3306运输顺槽。
二、五年防冲工程情况1、2015年防冲工程情况3302工作面回采至停采线附近时,对三采区三条上山影响较大;3307工作面回采时受3303工作面采空区影响,应力较集中。
回采工作面对掘进工程无影响。
3302工作面回采长度596m,3307工作面回采长度333m,煤巷施工长度1931m,按现有卸压措施执行,预计工作量如下计划科研项目:①3302工作面冲击地压防治专项研究②超大直径卸压钻孔的使用研究③大直径顶板预裂爆破在回采工作面的使用研究④星村煤矿西翼四采区冲击矿压防治技术研究⑤3310、4303工作面冲击危险性评价。
2、2016年防冲工程情况3307工作面随回采距3303工作面采空区及断层较近,影响较大,当回采至停采线附近时,对3307运煤联络巷及三采区轨道上山影响较大;3310工作面回采对西风井维护有一定影响;四、五采区均有掘进活动,现拾震仪基础布置需大幅度调整,拾震仪检波探头需增加。
煤矿衔接方案背景在煤矿开采过程中,当一个煤矿的煤炭资源储量逐渐减少时,需要寻找新的煤炭储量,以确保煤炭生产的持续性。
一个可行的方案就是对新的煤矿进行开采,但是在进行新的开采之前,必须考虑如何将新开采的煤炭资源与原有的煤炭资源进行衔接,从而保证煤炭采掘的连续性和经济的发展。
目的本文介绍一种煤矿衔接方案,以解决新旧煤矿资源的衔接问题。
本方案包括以下内容:•调查研究:对新煤矿进行勘探和调查研究,确定资源储量、质量、开采难度等参数。
•矿区规划:制定新煤矿的矿区规划,包括采场布局、距离、采高、采场间距、排水等。
•设备更新:更新原有煤矿的设备,使之适应新煤矿的开采要求。
•通道建设:建设连接新旧煤矿的通道,以方便人员、物资、煤炭等物品的运输,同时还要考虑通道的安全和环保。
•管理和培训:加强煤矿管理,并对责任人和工人进行相关培训,以提高煤炭采掘的效率和安全性。
调查研究在进行新煤矿的开采之前,必须对新煤矿进行勘探和调查,以确定资源储量、质量、开采难度等参数。
此过程包括以下内容:•勘探:利用测绘、钻井等方法,对煤炭资源进行勘探,确定煤炭储量和分布情况。
•采样和化验:采集煤炭样品,并进行化验,以确定煤炭质量和适用性。
•调查煤层纹理:通过观察煤层的纹理和结构,确定煤炭开采难度和方法。
•考察地质环境:调查新煤矿周围的地质环境,包括地形、崩塌、泥石流等,以预防环境灾害。
矿区规划在完成调查研究后,需要制定新煤矿的矿区规划,包括采场布局、距离、采高、采场间距、排水等。
此过程包括以下内容:•采场布局:根据煤层情况,制定合理的采场布局,以保障安全和高效的煤炭采掘。
•采高设计:根据地质、煤层结构等要求,确定合理的采高,以保障煤炭采掘的质量和效率。
•煤场间距:根据地质、采场、生产设备等要求,确定煤场间距,以提高生产效率。
•排水系统设计:设计适合新煤矿的排水系统,以保障安全和生产效率。
设备更新为了保证新煤矿顺利开采,在煤矿衔接方案中,需要更新原有煤矿的设备,使之适应新煤矿的开采要求。
采掘衔接管理制度一、引言采矿工作中,衔接管理的好坏直接关系到安全生产和生产效率。
为了确保采掘工作的顺利进行,建立一套科学有效的采掘衔接管理制度势在必行。
本文将就采掘衔接管理制度的重要性、制度的内容及实施措施等方面进行论述。
二、采掘衔接管理的重要性采掘工作是一项复杂而危险的工作,涉及的环节多、风险高。
采掘过程中的任何一环出现问题,都有可能导致事故的发生。
因此,采掘衔接管理显得尤为重要。
1. 保障人身安全:良好的衔接管理制度能够确保采掘人员在作业过程中的安全。
通过规范和规定采掘衔接的具体要求、要点和方法,能够降低人员在衔接过程中受伤的风险。
2. 提高生产效率:合理的衔接管理制度能够有效提高生产效率。
确保衔接作业的顺利进行,避免因衔接不良导致的生产延误和停工,保持生产的连续性,提高工作效率。
3. 优化资源利用:采掘衔接管理制度的制定和执行能够合理规划资源的使用。
通过科学的衔接安排,减少资源的浪费,提高资源的利用效率,实现资源的最优配置。
三、采掘衔接管理制度的内容为了确保采掘衔接的顺利进行,制定一套完善的衔接管理制度非常必要。
以下是采掘衔接管理制度的主要内容:1. 衔接计划的制定:在每一次衔接前,制定详细的衔接计划。
明确衔接人员、衔接顺序、衔接时限等要素,确保衔接的有序进行。
2. 衔接人员的培训和管理:对参与采掘衔接的人员进行培训,提高其衔接技能和意识。
同时,严格管理衔接人员,确保他们按照规定的程序和要求进行衔接作业。
3. 前后工作衔接的协调:在采矿工作中,前后工作的衔接是最为关键的环节之一。
制定并执行前后工作衔接的具体流程和措施,确保工作的顺利进行。
4. 联络和沟通机制的建立:建立和完善采掘衔接的沟通机制,提供各方之间的有效沟通渠道。
通过及时准确地联络和沟通,促进各方之间的合作和理解,确保衔接工作的顺利进行。
四、采掘衔接管理制度的实施措施制定好的采掘衔接管理制度只有在实施过程中才能发挥作用。
以下是采掘衔接管理制度的实施措施:1. 建立责任体系:明确衔接管理的责任人和责任部门,建立健全的责任体系。
采掘衔接方案1. 简介采矿行业是指以地下或地表的矿山为基地,使用采矿工艺进行开采、选矿和加工各种矿石的行业。
采掘衔接是指在采矿过程中,不同阶段之间的衔接与协调,确保矿石从采矿现场到加工矿石的整个过程高效、平稳地进行。
本文将介绍采掘衔接的重要性、采掘衔接方案的制定方法以及常见的采掘衔接方案,并提出一套有效的采掘衔接方案。
2. 采掘衔接的重要性采掘衔接在矿业生产中起到至关重要的作用。
在采矿过程中,不同阶段之间的衔接与协调直接影响到矿石的整个采矿和加工过程。
良好的采掘衔接方案能够带来以下益处:1.提高生产效率:通过合理的衔接和协调,能够减少生产停顿和时间损失,提高生产效率和生产能力。
2.降低成本:良好的衔接方案能够减少资源浪费和工艺流程的重复,从而降低生产成本。
3.提升安全性:衔接方案的制定需要考虑安全因素,合理分析风险并采取相应的措施,能够保障员工的安全。
4.优化资源利用:通过采掘衔接方案的制定,能够实现资源的最大化利用,减少浪费和环境污染。
3. 采掘衔接方案的制定方法制定采掘衔接方案需要综合考虑矿山的地质条件、矿石的品位和采矿工艺等因素。
一般而言,采掘衔接方案的制定方法包括以下几个步骤:3.1 现场调研和数据收集首先,需要对矿山进行详细的现场调研,并收集相关的地质、地质勘探、矿石品位、矿山设备等数据,以便后续的分析和决策。
3.2 问题分析和目标设定在收集完相关数据后,需要对问题进行分析和整理,并根据实际情况设定明确的目标。
例如,目标可以是提高生产效率、降低成本或提升安全性。
3.3 方案设计和优化基于问题分析和目标设定,可以开始设计和优化采掘衔接方案。
方案设计的过程中,需要考虑到各个阶段的流程、设备、人力资源等要素,并进行适当的优化。
3.4 风险评估和控制措施在制定采掘衔接方案时,必须考虑潜在的风险,并制定相应的控制措施。
例如,在衔接两个不同采矿方法的阶段,可能会存在矿石储量不足的风险,需要通过合理的计算和预测来规避风险。
XXX煤矿采掘接替计划近年来,全球对环境保护和可持续发展的关注不断增加。
随着资源短缺和能源需求的不断增长,煤矿行业被视为一个重要的挑战。
为了适应这一新形势,XXX煤矿制定了采掘接替计划,以推动可持续发展和保护环境。
一、背景XXX煤矿是一个位于中国的大型矿山,长期以来一直是当地经济的支柱。
然而,随着环境意识的增强和能源需求的多元化,煤矿行业面临着巨大的挑战。
为了避免单一产业的过度依赖和短视发展,XXX煤矿决定制定采掘接替计划。
二、目标1. 推动煤矿产业结构调整。
通过逐步减少对煤炭资源的依赖,促进能源结构多元化,提高产业附加值。
2. 保护环境和生态系统。
减少煤矿开采对环境的破坏,改善周边生态环境。
3. 促进员工的转岗和再就业。
为受影响的员工提供培训机会,帮助他们更好地适应新的工作环境。
三、策略与计划1. 减少煤矿产量。
逐步压缩煤矿的产能,通过资源整合和技术升级,提高采掘效率,降低采矿压力。
2. 发展可再生能源。
将部分煤矿区域转型为可再生能源发电厂,如太阳能和风能。
通过与当地政府和企业合作,利用当地气候和地理条件,提供清洁能源。
3. 开展环境修复工作。
在煤矿采掘完毕后,对矿区进行生态环境修复,恢复自然生态系统。
重点关注水资源的治理,确保当地居民的饮水安全。
4. 为员工提供转岗和再就业机会。
为受影响的员工提供培训和就业指导,帮助他们适应新的工作环境。
与当地教育和培训机构合作,开展技能培训课程,提高员工的就业竞争力。
四、计划实施1. 建立专门的采掘接替计划领导小组,负责计划的具体实施和监督。
2. 制定详细的工作计划和时间表,明确各项任务和目标。
3. 加强与政府、当地社区和企业的沟通与合作,共同推动煤矿产业结构调整和环境保护工作。
4. 加大资源投入,改善基础设施,提升矿区的综合发展水平。
五、预期效果通过采掘接替计划的实施,XXX煤矿预计将实现以下效果:1. 煤矿产量逐步减少,有效控制环境污染。
2. 可再生能源的开发和利用将增加,降低对煤炭资源的依赖。
煤矿中长期、年度、月度采掘衔接计划技术管理制度采掘衔接计划是明确采区、水平接替及工作面接替时间顺序,保证矿井在服务年限内生产部署均衡、合理、有序的重要技术文件,为矿井生产持续、均衡及稳产、高产提供主要的科学依据,具体规划了矿井服务年限内各阶段的生产分布情况及开拓、掘进任务。
为了进一步优化我矿矿井的生产布局,保证采掘衔接正常,使我矿的开拓煤量、准备煤量、回采煤量趋于合理,为各级领导在生产决策过程中提供基础资料,特制定本制度。
一、编制采掘衔接计划的原则1、树立经济效益观念,以技术合理、经济效益好为准则。
2、编制本年度采掘衔接计划的同时要统筹考虑今后五年、十年以至整个矿井服务年限内的采掘战略部署。
3、合理开发煤炭资源,努力实现集中生产。
4、严格遵守开采程序,优化巷道布置。
5、保持采掘平衡,建立正常的采掘比例,保证矿井“三量”合理。
6、选用先进、合理的采煤方法,选择先进的采、掘设备,不断提高单产单进水平。
7、严格遵守煤炭行业的有关技术政策和安全规定。
二、编制采掘衔接计划的依据1、矿井总体规划和采区设计。
2、公司规定的矿井计划任务和要求。
3、矿井各采区工作面的生产能力。
三、编制采掘衔接计划必须要达到的条件1、采区(水平)设计要提前三到五年规划,并经有资质的部门设计,图纸应齐全。
2、开拓巷道掘进超过采区准备巷不少于50米,满足采区准备巷道开工的需要。
3、准备巷道掘进提前一个月超过回采巷道拨门位置不少于200米,为各系统的调整、完善及回采巷道的拨门施工准备提供足够的时间。
4、回采工作面围面工程结束到正式生产前,必须保证至少三个月的刷扩、钻探、整理巷道和设备安装等准备时间。
四、编制采掘衔接计划的内容(一)中长期发展规划编制内容:主要包括矿井十年回采工作面接替安排、产量及进尺安排,矿井十五年采区接替计划,矿井二十年水平接替计划,相配套安全工程(重点为瓦斯治理、防治水工程等)安排,单产、单进指标(不低于近3年综合平均水平),矿井发展未来展望等。
*****煤矿2019-2023年采掘衔接计划
******煤矿
2019年8月17日
第一部分 2019年各项经济技术指标完成及全年预计情况一、全年各项经济技术指标完成情况
二、2019年底“三量”的形成情况
单位:万吨
三、后五个月采面安排 综采队:
82204一次采全高
10.8.20191.8.20195.3-万吨
回采
82205一次采全高
10.10.201911.8.201920-万吨
回采
82201一次采全高31
.12.201911.10.201918-万吨
回采
各采面参数如下:
第二部分 2020-2023年采掘衔接计划安排一、各项经济技术指标安排情况
(一)各项主要经济技术指标
(二)产量安排
(具体安排见附表一:回采工作面逐月滚动接替情况表)(三)进尺安排
(具体安排见附表二)
二、采面接替情况(工作面详细参数见附表): 综采队:
822101采全高
31.10.20201.2.2020127-万吨回采82210采全高31.5.20221.11.2020338-万吨
回采
822-101采全高
24.11.20221.6.202295-万吨回采82208采全高31
.12.202325.11.2022124237-万吨)
万吨(剩余回采
各采面参数如下:
三、回采面的准备及综掘队组的安排情况
综掘队组:前期综掘一、二、三队,后期综掘一、二队
四、开拓延伸巷道工程安排
五、“三量”形成情况
一、2019-2023年逐年年底形成的三量情况
单位:万吨
二、2019-2023年底回采煤量具体分布情况
三、设备衔接及综采安装计划 (一)2019-2023年设备接替情况
(1)82204
回撤完成回采完成31.9.201910.8.2019→82201回撤完成
安装完成
22.1.202031.9.2019→822101
回撤完成安装完成15.12.202022.1.2020→(大修)→822-101回撤完成
安装完成
24.11.202215.5.2021
(2)82205
回撤完成
回采完成
30.11.201910.10.2019→(大修)
(3)新设备→82210
回撤完成安装完成15.7.202215.10.2020→82208年回撤
安装完成
202420.10.2022
(二)2019-2023年综采搬家工程安排
2019-2023年共计工作面安装6个、回撤6个,具体为82201面、822101面、82210面、822-101面、82208面、822-101面设备安装,82204面、82205
面、82201面、822101面、82210面、822-101面设备回撤。
具体安装回撤工作安排如下:
搬家工程安排:
六、探放水工程
2020年有掘必探进尺39061m,物探进尺8500m;2021年有掘必探进尺28806m,物探进尺6000m;2022年有掘必探进尺29315m,物探进尺6100m;2023年有掘必探进尺28800m,物探进尺6000m。
探掘比为7∶1。
第三部分需要解决的问题
1、矿井防灭火注氮系统改造的问题
目前矿井注氮系统无法满足采煤工作面需求,系统需进行改造,建地面注氮厂房以及增设2台1200m³/h注氮机,以满足工作面需要,申请已通过大同公司以及集团公司进入集团公司招标办,望集团公司加快办理速度。
2、矿井运输系统改造方面
矿井目前采用轨道运输,务工多、强度大、效率低及安全性差,无轨胶轮车运输是我国目前大型高效矿井普遍采用的运输方式,改造为此运输方式,不仅提升运输效率,降低运输成本,而且安全性得到了保障,运输系统简单,灵活性高,大大提升了矿井生产效率。
矿井南翼均按胶轮车运输布置,预计于2020年5月南翼开始工作面设备布置,需尽快施工胶轮车斜井,改造运输系统。
新增胶轮车斜井项目需省能源局审批,审批工作推进困难,望集团公司及大同公司给予支持。
3、22#煤层南翼大采高采煤设备方面
矿井南翼采煤工作面为大采高一次采全高采煤方法,预计2020年5月82210首采工作面进入安装阶段,目前矿井现有设备不适用南翼工作面,首采工作面设备安装时间紧张,直接影响矿井接续,需尽快购置大采高采煤设备。
附表一
回采工作面逐月滚动接替情况
- 10 -
回采工作面逐月滚动接替情况
回采工作面逐月滚动接替情况***煤矿 2021年
- 11 -
回采工作面逐月滚动接替情况
回采工作面逐月滚动接替情况***煤矿 2023年
- 12 -
附表二

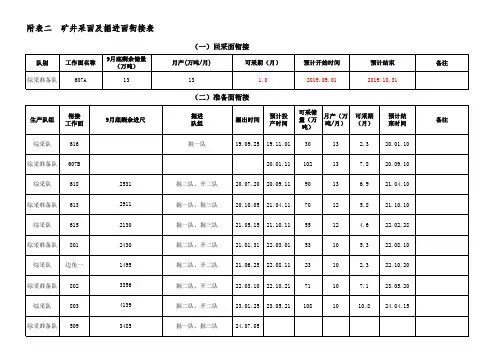

掘进工作面衔接基础表
- 13 -
- 14 -
- 15 -
掘进工作面衔接基础表
- 16 -
掘进工作面衔接基础表***煤矿 2021年
- 17 -
掘进工作面衔接基础表***煤矿 2022年
- 18 -
掘进工作面衔接基础表***煤矿 2023年
- 19 -
- 20 -。
