变电站安装调试工程质量监督检查报告表
- 格式:doc
- 大小:271.00 KB
- 文档页数:40

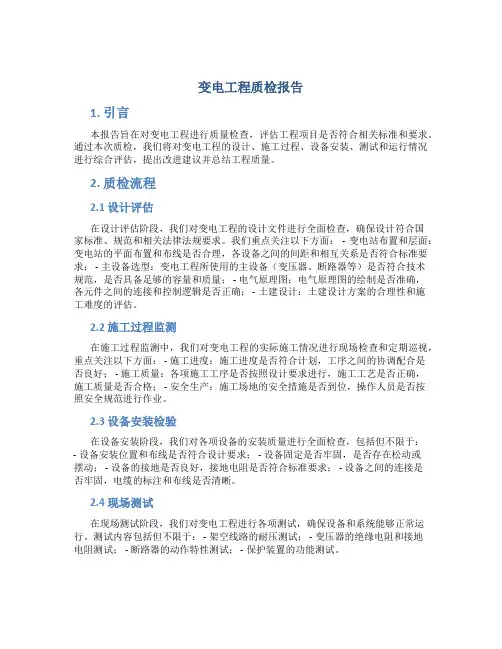

变电工程质检报告1. 引言本报告旨在对变电工程进行质量检查,评估工程项目是否符合相关标准和要求。
通过本次质检,我们将对变电工程的设计、施工过程、设备安装、测试和运行情况进行综合评估,提出改进建议并总结工程质量。
2. 质检流程2.1 设计评估在设计评估阶段,我们对变电工程的设计文件进行全面检查,确保设计符合国家标准、规范和相关法律法规要求。
我们重点关注以下方面: - 变电站布置和层面:变电站的平面布置和布线是否合理,各设备之间的间距和相互关系是否符合标准要求; - 主设备选型:变电工程所使用的主设备(变压器、断路器等)是否符合技术规范,是否具备足够的容量和质量; - 电气原理图:电气原理图的绘制是否准确,各元件之间的连接和控制逻辑是否正确; - 土建设计:土建设计方案的合理性和施工难度的评估。
2.2 施工过程监测在施工过程监测中,我们对变电工程的实际施工情况进行现场检查和定期巡视,重点关注以下方面: - 施工进度:施工进度是否符合计划,工序之间的协调配合是否良好; - 施工质量:各项施工工序是否按照设计要求进行,施工工艺是否正确,施工质量是否合格; - 安全生产:施工场地的安全措施是否到位,操作人员是否按照安全规范进行作业。
2.3 设备安装检验在设备安装阶段,我们对各项设备的安装质量进行全面检查,包括但不限于:- 设备安装位置和布线是否符合设计要求; - 设备固定是否牢固,是否存在松动或摆动; - 设备的接地是否良好,接地电阻是否符合标准要求; - 设备之间的连接是否牢固,电缆的标注和布线是否清晰。
2.4 现场测试在现场测试阶段,我们对变电工程进行各项测试,确保设备和系统能够正常运行。
测试内容包括但不限于: - 架空线路的耐压测试; - 变压器的绝缘电阻和接地电阻测试; - 断路器的动作特性测试; - 保护装置的功能测试。
3. 结果与讨论经过全面的质检,我们对变电工程的质量进行了综合评估。
总体来说,该变电工程在设计、施工和设备安装方面基本符合相关标准和要求,具备较高的质量。
元阳县华西黄金有限公司35KV输变电工程质量评估报告河南卓越工程管理有限公司云南分公司公司元阳县华西黄金有限公司35KV输变电工程项目监理部年月日批准:审核:编写:目录一、工程概况 (4)二、质量评估范围 (5)三、质量评估依据 (5)四、施工过程质量控制综述 (7)五、工程质量监理控制概述 (7)六、检验批、分项、分部工程和单位工程质量核查情况.. 8七、工程质量评估结论 (9)一、工程概况1、工程简介**220kV变电站站址位于……,所址场地地形地形平坦,交通方便。
围墙内占地面积为8000㎡,生产综合楼为地上三层、地下半层建筑物,混凝土框架结构,布置于变电站南侧;220kVGIS室为一层框架结构,布置于变电站北侧;主变压器露天布置于生产综合楼与220kVGIS室之间靠近综合楼侧;无功补偿电容器露天布置于变电站西侧。
2、工程规模2。
1远景规划主变压器: 3X180MVA;220kV配电装置: 双母线接线;出线4回; 110kV 配电装置:双母线接线,出线12回; 35kV配电装置: 单母线分段接线,出线12回; 35kV电容器: 9X10Mvar ;2.2本期规模主变压器: 2X180MVA;220kV配电装置: 双母线接线;出线2回; 110kV配电装置:双母线接线,出线8回; 35kV配电装置:单母线分段接线,出线8回; 35kV电容器: 6X10Mvar3、参建单位3。
1 建设单位:3。
2设计单位:3.3 监理单位:3.4施工单位:4、工程质量目标工程质量总评为优,并满足土建部分:分项、分部工程合格率98%;单位工程优良率96%;土建观感得分率≥90%。
安装部分:分项、分部工程合格率100%;单位工程优良率100%;工程实现零缺陷移交,确保达标投产,争创国家电网公司优质工程。
35kV变电站工程于2012年4月1日站内主体工程正式开工,计划于2012年8月30日前竣工投产。
二、质量评估范围站内所有的土建和安装调试工程。
JZLB15变电站工程质量评估报告连城新泉110kV变电站工程质量评估报告福建闽能咨询有限公司(加盖监理公司公章)2020年2月批准: 年月日审核: 年月日编写: 陈文方2020年02月24日目次1工程概况 (1)2质量评估范围 (5)3质量评估依据 (5)4施工过程质量控制综述 (6)5工程质量监理控制概述 (7)6检验批、分项、分部工程和单位工程质量核查情况 (9)7工程质量评估结论 (10)连城新泉110kV变电站工程质量评估报告一、工程概况:1、工程规模:连城110kV新泉变电站位于连城县新泉镇新泉村,工程建设规模:1、主变规模远景3×40MVA,本期1×40MVA。
2、出线规模及接入系统方案 110kV:远景3回,分别为22020塘厦变、庙前变、朋口变各1回,预留1回;本期3回,分别为22020塘厦变、庙前变、朋口变各1回。
35kV:远景 6 回,分别为庙前线、冶炼线、朋口线、新工线、莒溪线、新联线各1回;本期建设3回,分别为庙前线、冶炼线、莒溪线各1回。
10kV:远景24回;本期8回。
3、无功补偿 10kV电容器容量:远景6×4.0Mvar,本期2×4.0Mvar。
4、接地装置 35kV采用消弧线圈接地,远景按1套设置,本期预留位置。
10kV采用消弧线圈接地,远景按3套设置,本期预留位置。
连城110kV新泉变电站工程为新建变电站;工程地点在连城县新泉镇;工程按最终规模一次征地,围墙内占地4244平方米,站址总占地面积5003.84平方米。
变电站站区总平面布置呈三列式布置,按电压等级分成四块配电装置区域,110千伏配电装置布置在站区的西侧,主变布置在站区的中部,10千伏户内配电装置及综合楼位于站区的东侧,35千伏户内配电装置楼位于配电装置综合楼二层。
2、工程形象进度:本工程上部土建于2020年6月15日正式开工,电气安装(调试)工程于2020年12月8日开工,2020年1月30日竣工,2020年2月27日启动试运行。

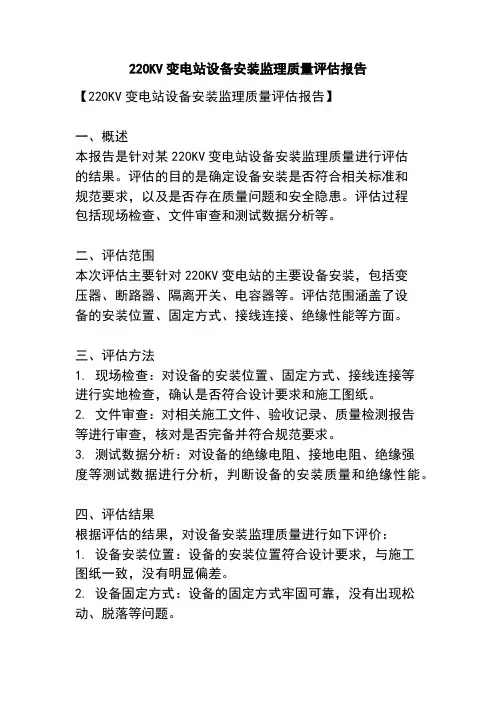

220KV变电站设备安装监理质量评估报告【220KV变电站设备安装监理质量评估报告】一、概述本报告是针对某220KV变电站设备安装监理质量进行评估的结果。
评估的目的是确定设备安装是否符合相关标准和规范要求,以及是否存在质量问题和安全隐患。
评估过程包括现场检查、文件审查和测试数据分析等。
二、评估范围本次评估主要针对220KV变电站的主要设备安装,包括变压器、断路器、隔离开关、电容器等。
评估范围涵盖了设备的安装位置、固定方式、接线连接、绝缘性能等方面。
三、评估方法1. 现场检查:对设备的安装位置、固定方式、接线连接等进行实地检查,确认是否符合设计要求和施工图纸。
2. 文件审查:对相关施工文件、验收记录、质量检测报告等进行审查,核对是否完备并符合规范要求。
3. 测试数据分析:对设备的绝缘电阻、接地电阻、绝缘强度等测试数据进行分析,判断设备的安装质量和绝缘性能。
四、评估结果根据评估的结果,对设备安装监理质量进行如下评价:1. 设备安装位置:设备的安装位置符合设计要求,与施工图纸一致,没有明显偏差。
2. 设备固定方式:设备的固定方式牢固可靠,没有出现松动、脱落等问题。
3. 接线连接:设备的接线连接符合规范要求,接头质量良好,没有出现接触不良、短路等问题。
4. 绝缘性能:设备的绝缘电阻、接地电阻、绝缘强度等测试数据均符合规范要求,绝缘性能良好。
五、存在问题和建议在评估过程中发现以下问题:1. 部分设备的接线标识不清晰,容易引起误接线,建议进行标识修复。
2. 部分设备的接地电阻较高,可能存在接地问题,建议进行检修。
3. 部分设备的绝缘电阻测试数据较低,可能存在绝缘性能不足的问题,建议进行绝缘处理。
六、结论根据评估结果和存在问题的分析,本次220KV变电站设备安装监理质量总体上符合要求,但仍存在一些问题需要及时修复和处理。
建议相关责任方采取相应的措施,确保设备安装质量和运行安全。
七、附录评估过程中所使用的检查表格、文件审查清单、测试数据分析表等详细资料见附录。
常规变电站时间同步装置
新安装检验报告
变电站名:
设备名称:
工作负责人:
工作班成员:
公司
检修日期年月日至年月日
1装置型号及参数
错误!未找到引用源。
3装置绝缘检查
4二次回路绝缘检查
5 装置逆变电源检验
5.1逆变电源使用年限检查
5.2逆变电源的自启动性能校验(负载状态下)
6装置上电检查
6.1通电自检
6.2软件版本检查
7装置开关量检验
8输出信号检验
8.1 TTL电平接口
8.2 TTL空接点接口
8.3 RS232接口
8.4 RS485/RS422接口
8.5 光纤接口
8.6 交流调制接口
8.7 网络接口
8.8 输出接口驱动性能测试
9 守时功能检验
10 接收灵敏度性能检验
11传输延时补偿测试
12 电网频率测量测试
13 其它检查
14定值一致性核对
15试验仪器仪表清单
16结论
记录检验中发现及解决的问题,及最后的检验结果。
电力工程有限公司35千伏变电站工程三级质量检查记录表竣工验收质量检查不合格品识别处置表35千伏 -变电站工程土建竣工验收施工质量公司级检查记录DBB-GSJCJL-01一、地基与基础分部工程1.轴线位移独立基础【≤10mm】3 5 5 2 6 2 0 9 4 1 6 32.基础标高偏差【≤±10mm】 + -3 -4 -8 6 -7 4 -5 -8 6 43.基础断面【+8~-5 mm】6 -5 6 7 -5 4 +7 -5 -4 -5 64.杯形基础杯底【0~-10 mm】: -4 -3 -3 -4 -8 -9 -7 -5 -7 -55.基础外观: 外观质量无露筋、蜂窝、孔洞、夹渣、疏松、裂缝等,符合设计和规范要求。
二、主体分部工程1.轴线位移柱、梁【≤8mm】7 8 6 4 5 4 6 4 7 8 5 62.垂直度层高≤5m【≤8(6) mm】 5 4 2 6 5 2 5 3 4 33.柱、梁标高偏差【≤±10mm】10 -9 8 -2 9 -8 9 -10 8 -9 104.截面尺寸偏差【+8~-5 mm】4 -4 8 8 -5 6 8 -5 -5 -4 85.表面平整度【≤8(6) mm】 4 5 3 6 5 1 5 4 3 46.柱、梁、板外观: 外观质量无露筋、蜂窝、孔洞、夹渣、疏松、裂缝等,符合设计和规范要求。
三、建筑电气分部:1.照明开关的选用、开关的通断位置正确;2.绝缘电线套管埋设位置及埋设方式符合设计及规范要求;3.插座的接线符合设计及规范要求;4.连接的电线电缆符合设计及规范要求5.防雷接地敷设符合设计及规范要求。
四、给排水分部:1.未完成施工,但不影响电气安装施工。
五、装饰装修分部1、未完成施工,但不影响电气安装施工。
六、建筑屋面分部1.找平层、保温层、结合层、细石混凝土保护层等施工符合设计及规范要求。
2.泛水高度大于250mm,符合要求。
七、构支架安装1.杯底安装标高偏差【±5(4) mm】 4 -2 -4 -2 -5 -3 -3 3 2 42.垂直偏差【小于3/2000混凝土杆长,且不大于25mm】3 5 4 5 6 4 7 8 5 23.电杆外观符合现行有关标准规定4.钢筋混凝土电杆型号符合设计要求八、施工相关资料1.施工相关资料如材料进场检验报审、施工检验批记录、各种检试验报告等齐全,基本做到工序完成资料完成。
电力工程质量监督实施管理程序(试行)第一章总则第一条为进一步加强电力工程质量监督管理,规范电力工程质量监督检查程序,根据国务院《建设工程质量管理条例》及相关管理规定,制定本程序。
第二条根据国家能源局委托,各级电力工程质量监督机构(以下简称“质监机构”)依法行使电力工程质量监督政府职能。
第三条各质监机构依据法律、法规和工程建设强制性条文对工程建设各责任主体质量行为和工程实体质量实施质量监督。
电力工程质量监督不代替工程建设各责任主体的工程质量管理职能和责任。
第四条本程序适用于电力(包括火电、核电和输变电等)项目的新建、改建、扩建工程。
第二章质量监督注册第五条电力工程项目法人单位(建设单位)在工程开工前,必须按要求到相应的质监机构办理质量监督注册手续。
第六条注册申报(一)注册条件工程项目已经取得政府核准(审批)建设文件,勘察、设计、施工(主体)、监理单位已完成招标,项目法人单位(建设单位)各项目部的主要管理人员已到位,相关检测单位已明确。
(二)注册划分电力工程项目按照电力工程质量监督范围划分,由项目法人单位向规定的质监机构进行注册申报。
(三)注册申报按照《电力工程质量监督注册申报书》(见附表1)要求,由建设单位组织各相关单位进行填报,并提交工程项目核准(审批)建设文件等相关资料。
第七条注册审核质监机构负责工程质量监督注册申报文件的审核、验证。
主要审核内容如下:(一)审核工程项目是否已经取得政府核准(审批)建设文件;未经国家核准(审批)建设的电力工程项目,各级质监机构不得受理其质量监督注册申报。
(二)审核勘察、设计、施工、调试、监理单位资质是否与所承担任务相符;审核检测单位是否具有相应资质,是否满足电力行业管理要求。
(三)审核勘察、设计、施工、调试、监理单位主要管理人员是否持有相应执业资格证书;主要负责人如有变更,须经项目法人单位(建设单位)书面批准。
第八条注册证书经质监机构审核,监督注册申请符合规定的,由质量监督机构颁发《电力工程质量监督注册证书》(见附表2)。
XXX风电项目220kV升压站电气设备安装及调试工程竣工三级自检报告工程名称:XXX风电项目工程专业: __________ 升压站电气设备安装_________XXX有限公司2020年11月20日220kV升压站电气设备安装及调试工程三级自检报告自检评价:主变压器系统设备安装单位工程;主控及直流设备安装单位工程;35kV 配电装置安装单位工程;22OkV 屋外配电装置电气安装单位工程;站用低压配电装置安装单位工程;无功补偿装置安装单位工程;全站电缆施工安装单位工程;全站接地装置安装单位工程;全站电气照明装置安装单位工程;水工设备安装单位工程。
经检查以上单位工程所属各分部、分项工程均已验评合格。
施工负责人: ________________ 日期:自检评价:主变压器系统设备安装单位工程;主控及直流设备安装单位工程;35kV 配电装置安装单位工程;22OkV 屋外配电装置电气安装单位工程;站用低压配电装置安装单位工程;无功补偿装置安装单位工程;全站电缆施工安装单位工程;全站接地装置安装单位工程;全站电气照明装置安装单位工程;水工设备安装单位工程。
经检查以上单位工程所属各分部、分项工程均已验评合格。
经试验调试及检查以上单位工程所属各分部、分项工程均已验评合格。
试验负责人: ________________ 日期:自检评价:主变压器系统设备安装单位工程;主控及直流设备安装单位工程;35kV 配电装置安装单位工程;220kV 屋外配电装置电气安装单位工程;站用低压配电装置安装单位工程;无功补偿装置安装单位工程;全站电缆施工安装单位工程;全站接地装置安装单位工程;全站电气照明装置安装单位工程;水工设备安装单位工程。
经检查以上单位工程所属各分部、分项工程均已验评合格。
经试验调试及检查以上单位工程所属各分部、分项工程的质量控制资料及安全功能检测记录基本齐全;实体(观感)质量良好。
项目负责人: ________________ 日期:抽检评价:抽检了本工程十个单位工程,所属各分部、分项工程的质量控制资料及安全功能检测记录,资料基本齐全,工程实体(观感)质量良好。
施工单位变电站质量自检报告一、引言变电站是电力系统中重要的组成部分,其质量直接关系到电力系统的稳定运行与供电质量。
为确保变电站的质量,施工单位在施工完成后需要进行自检工作,以发现潜在问题并及时解决。
本报告将对施工单位变电站质量自检工作进行详细描述。
二、自检内容1. 设备安装施工单位需要对变电站的设备安装进行自检,包括变压器、断路器、隔离开关等设备的安装是否符合相关规范要求,接地装置的可靠性是否达标,设备的连接、固定是否牢固等。
2. 电气连接自检过程中,施工单位需要对变电站的电气连接进行检查,确保电缆的截面积符合要求,接头的焊接质量良好,连接处的绝缘性能达标,接线端子的紧固可靠等。
3. 绝缘测试施工单位需要进行绝缘测试,以确保变电站的绝缘性能符合要求。
测试内容包括绝缘电阻测试、局部放电测试等,测试结果应符合相关规范标准。
4. 环境保护施工单位需要对变电站的环境保护措施进行自检,包括变电站周边的噪声、电磁辐射等是否超过规定限值,废弃物的处理是否符合环保要求等。
5. 安全设施自检过程中,施工单位需要对变电站的安全设施进行检查,包括消防设施、安全标识、紧急停电装置等是否完好有效。
三、自检结果经过自检,施工单位应将结果进行详细记录,并及时整理出自检报告。
自检报告应包括自检内容、自检结果、存在的问题及解决方案等,确保报告内容完整准确。
四、问题整改根据自检结果,施工单位应制定相应的整改措施,并按照计划进行整改工作。
整改过程中应严格按照相关规范要求进行,确保问题得到有效解决。
五、质量保证施工单位应加强质量保证工作,确保变电站的质量符合要求。
质量保证工作包括对施工过程的监督检查、质量记录的保存和归档、现场管理的规范执行等。
六、经验总结施工单位应总结自检工作中的经验教训,为今后的施工工作提供借鉴。
经验总结应包括自检工作中发现的常见问题及解决方法、自检工作的改进措施等。
七、结论通过自检工作,施工单位能够及时发现问题并加以解决,提高变电站的质量水平。
110kV****变安装工程竣工自检报告110kV****变安装工程项目经理部2007年12月7日110kV***变安装工程竣工自检报告我公司承建的110kV****变电气安装工程于2007年10月15日开工,并于2007年12月10日完成。
本工程主要内容为1、主变压器40MVA二台。
2、110KV进线二回,110kV GIS设备共七个间隔。
3、10kV中置式开关柜三十八柜,并联无功补偿装置4×4800kar电容器组共四组,接地变800/10共二组。
以上电气工程安装及调试、载波通信及综合自动化安装、调试。
4、变电所三通一平、主体建筑工程。
针对本工程特点,认真编制施工组织设计和安全技术保证措施,成立项目经理部并派经验丰富的工程师进驻现场,严格按照图纸设计和施工规范要求精心组织施工,根据公司质量体系文件《土建工程施工工序控制程序》《变电工程施工工序控制程序》《检验和试验状态控制程序》进行施工。
施工中,施工人员和质检员按贯标要求及时准确填写施工记录、施工检查记录、关键工序把关卡、试验记录等。
对特殊工种操作人员要求持证上岗。
严格执行工序交接验收制度和隐蔽工程验收制度,上道工序未经验收或隐蔽验收,不得进行下道工序施工。
认真对待施工验收中发现施工缺陷的处理工作,并根据实际情况,举一反三的进行全面检查,确保施工质量。
工程质量的内部检查执行公司工程质量三级检查制度,现班(组)自检。
严格执行以下质量检验标准:《建筑电气安装工程施工及验收规范》GBJ303-88;《电力建设施工及验收规范》建筑工程篇SDJ69-87;《电气装置安装工程高压电器施工及验收规范》GBJ147-90;《电气装置安装工程母线装置施工及验收规范》GBJ149-90;《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;《电气装置安装工程电缆线路施工及验收规范》 GB50168-92;《电气装置安装工程接地装置施工及验收规范》GB50169-92;《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;《电气装置安装工程蓄电池施工及验收规范》GB50172-92;《电气装置安装工程电气设备交接试验标准》GB50150-91;《继电保护及安全自动装置检验条例》(87)水电电生字第108号首先,班组施工过程中进行自检,由工作负责人对工作人员的工作进行把关,再由班长总监督。
