第12章国际工程估价12. 1. 1国际工程定义及其特点国际工程(International projects ),是指通过国际性公开招标投标竞争进行工程发包、并按照国际上通用的工程项目管理模式进行建设的工程。
它既包括我国各个对外工程公司已经承包施工的一大批海外工程(Overseas Projects),也包括我国境内的进行国际性公开招标和合同管理的国内工程项目(Domestic Projects)。
12. 1. 2国际工程估价体系英国皇家特许测量师学会(RICS)国际咨询工程师联合会(FIDIC)FIDIC下属许多专业委员会,如业主咨询工程师关系委员会(CCRC) , 土木工程合同委员会(CECC),电气机械合同委员会(EMCC), 职业责任委员会(FLC)等。
各专业委员会编制了许多规范性的合同文本,如土木工程施工合同条件(FIDIC红皮书)、电气与机械工程合同条件(FIDIC黄皮书)、业主咨询工程师标准服务协议书(FIDIC白皮书)、设计建造与交钥匙合同条件(FIDIC 橘皮书)、土木工程分包合同条件等。
12. 1. 3国际工程估价常用贸易术语为了规范国际贸易中不同交货状态的称谓及价格含义,国际商会专门制定了《国际贸易条件解释通则》(International Rules for theInterpretation of Trade Terms简称INCOTERMS )在1比0 TERMS中有14种贸易术语。
装运港船上交货(Free on Board, FOB):习惯称离岸价格,是我国进口设备采用最多的…种货价。
运费、保险在内价(Cost Insurance Freight named port of destination, CIF):习惯称到岸价格,是现代国际贸易中应用最普遍的一种贸易术语。
12. 1. 3国际工程估价常用贸易术语运费在内价(Cost and freight named port of destinatio n, C.&.F):卖方负责将合同规定的货物装载运往指定的目的港,并支付运费,负担货物装上船以前的各项费用与风险。
造价工程师建设工程造价案例分析第二套真题附答案建设工程造价案例分析真题解析【案例一】(2016真题改)(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同已建同类项目的单位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正数为1.05,人材机以外的其它费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元(不含销项税额),增值税税率为17%,增值税附加税率为10%,项目正常年份年经营成本为400万元(不含可抵扣的进项税额30万)。
项目运营第1年产量为设计产量的85%,第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本,增值税、可抵扣的进项税额和增值税附加均为正常年份的85%。
企业所得税率为25%。
问题:(计算结果保留两位小数)1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)。

项目1选择题:1.从业主的角度出发,工程造价是指( C )。
A.建造安装工程费用B.工程价格C.固定资产投资D.工程结算2.工程造价的含义之一,可以理解为( B )。
A.工程费用B.工程价格C.工程价值D.工程成本3.工程造价在整个建设期内处于不确定状态,直至竣工决算后才干确定建设项目的最终实际工程造价,反映了工程造价的( C )特点。
A.大额性B.个别性C.动态性D.层次性4.工程计价需要在工程建设的各个阶段依据一定的计价顺序、计价资料和计价方法分别计算,反映了计价的( B )特性。
A.单件性B.多次性C.组合性D.多样性5.项目建议书阶段,按照有关规定编制( A )。
A.初步投资估算B.初步设计总概算C.施工图预算D.结算6.建设工程承包价格对应于( B )。
A.承包人而言的B.承、发包双方而言的C.发包人而言的D.建设单位而言的7.在初步设计阶段的造价文件称为( B )A.投资估算B.设计概算C.修正设计概算D.施工图预算8.在施工图设计阶段的造价文件称为( D )。
A.投资估算B.设计概算C.修正设计概算D.施工图预算项目2单项选择题:1.关于国产设备运杂费估算的说法,正确的是( A )。
A.国产设备运杂费包括由设备创造厂交货地点运至工地仓库所发生的运费B.国产设备运至工地后发生的装卸费不应包括在运杂费中C.运杂费在计取时不区分沿海和内陆,统一按运输距离估算D.工程承包公司采购设备的相关费用不应计入运杂费2.某建设工程项目需从国外进口设备,应计入该设备运杂费的是( A )。
A.设备安装前在工地仓库的保管费B.国外运费C.国外运输保险费D.按规定交纳的增值税3.已知某项目设备及工、器具购置费为1000万元,建造安装工程费580万元,工程建设其他费用240万元,豫备费200万元,其中涨价豫备费50万元,建设期贷款500万元,建设期贷款利息80万元。
则该建设项目的工程造价为( C )万元。
A.2600 B.2150 C.2100 D.20504.根据我国现行建造安装工程费用组成的规定,下列不属于社会保险费的是( B )。

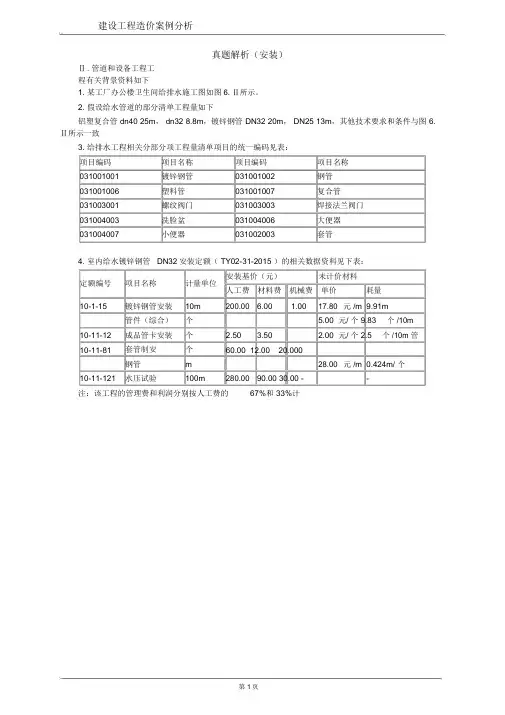

建设工程造价案例分析真题解析(安装)Ⅱ. 管道和设备工程工程有关背景资料如下1.某工厂办公楼卫生间给排水施工图如图6. Ⅱ所示。
2.假设给水管道的部分清单工程量如下铝塑复合管 dn40 25m, dn32 8.8m,镀锌钢管 DN32 20m, DN25 13m,其他技术要求和条件与图 6. Ⅱ所示一致3.给排水工程相关分部分项工程量清单项目的统一编码见表:项目编码项目名称项目编码项目名称031001001 镀锌钢管031001002 钢管031001006 塑料管031001007 复合管031003001 螺纹阀门031003003 焊接法兰阀门031004003 洗脸盆031004006 大便器031004007 小便器031002003 套管4.室内给水镀锌钢管 DN32安装定额( TY02-31-2015 )的相关数据资料见下表:定额编号项目名称计量单位安装基价(元)未计价材料人工费材料费机械费单价耗量10-1-15 镀锌钢管安装10m 200.00 6.00 1.00 17.80 元 /m 9.91m 管件(综合)个 5.00 元/ 个 9.83 个 /10m 10-11-12 成品管卡安装个 2.50 3.50 2.00 元/ 个 2.5 个 /10m 管10-11-81 套管制安个60.00 12.00 20.000钢管m 28.00 元 /m 0.424m/ 个10-11-121 水压试验100m 280.00 90.00 30.00 - -注:该工程的管理费和利润分别按人工费的67%和 33%计说明:1.办公楼共三层,层高为 3.3m。
图中尺寸标注标高以“ m”计,其他均以“ mm”计。
2.卫生间盥洗间给水管道采用铝塑复合管及管件;大小便冲洗给水(中水)管道采用镀锌钢管及管件,螺纹连接。
给水干管为埋地,立管为明设,支管为暗设。
管道出入户穿外墙处设碳钢刚性防水套管。
3.阀门采用截止阀门 JIIT-10 。
第4章建筑面积计算参考答案一、选择题
1.B
2.D
3.B
4.B
5.AC
6.C
7.ABC
8.B
9.C
二.计算题
S1=20.34×9.24=187.94m2
S2=3×3=9m2
S3=(3+10.5)×1.5=20.25m2
S4=(3-0.24)×1.5=4.14m2
S=S1-S2-S3-S4=187.94-9-20.25-4.14=154.55m2
第5章定额计价方式参考答案一、选择题
1.D
2.D
3.B
4.D
5.D
二.计算题
第1题
1、平整场地
S平整场地=(6.9+0.24+4)×(5.4+0.24+4)=107.39m2
2、挖基础土方
已知:a=1.2m,C=300mm,H=1.85-0.45=1.4m,二类土,人工挖土,查表5-3知, k=0.5 L中=(6.9+5.4)×2=24.6m
L内墙基长=6.9-1.2+2.4-1.2=6.9m
V土方=(a+2c+kH)×H×(L中+L内墙基长)
=(1.2+2×0.3+0.5×1.4)×1.4×(24.6+6.9)=110.25m3
3、基础垫层
L中=(6.9+5.4)×2=24.6m
L内墙垫层长=6.9-1.2+2.4-1.2=6.9m
V垫层=1.2×0.1×(24.6+6.9)=3.78m3
4、砼条形基础
L中=(6.9+5.4)×2=24.6m
L内基下长=6.9-1.0+2.4-1.0=7.3m
L内基上长=6.9-0.4+2.4-0.4=8.5m
L内基中长=(7.3+8.5)/2=7.9m
S下=1.0×0.2=0.2m2
S中=(1.0+0.4) ×0.15/2=0.105m2
S上=0.4×0.3=0.12m2
V条基=(0.2+0.105+0.12)×24.6+(0.2×7.3+8.5×0.12+7.9×0.105)=13.76m3
5、砖基础
砖基础宽:0.24,高H=1.85-0.1-0.2-0.15-0.3=1.1m
L中=(6.9+5.4)×2=24.6m
L内=6.9-0.24+2.4-0.24=8.82m
V砖基=0.24×1.1×(24.6+8.82)=8.82m3
6、基础回填土
室外地坪以下砖砌体所占体积=0.24×(1.85-0.45-0.1-0.2-0.15-0.3)×(24.6+8.82)=5.21m3 V回填土=V挖方-V室外以下基础所占体积=110.25-3.78-13.76-5.21=87.5m3
第2题
已知: a=b=1.5+0.2=1.7m,C=300mm,H=2.1-0.3=1.8m,二类土,人工挖土,查表5-3知:k=0.5
V土方=[(1.7+2×0.3+1.8×0.5)×(1.7+2×0.3+1.8×0.5)×1.8+0.52×1.83/3] ×10=189.18m3
第3题
V外墙=0.37×(30×3-16)-5=27.38m3
第7章措施项目费、其他费、规费参考答案
一、选择题
1.C
2.B
二.简答题
1、规费包括:社会保险费(养老保险费、失业保险费、医疗保险费、工伤保险费)、住房公积金、工程排污费
2、实验楼脚手架
S1=17.94×6.24=112.13m2
S2=S3=17.94×6.24+0.5×1.2×4.56=114.87m2
S综合脚手架=112.13+114.87×2=341.87 m2。
