如何控制机电安装工程进度
- 格式:doc
- 大小:25.00 KB
- 文档页数:5

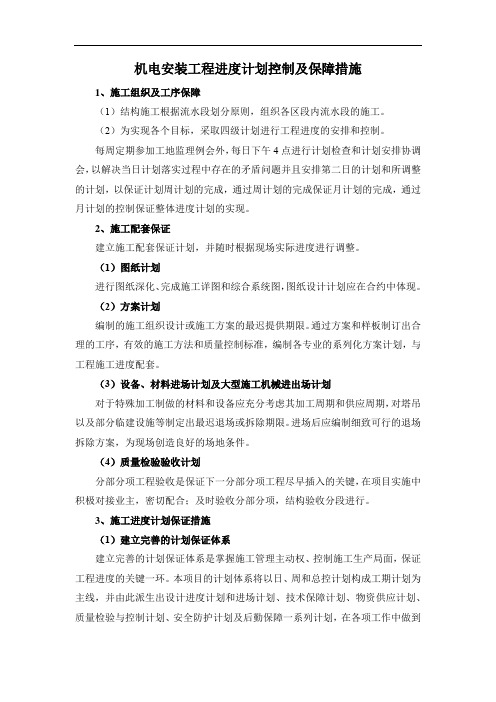

机电安装工程进度计划控制及保障措施1、施工组织及工序保障(1)结构施工根据流水段划分原则,组织各区段内流水段的施工。
(2)为实现各个目标,采取四级计划进行工程进度的安排和控制。
每周定期参加工地监理例会外,每日下午4点进行计划检查和计划安排协调会,以解决当日计划落实过程中存在的矛盾问题并且安排第二日的计划和所调整的计划,以保证计划周计划的完成,通过周计划的完成保证月计划的完成,通过月计划的控制保证整体进度计划的实现。
2、施工配套保证建立施工配套保证计划,并随时根据现场实际进度进行调整。
(1)图纸计划进行图纸深化、完成施工详图和综合系统图,图纸设计计划应在合约中体现。
(2)方案计划编制的施工组织设计或施工方案的最迟提供期限。
通过方案和样板制订出合理的工序,有效的施工方法和质量控制标准,编制各专业的系列化方案计划,与工程施工进度配套。
(3)设备、材料进场计划及大型施工机械进出场计划对于特殊加工制做的材料和设备应充分考虑其加工周期和供应周期,对塔吊以及部分临建设施等制定出最迟退场或拆除期限。
进场后应编制细致可行的退场拆除方案,为现场创造良好的场地条件。
(4)质量检验验收计划分部分项工程验收是保证下一分部分项工程尽早插入的关键,在项目实施中积极对接业主,密切配合;及时验收分部分项,结构验收分段进行。
3、施工进度计划保证措施(1)建立完善的计划保证体系建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。
本项目的计划体系将以日、周和总控计划构成工期计划为主线,并由此派生出设计进度计划和进场计划、技术保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。
(2)人、财、物的保障在本工程上,委派具有同类工程经验和能力的一级注册建造师及从事项目管理的各类专业人员组成项目指挥部,以最大程度地满足工程的需要。
机电安装工程质量控制措施引言概述:机电安装工程质量控制措施是确保机电安装工程质量的重要手段。
它涉及到工程的各个环节,包括设计、施工、验收等。
本文将从五个大点来阐述机电安装工程质量控制措施,包括设计控制、施工控制、材料控制、检验控制和验收控制。
正文内容:1. 设计控制1.1 设计合理性控制:设计应符合相关规范和标准,确保机电设备的选型、布置和连接等符合工程要求。
1.2 设计文件控制:设计文件应完整、准确,包括工程图纸、施工方案、设备清单等,以确保施工过程中的准确性和规范性。
1.3 设计变更控制:对于设计变更,需要经过相应的程序和审核,确保变更的合理性和影响的控制。
2. 施工控制2.1 施工计划控制:制定详细的施工计划,明确施工进度和工序,确保施工按计划进行。
2.2 施工质量控制:对施工过程进行监督和检查,确保施工质量符合要求。
2.3 施工安全控制:采取相应的安全措施,确保施工过程中的安全性,防止事故的发生。
3. 材料控制3.1 材料选用控制:选择符合要求的材料,确保其质量和性能符合工程要求。
3.2 材料进场控制:对进场材料进行检验和验收,确保材料的质量和数量符合要求。
3.3 材料使用控制:对材料的使用进行控制,包括储存、保护和使用过程中的注意事项,确保材料的完好性和稳定性。
4. 检验控制4.1 检验计划控制:制定详细的检验计划,明确检验的内容和方法,确保检验的全面性和准确性。
4.2 检验过程控制:对检验过程进行监督和检查,确保检验的操作规范和结果准确。
4.3 检验记录控制:对检验记录进行管理和保存,确保检验结果的可追溯性和准确性。
5. 验收控制5.1 验收标准控制:制定详细的验收标准,明确验收的内容和要求,确保验收的准确性和公正性。
5.2 验收程序控制:按照验收程序进行验收,包括检查、试运行和技术交底等环节,确保验收的全面性和规范性。
5.3 验收记录控制:对验收记录进行管理和保存,确保验收结果的可追溯性和准确性。
机电安装工程质量控制措施一、引言机电安装工程是指对建筑物内的机械设备、电气设备、管道设备等进行安装、调试和运行的工程。
为确保机电安装工程的质量,需要采取一系列的质量控制措施。
本文将详细介绍机电安装工程质量控制措施的要点和方法。
二、质量控制措施1. 前期准备阶段在机电安装工程的前期准备阶段,应制定详细的施工方案和质量控制计划。
包括但不限于以下内容:- 工程的施工组织方案,包括施工队伍的组织结构、施工进度计划等;- 施工现场的布置图纸,包括设备的摆放位置、管道的走向等;- 安全措施的制定,包括施工现场的安全警示标志、施工人员的安全防护措施等。
2. 施工过程控制在机电安装工程的施工过程中,需要严格控制施工质量,确保各项工作按照规范进行。
具体控制措施包括但不限于以下几点:- 施工材料的质量控制:对于机电安装工程所使用的材料,应进行严格的检验和验收,确保材料符合相关标准和规范要求;- 施工工艺的控制:根据施工方案和质量控制计划,严格按照规范要求进行施工,确保工艺流程的正确性和施工质量的稳定性;- 施工现场的管理:严格按照施工组织方案进行施工现场的管理,包括现场的清理、安全警示标志的设置、施工人员的安全防护等;- 施工记录的完善:对施工过程中的关键节点和重要工作进行记录,包括施工人员的签到记录、材料的验收记录、施工工艺的记录等。
3. 质量检验和验收在机电安装工程完成后,需要进行质量检验和验收,确保工程质量符合相关标准和规范要求。
具体控制措施包括但不限于以下几点:- 质量检验的方法和标准:根据相关标准和规范,制定质量检验的方法和标准,对机电安装工程进行全面检查,包括设备的安装质量、管道的连接质量等;- 质量验收的程序和要求:根据相关标准和规范,制定质量验收的程序和要求,对机电安装工程进行全面验收,包括设备的运行情况、管道的漏水情况等;- 质量问题的处理:对于质量问题,应及时进行整改和处理,确保问题得到解决和改善。
机电安装工程施工进度计划及保证措施机电安装工程施工进度计划及保证措施是确保整个工程能够按时完成的重要环节。
在机电安装工程施工过程中,正确制定施工进度计划并采取有效的保证措施,可以有效地提高工程施工效率,保障工程的质量和安全。
本文将针对机电安装工程施工进度计划及保证措施进行详细探讨。
一、施工进度计划1. 制定施工进度计划在进行机电安装工程施工前,首先需要根据工程的具体情况和要求制定施工进度计划。
施工进度计划应包括具体的工程任务、施工工艺和方法、工期计划等内容,以确保工程施工按时有序进行。
2. 合理安排工程进度在制定施工进度计划时,需要合理安排工程进度,考虑到各项工程任务的先后顺序和依赖关系,确保工程进度的合理性和可行性。
同时,应根据工程实际情况不断调整和优化施工进度计划,以确保工程能够如期完工。
3. 强化施工监督管理在执行施工进度计划过程中,需要强化施工监督管理,对各项工程任务进行跟踪检查和控制,及时发现和解决施工中的问题和难点,确保工程施工顺利进行。
二、保证措施1. 提高施工人员素质为了保证机电安装工程施工质量和进度,需要提高施工人员的素质和技能水平,加强施工队伍的管理和培训,确保施工人员能够具备扎实的技术基础和丰富的实践经验,提高施工效率。
2. 加强施工现场管理在机电安装工程施工现场,需要加强施工现场管理,严格执行施工安全规范和操作规程,保证施工场地的整洁和有序,做好施工现场安全保障工作,防止施工中发生意外事件,确保施工安全。
3. 持续改进施工工艺为了提高机电安装工程施工效率和质量,需要持续改进施工工艺和方法,引入先进的施工技术和设备,提高施工效率和质量水平,确保工程施工能够按时完成。
结语通过对机电安装工程施工进度计划及保证措施的详细探讨,我们可以看到,制定合理的施工进度计划并采取有效的保证措施,是保障工程施工顺利进行和按时完成的关键。
只有科学规划和严格执行施工进度计划,加强施工现场管理和施工人员素质提升,持续改进施工工艺,才能确保机电安装工程施工质量和进度达到预期目标,为工程的顺利竣工奠定坚实基础。
机电安装施工进度计划保障措施1. 前言在机电安装工程施工过程中,进度计划的制定与管理对于工程的顺利进行至关重要。
本文将就机电安装施工现场进度计划的编制与保障措施进行介绍,以期能够提高机电安装施工的进度管理效率,保障工程进度顺利完成。
2. 进度计划的编制2.1 确定工期在施工前阶段,首要任务是根据工程量和施工难度确定该工程的工期,以此为基础进行进度计划的编制。
工期不仅会影响进度计划的制定,同时也直接关系到施工期间的资金管理和安保工作。
2.2 制定施工进度计划根据工期分配出施工计划时间表,包括实际工程工作进度和计划完成阶段。
在时间表中,应列举出每个进度点以及该点的完成日期,并最终确定整个机电安装工程的总工期。
2.3 编制进度计划图绘制机电安装进度计划图是进度管理的重点,也是施工过程中最直观的总结形式。
进度计划图通常包括进度曲线图、进度条、进度表等,以便工程师、监理和业主等各方能够随时观察和调整施工进度。
3. 进度计划的保障措施3.1 做好施工与组织管理在施工过程中,将必要的时间分配到各个施工任务中,并针对每个施工任务制定相应的工作计划。
同时,根据施工任务的不同,合理安排施工人员的工作时间和工作量。
3.2 建立并完善成熟的工作机制在施工现场,应建立完善的工作机制,包括定期例会、现场管理和人员定位等,以确保工作进度不超出计划时间线。
3.3 加强现场监督在施工过程中,监理应对施工过程进行全程监督,包括对物料的管理、对人员的管理、对设备的管理等,以保证施工进度按计划有序进行。
3.4 完善调度控制在施工过程中,需对施工进度进行调度控制,及时发现并解决施工中的问题。
此外,在调整计划时需要避免计划过于严苛,尤其是在物料采购方面要有一定的准备时间。
4. 结论机电安装施工进度计划保障措施是机电安装施工过程中必须要重视和执行的工作,保障措施不只是进度的保障,更是施工的保障,对于机电安装项目的进度和质量的保证都至关重要。
机电安装工程工期进度安排及保证措施一、工程概述机电安装工程是一种综合性较强的工程,是在建筑工程基础之上增加机电设备安装所形成的工程。
该工程一般包括水、电、气、暖四个方面的安装,如给排水设备、电力设备、空调设备等。
其安装质量和工期的保证对整个工程的成功实施至关重要。
二、工期进度安排工程的安排和施工周期的控制都是必须认真对待的,只有合理的进度计划和科学的控制才能使工程顺利进行。
对于机电安装工程而言,工期与质量同等重要,下面将介绍如何安排工期进度:1.工期的确定工期的确定是指在设计阶段确定的施工期限,包括正常工期与加班工期。
确定工期的关键是准确测算各阶段的工作量,在不牺牲工程质量前提下、保证时间尽可能短的情况下来设定工期目标。
在确定工期时,还要考虑其它因素的影响,如施工设备、人员调度等。
2.工期计划的制定对于机电安装工程而言,制定科学合理的工期计划十分必要。
应提前进行排程计划,在施工过程中及时分析总进度与实时进度的变化情况,并进行进度调整。
以下是工期计划制定的步骤:1.项目计划的制定2.工作量的测算3.工期目标的确定4.制定工期计划表5.进度控制与调整三、保证措施对于机电安装工程,工期确保的同时,质量也不能出现丝毫问题。
为此,在施工期间必须采取相应的保证措施来确保安装质量和工期进度。
1.项目管理采用专业的项目管理方法和技术,提供全过程管理服务,为机电安装工程的顺利实施提供保障。
2.人员管理实行项目经理负责制,组建专业齐全的机电安装施工队伍,提供卓有成效的项目保障,增强施工队伍的凝聚力和执行力。
3.施工过程的控制对材料、设备进度、质量要进行全面权衡并进行协调,加强施工现场管理,采取先期制造、分批供料等措施,加强施工进度、质量、安全的监控,确保工期目标的达成。
4.初步验收及调试及时进行初步验收,并着重进行质量、安全、工艺及设备的调试,跟进设备安装及整机启动调试等过程,确保工作流程的顺利实现,提高安装质量和检测结果的准确性。
机电设备安装进度控制机电设备安装进度控制是确保工程按时交付的重要环节。
在机电设备安装过程中,要做好进度控制,需要做好以下几个方面的工作。
首先,要制定合理的进度计划。
在开始机电设备安装工作之前,需要制定详细的进度计划。
通过对工程进度的合理安排,可以明确每个环节的工期和交付时间,为后续的控制工作提供依据。
同时,还应考虑到工程中可能出现的突发因素,并留出合理的缓冲时间,以应对可能发生的延期。
其次,要进行有效的沟通和协调。
在机电设备安装过程中,涉及到多个部门和多个施工队伍的协同作业,因此需要建立良好的沟通机制。
各工作人员之间要保持及时的沟通和信息共享,及时解决可能出现的问题和难题。
并通过协调各个施工队伍的工作节奏,保证各个环节按时进行。
再次,要加强监督和管理。
对于机电设备安装工作,要进行有效的监督和管理,确保施工进度按计划进行。
可以设置专门的监管人员,对施工现场进行巡视和检查,及时发现问题并协调解决。
同时,还可以借助现代技术手段,如安装监控摄像头等,对施工现场进行实时监控,及时掌握进度情况。
最后,要建立健全的反馈机制。
在机电设备安装过程中,要及时跟踪和记录施工进度,将实际的完成情况与计划进行对比,及时发现并纠正偏差。
同时,还要进行进度分析,找出影响施工进度的原因,并采取相应的措施加以解决,以确保工程按时完成。
机电设备安装进度控制是一个复杂的工作,需要综合考虑各个方面的因素。
通过合理制定进度计划、做好沟通协调、加强监督管理和建立反馈机制,可以有效控制机电设备安装进度,确保工程按时交付。
在机电设备安装过程中,除了上述提到的进度控制工作外,还有一些相关内容需要注意和加以管理。
首先是资源调配和供应管理。
在机电设备安装中,需要调配各种资源,如人力、材料、设备等。
要进行合理的资源调配,确保每个环节都有足够的资源支持。
此外,还需要及时跟踪和管理供应链,确保所需材料和设备的及时供应,避免因供应不足或延迟而导致的进度延误。
机电安装工程质量控制体系及措施前言机电安装工程是建筑工程的重要组成部分,其质量安全直接关系到整个工程的使用效果和安全性,因此机电安装工程质量控制至关重要。
质量控制体系建立科学的机电安装工程质量控制体系,旨在通过质量控制具体措施的制定与实施,达到保证工程质量符合标准要求的目的。
基本环节如下:1.方针和目标:明确机电安装工程质量的目标和方针;2.质量组织:建立专门的质量管理部门和职责制度;3.控制文件:建立、实行机电设备安装工程的技术标准、规范、规程、施工图纸、施工方案等文件的编制和审查控制制度;4.检查与测试:建立,实行检查和测试的计划、规范和方法,对机电安装工程各重要阶段的工艺环节和质量状况开展日常检查、专项检查和抽样检查等;5.检验与评定:建立,实行机电设备安装工程的检验和评定程序;6.工程变更与验收:加强工程变更和验收管理,严格控制工程变更的范围和数量,及时完成工程的验收。
质量控制措施1.安装资料核对:施工前对机电设备提供的资料进行核对,如规格、品牌、型号等是否与施工图纸及要求相符,如发现问题应及时通知相关人员进行处理。
2.工序质量控制:针对机电设备安装工序,制定相应的控制标准和检查程序。
3.施工现场管理:对施工现场进行管理,确保施工现场无安全隐患、杂乱无序现象,并不影响周边环境和业主正常生活。
4.进度控制:对工程建设进度进行控制,提前做好排期,确保工程进度的合理性和及时性。
5.巡查检查:雇佣专人定期巡查工地,确保施工现场安全有序,不出现隐患。
6.质量检测:在施工过程中,在施工工艺完成之前,通过对工程材料的检验、质量检查等方式确定质量状态。
7.验收阶段:在工程施工结束后,进行验收和管理,及时发现和查处不合格现象,确保工程质量符合规范和要求。
总之,机电安装工程质量控制体系及措施是建筑工程质量控制的一个重要组成部分,通过全面、有效的质量控制,确保机电安装工程质量优良,安全稳定,满足相关规定标准要求。
机电安装工程项目的施工质量控制措施机电安装工程项目的施工质量控制措施机电安装工程是指利用机械和电气设备对工矿企业、公共建筑、市政设施等进行安装、维修、改造和改善的工程项目。
作为现代工程建设中不可缺少的一部分,机电安装工程的施工质量控制是保证项目顺利推进、达到预期效果的关键。
本文将针对机电安装工程项目的施工质量控制,详细阐述措施和方法。
一、前期准备机电安装工程在开始施工之前,必须进行详细的现场勘察、测量、设计、方案制定等工作,为施工提供准确的数据和方案。
在前期准备阶段,对于施工中的可能出现的问题,必须提前作出预判和防范。
例如,在施工现场勘察中,要注意相关采购商品的规格、型号等参数的准确性,避免在施工期间出现不匹配的现象。
此外,前期准备还涉及到材料的储备、质检等方面。
如果在前期准备阶段能够对机电安装工程项目的各项细节问题进行充分考虑,将极有助于提高施工效率和质量。
二、施工质量标准机电安装工程项目的施工质量标准是保证项目顺利完成和验收的基础。
1、国家标准:每一个国家都会制定相应的机电安装工程标准,这些标准包括施工工艺、设备选型、验收标准、安全规范等多个方面的要求。
2、企业标准:每个企业都会有自己的标准,这些标准通常是根据国家标准进行制定的。
在具体的施工工作中,企业标准将会是一种重要的参考标准。
3、项目标准:在特定的机电安装工程项目中,除了国家和企业标准之外,还需要制定特定的工程项目标准。
在这些标准中,应包含具体的施工、验收、安全等方面的标准要求。
三、施工质量控制1、施工计划:施工计划是控制机电安装工程项目进度和质量的重要措施。
精确的施工计划应该包括施工工艺、安装要求、施工周期、人员配备、设备采购等具体方面,并且应有合理的时间调度,把握好施工节奏,确保项目进度。
2、机电设备选择:机电设备的选购是一项十分重要的工作,直接关系到工程项目的效益和质量,应充分考虑设备品牌、型号、性能、维护等多个方面的问题。
3、材料选购:机电安装工程项目需要大量的辅材和构件,它们的质量和品种对工程质量影响极大,因此应当选择高质和适合工程的建筑材料,并且要注意材料的保存,确保施工材料的完整性和规范性。
机电安装工程工期进度安排及保证措施为确保机电安装工程的工期进度,我们将采取以下保证措施:1.人员组织:我们将合理组织劳动力,确保施工人员的数量和质量,以满足工期要求。
2.资源调配:我们将调动全公司资源,包括先进的施工机械设备和高质量的施工材料,以确保施工质量和工期目标的实现。
3.进度控制点设置:我们将根据业主招标文件的要求,对现场情况进行勘察,配置现有人员和机具等资源,以及了解总承包进度计划,设置进度控制点,确保施工进度的控制和管理。
4.前期准备:我们将在工程开工之前完成各项施工准备工作,包括临时办公设施、工人食宿、临时水电、加工场地、材料堆场、道路、通信和前期施工材料机具的准备等,以确保开工条件的具备。
5.施工管理:我们将加强施工管理,做好施工现场安全、环保等工作,确保施工质量和工期目标的实现。
通过以上保证措施的实施,我们有信心按照施工进度计划,在20**年9月30日前完成机电安装工程并交付使用。
调整和准备,确保施工技术文件的完善和准确性。
3)材料及设备储备项目部将根据施工计划,提前储备必要的材料和设备,并进行统一管理和保管,以确保施工的顺利进行。
4)人员培训和安全教育项目部将对施工人员进行必要的培训和安全教育,确保他们具备必要的技能和安全意识,以减少施工事故的发生。
5)进度跟踪和调整项目部将采取三周滚动计划管理办法,对施工进度进行实时跟踪和调整,确保工程按时完成。
通过以上措施的实施,我们相信可以确保工程在规定的时间内顺利开工,并按时完成。
同时,我们也将不断优化管理方式和措施,提高管理水平和工程质量,为客户提供更好的服务。
准备工作包括编制施工组织设计、施工质量计划、施工作业指导书,以及编制施工机具、材料使用计划等。
在选择合理的施工方案方面,需要充分熟悉工程的设计图纸、招标文件及万豪设计标准撮要等技术文件,对拟定的施工组织设计、施工方案及方法到现场进行认真的分析、核实,制定更详细、有效的施工组织设计,确保按期完工。
探讨如何控制机电安装工程进度
摘要: 管理工程项目进度是工程项目管理的目标(成本、进度、质量)之一,下文将针对机电设备安装工程的特色,从而深入地探讨和分析工程进度的控制方法,并提出机电工程进度控制如何采取技术措施、经济措施、合同措施、组织措施以及信息管理措施等方法,以便于提高企业效益,增强企业竞争力。
关键词:机电安装以及安装进度控制的措施
引言
随着科学的发展、人民生活水平越来越富裕,智能建筑工程也越来越多,因此,机电安装工程在建筑工程中的比重也就越来越大,这也给机电安装工程的项目管理,特别是进度管理显得越发重要,甚至直接影响到整个工程的竣工验收及交付使用,也直接关系到整个工程建设的经济效益,所以必须引起高度重视。
1机电安装工程的特点
机电安装工程包括了电气照明、给排水、采暖、通风空调、消防、监控防盗,停车场一卡通、门禁系统、网络通信及自动化控制系统的各类设备的安装与调试。
为了更深入地探讨、分析机电安装工程的进度控制,我们来首先分析一下机电安装工程的具体特点:(1)时间跨度大。
覆盖了建筑工程初期的管线预埋、设备基础制作、设备采购,贯穿于整个建筑工程中的设备安装、调试、试运行,以及工程后期的竣工验收和交付使用等各个阶段,既需要充分利用其他工程提供的作业面,又要为其它工程及时提供作业面,在
时间的把握和工期的合理安排上必须做到见缝插针并及时施工,同时还得保证施工质量,所以要很好地把握成本、质量和进度这3大目标的辩证关系。
(2)学科跨度大。
既涉及到常规的给排水、采暖、电气照明等传统机电设备的安装,同时还有网络技术、智能系统、微电子技术、楼控技术等高精尖的科技,既有如水泵、锅炉、配电箱、照明器具等常规设备的安装,还涉及到电脑、控制节点、分控模块、数字集成设备、摄像头等新型机电产品。
一方面要求施工队伍技术全面,熟练程度高,同时也要求项目管理人员技术全面且管理经验丰富,只有这样才能合理的安排施工工序保证施工的进度。
(3)技术更新快、技术含量高。
在机电安装施工过程中,不断面临新技术、新工艺、新材料、新设备等新兴技术的采用,很大程度上影响工程进度和质量。
2机电安装工程进度控制具体措施
机电安装工程进度控制就是对机电安装工程各阶段的工作内容、工作程序、持续时间和衔接关系根据进度总目标(建设工期)科学合理地进行分解,最终确保建设项目按预定的时间竣工验收交付使用。
机电安装进度控制是一个十分复杂的过程,不但要配合土建主体施工,还要配合装饰装修施工,同时还要确保自身机电安装
施工进度。
一般来讲,进度控制的措施主要有组织措施、技术措施、经济措施、合同措施和信息管理措施。
组织措施主要是指通过制定合理的组织机构落实各层次的进度控制的人员,具体工作任务和工
作责任;建立进度控制的组织系统;按着施工项目的结构、内容、进展的阶段或合同结构等进行目标分解,确定其进度目标,建立控制目标体系;确定进度控制工作制度,如检查时间、方法、协调会议时间、参加人等;对影响进度的因素分析和预测。
技术措施主要是采取加快施工进度的技术方法,如采用合理的流水施工作业,必要时采用并行施工作业等方法,保证进度。
经济措施是指实现进度计划的资金保证措施和必要的奖惩制度。
合同措施是指对分包单位签定施工合同或目标责任状使合同工期与有关进度计划目标相协调。
信息管理措施是指不断地收集施工实际进度的有关资料进行整理
统计与计划进度比较,定期地向建设单位提供比较报告,并做好必要的进度协调工作。
对于机电安装工程极为重要的是组织措施和技术措施,主要要做好以下几点:
(1)建立组织落实责任。
认真分析整个机电安装工程的工作内容及相互之间的衔接关系,进行目标分解,建立健全施工组织机构,明确各层次的进度控制的人员、具体工作任务和工作责任,从项目经理往下逐层分解进度目标,责任落实到人,建立控制目标体系,确定进度控制工作制度,并对影响进度的因素进行分析和预测,实现实时跟踪监控。
(2)采用网络计划技术控制工程进度。
可以使工序安排紧凑,便于抓住关健工作和关键线路,保证施工机械、人力、财力、时间等各种生产要素均获得合理的分配和利用。
在制定工程进度计划
时,采用网络法确定本工程关键线路是相当重要的。
项目经理部除了制定网络计划外,同时要有专门进度管理人员随时用网络计划检查工程进度。
采用网络计划检查工程进度的方法是在每项工程完成时,在网络图上以不同颜色数字记下实际的施工时间,以便与计划对照和检查。
(3)采用图表比较技术。
除了用网络计划技术编制符合实际要求的网络计划外,还应该采用先进的图表比较技术,如双侧翼横道图比较法、s曲线比较法,香蕉图法、前锋线比较法等更为直观和方便地观察实际进度情况和影响进度的根源,并采取必要措施,保证施工进度。
(4)进度计划调整。
项目执行过程中因机械和人力的变化、技术管理方面的失误,以及特别恶劣的天气等自然因素的影响,或者业主的主观因素改变等,都将给计划的实现带来障碍,因此在项目执行中应根据工程实际完成的进度,随时对计划按下述方法进行调整或修定。
①关键线路的调整。
当关键线路上的某项工作的持续时间比计划增加时(这意味着整个工期将延长),进度管理者应及时修定调整计划或制定新的计划,避免造成更为严重的进度失控,但由于这种调整十分困难,基本上意味着重新制定进度计划,因此,应先把注意力集中在非关键线路上,看是否非关键线路上的工程有提前量,这时可以把非关键线路上的机械、人员调整到关键线路的某项工作上(机械应与工程配套、专业必须与之相符)以缩短关键线路的时间。
②非关键线路的调整。
当在非关键线路出现实际进度
与计划进度的差距时,需局部
调整计划,也可延长一定时间,但不能使这种延长超出该线路的总时差,最好是不能超出进度延迟工作本身的自由时差。
(5)做好沟通协调。
除了机电工程自身采取必要的管理技术进行进度控制外,施工项目经理还应认真研究其他施工队伍如土建施工、结构施工、装饰装修等的进度计划,并密切注意他们的实际进度进展情况,同时利用一切如周例会、工程协调会、监理例会等一切可以利用的机会和其它单位充分沟通协调,密切合作,利用一切可以利用的工作面,这也是保证进度必不可少的措施。
3结语
机电安装工程是一项耗时长、多学科、多工种的一项复杂而琐碎的工程,做好工程的进度控制,必须采用先进的施工技术和管理技术,并与其他施工单位密切协调,通力合作才能取得良好的效果,同时,也应该清醒的认识到,质量、进度、成本是每一个工程项目完整的目标体系,在强调进度管理的同时,千万不能忽视甚至损害质量和成本的目标控制,任何只追求进度而不顾成本和工程质量的做法都是极其错误的。
