龙湖、香樟林施工组织设计
- 格式:doc
- 大小:278.50 KB
- 文档页数:46

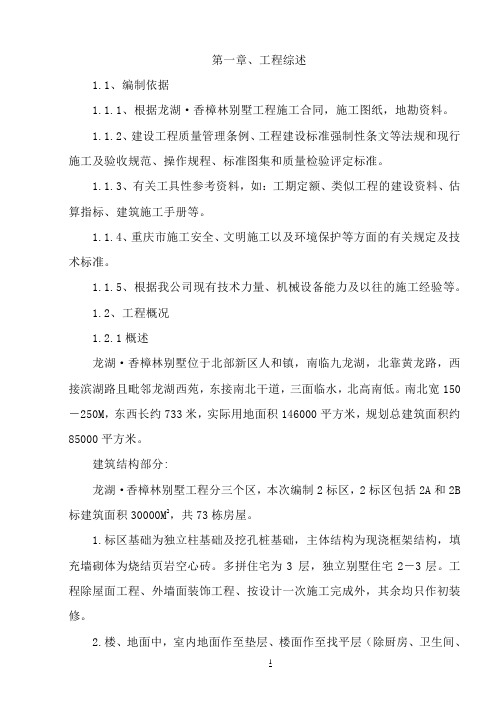

第一章、工程综述1.1、编制依据1.1.1、根据龙湖·香樟林别墅工程施工合同,施工图纸,地勘资料。
1.1.2、建设工程质量管理条例、工程建设标准强制性条文等法规和现行施工及验收规范、操作规程、标准图集和质量检验评定标准。
1.1.3、有关工具性参考资料,如:工期定额、类似工程的建设资料、估算指标、建筑施工手册等。
1.1.4、重庆市施工安全、文明施工以及环境保护等方面的有关规定及技术标准。
1.1.5、根据我公司现有技术力量、机械设备能力及以往的施工经验等。
1.2、工程概况1.2.1概述龙湖·香樟林别墅位于北部新区人和镇,南临九龙湖,北靠黄龙路,西接滨湖路且毗邻龙湖西苑,东接南北干道,三面临水,北高南低。
南北宽150-250M,东西长约733米,实际用地面积146000平方米,规划总建筑面积约85000平方米。
建筑结构部分:龙湖·香樟林别墅工程分三个区,本次编制2标区,2标区包括2A和2B 标建筑面积30000M2,共73栋房屋。
1.标区基础为独立柱基础及挖孔桩基础,主体结构为现浇框架结构,填充墙砌体为烧结页岩空心砖。
多拼住宅为3 层,独立别墅住宅2-3层。
工程除屋面工程、外墙面装饰工程、按设计一次施工完成外,其余均只作初装修。
2.楼、地面中,室内地面作至垫层、楼面作至找平层(除厨房、卫生间、燃气锅炉间);厨房、卫生间、燃气锅炉间按设计作至找坡层、防水层、在防水层上作1:2水泥砂浆找平层,面层暂不作;阳台作找平找坡,坡向地漏方向。
3.室内的墙面及天棚为水泥砂浆抹灰,(大部分墙面有保温层)4.除外墙面采用塑钢门窗外,每户只设分户门。
室内门窗只留洞口,不制作安装。
5、屋面为聚苯板保温然后作欧文斯彩瓦。
6.土建工程作至室外散水明沟。
1.2.2安装部分安装配套工程有室内给排水、电气工程、消防(室外消火栓)、中央空调,中央吸尘、强电动力照明;弱电工程包括有线电视、卫星电视接收系统、电信综合布线、楼宇对讲及安保、周界保安等系统工程及天然气安装工程。
林业工程施工组织设计一、前言林业工程施工组织设计是对林业工程项目施工全过程进行规划和指导的技术经济文件,是确保工程顺利进行、提高工程质量、安全、进度和投资效益的重要手段。
本设计依据林业工程的特点和实际需求,从施工准备、施工方法、施工进度、质量控制、安全文明施工等方面进行全面编制。
二、工程概况1. 工程名称:XXX林业工程2. 工程地点:XXX地区3. 工程规模:造林面积XXX公顷,抚育面积XXX公顷4. 工程内容:主要包括造林、抚育、浇水、施肥、修剪、病虫害防治等三、施工准备1. 技术准备:认真学习施工图纸、设计文件和技术规范,了解工程特点及施工要求,制定详细的技术方案和施工方法。
2. 施工现场准备:对施工地进行勘察,了解地形地貌、土壤条件、水源情况等,确保施工地的适宜性。
3. 材料准备:根据工程需求,提前准备造林、抚育所需的各种种子、苗木、化肥、农药等材料,并确保材料质量。
4. 机械设备准备:根据施工需要,配置适宜的挖掘机、推土机、喷灌设备、修剪机、喷雾机等机械设备。
5. 人员组织:根据工程量和工作内容,合理配置施工人员,进行岗位培训,提高施工人员素质。
四、施工方法及工艺1. 造林工程:按照设计图纸和施工规范,采用适宜的整地方式,选择优质苗木,严格把好苗木质量关,确保造林成活率。
2. 抚育工程:对林木进行定期修剪、浇水、施肥,及时防治病虫害,确保林木健康成长。
3. 浇水工程:根据土壤湿度、气候条件,合理安排浇水时间,确保林木水分需求得到满足。
4. 施肥工程:根据林木生长需求,合理施用化肥、有机肥,提高林木生长速度和质量。
5. 病虫害防治工程:定期对林木进行病虫害监测,采取物理、化学、生物等措施,及时防治病虫害,确保林木生长安全。
五、施工进度计划根据工程量和施工季节,制定合理的施工进度计划,确保工程按时完成。
同时,根据进度计划,合理安排施工人员、材料和机械设备的使用。
六、质量控制1. 严格把好材料质量关,确保造林、抚育等所用材料符合设计要求。
园林绿化施工组织设计完整版一、前期准备工作:1.项目调研:了解项目的基本情况,包括地理位置、环境特点、土壤条件等。
2.方案设计:根据项目要求和实际情况,设计出具体的园林绿化方案,包括植物选择、景观布置等。
3.资金预算:根据方案设计,估算所需资金,并进行项目预算。
二、施工准备工作:1.人员安排:确定施工队伍,并确定负责人和各项工作的责任人,确保施工人员的专业性。
2.材料准备:根据方案设计和项目预算,采购所需的绿化材料、设备和工具等。
3.施工图纸:根据方案设计,出具详细的施工图纸,包括植物布局、施工要点等。
三、施工实施阶段:1.场地清理:清除场地上的垃圾、杂草等,确保施工的顺利进行。
2.土地改造:对土地进行必要的改造,包括平整、垂直排水等。
3.绿化植栽:根据方案设计,按照施工图纸进行植栽工作,包括选购、挖坑、移栽等。
4.景观构建:根据方案设计,进行景观构建工作,包括路面铺装、围墙建设等。
5.配套设施安装:根据方案设计,安装所需的灯具、水泵等配套设施。
6.养护管理:在园林绿化施工完成后,进行相应的养护管理工作,包括浇水、修剪等。
四、施工期间的安全管理:1.安全教育:对施工人员进行安全教育,提高他们的安全意识和技能。
2.现场安全管理:建立相应的安全制度和常规,加强现场安全管理,并配备必要的安全设施。
3.安全检查:定期开展安全检查,及时发现问题并加以解决。
五、完工验收和维护:1.园林绿化完工验收:对施工完成的园林绿化进行验收,确保符合规划设计要求。
2.维护管理策略:制定相应的园林绿化维护管理策略,确保园林景观的持续美化。
总结起来,园林绿化施工组织设计主要包括前期准备工作、施工准备工作、施工实施阶段、施工期间的安全管理、完工验收和维护等多个环节。
通过科学合理的组织设计,可以确保园林绿化施工的顺利进行,并使其达到预期的效果。
第1篇一、工程概况本工程位于我国某省某地区,属于国家级森林公园,项目总投资约为XXX万元。
工程内容包括森林资源调查、森林抚育、森林防火、森林病虫害防治等。
工程期限为XXX年,预计于XXXX年XX月竣工。
二、施工组织管理机构1. 成立项目指挥部,由甲方、乙方、监理方、设计方等相关人员组成,负责工程的全面管理工作。
2. 设立项目经理部,负责工程的日常管理工作,下设工程部、技术部、财务部、安全部等部门。
3. 各部门负责人及工作人员根据项目需要,负责各自领域的具体工作。
三、施工部署1. 施工顺序:按照森林资源调查、森林抚育、森林防火、森林病虫害防治的顺序进行。
2. 施工方法:采用先进的林业工程技术,确保工程质量。
3. 施工进度:按照工程计划,合理安排各阶段的施工任务,确保工程按时完成。
四、施工准备1. 技术准备:编制详细的施工方案,组织技术人员进行技术交底,确保施工人员掌握施工技术。
2. 现场准备:根据工程需要,提前做好施工现场的平整、排水、供电、供水等工作。
3. 资金准备:确保工程资金及时到位,合理使用资金。
4. 劳动力准备:组织足够数量的劳动力,确保工程顺利实施。
五、资源配置计划1. 劳动力:根据工程需求,配备足够的施工人员,确保施工质量。
2. 主要材料、部件:提前采购所需材料,确保材料质量。
3. 施工机具:配备先进的林业施工机械,提高施工效率。
4. 测量、检测设备:配备专业的测量、检测设备,确保工程质量。
六、施工方案1. 森林资源调查:采用无人机、地面测量等方式,全面了解森林资源状况。
2. 森林抚育:采用人工抚育、机械抚育等方式,提高森林覆盖率。
3. 森林防火:建立森林防火设施,加强防火宣传,提高防火意识。
4. 森林病虫害防治:采用生物防治、化学防治等方式,降低病虫害发生。
七、安全文明施工措施1. 加强安全教育培训,提高施工人员安全意识。
2. 制定安全操作规程,确保施工安全。
3. 加强施工现场管理,保持施工现场整洁。
园林工程施工组织设计范本施工组织设计工程概况:本工程位于河北省邢台市区,占地13.73万平米,建设面积5.17万平米,其中景观面积2.63万平米。
施工内容包括广场道路铺装、景观小品、停车位、场地竖向、绿化、室外照明及给排水等。
工程特点为占地面积大、景点多而精致、局部工艺要求复杂、施工工期较短、土方造景线条流畅结合自然、工程质量创市优。
施工布置:根据工程初步了解的信息及施工现场情况,结合公司以往的施工经验和工作能力,制定了施工布置。
布置原则为加强施工过程中的动态管理,合理安排施工机械、设备和劳动力的投入,在确保每道工序质量的前提下,立足抢时间争速度,科学地组织流水和交叉作业,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。
为确保施工的顺利进行,成立了自然城一期环境景观工程项目部,负责本工程的总体管理,运用现代化管理手段,合理安排施工流水,统一协调各分部、项施工,确保工程质量和施工进度。
同时,设立了施工组织管理机构。
工程管理目标:工程工期为60天。
工程质量是企业的生命,公司一贯坚持质量第一方针,在该工程的施工管理目标上,严格按各道工序操作的动态管理把好工程质量关,在严格自检、互检、交接检的基础上,虚心听取业主、设计、监理等部门的意见,接受他的对各项工程施工的质量监督,取保工程质量优良。
安全施工方面,确保工程施工期安全事故为“0”,严格执行《建筑施工安全检查标准》(59—99),加强对安全生产的领导检查,对工程项目部的安全生产状况作完期的检查评比。
施工顺序:施工顺序详见施工总进度计划表。
施工人员的安排与配备:施工队伍为劳务清包承建制劳务业施工队伍,要求施工队伍由良好的施工经历,人员相对保持固定,技术特种作业人员必须持证上岗。
施工准备:在施工现场搭设活动房四间作为项目部办公用房,活动房五间及砖砌房四间作为职工宿舍,书写标语及工程概况等相关信息,搭设砖砌库房一间作为工具、用具及零星材料堆放处。
森林工程施工组织设计
一、前置工作
1.工程前由施工设计人员进行现场实测,详细勘查地形地貌,确认地物、地形现状及特殊地质构造情况,掌握地形高程及倾斜方向,把握地形地势变化规律。
2.根据实测数据,绘制成测量平面图、地形图及剖面图,并进行相应的测量综合分析,制定设计和施工方案。
二、施工组织设计
1.疏伐道路
根据各类机械的使用适应范围、尺寸、质量的要求进行疏伐道路设计。
2.林道测量
按照测量六方位和纵断面要求对林道进行测量设计。
3.人工松土设计
设计挖槽的过程中,应根据适宜深度进行开挖,并按要求进行
排土和挖坑。
4.工程量确定
根据施工设计图纸和规范要求进行工程量的测算,采用不同的
计算方法进行工程量的确定。
5.施工技术措施
施工前应对施工技术进行分析和制定技术措施,包括施工方法、安全防护等。
6.施工组织设计
根据前期工作及上述内容,制定森林工程的施工组织设计方案。
三、结论
以上是对森林工程施工组织设计的一些简单介绍,如有不明白
之处,还请多多谅解。
园林绿化工程施工组织设计方案一、工程概况本园林绿化工程位于具体地点,占地面积约为具体面积平方米。
工程主要包括景观绿化、园路铺设、景观小品建设、灌溉系统安装等内容。
该工程旨在打造一个美观、舒适、生态的园林景观空间,为周边居民提供休闲娱乐的好去处。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,做好会审记录。
2、编制施工组织设计,明确施工顺序、施工方法、质量标准和安全措施。
3、进行技术交底,将施工技术要求和质量标准传达给施工人员。
(二)现场准备1、清理施工现场,拆除障碍物,平整场地。
2、按照施工总平面图的要求,搭建临时设施,如办公区、生活区、仓库等。
3、接通施工用水、用电,确保施工正常进行。
(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。
2、对采购的材料进行检验,确保材料质量符合要求。
(四)劳动力准备1、根据工程规模和施工进度要求,确定劳动力数量和工种。
2、组织劳动力进行培训,提高施工人员的技术水平和安全意识。
三、施工进度计划(一)施工进度安排原则1、按照合同要求的工期,合理安排施工进度。
2、充分考虑施工过程中的各种不利因素,如天气、材料供应等,预留一定的弹性时间。
3、合理安排各分项工程的施工顺序,确保施工的连续性和均衡性。
(二)施工进度计划本工程计划总工期为具体工期天,具体施工进度计划如下:第 1-5 天:完成施工准备工作,包括技术准备、现场准备、材料准备和劳动力准备。
第 6-15 天:进行场地平整和土方工程,包括挖填方、地形塑造等。
第 16-30 天:完成灌溉系统的安装和调试。
第 31-45 天:进行园路铺设和景观小品建设。
第 46-60 天:进行景观绿化工程,包括乔木、灌木、地被植物的种植。
第 61-70 天:进行工程的收尾工作,包括清理施工现场、检查验收等。
四、主要施工方法(一)场地平整和土方工程1、采用机械和人工相结合的方式进行场地平整,清除杂草、杂物和障碍物。
园林工程施工组织设计范本一、总体要求园林工程施工组织设计是园林工程施工方案的书面实施文件,是确保园林工程施工科学、合理、顺利进行的重要准备工作。
1. 遵守相关法律法规和施工规范,保证施工安全、质量、进度。
2. 考虑实际情况,合理布置施工区域和施工流程,确保施工不受影响。
3. 统筹协调各类资源,保证施工材料和设备的供应和调配。
4. 合理安排施工人员,确保施工人员的安全和劳动条件。
5. 加强施工过程中的质量监督和管理,及时发现和解决问题。
二、施工组织机构1. 总指挥部总指挥部负责整个园林工程施工的组织、协调和管理工作。
总指挥部下设办公室、财务部、人事部、安全监督部、质量监督部等职能部门,并设立各类专业施工队伍。
2. 施工队伍施工队伍主要包括园林工程技术人员、施工人员、监理人员等,根据施工需要合理配置。
技术人员要具备专业技能,施工人员要经过培训。
三、施工组织设计1. 施工区域划分按照园林工程设计图纸,对施工区域进行划分,分别安排施工区、材料堆放区、设备摆放区等,确保施工过程有序进行。
2. 工程进度计划根据园林工程的施工任务和时间要求,制定详细的工程进度计划,包括各项施工工序和时间节点。
确保施工按时完成。
3. 施工流程安排对于园林工程的各项工序,制定具体的施工流程,包括场地准备、土方工程、植物配置、灌溉施工等,合理安排施工顺序。
4. 质量控制建立质量管理体系,加强对施工过程中各项工程质量的监督和管理,确保工程质量达到设计要求。
5. 安全管理制定安全生产规章制度,加强安全教育培训,严格执行安全操作规程,确保施工过程中的安全生产。
6. 环境保护加强对施工现场环境的保护和治理,做好园林工程施工过程中的环境保护工作,确保施工活动不对周边环境造成污染。
7. 合作协调加强与相关部门和单位的协作,做好相关手续和程序的处理,确保园林工程施工顺利进行。
四、施工组织设计的实施1. 严格按照施工组织设计方案的要求,落实施工计划和流程,确保施工顺利进行。
造林施工组织设计(完整版)造林施工设计第一章主要施工技术方案一、工程概况本工程位于******,造林面积****公顷,共种植苗木***株,其中侧柏****株,杨树****株。
经过对本工程施工地段进行了考察,经认真分析研究,针对其地形地貌、土壤结构及生态环境等因素,同时结合我公司长期以来的造林绿化施工经验及近几年所推广的最新防护研究成果,我们总结了施工利弊因素,特此制定了有针对性的技术施工组织方案。
二、编制主要依据和技术标准2、《造林技术规程》,GB/T15776-1995;3、《生态公益林建设规划设通则》,GB/T18337.2-2001;4、《生态公益林建设技术规程》,GB/T18337.3-2001;5、相关造林绿化常规规范要求及工程主管部门的要求;6、现场实际情况及有关主管部门的建议;三、工程目标严格按照设计图纸以及本工程造林技术规范组织施工,同时保证在整个施工过程中服从工程监理及建设单位的监督和技术指导,以美化景观,生态恢复,植树造林为目的,力求高效高质量的完成任务。
四、本工程绿化施工的技术关键与原则造林工程的优劣是本项目工程管理的关键问题,要确保本工程达到优良标准,以下几个施工环节与技术关键需要特别重视:1、严格按照造林管理规范和作业设计书施工,应力求地点准确,施工方案保证切实可行。
2、项目部各个部门的统一协作能力及管理措施的完善性。
3、管理人员的专业知识及管理水平,技术人员的实际操作能力及运行状况。
4、把好技术质量关,保证所有的技术参数以及施工材料等都符合设计图纸及招标文件规定的要求。
5、以科学施工、安全施工、文明施工的态度,争创优质绿化工程。
五、关键施工技术、工艺本工程主要包括沟道内种植杨树和侧柏,关键施工技术是乔木的栽植和养护。
1、种苗、基肥和辅助材料购置我公司将选择具有种苗生产许可证、信誉好、质量优的壮苗供应商,并做好采购苗木的检验检疫。
选择信誉高、质量可靠的供应商,采购基肥、保水剂、生根剂、塑料薄膜等植物物资。
森林工程施工组织设计方案一、总体概述森林工程施工是指根据森林管理计划和工作任务,对森林进行生态、经济、社会多功能的利用和管理的一系列技术措施的实施过程。
本方案旨在制定一套科学、合理、可行的森林工程施工组织设计方案,确保施工过程安全顺利进行。
二、工程概况1.工程名称:XX地区森林工程施工2.工程地点:XX地区3.工程内容:包括造林、抚育、病虫害防治、采伐等森林管理工作。
4.工期:预计工期为XXX个月。
三、施工组织设计1.组织体系根据工程规模和施工内容,组建施工总指挥部、综合组织部、技术质量部、安全环保部、物资采购部等职能部门,明确各职责,确保施工各项工作有序进行。
2.人员配备根据工程需要,配备专业技术人员、工程管理人员、作业人员等,确保施工队伍素质合理匹配。
同时,加强培训,提高员工技能水平和安全意识。
3.施工工艺根据不同工程内容,制定相应的施工工艺方案。
例如,在造林工程中,根据地形、土壤等因素,确定植物选用、种植密度、灌溉方式等;在抚育工程中,确定修剪方式和时机等。
4.施工进度计划根据工程实际情况制定详细的施工进度计划,合理安排施工顺序和施工时间,确保施工进度与质量的协调。
5.施工设备及物资准备根据工程需要,制定施工设备清单及物资采购计划,并确保施工现场的设备完好可用,物资充足供应。
6.安全措施制定完善的安全管理制度和施工安全操作规程,加强安全教育培训,配备必要的安全防护设施,并定期组织安全检查和演练,确保施工过程安全。
7.环保措施遵守相关环保法规,制定环境保护措施,合理利用资源,减少对森林环境的影响,落实绿色施工要求。
8.质量管理建立质量管理体系,制定质量控制标准和质量验收标准,进行有效的质量监督和检查,确保施工质量符合要求。
9.成本控制建立严格的成本管理制度,加强成本预算和核算,合理控制施工成本,确保施工经济效益。
四、风险评估及应对措施1.风险评估根据施工特点和施工现场环境,进行风险评估,重点评估施工工艺、施工设备、施工人员和自然环境等方面的风险。
(此文档为word格式,下载后您可任意编辑修改!)第一章、工程综述1.1、编制依据1.1.1、根据龙湖·香樟林别墅工程施工合同,施工图纸,地勘资料。
1.1.2、建设工程质量管理条例、工程建设标准强制性条文等法规和现行施工及验收规范、操作规程、标准图集和质量检验评定标准。
1.1.3、有关工具性参考资料,如:工期定额、类似工程的建设资料、估算指标、建筑施工手册等。
1.1.4、重庆市施工安全、文明施工以及环境保护等方面的有关规定及技术标准。
1.1.5、根据我公司现有技术力量、机械设备能力及以往的施工经验等。
1.2、工程概况1.2.1概述龙湖·香樟林别墅位于北部新区人和镇,南临九龙湖,北靠黄龙路,西接滨湖路且毗邻龙湖西苑,东接南北干道,三面临水,北高南低。
南北宽150-250M,东西长约733米,实际用地面积146000平方米,规划总建筑面积约85000平方米。
建筑结构部分:龙湖·香樟林别墅工程分三个区,本次编制2标区,2标区包括2A和2B标建筑面积30000M2,共73栋房屋。
1.标区基础为独立柱基础及挖孔桩基础,主体结构为现浇框架结构,填充墙砌体为烧结页岩空心砖。
多拼住宅为3 层,独立别墅住宅2-3层。
工程除屋面工程、外墙面装饰工程、按设计一次施工完成外,其余均只作初装修。
2.楼、地面中,室内地面作至垫层、楼面作至找平层(除厨房、卫生间、燃气锅炉间);厨房、卫生间、燃气锅炉间按设计作至找坡层、防水层、在防水层上作1:2水泥砂浆找平层,面层暂不作;阳台作找平找坡,坡向地漏方向。
3.室内的墙面及天棚为水泥砂浆抹灰,(大部分墙面有保温层)4.除外墙面采用塑钢门窗外,每户只设分户门。
室内门窗只留洞口,不制作安装。
5、屋面为聚苯板保温然后作欧文斯彩瓦。
6.土建工程作至室外散水明沟。
1.2.2安装部分安装配套工程有室内给排水、电气工程、消防(室外消火栓)、中央空调,中央吸尘、强电动力照明;弱电工程包括有线电视、卫星电视接收系统、电信综合布线、楼宇对讲及安保、周界保安等系统工程及天然气安装工程。
1.2.3工程开工条件龙湖·香樟林别墅工程平场土石方工程已全部完成,施工进场主干道已开通,施工用电主干道已进入施工范围,施工用水主干管已接至施工范围。
第二章、施工部署针对该工程的施工特点和施工环境,要作到快速、优质建成该工程,其合理的组织、认真的规划、周密的安排是搞好本工程的关键。
2.1组织与管理2.1.1施工组织及指导思想以“一流管理、一流质量、一流速度、一流服务”的指导思想,组建最佳项目管理领导班子。
认真搞好施工准备,创造良好的施工条件。
实行动态的目标管理制度,围绕方针目标开展动态管理,并层层落实。
建立全面质量管理体系,成立创优领导小组和质量“QC”小组,组织技术攻关,做到预防为主。
认真落实各项规章制度,建立调度会、分析会、交底会和检查考核制度,并建立资料档案制。
以科学技术为先导,研究应用推广技术、新工艺、新材料,以此来提高效率,缩短工期,保证质量。
2.1.2项目管理组织机构本工程按“项目法”组织施工,实行项目指标考核,建立以项目经理为首的管理层,开展方针目标管理,由项目经理代表企业法人,对工程质量、进度、安全、文明施工、科学管理、成本管理等全面负责。
公司对项目经理部实行专管,并在人、财、物的管理上,赋予项目部更多的自主权和配备强有力的施工力量,以利于项目部开展管理工作的独立性和主动性。
项目经理部下设7个职能部门,即:施工组、物资组、质安组、内业技术组、财务组、劳资组、行政保卫组。
由各类班组组成。
项目领导班子成员由项目经理、土建技术负责人、安装技术负责人各一名组成。
在成立项目经理部的同时,公司成立“工程领导小组”,负责对整个工程施工生产中的重大问题进行审议、决策、协调及检查和监督。
2.2、施工总体目标项目机构组建后,按照各职能分工,编制详细的施工组织设计、方案,制定工期控制目标计划,全权指挥本工程项目建设的生产经营活动,优化组合调配人力、物资、资金等生产要素,确保以下管理目标的实现。
2.2.1工程质量目标1.工程质量按照现行国家验收标准,必须达到“优良”标准,力争达到“巴渝杯”和“鲁班奖”。
2.坚决贯彻执行<<建设工程质量管理条例>>,严格覆行施工单位的质量责任和义务。
3.严格执行<<工程建设标准强制性条文>>的有关条款,确保建设工程施工质量;接受质量监督部门依照<<条文>>进行监督。
按照中华人民共和国国家标准GBJ50300-2001的要求验收,工程质量达到优良,并力争达到获得“巴渝杯”和申报“鲁班奖”的要求。
分部工程质量目标:地基与基础工程、主体、装饰工程、屋面工程、给排水工程、电气工程等6个分部必须达到优良标准。
4.环境管理目标:按ISO4001环境管理体系标准执行。
2.2.2工程工期目标本工程总工期为18个月,我司力争提前不滞后。
要实现这一目标,必须有效地控制各个工序,合理地安排装饰和各分项工程的穿插插入时间,充分调动工人的积极性,并充分提高管理人员的主观能动性,确保按期竣工。
2.2.3安全管理目标杜绝死亡事故、重伤事故、重大交通事故和火灾事故,轻伤频率控制在15‰以下。
2.2.4文明施工目标创重庆市文明施工现场,贯彻执行中华人民共和国建设部、国家环境保护局及重庆市有关建设文明施工法规。
道路畅通,施工废水经沉淀达标后排入市政下水道,保持现场容貌整洁,随时清除建筑垃圾,确保施工运输车辆不污染道路环境,车况良好,车容整洁,施工噪声符合国家规定的施工场界噪声排放标准,实现现场文明施工标准化。
2.2.5科技进步目标为实现上述工程质量、工期、安全文明施工等目标。
充分发挥科技是第一生产力的作用,在工程施工中各级采用新技术、新工艺、设备和现代化管理技术。
2.2.6服务目标:信守合同,密切配合、认真协调好各有关方面的工作,接受建设单位和监理单位对工程质量、进度、计划的协调以及对现场管理、现场控制的监督。
工程完工验收结算后为客户提供“质量保修证书”,定期及时进行工程回访。
2.2.7.环境目标1.2002年度同类建筑结构的单位建筑面积耗电量比2001年下降5%。
2.2002年度同类建筑结构的单位建筑面积耗水量比2001年下降5%。
3.废油的回收率达80%。
4.提高钢材,水泥的利用率。
2.3.施工顺序及施工段的划分2.3.1施工段分垂直施工以楼层划分,施工缝设在梁底和板面,水平面施工段根据要求及结构形式结合现场施工条件、施工可行性进行划分。
根据工期要求,本工程按单元划分为三个施工段,各施工段之间进行平面分段,立体分层,同步流水的施工方法。
2.3.2主要施工程序依据工程特点及施工条件,科学地组织施工,确保质量优良、工期优化,效益提高。
本工程中采取以结构工程施工为先导,实行平面分段,立体分层,同步流水的施工方法;根据本工程实际情况,将2A标先施工,在施工中3个单元同步施工,流水作业;再施工2B标。
工程施工总的原则是先地下后地上;先土建后设备;先主体后围护;先结构后装饰。
室内砌筑和粗装修,除特殊要求外,原则上由下至上逐层进行,及早插入装修,降低装修和设备安装占用的有效日历天数,做到科学管理,均衡施工。
主体封顶后,室内、外装饰工作全面展开,迅速做出样板块、样板间、组织员工现场交流学习、交底,使之成为施工进度的主线。
在整个施工过程中,安装工程的预留、预埋、安装、调试工作应始终贯穿于主体、装饰、收尾过程中,在时间和空间上要充分紧凑搭接,循环渐进,严格交接班制度,相互保护成品,避免交叉污染。
工程总施工程序如下:2.3.3施工流水段划分及流水施工1、施工流水段的划分垂直流水段以楼层划分,施工缝设在梁底和板面。
水平施工段根据设计要求及结构形式结合现场施工条件、施工可行性进行划分。
根据本工程的特点,确定本工程分为2A标和2B标两个施工阶段。
顶层梁板砼一起浇注,原则不留施工缝,更不能形成施工冷缝,若遇特殊情况需留施工缝,则在梁板跨中的13范围留置,施工缝处理必须按设计和规范进行认真处理。
2、流水施工本工程各施工段之间组织流水施工。
流水施工采用等节奏流水作业方式,这种方式保证工人的工作连续、均衡、有节奏。
2.3.4主要施工方案选择砼供应主要采用商品砼,配备两台容量是350L 型搅拌机,保证每段砼连续浇筑不形成施工缝,确保工程质量。
2.3.5本工程施工作业组为6 个,采取三个单元同时施工,分段流水的施工方法。
土石方人工开挖。
钢筋笼在现场制作成型,塔吊吊运至设计墩位位置,砼浇筑采用塔吊作水平和垂直运输,加串筒灌注砼工艺。
2.3.6主体结构采取先柱、后梁板的程序组织施工。
按施工分段以主导工序组织平行流水作业。
楼板模板采用12MM厚覆模竹胶合板,梁柱采用组合钢模,一律采用钢管支模。
2.3.7垂直运输方案根据施工平面及工期安排,第一期设置壹台TQZ-40塔吊,壹台TQZ-25塔吊,解决砼、钢筋、模板、架料、及其它材料的垂直及水平运输,其余用手推车。
独立别墅采用砼布料机。
由施工单位与砼供应商联系,原则上以砼量大时才使用布料机,小量砼采用人工运输。
水平运输(钢筋成品,周材等)采用汽车转运。
2.3.8脚手架脚手架主体结构采用里脚手架,现浇板板采用φ48×3.5MM满堂钢管脚手架,外装饰施工采用外墙双排钢管脚手架,室内砌筑抹灰采用工具式里脚架。
各种脚手架应按施工技术规定及设计要求搭设,搭设前有方案,使用前要经有关人员检查,验收合格后才能投入使用;施工工长应对使用人员进行安全技术交底,严禁脚手架超载使用。
拆架前施工工长应对拆架工人进行安全技术交底,做到架子工程搭设坚固适用、安全使用和安全拆除。
2.4工程施工测量2.4.1工程定位放线根据建筑总平面图,建设单位移交的坐标数据和两个以上的坐标点位,协调控制网,计算测量数据,架设经纬仪测角,专用钢卷尺量距,测设出建筑物控制主轴线,经反复检测无误,依据这些控制主轴线再分别测设出其它控制线。
测量仪器使用前应有市计量局的检测证书,钢尺应作好鉴定。
对复核无误后的控制轴线均在建筑物四周易于保存的地点设置引桩并加以保护,同时要进行经常性检查,以防意外。
对放出的轴线形成“工程定位测量记录”,交监理单位现场代表复核签字。
2.4.2轴线竖向投测及垂直度控制地下室部分:采用经纬仪正、倒镜投点法进行放线。
投点前,复核各轴线桩位后,将经纬仪架设于轴线桩上,瞄准方向标志,据计算的角度,转动照准部,正镜和倒镜将该轴线所投测到楼层上一侧,并把两次投测点的点位取中。
再在该楼层所投测的中点上架设经纬仪,后视轴线桩标志,旋转照准部1800,将该轴线测至楼面上弹出墨线。
待各主轴线投测至楼面上以后,复核间距无误,即可根据楼层平面图的尺寸进行建筑物各细部放样。
