2016年二级建造师考试《建筑实务》案例题答案第一篇:2016年二级建造师考试《建筑实务》案例题答案24、露天料场的搅拌站在雨后拌制混凝土时,应对配合比中原材料重量进行调整的有()。
A.水B.水泥C.石子D.砂子E.粉煤灰【答案】:ACD 【中业独家解析】:雨期施工期间,对水泥和掺合料应采取防水和防潮措施,并应对粗、细骨料含水率实时监测,及时调整混凝土配合比。
P11327、经审批的施工组织设计应报送或发放的单位有()A.勘察单位 B.监理单位 C.设计单位D.施工企业技术部门E.劳务分包单位【答案】:BD 【中业独家解析】:单位工程施工组织设计审批后加盖受控章,由项目资料员报送及发放并登记记录,报送监理方及建设方,发放企业主管部门、项目相关部门、主要分包单位。
P119案例题(一)背景资料某高校新建新校区,包括办公楼、教学楼、科研中心,后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。
其中,科研中心工程为现浇钢筋混凝土框架结构,地上十层,地下二层,建筑檐口高度45米,由于有超大尺寸的特殊设备,设置在地下二层的试验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。
在施工过程中,发生了下列事件:事件一;施工单位进场后,针对群体工程进度计划的不同编制对象。
施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二;施工单位针对两层通高试验室区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。
监理工程师审查后要求补充该模板整体设计必要的验算内容。
事件三;在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔、上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。

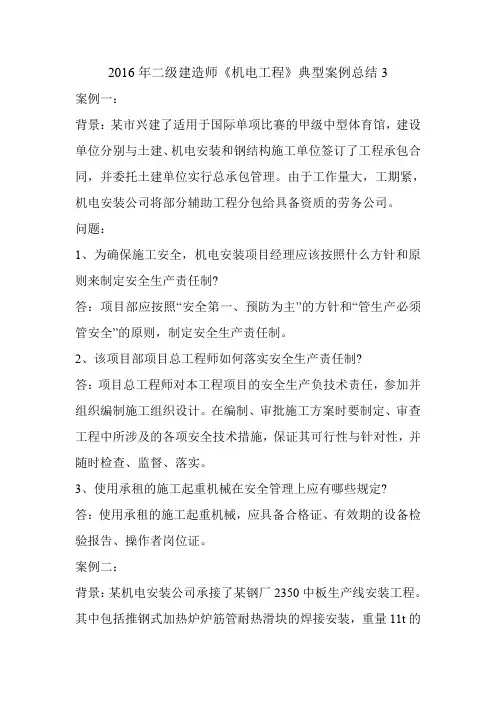

2016年二级建造师《机电工程》典型案例总结3案例一:背景:某市兴建了适用于国际单项比赛的甲级中型体育馆,建设单位分别与土建、机电安装和钢结构施工单位签订了工程承包合同,并委托土建单位实行总承包管理。
由于工作量大,工期紧,机电安装公司将部分辅助工程分包给具备资质的劳务公司。
问题:1、为确保施工安全,机电安装项目经理应该按照什么方针和原则来制定安全生产责任制?答:项目部应按照“安全第一、预防为主”的方针和“管生产必须管安全”的原则,制定安全生产责任制。
2、该项目部项目总工程师如何落实安全生产责任制?答:项目总工程师对本工程项目的安全生产负技术责任,参加并组织编制施工组织设计。
在编制、审批施工方案时要制定、审查工程中所涉及的各项安全技术措施,保证其可行性与针对性,并随时检查、监督、落实。
3、使用承租的施工起重机械在安全管理上应有哪些规定?答:使用承租的施工起重机械,应具备合格证、有效期的设备检验报告、操作者岗位证。
案例二:背景:某机电安装公司承接了某钢厂2350中板生产线安装工程。
其中包括推钢式加热炉炉筋管耐热滑块的焊接安装,重量11t的加热炉气包吊装,吊装高度为24m;16台行车的吊装;四辊可逆轧机的安装,单件最大吊装重量102t;高压水系统、液压润滑系统管道的化学处理;车间内的动力、照明系统。
问题:1、如何直观经验法识别该工程的施工危险源?答:采用直接经验法来辩识危险源,主要从人的不安全行为(特种作业人员和特种设备作业人员的配备、他们对吊装方案的理解以及具体操作技术水平、吊装常识和吊装经验)、物的不安全状态(设备、吊具、支撑面)、环境因素(风速、障碍物等)、管理缺陷(吊装方案、吊装作业安全操作规程、施工现场安全管理等)方面进行分析施工现场存在危险源。
2、该工程哪些施工过程存在哪些危险源?答:(1)加热炉气包吊装高度为24m,存在高空作业风险。
(2)16台行车的吊装,存在吊装风险;(3)推钢式加热炉炉筋管耐热滑块的焊接,高压水系统、液压润滑系统管道安装,管道的制作、焊接、存在机械操作和火灾的风险。
二级建造师2016年《建筑工程实务》:案例题二级建造师网为您整理“二级建造师2016年《建筑工程实务》:案例题”,2016年二建考试正在备考中,期中案例题一直在试卷中占较大的分数,同学们来做一做吧。
三、案例分析题(共4题,每题20分。
)(一)背景资料:某写字楼工程,建筑面积120000㎡,地下2层,地上22层,钢筋混凝土框架一剪力墙结构,合同工期780d。
某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34263.29万元的报价中标。
双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。
合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05;投标报价中的钢筋、土方的全费用综合单价分别为5800.00元/t、32.00元/m³。
合同履行过程中,发生了下列事件。
事件1:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。
事件2:施工总承包单位项目部对合同造价进行了分析。
各项费用为:直接费26168.22万元,管理费4710.28万元,利润1308.41万元,规费945. 58万元,税金1130.80万元。
事件3:施工总承包单位项目部对清单工程量进行了复核。
其中:钢筋实际工程量为9600.00 t,钢筋清单工程量为10176.00 t;土方实际工程量为30240.00 m³,土方清单工程量为28000.00m³施工总承包单位向建设单位提交了工程价款调整报告。
事件4:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋,监理工程师提出了整改要求。
事件5:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。
二级建造师2016年案例分析题:《建筑工程实务》二级建造师网为您整理“二级建造师2016年案例分析题:《建筑工程实务》”,希望考生们都能认真备考,好好复习二建,这样通过2016年二建考试才有希望哦。
三、案例分析题(一)背景资料:某住宅楼工程地下1层,地上18层,建筑面积22800 m2。
通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》签订了施工合同。
合同总价款5244万元,采用固定总价一次性包死,合同工期400天。
施工中发生了以下事件:事件一:发包方未与总承包协商便发出书面通知,要求本工程必须提前60天竣工。
事件二:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。
总承包方按月足额向包工头支付了劳务费,但包工头却拖欠作业班组2个月的工资。
作业班组因此直接向总承包方讨薪,并导致全面停工2天。
事件三:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。
总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。
事件四:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。
总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。
问题:1.事件一中,发包人以通知书形式要求提前工期是否合法?说明理由。
2.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。
3.事件三中,发包方拒绝签认设计变更增加费是否违约?说明理由。
4.事件四中,总承包方提出和各项请求是否符合约定?分别说明理由。
(二)背景资料:某建设单位新建办公楼,与甲施工单位签订施工总承包合同。
该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。
施工过程中发生下列事件:事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
2016年二建《建筑工程实务》案例分析题及答案(11)想测试2016年二级建造师考试建筑工程实务掌握得如何了呢?二级建造师考试频道为大家整理提供了一套二级建造师建筑工程实务模拟题,相信对大家备考有帮助,祝朋友们顺利通过二建考试,更多二级建造师考试试题与资讯请关注本频道。
案例分析题背景一某房地产开发公司投资建造一座高档写字楼,钢筋混凝土结构,设计项目已明确,功能布局及工程范围都已确定,业主为减少建设周期,尽快获得投资收益,施工图设计未完成时就进行了招标。
(1)招标工作中了发生以下事件:1)招标文件规定本地区单位参加投标不需要垫资,外地区单位参加投标需要垫资200万元。
当地建设行政主管部门指定丙公司为房地产开发公司代理招标事务,并负责组织召开并主持招标预备会议与开标会议。
2)五家单位参加投标,其中乙公司在投标截止日期时间之前报送的新报价方案在原报价的同时提出报价降低新方案,经项目经理签字、企业盖章后送招标方,招标方以“一标一投”为理由拒绝该公司报送新的方案。
3)最后采用综合评分法确定了甲建筑工程公司为总承包单位。
(2)业主与承包方签订施工合同时,由于设计未完成,工程性质已明确但工程量还难以确定,双方通过多次协商,拟采用总价合同形式签订施工合同,以减少双方的风险。
施工总承包合同条款中有如下条款:1)工程合同额为1200万元,总工期为10个月。
2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。
3)甲方向乙方提供现场的工程地质与地下主要管网资料,仅供乙方参考使用,甲方不对由此带来的费用及工期负责。
4)乙方不能将工程转包,为加强工程进度,但允许分包,也允许分包单位将分包的工程再次分包给其他单位。
(3)在工程实施过程中,发生如下事件:1)建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施.工单位结合现场安全状况进行自查,对存在的问题进行整改。
2016年全国二级建造师《建筑工程管理与实务》案例分析基础知识部分:一、招标投标案例:1、招标形式:公开招标和邀请招标。
2、评标委员会组成:五人以上单数,技术、经济方面的专家不得少于成员总数的三分之3、中标条件:(1)能最大限度地满足招标文件中规定的各项综合评价标准。
(2)能够满足招标文件的实质性要求;并经评审的投标价格最低,但投标价格低于成本外。
4、2000年1月1日起施行《中华人民共和国招标投标法》。
5、招投标活动应遵循:公开、公平、公正和诚实信用的原则。
6、必须招标的工程建设项目范围:1)大型基础设施、公用事业等关系到社会公共利益、公共安全的项目。
2)全部或部分使用国有资金或者国家融资的项目。
3)使用国际组织或者外国政府贷款、援助资金的项目。
7、必须招标项目的规模标准:(1)施工单项合同结算价在200万元人民币以上的。
(2)重要设备、材料等货物的采购100万元人民币以上的。
(3)勘察、设计、监理等服务的采购50万元人民币以上的。
(4)不满足上述三条,但总投资额在3000万人民币以上的。
8、可以不进行招标的施工项目:(1)秘密、抢险救灾。
(2)以工代赈。
(3)专利或专利技术。
(4)施工企业自建且该施工企业资质等符合要求。
(5)追加附属小型工程或者主体加层工程。
9、邀请招标的单位:三个以上。
10、联合体投标必须附有联合体各方共同投标协议。
11、评标专家的选取:一般招标项目:随机抽取;其它招标项目:招标人直接确定。
12、发售招标文件:至少5个工作日。
中标通知书发出后30天内必须签订合同。
招标人与中标人签订合同后5个工作日内,应当向未中标的投标人退还保证金。
招标投标情况书面报告:15日内向有关行政监督部门提交。
13、评标委员会提出提出评标报告后,招标人一般应在15日内确定中标人,但最迟应当在投标有效期结束日30个工作日前确定。
14、投标保证金:投标总价2%,最高不超过80万元。
投标保证金有效期应当超过投标有效期30天。
案例一:某市政公司承建一城市道路改扩建工程,标段中含分离式立交桥一座,该桥为三跨现浇预应力钢筋混凝土连续梁,工期为7月1日—8月31日。
由于施工工期较紧,项目部决定路基工程在7月份雨期期间加强与气象部门联系,掌握天气预报,集中力量全面开挖。
现浇钢筋混凝土连续梁施工前,由专职安全员对整个桥梁工程进行了安全技术交底。
现场监理工程师在检查张拉操作时发现所使用的千斤顶是从其他工地新调来的,且使用半年以上,监理单位随后给项目部下发整改通知书、暂停张拉工作。
1、针对道路工程的不妥之处,给出正确做法。
2、桥梁工程安全技术交底做法是否正确并说明理由。
3、监理单位下发整改通知书是否正确并说明理由。
4、控制大体积混凝土裂缝可采取哪些措施?参考解析:1、路基雨期施工:(1)对于土路基施工,要有计划地集中力量,组织快速施工,分段开挖,切忌全面开花或挖段过长。
(2分)(2)挖方地段要留好横坡,做好截水沟。
坚持当天挖完、填完、压完,不留后患。
因雨翻浆地段,坚决换料重做。
(2分)(3)填方地段施工,应留2%-3%的横坡整平压实,以防积水。
(2分)2、(1)施工前由专职安全员进行交底,是错误的。
正确做法:交底人应该是项目部的技术负责人,且交底必须对全体施工作业人员进行,必须有文字记录,必须签字归档。
(2分)(2)对整个桥梁工程进行安全技术交底,是错误的。
正确做法:必须对各个分项工程、关键工序进行分别交底,而不是对整个桥梁工程进行一次交底。
(2分)3、监理单位下发整改通知书是正确的。
(1分)理由:(1)张拉设备的校准期限不得超过半年,且不得超过200次张拉作业。
(2分)(2)张拉设备应配套校准,配套使用。
(1分)4、控制大体积混凝土裂缝可采取的措施:(1)优化混凝土配合比:优先选用水化热较低的水泥,在保证混凝土强度等级的前提下,减少水泥用量。
选用合适的外加剂以改善混凝土的性能。
控制好混凝土坍落度,不宜过大。
(2分)(2)分层分段浇筑。
三)背景材料某公司承建城市道路改扩建工程,工程内包括:①在原有道路两侧各增设隔离带,非机动车道及人行道;②在北侧非机动车道下新增一条长800m直径为DN500mm的雨水主管道,雨水口连接支管口径为DN300mm,管材采用HDPE双壁波纹管,XX圈柔性接口,主管道内连接现有检查井,管道埋深为4m,雨水口连接管位于道路XXX内;③在原有机动车道上加铺厚50mm 改性沥青混凝土上面层。
道路横断面布置如图3所示。
施工范围内土质以硬塑粉质粘土为主,土质均匀,无地下水。
项目部编制的施工组织设计将工程项目划分为三个施工阶段:第一阶段为雨水主管道施工;第二阶段为两侧隔离带、非机动车道、人行道施工;第三阶段为原机动车道加铺沥青混凝土面层。
同时编制了各施工阶段的施工技术方案,内容有:(1)为确保道路正常通行及文明施工要求,根据三个施工阶段的施工特点,在图3中A、B、C、D、E、F所示的6个节点上分别设置各施工阶段的施工围挡;(2)主管道沟槽开挖自东向西按井段逐段进行,拟定的槽底宽度为1600mm、南北两侧的边坡坡度分别为1:0.50和1:0.67,采用机械挖土,人工清底;回用土存放在沟槽北侧,南侧设置管材存放区,弃土运至指定存土场地。
(3)原机动车道加铺改性沥青路面施工,安排在两侧非机动车道施工完成并导入社会交通后,整幅分段施工。
加铺前对旧机动车道面层进行铣刨、裂缝处理、井盖高度提升、清扫、喷洒(刷)粘层油等准备工作。
问题:1、本工程雨水口连接支管施工应有哪些技术要求?2、用图3所示中的节点代号,分别指出各个施工阶段设置围挡的区间。
3、写出确定主管道沟槽开挖宽度及两侧槽壁放坡坡度的依据。
4、现场土方存放与运输时应采取哪些环保措施?5、加铺改性沥青面层施工时,应在哪些部位喷洒(刷)粘层油?【参考答案】1、雨水口位置应符合设计要求,不得歪扭;井圈与井墙吻合,允许偏差应为±10mm;井圈与道路边线相邻边的距离应相等,其允许偏差为10mm;雨水支管的管口应与井墙平齐。
(一)某城市跨线立交桥工程,桥梁全长811m,共计24跨,桥梁下部结构有220根1.5m的钻孔灌注桩,采用反循环钻机成孔。
项目部针对钻孔桩数量多,经招标程序将钻孔作业分项工程分包给甲机械施工公司,由甲公司负责组织钻孔机械进行钻孔作业。
施工过程中现场发生如下事件:事件1:因地下管线改移困难,经设计单位现场决定10、11、12轴原桩位移动并增加钻孔桩数量,立即办理了洽商变更手续。
项目部及时复印后,直接交给测量员和负责本段施工的工长。
事件2:项目部在现场文明施工检查中发现原有泥浆沉淀池已淤积,正在进行钻孔施工的泥浆水沿排水沟流到工地附近的河道里,现场土堆旁有未燃尽的油毡碎片。
事件3:甲公司液压起重机起吊钢筋笼时,因钢筋笼的U形吊环与主筋焊接不牢,起吊过程中钢筋笼倾倒,作业人员及时避开,但将泥浆搅拌棚砸坏。
项目经理组织人员清理现场,并开展事故调查分析,对分包方进行罚款处理,调查报告完成后,经项目经理签字,上报了企业负责安全的部门。
事件4:受钻孔机械故障影响,项目部要求甲公司增加钻孔机械,以保障钻孔作业计划进度。
因甲公司钻机在其他工地,需等5d后才能运到现场,等到该桥全部钻孔桩完成时已拖延工期13d。
问题1.事件1的执行程序是否妥当?说明理由,写出正确程序。
2.事件2的做法有无违规之处?如果有违规之处,写出正确做法。
3.事件3的事故处理程序是否妥当?如果不妥当,写出正确做法。
4.事件4中,结合项目部进度控制中的问题指出应采取的控制措施。
参考解析:1.事件1的执行程序不妥。
理由:洽商变更作为有效文件管理,对发放范围应有签字手续。
正确程序:在施工过程中,项目技术负责人对有关施工方案、技术措施及设计变更要求,应在执行前向执行人员进行书面交底。
2.事件2中,做法的违规之处:排放泥浆水到河道中,现场焚烧油毡。
正确做法:妥善处理泥浆水,未经处理不得直接排入城市排水设施和河流;除设有符合规定的装置外,不得在施工现场熔融沥青或者焚烧油毡、油漆以及其他会产生有毒有害烟尘和恶臭气体的物质。
二级建造师《建筑工程》案例分析及答案2016二级建造师《建筑工程》案例分析及答案【31】背景材料:某桥梁桥台采用扩大基础,桥墩采用钻孔灌注桩基础。
为确保基础施工质量符合设计要求,需要设置质量控制点,并做好完工后的检验工作。
问题:(1)扩大基础主要的质量控制点有哪些?(2)钻孔灌注桩主要质量控制点有哪些?(3)明挖地基的主要检验内容有哪些?答案(1)扩大基础主要的质量控制点有:1)基底地基承载力的确认,满足设计要求;2)基底表面松散层的清理;3)及时浇筑垫层混凝土,减少基底暴露时间。
(2)钻孔灌注桩主要质量控制点有:1)桩位坐标控制;2)垂直度的控制:3)孔径的控制,防止缩径;4)清孔质量(嵌岩桩与摩擦桩要求不同;5)钢筋笼接头质量;6)水下混凝土的灌注质量。
(3)明挖地基的主要检验内容有:1)基底平面位置、尺寸大小和基底标高;2)基底地质情况和承载力是否与设计资料符合;3)地基所用材料是否达到设计标准。
【32】背景材料:北京附近某高速公路,是国家的重点建设项目,全长199km,为双向六车道高速公路,路面全宽22.5m,沥青混凝土表面层为沥青混凝土。
结构为:20cm厚石灰稳定土底基层,18cm厚石灰粉煤灰稳定碎石基层,19cm厚水泥稳定碎石基层以及4cm厚沥青混凝土表面层,5cm厚沥青混凝土中面层,6cm厚青混凝土厚底面层,施工单位施工时,在基层上喷洒了透层油,且不能及时铺筑面层,并还需开放交通。
其主要施工具体做法如下:(1)清扫路基表面,并使表面干燥。
(2)洒布沥青。
透层沥青洒布后应不致流淌,透入基层应有一定深度,最好在表面形成油膜。
(3)遇大风或将下雨时,不喷洒透层油。
当气温低于100C或路面潮湿时禁止喷洒。
(4)喷洒粘层后,严禁车辆行人通过。
(5)撒布适量石屑。
(6)用轮胎压路机稳压,并控制车速。
问题:(1)该基层上是否必须设置透层?说明理由。
(2)施工单位施工具体做法哪些不正确?并改正。
答案:(1)必须设置透层。
2016年《公路工程实务》二级建造师案例分析题你开始复习2016年二级建造师考试了吗?最好早一点复习哦。
二级建造师考试频道为大家整理提供:2016年《公路工程实务》二级建造师案例分析题,相信对大家备考有帮助。
祝顺利通过二建考试!案例分析题31 背景资料:某施工单位承接了二级公路施工,K20+300处有一座主跨为5×30m预应力混凝土简支空心板梁桥,中间桥墩均为水中墩,上部结构采用预制吊装,梁体采用后张法施工,制梁场设在一侧桥头挖方路基上。
事件一:施工单位为保证测量工作的质量,提高测量工作效率,在测量工作的各个程序中实行双检制,制定了以下测量管理制度:制度一:测量队应核对有关设计文件和监理签认的控制网点测量资料,应由两人独立进行,核对结果应作记录并进行签认,成果经项目技术部门主管复核签认,项目生产副总审核签认后方可使用。
制度二:一切原始观测值和记录项目在现场记录清楚,如果书写错误,必须用涂改液进行涂改。
制度三:测量外业工作必须有多余观测,并构成闭合检测条件。
控制测量、定位测量和重要的放样测量必须坚持“两人两种方法”制度,坚持采用两种不同方法(或不同仪器)或换人进行复核测量。
利用已知点(包括平面控制点、方向点、高程点)进行引测、加点和施工放样前,必须坚持“A”的原则。
测量后,测量成果必须采用两组独立平行计算进行相互校核,测量队长、测量组长对各自的测量成果进行复核签认。
事件二:预应力张拉。
将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。
张拉使用的张拉机及油泵、锚、夹具必须符合设计要求,并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。
按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。
预应力张拉采用“双控”。
事件三:施工单位在张拉过程中第2片梁的张拉过程中,出现钢绞线的断丝现象,据统计,断丝数量超过设计规定的允许数量。
2016二建建筑工程专业实务案例汇总分析2016年二建建筑工程专业实务案例汇总分析案例1:背景:某综合商务大厦为框架—剪力墙结构,是一座现代化的智能型建筑,设计使用年限为50年。
该箭镞地下3层,地上28层,建筑面积5.8万平方米。
该工程2007年8月10日主题结构验收合格,2008年3月20日施工单位提交竣工验收报告,2008年4月2日竣工验收合格。
问题:1、该工程建设工程承包单位应何时提交质量保修书?2、该工程质量保修书应明确哪些内容?在正常使用条件下,建设工程的最低保修年限为多少?3、写出本单位工程各分项的保修期具体起止日期?答案:1、该工程建设工程承包单位应该在向建设单位提交竣工验收报告时,应当出具质量保修书。
2、在正常使用条件下,建设工程的最低保修期限为:1)基础设施工程、房屋建筑的地基基础工程和主题结构工程,为设计文件规定的该工程的合理使用年限。
2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年。
3)供热和供冷系统,为2个采暖期、供冷期。
4)电气管线、给排水管道、设备安装为2年。
5)装修工程为2年。
3、案例2:背景:某新建学院综合教学楼工程,框架剪力墙结构。
地下2层地上12层,由某国有大型施工企业总承包,2007年10月20日寄出结构处±0.000,总包计划1个月后组织建设单位、设计单位、施工单位、监理单位四方进行地基与基础验收。
问题:1、由总包单位组织建设单位、监理单位、设计单位、施工单位四方验收是否正确?2、混凝土基础子分部应包含哪些分项工程?3、其中的模板安装分项工程检验批质量验收应包含哪些主控和一般项目?检查方法的说明?答案:1、不正确2、包括模板、钢筋、后浇带混凝土、混凝土结构缝处理案例3:背景:某高层办公楼工程,框架剪力墙结构,共24层,三层以下为劲性混凝土结构,顶层局部为网架架构。
施工内容包括结构工程、装饰装修工程,给排水、暖通、电气工程和室外工程施工等。
2016 年全国二级建筑师市政公用工程部分事例造价构成、综合单价计算及拨付款事例【事例 1】背景某公司中标承接一个工程施工项目,承包合同价为 4000 万元,工期 12 个月。
承包合同规定:(1)发包人在动工前 7d 应向承包人支付合同价 20%的工程预支款,主要资料花费占合同价比率 65%。
(2)工程质量保证金为承包合同价的 5%,发包人从承包人每个月的工程款中按比率拘留。
(3)当分项工程实质达成工程量比清单工程量增添 10%以上时,高出部分的相应综合单价调整系数为 0.95。
(4)规费费率 2.8%,以分部分项工程合价为基数计算;税金率 3.41%。
(5)在施工过程中,发生以下事件:①工程动工后,因为地下状况与原始资料不符,进行了设计更改,该项工程工程量合计 l200m3;达成该项工程耗用的资源为:人工 28 个工日,薪资单价 78 元/工日;资料费合计 2000 元;机械 13 个台班,机械每台班单价为 980 元。
两方商定该项综合单价中的管理费以人工费与机械费之和为计算基础,管理费率为15%;收益以人工费为计算基数,收益率为 18%。
②工程进行的前 4 个月按计划合计达成了1066.67 万元工作量。
在工程进度至第 5 个月时,施工单位按计划进度达成了330 万元建安工作量,同时还达成了3发包人要求增添的一项工作内容。
增添的工作经工程师计量后,该工程量为 400m 。
3经发包人赞同的综合单价为300 元/m 。
③施工至第6 个月时,承包人向发包人提交了按原综合单价计算的该项目已完工程量结算报告360 万元。
经现场计量,此中某分项工程经确认实质达成工程数目为 500m3(原清单工程数目为 350m3,综合单价 900 元/m3)。
问题:(1)计算该项目工程预支款及其起扣点。
(2)计算设计更改后的工程项目综合单价。
(3)列式计算第 5 个月的对付工程款。
(4)列式计算第 6 个月的对付工程款。
二级建造师2016年《矿业工程实务》案例分析题要参加2016年二级建造师考试的朋友们,一定要多多努力复习哦!本文“二级建造师2016年《矿业工程实务》案例分析题”由二级建造师网整理而出,希望大家喜欢!案例题(共计4题,每题20分。
请根据背景材料,按要求作答)【案例1】1.背景某施工单位承接了一铅锌矿的主要运输巷道施工,该巷道围岩比较坚硬,施工队为加快施工进度,采用减少炮眼数目、缩短钻眼时间、增大装药量的方法进行爆破掘进。
工程实施后发现,巷道表明严重不平整,为达到验收要求,只能局部加大喷射混凝土的厚度,造成工程成本的增加。
2.问题(1)巷道掘进对钻眼爆破工作有何要求?(2)巷道光面爆破的质量标准是什么?(3)喷射混凝土支护巷道的质量要求是什么?(4)作为项目经理应当如何处理施工队的不正确做法?【案例2】1.背景某施工单位承担了一矿山井巷工程,同业主签定了建设施工合同,合同约定工期15个月,开工日期为2005年11月1日,竣工日期为2007年1月31日。
工期奖惩额为5000元/天,工程保修期1年。
在施工过程中,由于发生地质条件变化,建设单位进行设计变更,影响工期10天;由于雨季影响材料进场,影响工期5天;工程累计停电20天;在施工过程中由于冒顶事故导致2人当场死亡,影响工期10天;由于项目工期紧,井下一机电硐室未经验收建设单位就投入使用;该工程竣工日期为2007年2月 20日。
2.问题(1)本工程发生的人身伤害事故按事故发生的原因和事故后果严重程度分属什么类别的事故?(2)根据《中华人民共和国矿山安全法实施条例》,本起伤亡事故处理时限是如何规定的?(3)施工单位是否应该承担该工程延误的责任?应该如何计算工期延误的奖惩数额?(4)该机电硐室未经验收便投入使用,其质量问题施工单位是否应当承担质量责任?应该如何处理?【案例3】1.背景某炼钢厂综合楼建筑面积2900m2,总长41.3m,总宽13.4m,高23.65m,为5层现浇框架结构,柱距4m×9m,4m×5m,共两跨,基础为钢筋混凝土灌注桩基,主体结构采用C20混凝土,砖砌填充墙,在主体结构施工过程中,3层混凝土部分试块强度达不到设计要求,但对实体强度测试论证,能够达到设计要求。
