2016二级建造师市政实务重点案例含答案3.11(一)鸭题榜专业学委带您一起过二建,免费真题、考试技巧、考务提醒.专业指导.试技巧干货!全免费!快快在各大应用商店下载鸭题榜手机APP找到“发现”然后加入我们吧!缩短备考时间,提高学习效率,找到学习方法,顺利通过2016年二建考试!找对了组织学习很简单!三十三案例背景项目经理部根据质量计划对确定的材料供应商进行招标采购膨润土,采购部门审查了供应商的产品三证和产品试验报告,决定立即向一个供应商进货,以供施工急用。
项目技术负责人根据本单位已圆满完成的多个大型填埋场的经验,认为无需再作施工技术交底,在收到膨润土材料后,立即令各施工队按图开展施工作业,对本场地土与膨润土掺量的最佳配合比采用上一个同类工程的配合比。
项目部在施工过程中实行了分层压实。
因当时质检人员少,施工面大,项目技术负责人同意每两层检验一次压实度。
但填埋场投入使用后的渗漏检验结果表明,该填埋场发生了渗滤液渗漏现象。
问题:1)项目经理部在复测以及小桥与桥头路改造问题上的做法,哪些对?哪些不对?2)项目经理部在膨润土采购问题上的做法,哪些对?哪些不对? 3)项目部技术负责人在技术交底、配合比确定和压实度检验问题上的做法对吗?为什么?解析与参考答案:1)项目部对设计资料进行现场复测并将发现的问题以书面形式报告设计方并进行协商,做得对但还不够,至少还应以书面形式报告监理。
在接到补充设计图和资料后,项目部未向本公司上一级技术负责人和监理工程师提交施工组织设计并获批准,也未得到监理工程师下达的开工令,即自行开工的做法是错误的。
2)项目经理按质量计划,对确定的材料供应商进行招标采购的做法对;但只审查了产品的三证是不够的,还应请监理工程师对膨润土取样、检验或见证取样进行检验,检验合格后方可进货。
3)项目经理部以过去的经验为准,未对全体施工人员作技术交底,又无书面交底材料,便组织填埋场施工作业是错误的。
4)项目部技术负责人在配合比确定和压实度检验问题上存在以下问题:①膨润土的掺量以及“最佳配合比”是采用其他工程的数值,因此本工程的压实度检验结果有虚假现象,即检测中实测密度没有与自身的最佳密度比。

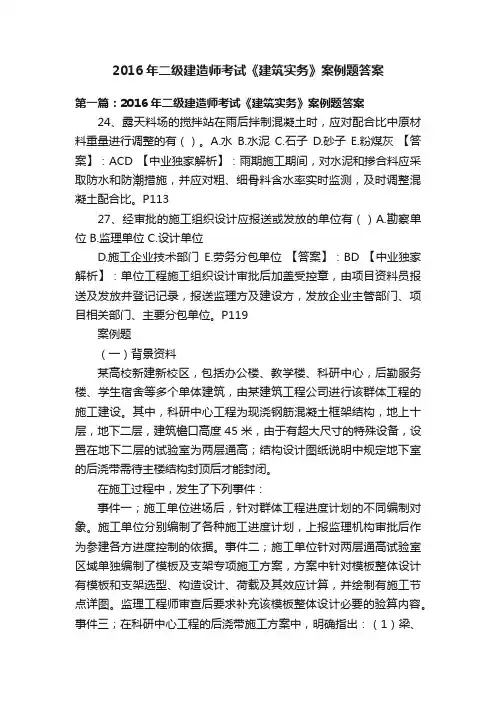

2016年二级建造师考试《建筑实务》案例题答案第一篇:2016年二级建造师考试《建筑实务》案例题答案24、露天料场的搅拌站在雨后拌制混凝土时,应对配合比中原材料重量进行调整的有()。
A.水B.水泥C.石子D.砂子E.粉煤灰【答案】:ACD 【中业独家解析】:雨期施工期间,对水泥和掺合料应采取防水和防潮措施,并应对粗、细骨料含水率实时监测,及时调整混凝土配合比。
P11327、经审批的施工组织设计应报送或发放的单位有()A.勘察单位 B.监理单位 C.设计单位D.施工企业技术部门E.劳务分包单位【答案】:BD 【中业独家解析】:单位工程施工组织设计审批后加盖受控章,由项目资料员报送及发放并登记记录,报送监理方及建设方,发放企业主管部门、项目相关部门、主要分包单位。
P119案例题(一)背景资料某高校新建新校区,包括办公楼、教学楼、科研中心,后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。
其中,科研中心工程为现浇钢筋混凝土框架结构,地上十层,地下二层,建筑檐口高度45米,由于有超大尺寸的特殊设备,设置在地下二层的试验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。
在施工过程中,发生了下列事件:事件一;施工单位进场后,针对群体工程进度计划的不同编制对象。
施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二;施工单位针对两层通高试验室区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。
监理工程师审查后要求补充该模板整体设计必要的验算内容。
事件三;在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔、上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。

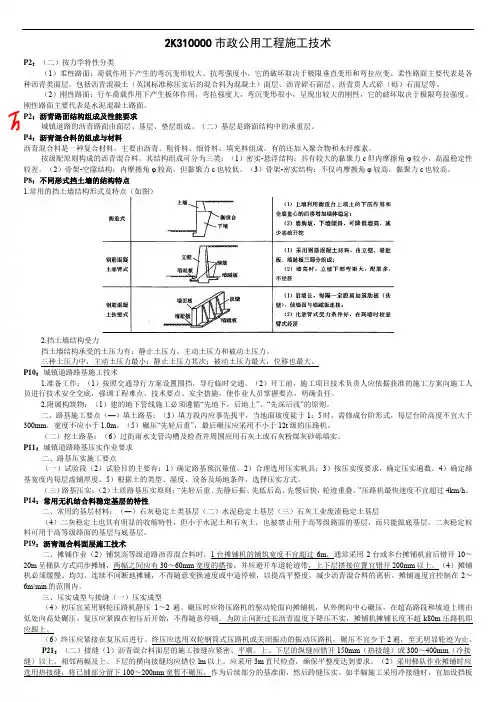

2K310000市政公用工程施工技术P2:(二)按力学特性分类(1)柔性路面:荷载作用下产生的弯沉变形较大、抗弯强度小,它的破坏取决于极限垂直变形和弯拉应变。
柔性路面主要代表是各种沥青类面层,包括沥青混凝土(英国标准称压实后的混合料为混凝土)面层、沥青碎石面层、沥青贯人式碎(砾)石面层等。
(2)刚性路面:行车荷载作用下产生板体作用,弯拉强度大,弯沉变形很小,呈现出较大的刚性,它的破坏取决于极限弯拉强度。
刚性路面主要代表是水泥混凝土路面。
P2:沥青路面结构组成及性能要求城镇道路的沥青路面由面层、基层、垫层组成。
(二)基层是路面结构中的承重层。
P4:沥青混合料的组成与材料沥青混合料是一种复合材料,主要由沥青、粗骨料、细骨料、填充料组成,有的还加入聚合物和木纤维素。
按级配原则构成的沥青混合料,其结构组成可分为三类:(1)密实-悬浮结构:具有较大的黏聚力c但内摩擦角φ较小,高温稳定性较差。
(2)骨架-空隙结构:内摩擦角φ较高,但黏聚力c也较低。
(3)骨架-密实结构:不仅内摩擦角φ较高,黏聚力c也较高。
P8:不同形式挡土墙的结构特点1.常用的挡土墙结构形式及特点(如图)2.挡土墙结构受力挡土墙结构承受的土压力有:静止土压力、主动土压力和被动土压力。
三种土压力中,主动土压力最小;静止土压力其次;被动土压力最大,位移也最大。
P10:城镇道路路基施工技术1.准备工作:(1)按照交通导行方案设置围挡,导行临时交通。
(2)开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行技术安全交底,强调工程难点、技术要点、安全措施,使作业人员掌握要点,明确责任。
2.附属构筑物:(1)建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。
二、路基施工要点(—)填土路基:(3)填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m。
(5)碾压“先轻后重”,最后碾压应采用不小于12t级的压路机。
二级建造师2016年《建筑工程实务》:案例题二级建造师网为您整理“二级建造师2016年《建筑工程实务》:案例题”,2016年二建考试正在备考中,期中案例题一直在试卷中占较大的分数,同学们来做一做吧。
三、案例分析题(共4题,每题20分。
)(一)背景资料:某写字楼工程,建筑面积120000㎡,地下2层,地上22层,钢筋混凝土框架一剪力墙结构,合同工期780d。
某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34263.29万元的报价中标。
双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。
合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05;投标报价中的钢筋、土方的全费用综合单价分别为5800.00元/t、32.00元/m³。
合同履行过程中,发生了下列事件。
事件1:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。
事件2:施工总承包单位项目部对合同造价进行了分析。
各项费用为:直接费26168.22万元,管理费4710.28万元,利润1308.41万元,规费945. 58万元,税金1130.80万元。
事件3:施工总承包单位项目部对清单工程量进行了复核。
其中:钢筋实际工程量为9600.00 t,钢筋清单工程量为10176.00 t;土方实际工程量为30240.00 m³,土方清单工程量为28000.00m³施工总承包单位向建设单位提交了工程价款调整报告。
事件4:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋,监理工程师提出了整改要求。
事件5:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。
二级建造师2016年案例分析题:《建筑工程实务》二级建造师网为您整理“二级建造师2016年案例分析题:《建筑工程实务》”,希望考生们都能认真备考,好好复习二建,这样通过2016年二建考试才有希望哦。
三、案例分析题(一)背景资料:某住宅楼工程地下1层,地上18层,建筑面积22800 m2。
通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》签订了施工合同。
合同总价款5244万元,采用固定总价一次性包死,合同工期400天。
施工中发生了以下事件:事件一:发包方未与总承包协商便发出书面通知,要求本工程必须提前60天竣工。
事件二:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。
总承包方按月足额向包工头支付了劳务费,但包工头却拖欠作业班组2个月的工资。
作业班组因此直接向总承包方讨薪,并导致全面停工2天。
事件三:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。
总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。
事件四:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。
总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。
问题:1.事件一中,发包人以通知书形式要求提前工期是否合法?说明理由。
2.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。
3.事件三中,发包方拒绝签认设计变更增加费是否违约?说明理由。
4.事件四中,总承包方提出和各项请求是否符合约定?分别说明理由。
(二)背景资料:某建设单位新建办公楼,与甲施工单位签订施工总承包合同。
该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。
施工过程中发生下列事件:事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
2016年二建《建筑工程实务》案例分析题及答案(11)想测试2016年二级建造师考试建筑工程实务掌握得如何了呢?二级建造师考试频道为大家整理提供了一套二级建造师建筑工程实务模拟题,相信对大家备考有帮助,祝朋友们顺利通过二建考试,更多二级建造师考试试题与资讯请关注本频道。
案例分析题背景一某房地产开发公司投资建造一座高档写字楼,钢筋混凝土结构,设计项目已明确,功能布局及工程范围都已确定,业主为减少建设周期,尽快获得投资收益,施工图设计未完成时就进行了招标。
(1)招标工作中了发生以下事件:1)招标文件规定本地区单位参加投标不需要垫资,外地区单位参加投标需要垫资200万元。
当地建设行政主管部门指定丙公司为房地产开发公司代理招标事务,并负责组织召开并主持招标预备会议与开标会议。
2)五家单位参加投标,其中乙公司在投标截止日期时间之前报送的新报价方案在原报价的同时提出报价降低新方案,经项目经理签字、企业盖章后送招标方,招标方以“一标一投”为理由拒绝该公司报送新的方案。
3)最后采用综合评分法确定了甲建筑工程公司为总承包单位。
(2)业主与承包方签订施工合同时,由于设计未完成,工程性质已明确但工程量还难以确定,双方通过多次协商,拟采用总价合同形式签订施工合同,以减少双方的风险。
施工总承包合同条款中有如下条款:1)工程合同额为1200万元,总工期为10个月。
2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。
3)甲方向乙方提供现场的工程地质与地下主要管网资料,仅供乙方参考使用,甲方不对由此带来的费用及工期负责。
4)乙方不能将工程转包,为加强工程进度,但允许分包,也允许分包单位将分包的工程再次分包给其他单位。
(3)在工程实施过程中,发生如下事件:1)建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施.工单位结合现场安全状况进行自查,对存在的问题进行整改。
2016年二级市政实务案例重点知识(一)二级建造师考试报名工作一般集中在考试当年2月至3月进行,5月底左右考试,8月份左右出成绩,11月左右拿证书。
具体报名时间请查阅各省人事考试中心网站公布的报考文件,(因二级是地方证,每个省市时间略有不同)。
二级建造师报考条件:符合条件的报考人员,可在规定时间内登录指定网站在线填写提交报考信息,并按有关规定办理资格审查及缴费手续,考生凭准考证在指定的时间和地点参加考试。
(具体报名安排详见各省的报考文件)申请参加二级建造师执业资格考试,须提供下列证明文件:《资格审核表》、本人身份证明(身份证、军官证、机动车驾驶证、护照)、学历证书(以上均为原件)。
二级建造师考务费(报名费)各省略有不同,一般每科在35元-120元之间。
二级建造师执业资格考试分综合考试和专业考试,综合考试包括《建设工程施工管理》、《建设工程法规及相关知识》两个科目,这两个科目为各专业考生统考科目。
专业考试为《专业工程管理与实务》一个科目,该科目分为6个专业,即:建筑工程、公路工程、水利水电工程、矿业工程、机电工程和市政公用工程。
考生在报名时根据工作需要和自身条件选择一个专业进行考试。
(一)【背景资料】某桥梁工程施工前,施工单位了解了工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理力学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。
施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。
施工各阶段由施工单位编制的施工技术文件,应严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。
【问题】1.对设计提供的控制桩,应由谁组织办理交接桩手续?2.桥梁工程前期质量控制应做好哪些工作?3.施工组织设计的编制依据是什么?4.施工组织设计的核心部分是什么?5.施工方案主要包括哪些方面的内容?6.市政基础设施工程施工技术文件应按怎样的方法进行管理?【答案】1.对设计提供的控制桩,应由建设单位组织有关单位进行现场交底,办理交接桩手续。
案例题:案例一背景:某工程由A B C三个分项工程组成,分别为挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天。
问题:1.试述等节奏流水施工的特点。
2. 用等节奏流水施工方法组织施工并绘制流水施工横道图。
3. 确定等节奏流水施工的流水步距、流水工期及工作队总数。
答案:1. 等节奏流水施工的特点是:(1)所有流水节拍都彼此相等;(2)所有流水步距都彼此相等,而且等于流水节拍;(3)每个专业工作队都能够连续作业,施工段没有间歇时间;(4)专业工作队数等于施工过程数。
2. 流水施工横道图。
3. 流水步距为3天(等于流水节拍),流水工期=(4+3-1 ) 3=18天,施工队总数为3个(等于施工过程数)案例二背景:某施工单位与业主签订了某综合楼工程施工合同。
经过监理方审核批准的施工进度在施工中发生了如下事件:事件一:因施工单位租赁的挖土机大修,晚开工2天。
事件二:基坑开挖后(B工作),因发现了软土层,施工单位接到了监理工程师停工的指令,拖延工期10天。
事件三:在主体结构施工中(G工作),因遇连续罕见特大暴雨,被迫停工3天。
事件四:在进行到H工作时,业主提供的磁砖不合格,延误了3个月。
问题:1. 分别指出图中的关键工作及关键线路。
2. 求出总工期是多少个月?3. 施工单位对上述哪些事件向业主要求工期索赔成立,哪些不成立?并说明理由。
如成立各事件可索赔工期多少天?答案:1解析:线路1 : A-C—F—K 13个月线路2 : A—C- G— I —K 17 个月线路3 : B- D—G— I —K 17 个月线路4 : B- E—H—I —K 15 个月线路5 : B- E—H—J —K 14 个月所以:关键线路有两条。
(1)该网络计划的关键工作有:A C、G I、K和B、D、G I、K(2)该网络计划的关键路线为:①f②f④f⑤f⑧f⑨f⑩和①f③f⑤f⑧f⑨f⑩2. 总工期为:3+4+5+4+1= 17月3. 事件一工期索赔不成立,因为此事件为施工单位责任。
2016年全国二级建造师《建筑工程管理与实务》案例分析基础知识部分:一、招标投标案例:1、招标形式:公开招标和邀请招标。
2、评标委员会组成:五人以上单数,技术、经济方面的专家不得少于成员总数的三分之3、中标条件:(1)能最大限度地满足招标文件中规定的各项综合评价标准。
(2)能够满足招标文件的实质性要求;并经评审的投标价格最低,但投标价格低于成本外。
4、2000年1月1日起施行《中华人民共和国招标投标法》。
5、招投标活动应遵循:公开、公平、公正和诚实信用的原则。
6、必须招标的工程建设项目范围:1)大型基础设施、公用事业等关系到社会公共利益、公共安全的项目。
2)全部或部分使用国有资金或者国家融资的项目。
3)使用国际组织或者外国政府贷款、援助资金的项目。
7、必须招标项目的规模标准:(1)施工单项合同结算价在200万元人民币以上的。
(2)重要设备、材料等货物的采购100万元人民币以上的。
(3)勘察、设计、监理等服务的采购50万元人民币以上的。
(4)不满足上述三条,但总投资额在3000万人民币以上的。
8、可以不进行招标的施工项目:(1)秘密、抢险救灾。
(2)以工代赈。
(3)专利或专利技术。
(4)施工企业自建且该施工企业资质等符合要求。
(5)追加附属小型工程或者主体加层工程。
9、邀请招标的单位:三个以上。
10、联合体投标必须附有联合体各方共同投标协议。
11、评标专家的选取:一般招标项目:随机抽取;其它招标项目:招标人直接确定。
12、发售招标文件:至少5个工作日。
中标通知书发出后30天内必须签订合同。
招标人与中标人签订合同后5个工作日内,应当向未中标的投标人退还保证金。
招标投标情况书面报告:15日内向有关行政监督部门提交。
13、评标委员会提出提出评标报告后,招标人一般应在15日内确定中标人,但最迟应当在投标有效期结束日30个工作日前确定。
14、投标保证金:投标总价2%,最高不超过80万元。
投标保证金有效期应当超过投标有效期30天。
