电梯机房规范
电梯机房规范是为了保障电梯运行安全、健康以及延长电梯寿命而制定的一系列规范和措施。
具体的规范主要包括以下几个方面:
1. 电梯机房应设置在楼层内,面积不得小于规定的最小面积,并应设有专门的门窗,保证机房内通风良好,并有足够的光线。
2. 机房内应有足够数量和大小的灭火器,灭火器应定期检查、保养,并保持有效。
机房内不得放置其他易燃、易爆物品。
3. 机房内应设有专门的电源开关箱,以便随时切断电梯的电源。
电源开关箱应设在机房入口处,电源开关箱的门应保持关闭状态。
4. 机房内应设有专门的电梯控制器和电气设备,电梯控制器应设在专门的机柜中,电气设备应设置在干燥、无腐蚀性气体的环境中。
5. 机房内应设置专门的电梯故障显示屏和报警装置,以便随时监控电梯的运行情况。
报警装置应联接到报警中控室或者保安人员,以便及时采取措施。
6. 机房内应设有专门的电梯监测装置和视频监控设备,以便随时监测电梯的运行状态和乘客的安全情况。
7. 机房内应保持整洁、无尘、无异味,设备和设施保持干净、
台面整齐。
机房内不得堆放杂物,要保持通道畅通。
8. 机房内应设有专门的电梯维修工具和备用配件,以便在紧急情况下随时维修电梯。
9. 机房内的工作人员应经过专门的培训,熟悉电梯的工作原理和维修方法,并定期进行检查和保养。
10. 机房内应设有专门的供应电路,以供电梯运行。
供应电路应符合相关的电气安全规范和标准。
总之,电梯机房规范是为了保证电梯运行的安全,必须严格遵守。
只有做到规范的机房管理,才能够提高电梯的使用寿命,保障乘客的安全和舒适。

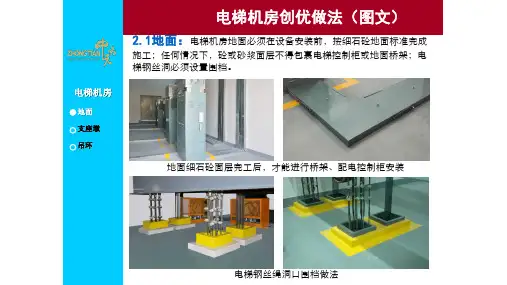

电梯机房标准化建设参考机房全景一、机房地坪类型:环氧树脂地坪漆颜色:亮光型、浅灰色功能:防滑,耐油,抗压,防尘,永久性。
二、机房线槽要求:可通过购买现成的胶带信号标志粘贴或现场刷,线槽上要求贴相关安全标识。
注意:若选择现场油漆涂刷,则建议用黄色做打底色,再将间距测量好用黑色油漆涂刷斜杠,切勿用黑色打底,会造成黄色无法盖住黑漆。
三、机房安全标识要求:所有有危险和有必要让人们注意安全的区块都必须张贴安全警示标签,从而达到预防危险的目的。
五、维修信息看板维保信息看板按公司统一模版制作,材质为PVC,插页盒盖为有机玻璃。
看板需张贴在机房进门醒目位置,建议设置在机房一进门左手边空白墙上,左边为负责电梯2名维保人员的信息,包括姓名,员工号,联系方式,24小时维保热线及标语:专业服务、尽心服务;右边为年度保养工作计划表,A3纸大小,记录每次员工维保情况。
六、盘车轮及松闸装置盘车轮和松闸装置要求放置在主机的右侧,字体上端与主机的顶端基本保持同一水平线或2CM以内盘车轮与松闸装置上的字要求居中,并需用油漆喷涂,不允许手写或记号笔等书写,字体颜色要求红色,字体大小黑体32。
七、工作区域控制柜前需明显设置工作区域,工作区域要求用黄色胶带粘贴或油漆涂刷。
八、挂钩挂钩需用油漆涂刷成黄色字体需用油漆喷涂,禁止用手写,字体颜色为红色,字体大小黑体36号九、灭火器机房内需摆放4KG装干粉灭火器二只,放置在最容易拿到的地方,每月进行检查并登记。
十、防撞角及钢丝绳孔防撞角需涂刷黄色标记,预防撞人;钢丝绳孔需涂刷黄色,以警示防止杂物掉入井道;十一、平层区标识十二、进机房楼梯楼梯底色全部刷成黑色,踏板侧面涂刷黄色,以示提醒,防止绊倒十三、色系说明电梯机房规范1、电梯机房环境应清理干净,机房门窗应防风雨,并标有”机房重地,闲人免进”字样,通向机房的通道应畅通,安全,机房内不应有与电梯无关的其他设备;2、机房电源板及电源开关应符合规范要求,安装位置合理,牢固,标记完善,机房线槽敷设应合理,规范;3、动力线与控制线隔离敷设,拐角处加忖垫;4、机房通风良好,机房环境温度应保持在5~40度之间,机房应设有固定试电气照明,地板表面上的照明度不小于200LX;5、机房内应有紧急求援装置及其说明书;6、电梯井道与机房间的孔洞,引机绳平层标记,电梯运行方向标记等应符合规范要求;7、机房控制柜安装正确,控制柜安装正确,控制柜内走线合理,美观.;8、机房内应有必需的消防设备。
1of 4-394 电梯机房、井道和底坑Machine room,Well and pit of lift4-1机房Machine room电梯机房一般设置在电梯井道的顶部(机房上置式)。
机房内安装有曳引机、导向轮、控制柜、限速器、总电源控制盒等。
Normally located on top of well (upper-placed machine room), machine room includes traction machine, diverter pulley, control cabinet, overspeed governor and main power control box.4-1-1 控制柜Control cabinet电梯控制柜安装在曳引机旁边,是电梯的拖动装置和信号控制中心。
如图4-1所示。
早期的电梯控制柜中有接触器、继电器、电容、电阻器、变压器、整流器等。
随着电脑、电子技术的飞越发展,VVVF控制技术、光纤通讯技术、串行通信、网络技术等在电梯上得到广泛应用。
大规模集成电路的应用使电梯控制柜体积越来越小,功能越来越强,可靠性越来越高。
目前的电梯控制柜大多由全电脑控制板和变频器组成,达到对交流电动机进行调频调压调速控制(VVVF)。
Located near traction machine, control cabinet serves as atrailing device and signal control center, as shown in figure4-1. Originally, control cabinet included contactor, relay,capacitor, resistor, transformer, and rectifier. With rapiddevelopment of computer and electronics as well as wideapplication of VVVF control technology, optical fibercommunication technology, serial communication andnetwork technology in lift, application of big scale integratedcircuit makes control cabinet smaller in size, stronger infunction and more reliable in operation. Currently, controlcabinet is composed of computer control panel and frequency inverter, to control AC motor in terms of frequency, voltage and speed (VVVF).2of 4-39控制柜的电源由机房的总电源开关(图4-2)引入,由控制柜接触器引出的动力线用电线管送至曳引机的电动机接线端子。
怡达快速电梯有限公司怡达快速电梯有限公司电梯安装交底记录工程名称:合同号:施工单位:施工梯号:总台数:被交底班组长:被交底人员:交底时间:交底地点:交底内容:电气设备的安装一、有机房部分:1、 1.1)安装要求:A、机房电源箱在具体施工中按照土建布置图要求放置,应能从机房入口处方便地接近,同时要求机房电源箱尽量靠近控制柜、变频柜摆放。
B、控制柜、变频柜、电阻箱的定位:如果控制柜、变频器柜为分体柜,则按照图1.1方式进行摆放。
控制柜正面距门、窗不小于600mm;控制柜侧面距墙不小于600mm;控制柜距机械设备不小于600mm 。

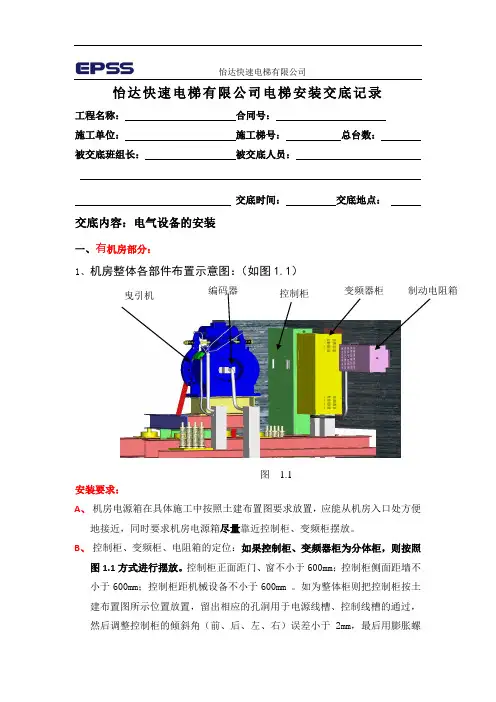

如为整体柜则把控制柜按土建布置图所示位置放置,留出相应的孔洞用于电源线槽、控制线槽的通过,然后调整控制柜的倾斜角(前、后、左、右)误差小于2mm,最后用膨胀螺曳引机编码器控制柜变频器柜制动电阻箱图 1.1栓将控制柜底座固定在地板上。
C 、 非标准机房摆放原则(与我司土建布置图不符):a) 、控制柜操作易于观察曳引机运行状态,并尽量缩短编码器用线距离。
b) 、控制柜、变频器柜摆放间距大于200mm 。
c) 、变频器与电阻箱临近摆放。
2、机房线槽、电线、电缆布安装求:(如图1. 2)A. 编码器线通过单独线槽布线至变频器柜体下部进线,线槽端部距柜体底面≤30mm 。
B. 电机动力线通过线槽单独布线至变频器柜体下部进线,线槽端部距柜体底面≤30mm 。
C. 电机热检测、抱闸用线使用水平线槽段由曳引机至控制柜布线 。
D. 控制柜至变频柜控制线从变频器下部进线E. 使用金属管与线槽连接时使用金属管接头电机动力线—变频器柜 控制柜控制线-电机控制柜—变频器柜控制线制动电阻线编码器线线槽图1. 2F.电机动力线槽与编码器线槽间距>80mmG.线槽长度大于500mm时线槽与地面的固定点必须有两个以上,线槽中所有螺孔必须上满螺钉。
H.线槽各转弯处、连接处、出入口处安装时应垫上橡胶垫或胶皮,以免伤线且线槽应平整,无扭曲变形,内壁无毛刺,敲落孔应用钢锉修整,保证线槽内无毛刺,不伤线。
电梯机房设备安装指导机房门上应有;“机房重地,闲人免进”等字样。
字体红色作警示作用,离地面应度1.5米,排列为上、下并列,字体在门正中间,字符间距20mm,行距40mm。
盘车手轮;紧急情况时盘车移动轿厢用。
字体为红色。
盘车手轮应安装在机房曳引机侧方便位置且离地面1.3米位置,字符间距为20mm。
松闸板手;紧急情况时松开抱闸与盘车手轮配合使用,字体为红色。
位置在曳引机侧与盘车手轮同一个位置,离地1.3米运动部件警示标记,字体为红色、帖在部件罩外侧方便看到的地方,位置部件正中均匀且对称,布置。
吊钩承重2000kg;作为警示作用,字体为红色、位置在曳引机起吊位置正上方,承重梁吊钩上面。
字体为小号数字模块、同一机房有多台电梯时喷涂在机房设备上(限速器、曳引机、控制柜、电源箱)字体为红色。
平层开锁区位置;平层位置只要正常盘车时能见到开锁区标志就可以,标志位置应在机架体上或搁机大梁上字体为红色。
HR.W1.从顶层将曳引机和控制柜搬运至机房(如需要用)。
2. 在进行任何搬运工作之前先联系你的主 管。
通过机房的预留孔,用线坠将轿厢及对重样板的中心线引上机房,并利用这些点用墨线弹出A 线确认机房楼板各预留的曳引钢丝绳孔中心与井道顶自上而下第二档支架处直接在导轨中心位置上取点(一定要在提升运行区域内取点),确定中心各孔的交叉点(中心点)。
然后把线引至机房内用墨斗在机房弹一直线(轿厢绳头板、曳引轮后、曳引轮前与导向轮后、导向轮前)中轴线,然后再把导向轮前与对重绳头板处弹一直线再确定纵向线。
当上面二条直线确定后可从对重处开始测量并确定导轨中心(再按轿顶轮(直径/2)确定曳引轮中心位置),然后确定轿厢绳头板位置划一纵向线)防震橡胶垫的介绍:在安装完主机承重梁之后需要安装防震橡胶垫和曳引机底座。
主机有四个防震橡胶,见下图A 、B 、C 、D 位置,不同的载重、不同的安装位置采用不同的橡胶垫,其件号对应关系参见上图的表格。
每个橡胶垫上都有编号。
电梯机房施工工艺标准关键信息项1、施工材料和设备的规格与质量要求名称:____________________________型号:____________________________技术参数:______________________2、施工流程与步骤步骤序号:______________________施工内容:______________________操作要点:______________________3、施工质量验收标准验收项目:______________________合格标准:______________________检测方法:______________________4、施工安全注意事项安全风险:______________________预防措施:______________________应急处理:______________________11 施工准备111 熟悉施工图纸和技术要求,明确电梯机房的布局、设备安装位置和施工要点。
112 准备好所需的施工工具和设备,如电钻、电焊机、起重机等,并确保其性能良好。
113 对施工人员进行技术交底和安全培训,使其了解施工工艺和安全注意事项。
12 基础施工121 按照设计要求进行电梯机房基础的放线和开挖,确保基础尺寸和位置准确。
122 铺设基础钢筋,进行混凝土浇筑,并做好振捣和养护工作,保证基础的强度和稳定性。
13 结构施工131 搭建电梯机房的钢结构框架或混凝土框架,确保框架的垂直度和水平度符合要求。
132 安装机房的墙体和屋顶,采用防火、隔热和隔音材料,保证机房的密封性和安全性。
14 设备安装141 安装电梯主机、控制柜、限速器等主要设备,确保设备的安装位置准确、牢固。
142 连接设备之间的电气线路和机械部件,进行调试和试运行,确保设备运行正常。
15 布线与管道安装151 布置电梯机房内的电气线路,包括电源线、控制线和信号线等,确保线路敷设整齐、规范。
建筑设备安装分项工程施工工艺标准—电梯工程部分电梯机房机械设备安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《电梯工程施工质量验收规范》GB50310-20021、范围本工艺标准适用于额定载重量5000kg及以下,额定速度3m/s及以下各类国产曳引驱动电梯机房机械设备安装工程。
2、施工准备2.1设备、材料要求:2.1.1机房机械设备的规格、数量必须符合图纸要求,且完好无损。
2.1.2承重钢梁和各种型钢的规格、尺寸要符合设计要求。
2.1.3若主机、发电机基座使用的钢板制作时,钢板厚度不应小于20mm。
限速器、钢带轮基座使用的钢板厚度不应小于12mm。
且所有钢板表面要平整、光滑。
2.1.4焊接采用普通低碳钢电焊条,电焊条要有出石合格证。
安装用的机螺丝、膨胀螺栓、水泥等规格、标号要符合设计要求。
2.2主要机具:倒链、钢丝绳扣、水平尺、线坠、钢板尺、盒尺、电、气焊工具、电焊机、扳手、鎯头、撬扛、钢锯、电锤、塞尺等。
2.3作业条件:2.3.1机房间窗要齐全,地面干净,照明符合有关要求,且有足够的作业空间。
2.3.2机记建筑结构必须符合承载力的设计要求,地面孔洞的位置、大小要符合图纸及规范要求。
2.3.3吊装机器的挂钩要符合设计要求。
2.3.4若机器在地面上安装时,地面一定要抹平、抹光。
3、操作工艺3.1工艺流程:3.2.1钢梁安装前要刷防锈漆(交工前再刷一道)。
3.2.2按安装图确定钢梁位置。
3.2.3安装曳引机承重钢梁,其两端必须放于井道承重墙上(或承重梁),深入长度应与墙(或梁)外皮齐。
如曳引机承重钢梁长度不足,其深入长度应保证至少超出墙(或梁)的中心线2cm 以上,且不应小于7.5cm 。
在曳引机承重钢梁与井道承重墙(或梁)间垫δ≥16mm ,面积大于接触的钢板。
根据不同条件,选下列安装方法之一进行安装:3.2.3.1钢梁安在机房楼板下:在井道顶层高度能满足国标《电梯制造与安装安全规范》要求的条件下,钢梁宜安于楼板下,并将钢梁与楼板浇成一体(图3.2.3.1)。
电梯机房施工工艺标准在现代建筑中,电梯已经成为不可或缺的垂直运输工具,而电梯机房则是电梯运行的核心区域,其施工质量直接关系到电梯的安全稳定运行。
因此,制定一套科学合理、严格规范的电梯机房施工工艺标准至关重要。
一、施工准备1、技术准备施工前,应认真熟悉施工图纸,了解电梯机房的布局、设备安装要求以及相关技术规范。
同时,编制详细的施工方案,并向施工人员进行技术交底。
2、材料准备根据施工图纸和施工方案,准备好所需的材料,如钢材、电缆、配电箱、线槽等。
所有材料应符合设计要求和国家相关标准,并具有质量合格证明文件。
3、施工机具准备准备好施工所需的机具,如电焊机、切割机、钻孔机、水准仪、经纬仪等,并确保其性能良好,能够正常使用。
4、作业条件准备电梯机房的结构施工应完成,并经验收合格。
机房内的墙面、地面应平整,门窗安装完毕,具备良好的通风和照明条件。
二、基础施工1、测量放线根据施工图纸,使用经纬仪和水准仪对电梯机房的基础进行测量放线,确定基础的位置和标高。
2、钢筋绑扎按照设计要求,对基础钢筋进行绑扎。
钢筋的规格、型号、数量和间距应符合设计要求,钢筋的接头应错开布置。
3、模板安装安装基础模板,模板应具有足够的强度和刚度,能够承受混凝土的侧压力。
模板的拼接应严密,不得漏浆。
4、混凝土浇筑浇筑基础混凝土,混凝土的配合比应符合设计要求,浇筑过程中应振捣密实,防止出现蜂窝、麻面等质量缺陷。
5、养护混凝土浇筑完成后,应及时进行养护,养护时间不少于 7 天。
三、机房结构施工1、钢结构安装如果电梯机房采用钢结构,应按照设计要求进行钢结构的安装。
钢结构的构件应在工厂加工制作,现场进行拼装。
拼装时,应保证构件的连接牢固,焊缝质量符合要求。
2、砌体施工如果机房采用砌体结构,应按照设计要求进行砌体施工。
砌体的材料应符合要求,砌筑时应保证灰缝饱满,垂直度和平整度符合规范要求。
3、楼板施工机房楼板的施工应符合设计要求,一般采用现浇钢筋混凝土楼板。
电梯机房统一标准化北京奥安达电梯技术服务有限公司目录机房设备地面、井道部分设备部件刷漆及颜色要求OOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOO 机房设备区分OOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOO 机房专人管理OOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOO 机房上墙制度OOOOOOOOOOOOOOOOOOOOOOOOOOOOOOOO 机房设备设施工作环境OOOOOOOOOOOOOOOOOOOOOOOOOOOOOO 机房日常巡视记录签到表OOOOOOOOOOOOOOOOOOOOOOOOOOOOOOo o o o o o o o o o o o oooooooo o o o o o设备设施机房地面及井道部分设施刷漆一、油漆颜色注明1、铁红色油漆代表;危险区域。
2、深黄色油漆代表;接近危险区域。
3、草緑色油漆代表;安全区域。
二、油漆颜色粉刷地面要求1、距离设备15 公分围一圈成长方形之内粉刷铁红色油漆。
2、距离设备20 公分围一圈成长方形之内粉刷深黄色油漆。
3、距离设备20 公分以外四周粉刷草緑色油漆。
三、设备运转方向用油漆颜色粉刷要求1、手动盘车轮;用深黄色油漆粉刷,并以红色油漆粉刷上下运行箭头及红色字体,并注明上下运行方向。
2、限速器;以红色油漆粉刷上下运行箭头及红色字体,并注明上下运转方向。
3、曳引轮;用深黄色油漆粉刷,并以红色油漆粉刷上下运行箭头及红色字体,并注明上下运转方向。
4、钢丝绳防水苔;用深黄色油漆粉刷。
5、钢丝绳;用黄色和红色粉刷平层标记。
四、称重梁称重吊钩用红色油漆粉刷,并注明称重限量标识。
五、轿顶护栏高度及刷漆颜色要求1、轿顶护栏高度不能低于1.3 米。
2、轿顶护栏用黄色油漆粉刷。
3、在轿顶上挂安全操作规程及安全制度。
六、底坑护栏高度及刷漆颜色要求1、底坑护栏高度不能低于2.7 米。
