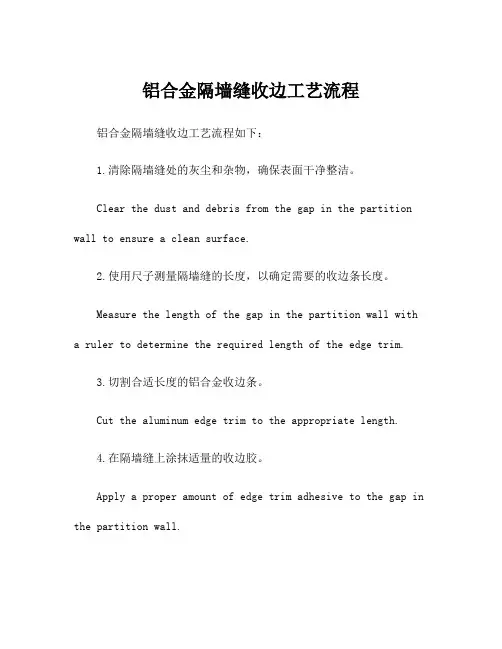

铝合金隔墙缝收边工艺流程铝合金隔墙缝收边工艺流程如下:1.清除隔墙缝处的灰尘和杂物,确保表面干净整洁。
Clear the dust and debris from the gap in the partition wall to ensure a clean surface.2.使用尺子测量隔墙缝的长度,以确定需要的收边条长度。
Measure the length of the gap in the partition wall witha ruler to determine the required length of the edge trim.3.切割合适长度的铝合金收边条。
Cut the aluminum edge trim to the appropriate length.4.在隔墙缝上涂抹适量的收边胶。
Apply a proper amount of edge trim adhesive to the gap in the partition wall.5.将铝合金收边条插入隔墙缝中并用橡皮锤轻轻敲打使其粘附牢固。
Insert the aluminum edge trim into the partition wall gap and gently tap it with a rubber mallet to ensure a secure bond.6.用干净的抹布擦拭多余的收边胶和铝合金收边条表面的污渍。
Wipe off any excess edge trim adhesive and stains from the surface of the aluminum edge trim with a clean cloth.7.等待收边胶完全干燥后,隔墙缝收边工艺完成。
Wait for the edge trim adhesive to dry completely, and the partition wall gap edge trim process is complete.8.确保收边条与隔墙缝保持垂直并且对齐整齐。

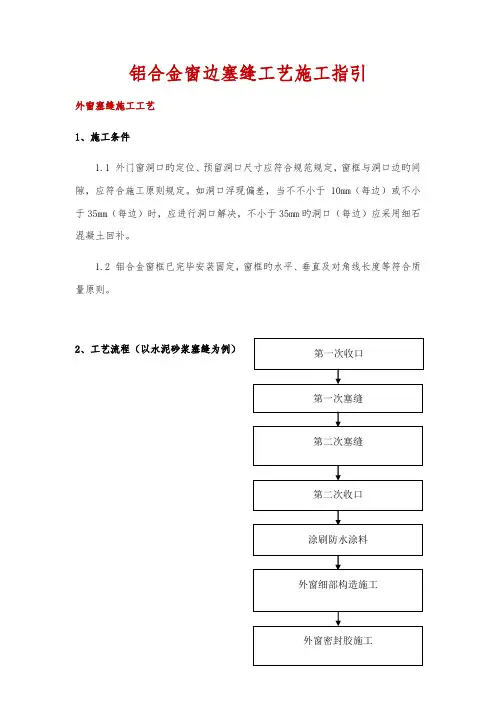

铝合金窗边塞缝工艺施工指引欧阳光明(2021.03.07)外窗塞缝施工工艺1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
3、施工方法及工艺要求3.1塞缝材料缝;以上做法,地区公司根据实际情况自行选择。
3.1.1防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm 厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
铝合金门窗塞缝工艺(总4页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March第一部分:主体结构类一、外窗塞缝施工工艺1、施工条件外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
2、工艺流程(以水泥砂浆塞缝为例)3、施工方法及工艺要求塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm 厚防水涂膜,要求超过转角100mm ,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。

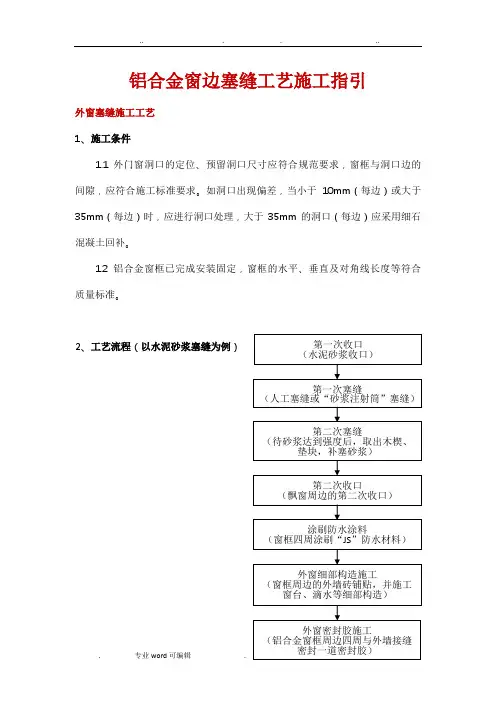

铝合金窗边塞缝工艺施工指引外窗塞缝施工工艺1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
2、工艺流程(以水泥砂浆塞缝为例)3、施工方法及工艺要求3.1塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
3.1.1防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
铝合金窗边塞缝工艺施工指引外窗塞缝施工工艺1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm (每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
2、工艺流程(以水泥砂浆塞缝为例)3、施工方法及工艺要求3.1塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
3.1.1防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。

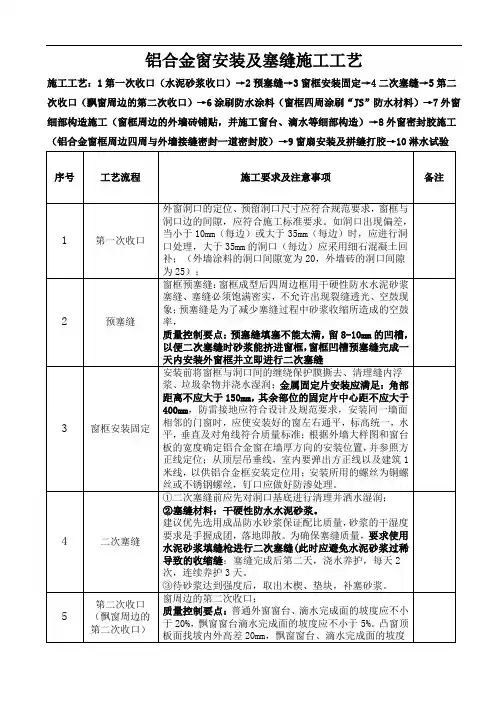

一、外窗塞缝施工工艺1、施工条件外门窗洞口的定位、预留洞口尺寸应切合规范要求,窗框与洞口边的空隙,应切合施工标准要求。
如洞口出现误差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口办理,大于 35mm的洞口(每边)应采纳细石混凝土回补。
铝合金窗框已达成安装固定,窗框的水平、垂直及对角线长度等切合质量标准。
2、工艺流程(以水泥沙浆塞缝为例)第一次收口(水泥沙浆收口)第一次塞缝第二次塞缝(待沙浆达到强度后,拿出木楔、第二次收口(飘窗周边的第二次收口)涂刷防水涂料(窗框周围涂刷“ JS”防水资料)外窗细部结构施工(窗框周边的外墙砖铺贴,并施工外窗密封胶施工(铝合金窗框周边周围与外墙接缝3、施工方法及工艺要求塞缝资料做法一:门窗框与墙体四边空隙采纳干硬性防水水泥沙浆塞缝;做法二:门窗框底边及双侧边上翻 150mm高范围采纳干硬性防水水泥沙浆塞缝(寒冷地域部分项目底边也采纳发泡胶),上面及双侧边节余部分采纳打发泡胶塞缝。
以上做法,地域企业依据实质状况自行选择。
防水水泥沙浆塞缝建议使用纤维聚合物微膨胀防水沙浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5: ,详细配比可按当地经验,且在夏天高温、干燥状况下不宜使用膨胀剂。
沙浆的干湿度要求是手握成团,落地即散。
塞缝做法一:惯例人工塞缝工艺①塞缝前将窗框与洞口间的环绕保护膜撕去、清理空隙内浮浆、垃圾杂物,并浇水润湿;②用素水泥浆涂刷一道(利于沙浆联合);③待素水泥浆快干时,用纤维聚合物微膨胀防水沙浆进行人工塞缝;④待沙浆达到强度后,拿出木楔、垫块,补塞沙浆。
塞缝一定饱满密实,不同意出现裂痕、透光、空鼓现象。
⑤塞缝达成后次日,浇水保养,每日2 次,连续保养 3 天;⑥塞缝达成,沙浆达到强度后,对外窗联合部位外墙刷 2mm厚防水涂膜,要求超出转角 100mm,保证搭接。
塞缝做法二:“沙浆注射筒”塞缝工艺与惯例塞缝工艺独一不一样的是,③待素水泥浆快干时,用“沙浆注射筒”汲取纤维聚合物微膨胀防水沙浆进行塞缝,可加速施工进度。
铝合金窗边塞缝工艺施工指引外窗塞缝施工工艺1、施工条件1.1 外门窗洞口旳定位、预留洞口尺寸应符合规范规定,窗框与洞口边旳间隙,应符合施工原则规定。
如洞口浮现偏差,当不不小于10mm(每边)或不小于35mm(每边)时,应进行洞口解决,不小于35mm旳洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完毕安装固定,窗框旳水平、垂直及对角线长度等符合质量原则。
2、工艺流程(以水泥砂浆塞缝为例)3、施工措施及工艺规定3.1塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范畴采用干硬性防水水泥砂浆塞缝(寒冷地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际状况自行选择。
3.1.1防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按本地经验,且在夏季高温、干燥状况下不适宜使用膨胀剂。
砂浆旳干湿度规定是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间旳缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不容许浮现裂缝、透光、空鼓现象。
⑤塞缝完毕后第二天,浇水养护,每天2次,持续养护3天;⑥塞缝完毕,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,规定超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同旳是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积旳70%;②发泡胶应持续施打、一次成型,且必须满填缝隙,超过门窗框外旳发泡胶应在其固化前用手或专用工具压人缝隙中,避免发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定旳木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
(1)、铝型材门窗框安装前,应将洞口内的杂物清理,灰尘清理干净,混泥土或砌砖体洞应浇水湿润,宜刷沌水泥浆。
(2)、塞缝材料采用的1:2干梗性水泥浆,加5%的防水粉,(每立方可加9kg杜拉纤维并搅拌分撒均匀),没有防水要求的门窗不可掺防水剂。
(3)、通常采用框槽、接缝整体塞缝的方法,但对于铝材推拉门下框这种难以整体塞缝隙的情况,可采用先在框槽内灌水再塞缝隙的方法,但框槽内先灌砂浆的表面必须粗糙,以利于后塞缝砂浆粘结紧密。
(4)、水泥砂浆塞缝时不能使门窗涨突变形,操作时应避免造成门窗框位置移动或影响其垂直度、平整度、塞缝完成后三天内,必须对塞缝砂浆进行浇水养护。
(5)、待砂浆达到一定强度后(至少3天),就将临时固定用的木楔、垫块取出,用相同的水泥砂浆将洞口补平。
(6)、抽检塞缝的质量,重点检查是否的开裂、大面积空鼓的情况,若有应采取灌浆等措施进行补救。
(7)、塞缝完成后,缝边墙体必须用砂浆压平,3-5天后再涂抹JS复合防水涂膜2.0mm厚,涂刷新应分层进行。
涂抹宽度范围:压住铝框边10mm左右,至门窗洞口的侧边处(卷边至少50mm),总宽度不小于100mm。
(最后窗边收口由总包单位负责)。
做法如下图所示点一。
节点一;水泥砂浆塞做法
(8)、防水涂膜完成后,门窗框边土建收口之前,甲方、临理应进行防水层的隐蔽验收,检查防水涂膜是否漏刷,厚度,质量是否符合要求。
(9)、总包进行门窗框边抹收口时,抹灰高度低于排水孔底部不小于10mm,并沿门窗框室外侧留出宽度和深度均不小于6mm的密封胶。
(10)、抹灰施工完成至少7天后才能打注框边接缝隙密封胶。
(11)、在大面积接缝打胶前。
应进行样板施工打胶,打胶三天后检查密封胶与水泥砂浆、铝合金型材的相容性,若不相容应及时与甲方联系。
(12)、门窗框边的密封材料应采用与基材相容、并且沾接性能良好的防水密封胶,密封胶施工就挤填密实,胶缝的宽度与深度均不小于6mm。
密封胶不得与墙涂料直接接触。
(13)、框边打注密封胶前,应将6mm槽内清理干净,打胶时应避免污染玻璃、
型材体,胶缝应光滑、平整、宽度均匀一致。
(14)、塞缝前应先进行隐蔽验收、检查铝型材门窗框的安装位置垂直度、平整度,连接件间距、防雷接地是否符合要求。
