铝合金门窗塞缝工艺
- 格式:doc
- 大小:19.50 KB
- 文档页数:4
1.0适用范围适用于集团开发项目各种系列铝合金门窗安装工程。
2.0编制依据《铝合金门窗工程技术规范》JGJ214-2010《铝合金门窗》GB/T8478-2008《铝合金建筑型材》GB/T5237-2004《建筑玻璃应用技术规程》JGJll3《建筑装饰装修工程质量验收规范》GB50210-2001《砌体结构工程施工质量验收规范》GB50203-2011《建筑节能工程施工质量验收规范》GB40411-2007集团和城市公司相关程序文件、标准及合同3.0施工工艺3.1施工准备3.1.1材料3.1.1.1门窗用材料应符合现行国家和行业标准及有关规定,并应有出厂合格证、原材检测报告和质量保证书。
主要材料进场前应经送检合格才能使用。
对于进口材料,应检查其原产地证明书、商检证明书、经销商许可证等,密封胶类应严格核对材料的批号与合格证的对应情况。
3.1.1.2铝合金门窗用型材的化学成份应符合现行国家标准《变形铝及铝合金化学成份》GB/T3190的有关规定,铝合金型材质量应符合现行国家标准《铝合金建筑型材》GB/T5237的规定。
3.1.1.3门窗设计应提供深化设计图纸,铝门门窗型材壁厚应经计算或试验确定,其中门型材截面主要受力杆件最小实测壁厚应不小于2.0mm,门其它一般受力型材最小实测壁厚应不小于1.4mm,窗型材截面主要受力杆件最小实测壁厚应不小于1.4mm。
玻璃压线等配套铝料最小实测壁厚应不小于1.0mm。
局部受力不够,可通过加钢衬的方式加强,满足强度和刚度要求。
3.1.1.4表面喷涂层厚度应符合设计和相关标准要求,铝合金型材表面处理为阳极氧化,且为AA15级,干膜平均厚度≥15μm,最小局部膜厚≥12μm。
表面处理为氟碳喷涂做法时,一般采用二涂或三涂。
采用三涂时,干膜平均厚度≥40μm,最小局部膜厚≥35μm。
采用二涂时,干膜平均厚度≥30μm,最小局部膜厚≥25μm。
3.1.1.5门窗五金配件、附件、紧固件应符合现行标准的规定。
1.0适用范围适用于集团开发项目各种系列铝合金门窗安装工程。
2.0编制依据《铝合金门窗工程技术规范》JGJ214-2010《铝合金门窗》GB/T8478-2008《铝合金建筑型材》GB/T5237-2004《建筑玻璃应用技术规程》JGJll3《建筑装饰装修工程质量验收规范》GB50210-2001《砌体结构工程施工质量验收规范》GB50203-2011《建筑节能工程施工质量验收规范》GB40411-2007集团和城市公司相关程序文件、标准及合同3.0施工工艺3.1施工准备3.1.1材料3.1.1.1门窗用材料应符合现行国家和行业标准及有关规定,并应有出厂合格证、原材检测报告和质量保证书。
主要材料进场前应经送检合格才能使用。
对于进口材料,应检查其原产地证明书、商检证明书、经销商许可证等,密封胶类应严格核对材料的批号与合格证的对应情况。
3.1.1.2铝合金门窗用型材的化学成份应符合现行国家标准《变形铝及铝合金化学成份》GB/T3190的有关规定,铝合金型材质量应符合现行国家标准《铝合金建筑型材》GB/T5237的规定。
3.1.1.3门窗设计应提供深化设计图纸,铝门门窗型材壁厚应经计算或试验确定,其中门型材截面主要受力杆件最小实测壁厚应不小于2.0mm,门其它一般受力型材最小实测壁厚应不小于1.4mm,窗型材截面主要受力杆件最小实测壁厚应不小于1.4mm。
玻璃压线等配套铝料最小实测壁厚应不小于1.0mm。
局部受力不够,可通过加钢衬的方式加强,满足强度和刚度要求。
3.1.1.4表面喷涂层厚度应符合设计和相关标准要求,铝合金型材表面处理为阳极氧化,且为AA15级,干膜平均厚度≥15μm,最小局部膜厚≥12μm。
表面处理为氟碳喷涂做法时,一般采用二涂或三涂。
采用三涂时,干膜平均厚度≥40μm,最小局部膜厚≥35μm。
采用二涂时,干膜平均厚度≥30μm,最小局部膜厚≥25μm。
3.1.1.5门窗五金配件、附件、紧固件应符合现行标准的规定。
说明;门窗框安装应在室外装饰工程施工前进行. 门窗扇与玻璃安装宜在室内装修开始前进行, 以减少装饰施工造成的破坏和污染.节点图:工艺流程:弹线定位—门窗洞口处理—在门窗框上安装固定片—门窗框就位安装—门窗框与墙体间缝隙塞缝—抹底灰—涂刷JS 防水—外饰面施工—打窗外密封胶—门窗扇与玻璃.五金配件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1 、安装固定片:门窗框与墙体普通采用固定片连接, 固定片以 1.5mm 厚的镀锌板裁制,长度根据现场需要进行加工.首先将固定片安装到门窗框上,采用直径 3.2mm 的钻头在门窗框上钻孔,然后将十字盘头自攻螺丝M4|×20mm 拧入,不得直接捶打钉入.摆布两侧固定片的安装位置应根据预留的混凝土块位置确定, 以保证门窗框安装坚固;上下两侧固定片距门窗框角部的距离不大于200mm,其余部位的固定片中心距不大于400mm,且均匀分布.2、门窗框就位安装:采用金属膨胀螺栓或者射钉,将已安装好的固定片与洞口上部的过梁、下部的混凝土窗台板〔下带〕与两侧的预留混凝土块进行固定,固定时应按对称顺序,先固定上下框,然后固定边框,暂时定位可用木楔固定.3 、门窗框与墙体间缝隙处理:作法一:门窗框与墙体四边缝隙采用干硬性水泥砂浆塞缝;作法二:门窗框底边与两侧边上翻150 高X 围采用干硬性水泥砂浆塞缝,上边与两侧边剩余部份采用打发泡胶塞缝.无论采用干硬性砂浆还是发泡胶塞缝,塞缝必须保证密实.干硬性水泥砂浆塞缝前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去.打发泡胶前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,发泡胶须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或者专用工具压入缝隙中,严禁固化后用刀片切割.发泡胶固化后取出暂时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压人缝隙中, 同样不得在固化后用刀片切割.4、抹底灰:墙身为砌体时不能直接在砌块上涂刷JS 防水,待发泡胶固化后开始抹底灰,并对洞口四周进行粉刷收头.抹底灰前应对基层墙面进行处理,保证底灰与墙体粘结牢靠,底灰不得空鼓、裂缝.5、涂刷JS 防水:待底灰干燥后,在洞口外侧四周分多遍涂刷JS 防水,须保证其厚度不小于1.0mm,防水必须压门窗框不小于5mm 且涂刷到过门窗洞阳角50mm 处,详见节点图.6、外饰面施工:JS 防水干燥后,按照外饰面做法施工外饰面层.外饰面与门窗框交接处须留不小于6m m×6mm 的密封胶槽.7 、打窗外密封胶:外饰面完成并干燥后在外饰面与门窗框交接处的预留胶槽内打中性硅酮密封胶.8 、门窗扇与玻璃、五金配件安装:门窗扇与玻璃应在室内墙体表面装饰工程开始前安装完成.五金配件采用自攻螺钉固定,并在拧固前打密封胶,安装的五金配件应结子坚固,使用灵便.9.内饰面施工:按照内饰面做法施工内饰面层.10.打窗内密封胶内饰面完成并干燥后在内饰面与门框交接处的阴角处打中性硅酮密封胶〔毛坯房可以省略〕.质量控制点:1 、型材、玻璃进场检查;2 、预留混凝土块;3 、固定片安装验收;4 、干硬性水泥砂浆或者发泡胶塞缝密实;5 、底灰空鼓、裂缝;6 、JS 防水厚度;7 、打密封胶;8 、淋水试验.3 无保温、有企口、无副框1、当饰面较厚时,为避免饰面压门窗主框过多和因饰面过厚而产生空鼓裂缝,可采用无副框有企口的方式.这种方式可提高门窗边的防渗漏效果.当内外饰面均较厚〔如石材〕时参照"节点图1〞的做法;当内饰面较薄〔如抹灰、涂料〕、外饰面较厚〔如石材〕时参照"节点图2〞的做法.2 、当墙体为混凝土墙时,企口必须与混凝土墙同时浇筑;当墙体为砌体墙, 门窗周边必须现浇钢筋混凝土窗框,且先砌墙后浇筑;其具体做法参照总说明的 1.5 条执行.3 、为保证企口施工质量, 门窗洞口结构施工建议采用定型钢模.4、门窗安装顺序为先安装窗框、塞缝与涂刷JS 防水,再进行内饰面施工.节点图1节点图2工艺流程:弹性定位—门窗洞口处理—在门窗框上安装固定片—门窗框就位安装—门窗框与墙体间缝隙塞缝—涂刷JS 防水—外饰面施工—打窗外密封胶—门窗扇与玻璃、五金配件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1 、安装固定片:门窗框与墙体普通采用固定片连接, 固定片以 1.5mm 厚的镀锌板裁制,长度根据现场需要进行加工.首先将固定片安装到门窗框上,采用直径3.2mm 的钻头在门窗框上钻孔,然后将十字盘头自攻螺丝M4×20m m 拧入,不得直接捶入.固定片距门窗框角部的距离不大于200mm,其余部位的固定片中心距不大于400mm,且均匀分布.2、门窗框就位安装:采用金属膨胀螺栓或者射钉,将已安装好的固定片定在洞口四周, 固定时应按对称顺序,先固定上下框,然后固定边框.暂时定位可用木楔固定.3 、门窗框与墙体间缝隙处理:做法一:门窗框与墙体四周缝隙采用干硬性水泥砂浆塞缝;做法二:门窗框底边与两侧边上翻150 高X 围采用干硬性水泥砂浆塞缝,上边与两侧边剩余部份采用打发泡胶塞缝.无论采用干硬性砂浆还是发泡胶塞缝,塞缝必须保证密实.干硬性水泥砂浆塞缝前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去.打发泡胶前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,发泡胶须满填缝隙, 超出门窗框外的发泡胶应在其固化前用手或者专用工具压人缝隙中,严禁固化后用刀片切割.发泡胶固化后取出暂时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中, 同样不得在固化后用刀片切割.4 、涂刷JS 防水:塞缝砂浆干燥后或者发泡胶固化后,在洞口外侧四周分多遍涂刷JS 防水,须保证其厚度不小于1.0mm,防水必须压门窗框不小于5mm 且涂刷到过门窗洞阳角50mm 处,详见节点图.5 、外饰面施工:JS 防水干燥后,按照外饰面做法施工外饰面层. 外饰面与门窗框交接处须留不小于6m m×6mm 的密封胶槽.6 、打窗外密封胶:外饰面完成并干燥后在外饰面与门窗框交接处的预留胶槽内打中性硅酮密封胶.7 、门窗扇与玻璃、五金配件安装:门窗扇与玻璃应在室内墙体表面装饰工程开始前安装完成.五金配件采用自攻螺钉固定,并在拧固前打密封胶,安装的五金配件应结子坚固,使用灵便.1 、内饰面加工:按照内饰面做法施工内饰面层.2 、打窗内密封胶内饰面完成并干燥后在内饰面与门窗框交接处的阴角处打中性硅酮密封胶〔毛坯房可以省略〕.质量控制点:1 、型材、玻璃进场检查;2 、洞口交接与处理;3 、固定片安装验收;4 、干硬性水泥砂浆或者发泡胶塞缝密实;5 、JS 防水厚度;6 、打密封胶;7 、淋水试验.4 无保温、无企口、有副框41 混凝土墙体说明:1 、当内外饰面层均较厚〔例如石材〕时,为避免饰面层压门窗框过多,可采用有副框无企口的方式.2、施工顺序为先安装副框、塞缝与涂刷JS 防水,再进行内外饰面,待外饰面完成后再安装门窗主框和门窗.这样既可保证安装精度,又可防止门窗框被损坏、污染.节点图:工艺流程:弹线定位—门窗洞口处理—副框防腐处理〔铝合金门窗〕—副框定位安装—副框与墙体间缝隙塞缝—涂刷JS 防水—外饰面施工—安装门窗框—门窗框与副框间缝隙打发泡胶—打窗外密封胶—门窗扇与玻璃、五金配件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1 、副框防腐处理:当门窗主框为铝合金时,钢副框与铝合金型材的接触面要先做防腐处理.设计有要求时,防腐按设计要求处理,如设计没有要求,可接触面涂刷防腐涂料进行保护.2 、副框定位安装:先用木楔暂时固定副框,之后用金属膨胀螺栓将副框固定在混凝土墙体上.3 、副框与墙体间缝隙塞缝:用干硬性水泥砂浆密实填塞副框与洞口间的间隙,并在四周阴角处抹圆角;砂浆达到一定强度后取出暂时固定木楔,并用干硬性水泥砂浆密实补填该缝隙.4 、涂刷JS 防水:待干硬性塞缝砂浆干燥后,在洞口外侧四周分多遍涂刷JS 防水,须保证其厚度不小于1.0mm,防水必须全压副框且涂刷到过门窗洞阳角50mm 处,详见节点图.5 、外饰面施工:JS 防水干燥后,按照外饰面做法施工外饰面层.外饰面完成面与副框顶平齐.6 、安装门窗框:外饰面完成后采用自攻螺钉将门窗框进行固定, 自攻螺钉拧入钢副框两个壁厚,拧入前必须打入密封胶.7 、门窗框与副框间缝隙打发泡胶:在门窗框和副框间缝隙中打发泡胶,打发泡胶前应先将缝隙清理干净,并将门窗框与洞口间的缠绕保护膜撕去,多余的发泡胶应在其固化前用手或者专用工具压人缝隙中,严禁固化后用刀片切割.8 、打窗外密封胶:外饰面完成并干燥后在外饰面与门窗框交接处的阴角处打中性硅酮密封胶,高的应压门窗框不小于5mm.9 、门窗扇与玻璃、五金配件安装:门窗扇与玻璃应在室内墙体表面装饰工程开始前安装完成.五金配件采用自攻螺钉固定,并在拧固前打密封胶,安装的五金配件应结子坚固,使用灵便.10 、内饰面施工:按照内饰面做法施工内饰面层. 门窗洞边的室内饰面超厚时,在进行抹灰时应采取措施避免空鼓开裂的发生.11 、打窗内密封胶内饰面完成并干燥后在内饰面与门窗框交接处的阴角处打中性硅酮密封胶〔毛坯房可以省略〕.质量控制点:1 、型材、玻璃进场检查;2 、洞口交接与处理;3 、干硬性水泥砂浆塞缝密实;4 、JS 防水厚度;5 、发泡胶密实度;6 、打密封胶;7 、淋水试验.42 砌体墙体说明:1 、当内外饰面层均较厚〔例如石材〕时,为避免饰面层压门窗框过多,可采用有副框无企口的方式.2 、施工顺序为先安装副框、塞缝、抹底灰、涂刷JS 防水,再进行内外饰面施工,待外饰面完成后再安装门窗主框和窗扇.这样既可保证安装精度,又可防止门窗框被损坏、污染.节点图:工艺流程弹性定位—门窗洞口处理—副框防腐处理〔铝合金门窗〕—副框定位安装—副框与墙体间缝隙塞缝—抹底灰—涂刷JS 防水—外饰面施工—安装门窗框—门窗框与副框间缝隙打发泡胶—打窗外密封胶—门窗扇与玻璃、五金件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1 、副框防腐处理:当门窗主框为铝合金时,钢副框与铝合金型材的接触面要先做防腐处理.设计有要求时,防腐按设计要求处理,如设计没有要求,可接触面涂刷防腐涂料进行保护.2 、副框定位安装:先用木楔暂时固定副框,之后用金属膨胀螺栓将副框上下边固定在过梁或者混凝土下带〔窗台板〕上,两侧固定在砌体墙中预埋的混凝土墙体上.3 、副框与墙体间缝隙塞缝:用干硬性水泥砂浆密实填塞副框与洞口间缝隙,并在四周阴角处抹圆角;砂浆达到一定强度后取出暂时固定木楔,用干硬性水泥砂浆密实补填该缝隙.4 、抹底灰:墙身为砌体时不能直接在砌块上涂刷JS 防水,应先摸底层灰,对洞口四周进行粉刷收头. 摸底灰前应对基层墙面进行处理,保证底灰与墙体粘接牢靠,底灰不得空鼓、裂缝.5 、涂刷JS 防水:待底灰干燥后,在洞口外侧四周分多遍提示JS 防水,须保证其厚度不小于1.0mm,防水必须全压副框且涂刷到过门窗洞阳角50mm 处,详见节点图.6 、外饰面加工:JS 防水干燥后,按照外饰面做法施工外饰面层.外饰面完成面与副框顶平齐.7 、安装门窗框:外饰面完成后,采用自攻螺钉将门窗主框与副框进行固定, 自攻螺钉拧入钢副框两个壁厚,拧入前必须打入密封胶.8 、门窗框与副框间缝隙打发泡胶:在门窗框和副框间缝隙中打发泡胶,打发泡胶前应先将缝隙清理干净,并将门窗框与洞口间的缠绕保护膜撕去,多余的发泡胶应在其固化前用手或者专用工具压入缝隙中,严禁固化后用刀片切割.9 、打窗外密封胶:外饰面完成并干燥后在外饰面与门窗框交接处的阴角处打中性硅酮密封胶,高度应压门窗框不小于5mm.10 、门窗扇与玻璃、五金配件安装:门窗扇与玻璃应在室内墙体表面装饰工程开始前安装完成.五金配件采用自攻螺钉固定,并在拧固前打密封胶,安装的五金配件应结子坚固,使用灵便.11 、内饰面施工:按照内饰面做法施工内饰面层. 门窗洞边的室内饰面超厚时,在进行抹灰时应采取措施避免空鼓开裂的发生.12 、打窗内密封胶内饰面完成并干燥后在内饰面与门窗框交接处的阴角处打中性硅酮密封胶〔毛坯房可以省略〕.质量控制点:1 、型材、玻璃进场检查;2 、预留混凝土块;3 、干硬性水泥砂浆塞缝密实;4 、JS 防水厚度;5 、发泡胶密实;6 、打密封胶;7 、淋水试验.5、无保温、有企口、有副框1、当外饰面较厚〔例如石材〕、内饰面较薄〔例如涂料〕,室内外饰面厚度差较大时,为避免外饰面压门窗框过多和因内饰面抹灰过厚饿而产生空鼓裂缝,可采用有副框有企口的方式. 这种方式可提高门窗边的防渗漏效果.2 、当墙体为混凝土墙时,企口必须与混凝土墙同时浇筑;当墙体为砌体墙时, 门窗周边必须现浇钢筋混凝土包框,且先砌墙后浇框;其具体做法参照 1.5 条执行.3 、为保证企口施工质量, 门窗洞口结构施工建议采用定型钢模.4 、门窗安装顺序为先安装副框、塞缝与涂刷JS 防水,再进行内外饰面施工,待外饰面完成后再安装门窗框和门窗.这样既可保证安装精度,又可防止门窗框被损坏、污染.节点图:工艺流程:打窗外密封胶—门窗扇与玻璃、五金配件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1 、副框防腐处理:当门窗主框为铝合金时,钢副框与铝合金型材的接触面要先做防腐处理.设计有要求时,防腐按设计要求处理,如设计没有要求,可接触面涂刷防腐涂料进行保护.2 、副框定位安装:先用木楔暂时固定副框,之后用金属膨胀螺栓将副框固定在混凝土墙体上.3 、副框与墙体间缝隙塞缝:用干硬性水泥砂浆密实填塞副框与洞口间缝隙,并在四周阴角处抹圆角;砂浆达到一定强度后取出暂时固定木楔,用干硬性水泥砂浆密实补填该缝隙.4 、涂刷JS 防水:待干硬性塞缝砂浆干燥后,在洞口外侧四周分多遍涂刷JS 防水,须保证其厚度不小于1.0mm,防水必须全压副框且涂刷到过门窗洞阳角50mm 处,详见节点图.5 、外饰面加工:JS 防水干燥后,按照外饰面做法施工外饰面层.外饰面完成面与副框顶平齐.6 、安装门窗框:外饰面完成后,采用自攻螺钉将门窗框与副框进行固定, 自攻螺钉拧入钢副框两个壁厚, 拧入前必须打入密封胶.7 、门窗框与副框间缝隙打发泡胶:在门窗框和副框间缝隙中打发泡胶,打发泡胶前应先将缝隙清理干净,并将门窗框与洞口间的缠绕保护膜撕去,多余的发泡胶应在其固化前用手或者专用工具压入缝隙中,严禁固化后用刀片切割.8 、打窗外密封胶:外饰面完成并干燥后在外饰面与门窗框交接处的阴角处打中性硅酮密封胶,高度应压门窗框不小于5mm.9 、门窗扇与玻璃、五金配件安装:门窗扇与玻璃应在室内墙体表面装饰工程开始前安装完成.五金配件采用自攻螺钉固定,并在拧固前打密封胶,安装的五金配件应结子坚固,使用灵便.10 、内饰面施工:按照内饰面做法施工内饰面层. 门窗洞边的室内饰面超厚时,在进行抹灰时应采取措施避免空鼓开裂的发生.11 、打窗内密封胶内饰面完成并干燥后在内饰面与门窗框交接处的阴角处打中性硅酮密封胶〔毛坯房可以省略〕.质量控制点:1 、型材、玻璃进场检查;2、洞口交接与处理;3 、干硬性水泥砂浆塞缝密实;4 、JS 防水厚度;5、发泡胶密实度;6、打密封胶;弹线定位—门窗洞口处理—副框防腐处理〔铝合金门窗〕—副框定位安装—副框与墙体间缝隙塞缝—涂刷JS 防水—外饰面施工—安装门窗框—门窗框与副框间缝隙打发泡胶—。
铝合金门窗施工通用工艺标准控制要求摘要:铝合金门窗对建筑物而言,具有调节通风换气、控制保温隔热以及隔音降噪的作用,同时,铝合金门窗又作为直接的迎水面,其施工的密闭性、防水性等要求尤其严格,其施工的质量直接关系到用户使用的舒适性和安全性,本文重点介绍铝合金门窗施工通用工艺标准控制要求,可为行业施工提供参考。
关键词:铝窗施工;通用工艺;施工控制铝合金门窗施工作为一种传统的施工分项工程,在建筑施工中属于比较常见的一项施工任务。
同时,因其大多直接与外界环境接触,铝合金门窗的施工标准性、美观性和安全性在施工管控中一直受到比较高的重视。
尽管如此,要想很好的将铝合金门窗由施工图纸落实到实际生产中,却常因门窗组装不到位,防水处理不到位,施工安装不到位等出现各种不美观,或不实用的问题。
由此,本文对铝合金门窗施工通用工艺标准控制要求展开研究,提出相关通用控制措施,相信可作为施工管控技术中很好的一项补充。
1 铝合金门窗组装通用工艺要求1.1 门窗组装一般要求1.铝合金门窗构件加工应依据设计加工图纸进行;2.铝型材牌号、型号、截面尺寸、五金件、插接件应符合门窗设计要求;3.门窗构件加工、开启扇玻璃装配应在工厂内完成,固定玻璃安装可在现场装配;4.门窗加工应按设计要求设置泄水孔/口,外露排水孔应扣防风盖;5.加工铝合金门窗构件的设备、专用模具和器具应满足产品加工精度要求,检验工具、量具应定期进行检测和校正。
1.2 铝合金构件加工要求铝合金门窗构件加工精度除符合图纸设计要求外,尚应满足下列规定:1.杆件直角截料时长度尺寸允许偏差应为±0.5mm,杆件斜角截料时端头角度允许偏差应为-15';2.杆件截料端头不应有加工变形,毛刺应小于0.2mm;3.杆件上孔位加工应采用钻模,多轴钻床或画线样板等进行,孔中心允许偏差应为±0.5mm,孔距允许偏差应为±0.5mm,累计偏差应为±1.0mm。
91年的规范对水泥沙浆的使用是有限制,但到了02年新的规范出来对水泥沙浆塞缝的做法已经认同,其中的原因不能不说是多年来经验的总结,新的型材工艺不断的提升,原先对型材的防腐问题慢慢得到改善,对于柔性连接的做法也有了不同的声音,我觉得在实际施工中还是要根据各方面来考虑的。
在沿海地区门窗施工中,我个人是较偏向于使用水泥沙浆。
原因有:1/施工时对土建预留的洞口要求简单。
2/塞缝后门窗整体性较好。
3/塞缝造价低。
4/施工简便。
5/与土建配合较不容易产生磨擦〔因为叫他们施工时保证洞口的一致是很难的〕。
使用泡沫剂施工对保温性、抗震性、防水性都有一定的优势,但同时对窗洞口的要求也更加严格,且对固定连接片的壁厚要求也更高,特别是现在流行的大面积采光的落地窗越来越多,门窗与主体的连接的强度对柔性填缝来说也是更高的考验。
楼上很多做法都是上左右三面使用泡沫剂,而下轨采用水泥沙浆,如果说是为了承重的问题这样做,那反过来说下部是门窗漏水的最大原因,这样做是否忽视了防水的要求。
在我们地区对铝合金门窗塞缝使用水泥沙浆塞缝的占了绝大多数〔塑钢窗一定要使用泡沫剂塞缝〕,只要施工得好,防水一样可以达到要求,少数渗漏的原因大多数是跟土建配合不好造成的。
不过根据我个人的经验对使用水泥沙浆塞缝还要注意以下几点:1/型材系列小于50系列的不宜使用,因为水泥具有吸水性,断面太小的型材因为防水线纵深不足遇到大雨、台风时抗渗漏性不好。
2/跟墙体接触的型材背面一定要选用槽型的而不要采用平面的,塞缝饱满后可以形成返水线在水泥沙浆时间长了产生裂缝后也不易进水。
3/注意跟土建的配合,塞缝时墙体的基层要处理干净,特别禁忌在土建已经粉刷后的墙体上再装框塞缝,这样时间不长就会产生水泥二次施工的裂缝,容易进水。
4/外墙与铝框交接处要打胶。
5/与墙体的固定点要加密防止塞缝挤压变形。
6/水泥沙浆塞缝要由专业的工人配专业的工具施工。
综合来讲,最好!门窗上面两边发泡剂填缝!门窗下面水泥砂浆填缝!。
(1)、铝型材门窗框安装前,应将洞口内的杂物清理,灰尘清理干净,混泥土或砌砖体洞应浇水湿润,宜刷沌水泥浆。
(2)、塞缝材料采用的1:2干梗性水泥浆,加5%的防水粉,(每立方可加9kg杜拉纤维并搅拌分撒均匀),没有防水要求的门窗不可掺防水剂。
(3)、通常采用框槽、接缝整体塞缝的方法,但对于铝材推拉门下框这种难以整体塞缝隙的情况,可采用先在框槽内灌水再塞缝隙的方法,但框槽内先灌砂浆的表面必须粗糙,以利于后塞缝砂浆粘结紧密。
(4)、水泥砂浆塞缝时不能使门窗涨突变形,操作时应避免造成门窗框位置移动或影响其垂直度、平整度、塞缝完成后三天内,必须对塞缝砂浆进行浇水养护。
(5)、待砂浆达到一定强度后(至少3天),就将临时固定用的木楔、垫块取出,用相同的水泥砂浆将洞口补平。
(6)、抽检塞缝的质量,重点检查是否的开裂、大面积空鼓的情况,若有应采取灌浆等措施进行补救。
(7)、塞缝完成后,缝边墙体必须用砂浆压平,3-5天后再涂抹JS复合防水涂膜2.0mm厚,涂刷新应分层进行。
涂抹宽度范围:压住铝框边10mm左右,至门窗洞口的侧边处(卷边至少50mm),总宽度不小于100mm。
(最后窗边收口由总包单位负责)。
做法如下图所示点一。
节点一;水泥砂浆塞做法(8)、防水涂膜完成后,门窗框边土建收口之前,甲方、临理应进行防水层的隐蔽验收,检查防水涂膜是否漏刷,厚度,质量是否符合要求。
(9)、总包进行门窗框边抹收口时,抹灰高度低于排水孔底部不小于10mm,并沿门窗框室外侧留出宽度和深度均不小于6mm的密封胶。
(10)、抹灰施工完成至少7天后才能打注框边接缝隙密封胶。
(11)、在大面积接缝打胶前。
应进行样板施工打胶,打胶三天后检查密封胶与水泥砂浆、铝合金型材的相容性,若不相容应及时与甲方联系。
(12)、门窗框边的密封材料应采用与基材相容、并且沾接性能良好的防水密封胶,密封胶施工就挤填密实,胶缝的宽度与深度均不小于6mm。
密封胶不得与墙涂料直接接触。
铝合金门窗施工方案和施工工艺文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]门窗施工方案和施工工艺第1节铝合金门窗施工工艺1测量放线1.1土建单位位于外墙放线后,自行检查洞口尺寸,对不符合要求的洞口,进行处理;1.2外墙大面积批荡后,弹出每层水平线、平窗中线(或窗边线)及转角窗的转角线,安装单位接收工作面,复核洞口尺寸,对不合格洞口及时通知土建单位进行处理;1.3窗框的安装位置由安装工根据己放出的墨线用钢卷尺测定,开启方向必须符合设计要求;窗框通过上墙铁件用射钉固定在结构上,水平度用水平尺校验,垂直度用铅锤靠尺校验,用钢卷尺测量窗框对角线,保证槽口对角线差事1.5㎜。
2门、窗框安装2.1等外墙饰面基本完成后,清除窗框包装,进行外墙防水胶及固定玻璃安装施工。
2.2框与墙体之间用“燕尾型”镀锌卡板通过射钉与结构相连接;2.3框与墙体间用防水水泥砂浆(其重量比为水泥:清洁砂:防水剂=10:30:1)填塞,与砂浆接触面应先刷一层防腐沥青油,砂浆填嵌应饱满密实,表面光滑无裂缝,并不能使窗框型材变形,用于安装窗扇铰架的孔应用竹签填塞预留出来,所有门窗下框与窗台边接固定处必须要有6㎜的重叠。
3固定玻璃安装3.1固定扇玻璃框应按设计要求垫上橡胶垫块,玻璃与槽两边亦应按设计要求保留空隙,以防玻璃自爆,玻璃与铝框边缘应以硅酮密封胶密封,注胶应光滑、连续、无气泡。
4门、窗扇安装4.1门、窗扇安装前应检查框及扇的配件是否齐全、牢固,窗扇的安装位置应符合设计要求;扇安装完毕后应启闭灵活、无噪音、密封性能良好;双扇平开扇间缝隙应均匀、对称;地弹簧板面应水平且不高出地面装饰完成面。
窗扇宜于外墙拆除后安装,但安装进度不能影响室内木作业施工;5调整、清洗5.1在最后清理建筑物时方能清除粘贴的胶纸,并用天哪水等清洗液清洗铝框及玻璃;5.2窗框清除胶纸后,露于室外之框边用业主认可的建筑胶粘剂密封,注密封胶不得污染铝框及玻璃,对开启扇配件应加润滑剂润滑;5.3对未能满足验收要求的五金配件、开启扇进行调整或更换直到达到工程验收标准。
一、外窗塞缝施工工艺1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于 10mm(每边)或大于 35mm(每边)时,应进行洞口处理,大于 35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
2、工艺流程(以水泥砂浆塞缝为例)3、施工方法及工艺要求3.1 塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻 150mm高范围采用干硬性防水水泥砂浆塞缝(部分严寒地区底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
3.1.1 防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝 =100:250:3:5:0.25 ,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天 2 次,连续养护 3 天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷 2mm厚防水涂膜,要求超过转角 100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2 发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的 70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。

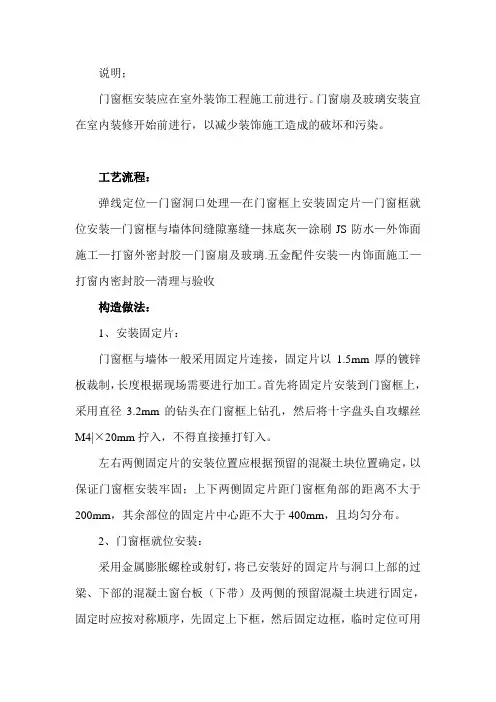

说明;门窗框安装应在室外装饰工程施工前进行。
门窗扇及玻璃安装宜在室内装修开始前进行,以减少装饰施工造成的破坏和污染。
工艺流程:弹线定位—门窗洞口处理—在门窗框上安装固定片—门窗框就位安装—门窗框与墙体间缝隙塞缝—抹底灰—涂刷JS防水—外饰面施工—打窗外密封胶—门窗扇及玻璃.五金配件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1、安装固定片:门窗框与墙体一般采用固定片连接,固定片以1.5mm厚的镀锌板裁制,长度根据现场需要进行加工。
首先将固定片安装到门窗框上,采用直径3.2mm的钻头在门窗框上钻孔,然后将十字盘头自攻螺丝M4|×20mm拧入,不得直接捶打钉入。
左右两侧固定片的安装位置应根据预留的混凝土块位置确定,以保证门窗框安装牢固;上下两侧固定片距门窗框角部的距离不大于200mm,其余部位的固定片中心距不大于400mm,且均匀分布。
2、门窗框就位安装:采用金属膨胀螺栓或射钉,将已安装好的固定片与洞口上部的过梁、下部的混凝土窗台板(下带)及两侧的预留混凝土块进行固定,固定时应按对称顺序,先固定上下框,然后固定边框,临时定位可用木楔固定。
3、门窗框与墙体间缝隙处理:作法一:门窗框与墙体四边缝隙采用干硬性水泥砂浆塞缝;作法二:门窗框底边及两侧边上翻150高范围采用干硬性水泥砂浆塞缝,上边及两侧边剩余部分采用打发泡胶塞缝。
无论采用干硬性砂浆还是发泡胶塞缝,塞缝必须保证密实。
干硬性水泥砂浆塞缝前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去。
打发泡胶前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,发泡胶须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压入缝隙中,严禁固化后用刀片切割。
发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压人缝隙中,同样不得在固化后用刀片切割。
4、抹底灰:墙身为砌体时不能直接在砌块上涂刷JS防水,待发泡胶固化后开始抹底灰,并对洞口四周进行粉刷收头。
门窗外框安装工艺标准(水泥砂浆塞缝)门窗外框安装工艺标准:1、根据施工图纸将各种规格的铝合金门窗搬运到相应的洞口旁竖放。
若发现保护膜脱落,应补贴保护膜。
2、检查门窗框上下边的位置及其内外朝向,必须符合设计要求。
3、固定片的安装:(1)、固定片的位置应距离窗角、中竖框、中横框小于或等于150mm,固定片之间的距离应小于或等于400mm,不得将固定片直接装在中横框、中竖框的挡头上(见下图);(2)、固定片的安装除特殊注明外,均应按图集配置,当外门窗采用单侧固定时,固定片铁脚应向内固定。
(3)、测出各洞口中线,并逐一作出标记。
多层建筑,可以从高层一次垂吊。
4、门窗框安装:(1)、根据施工图确定门窗扇的开启方同和门窗框的安装位置,把门窗框装入洞口,其上下框中线应与洞口中线位置对齐,安装时应防止门窗框变形;(2)、门窗的上下框四角及横框的对称位置应用木块塞紧作临时固定。
当下框长度大于0.9m时,其中央也应用木楔塞紧。
然后应按设计图纸确定窗框在洞口墙体厚度方向的安装位置,并用水平尺、吊线锤调整窗框的垂直度、水平度及直角度;(3)、无下框平开门应使两边框的下脚低于地面标高线,其高度差宜为30mm,带下框平开门或推拉门应使下框上边与高的一侧地面平齐。
安装时应先将上框固定片固定在墙体上,再调整门框的水平度、垂直度和直角度,并用木楔临时定位;(4)、其允许偏差应符合下表规定。
门窗安装的允许偏差项目允许偏差(mm)检验方法门窗槽口宽度、高度≤2000mm ≤±2.0用钢卷尺检查>2000mm门≤±3.0窗≤±2.5门窗框两对角线长度差门≤3000mm窗≤2000mm门≤3.0窗≤2.5 用钢卷尺检查,量内角门>3000mm窗>2000mm门≤4.0窗≤3.5门窗框(含拼樘料)正、侧面垂直度≤2000mm ≤1.5用垂直检测尺或线坠、水平靠尺检查>2000mm ≤2.5门窗框(含拼樘料)的水平度≤2000mm ≤1.0用1m水平尺和塞尺检查>2000mm平开门(窗及推拉窗)≤5.0推拉门≤1.5门窗下横框的标高≤5.0 用钢板尺检查双层门窗内外框、框(含拼樘料)中心距≤4.0 用钢板尺检查门窗竖向偏离中心≤5.0 用钢板尺检查平开门窗扇与框搭接宽度≤±1.0用深度尺或钢板尺检查同樘门窗相邻扇的横角高度差≤±1.0 用拉线或钢板尺检查门窗框铰链部位的配合间隔+0.2-1.0用塞尺检查推拉门窗扇与框搭接宽度+1.5用深度尺或钢板尺检查门扇与框或相邻立边平行度≤1.0 用1m钢板尺检查5、在门窗与墙体固定时,应先固定上下窗框,后固定两侧边框。
铝合金门窗机械灌浆塞缝施工工法铝合金门窗机械灌浆塞缝施工工法一、前言铝合金门窗是现代建筑中常见的一种门窗材料,具有轻巧、耐腐蚀、耐用等优点,被广泛应用于各类型建筑中。
然而,铝合金门窗在安装过程中常常会存在一些问题,如密封性欠佳、噪音易传导等。
为解决这些问题,提高铝合金门窗的性能,铝合金门窗机械灌浆塞缝施工工法应运而生。
二、工法特点铝合金门窗机械灌浆塞缝施工工法采用了机械灌浆和塞缝技术,具有以下特点:1. 灌浆材料选择合理:根据实际需要选择了一种具有良好密封性和耐久性的灌浆材料,能够有效填充铝合金门窗的缝隙,提高密封性。
2. 施工快速高效:机械灌浆能够迅速而均匀地将灌浆材料注入到门窗缝隙中,减少施工时间,提高施工效率。
3. 施工质量可控:机械灌浆塞缝施工工法采用了先进的机械设备和工艺,保证施工过程中灌浆材料的均匀性和稳定性,确保施工质量可控。
4. 效果明显:通过机械灌浆塞缝施工工法进行施工,能够有效改善铝合金门窗的密封性能,防止噪音和灰尘的进入,提高使用效果和舒适度。
三、适应范围铝合金门窗机械灌浆塞缝施工工法适用于各类型建筑中的铝合金门窗安装和维修,特别适用于以下情况:1. 门窗密封性差,导致噪音、灰尘等问题;2. 门窗老化变形,缝隙加大,影响使用效果;3. 高层建筑门窗,需要提高密封性和抗风压能力。
四、工艺原理铝合金门窗机械灌浆塞缝施工工法采用机械灌浆和塞缝的方式进行施工。
具体工艺原理如下:1. 准备工作:对门窗进行清洁,清除杂质和浮灰,确保施工基础干燥、平整。
2. 灌浆处理:使用专用的灌浆设备,将选定的灌浆材料注入门窗缝隙中,并确保灌浆材料填充均匀。
3. 塞缝处理:使用特制的塞缝材料填充门窗缝隙,保证密封性和稳定性。
4. 检验和修整:对施工完成的门窗进行检验,确保灌浆和塞缝的质量符合要求,并进行必要的调整和修整。
五、施工工艺铝合金门窗机械灌浆塞缝施工工法分为以下几个施工阶段:1. 准备工作:清洁门窗表面,清除杂质和浮灰。
第三节铝合金门窗施工工艺一、门窗的加工铝合金窗框拼角时先用橡皮锤把窗角校正位置,合格后再用撞角机将角制成45度斜角接合并以实心角支撑,撞角位产生的孔用玻璃胶填实密封,使接口保持整齐及不透风雨;二、门窗的安装 1 测量放线土建单位位于外墙放线后,自行检查洞口尺寸,对不符合要求的洞口,进行处理;外墙大面积批荡后,弹出每层水平线、平窗中线或窗边线及转角窗的转角线,安装单位接收工作面,复核洞口尺寸,对不合格洞口及时通知土建单位进行处理;窗框的安装位置由安装工根据己放出的墨线用钢卷尺测定,开启方向必须符合设计要求;窗框通过上墙铁件用射钉固定在结构上,水平度用水平尺校验,垂直度用铅锤靠尺校验,用钢卷尺测量窗框对角线,保证槽口对角线差事1.5㎜;2 门、窗框安装等外墙饰面基本完成后,清除窗框包装,进行外墙防水胶及固定玻璃安装施工;框与墙体之间用固定铁片通过射钉与结构相连接;框与墙体间用防水水泥砂浆其重量比为水泥:清洁砂:防水剂=10:30:1填塞,与砂浆接触面应先刷一层防腐沥青油,砂浆填嵌应饱满密实,表面光滑无裂缝,并不能使窗框型材变形,用于安装窗扇铰架的孔应用竹签填塞预留出来,所有门窗下框与窗台边接固定处必须要有6㎜的重叠;3 固定玻璃安装固定扇玻璃框应按设计要求垫上橡胶垫块,玻璃与槽两边亦应按设计要求保留空隙,以防玻璃自爆,玻璃与铝框边缘应以硅酮密封胶密封,注胶应光滑、连续、无气泡;4 门、窗扇安装门、窗扇安装前应检查框及扇的配件是否齐全、牢固,窗扇的安装位置应符合设计要求;扇安装完毕后应启闭灵活、无噪音、密封性能良好;双扇平开扇间缝隙应均匀、对称;窗扇宜于外墙拆除后安装,但安装进度不能影响室内木作业施工;5 调整、清洗在最后清理建筑物时方能清除粘贴的胶纸,并用天哪水等清洗液清洗铝框及玻璃;窗框清除胶纸后,露于室外之框边用业主认可的建筑胶粘剂密封,注密封胶不得污染铝框及玻璃,对开启扇配件应加润滑剂润滑;对未能满足验收要求的五金配件、开启扇进行调整或更换直到达到工程验收标准;6 试水实验为确保塞缝及窗扇安装质量,应对卧窗进行试水试验,水源可采用施工临时供水管,用消防带接至外墙;外铝合金门窗在按规范、标准验收之后,按10%面积的比例随机抽样进行淋水试验验收,淋水量为4L/Min.M’,淋水时间不少于24小时,淋水试验如仅有三处或以下的渗漏点则通过验收;再抽取另一处进行试验,在同样的条件下如再通过验收,则整栋大楼的铝合金门窗淋水试验通过验收; 如发现渗漏现象,土建单位应及时提交方案经总承包及监理认可后安装处理,最后确认无渗漏的情况下,方可拆除外架;7 安装质量控制铝合金门窗安装质量必须符合国家相应标准、普通铝合金门窗工程设计与施工规定DBJl5—5—92及有关施工规程要求;窗框四周均设角码及硷墙体连接,边点距端点不得大于200MM,中间点距离不得大于500㎜,且固定件严禁固定在砖缝中在确认窗框保护胶带己清除干净,外墙界面无任何杂质或污染后,于铝窗门框同外墙接缝,满打防水胶一道,要求粘接牢固密实,厚度一致美观,表面无杂质;窗扇安装要求周边密封、开闭灵活,窗框安装窗扇部位应安塞长密封条,玻璃周边打入玻璃胶;推拉门窗底留泄水槽,推拉门窗侧框上下20CM处应分别设两道和一道防撞胶;另外,推拉窗窗扇应加限位装置,以免滑推附下伤人;8 塞缝及结点作法控制铝合金门窗框同墙体缝隙填塞在施工前成立专职施工队做到人员固定,责任到人;对于缝宽小于5CM缝隙按要求撤水湿润、刷素水泥浆后,用防水砂浆分层分段填塞密实,施工中且忌搅动框体以免框体变形,对个别大于5CM的缝隙,需用细石砼分段填塞,在施工中须做好框体的支护工作以免变形;在塞缝过程中及施工后,应做好保护工作或摆放醒目标志,以免框体受到震动后空鼓;在塞缝砂浆达到强度后,由安装单位凿出所垫楔子,专职塞缝工人在确认无楔子后,按操作规程要求,散水润湿,刷素水泥浆一道后,用防水砂浆填补密实;铝合金门窗塞缝必须通过监理及总包验收后方或批荡收口;土建单位施工外墙时,必须按质量通病中要求,窗楣留有鹰嘴,窗台留有20%坡水,另外,门窗框四周的外墙饰面收口压住框边lCM为宜,切忌不能压得过多,以免窗扇无法开启;9 防水施工安装铝窗时,要注意下帽头料的水平度,稍微向外倾斜,避免倒泛水; 窗台用细石砼100mm厚浇筑,并锚入两侧墙一砖长度,并做成挑泛水坡度控制在l0一20mm;防止从窗台下口门下嵌渗水;用金汤JS、水泥砂浆、玻璃丝膨胀剂,严格按照防水料说明书配比,拌制防水砂浆;随防水砂浆干固后,刷面三次,注意刷后不要超过框边10㎜,保持横平竖直;窗框四周侧边应留设槽口,槽口填嵌硅胶进行密封处理;嵌注密封材料时,应注意清除浮灰砂浆等,使密封材料与窗框、墙体粘结牢固,同时检查密封材料是否连续,有无缺漏等情况;铝合金门窗框的连接件伸出框予以内外锚固;设置时,除四周离边角180mm设一点外,其余间距应不大于500mm,连接件采用不锈钢件,其厚度不小于1.5mm,宽度不小于25mm.连接埋设必须牢固;窗下档及推拉窗的下滑槽必须开设排水孔;排水孔设在窗框拐角20-140mm处,间距宜为600mm;安装后应检查排水孔有否堵塞情况,保证槽口内积水能顺利排出窗套面砖铺贴时应向外做l0mm泛水,窗天盘包括凸墙做清水线条;下窗盘做圆弧,向下做泛水;下窗盘底做滴水线防水;做防水不能有空洞,保持密实,横平竖直框内边防水砂浆同框面垂直, 框外边防水砂浆同框外边低于2㎜;做好防水前最好不要拆除垫块,把没有垫块的位置先做防水,等干固后拆除,再做修补防水料,注意对称拆除;窗框在装上固定片后,用防水砂浆抹框边抹平整;所有窗框在没有包装完好前不得做防水;推拉门下框做防水,必须匀称,注意水平;最后收浆、搓实,洞口上部应有老鹰嘴或滴水线带滴水槽;清角处最好是角、面一次性完成,以免出现先、后粉层交界处龟裂; 为使土建能作出滴水线,挑窗上口侧固定铁脚应采用内侧固定,外侧不用铁脚;作好隐蔽工程验收记录; 10 成品保护控制铝合金门窗窗框进场时必须用密封胶带贴满,如无特殊原因,必竣工验收前方可撕掉;框体安装完后,各分包单位应自觉进行保护,避免水泥砂浆粘满框体,造成胶带破坏;另外,切忌人员随意踩踏底框,如发现胶带有破损现象,安装单位自行修补;11 门窗框安装尺寸偏差控制门窗表面不应有明显的伤痕,门窗上相邻构件着色表现不应有明显的色差,装配连接处不应有外溢的胶粘剂;开启性能:开闭力不应大于50N;三、门窗的保护和清洁1、应严禁结构施工层水、砂浆、硷等物质的坠落,土建应严格做好楼层防护;2、应严禁物体撞击及酸碱盐类溶液对门窗的破坏;3、严禁任意撕毁材料保护膜,或在材料饰面上刻划或用单元式杆件材料做辅助施工用品第四节门窗施工重点、难点及解决措施1、测量要求高的解决措施采用高精度测量仪器,配备专业测量人员;制定详实的测量方案; 详细的施工方案是可靠安装的保证;门窗的主控线在地面测设,在地面层的主控线上作出永久标志,以便在施工过程中和施工完成后进行复测和检查;门窗施工测量控制线在安装前统一测设,经复测后方可进行安装;测量基准线选门窗中心线作为测量控制线;在施工过程前,将各楼层测量控制线统一复测,采用正倒镜取中的方法,两测回测量成果之间误差不应大于4mm,否则应重新测量;水平定位采用每层标高闭合的方法,层内测量闭合误差应不大于2mm;在安装过程中,对于小单元件应每层调平,每三层作一次竖向复测调整,防止误差积累;在门窗转角处设置转角控制点,保证转角点的定位;2、门窗专项技术保证措施防雷接地铝合金门窗防雷接地技术重点解决的问题是窗框如何合理、牢固、科学地与土建主体防雷系统均压环作等电位连接,使其测试接地电阻在设计值范围内;土建预留等电位连接体引出方式常有两种:处露式和内置式;两种方式都要求铝合金门窗框防雷引线与预留等电位体焊接,但焊接方法在实际施工中存在以下缺点:铝合金门窗框安装班组多且分散;要求精度高,与土建配合工序多且相互影响;焊工少进度慢,焊工多进度快但安装成本高;电焊时对铝材氧化膜有损害,不易保护; 由于土建预留门窗洞口和预留等电位体存在尺寸位置上的误差,焊接后钢筋无法隐藏于批荡层内,影响窗台施工;为克服以上缺点我们采用了一种新工艺,将圆钢或扁钢改用纯铜电缆线,两端加装铜接线鼻子做防雷引线,不用焊接而用螺栓连接;这样做,施工方便灵活,可长可短,材质柔软,易于隐藏,抗老化、耐腐蚀、寿命长;1 铝合金门窗防雷接地施工工艺要求;①铝合金门窗框在预留洞口中安装固定之前,检查土建单位预留置的等电位体金属片的数量、规格、位置,清除其上面的锈层、防锈油漆层和水泥砂浆等杂物,必要时应打磨掉表面非导电层,涂抹导电膏,然后再与铝门窗引线采用不锈钢螺栓紧固并双面加装弹簧垫圈防松;然后按有关工艺要求固定门窗框使其不能发生位移; ②铝合金门窗防雷接地后,应及时调整各连接导线位置,使连接体和防雷引线紧贴墙体或塞于框与墙之间的缝内,便于土建制作窗台;若高出墙体完成面时应凿墙深藏;单根引线不够长时采用多根加长;③铝材表面氧化膜、喷涂层均为绝缘层,由多个独立铝框拼成整体大窗时应采用不锈钢螺钉涂抹导电膏后进行拼装;或采取独立框逐个接地的方法,确保电气通路④所有紧固件无松动、遗漏现象;2 铝合金门窗防雷接地工程检测验收;防雷接地施工完毕后,应及时检查验收;工程验收分两部分:隐蔽工程验收和接地电阻值验收;门窗抗渗保证措施门窗抗渗靠门窗连接节点构造措施来保证,在施工过程中,对每个节点安装均应进行检查,并作好门窗注胶隐蔽记录;门窗“三性”试验中雨水渗透性能必须达到标书规定的要求,在门窗安装完成后应整个进行现场抗雨水渗漏检测试验;。
1、编制说明本标准做法要求本公司所有项目均按此做法执行。
2、标准做法2.1施工工艺顺序弹线定位、洞口修整→门窗就位固定→塞缝→门窗侧壁粉刷打密封胶→门窗扇安装→配件安装 2.2施工工艺2.2.1弹线定位和洞口修整:门窗安装必须弹线找直达到上下一致,横平竖直,进出一致,根据门窗框安装线、外墙面砖的排版,对门洞口尺寸进行复核;如预留尺寸偏差较大,可用细石混凝土补浇或用钢丝网1:3水泥砂浆分层抹灰,禁止直接贴砖。
2.2.2门窗框就位固定:门窗框安装应采用镀锌连接片固定,中间间距400-500mm ,角部小于180采用射钉直接固定在混凝土块上;连接片严禁直接在砌块墙体上进行固定。
门窗镀锌连接片安装位置2.2.3塞缝:塞缝砂浆采用防水砂浆,塞缝分为两次,均采用1:2干硬防水砂浆填塞饱满。
防水砂浆所用材料掺量(水泥重):防水粉5%+膨胀剂8% ,第一次塞缝应在门窗安装之前进行,先用塞缝防水砂浆将门窗框内凹槽填平,当砂浆达到强度满足门窗框的安装要求时,进行外墙门窗框安装。
门窗框安装固定牢固后进行第二次塞缝,要求填塞饱满密实。
2.2.4打密封胶:铝合金门窗框连接位置1、从框外边向外涂水泥防渗透型无机防水涂料二道, 宽度不小于180mm,外墙砖粘贴完成后外侧留设5-8mm左右的凹槽再打密封胶一道;打防水胶必须在墙体干燥后进行;窗台打胶窗侧打胶2、窗框的拼接处、禁固螺丝必须打密封胶。
3、密封胶应打在水泥砂浆或外墙腻子上,禁止打在涂料等影响粘结的面层上。
2.2.5门窗扇的安装:室外玻璃与框扇间填嵌密封胶,不采用密封条,密封胶必须饱满,粘结牢固,以防渗水。
室内镶玻璃采用橡胶密封条,所用的橡胶密封条应有20mm的伸缩余量转角处断开,并用密封胶在转角处固定。
为防止推拉门窗扇脱落,必须设置限位块,其限位间距应小于扇的1/2。
2.2.6配件安装各类连接铁件的厚度、宽度应符合细部节点详图规定的要求。
五金配件与门窗连接用镀锌螺钉。
一、外窗塞缝施工工艺
1、施工条件
外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
3、施工方法及工艺要求
塞缝材料
做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;
做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
防水水泥砂浆塞缝
建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺
①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;
②用素水泥浆涂刷一道(利于砂浆结合);
③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;
④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;
⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺
与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
发泡胶塞缝
①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;
②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;
③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
淋水试验
外墙完成后,必须进行淋水试验,确保外窗不漏水。
4、质量标准
铝合金窗框塞缝的防水水泥砂浆标号必须符合设计要求,严禁使用海砂成份的砂浆;砂浆必须饱满密实,无裂缝、透光、空鼓。
塞缝前必须取出木楔、垫块等,补塞塞缝材料。
铝合金窗框塞缝的发泡胶必须连续、满填缝隙且不得透光,发泡胶可采用保温、防潮且无腐蚀性的软质材料,如聚氨酯泡沫填缝剂等。
外墙刷2mm厚防水涂膜,应与外墙粘结牢固,结合紧密,厚度均匀一致。
塞缝完成后,铝合金窗框周边不得出现渗漏水情况。
