桥梁锥坡防护工程施工方案
- 格式:doc
- 大小:38.50 KB
- 文档页数:3
可编辑修改精选全文完整版桥台锥坡施工方案编制:审核:审批:一、编制目的及编制依据1.1 编制目的为了确保某合同段范围内某特大桥锥坡施工在质量、进度、安全、文明、环保等方面施工目标的顺利实现,规范项目施工管理行为,参某高速合同文件、设计文件及相关的技术标准、规范等,特制定本施工方案。
1.2 编制依据1、某段(k11+000~k17+255)施工设计图2、《公路桥涵施工技术规范》(JTJ041—2000)《公路工程质量检验评定标准》(JTG F80/1—2004)《公路工程技术标准》(JTG B01—2003)《公路工程地质勘测规范》(JTJ 064—98)《公路工程地质勘测规范》(JTJ 064—98)《公路桥涵地基与基础设计规范》(JTG D63—2007)《公路圬工桥涵设计规范》(JTG D61—2005)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62—2004)3、其它相关文件资料二、工程概况2.1 工程概况某特大桥位于某位置,桥梁跨越双U型山谷,河床宽,山势陡,山谷深达60m,桥位所处地质以硬塑状粉质粘土及弱胶结泥岩为主。
左右线共4个桥台,桥下锥坡及桥头路基10m范围内采用预制实心C25混凝土六棱快进行防护,锥坡基础采用C20现浇混凝土,锥坡锥体顶50cm采用C20现浇混凝土做压顶,桥下锥坡坡度为1:1.5。
三、人员、机械配置项目部管理人员配置按专业成立作业班组,小组所有人上岗前均需培训合格。
各小组配备人员数量如下:劳动力安排计划表(2)机械设备为满足施工要求,本工程配备主要机械设备如下:主要配备的施工机械设备表四、施工方法及工艺4.1 总体施工方案概述本桥锥坡采用常规施工工艺施工,经测量放样后先开挖锥坡基础,并检验合格,同时对施工所用的砂、水泥、六棱块、水等按照规范要求进行逐项检测,以上检测都合格后开始进行锥坡的施工。
施工工艺流程如图4.1-1所示:图4.1-1 锥坡施工工艺流程图4.2 主要施工方法、工艺4.2.1准备工作1、施工材料:砌筑、勾缝砂浆强度为M7.5,稠度30~50mm;预制块采用C25砼,为正六边形,边长18.65cm,厚10cm。
桥头锥坡防护专项施工方案
一、前言
桥头锥坡是桥梁工程中一个重要的组成部分,承担着支撑桥梁、保证桥梁稳定的重要作用。
为了确保桥头锥坡的稳定和安全,必须采取有效的防护措施。
本文将介绍针对桥头锥坡的专项施工方案。
二、方案内容
1. 桥头锥坡的检查和评估
在施工前,必须对桥头锥坡进行全面的检查和评估。
主要包括以下内容: - 桥头锥坡的外观和结构是否完整; - 桥头锥坡存在的损坏情况及原因分析; - 桥头锥坡的土质和草皮情况; - 周围环境对桥头锥坡的影响等。
2. 防护措施的确定
根据桥头锥坡的具体情况和评估结果,确定相应的防护措施。
包括但不限于:- 加固土质; - 种植草皮; - 设置护栏; - 定期检查维护等。
3. 施工步骤
在确定防护措施后,进行施工步骤如下: 1. 清理桥头锥坡表面,去除杂草和杂物; 2. 对土质进行加固处理,加固材料可以根据具体情况选择; 3. 种植草皮,确保坡面绿化; 4. 设置护栏,保证行人和车辆安全通过。
4. 施工注意事项
在施工过程中,需要注意以下事项: - 施工人员必须佩戴安全设备; - 施工现场要设置安全警示标识; - 施工过程中要避免对周围环境造成影响。
三、总结
通过本文介绍的桥头锥坡防护专项施工方案,可以有效保障桥头锥坡的稳定和安全,延长其使用寿命,提高桥梁的整体安全性和稳定性。
希望相关单位能认真贯彻执行,做好桥头锥坡的防护工作。
广元市利州区白龙江大桥维修加固工程锥坡防护施工方案施工方法:1、测量放样根据桥台施工设计图,结合台背回填高度放出锥坡的轴线控制桩,放样点设带钉木桩,拉线确定锥坡坡度、碎石垫层厚度、片石砌筑厚度和基础开挖深度、尺寸并用白灰线洒出开挖轮廓线。
2、坡面修整按照设计边坡标准线进行刷坡,刷坡时采用人工进行。
边坡修整时用坡度尺拉线修整,修整后的边坡坡度不得大于设计值。
同时,将坡脚地面整平。
3、基坑开挖根据测量放样的尺寸开挖基础,采用人工配合小型挖掘机进行开挖,基底预留20cm左右,采用人工按基础设计尺寸拉线进行开挖并修整,基底浮土全部清理干净,同时保证原土不受扰动。
4、碎石垫层待基础砌筑完成后铺筑碎石垫层,碎石垫层厚10cm。
垫层分两次铺筑,第一次铺至平台(包括平台),待平台及平台以下施工完毕后方可铺筑平台以上坡段至锥顶底部。
5、泄水管预埋泄水管的预埋应跟随碎石垫层的铺设同时进行,泄水管采用直径10mm的PVC管,其间距不大于1.5m,采用梅花形布置。
6、浆砌M15砌筑MU40块石基础和M10浆砌片石护坡砌筑前先按设计图纸尺寸要求挂线,然后洒水湿润片石,表面如有泥土、水锈应清洗干净。
6.1、砂浆拌制砂浆采用搅拌机搅拌,严禁人工拌制,拌和时间控制在3~5分钟,严格按照配合比进行配置,随拌随用,每桶砂浆控制在2~4小时内用完,已凝结的砂浆不得再使用。
6.2、片石砌筑浆砌片石采用挤浆法分层、分段砌筑,分段位置宜设在沉降缝或伸缩缝处。
各砌层应先砌外圈定位砌块,并与里层片石交错连成一体,定位砌块宜选用表面较平整且尺寸较大的石料,定位砌缝应铺满砂浆,不得镶嵌小石块。
定位砌块表面砌缝的宽度不得大于4cm,砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。
定位砌块砌完后,应先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。
桥台锥坡防护工程施工方案
一、前言
桥台锥坡防护工程是桥梁施工过程中的重要部分,其施工方案的合理性直接影
响到桥梁的使用寿命和安全性。
本文将对桥台锥坡防护工程的施工方案进行详细阐述,包括施工准备、工程实施、质量控制等方面。
二、施工准备
1. 工程测量
在施工之前,需要对桥台锥坡的相关尺寸进行精确测量,确定施工的具体位置
和尺寸要求。
2. 材料准备
根据设计要求和施工方案,准备好需要使用的各种施工材料,包括混凝土、钢筋、支护材料等。
3. 施工人员
安排经验丰富的施工人员参与桥台锥坡防护工程的施工,确保施工过程中的操
作规范和质量要求。
三、工程实施
1. 桩基施工
首先进行桩基工程的施工,根据设计要求和现场实际情况选择合适的桩基类型,保证桥台锥坡的稳定性和承载能力。
2. 混凝土浇筑
按照设计要求,进行桥台锥坡混凝土的浇筑,注意施工过程中的振捣、养护等
环节,确保混凝土的质量。
3. 防护材料安装
在混凝土养护完毕后,根据设计要求进行防护材料的安装,包括防护板、挡土
墙等,保证桥台锥坡的功能完整。
四、质量控制
1. 工程验收
在施工完成后,进行桥台锥坡防护工程的验收,检查各项指标是否符合设计要求。
2. 质量监控
在施工过程中,定期进行质量检查,确保施工质量符合要求,及时发现并处理施工中的质量问题。
五、总结
桥台锥坡防护工程施工方案的制定和实施,关乎桥梁的使用寿命和安全性。
本文通过详细介绍了施工准备、工程实施和质量控制等方面,希最可以对相关从业者提供参考,确保桥台锥坡防护工程施工的顺利进行和质量保障。
桥梁锥坡施工方案1. 引言本文档旨在详细阐述桥梁锥坡施工方案,包括施工流程、施工步骤、施工要点以及安全措施等。
通过严格按照本方案进行施工,能够确保桥梁锥坡的顺利施工和质量保证。
2. 施工流程桥梁锥坡的施工流程可分为以下几个步骤:2.1 设计确认在开始施工之前,需要核实设计图纸和相关技术文件,明确施工要求和标准。
2.2 现场准备对施工现场进行清理,清除杂物和障碍物。
确定施工区域边界,并设置警示标志和安全管控措施。
2.3 基坑开挖按照设计图纸标示的位置和尺寸,进行基坑开挖。
确保基坑的平整度和深度符合设计要求。
2.4 坡面处理对基坑的坡面进行处理,包括清理、修整和加固等工序。
根据设计要求,使用合适的材料进行处理。
2.5 锥石安装在坡面处理完毕后,按照设计要求进行锥石的安装。
确保锥石的位置准确、固定牢固。
2.6 混凝土浇筑完成锥石安装后,进行混凝土浇筑。
按照设计要求进行浇筑,注意控制浇筑质量和坡面的平整度。
2.7 防护处理待混凝土凝固后,对锥坡进行防护处理。
包括锥石的清理、表面涂层和防腐处理等。
3. 施工步骤3.1 设计确认核实设计图纸和技术文件,确认施工要求和标准。
3.2 现场准备清理施工现场,确定施工区域边界,并设置警示标志和安全管控措施。
3.3 基坑开挖根据设计要求,进行基坑开挖,确保位置和尺寸准确。
3.4 坡面处理对基坑坡面进行清理、修整和加固,确保坡面平整。
3.5 锥石安装按照设计要求进行锥石的安装,注意位置的准确性和牢固度。
3.6 混凝土浇筑在完成锥石安装后,进行混凝土浇筑,控制浇筑质量和坡面平整度。
3.7 防护处理混凝土凝固后,对锥坡进行防护处理,包括清理、涂层和防腐处理。
4. 施工要点4.1 设计确认在施工前,核实设计图纸和技术文件,明确施工要求和标准。
4.2 安全管控施工过程中,必须设置合适的警示标志和安全管控措施,确保工人安全。
4.3 现场准备施工现场必须进行彻底的清理,清除杂物和障碍物,并确立施工区域边界。
桥台锥坡防护工程施工方案一、工程概况二、施工准备1.建立施工组织和管理机构,明确负责人并制定相应的工作责任制。
2.调查勘测,确定桥台锥坡的现状和地质条件,了解周边环境情况。
根据勘测结果确定合适的加固和防护方案。
3.编制施工图纸和技术方案,包括桥台锥坡的结构设计、加固材料的选用和施工方法等。
4.采购所需材料和设备,保证施工过程的顺利进行。
三、施工工艺1.初步加固(1)清除桥台锥坡表面的杂草和垃圾,确保施工区域整洁。
(2)对桥台锥坡进行表面处理,包括打磨和清洗,以保证加固材料的粘附性。
(3)使用特殊防护涂料对桥台锥坡进行防水处理。
(4)进行桥台锥坡的加固,可以采用预应力锚杆、锚索和钢筋混凝土等材料进行加固。
2.坡面绿化(1)在初步加固完成后,进行坡面绿化工作。
根据实际情况选择适合的绿化植物和草坪种类。
(2)进行土壤改良和植物栽培,确保植物能够顺利生长。
(3)定期对绿化植物进行养护和修剪,确保坡面绿化的良好效果。
3.施工环境保护(1)在施工过程中,对周边环境做好保护工作。
采取措施防止因施工活动引起的水、土流失等问题。
(2)严禁乱倒渣土和废弃物,保持施工现场环境整洁。
四、施工安全措施1.施工过程中要使用安全防护设备,包括头盔、工地鞋、手套等。
2.对施工现场进行划分,设立警示标志,禁止无关人员进入。
3.对施工材料和设备进行检查,确保其符合国家标准,避免因使用不合格材料引发事故。
4.定期进行安全检查,及时发现隐患并及时解决。
五、施工质量控制1.掌握工程施工进度,确保按时完成工程。
2.进行施工现场巡查,对施工过程进行全面监控。
及时发现施工不符合要求的情况并进行整改。
3.根据设计要求进行质量检查,确保施工质量符合国家标准。
4.进行工程验收,确保施工质量合格。
六、总结桥台锥坡防护工程施工方案根据具体情况设计,通过初步加固、坡面绿化和环境保护等措施,可以有效保护桥台锥坡,并且保证施工安全和质量。
在施工过程中要严格遵守相关规章制度和安全操作规程,确保施工顺利进行。

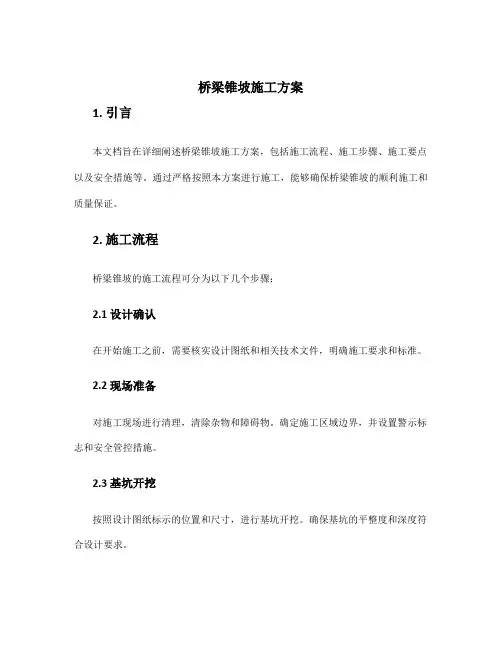

桥梁锥坡施工方案1. 引言桥梁是交通运输中重要的基础设施之一,而锥坡施工则是桥梁建设工程中一个重要的环节。
锥坡施工的质量直接关系到桥梁的牢固程度和安全性。
本文将介绍桥梁锥坡施工方案的准备工作、操作步骤以及注意事项,以确保施工过程顺利进行。
2. 施工准备工作在进行桥梁锥坡施工之前,需要做好以下准备工作:•施工方案制定:根据具体的桥梁设计要求,制定合理的施工方案,包括施工时间计划、施工机具和设备的准备等。
•场地准备:清理施工现场,确保场地平整,并且清理杂物、碎石以及可能影响施工的障碍物。
•人员组织:确定施工人员的组织架构和职责分工,确保施工中的人员安全和工作效率。
•材料采购:根据施工方案确定所需要的锥坡施工材料,进行采购,并且对材料进行验收和储存。
3. 操作步骤3.1 确定锥坡参数•桥梁的锥坡参数是指施工过程中桥梁下方的斜坡的倾斜度和长度。
根据具体的桥梁设计参数和地质条件,确定锥坡的倾斜度和长度。
3.2 锥坡施工•铺设防护层:首先,在施工现场铺设一层防护层,以保护桥梁下方的土壤和地基不受破坏。
•挖掘土方:根据锥坡参数,在桥梁下方挖掘一定深度和宽度的土方,以形成锥形的斜坡。
•边坡加固:对锥坡挖掘的边坡进行加固,采用合适的加固材料和方法,增加边坡的稳定性。
•填充材料:将适量的填充材料填充到挖掘的土方中,以增加锥坡的稳定性和承载能力。
•夯实:使用夯实设备对填充材料进行夯实,确保填充材料的密实度。
3.3 桥梁护栏施工•在锥坡施工完成后,进行桥梁护栏的安装工作,以确保桥梁的安全性。
•根据桥梁设计要求和标准规范,安装合适的护栏材料,并且将护栏与桥梁结构牢固连接。
4. 注意事项•在锥坡施工过程中,遵守相关的安全规范和操作规程,确保施工人员的安全。
•注意施工现场的环境保护,减少对周边环境的影响,合理处理施工废弃物。
•在施工过程中,定期检查施工质量,及时进行调整和修正,确保施工质量的合格性。
•严格按照桥梁设计要求和标准规范进行施工,确保锥坡的稳定性和承载能力。
桥台锥坡防护、踏步施工技术交底一、工程概况根据施工图设计,本标段的桥台锥坡防护为20级混凝土预制六棱块铺砌,级砂浆砌缝,10级砂浆勾缝,预制块厚度为8cm,单边长,对角长45cm,预制20号砼六棱块共85620块,预制混凝土数量共计为:900m3;下面铺筑5cm 厚砂砾垫层;坡脚为15号现浇混凝土基础,现浇混凝土数量共计为:580m3;锥坡坡度为1:,本标段需要锥坡防护的桥梁共有9座,6座分离式立交桥,1座中桥设计同分离式立交桥,2座天桥;踏步块采用15级混凝土预制,踏步缘石包括A、B、C三种类型,其中A型:80块,B型:892块,C型:80块共计:1052块,踏步板共1039块,预制混凝土数量共计为:,强度均为15级;踏步底座为现浇15号混凝土;现浇混凝土数量共计为:;二、施工方案1.准备工作(1)清除杂物整理场地;(2)清查安装主要施工机具;(3)保证施工场地和水电的畅通;(4)合理组织施工机构,明确责任,合理分工;(5)准备满足施工需要的材料;2.测量定线(1)根据施工设计图纸,准确计算锥坡坡脚、坡面的位置,然后上报测量监理工程师认可;(2)按测量监理工程师认可后的锥坡坡脚、坡面的位置数据进行放样,并测定出边线,或引桩便于校核,并上报监理工程师;(3)根据已放出的边线,准确测定出锥坡坡脚、坡面边线和原地面标高,经核查无误后方可挖坡脚基坑;3.坡脚基坑的开挖、坡面削坡整平(1)根据现场施工设备和施工环境,坡脚基坑的开挖采用人工开挖的方法; (2)挖出的土不能任意堆放,以免妨碍开挖基坑及其它作业;(3)坡脚基坑开挖应避免超挖,底面应稍高于设计高程,以保证夯实后满足设计要求;(4)挖成的坡脚基坑,凡有扰动和毁坏的地方追加开挖深度,并按工程师批准的材料回填到设计标高,分层夯实;(5)锥坡坡面削坡时,必须在锥坡填土压实度达90%以上后才可削坡成形,严格按照事先放出的边线、计算的数据、设计坡度施工,削坡时采用机械削坡,人工配合整平的方法;挖掘机削坡时距设计坡面应预留20cm,然后人工修整,坡面修整至高于设计坡面标高3~5cm,然后夯实至设计坡面标高,误差满足规范要求;4.坡脚、踏步底座混凝土的浇筑及养护a、坡脚、踏步底座混凝土的浇筑采用现场拌料、浇筑的方法,混凝土采用一台350型拌和机专用拌合,拌和前对各种原材料质量进行检查,不合要求禁止使用;b、坡脚、踏步底座混凝土的浇筑采用土模浇筑,浇筑前应对土模板的尺寸、稳定性及垂直度进行全面检查,清除模板内的杂物;c、凝土的振捣采用小型插入式振捣器人工振捣,振捣应密实,无蜂窝;e、混凝土的养护:混凝土初凝后即应上覆麻包片,洒水进行养护;养护时间一般为四天;5、混凝土预制块的安装1、六棱块安装时,放出边线,按设计的坡面进行刷坡整平,根据施工情况,边铺砂砾垫层,边进行预制块铺砌,每次铺筑砂砾垫层不宜过长;预制块按照设计图纸的排列位置、顺序进行铺设,铺设时为保证预制块排列位置、顺序、坡度准确、外表美观,需按设计坡度挂线辅助铺砌,挂线时要求纵、斜兼顾,以保证预制块安装排列整齐;2、踏步板安装时,应准确放样出位置,板与板之间由2cm厚的10号砂浆相连接;3、安装完成后,清扫场地;三、施工中应注意事项1、浇筑时派专人巡视,发现问题及时处理;2、预制块铺设成型后应符合规范和设计要求;3、施工时砂垫层要均匀、密实,厚度符合要求,板与板之间要接缝严密,整体线条清晰,外观美观;四、质量保证措施1.严格按图纸和技术规范施工;2.施工放样尺寸应严格按图纸进行,并经监理工程师认可;3.严格控制各种原材料的进场质量;4.认真执行技术交底制度,保证预制块预制质量和砌筑质量;五、人员及设备配备1、人员:施工负责人:技术负责人:工人:2、设备:拌合机1台人力推车3辆奔马三轮车3辆。
桥台锥坡防护工程施工方案一、工程概况本工程位于地的一座桥梁上,为了保护桥台的稳定和增强桥梁的安全性能,需要进行桥台锥坡防护工程。
二、设计方案1.设计原则(1)安全性原则:保证施工过程中人员的安全,防止发生意外伤害。
(2)经济性原则:在设计方案的选择上,保证施工成本的合理控制。
(3)生态环境原则:保护周边桥梁周围的生态环境,减少对环境的污染。
2.设计内容(1)选择适当的防护材料:根据具体的工程情况,选择符合要求的防护材料,如混凝土、泡沫板等。
(2)确定适宜的施工工艺:根据桥台形状和实际情况选择合适的施工工艺,如挖控、倒模等。
(3)制定详细的施工方案:包括施工步骤、施工时间、施工人员等,保证施工的顺利进行。
(4)考虑施工时间和工程量的限制:根据工期和工程量合理安排施工进度,确保工程能够按时完成。
三、施工准备工作1.准备所需材料和设备:根据设计方案,准备所需的防护材料和施工设备,确保工程施工的顺利进行。
2.确定施工人员:根据工程需求,确定施工人员的数量和岗位分配,确保施工过程中有足够的人员参与工作。
3.组织培训和安全教育:在施工前,进行相关培训和安全教育,提高施工人员的技能和安全意识,确保施工过程中的安全。
四、施工方法和步骤1.桥台的清理和准备工作:清理桥台上的杂物和污垢,确保施工的基础环境干净整洁。
2.确定坡度和形状:根据设计方案,确定桥台锥坡的坡度和形状,进行相关的测量和标记。
3.施工材料准备:按照设计方案,准备好所需的防护材料,如混凝土、钢筋等。
4.设置模板和支撑:根据设计方案,设置好模板和支撑,用于施工过程中的浇筑和支撑。
5.混凝土浇筑和施工:按照设计方案,进行混凝土的浇筑和施工,确保浇筑的质量达到要求。
6.拆除模板和支撑:待混凝土凝固后,拆除模板和支撑,做好防护材料的养护工作。
7.清理施工现场:在施工完成后,进行施工现场的清理工作,确保施工过程中的环境整洁。
五、安全措施1.组织有关人员参加施工前的安全培训和技术交底,提高施工人员的安全意识和技能水平。
桥台锥坡施工方案(已完善)一、前言桥梁建设是现代交通建设中重要的组成部分,桥台锥坡的施工方案关乎桥梁工程的安全性、稳定性和持久性。
本文旨在探讨桥台锥坡施工方案的具体设计及实施步骤,以确保施工效果达到最佳。
二、施工需求分析1.桥梁位置与结构要求在确定桥梁位置时,需要考虑交通流量、地形地貌等因素,确保桥梁位置合理。
此外,结构要求涉及桥台和锥坡的强度、稳定性等方面,在设计施工方案时需充分考虑。
2.土方开挖与填筑施工前需要对桥台和锥坡的位置进行土方开挖,确保土方的质量符合要求。
填筑土方时,需严格控制填筑高度和坡度,以保证结构的稳定性。
三、施工方案设计1.桥台施工方案–根据设计要求,在桥梁位置进行桩基施工,确保桥台的承载力。
–桥台主体结构采用预制混凝土构件,施工时需严格控制墙体和墩台的垂直度和水平度。
–桥台面层采用防水材料进行处理,以保护桥台结构不受水土侵蚀。
2.锥坡施工方案–选用适当的土方机械进行开挖,确保锥坡坡度和坡高符合设计要求。
–在开挖过程中需注意基岩及地下水情况,确保施工安全。
–锥坡填筑采用层层夯实的方法进行,确保土方的密实度和稳定性。
四、施工实施步骤1.桩基施工–定位桥台位置,进行桩基开挖和安装,确保桥台的承载力。
–桩基施工结束后,进行地表整平,为下一步施工准备条件。
2.桥台主体结构施工–根据预制构件图纸,进行桥台主体结构的安装和连接。
–施工过程中注意墙体和墩台的垂直水平度,确保结构的稳定性和垂直度。
3.锥坡施工–选用适当的土方机械进行开挖,确保开挖深度和坡度符合设计要求。
–锥坡填筑时,采用夯实方法进行,确保土方密实度和稳定性。
五、施工安全和质量控制1.施工安全–施工过程中,严格遵守安全操作规程,做好安全防护措施。
–对施工现场进行定期检查,排除安全隐患,确保施工人员安全。
2.施工质量控制–检测和验收施工材料,确保材料符合要求。
–对施工过程进行实时监控,及时发现和纠正质量问题。
六、总结与展望桥台锥坡施工是桥梁工程中的重要环节,本文围绕桥台和锥坡的施工方案进行了详细讨论。
(八)桥梁防护工程质量控制1、锥坡施工工艺流程图。
2、测量放线由测量工程师根据图纸放出桥台锥坡的轴线控制桩,做好水准点,拉线确定好锥坡坡度,开挖前基础轴线控制桩应延长至基坑外,用木桩加以固定。
3、现场布置根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置。
便道选用桥台施工便道,材料堆放场地设在锥坡坡脚5m以外,并将材料堆放场地硬化,材料堆放下垫上盖,4、基础开挖①在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高。
在未完成检查测量及监理工程师批准之前不得开挖。
为便于开挖后的检查校核,基础轴线控制桩应延长至基坑外加以固定。
②根据测量组放出的开挖线,采用人工开挖清基,并经过监理工程师认可。
③基础挖方应始终保持良好地排水,在挖方的整个施工期间都不致遭受水的危害。
5、砌石施工及质量要求①石料等级应符合图纸规定或监理工程师要求。
石料在使用前应按《公路工程石料试验规程》(JTJ054—94)进行试验,以确定石料各项物理力学指标值。
立方体的极限抗压强度,应≥30Mpa。
②石料应强韧、密实、坚固与耐久,质地适当细致,色泽均匀,无风化剥落和裂纹及结构缺陷。
③石料不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其他有害物质。
石料的运输、储存和处理,应不使有过量的损坏和废料。
④在已经监理工程师验收过后的基坑中放出基础砌体的边线,按照设计要求的砂浆标号采用人工砌筑,砂浆拌和采用搅拌机拌和砂浆。
⑤在砌筑前每一石块均应用干净水洗净并使其彻底饱和,垫层亦应干净并湿润。
所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。
垂直缝的满浆系先将已砌好的石块的侧面抹浆,然后用侧压砌置下一相邻石块;或石块就位后灌入砂浆,填满垂直缝时,应用竹片捣实。
⑥如果石块松动或砌缝开裂,应将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
⑦砌筑锥坡时预留30cm宽的人形通道,修整成台阶状,以利于施工中人员及材料上下。
桥台锥坡防护、踏步施工技术交底一、工程概况根据施工图设计,本标段的桥台锥坡防护为20级混凝土预制六棱块铺砌,7.5级砂浆砌缝,10级砂浆勾缝,预制块厚度为8cm,单边长22.5cm,对角长45cm,预制20号砼六棱块共85620块,预制混凝土数量共计为:900m3;下面铺筑5cm厚砂砾垫层;坡脚为15号现浇混凝土基础,现浇混凝土数量共计为:580m3;锥坡坡度为1:1.5,本标段需要锥坡防护的桥梁共有9座,6座分离式立交桥,1座中桥(设计同分离式立交桥),2座天桥。
踏步块采用15级混凝土预制,踏步缘石包括A、B、C三种类型,其中A型:80块,B型:892块,C型:80块(共计:1052块),踏步板共1039块,预制混凝土数量共计为:119.614m3,强度均为15级;踏步底座为现浇15号混凝土。
现浇混凝土数量共计为:17.28m3。
二、施工方案1.准备工作(1)清除杂物整理场地。
(2)清查安装主要施工机具。
(3)保证施工场地和水电的畅通。
(4)合理组织施工机构,明确责任,合理分工。
(5)准备满足施工需要的材料。
2.测量定线(1)根据施工设计图纸,准确计算锥坡坡脚、坡面的位置,然后上报测量监理工程师认可。
(2)按测量监理工程师认可后的锥坡坡脚、坡面的位置数据进行放样,并测定出边线,或引桩便于校核,并上报监理工程师。
(3)根据已放出的边线,准确测定出锥坡坡脚、坡面边线和原地面标高,经核查无误后方可挖坡脚基坑。
3.坡脚基坑的开挖、坡面削坡整平(1)根据现场施工设备和施工环境,坡脚基坑的开挖采用人工开挖的方法。
(2)挖出的土不能任意堆放,以免妨碍开挖基坑及其它作业。
(3)坡脚基坑开挖应避免超挖,底面应稍高于设计高程,以保证夯实后满足设计要求。
(4)挖成的坡脚基坑,凡有扰动和毁坏的地方追加开挖深度,并按工程师批准的材料回填到设计标高,分层夯实。
(5)锥坡坡面削坡时,必须在锥坡填土压实度达90%以上后才可削坡成形,严格按照事先放出的边线、计算的数据、设计坡度施工,削坡时采用机械削坡,人工配合整平的方法。
锥坡防护、踏步施工方案一、引言锥坡防护和踏步施工是建立在河堤、公路边坡等坡面斜率大于45度的情况下的一种常见隧道施工方案。
通过锥坡防护,能够控制坡面的稳定,保证坡面不会因为施工或其他因素而发生坍塌、滑坡等现象;通过踏步施工,能够提高坡面的可行性,并增加人员和设备的安全性。
二、锥坡防护1. 锥坡防护的必要性施工过程中,坡面会因为开挖、挖掘、挖土等行为,而造成坡面的破坏和不稳定。
在这种情况下,如果不采取措施来控制坡面的稳定性,可能会造成严重的事故和经济损失。
因此,锥坡防护是必要的。
2. 锥坡防护的施工流程(1)测量在施工开始前,需要对坡面进行测量,包括坡面的高度、宽度、倾角等参数。
(2)钢筋加工在进行锥坡防护的施工前,需要对钢筋进行加工,以便将其固定到坡面上。
加工后的钢筋需要进行除锈处理,并喷涂防锈漆。
(3)固定钢筋使用电钻将预先打好的孔位深度加工好的孔中固定好钢筋。
(4)混凝土浇筑在完成固定钢筋工作后,进行混凝土浇筑。
混凝土的浇筑分为两次进行,第一次浇筑混凝土的高度不要超过5cm,以便于加强钢筋的粘结性;第二次浇筑时混凝土高度可以根据需要进行调整。
在进行混凝土浇筑的过程中,需要不断进行对齐、控制混凝土的流动,确保混凝土的均匀性和可靠性。
(5)凝固完成混凝土浇筑后,需要进行凝固处理。
为了确保混凝土的凝固性和整体稳定性,需要进行水泥浆喷涂,并对整个工程现场进行常规的维护和保养。
三、踏步施工1. 踏步施工的必要性在坡面比较陡峭的地方,为了保证工人和设备的安全,需要进行踏步施工。
踏步的设置能够提高坡面的可行性,并为工人提供一个稳定的工作平台,从而减少事故的发生。
2. 踏步施工的施工流程(1)测量在进行踏步施工的施工前,需要对坡面进行测量,包括坡面的高度、宽度、倾角等参数。
(2)标记在进行踏步施工前,需要进行标记。
标记的位置应该避免扰动植被、水源等,同时也应该与施工的深度和高度相适应。
(3)挖掘在进行踏步挖掘时,需要根据标记的位置进行挖掘。
桥梁锥坡施工方案1. 方案背景为了解决桥梁施工中的边坡垮塌等问题,本文提出了桥梁锥坡施工方案。
该方案通过合理的设计和施工方法,能够保证桥梁边坡的稳定性和安全性,提高桥梁的使用寿命。
2. 方案目标•防止桥梁边坡发生垮塌和滑坡等危险情况;•提高桥梁施工效率,减少工期;•保障施工工人的安全。
3. 方案设计3.1 坡度设计根据地质勘察和环境条件,确定桥梁边坡的合适坡度。
一般情况下,坡度应根据地质条件和工程要求而定,一般不超过1:1.5。
3.2 坡面处理为了提高坡面的稳定性,可以采用以下处理方法:•充分清除坡面上的杂草和杂物;•进行坡面修整,将坡面整平并形成较为光滑的表面;•在坡面上设置适当的蓄水沟,以增加坡面的排水能力。
3.3 边坡加固为了保证边坡的稳定性,可以采用以下加固措施:•在边坡上设置锥形排水桩,提高边坡的抗滑性和抗冲刷能力;•设置土工格栅,加固边坡,并增加边坡的抗滑性;•在边坡上进行草坪种植,以增加边坡的自然稳定性。
3.4 施工工艺•进行桥梁锥坡施工前,需要对工地进行平整,清除杂物和杂草;•按照设计要求,在边坡上设置锥形排水桩和土工格栅;•进行边坡的修整和坡面的整平;•在坡面上进行草坪种植;•进行边坡排水沟的施工;•完成施工后,进行边坡的巡查和定期养护。
4. 施工安全为了保证施工过程中的安全性,需要注意以下几点:•施工人员需要穿戴安全装备,并接受相关安全培训;•在施工现场设置明显的警示标志,提醒过往车辆和行人注意安全;•严格按照施工方案进行操作,严禁违规施工;•定期检查施工设备和施工现场,确保施工安全。
5. 施工效果通过采用桥梁锥坡施工方案,可以达到以下效果:•提高桥梁边坡的稳定性和安全性;•缩短桥梁施工工期,增加施工效率;•有效防止桥梁边坡的垮塌和滑坡。
6. 结论桥梁锥坡施工方案是一种有效的施工方法,能够保障桥梁边坡的稳定性和安全性。
通过合理的设计和施工,可以提高施工效率,减少工期,并且保障施工人员的安全。
目录1.编制依据 (1)2.工程概况 (1)工程概述 (1)主要技术标准 (1)参建单位 (1)3.总体施工方案 (2)4.施工工期安排 (2)5.施工资源配置 (2)施工人员 (2)机械设备及周转材料 (3)材料供应 (3)6.主要施工方法及施工工艺 (3)施工程序 (3)工艺流程 (3)施工准备 (4)技术准备 (4)现场施工准备 (5)材料准备 (5)测量放样 (7)坡面修整 (7)基坑开挖 (7)碎石垫层 (7)泄水管预埋 (7)浆砌片石砌体砌筑(基础、护坡、平台) (7)勾缝养护 (8)干砌片石砌体砌筑(锥顶) (9)7.质量控制及检验 (9)质量控制 (9)质量检验 (9)8.质量保证措施 (10)组织保证 (10)制度保证 (10)保证措施 (11)9.雨季施工 (11)10.安全生产保证措施 (12)组织保证 (12)制度保证 (12)保证措施 (13)□.环水保及文明施工保证措施 (13)管理目标 (13)环水保措施 (14)文明施工保证措施 (14)12.安全应急救援预案 (15)安全生产事故应急救援 (15)处理突发事件应急预案的原则 (15)应急救援领导小组 (15)桥台锥体护坡施工方案1•编制依据(1)《新建铁路大同至西安线运城至西安段施工图一一矩形空心桥台参考图》(大西运西施桥参01);(2)《高速铁路路基工程施工技术指南》(铁建设[2010)241号);(3)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010);(4)《铁路混凝土工程施工技术指南》(铁建设[2010]241号);(5)《铁路混凝土施工质量验收标准》(TB10424-2020)。
2•工程概况工程概述锥体顶设1.5m高干砌片石锥,锥顶底部至平台段护坡设35cm厚M10 浆砌片石护坡,下设10cm厚碎石垫层。
在顶帽下地而高度上设0.8m〜2m 宽,0.5m厚的M10浆砌片石平台,下设10cm厚碎石垫层。
桥头锥坡防护专项施工方案一、项目简介桥头锥坡是指高速公路桥梁头部出口桥台前方垂直方向的坡道,为了保护桥台的安全,减缓车辆冲击力,需要在桥头锥坡处进行防护工程。
本文将对桥头锥坡防护专项施工方案进行详细说明。
二、施工目标1.保护桥台的安全:通过加装防护设施,减缓车辆的冲击力,防止车辆直接撞向桥台,保护桥台的结构安全。
2.提高交通流量:合理设置防护设施,提高车辆通行的顺畅度,提高交通流量,缓解交通拥堵状况。
三、施工内容1.设计并安装防护设施:根据桥台的具体情况,设计并安装符合标准要求的防护设施,如护栏、隔离墩、防护墙等。
2.修整桥头锥坡:对桥头锥坡进行修整,使其平整、坡度适宜,排水顺畅,确保后续施工的顺利进行。
3.加固桥台基础:对桥台基础进行加固处理,增强桥台的承载能力,确保桥台的稳固性。
4.桥头锥坡绿化:在桥头锥坡上进行绿化处理,种植草坪、植被等,美化环境,提升整体景观效果。
四、关键技术1.防护设施的选择:根据桥梁结构、交通流量等因素,选择合适的防护设施,并确保其材质、规格符合标准要求。
2.施工方法的选择:根据桥梁结构及现场条件,选择合适的施工方法,确保施工安全、高效。
3.施工材料的选择:选用高质量的施工材料,如混凝土、钢材等,确保施工质量。
4.施工期间的交通组织:合理设置交通标志、标线等,对施工区域进行临时交通组织,确保施工期间交通的安全顺畅。
五、施工步骤1.方案设计:根据实际情况,制定桥头锥坡防护专项施工方案,确定施工步骤、施工方法等。
2.施工准备:组织人员、设备等,对施工区域进行准备工作,包括清理、测量等。
3.路面修整:对桥头锥坡进行修整,排除坑洼、积水等现象,使其平整。
4.设计并安装防护设施:根据方案,对桥头锥坡进行防护设施的设计和安装,如护栏、隔离墩等。
5.加固桥台基础:对桥台基础进行加固处理,增强桥台的承载能力。
6.桥头锥坡绿化:施工完成后,对桥头锥坡进行绿化处理,种植草坪、植被等。
六、施工安全措施1.施工现场设置警示标志和警示标线,提醒交通参与者注意施工区域。
第1篇一、工程概况本工程为某高速公路桥梁工程,桥梁全长1000米,其中主桥长度为500米,主桥桥墩高度为15米,桥面宽度为30米。
锥坡施工是桥梁工程的重要组成部分,对于保障桥梁的稳定性和行车安全具有重要意义。
本方案针对该桥梁工程锥坡施工进行详细规划。
二、施工准备1. 技术准备(1)熟悉工程图纸,了解锥坡设计要求、尺寸、材料、施工工艺等。
(2)组织施工人员进行技术交底,确保施工人员掌握锥坡施工技术要求。
(3)制定施工方案,明确施工步骤、质量控制、安全措施等。
2. 材料准备(1)水泥、砂、碎石、钢筋等原材料,需符合设计要求和国家标准。
(2)施工机械设备,如挖掘机、装载机、混凝土搅拌机、振捣器等。
(3)施工工具,如水准仪、经纬仪、钢卷尺、线锤等。
3. 人员准备(1)组织施工队伍,明确各岗位人员职责。
(2)进行人员培训,提高施工人员素质和技能。
(3)做好施工人员的安全教育,确保施工安全。
三、施工工艺1. 施工顺序(1)锥坡基础开挖:根据设计要求,开挖锥坡基础,确保基础稳定。
(2)锥坡基础处理:对基础进行处理,清除杂物、松散土等,确保基础坚实。
(3)锥坡模板制作与安装:根据设计尺寸,制作锥坡模板,并安装到位。
(4)钢筋加工与绑扎:根据设计要求,加工钢筋,并绑扎成网状结构。
(5)混凝土浇筑:按照施工方案,进行混凝土浇筑,确保质量。
(6)锥坡养护:浇筑完成后,进行养护,保证混凝土强度。
(7)锥坡拆除与清理:达到设计要求后,拆除模板,清理施工现场。
2. 施工要点(1)基础开挖:采用挖掘机进行开挖,确保基础尺寸、深度符合设计要求。
(2)基础处理:清除杂物、松散土等,采用水泥砂浆进行加固处理。
(3)模板制作与安装:模板采用钢模板,确保尺寸准确、安装牢固。
(4)钢筋加工与绑扎:钢筋采用冷轧带肋钢筋,按照设计要求进行加工、绑扎。
(5)混凝土浇筑:采用混凝土搅拌车运输混凝土,振捣器进行振捣,确保混凝土密实。
(6)养护:采用湿布覆盖,保持混凝土湿润,养护时间不少于28天。
(八)桥梁防护工程质量控制
1、锥坡施工工艺流程图。
2、测量放线
由测量工程师根据图纸放出桥台锥坡的轴线控制桩,做好水准点,拉线确定好锥坡坡度,开挖前基础轴线控制桩应延长至基坑外,用木桩加以固定。
3、现场布置
根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置。
便道选用桥台施工便道,材料堆放场地设在锥坡坡脚5m以外,并将材料堆放场地硬化,材料堆放
下垫上盖,
4、基础开挖
①在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高。
在未完成检查测量及监理工程师批准之前不得开挖。
为便于开挖后的检查校核,基础轴线控制桩应延长至基坑外加以固定。
②根据测量组放出的开挖线,采用人工开挖清基,并经过监理工程师认可。
③基础挖方应始终保持良好地排水,在挖方的整个施工期间都不致遭受水的危害。
5、砌石施工及质量要求
①石料等级应符合图纸规定或监理工程师要求。
石料在使用前应按《公路工程石料试验规程》(JTJ054—94)进行试验,以确定石料各项物理力学指标值。
立方体的极限抗压强度,应≥30Mpa。
②石料应强韧、密实、坚固与耐久,质地适当细致,色泽均匀,无风化剥落和裂纹及结构缺陷。
③石料不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其他有害物质。
石料的运输、储存和处理,应不使有过量的损坏和废料。
④在已经监理工程师验收过后的基坑中放出基础砌体的边线,按照设计要求的砂浆标号采用人工砌筑,砂浆拌和采用搅拌机拌和砂浆。
⑤在砌筑前每一石块均应用干净水洗净并使其彻底饱和,垫层亦应干净并湿润。
所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。
垂直缝的满浆系先将已砌好的石块的侧面抹浆,然后用侧压砌置下一相邻石块;或石块就位后灌入砂浆,填满垂直缝时,应用竹片捣实。
⑥如果石块松动或砌缝开裂,应将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
⑦砌筑锥坡时预留30cm宽的人形通道,修整成台阶状,以利于施工中人员及材料上下。
砌筑完成后再将人形通道补砌。
⑧在砂浆凝固前应将外露缝勾好,勾缝深度不小于20mm。
如条件不允许时,应在砂浆未凝固前,将砌缝砂浆刮深不小于20mm,为以后勾缝作准备。
⑨砌体应分层砌筑,体积较大的石块由专人用风钻配合楔子破碎,然后两人一组将规则的块石搬运至砌筑区域,注意搬运块石时轻拿轻放,砌筑上层块石时不应振动下层,砌筑完成后24小时内不能在坡面上行走,不准在已砌好的砌体上抛掷、滚动翻转或敲击石块。
⑩锥坡坡面应平整、坡度正确,皮带缝宽度不小于2.5cm。
施工过程中通过坡底、坡顶拉线控制坡面的平整度和坡度,锥坡施工完成后及时洒水养护。
