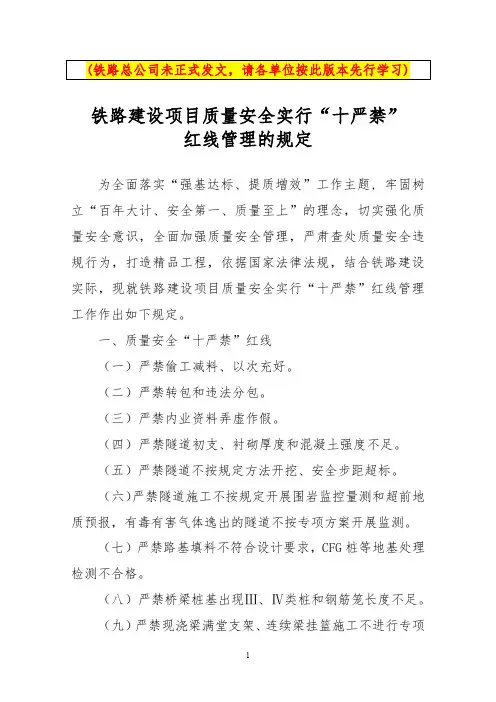

(铁路总公司未正式发文,请各单位按此版本先行学习)铁路建设项目质量安全实行“十严禁”红线管理的规定为全面落实“强基达标、提质增效”工作主题, 牢固树立“百年大计、安全第一、质量至上”的理念,切实强化质量安全意识,全面加强质量安全管理,严肃查处质量安全违规行为,打造精品工程,依据国家法律法规,结合铁路建设实际,现就铁路建设项目质量安全实行“十严禁”红线管理工作作出如下规定。
一、质量安全“十严禁”红线(一)严禁偷工减料、以次充好。
(二)严禁转包和违法分包。
(三)严禁内业资料弄虚作假。
(四)严禁隧道初支、衬砌厚度和混凝土强度不足。
(五)严禁隧道不按规定方法开挖、安全步距超标。
(六)严禁隧道施工不按规定开展围岩监控量测和超前地质预报,有毒有害气体逸出的隧道不按专项方案开展监测。
(七)严禁路基填料不符合设计要求,CFG桩等地基处理检测不合格。
(八)严禁桥梁桩基出现Ⅲ、Ⅳ类桩和钢筋笼长度不足。
(九)严禁现浇梁满堂支架、连续梁挂篮施工不进行专项设计,不按设计要求施工。
(十)严禁监理人员旁站不到位或编造虚假材料,第三方检测数据虚假不实。
二、管理规定(一)建设单位要切实加强质量安全“十严禁”红线(以下简称“十严禁”)的日常过程控制和日常检查,有针对性地开展现场专项检查和专项督查。
对发现的问题及时制止纠正,并将责任施工、监理、检测等单位按本单位的规定进行处理。
其中情节恶劣的,建设单位要向总公司提出对责任单位的进一步处理建议。
(二)总公司每半年组织有关部门对“十严禁”进行一次专题全面检查,特殊情况可随时安排专项检查。
发现建设项目存在违反“十严禁”行为的,对建设、施工、监理、检测等单位及人员,按照以下规定进行处理。
1.对违反(一)至(三)项规定的参建单位,将责任单位清出铁路建设市场,标段项目经理、总监理工程师、具体工点施工队伍负责人记入“黑名单”,各建设单位两年内不接受责任单位投标。
2.对违反(四)至(十)项的参建单位,各建设单位在半年内不接受责任单位投标,视情节轻重可将具体工点施工队伍清出现场,将具体工点施工队伍负责人和相关监理人员记入“黑名单”。
