电线施工工艺流程及施工标准
- 格式:docx
- 大小:70.38 KB
- 文档页数:2

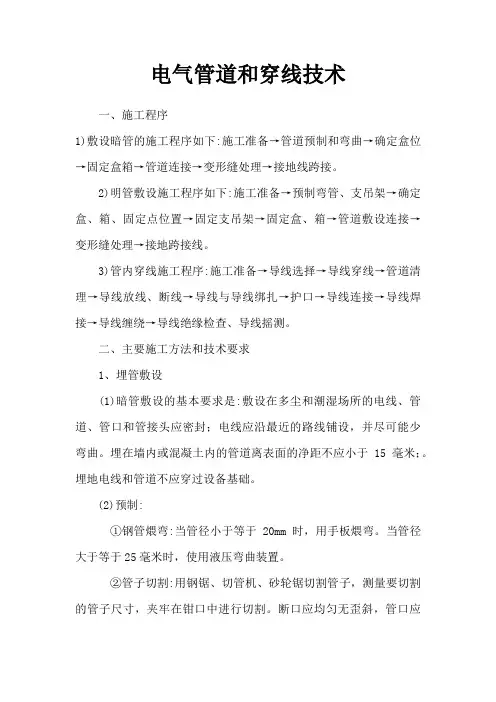

电气管道和穿线技术一、施工程序1)敷设暗管的施工程序如下:施工准备→管道预制和弯曲→确定盒位→固定盒箱→管道连接→变形缝处理→接地线跨接。
2)明管敷设施工程序如下:施工准备→预制弯管、支吊架→确定盒、箱、固定点位置→固定支吊架→固定盒、箱→管道敷设连接→变形缝处理→接地跨接线。
3)管内穿线施工程序:施工准备→导线选择→导线穿线→管道清理→导线放线、断线→导线与导线绑扎→护口→导线连接→导线焊接→导线缠绕→导线绝缘检查、导线摇测。
二、主要施工方法和技术要求1、埋管敷设(1)暗管敷设的基本要求是:敷设在多尘和潮湿场所的电线、管道、管口和管接头应密封;电线应沿最近的路线铺设,并尽可能少弯曲。
埋在墙内或混凝土内的管道离表面的净距不应小于15毫米;。
埋地电线和管道不应穿过设备基础。
(2)预制:①钢管煨弯:当管径小于等于20mm时,用手板煨弯。
当管径大于等于25毫米时,使用液压弯曲装置。
②管子切割:用钢锯、切管机、砂轮锯切割管子,测量要切割的管子尺寸,夹牢在钳口中进行切割。
断口应均匀无歪斜,管口应光滑无毛刺,并清除管内铁屑。
③管道穿线:采用穿线板和套管机。
使用穿线板时,应根据管子外径选择相应的模具。
在穿线过程中,应均匀用力。
使用穿线机时,要注意及时浇上冷却液,使螺纹不乱但不太长,消除夹渣,螺纹干净清晰。
(3)盒、箱位置的确定:根据设计要求,确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找正,标出盒、箱的实际尺寸和位置。
(4)固定盒、箱:先将盒、箱稳住,然后灌浆,砂浆应饱满、平整、牢固,位置正确。
现浇混凝土板墙固定盒与盒用支撑铁固定;现浇混凝土楼板,将箱体封堵,并与底层钢筋固定牢固。
管道配好后,与土建浇注混凝土同时完成。
箱和盒的安装要求如下表所示:盒子和盒子安装要求列表(5)管道连接(1)管径20mm及以下,必须用管箍螺纹连接。
管接头应用φ6圆钢跨接线""焊接,不得有乱穿线现象。
管口应锉平光滑,管箍应采用穿丝管箍,接头应牢固紧密,外露螺纹不得超过2扣;直径25mm及以上的钢管,可采用管箍连接或套管焊接。

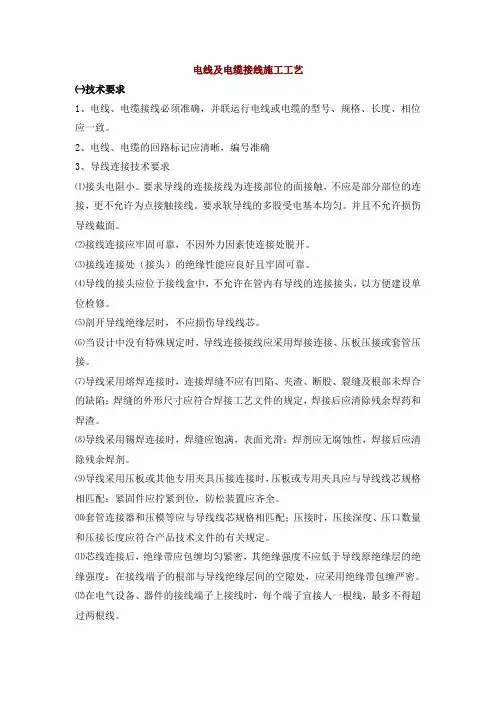

电线及电缆接线施工工艺㈠技术要求1、电线、电缆接线必须准确,并联运行电线或电缆的型号、规格、长度、相位应一致。
2、电线、电缆的回路标记应清晰,编号准确3、导线连接技术要求⑴接头电阻小。
要求导线的连接接线为连接部位的面接触,不应是部分部位的连接,更不允许为点接触接线。
要求软导线的多股受电基本均匀。
并且不允许损伤导线截面。
⑵接线连接应牢固可靠,不因外力因素使连接处脱开。
⑶接线连接处(接头)的绝缘性能应良好且牢固可靠。
⑷导线的接头应位于接线盒中,不允许在管内有导线的连接接头,以方便建设单位检修。
⑸剖开导线绝缘层时,不应损伤导线线芯。
⑹当设计中没有特殊规定时,导线连接接线应采用焊接连接、压板压接或套管压接。
⑺导线采用熔焊连接时,连接焊缝不应有凹陷、夹渣、断股、裂缝及根部未焊合的缺陷;焊缝的外形尺寸应符合焊接工艺文件的规定,焊接后应清除残余焊药和焊渣。
⑻导线采用锡焊连接时,焊缝应饱满,表面光滑;焊剂应无腐蚀性,焊接后应清除残余焊剂。
⑼导线采用压板或其他专用夹具压接连接时,压板或专用夹具应与导线线芯规格相匹配;紧固件应拧紧到位,防松装置应齐全。
⑽套管连接器和压模等应与导线线芯规格相匹配;压接时,压接深度、压口数量和压接长度应符合产品技术文件的有关规定。
⑾芯线连接后,绝缘带应包缠均匀紧密,其绝缘强度不应低于导线原绝缘层的绝缘强度;在接线端子的根部与导线绝缘层间的空隙处,应采用绝缘带包缠严密。
⑿在电气设备、器件的接线端子上接线时,每个端子宜接人一根线,最多不得超过两根线。
⒀接线端子应与导线规格相匹配,不应使用小端子接大截面导线。
㈡导线连接操作工艺说明1、线头的剖削⑴线头的剖削通常采用下述几种方法之一:①用剥线钳剥削线头绝缘层;②用尖嘴钳或钢丝钳剥削线头绝缘层;③用电工刀剖削线头绝缘头。
④其中,前两种方法适用于截面较小的绝缘导线线头绝缘层的剥削,用电工刀剖削线头绝缘层的方法适宜于各种规格的绝缘导线。
⑤当导线截面较小时(在6mm2及以下)应尽量用剥线钳剥削导线线头绝缘层,以加快接线工作速度。

安装电线施工方案1. 引言电线施工是在建筑物内部或其他电气设备中,连接电力源和用电设备的重要工作。
正确的电线施工方案可以确保电力系统的正常运行,提高安全性和效率。
本文将介绍一种常用的电线施工方案,包括前期准备工作、材料选择、施工步骤等。
2. 前期准备工作2.1 设计方案在进行电线施工前,需要根据实际需求制定详细的设计方案。
设计方案应包括电线的布置方式、电线的负载能力、安全电流值、防火措施等内容。
设计方案需要根据当地的电气安全标准和相关法规进行制定。
2.2 工具准备在开始电线施工之前,需要准备以下基本工具:•电线切割工具:用于切割电线到合适的长度。
•绝缘剥线钳:用于剥离电线绝缘层。
•手电钻/电锤:用于打孔,安装电线插座和开关等。
•电线槽/接线盒:用于隐藏并保护电线。
•标注工具:用于标记电线的位置。
3. 材料选择3.1 电线选择合适的电线是电线施工的关键。
常见的电线类型有: - PVC绝缘电线:适用于一般低压环境,如家庭用电。
- XLPE绝缘电线:适用于较高电压和温度环境,如工业用电。
- 铜芯电线:具有良好的导电性能和抗氧化能力。
根据具体需求和安全规定,选择合适的电线类型和规格。
3.2 配电箱/电线槽配电箱和电线槽用于隐藏电线,保护电线免受损坏。
根据需要选择合适的尺寸和质量的配电箱和电线槽。
3.3 插座和开关选择符合当地标准和使用需求的插座和开关。
确保插座和开关具备合适的负载能力和优异的安全性能。
4. 施工步骤4.1 制定施工计划在进行施工之前,应制定详细的施工计划。
施工计划应包括施工顺序、施工时间、材料准备等内容。
4.2 安装电线插座和开关根据设计方案和施工计划,在需要的位置上打孔安装电线插座和开关。
4.3 清理电线走线将电线穿过已经安装好的电线槽或接线盒,保持整齐和统一的走线。
4.4 连接电线使用绝缘剥线钳剥离电线末端的绝缘层,并根据设计方案将电线连接到插座、开关或其他电气设备上。
4.5 接地根据安全规定,确保电线系统接地。
电气工程施工工艺与施工规范一、电气工程施工工艺1. 施工准备电气工程施工前,需要进行充分的准备工作,包括施工图纸、施工方案、施工计划等的审核与确认。
同时还需要准备好所需的材料、设备和工具,并对施工场地进行清理和消防安全检查。
在施工前还需与相关部门沟通,确保遵守电气工程的规范和标准。
2. 安装与布线电气工程的安装与布线是施工的核心环节。
首先,根据设计图纸,确定好各个设备的安装位置,并进行标注。
然后按照规范进行电线、电缆的敷设与铺设,注意线路的走向、线径、绝缘等级等的要求。
在铺设时要保证线缆的安全与稳定,避免与其他设备或管道相互干扰。
同时,要注意布线的整齐美观,方便日后的检修与维护工作。
3. 接线与连接在进行电气工程施工时,接线与连接是关键步骤。
施工人员应根据施工图纸的要求,正确地接线并进行连接。
首先,将电缆剥皮,露出导线,然后根据电缆规格进行准确的配对,并用合适的接线器进行连接。
连接过程中需要注意导线的正确引入接线端子、接地端子以及连接紧固度的要求,确保连接良好且牢固可靠。
4. 安全测试与调试电气工程施工完成后,还需要进行安全测试与调试工作。
这包括对电气设备和线路进行接地测试、绝缘测试、负载测试等,以确保设备和线路的安全运行。
同时还需要对电气设备进行功能测试,以验证其正常工作状态。
整个测试与调试过程需要严格按照规范进行,并记录测试数据和结果。
5. 完工与验收电气工程施工完成后,需要进行完工与验收。
施工单位应主动向建设单位申请验收,建设单位组织专业人员对施工质量进行检查与评估。
验收包括外观检查、材料验收、设备功能测试、检查记录等方面。
只有通过验收,电气工程施工才能正式交付使用。
二、电气工程施工规范1. 安全规范在电气工程施工中,安全是首要考虑的因素。
施工单位应严格按照国家、地方和行业的相关安全规范进行操作,确保施工人员和现场安全。
这包括使用合格的施工材料、设备和工具,遵循安全操作规程,做好现场防火和防爆工作。

第1篇一、施工准备1. 设计方案:根据业主需求,设计合理的电路布局,包括电源、照明、插座、开关等。
2. 材料准备:根据设计方案,选购合适的电线、电缆、PVC管、接线端子、接线盒、开关、插座等材料。
3. 工具准备:准备电钻、切割机、剥线钳、压线钳、万用表等施工工具。
二、施工流程1. 弹线定位:根据设计方案,确定线路终端插座、开关、面板的位置,并在墙面标画出准确的位置和尺寸。
2. 开槽:使用切割机沿弹线位置开槽,槽宽约10mm,深度约15mm。
3. 埋设暗盒及敷设PVC电线管:将PVC电线管穿入槽内,固定在墙面上,确保管子平直、无弯曲。
将接线盒、开关、插座等安装到墙面上,并连接好。
4. 穿线:将电线穿过PVC电线管,同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%。
5. 接线:将电线头剥皮,连接到相应的接线端子上,确保接线牢固、可靠。
6. 检查:检查电路布线是否合理,线路是否存在短路、漏电等问题。
7. 完成电路布线图,提交公司备案。
三、施工要点1. 设计布线时,执行强电走上,弱电在下,横平竖直,避免交叉,美观实用的原则。
2. 开槽深度应一致,一般是PVC管直径10MM。
3. 电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
一般情况,照明1.5平方,空调挂机及插座2.5平方,柜机4.0平方,进户线10.0平方。
4. 暗线敷设必须配阻燃PVC管。
插座用SG20管,照明用SG16管。
当管线长度超过15m或有两个直角弯时,应增设拉线盒。
天棚上的灯具位设拉线盒固定。
5. PVC管应用管卡固定。
PVC管接头均用配套接头,用PVC胶水粘牢,弯头均用弹簧弯曲。
暗盒、拉线盒与PVC管用锣接固定。
6. 电源线与通讯线不得穿入同一根管内。
7. 电源线及插座与电视线及插座的水平间距应符合规范要求。
四、质量要求1. 配电系统的器件极数、参数及性能指标与设计图纸一致。

电线电缆施工方案一、工程概况[具体项目名称]工程中,电线电缆施工涉及[施工区域或建筑范围],主要包括不同规格和型号的电线电缆的敷设安装工作。
二、施工依据1. 《建筑电气工程施工质量验收规范》GB 50303-20152. 电气施工图纸及相关技术文件三、施工准备1. 人员组织:电气施工人员[X]名,具备相应的专业技能和经验。
2. 材料准备:根据设计要求采购质量合格的电线电缆,准备好各种安装配件。
3. 机具准备:电缆放线架、卷扬机、切割机、剥线钳等。
四、施工流程1. 施工准备与现场清理。
2. 电缆桥架及穿线管检查。
3. 电线电缆敷设路径规划。
4. 电缆敷设。
5. 电缆固定与整理。
6. 电缆头制作与安装。
7. 接线与测试。
8. 系统调试与验收。
五、施工步骤1. 施工准备与现场清理:- 清理施工现场,确保施工通道畅通。
- 检查施工用电等设施是否正常。
2. 电缆桥架及穿线管检查:- 检查桥架及穿线管有无变形、损坏等情况。
- 清理桥架及穿线管内的杂物。
3. 电线电缆敷设路径规划:- 根据图纸和现场实际情况,确定最优敷设路径。
- 标注关键节点和注意事项。
4. 电缆敷设:- 采用合适的敷设方法,如人工敷设或机械牵引敷设。
- 敷设过程中注意电缆的保护,避免损伤。
- 电缆转弯半径应符合规范要求。
5. 电缆固定与整理:- 使用电缆卡等固定装置将电缆固定在桥架或穿线管内。
- 整理电缆,使其排列整齐、美观。
6. 电缆头制作与安装:- 按照工艺要求制作电缆头,保证制作质量。
- 正确安装电缆头,确保连接可靠。
7. 接线与测试:- 进行电线电缆的接线工作,确保接线正确。
- 使用专用仪器进行绝缘电阻测试、耐压测试等。
8. 系统调试与验收:- 对整个电气系统进行调试,确保正常运行。
- 组织相关人员进行验收,形成验收记录。
六、质量控制措施1. 严格执行材料进场检验制度,确保电线电缆质量合格。
2. 加强施工过程中的质量检查,及时纠正不符合要求的操作。
校内车辆进出及交通安全管理规定第一章总则第一条为了维护校园交通秩序,确保师生员工的人身和财产安全,根据《中华人民共和国道路交通安全法》及相关法律法规,制定本规定。
第二章车辆出入管理第二条校内车辆分为校内机动车和校内非机动车两类。
第三条凡校内有正式交通记录的车辆才可在校内行驶。
第四条校内机动车全部由驾驶员自行负责停放。
第五条校内非机动车应按规定停放在指定区域内,不得私自占用他人停车位。
第六条校内机动车的进出将严格按照规定的出入口进行,不得乱停乱放。
第三章交通安全管理第七条凡驾驶校内车辆的人员,必须具备合法有效的驾驶证,且应遵守相关交通法规。
第八条校内车辆驾驶员应保持车辆的安全状况,定期维修保养,确保车辆在良好行驶状态。
第九条校内车辆驾驶员在行驶过程中,应主动礼让行人,遵守交通信号灯的指示。
第十条校内车辆禁止超速行驶,严禁违法占道行驶。
第十一条校内车辆禁止在校园内吸烟、酒驾、醉驾等违法行为。
第四章管理措施第十二条对于违反本规定的校内车辆,将采取以下管理措施:(一)警告处分:对于轻微违规行为,可予以口头警告。
(二)处罚通知:对于重大违规行为,将给予书面处罚通知,并记录到相关人员的个人交通档案中。
(三)停驶处理:对于严重违规行为,将暂扣停车证,并禁止该车辆进入校园一段时间。
(四)撤销停车证:对于特别恶劣的违规行为,将撤销车辆停车证,并禁止该车辆进入校园。
第十三条校园车辆管理办公室将设立,负责校园车辆管理的日常工作,包括并不限于车辆进出的记录、车辆管理的档案归档等。
第十四条校园车辆管理办公室将与交通执法相关部门进行合作,加强对校内车辆的管理与监督。
第五章附则第十五条本规定自发布之日起施行,可根据具体情况进行修订。
第十六条未尽事宜按照相关法律法规执行。
以上是校内车辆进出及交通安全管理规定,内容包括总则、车辆出入管理、交通安全管理、管理措施和附则共五个章节,共计____字。
该规定旨在维护校园交通秩序,确保校内师生员工的人身和财产安全,规范校内车辆的行为。
电线施工工艺流程及施工标准(二)引言概述:电线施工工艺流程及施工标准对于电力工程施工来说至关重要。
本文将介绍电线施工工艺的五个大点,并对每个大点进行详细阐述,以帮助读者了解电线施工的流程和标准。
正文内容:一、施工准备阶段1. 项目计划:制定详细的项目计划,包括施工时间表和人员分工。
2. 材料准备:根据工程设计要求,采购所需的电线及相关配件,并进行质量检测。
3. 工具准备:准备必要的工具和设备,例如电线剥皮器、电线钳等。
二、线路布置阶段1. 线路选线:根据工程需求、电线的载荷能力和安全标准选择合适的线路,并进行线路规划和标记。
2. 线路固定:根据设计要求,将电线固定在预定位置,采用合适的固定方式,例如悬挂装置或电线夹具。
三、电线敷设阶段1. 杆塔安装:根据设计要求,按照预定的位置和高度安装电线杆塔,并进行固定和检查。
2. 电线敷设:根据线路规划,将电线从杆塔上垂直敷设到地面或其他设备上,并保证电线的整齐和紧张度。
3. 电缆维护:对于较长的电线路段,需要进行电缆维护,包括电缆接头的连接和绝缘处理。
四、施工测试阶段1. 线路测试:对敷设完毕的电线进行测试,包括电阻测试、绝缘测试和负载测试,以确保线路的安全和性能。
2. 故障排除:如果在测试过程中发现线路故障或问题,需要及时进行排除和修复。
五、施工验收阶段1. 工程验收:根据施工标准和设计要求,对施工工艺流程进行总体评估,包括线路的布置、敷设、测试和安全性能等方面。
2. 文件整理:整理相关施工文件和资料,包括施工记录、测试报告、材料清单等。
总结:电线施工工艺流程及施工标准是确保电力工程施工顺利进行的关键。
通过施工准备、线路布置、电线敷设、施工测试和施工验收等阶段,可以实现高质量的电线施工。
本文所述的工艺流程及标准提供了重要的参考和指导,使得电线施工工程能够达到预期的安全和性能要求。

电线电缆管敷设施工工艺本工程的电线、电缆管在建筑物各楼层中敷设分为室内墙内暗敷设和地面暗敷设、室内屋顶面吊顶内敷设、室内出桥架后明敷、室外埋地敷设。
室内电线电缆管材料采镀锌钢管和电线管,室外埋地电缆保护管采用镀锌钢管。
1)、施工顺序a、管路暗敷:管路暗敷施工顺序见下:施工准备→测位放线→管道预制→管路安装→检验维护。
敷设在现浇墙柱内的管道必须在土建墙柱钢筋绑扎完后模板施工开始前进行;敷设在现浇楼板内的管道必须在楼板底筋铺好后,罩筋铺设前进行;敷设在砌体内的必须配合砌体施工进度同步进行施工。
b、管路明敷:施工准备→测位放线→支架制安→管道预制→管路安装→检验。
因本工程进度要求,在土建模板拆除并清理现场后即可进行施工,但在土建粉刷等施工过程中有可能对安装成品产生损坏的必须采取保护措施。
2)、施工步骤及方法a、施工准备施工前,应熟悉本专业及相关专业图纸,确定好管线走向及标高,清除管内水气、异物。
安装前管材的外观检查:型号、规格符合设计要求,管材表面有明显的产品标识。
钢管不应有穿孔、显著的凹凸不平、折扁、裂缝和严重锈蚀,内壁应光滑,且管内无铁屑及毛刺,切断口平整,管口光滑。
b、管路暗敷Ⅰ、测位放线:根据土建结构尺寸、标高按照设计要求将各种开关灯具的接线盒位置确定并用红色油漆标示,安排好管线走向(此项工作可在平面模板完成后立即进行,墙面预埋的可与钢筋施工同步进行)。
Ⅱ、管道煨弯:根据管道走向要求将管道弯成所需形状,所有弯曲必须采用专用弯管器弯制(管径为20m及以下时,用手板煨弯器。
管径为25m及其以上时,使用液压煨弯器),弯曲弧度均匀,焊缝处于外侧,不应有折皱、凹陷、裂纹、死弯等缺陷。
保证弯曲半径不小于管子外径的6倍(平面敷设为10倍),弯扁度不大于管外径的10%。
塑料管25mm及以下直径电线管采用合适的弯管弹簧条穿入管内冷弯,弯曲内径不小于电线管外径之2.5倍。
Ⅲ、管道切断:采用手工锯(配细齿锯条)、砂轮锯进行切管(严禁采用砂轮切割机),将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割,切割断口处应平齐不歪斜,并用圆锉磨去管口毛刺,保证切断口平整、刮铿光滑、无毛刺,管内铁屑除净。

电线敷设施工工艺1. 简介本文档旨在介绍电线敷设施工工艺,包括工艺流程、材料和工具要求等。
2. 工艺流程电线敷设的工艺流程通常包括以下几个步骤:1. 规划和设计:根据需要确定电线敷设的路径和布局,并进行设计。
2. 准备材料和工具:根据设计要求准备所需的电线、电缆、接头等材料,同时准备必要的工具,如切割工具、插座、电钻等。
3. 安装支架:根据设计将支架安装在适当的位置,用于支撑电线或电缆。
4. 敷设电线:将电线或电缆沿着规划好的路径进行敷设,确保安全和美观。
5. 连接接头:根据需要,使用适当的连接器将电线或电缆连接起来。
6. 接地和绝缘处理:对电线敷设完成后进行接地和绝缘处理,确保安全可靠。
7. 调试和测试:对敷设的电线进行调试和测试,确保无故障和正常运行。
3. 材料和工具要求进行电线敷设工艺时,需要准备以下材料和工具:- 电线或电缆:根据需要选择适当类型和规格的电线或电缆。
- 连接器和接头:根据需要选择适当的连接器和接头,确保连接可靠。
- 支架:用于支撑电线或电缆,可以选择合适的支架类型和材料。
- 切割工具:用于切割电线或电缆,如剪线钳等。
- 插座和电笔:用于测试电线连接和电压等。
- 电钻和螺丝刀:用于安装支架和固定电线。
4. 安全注意事项在进行电线敷设工艺时,需要注意以下安全事项:- 保持工作区域清洁和整齐,避免绊倒或其他意外。
- 确保电源断开,避免触电和电击风险。
- 使用绝缘工具和防护手套等个人防护装备。
- 遵循安全操作规程,如正确使用工具和设备。
5. 结论本文档简要介绍了电线敷设施工工艺,包括工艺流程、材料和工具要求,以及安全注意事项。
在进行电线敷设工艺时,请始终遵循安全规范和正确的操作方法。
电线的施工是整个电路施工中的重中之重,电线的铺设决定着整个电路的安全与否以及使用的方便性、合理性等,所以布线的施工工艺必须一丝不苟,严格按照规定的施工标准来施工,否则有可能引起整个电路的瘫痪。
下面是装酷网为大家提供的电线施工工艺流程及施工标准,可以作为电路施工中的参考标准。
一、施工准备
1、材料要求
线管:现在最常用的线管是中财PVC-U绝缘阻燃电工套管(215轻型),有4分管(16mm)和6分管(20mm)两种规格。
一般来说,可以用4分管,为了牢固,辰歌规定地面走线全部使用6分管。
电线:电线最常用的就是熊猫电线了,但要注意防伪。
一般防伪标志的背面印有防伪编码,材料进场时,用户可拨打电话查询真伪。
但由于白色、灰色、黑色单芯线为不常用产品,所以出厂时外包装上无防伪密码查询,建议选购其他颜色的,以便进行真伪鉴别。
?
2、设计确认
注意浴霸、照明、镜前灯的位置;确认电话、电源等的数量和位置;确定房间内床铺、衣柜、书桌等家具的定位,插座及双联的位置和数量。
二、施工流程
1、交底放线
项目经理要对工人进行技术交底,再由工人师傅根据设计要求放线,开槽宽度50mm。
放线要精确到位,无缺漏。
?
2、拆除原有电线及开关插座
将原有线管、电线、开关插座全部换为品牌产品。
原有电线的质量不能保证,导电性差,甚至可能有发生漏电、火灾的危险。
新旧电线不能混用,因其电阻不同,易出现线路故障。
3、开槽钻孔
根据施工现场实际的放线位置进行开槽,开槽时应注意开槽深度。
因为上面必须灌入水泥沙浆,所以深度必须高于管径。
顶面不能开槽,如顶面无吊顶,又需要走线(如飘窗),应在顶面浅浅地凿开线槽,电线用薄线管包好,再在槽内固定。
过墙和过梁的地方需要钻孔,钻孔时的孔径、孔距一般为100mm;电线和水管不能走一个孔。
4、布管
根据在施工现场开设的沟槽进行布排管,在有水房间进行布排管时电管应布设在墙上、顶上。
强弱电线不允许走厨房、卫生间阳台的地面。
墙面管道的布置应平顺竖直,尽量不要有弯折的地方。
如有弯折,转弯处不应有明显的折痕。
强弱电的间距必须大于等于150mm,以防止电缆信号不清晰。
煤气管和电管的距离不能小于150mm。
成排安装的开关高度应一致,高低差不大于2mm。
暗盒之间的间距为10mm,插座离地面的高度一般至少300mm,开关的位置一般离地1300mm。
在穿线时,一根电线管内所穿电线的截面积之和必须小于该管道内截面的40% 。
一般情况下16mm的电线不宜超过3根,20mm的电线不宜超过4根。
?
强弱电线均应穿管敷设,不同类线不得安装在同一线管内。
接线过程中,线管交汇处使用接线盒,接线处采用接线帽。
接线时要分色。
吊顶照明线使用软管(200mm以上);吊顶内管固定支架设置成排灯具中心线。
插座箱多个插座导线连接以及多联开关联接时,不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支连接。
线管入盒要用锁扣,线盒内线头15cm必须打圈。
5、检查线路
6、安装开关插座和灯具
在安装之前不允许应用房屋内各插座,只能应用公司指定拖线盒。
注意开关插座面板应平整、紧贴建筑物表面。
同一场所的开关切断位置一致,且操作灵活,接点接触可靠。
三、施工标准
线路的短路保护、负荷保护、电线线径的选择、低压电气(空调器、家用电器等)的安装,应按规定进行。
电线穿管敷设时,管内电线的总截面积(包括外皮),不应超过管内径截面积的40%。
1、电线的敷设应按设计规定进行施工,照明线路和低压线路均应设负荷保护。
2、线路的短路保护、负荷保护、电线线径的选择、低压电气(空调器、家用电器等)的安装,应按规定进行。
3、电线穿管敷设时,管内电线的总截面积(包括外皮),不应超过管内径截面积的40%。
4、线路应固定,排线横平竖直。
5、暗线线路必须采用安全可靠的带护套的电线,埋线不允许有线接头。
6、插座应离地面200mm左右,线盒里每路线必须留线头,长度不少于150mm,(左零线、右相线)以便维修。
7、接线要做到相线进开关,零线进灯头。
