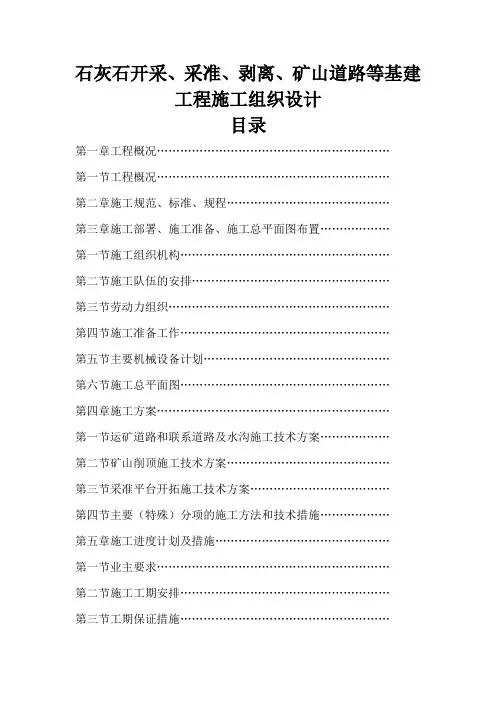

石灰石矿开采,采准,剥离,矿山道路等基建工程施工组织设计
- 格式:doc
- 大小:325.50 KB
- 文档页数:48
石灰石开采、采准、剥离、矿山道路等基建工程施工组织设计目录第一章工程概况……………………………………………………第一节工程概况……………………………………………………第二章施工规范、标准、规程……………………………………第三章施工部署、施工准备、施工总平面图布置………………第一节施工组织机构………………………………………………第二节施工队伍的安排……………………………………………第三节劳动力组织…………………………………………………第四节施工准备工作………………………………………………第五节主要机械设备计划…………………………………………第六节施工总平面图………………………………………………第四章施工方案……………………………………………………第一节运矿道路和联系道路及水沟施工技术方案………………第二节矿山削顶施工技术方案……………………………………第三节采准平台开拓施工技术方案………………………………第四节主要(特殊)分项的施工方法和技术措施………………第五章施工进度计划及措施………………………………………第一节业主要求……………………………………………………第二节施工工期安排………………………………………………第三节工期保证措施………………………………………………第六章质量保证措施………………………………………………第一节质量目标和质量承诺………………………………………第二节质保体系……………………………………………………第三节质量保证措施………………………………………………第七章安全目标及安全保证措施…………………………………第一节安全目标……………………………………………………第二节安全管理机构与安全保证体系……………………………第八章施工安全措施………………………………………………第九章环保、文明施工技术措施…………………………………第一节现场文明施工措施…………………………………………第二节冬季施工措施………………………………………………第三节雨季施工防水土流失保证措施……………………………第四节环境及水土保护措施………………………………………第一章工程概况第一节工程概况××公司拟在××地建设一座300 万吨/年石灰石矿山工程项目。

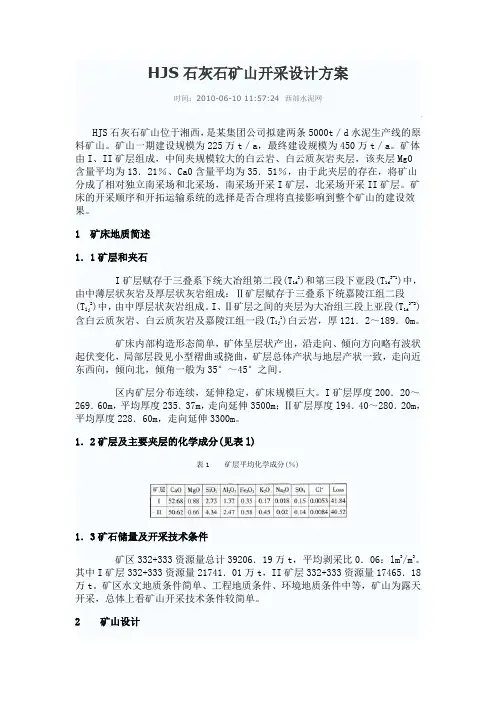

HJS石灰石矿山位于湘西,是某集团公司拟建两条5000t/d水泥生产线的原料矿山。
矿山一期建设规模为225万t/a,最终建设规模为450万t/a。
矿体由I、II矿层组成,中间夹规模较大的白云岩、白云质灰岩夹层,该夹层Mg0含量平均为13.21%、Ca0含量平均为35.51%,由于此夹层的存在,将矿山分成了相对独立南采场和北采场,南采场开采I矿层,北采场开采II矿层。
矿床的开采顺序和开拓运输系统的选择是否合理将直接影响到整个矿山的建设效果。
1 矿床地质简述1.1矿层和夹石I矿层赋存于三叠系下统大冶组第二段(T1d 2)和第三段下亚段(T1d3-1)中,由中薄层状灰岩及厚层状灰岩组成:Ⅱ矿层赋存于三叠系下统嘉陵江组二段(Tlj 2)中,由中厚层状灰岩组成。
I、Ⅱ矿层之间的夹层为大冶组三段上亚段(T1d3-2)含白云质灰岩、白云质灰岩及嘉陵江组一段(Tlj1)白云岩,厚121.2~189.0m。
矿床内部构造形态简单,矿体呈层状产出,沿走向、倾向方向略有波状起伏变化,局部层段见小型褶曲或挠曲,矿层总体产状与地层产状一致,走向近东西向,倾向北,倾角一般为35°~45°之间。
区内矿层分布连续,延伸稳定,矿床规模巨大。
I矿层厚度200.20~269.60m,平均厚度235.37m,走向延伸3500m;Ⅱ矿层厚度l94.40~280.20m,平均厚度228.60m,走向延伸3300m。
1.2矿层及主要夹层的化学成分(见表l)表1 矿层平均化学成分(%)1.3矿石储量及开采技术条件矿区332+333资源量总计39206.19万t,平均剥采比0.06:lm3/m3。
其中I矿层332+333资源量21741.01万t,II矿层332+333资源量17465.18万t。
矿区水文地质条件简单、工程地质条件、环境地质条件中等,矿山为露天开采,总体上看矿山开采技术条件较简单。
2 矿山设计2.1矿山设计规模矿山一期规模为225万t/a,最终规模为450万t/a。
矿山作业工程施工组织设计一、工程概况矿山工程是指在矿山区域内进行的矿石开采、矿井建设、矿石加工等工程。
矿山作业工程施工组织设计是在保证工程质量、安全、进度和投资控制的前提下,对施工过程进行全面规划和组织的工作。
本设计以某矿山工程为例,详细阐述矿山作业工程施工组织设计的内容。
二、施工目标1. 质量目标:确保工程质量符合国家标准和设计要求,提高工程质量水平。
2. 安全目标:加强施工现场安全管理,减少安全事故,保护员工生命财产安全。
3. 进度目标:合理安排施工进度,确保工程按时完成。
4. 投资控制目标:有效控制工程投资,降低成本,提高投资效益。
三、施工组织结构1. 项目管理体系:建立项目管理体系,明确各部门职责和权限,确保项目顺利实施。
2. 施工团队组织:根据工程需求,合理配置各类专业技术人员和管理人员,确保施工队伍稳定和高效运作。
3. 协作单位管理:加强与设计、监理、材料供应等协作单位的合作,确保工程顺利进行。
四、施工技术路线1. 矿井建设:采用先进的矿井建设技术,提高矿井建设质量和效率。
2. 矿石开采:根据矿体特征,采用合理的开采方法,提高矿石回采率和资源利用率。
3. 矿石加工:采用先进的矿石加工技术,提高矿石加工质量和效率。
4. 环保措施:落实环保要求,采取有效措施减少施工过程中对环境的影响。
五、施工进度计划根据工程特点和施工目标,制定详细的施工进度计划,明确各阶段工作的开始和结束时间,确保工程按时完成。
六、施工资源配置1. 人力资源:合理配置各类施工人员,确保施工队伍稳定和高效运作。
2. 材料资源:合理规划材料供应,确保施工过程中材料充足。
3. 设备资源:合理配置施工设备,提高施工效率和质量。
4. 资金资源:合理预算工程投资,确保资金充足。
七、施工安全管理1. 安全生产责任制:明确各级领导和员工的安全生产职责,加强安全管理。
2. 安全培训和教育:加强员工安全培训和教育,提高员工安全意识。
3. 安全防护措施:落实安全防护措施,降低施工现场安全风险。
矿山剥离工程施工方案一、项目概况1. 项目名称:XXX矿山剥离工程2. 项目位置:XX省XX市XX县3. 项目规模:剥离面积XXX平方米,剥离厚度XX米4. 项目单位:XX矿业有限公司二、项目背景XXX矿山位于XX省XX市XX县,主要开采金属矿石,矿石储量丰富,但由于长期的开采和未能及时进行剥离工程,导致矿床下方覆盖有大量的无用土石层,造成了矿山资源的浪费和开采效率的降低。
因此,为了提高矿石的品位和开采效率,需要进行矿山剥离工程,剥离厚度约为XX米,剥离面积约为XXX平方米。
三、施工方案1. 工程准备(1)采取现场踏勘及勘探,绘制详细的剥离工程设计图纸。
(2)确定施工过程中所需的设备、材料和人员配备。
(3)编制施工方案、安全措施和应急预案。
2. 施工过程(1)清理工作面:清理剥离工作面上的杂物、植被等,确保工作面平整。
(2)定位爆破孔位:根据设计图纸要求,确定爆破孔位的位置以及爆破孔的数量和深度。
(3)装药装置:根据设计要求,在爆破孔中装填火药或者其他爆破药剂,并严格遵循爆破药剂的使用规程。
(4)启动爆破:在确保周边环境和人员安全的前提下,启动爆破。
控制爆破过程,保证剥离效果。
(5)剥离作业:根据爆破后的剥离效果,使用推土机、挖掘机等设备对剥离面进行清理和整平,确保下一步的矿石开采工作。
3. 安全措施(1)工程过程中,严格遵守爆破安全管理规程,确保人员和设备安全。
(2)制定施工现场安全管理制度,对员工进行安全教育培训,提高员工安全意识。
(3)定期进行施工现场安全检查,发现问题及时处理,消除安全隐患。
4. 环保措施(1)工程施工过程中,严格遵守环保相关法律法规,保护周边环境。
(2)合理利用资源,降低施工过程中的污染排放,减少对环境的影响。
(3)施工结束后,对施工现场进行清理,恢复施工现场原貌。
5. 设备选择(1)爆破设备:选择符合国家标准的爆破设备,确保爆破安全和效果。
(2)挖掘设备:根据工程规模选择合适的挖掘机和推土机等设备,确保施工效率和质量。
石灰岩矿开采方案1. 引言石灰岩是一种广泛用于建筑、冶金和化工等行业的重要矿石。
本文档旨在提供一份石灰岩矿开采方案,以指导开采工作的进行。
2. 矿区选择及评估在石灰岩开采前,需要仔细选择合适的矿区并进行评估。
矿区选择主要基于以下几个因素: - 石灰岩矿体的规模和品质 - 地质条件和地形地貌 - 交通和基础设施的便利程度 - 环境保护和社会承载力3. 开采方式选择根据矿体形状和地质条件,可以采用不同的开采方式,主要包括露天开采和地下开采。
3.1 露天开采露天开采适用于石灰岩矿体分布广泛且规模较大的情况。
具体操作步骤包括:1. 地表测量和标记:利用地质测量仪器对矿区进行测量,并标记出开采区域。
2. 爆破准备:根据测量结果,进行炮眼布置和装药设计,确保爆破效果和安全性。
3. 爆破作业:按照爆破设计方案进行爆破作业,将岩石炸碎。
4. 提矿和运输:利用装载机和卡车等设备进行提矿和运输工作,将石灰岩矿石送至加工厂。
5. 返填和复绿:在开采结束后,需要对露天开采区进行返填,并进行复绿工作,恢复生态环境。
3.2 地下开采地下开采适用于石灰岩矿体埋藏较深或地表条件不适宜进行露天开采的情况。
具体操作步骤包括: 1. 井巷开挖:通过打井和挖掘井巷等方式,进入地下矿体。
2. 切割和爆破:利用刨岩机和爆破等工具,将石灰岩矿石切割或炸碎。
3. 提升和运输:通过提升设备将矿石从地下送至地面,并利用运输设备将其运至加工厂。
4.地下支护:为确保地下开采安全,需要进行地下支护工作,如设置支架或喷浆加固等。
5. 储矿及排水:在地下开采过程中,需要建设储矿仓库和排水系统,以确保矿体稳定和工作环境安全。
4. 环境保护措施石灰岩矿开采过程中需要采取一系列环境保护措施,以减少对环境的影响,包括: - 合理规划开采区域,减少土地占用 - 加强水土保持措施,防止土地流失和水体污染 - 控制爆破震动,减少对周围建筑物的损害 - 定期监测空气质量和噪音水平,确保环境质量符合标准 - 对废水、废矿渣等进行合理处理,避免对水资源和土壤产生污染5. 安全管理措施石灰岩矿开采过程中需要严格遵守相关的安全管理措施,确保工人和设备的安全,包括: - 进行矿井安全评估,确保井巷和通风系统的安全性 - 加强安全教育和培训,提高工人的安全意识和应急处理能力 - 安装必要的安全设备,如通风设备、监控系统和防爆设备等 - 定期进行设备检修和维护,确保其正常运行和安全使用 - 进行安全巡查和记录,及时发现和处理安全隐患6. 社会责任在石灰岩矿开采过程中,应注重履行社会责任,与当地社区和政府保持良好的沟通和合作,做好以下工作: - 合法合规经营,遵守当地法律法规和规范 - 关注当地居民的生活和就业需求,提供合理的薪酬和福利待遇 - 积极参与环境保护和社区发展项目,回报当地社会 - 建立健全的投诉处理机制,及时解决和回应社会关注的问题7. 结论本文档提供了一份石灰岩矿开采方案,包括矿区选择与评估、开采方式选择、环境保护措施、安全管理措施和社会责任等方面的内容。
X X 公司石灰石矿 XX 年采剥计划项目负责人:项目生产负责人:编制:编制日期:年月日XX 年石灰石矿山采剥计划一、概述:(一)矿区交通位置及气候状况:(参照地质勘查报告编写)(二)地质概况:(参照地质勘查报告编写)1、区域地质:2、矿区地质特征:3. 矿区地质构造:4. 矿床地质特征:5、矿石的化学成分:表1 XX 层主要化学成分变化表6、夹石的质量特征:(参照地质报告编写)(三)矿山开采现状1、开采现状平面图:(包括台段标高、夹层位置、矿体品位、最终边坡、年底推进线或月推进线、地形线、各矿层编号及区域等)2、矿山累计探明储量万吨,以年月省储委会批准的万吨储量为准,各平台现有矿量及质量情况见下表:(K,Na含量参照地质详查报告)3、年底矿山三级矿量为:开拓矿量:准备矿量:可采矿量:二、年总体采剥规划1、年采场规划:2、采场要素:台阶高度:工作面台阶坡面角:爆堆厚度:最小工作平台宽度:3、穿孔爆破:钻机进尺定额和孔网参数如下:(孔深按米计)使用非电导爆管起爆系统,采用孔内排间微差爆破技术,正常情况下采用清碴爆破,在年末或需要在采场存料时采用挤压爆破技术。
充填长度:米;炸药单耗: Kg/吨。
浅孔爆破及处理三角体视具体情况而定。
三、本年度作业计划:1、生产计划:公司下达的本年度生产计划为:石灰石万吨,采剥比按 %计算,采场年末备料按万吨与前一年度相同计,根据公司下达的年生产计划,结合矿山实际,年计划穿爆总量为万吨,铲装运输万吨,破碎矿石万吨。
破碎机生产计划:穿爆总量:吨;铲装运输:万吨;破碎岩石:万吨;穿凿深孔:个;合计进尺:米。
2、采准、剥离计划:采矿服务项目中采掘进度计划是用图和表表示露天矿工程发展的具体的时间、空间与数量关系的矿山建设和生产计划。
各分公司应根据开采矿山的长远计划、开采现状及矿山开采的特点,编制年度、季度和月度的采掘计划。
根据地质资料和矿山现场实际情况,米标高以上的剥离量很大,XX 地质队给核算的米标高以上的剥采比为。

矿产开采项目施工组织设计1. 项目背景本项目旨在对矿产资源进行开采,为保证施工过程的安全和高效,需要进行施工组织设计。
2. 施工组织原则2.1 安全原则:将安全放在首位,确保人员和设备的安全。
2.2 高效原则:优化施工流程,提高生产效率。
2.3 资源利用原则:合理规划和利用施工资源,降低成本,提升效益。
3. 施工组织方案为了实现上述原则,制定了以下施工组织方案:3.1 人员组织3.1.1 设立项目经理,负责项目的整体管理和协调工作。
3.1.2 设立安全主管,负责安全制度的执行和事故预防。
3.1.3 设立技术专家组,提供技术支持和问题解决。
3.1.4 设立施工队伍,包括矿工、机械操作员等。
3.2 设备配置3.2.1 根据开采需求,配备适用的开采设备和工具。
3.2.2 定期检查和维护设备,确保其正常运行和安全性能。
3.3 施工流程3.3.1 制定详细的施工计划,安排任务和时间节点。
3.3.2 确定施工现场布置方案,划分区域和设置安全警示标志。
3.3.3 定期进行施工进度检查,及时调整计划。
3.3.4 加强施工现场管理,建立安全监控和交流机制。
3.4 资源利用3.4.1 合理安排人员和设备,充分利用资源,提高效率。
3.4.2 控制施工过程中的浪费,降低成本。
4. 安全措施4.1 制定安全管理规定,确保施工过程中安全操作。
4.2 提供必要的安全防护设施和教育培训。
4.3 加强巡查和监测,发现并及时处理安全隐患。
4.4 建立安全应急预案,应对突发事件。
5. 环境保护5.1 严格遵守环保法律法规,确保施工过程无污染。
5.2 采取合理措施,减少对周边环境的影响。
5.3 建立环境监测机制,定期进行监测和评估。
6. 经济效益通过以上施工组织设计,实现以下经济效益:- 提高生产效率,增加矿石开采量。
- 降低成本,提高利润率。
- 减少资源浪费,提高资源利用率。
7. 总结矿产开采项目施工组织设计是确保施工过程安全和高效的重要手段。
石灰石矿山上山道路施工组织设计/石方爆破第一章总体概述本《施工组织设计》是依据《某水泥有限公司2 x 4000d/t熟料新型干法水泥生产线工程(一期)石灰石矿山上山道路》施工图及相关合同文件,并在参考其它同类型的工程施工经验的基础上,结合本工程的特点和我公司现有资源及拟增资源编制而成。
我公司将密切与建设单位、监理单位配合,优化施工组织设计,编制更为详尽的施工方案和作业设计,拟采用四新技术(新工艺、新设备、新技术、新材料)制定详细、科学的施工工艺,严格质量监控和质量检查,高质量、高速度、高效益、保安全、讲文明完成本工程的建设任务,为业主提供先进、适用、安全、可靠、满意的工程产品。
1.1编制依据1)《某水泥有限公司2 x 4000d/t熟料新型干法水泥生产线工程(一期)石灰石矿山上山道路》施工图。
2)施工合同3)我公司在其它同类型工程施工时的施工组织设计、技术资料、技术总结和施工经验;4)我公司现有资源和其它可利用资源;5)按GB/T 19001 —2000 idt ISO 9001:2000《质量管理体系一要求》、GB/T 24001 —1996 idt ISO 14001:1996 《环境管理体系一规范及使用指南》、GB/T 28001—2001 idt OHSAS 18001:1996《职业健康安全管理体系—规范》;6)业主对质量、安全、文明施工的有关要求;7)GB6722-1986爆破安全规程;8)国家现行安全生产法规;9)国家及行业颁发的现行施工质量验收规范、工程质量检验评定标准。
1.2承建本工程目标1、工期目标业主招标文件要求2009-2-25开工2009430竣工,总工期为66天, 本着“向业主提供满意的建设工程产品” 的企业宗旨,根据我公司施工类似工程的经验,一定能够如期完工。
2、质量目标严格按国家有关的施工验收规范、质量评定标准、技术标准、施工图纸及设计说明等有关标准进行组织施工,竭诚为用户服务,建造精品工程。

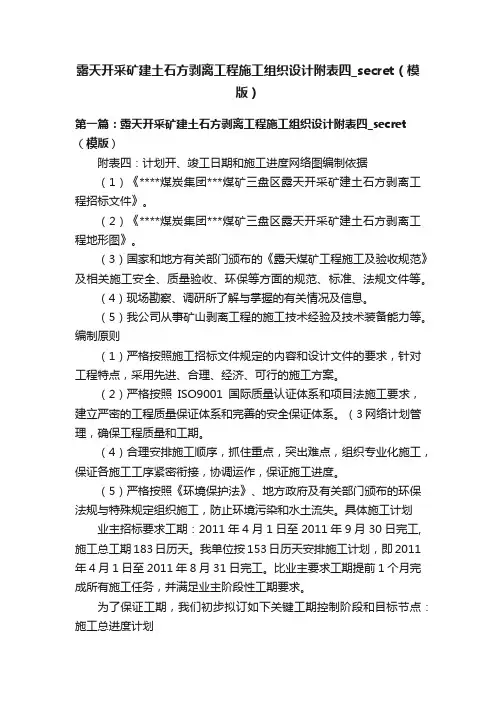

露天开采矿建土石方剥离工程施工组织设计附表四_secret(模版)第一篇:露天开采矿建土石方剥离工程施工组织设计附表四_secret (模版)附表四:计划开、竣工日期和施工进度网络图编制依据(1)《****煤炭集团***煤矿三盘区露天开采矿建土石方剥离工程招标文件》。
(2)《****煤炭集团***煤矿三盘区露天开采矿建土石方剥离工程地形图》。
(3)国家和地方有关部门颁布的《露天煤矿工程施工及验收规范》及相关施工安全、质量验收、环保等方面的规范、标准、法规文件等。
(4)现场勘察、调研所了解与掌握的有关情况及信息。
(5)我公司从事矿山剥离工程的施工技术经验及技术装备能力等。
编制原则(1)严格按照施工招标文件规定的内容和设计文件的要求,针对工程特点,采用先进、合理、经济、可行的施工方案。
(2)严格按照ISO9001国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系。
(3网络计划管理,确保工程质量和工期。
(4)合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各施工工序紧密衔接,协调运作,保证施工进度。
(5)严格按照《环境保护法》、地方政府及有关部门颁布的环保法规与特殊规定组织施工,防止环境污染和水土流失。
具体施工计划业主招标要求工期:2011年4月1日至2011年9月30日完工,施工总工期183日历天。
我单位按153日历天安排施工计划,即2011年4月1日至2011年8月31日完工。
比业主要求工期提前1个月完成所有施工任务,并满足业主阶段性工期要求。
为了保证工期,我们初步拟订如下关键工期控制阶段和目标节点:施工总进度计划施工总进度计划见图《施工进度计划横道图》、《施工进度计划网络图》。
第二篇:露天开采煤矿土石方剥离工程施工方案露天开采煤矿土石方剥离工程施工方案一、工程名称:二、工程施工地点:三、工程土石方(煤)剥离总量:8000万立方米四、工程施工工期:五年五、工程任务划分1、依据甲方施工图纸设计要求,结合施工现场地理现状,实时安排施工工作作业面。

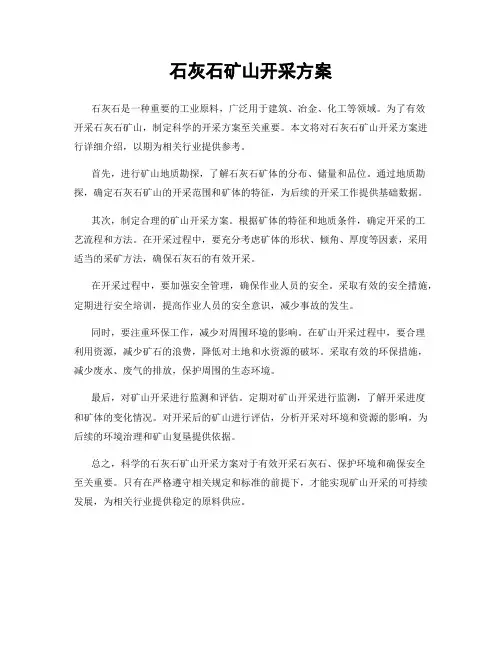

石灰石矿山开采方案
石灰石是一种重要的工业原料,广泛用于建筑、冶金、化工等领域。
为了有效
开采石灰石矿山,制定科学的开采方案至关重要。
本文将对石灰石矿山开采方案进行详细介绍,以期为相关行业提供参考。
首先,进行矿山地质勘探,了解石灰石矿体的分布、储量和品位。
通过地质勘探,确定石灰石矿山的开采范围和矿体的特征,为后续的开采工作提供基础数据。
其次,制定合理的矿山开采方案。
根据矿体的特征和地质条件,确定开采的工
艺流程和方法。
在开采过程中,要充分考虑矿体的形状、倾角、厚度等因素,采用适当的采矿方法,确保石灰石的有效开采。
在开采过程中,要加强安全管理,确保作业人员的安全。
采取有效的安全措施,定期进行安全培训,提高作业人员的安全意识,减少事故的发生。
同时,要注重环保工作,减少对周围环境的影响。
在矿山开采过程中,要合理
利用资源,减少矿石的浪费,降低对土地和水资源的破坏。
采取有效的环保措施,减少废水、废气的排放,保护周围的生态环境。
最后,对矿山开采进行监测和评估。
定期对矿山开采进行监测,了解开采进度
和矿体的变化情况。
对开采后的矿山进行评估,分析开采对环境和资源的影响,为后续的环境治理和矿山复垦提供依据。
总之,科学的石灰石矿山开采方案对于有效开采石灰石、保护环境和确保安全
至关重要。
只有在严格遵守相关规定和标准的前提下,才能实现矿山开采的可持续发展,为相关行业提供稳定的原料供应。

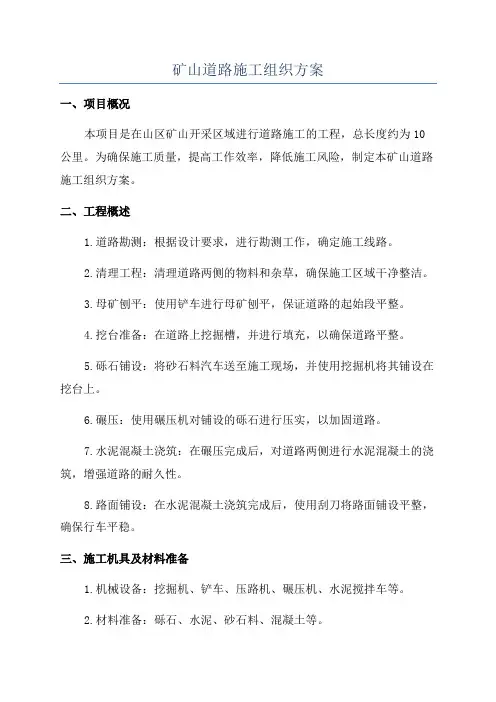

矿山道路施工组织方案一、项目概况本项目是在山区矿山开采区域进行道路施工的工程,总长度约为10公里。
为确保施工质量,提高工作效率,降低施工风险,制定本矿山道路施工组织方案。
二、工程概述1.道路勘测:根据设计要求,进行勘测工作,确定施工线路。
2.清理工程:清理道路两侧的物料和杂草,确保施工区域干净整洁。
3.母矿刨平:使用铲车进行母矿刨平,保证道路的起始段平整。
4.挖台准备:在道路上挖掘槽,并进行填充,以确保道路平整。
5.砾石铺设:将砂石料汽车送至施工现场,并使用挖掘机将其铺设在挖台上。
6.碾压:使用碾压机对铺设的砾石进行压实,以加固道路。
7.水泥混凝土浇筑:在碾压完成后,对道路两侧进行水泥混凝土的浇筑,增强道路的耐久性。
8.路面铺设:在水泥混凝土浇筑完成后,使用刮刀将路面铺设平整,确保行车平稳。
三、施工机具及材料准备1.机械设备:挖掘机、铲车、压路机、碾压机、水泥搅拌车等。
2.材料准备:砾石、水泥、砂石料、混凝土等。
四、工程总进度安排1.道路勘测:3天2.清理工程:1天3.母矿刨平:2天4.挖台准备:2天5.砾石铺设:3天6.碾压:2天7.水泥混凝土浇筑:4天8.路面铺设:2天总计:19天五、安全措施1.施工现场的安全防护设施应有完整、规范,包括警示标志、安全网、安全帽、防护服等。
2.施工现场的工作人员必须经过专门的培训,熟悉施工工艺和相关安全操作规程。
3.挖掘机、铲车等机械操作人员必须取得相应的操作证书,且必须经过岗前安全教育培训。
4.矿山道路施工过程中,必须注意交通安全,设立临时交通标志,合理疏导车辆和行人。
5.施工区域内严禁吸烟,应设立吸烟区,并加强监管。
1.按照工程总进度安排,制定详细的施工计划,确保工期按时完成。
2.施工过程中,由工程负责人负责协调各工种工作的配合和交接。
3.在道路勘测完成后,先进行清理工程,清除道路两侧的障碍物和杂草。
4.母矿刨平工程是道路施工的重要一环,需要使用挖掘机和铲车进行操作,确保起始段平整。
石灰石生产组织方案及运输方案1.生产组织方案1)开采工艺采用台阶式微差爆破、挖掘机产装、载重汽车运输开采方案,并采用分层后退式开采,通过对开拓、采准和备采,结合回采合理调整,在保证施工安全的前提下,尽量组织多台阶同时生产。
开采工艺:穿孔作业——爆破作业——采装作业——运输作业——破碎作业。
2)爆破方案(1)采用控制爆破和必要的防护措施,减少爆破有害效应,实现安全爆破。
(2)采用预裂爆破,保证边坡光滑稳定。
(3)采用多空微差爆破,加快施工进度。
(4)距离房屋及楼房较劲的地方,采用控制爆破和松动爆破,将影响因素降低到最低点。
3)运输系统(1)铲装设备必须符合回填强度和工艺要求;(2)工作面要求铲装设备具有较大的机动灵活的特性。
(3)铲装设备必须与间断作业的特点相适应;(4)铲装设备的技术性能必须与爆堆高度相适应,与运输车辆相匹配。
2.运输组织方案针对此项目运输的地点,我司坚持用户第一的思想,用户的需要就是我们工作的目标;用户的要求就是我们工作的标准。
我司将在第一时间内组织运输线路,确定最佳运输流方案并与单位进行协调,按管理办法和需求组织供应货物的运输。
我司生产基地位于重庆市万州区新田镇茨竹乡,位置交通便利,物流发达,距离神华神东万州港电公司仅12公里是最近的矿山。
加工原材料就地取材,质量稳定。
1.在运输过程中运输车辆采用车辆性能良好、密封性强的罐车,车厢无泄漏,出车前应进行详细检查,防止石灰石粉在运输过程中受潮、变质或受到污染。
2.车辆驾驶员和各类机械设备操作员,持证上岗,对驾驶员、机械设备操作员定期进行《安规》教育,坚持“三查一检制”。
3.机械设备在生产现场集中停放,对机械设备、各种车辆进行定期检查。
严格按照时速行驶,不得超速。
4.车辆运输必须服从现场指挥,按照指定地点装载、卸载加工。
5.卸载的石灰要等到车辆停平稳后,再徐徐提升卸载,卸载时车旁注意人员有无在近旁。
6.运输人员无条件的听从指挥人员的指挥有序的卸载,严禁盲目乱抛。
一、工程概况1. 工程名称:XX煤矿土石方剥离工程2. 工程地点:XX省XX市XX煤矿3. 工程规模:土石方剥离总量约500万立方米4. 工程工期:18个月二、施工组织与管理1. 组织架构(1)项目经理部:负责整个工程的组织、协调、指挥和监督工作。
(2)施工班组:负责具体施工任务,包括挖掘、装载、运输等。
(3)技术保障组:负责施工过程中的技术指导和监督。
2. 施工人员配备(1)项目经理1名,负责全面协调管理工作。
(2)技术负责人1名,负责技术指导和监督。
(3)施工班组人员约100人,包括挖掘机司机、装载机司机、运输司机等。
3. 管理制度(1)建立健全施工管理制度,明确各部门职责和任务。
(2)严格执行安全生产责任制,确保施工安全。
(3)加强施工现场管理,确保施工质量。
三、施工方案1. 施工方法(1)挖掘:采用挖掘机进行挖掘作业,挖掘深度根据实际情况确定。
(2)装载:采用装载机将挖掘出的土石方装载到自卸车上。
(3)运输:采用自卸车将装载好的土石方运输到指定排土场。
2. 施工工艺(1)挖掘:采用挖掘机挖掘,根据土石方性质和挖掘深度选择合适的挖掘机型号。
(2)装载:采用装载机将挖掘出的土石方装载到自卸车上,确保装载均匀。
(3)运输:采用自卸车运输,确保运输过程中的安全。
3. 施工进度(1)第一阶段:挖掘、装载、运输土石方,完成约100万立方米。
(2)第二阶段:继续挖掘、装载、运输土石方,完成约200万立方米。
(3)第三阶段:完成剩余土石方剥离,完成约200万立方米。
四、施工保障措施1. 安全保障(1)严格执行安全生产法规,加强施工现场安全管理。
(2)定期对施工人员进行安全教育培训,提高安全意识。
(3)加强施工现场安全隐患排查,及时整改。
2. 质量保障(1)严格执行施工质量标准,确保工程质量。
(2)加强施工过程中的质量控制,确保施工质量符合要求。
(3)对施工过程中的质量问题进行及时处理。
3. 环境保护(1)加强施工现场环境保护,减少对周边环境的影响。
第一章编制说明一、编制依据1、依据贵州江葛水泥有限责任公司后湾水泥用石灰岩矿山建设及其开采运输破碎工程招标文件[ 招标编号:JGSN2015050001]。
2、依据业主发给的设计施工图纸。
3、依据中华人民共和国《矿产资源法》、《安全生产法》、《矿山安全法》和《中华人民共和国矿山安全法实施条例》、中华人民共和国国家标准GBI6423-2006《金属非金属矿山安全规程》、《爆破安全规程》(GB6722-2003)、《厂矿道路设计规范》(GBJ22-1987)、《金属非金属矿山安全标准化规范导则》 (AQ2007.1-2006)、《金属非金属矿山安全标准化露天矿山实施指南》(AQ2007.3-2006)、《金属非金属矿山安全标准化小型露天采石场实施指南》 (AQ2007.5-2006)、《非煤矿矿山企业安全生产许可证实施办法》 (国家安全生产监督管理局第20号令2009年6月8日)、《小型露天采石场安全管理与监督检查规定》(国家安全生产监督管理总局令第39 号,自2011 年7 月I 日起施行)。
4、依据工程所在地的施工条件。
5、依据我公司的资源配备情况、类似施工经验和管理能力。
二、编制原则1 、施工组织设计满足设计、招标文件和施工规范的要求。
2、严格按照设计图纸和招标文件要求,执行现行施工规范、规程及验收标准。
3、坚持实事求是,科学组织、合理安排、均衡生产,确保工程完成。
4、施工组织安排上, 以专业队为基本组成形式, 机械化作业为主, 充分发挥专业人员、机械合理配置。
第二章工程概况贵州江葛水泥有限责任公司拟在湄潭县黄家坝镇岩孔坝村后湾建设一座150 万吨/ 年石灰石矿山工程项目。
该项目位于湄潭县城南西,距县城中心平距约14.0km,属湄潭县黄家坝镇所辖。
矿区地理坐标:东经107° 20' 30〃〜107° 21’ 43〃,北纬27° 41' 03〃〜27° 41' 37〃,面积约0.4471km2。
XX水泥股份有限公司石灰石矿山破碎系统(破碎车间)施工方案编制:审核:审批:日期:2009年月日XX矿山工程有限公司青海大通项目部目录一、工程概况 (1)1.工程建筑及结构概况............... . (1)2.工程地质概况 (1)3.气候特征 (1)二、施工准备 (1)1.四通一平 (1)2.主要经济指标 (2)3.主要临建工程一览表 (3)三、施工布置 (3)1.施工总平面布置图 (3)2.施工顺序 (3)四、施工方法 (4)1.土石方工程 (4)2.钢筋工程 (5)3.模板工程 (6)4.脚手架工程、垂直运输设备及防护设施 (7)5.砼及钢筋砼工程 (7)6.砌体工程 (8)7.屋面工程 (9)8.楼地面工程 (9)五、施工进度计划表 (9)六、保证措施 (9)1.质量保证措施 (9)2.进度保证措施 (10)3.安全保证措施 (11)七、其他 (12)1.沉降观测 (12)2.工程维修 (12)附表1.石灰石破碎及输送施工进度计划表 (13)2 基坑开挖图 (14)一、工程概况1.工程建筑及结构概况本石灰石破碎及输送工程,上接运矿道路,下连1#胶带,至碎石库后,汽车运输至工厂加工。
该石灰石破碎站为一套破碎系统组成。
料仓及板喂基础与钢筋混凝土挡墙一体,破碎机基础与地坑一体,中间设5cm沉降缝。
挡墙及浅地坑基础垫层底标高为-4.5m,-2.1m,转子及破碎机基础为-4.9m,平面尺寸见基础开挖平面图。
本工程主体为钢筋混凝土结构,破碎车间地坑为S6级C30防水砼,其他砼等级为C30;坑内变形缝处预埋500mm宽橡胶止水带;车间地面及周边散水为砼随捣随光。
钢筋F为I级,F为II级。
钢结构承重构件采用两底一中两面聚氨脂防腐涂料,涂膜不小于120微米厚;栏杆刷防锈漆一道,桔黄色调合漆二道;预埋钢板刷防锈漆一道,灰色调合漆二道。
本工程±0.000相当于绝对标高2813.00m。
2.工程地质概况该石灰石破碎与输送所处场地为高原地貌,三面环山,中部为一狭长沟谷,施工场地极为有限。
石灰石生产组织方案及运输方案1.生产组织方案1)开采工艺采用台阶式微差爆破、挖掘机产装、载重汽车运输开采方案,并采用分层后退式开采,通过对开拓、采准和备采,结合回采合理调整,在保证施工安全的前提下,尽量组织多台阶同时生产。
开采工艺:穿孔作业——爆破作业——采装作业——运输作业——破碎作业。
2)爆破方案(1)采用控制爆破和必要的防护措施,减少爆破有害效应,实现安全爆破。
(2)采用预裂爆破,保证边坡光滑稳定。
(3)采用多空微差爆破,加快施工进度。
(4)距离房屋及楼房较劲的地方,采用控制爆破和松动爆破,将影响因素降低到最低点。
3)运输系统(1)铲装设备必须符合回填强度和工艺要求;(2)工作面要求铲装设备具有较大的机动灵活的特性。
(3)铲装设备必须与间断作业的特点相适应;(4)铲装设备的技术性能必须与爆堆高度相适应,与运输车辆相匹配。
2.运输组织方案针对此项目运输的地点,我司坚持用户第一的思想,用户的需要就是我们工作的目标;用户的要求就是我们工作的标准。
我司将在第一时间内组织运输线路,确定最佳运输流方案并与单位进行协调,按管理办法和需求组织供应货物的运输。
我司生产基地位于重庆市万州区新田镇茨竹乡,位置交通便利,物流发达,距离神华神东万州港电公司仅12公里是最近的矿山。
加工原材料就地取材,质量稳定。
1.在运输过程中运输车辆采用车辆性能良好、密封性强的罐车,车厢无泄漏,出车前应进行详细检查,防止石灰石粉在运输过程中受潮、变质或受到污染。
2.车辆驾驶员和各类机械设备操作员,持证上岗,对驾驶员、机械设备操作员定期进行《安规》教育,坚持“三查一检制”。
3.机械设备在生产现场集中停放,对机械设备、各种车辆进行定期检查。
严格按照时速行驶,不得超速。
4.车辆运输必须服从现场指挥,按照指定地点装载、卸载加工。
5.卸载的石灰要等到车辆停平稳后,再徐徐提升卸载,卸载时车旁注意人员有无在近旁。
6.运输人员无条件的听从指挥人员的指挥有序的卸载,严禁盲目乱抛。
石灰石开采、采准、剥离、矿山道路等基建工程施工组织设计目录第一章工程概况……………………………………………………第一节工程概况……………………………………………………第二章施工规范、标准、规程……………………………………第三章施工部署、施工准备、施工总平面图布置………………第一节施工组织机构………………………………………………第二节施工队伍的安排……………………………………………第三节劳动力组织…………………………………………………第四节施工准备工作………………………………………………第五节主要机械设备计划…………………………………………第六节施工总平面图………………………………………………第四章施工方案……………………………………………………第一节运矿道路和联系道路及水沟施工技术方案………………第二节矿山削顶施工技术方案……………………………………第三节采准平台开拓施工技术方案………………………………第四节主要(特殊)分项的施工方法和技术措施………………第五章施工进度计划及措施………………………………………第一节业主要求……………………………………………………第二节施工工期安排………………………………………………第三节工期保证措施………………………………………………第六章质量保证措施………………………………………………第一节质量目标和质量承诺………………………………………第二节质保体系……………………………………………………第三节质量保证措施………………………………………………第七章安全目标及安全保证措施…………………………………第一节安全目标……………………………………………………第二节安全管理机构与安全保证体系……………………………第八章施工安全措施………………………………………………第九章环保、文明施工技术措施…………………………………第一节现场文明施工措施…………………………………………第二节冬季施工措施………………………………………………第三节雨季施工防水土流失保证措施……………………………第四节环境及水土保护措施………………………………………第一章工程概况第一节工程概况××公司拟在××地建设一座300 万吨/年石灰石矿山工程项目。
1、工程名称:××公司2、××项目石灰石矿山道路采准等基建工程3、工程地点:××省××县4、工程规模:年产300 万吨石灰石5、建设工期:5 个月6、基建工程承包内容:矿山削顶、采准平台开拓、运矿道路和联系道路及水沟。
7、开拓与铺设、边坡修整、路边毛石挡墙砌筑及废石堆场建设和废石处理等;8、承包方式:包工包料并以总价包干加签证的的方式承包施工9、工程质量:(1)招标人要求本工程质量等级为合格,各投标人可自报质量等级。
(2)中标人必须严格按照设计院提供的施工图纸和有关技术规范进行施工。
(3)按国家现行的《建筑安装工程质量检测评定标准》及其他有关标准进行质量等级评定。
10、工程量,见下表1-1、1-2、1-3。
××4500t/d 熟料水泥生产线石灰石矿山基建工程量表表1-1 续前表第二章施工规范、标准、规程依据设计文件的要求,本招标工程项目的材料、设备、施工须达到现行中华人民共和国以及省、自治区、直辖市或行业的工程建设标准、规范的要求,执行以下标准:1、《金属非金属露天矿山安全规程》GB 16423-19962、《爆破安全规程》(GB6722-2003)3、《土方与爆破工程施工及验收规范》(GBJ201—83)4、《公路路基施工技术规范》(JTJ 033-95)5、《公路路面基层施工技术规范》(JTJ 034-2000)6、、工程测量规范(GB50026—93)上述规范、标准、规程均以最新版为准。
7、其它适用于本工程的国家相关的施工验收规范;工程建设标准强制性条文等。
上面列出的仅是主要的技术规范与规程,施工中还需要根据本项目的图纸及特殊工程的标准标准执行相应的国家及行业规范、规程。
第三章施工部署、施工准备、施工总平面图布置第一节、施工组织机构一.组织机构设置该项目规模和工作量较大、工期比较紧的特点,我们拟成立项目经理部,实施项目法施工管理。
根据2009年7月28日组织的招标答疑及现场勘查情况,考虑到采石场的特殊地形和道路长度,项目部管理人员15 人,设1个水平削顶石方施工队,在完成削顶后组建1个基建采准施工队,1个矿山道路面施工及边坡防护排水施工队,1个土建综合服务施工队。
二、项目部人员配备表三.项目主要管理人员及其职责1、项目经理及其职责项目经理其主要职责是:认真贯彻执行党和国家的路线、方针、政策和法律、法令。
严格履行企业与业主,企业与本项目部的承包合同,确保合同目标的实现,承担因管理不善造成的经济责任、行政责任乃至法律责任。
组建精干高效的项目管理班子,搞好项目组织机构设置、人员选调、具体职责的分工。
对所属项目经理部的各项工作负有直接的指挥、协调、服务、指导与监督的职责。
科学组织施工,及时正确地作出项目实施方案、进度计划安排、重大技术措施、资源调配方案,提出合理化建议与设计变更等重要决策。
建立严格的经济责任制,强化管理,推动科技进步,搞好工期、质量、安全、成本控制,提高综合经济效益。
沟通项目内外联系渠道,及时妥善处理内外关系,保证工程施工顺利进行。
认真执行上级的命令,接受业主、监理和上级业务部门的监督指导,及时向上级和业务部门汇报工作。
2、总工程师及其职责选派有丰富的施工技术及管理经验,并主持过多项大型类似工程项目施工技术管理的高级工程师担任本项目总工程师,其主要职责是:对项目工程质量、施工技术、计量测试负全面技术责任,指导施工工程技术人员开展技术管理工作。
负责组织对工程项目的施工方案、施工组织设计及质量计划进行编制及经批准后的实施。
解决工程施工中有关技术难题,督促检查各项质量规划的实施。
负责新技术、新工艺、新设备、新材料及先进科技成果的推广和应用。
制定并实施劳动保护和安全生产技术方案,制定环境保护和文明施工措施。
定期组织工程质量检查和质量评定,搞好现场质量控制,领导有关人员进行QC小组攻关活动和创优活动。
组织制定质量通病的预防措施,组织质量事故的调查处理、原因分析及实施整改。
3、项目副经理及其职责:选派有有丰富的施工管理经验,有现场施工组织和指挥管理能力,并参加过类似工程项目施工的国家一级项目经理担任本项目副经理,其主要职责是:配合项目经理管理施工生产,负责对现场施工的各种资源进行合理调配组织,按总体施工布置,组织完成各项施工任务及生产单位接口界面协调工作,主抓安全、质量、进度、文明施工、队伍管理和内部考核。
在项目经理因事暂时离开工地时,受项目经理委托代行项目经理职责。
4、各主要职能部门管理职责1)项目经理部职责重点协调项目经理部与业主、监理、设计、地方单位的关系,指挥、督导现场工程施工。
2)各施工队职责全面负责所承担的各项工程的现场组织实施工作,贯彻项目经理部意图,优质、高效、安全、文明地搞好施工生产。
施工队实行施工队长负责制,施工队配备业务能力强、施工经验丰富的施工人员,安排有多年施工经验的专业施工队伍投入施工。
3)工程技术部职责负责本工程项目施工全过程的控制。
组织施工复测、图纸审核、制定施工技术管理办法,编制实施性施工组织设计、质量计划、作业指导书。
负责调度、施工测量、施工技术交底工作,深入施工现场,指导施工、监督施工,及时解决现场施工难题,并对重要工序作全过程跟班作业。
积极推广新技术、新工艺,以确保质量,提高工效、节约成本。
认真做好施工日记,及时收集技术资料和技术档案,并做好施工总结。
协调安排质检、试验、测量工作,掌握各生产单位的施工进度,并提出改进措施。
组织编制竣工资料,组织实施竣工工程保修和后期服务。
4)质量安全部职责认真执行国家颁发的强制性质量标准、施工规范、质量验评标准和本单位质量体系文件的规定。
依据项目质量方针和目标,制定创优规划和质量保证措施,负责质量综合管理和质量检查工作,行使质量监察职能。
对进货和过程质量进行跟踪监控,防止质量通病的发生。
定期和不定期地组织质量检查,掌握质量动态,做好质量信息的收集、处理和反馈工作。
制定安全生产的各项管理制度,制定、完善各项安全技术措施。
及时指导作业班组安全生产,检查、督促安全生产制度、措施的贯彻落实。
负责对施工过程的安全工作进行检查、督促,解决安全工作存在的问题,制止违章作业,消除事故隐患。
5)财务合同部职责制定项目经理部年度计划、季度计划、月度计划,并对生产计划实施监控。
按照国家、地方的政策法规和上级机关的规定,管好、用好工程款项,做到专款专用。
做好成本预测、编制成本计划、加强成本核算、开展成本分析、搞好成本控制。
负责做好工程结算、计量支付、财务报表的统计上报、合同管理工作。
6)设备物资部职责负责本工程的材料物资和机械配件的采购供应工作。
负责地方材料料场的确定和进场材料的送检工作。
负责材料供应计划的制定和落实工作。
负责材料内部往来和结算工作。
负责工程施工的机械、人员调配、机械维修、保养计划的制定。
负责施工机械设备安全管理。
7)办公室职责负责经理部后勤保障和对外接待工作。
负责经理部的考勤和交通车的管理。
负责经理部文书管理和收发工作。
负责与业主、地方政府等对外协调、联系。
负责经理部的医疗、保卫、宣传工作。
8)环保监察部门负责对参与项目施工的所有人员的环保思想教育。
负责整个项目的环保工作进行监督指导。
第二节施工队伍的安排根据本项目的实际情况及本工程数量、工期要求、工程项目分布、施工难易程度及专业化施工的要求,各施工队承担的施工任务及人员配置见表4-1。
表3-1 施工任务划分及人员配置表第三节劳动力组织根据工程量和施工需要,编制施工劳动力需用计划,做好调配培训工作。
根据工程进度需要组织进场,在保证施工进度、工期的前提下,尽量避免人员窝工,对进场人员必须切实做好培训教育工作,定期组织培训学习,不断提高员工的思想水平和业务素质、操作技能。
一、人员配备项目部设项目经理、副经理、技术负责人和各相关管理人员成为综合开采施工队。
施工配备足够的施工员、质检员、预算员、特殊工种人员、安全员,形成齐全完整的质量管理保证体系。
综合项分为削顶开挖空、机械维修、运输、辅助施工队等。
施工准备及各阶段施工期间的人员配备详见:劳动力配备表。
三、作业方式实行全天8小时制作业。
为实现快速、优质、安全、高效施工,施工组织实行多工序平行、交叉作业,为使这种作业方式在有限的空间内有秩序按计划均衡地进行,必须坚持以工种岗位责任制为中心的组织法,组织综合施工队。
