化工工程单机试车方案一、试车目标本次化工工程单机试车的目标是验证设备的运行性能、参数和技术指标,检测其各项功能和安全保护措施等,确保设备运行稳定可靠,并为后续的生产运行做好准备。
二、试车准备1. 开展单机试车前需要对整个设备进行全面检查,确保各部件完好无损,各连接接头紧固,电路连接正确,电气元件齐全,无短路和漏电现象。
2. 进行设备与系统的连接和调试,对各传感器、控制阀、执行元件等进行调试和校准,确保其准确可靠。
3. 对试车地点进行防火、通风、排水等安全检查,排除安全隐患,确保试车安全进行。
三、试车步骤1. 电气系统调试(1)对设备的电气系统进行检查和调试,保证所有电气设备的工作正常。
(2)检查所有电气元件的连接是否正常,接地是否良好,消防、救援等设施是否齐全有效。
(3)对系统的电气控制柜进行调试,确认各电气元件的连接正确,不良接触和短路现象。
2. 机械设备调试(1)对设备的传动系统进行检查和调试,确认传动系统各轴承、齿轮、主机等各部件正常工作。
(2)对设备的润滑系统进行检查和调试,确认各润滑点润滑正常,无泄漏现象。
(3)对设备的加热和冷却系统进行检查和调试,确认系统正常工作,温度稳定。
3. 控制系统调试(1)对设备的控制系统进行检查和调试,确认系统的控制逻辑正确,各控制阀、执行元件工作正常。
(2)对系统的测量和监控设备进行调试,确认各传感器、变送器等工作正常,数据准确可靠。
4. 安全保护系统调试(1)对设备的安全保护系统进行检查和调试,确认系统的保护逻辑正确,各安全阀、报警器、自动停车装置等工作正常。
(2)对系统的人机界面进行检查和调试,确保操作界面清晰易懂,各功能按钮正常工作。
5. 设备运行试验在完成上述步骤后,进行设备的运行试验,观察设备各部件的工作状况,测量各参数指标,验证设备的运行性能和技术指标。
6. 整理试车数据在试车过程中,需要对设备的各项参数和运行指标进行记录和整理,包括电气、机械、控制等方面的数据,并对试车过程中出现的问题及时进行分析和处理。
热轧机组单体试车方案清晨的阳光透过窗帘,洒在笔记本的键盘上,我的手指轻轻敲击着,回忆起那些年在热轧机组现场的日子。
下面,我就以“热轧机组单体试车方案”为主题,为大家详细阐述一下我的想法。
一、试车前的准备工作1.人员准备:确定试车人员名单,包括操作人员、维修人员、安全员等,确保人员数量充足,技能熟练。
2.设备准备:检查热轧机组设备,确保各部件完好,无故障。
特别是关键部件,如电机、减速器、轴承等,要重点检查。
3.材料准备:准备好试车所需的材料,如钢坯、润滑油、冷却水等。
4.安全措施:制定试车安全措施,确保试车过程中人员安全。
二、试车流程1.启动设备:按照操作规程,启动热轧机组设备,观察设备运行情况。
2.空载运行:让设备空载运行一段时间,检查设备运行是否平稳,各部件是否正常。
3.负载运行:逐渐增加负载,观察设备运行状况,检查电机、减速器等关键部件的负载能力。
4.调整参数:根据试车情况,调整设备运行参数,如速度、温度等,以达到最佳工作状态。
5.检查设备:在试车过程中,随时检查设备各部件的磨损情况,发现问题及时处理。
6.数据记录:记录试车过程中的各项数据,如温度、压力、速度等,为后续分析提供依据。
三、试车后的处理1.停机检查:试车结束后,立即停机,对设备进行详细检查,排除故障。
2.数据分析:对试车数据进行分析,找出设备存在的问题,提出改进措施。
3.整改落实:根据分析结果,对设备进行整改,确保设备正常运行。
四、注意事项1.安全第一:试车过程中,始终把安全放在首位,确保人员安全。
2.操作规程:严格按照操作规程进行试车,避免违规操作导致设备损坏。
3.人员培训:加强试车人员培训,提高操作技能和安全意识。
4.及时沟通:试车过程中,发现问题时,及时与相关部门沟通,共同解决问题。
5.记录详细:详细记录试车过程,为后续分析提供依据。
时光荏苒,岁月如梭。
热轧机组单体试车方案,承载着我十年的经验和心血。
希望这篇方案能为大家提供一些帮助,让我们一起为我国的热轧事业努力!注意事项:1.安全意识要到位:试车现场,安全隐患无处不在,一旦疏忽,后果不堪设想。

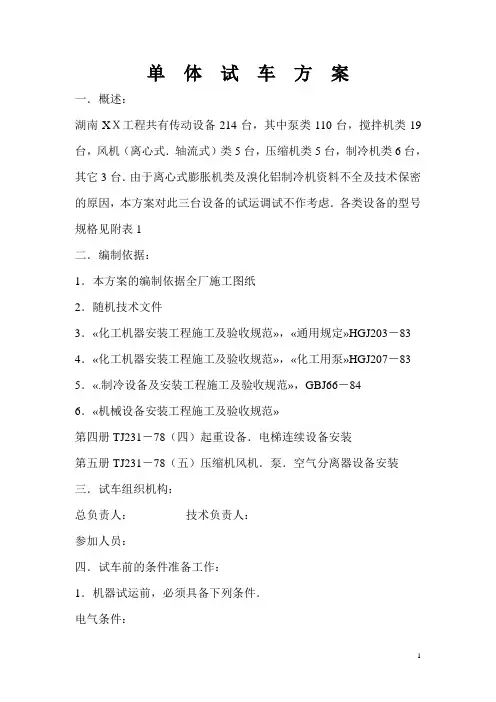

单体试车方案一.概述:湖南XX工程共有传动设备214台,其中泵类110台,搅拌机类19台,风机(离心式.轴流式)类5台,压缩机类5台,制冷机类6台,其它3台.由于离心式膨胀机类及溴化铝制冷机资料不全及技术保密的原因,本方案对此三台设备的试运调试不作考虑.各类设备的型号规格见附表1二.编制依据:1.本方案的编制依据全厂施工图纸2.随机技术文件3.«化工机器安装工程施工及验收规范»,«通用规定»HGJ203-83 4.«化工机器安装工程施工及验收规范»,«化工用泵»HGJ207-83 5.«.制冷设备及安装工程施工及验收规范»,GBJ66-846.«机械设备安装工程施工及验收规范»第四册TJ231-78(四)起重设备.电梯连续设备安装第五册TJ231-78(五)压缩机风机.泵.空气分离器设备安装三.试车组织机构:总负责人:技术负责人:参加人员:四.试车前的条件准备工作:1.机器试运前,必须具备下列条件.电气条件:(1).试车前首先核对电机名牌是否与设计相符.防爆电机是否具有防爆标志和防爆合格证.(2).电机检查:低压电机用1000伏摇表测量电机定子线圈.转子线圈及动磁回路的绝缘电阻,不得小于0.5M.用直流电臂电桥测每相直流电阻.相互间的差别不应超过其最小值的2%.(3).在单试前,电机所在的配电室及有关的供电,控制回路元件应调试完毕.并合乎规范要求,并进行假动作实验.(4).本厂对防雷.挂地.离电位引入和静电泄漏要求较严.在单试车前,所有与之有关的工作应进行完毕并达设计要求.(5).直流电和有特殊规定的电机,除满足规范外,如设计和随设备有资料说明,按其规定进行.A.主机及附属设备的就位.找平.找正.检查及调整等安装工作全部结束,并有齐全的安装及检查记录.B.二次灌浆达到设计强度要求,基础抹面工作应结束.G.与试运转有关的工艺菅道及设备具备条件.D.与试运转有关的水气.汽等分用工程及电气.仪表系统及使用要求.2.机器试运转前应做下列准备工作:A.在有关人员参加下,审查安装记录.检拆及回装记录.审定试运转方案及检查试运转现场.B.试运转现场,应备有必要的消防设施和防护用品.机器上不利于安全操作的外露转动部位应装有安全罩.C.机器入口处按相应规定设过滤网.D.试运转用润滑油(脂),应符合设计要求,润滑油加入系统时,须用不小于120目的滤网过滤.E.试车人员必须服从统一指挥,严密组织纪律.五.泵类试车(一)离心泵的试车1.离心泵的型号.参数见附表12.离心泵本体试运时间为:负荷运转4h.电动机单试时间2h. 3.所有泵试运转均采用水为介质.其介质运行路线以原设计路线为试运路线.水从泵出去并对管道进行冲洗后,直接排出系统外.而进口水源均以所在泵的容器作为储水源.此容器在储水前必须清洗干净.4.热水泵.冷水泵在试运转时,以水为介质,但在实际介质运转时.必须进行运前准备和运后处理.(1).热水泵在高温条件试运转,必须做好下列工作:A.试运转前进行泵体预热泵体表面与有工作介质的进口工艺管线的温差应不大于40˙C,泵体预热时,温度应均上升每小时温度上升不得大于50˙C.B.预热时每隔10分钟盘车半圈.C.检查泵体机座滑动端螺栓处的轴向膨胀间隙.D.开启入口阀门和放空阀门排出泵内气体,预热到规定温度后,再关好放空阀门.E.停车后,应每隔20-30分钟盘车半圈,直到泵体温度下降到50˙C 为止.(2).低温泵在低温介质下试运转,必须先做好下列工作.A,预冷前打开旁通管路.B.按工艺要求对管道和泵内腔进行除湿处理.C.进行泵体预冷,冷却到运转温度.冷却速度每小时不得大于30˙C.预冷时,应全部打开放空阀门,预冷到规定温度后,再将放空阀门关闭.5.试车(1).用手盘车应无卡住现象.(2)点动电机,检查运转方向是否正确.(3).将泵内灌满水,或启动真空泵.驱除泵内积气.此时,进口阀门应关闭.(4).对于用机械密封的泵,应打开其冷却水进出口阀门,并保持水流畅通.(5).接通电源.当泵达到正常转速后,再逐渐打开吐出管线上的阀门,并调节到所需的工况,在吐出管上的阀门关闭的情况下泵连续工作的时间不超过3分钟.(6).在开车及运转过程中,必须注意观察仪表的读数.轴承发热,填料漏水和发热及泵的振动和杂音等是否正常.如果发现异常情况应立即停车.(7).运转中,滚动轴承的温升不得超过40˙C,最高温度不得超过75˙C(8)注意填料的泄漏和发热情况,对于填料密封的泵,允许有5-20滴∕分的均匀成滴泄漏,机械密封的泵允许有2-3滴∕分的均匀成滴泄漏.(9).轴承油位应保持正常位置.不能过高或过低,过高时应放至正常位置.(10).经常检查地脚螺栓紧固情况,以及各紧固部位有否松动.(12).经常检查电动机的温升,其温升不得超过名牌要求或随机技术文件要求.(13).介质压力和电源应符合设计要求.6.停车(1).逐渐关闭吐出管路上的阀门,切断电源.(2).关闭进口管阀门,排尽泵腔内积水.(3).拆除临时过滤网,卸掉各系统中的压力及负荷.(4).检查各紧固部件.(5).拆除临时管道及设施,将正式管道进行复位安装.(6)整理试运行记录.(二)齿轮泵的试运转1.齿轮泵的型号.参数参见附表12.齿轮泵的试运转运转时间为4h电动机单试时间为2h.3.齿轮泵的运介质为水,其运行路线以原设计路线为试运路线,水从泵出口出去.对其出口管道进行冲洗后,直接排出系统外,而进口水源以泵的附属容器为储水源.4.泵的试运转(1).检查泵的各紧固件是否牢固.(2).用手盘动主动轴,应运转灵活,无卡住现象.(3).打开进出口管道路上的阀门.(4).点动电机,检查泵的放置旋转方向是否符合要求.(从泵端向电机看旋转方向为逆时针).(5).启动电机,注意泵的压力及真空表的读数应符合该泵的技术规范以内..(6).注意填料的工作,若发生泄漏,视其程度将压盖拧紧(不能拧得过紧,以免填料函剧烈发热和密封圈迅速磨损)(7).经常地检查泵的运转噪音及各相对运动部件的温升情况.发现问题应及时停车,对于滚动轴承的温升不得超过40˙C.最高温度不得超过75˙C.(8).经常地检查地脚螺栓松动情况,以及各紧固部位有无松动.(9).检查泵的附属设备及管道,管道连接应牢固无泄漏.(10).经常地检查电机的温升,其温升不得超过名牌要求或随机技术文件要求.5.停车(1).切断电源(2).关闭进出口管道的阀门(3)拆掉临时过滤网.卸掉各系统中的压力及负荷。
一、工程概况1.1番禺锦兴热电联产工程由主厂房、纯水站、循环水、煤棚及除灰渣五个系统组成,主要辅助运行设备为泵、风机及其他运行设备组成。
1.2各类设备主要运行参数见附表。
1.3编制依据本方案除遵循各设备制造厂家随机技术文件及技术图纸外,还须遵循下列技术文件《机械设备安装工程施工及验收规范》GB50231-98《压缩机、风机、泵安装施工及验收规范》GB50275-98二、主要设备单体试车技术措施1、锅炉给水泵1.1给水泵工艺流程简图除氧器锅炉1.2试运行具备的条件①给水泵安装及二次灌浆完毕、相关资料经甲方签字认可。
②二次灌浆层达到保养时间。
配套设备管道安装完毕、工艺系统已形成。
③电气、仪表安装完毕,各种调试工作已完成,并能正常投入。
④冷却水管、水封水管安装完毕,并能保证试车所用水源。
⑤除氧器保证充足的水源。
⑥锅炉排水系统畅通。
⑦给水泵需润滑位置重新加入润滑脂。
1.3运行前的准备工作①除氧器进水、纯水系统能正常供给试车需要补充水,打开给水泵进口阀门。
②用手盘动联轴器,转动应灵活无卡涩现象,使润滑脂均匀分布在润滑面。
③复查联轴器同轴度和同心度。
④用胶泥固定好温度计(泵、电机各二支)。
⑤制造厂家技术人员应在试车前抵达现场,确认设备是否正常。
1.4试运行(1)电机试运行:拆除电机螺栓将电机外移脱离泵体重新固定,点动电机,根据进口所标方向判断转动方向是否正确,如果方向正确,试运行两小时。
检查电机温度、噪音、电流、并作好记录,如有异常,应立即停机检查,排除故障后再试。
(2)给水泵运行①电机运行正常后,重新恢复电机,打开泵前进水阀,打开冷却水进口阀、水封阀。
②确认冷却水流量后,启动给水泵,当泵达到正常转速,逐渐打开出水阀,全开至除氧器阀门。
③试运行过程中,应有专人观察出口压力,检查轴承和电机的温升情况,轴承的温升不应大于35℃,极限温度不应大于75℃。
④注意观察电机运行的电压、电流、振动、噪音等是否在正常范围内,如有不正常的声音或其它故障时,应立即停车检查,排除故障后再试。
单体试车方案范文一、试车目标试车的主要目标是验证单体车辆的设计、制造和性能是否符合规定的技术要求和标准,以及检测潜在的故障和问题,确保车辆的安全和可靠。
二、试车内容1.功能测试:a.发动机启动和关闭;b.手动和自动变速器的操作;c.燃油、制动、转向、电器等系统的工作情况测试;d.声响和振动的测试。
2.性能测试:a. 加速性能测试:测试加速度、0-100km/h加速时间等;b.制动性能测试:测试制动距离、制动减速度等;c.悬挂和操控性能测试:测试悬挂系统和操控性能,如过弯稳定性等;d.转向系统和转向半径测试;e.油耗测试:测试不同工况下的油耗;f.排放测试:测试排放是否符合国家标准。
三、试车方法和步骤1.功能测试:a.发动机检查:检查发动机的润滑油、冷却液、燃油等液体的情况,并排除任何异常;b.发动机启动:启动发动机并检查是否正常运行,观察有无异常声音或振动;c.变速器操作:测试手动和自动变速器的各档位和操作;d.燃油、制动、转向、电器等系统测试:测试这些系统的工作情况,并记录测试结果;e.声响和振动测试:测试车辆的噪音水平和振动情况。
2.性能测试:a. 加速性能测试:将车辆停放在平坦的路面上,使用合适的测试设备测量0-100km/h的加速时间和加速度;b.制动性能测试:以一定速度行驶后进行制动测试,测量制动距离和制动减速度;c.悬挂和操控性能测试:在不同类型的道路上测试悬挂系统和操控性能,包括车辆的稳定性和通过性;d.转向系统和转向半径测试:测试车辆的转向系统是否灵活可靠,并测量转向半径;e.油耗测试:在不同工况下测试车辆的油耗,包括城市道路、高速公路和综合工况等;f.排放测试:根据国家的排放标准进行排放测试,测试车辆的尾气排放情况是否符合标准要求。
四、试车设备和工具1.功能测试:a.润滑油、冷却液、燃油量计等;b.发动机检测设备和仪器;c.变速器测试仪;d.燃油系统测试仪器;e.制动系统测试设备;f.转向系统测试设备;g.电器测试仪器;h.噪音测试仪器;i.振动测试仪器。
1 编制说明1.1 山东兖矿国泰化工有限公司20万吨/年醋酸工程,醋酸标段共有机泵44台(其中离心泵41台,计量泵2台,深井泵1台),活塞式压缩机1台,搅拌器2台。
1.2 机泵、压缩机试车利用工艺管线及临时管线以及正式设备(塔、贮罐、容器)形成一个封闭的系统完成试运转。
1.3因施工进度要求,成品塔(T2403)、脱水塔(T2402)、脱轻塔(T2401)、提馏塔(T2404)塔盘及填料在试车时均已安装完毕,泵P2402AB、P2403AB、P2404AB、P2405AB、P2406AB、P2407AB、P2409AB 试车时需铺设临时管线与设备废酸槽(V2406)形成封闭回路完成试运转。
2 编制依据2.1 《压缩机、风机、泵安装工程施工及验收规范》 GB50275-98 2.2 《机械设备安装工程施工及验收通用规范》 GB50231-982.3 《化工机器安装工程施工及验收规范》(中小型活塞式压缩机)HGJ206-922.4 《化工机器安装工程施工及验收规范》(化工用泵)HGJ207-83 2.5 《化学工业大、中型装置试车工作规范》 HGJ231-912.6 泵、压缩机、搅拌器安装使用说明书(随机资料)3 施工准备3.1施工技术准备3.1.1单机试车方案已经编制,且经过审批。
3.1.2 单机试运转流程图已绘制,经审核确认符合设备循环试车要求。
3.1.3试车前,技术人员向施工班组作详细技术交底,使参与试车人员清楚、熟悉试车程序。
3.1.4各种记录表格、检测机具均已准备齐全。
3.2施工现场准备3.2.1单体试车的设备安装工作已全部结束,经建设单位、监理公司、施工单位等三方联合检查认可,具备试运转条件。
3.2.2安装记录齐全、垫铁隐蔽工作完成、二次灌浆工作结束,砼强度达到设计要求。
3.2.3参与试运转的管道试压吹扫完成,相关设备已清洗干净。
3.2.4冷却水系统、电气系统运行正常可靠,在线仪表灵敏、准确,安全保护联锁动作可靠。
炉下车辆单体试车方案一、目的:1.按照转炉生产工艺要求,考核炉下车辆设备系统的综合功能。
2.对操作工进行生产操作岗位培训,使操作工熟悉本岗位的操作和职责,达到熟练操作水平。
3.为热负荷试车作准备。
二、前提条件:1.操作人员经过考核达到上岗标准。
2.上岗人员准备好必须的工器具。
3.施工安装单位现场跟踪。
三、试车人员组成和岗位安排:成立以厂领导和各科室领导小组,负责组织、指挥、协调试车的全过程。
成立以各部门及操作人员组成的试车执行小组,负责整个炼钢系统各区域、各工序及各单体设备的试车操作运行,人员组成如下:1.技术科:二人2.设备科:机械、电气、计算机各一人,共3人3.炼钢车间:转炉:炉长一人,吹氩工一人,炉下工一人,共3人。
点检:机械、电气各二人共4人。
4。
施工安装单位人员到位。
四.单体性能检验走行停位各极限位置停位及显示座罐地面车辆事故松闸电缆卷筒氩气卷筒五。
工序试车项目1.钢包车走行、座罐、吊罐2.渣罐车走行、座罐、吊罐六.冷态试车方案序号项目试车方法要求1 钢包车运行选择炉后操作台,Ar站操作台驱动钢包车,测试钢包车速度,空载和重量(带230t钢球)测试停位精度。
①运行平稳,无异常声响走停速度 30m/min,负载能力225t ②停位精度±20mm各定位点灯显示正常。
2 渣罐车运行选择炉前、炉后控制台,驱动渣罐车,测试渣罐车速度,空载和重量(带60t钢球),测试停位精度。
①运行平稳,无异常声响走行速度: 30 m/min②停位精度±150mm各定位点灯显示正常。
离心式空压机单体试车方案SVK16-5S离心式空气压缩机、OGLC型单螺杆仪表空气压缩机单体试车方案一、单体试车组织1.SVK16-5S离心式空气压缩机单体试车必须在设备制造厂家专业人员指导下进行.2(试车负责人:化工操作人员:电气仪表服务人员:机械检查等服务人员:甘肃二安三分公司二、试车安全注意事项1.本试车组织方案经有关部门领导批准方可进行试车2.必须做好试车的各项试车、安全准备工作,条件不具备不得仓促试车。
3.禁止无关人员进入施工现场。
4.试车中遇到异常情况,应立即停车,处理后重新试车。
5.做好安全消防准备工作⑸1)准备好干粉灭火器四台。
⑸2)电气接地及线路检查工作,电气专人负责服务三、试车3.1开车前准备工作3.1.1电机、空气冷却器具备循环冷却水送水冷却条件3.1.2膜片联轴器按规定找正,各辅助设备安装完成,各基础螺栓及其它联接螺栓牢固到位,二次灌浆已完成。
3.1.3空气冷却器具备运行条件,要有冷却干净的循环水。
3.1.4电器仪控、联锁系统安装完成、投入运行。
且符合规定要求。
3.1.5机组吸入端设备或管口彻底清理干净,并采取相应安全措施;油系统吹扫、清洗干净,无尘、杂物、铁屑。
3.1.6盘动转子,检查压缩机内部应无摩擦和其他异常声响。
检查驱动机的转向应正确。
3.1.7打开冷却水阀向油冷却器供水。
3.1.8打开仪表空气管线向压缩机提供仪表空气。
3.1.9打开排气阀。
3.1.10将辅助油泵开关置于正常位置。
3.1.11电机具备循环冷却水送水冷却条件2.试车(1)、卸膜片联轴器中间段,单体试电机、开主油泵,使电机轴承良好润滑.(1.(1)电机轴承温度、进油及回油温度、压力。
(2)、启动主油泵。
通过关闭主油泵,检查辅助油泵(电动机驱动)是否正常。
(3)、打开主水阀。
将所有冷却器进水阀开至中间点。
打开冷却器通风管路上的阀门或冷却器上的螺纹塞直至水喷出。
然后关闭阀门和塞。
(4)、调整进口导叶装置至最大允许的正向导向叶片。
单机试车方案范文一、试车目的试车的目的是为了验证车辆的性能和安全性,确认各系统的运行正常,发现可能存在的问题并进行解决,确保车辆能够正常投入使用。
二、试车前准备1.检查车辆对车辆进行全面检查,确认车辆的各部分都安装齐全,车身无明显损伤,车轮胎压正常,并确保油、水、电的供应充足。
2.准备试车用具要准备好必要的试车用具,如钥匙、起动电池、检测仪器等。
3.确定试车场地选择开阔平坦、无人员和障碍物的场地进行试车,确保试车安全。
4.设定试车指标根据车辆的型号和性能要求,确定试车指标,如加速度、制动距离、燃油消耗量等。
三、试车过程1.车辆起动将钥匙插入车辆的点火开关,并轻扭钥匙,将车辆点火起动。
2.车辆运行检查通过观察车辆表盘和仪表的显示,确认车辆的速度、油量、水温等数据是否正常。
3.车辆运行测试a.加速测试:按照试车指标要求,进行不同档位的加速行驶,观察加速度是否满足要求。
b.制动测试:在安全场地上进行制动测试,检测车辆的制动距离和制动效果是否符合标准。
c.转向测试:进行转弯测试,检查车辆的灵活性和稳定性。
d.停车测试:进行不同速度下的紧急停车测试,检验车辆的安全性和灵敏度。
4.系统功能测试a.电气系统测试:检测车辆的照明、信号灯、音响等电器设备是否正常工作。
b.悬挂系统测试:检查车辆的悬挂系统是否平稳、稳定并且无异常声音。
c.制动系统测试:检验车辆的刹车系统是否能正常工作,制动灵敏且无异常噪音。
d.空调系统测试:检查车辆的空调系统是否能够正常制冷、制热。
e.安全气囊测试:进行安全气囊的触发测试,确保安全气囊正常工作。
5.故障排除如果在试车过程中发现任何问题,应及时停车并进行故障排除。
可以通过查看车辆的故障码或使用诊断仪进行故障检测,找出问题所在并进行修复。
四、试车结束试车结束后,对车辆进行全面检查,确认车辆的各项指标都在规定范围内,并确保车辆处于安全状况。
将车辆停放在指定区域,并及时处理试车过程中产生的废弃物。
化工单机试车方案一、前期准备工作:1.确定试车范围:根据设备的类型和规模确定试车范围,包括试车设备和试车段落。
2.制定试车计划:根据试车范围,制定试车计划,确定试车时间、试车设备、试车人员等。
3.确定试车条件:根据试车设备的特点,确定试车条件,包括温度、压力、流量等。
4.准备试车材料:准备试车所需的材料,包括原料、催化剂、溶剂等。
5.检查试车设备:对试车设备进行全面检查,确保设备的完好性和安全性。
6.做好试车记录:对试车过程进行记录,包括试车参数、试车结果等。
二、试车步骤:1.开始试车前:(1)按照试车计划组织试车人员,进行试车前的安全交底和培训。
(2)对试车设备进行预热,确保设备处于试车温度。
(3)检查试车设备的各个部位,确保设备的运行正常。
(4)检查试车条件,包括试车温度、压力、流量等,调整至试车要求的范围内。
2.试车中:(1)按照试车程序操作,启动试车设备,对设备的各个部位进行监测,包括温度、压力、流量等。
(2)记录试车参数,包括试车过程中的各项参数变化,以及设备的运行状态。
(3)及时处理试车中出现的问题,确保试车的顺利进行。
(4)密切关注试车设备的运行情况,及时进行调整和排除故障。
3.试车后:(1)停止试车设备的运行,对设备进行冷却和清洗,确保设备的安全性和完好性。
(2)整理试车记录,总结试车结果,分析试车过程中出现的问题和原因。
(3)对试车设备进行维护保养,确保设备的长期稳定运行。
三、安全措施:1.试车前的安全交底和培训,确保试车人员了解试车设备的危险性和安全操作方法。
2.检查试车设备的安全状况,包括阀门、管道、仪表等,确保设备的安全性。
3.设置安全阀和爆破片等安全装置,防止设备超压和爆炸。
4.严格按照操作规程进行试车操作,避免人为错误带来的安全风险。
5.在试车过程中,保持通风畅通,及时排除试车产生的有害气体。
6.设备运行过程中,及时处理设备的故障和异常情况,避免产生事故。
总结:化工单机试车是确保设备正常运行和安全的必要步骤,在试车过程中,需要做好前期准备工作,严格按照试车步骤进行操作,保持设备的安全运行和顺利试车。
方案编号:
中油吉林化建
施工技术方案
万吨/年山梨酸设备安装工程
泵类单机试车方案
I类
批准:
复审:审核:
编制:
编制单位:中油吉林化建股份第六工程公司山梨酸项目
部
2005年2月27日
1、编制说明
由于山梨酸现场施工进入紧张的设备试车阶段,泵类包括离心泵(包括液下泵)磁力泵、屏蔽泵、往复式计量泵、齿轮泵、(真空泵另附试车方案)等几种。
计划在
所有泵连接管道试压吹扫合格后进行泵的单机试车。
如果现场条件不具备,施工单位制作水箱接临时管线进行单体负荷试车。
2、编制依据
《机器设备安装工程施工及验收通用规范》GB5023「98
《压缩机、风机、泵安装及验收规范》GB50275- 98
各厂家提供的泵类安装使用说明书
3、单机泵类试车参数一览表
4、试车程序
5、单机试车方法:
泵单机试运转分为两个阶段:
第一阶段:驱动机的无负荷试运转第二阶段:驱动机无负荷试运转合格后,与泵一起进行负荷试运转,在符合参数一览表规定后,负荷试运时间不少于2h。
IH 型离心泵的试运转前的检查:
(1)驱动电机其转向与泵转向一致;
(2)各紧固件已紧固好,不得松动;
(3)检查悬挂体储油室之油位,应控制在油位计中心 2 毫米处左右的位
置上。
(4)附属设备、管线已经冲洗干净,管路畅通。
(5)电气、自控仪表安装完,灵敏、准确可靠,系统调试完,具备试车条件;
(6)与试车系统无关的设备,管道,用盲板或阀门已进行隔离,并在隔离处已做好明显的标记和记录;
KQL 立式单级单吸离心泵试运转前的检查:
(1)用手拔电机风叶,叶轮应无卡磨现象,转动灵活。
(2)打开进口阀门,打开排气阀使液体充满整个泵腔,然后关闭排气阀。
(3)用手盘动泵以使润滑液进入机械密封端面。
(4)点动电机,确定转向是否正确。
离心泵的启动:关闭出口管路阀门,打开吸入管路阀门,使泵充满水。
点启动泵(即迅速开、停泵)观察是否有异常现象,转向是否正确。
转速正常后应打开出口管路阀门,出口管路阀门开启不宜超过3mi n,待其出口压力稳定
后,立即打开出口阀门调节流量,使其在额定负荷下运转。
泵试运转时应符合下列要求:
(1)各固定连接部位不应有松动;
(2)转子及各运动部件运转应正常,不得有异常声响和磨擦现象;
(3)附属系统的运转正常,管道连接应牢固无渗漏;
(4)注意观察仪表读数,检查轴封泄露情况,正常机械密封泄露量v 3mL/h,检查电
机、滑动轴承温度w 70C、滚动轴承温度w 80C。
(5)泵的安全保护和电控装置及各部分仪表,均应灵敏、正确、可靠;
(6)输送有毒、有害、易燃、易爆等介质的泵,密封的泄露量不应大于设计规定值。
其试运转应符合设备技术文件的规定,不得在节流情况下运转;泵在额定工况点连续试运转时间不应小于2h。
在额定负荷下连续运转2 小时,经确认合格后,关闭出口阀门将泵停车。
IMK 磁力泵的试车:
IMK 磁力泵的试运转前的检查:由于该磁力泵对管路的洁净度要求很高,因此泵的进出口法兰应用盲板封死,对连接管线进行吹扫或冲洗,经确相关程序认合格后,进入单体试车条件;为确保安全,应在靠近泵口的吸入管安装40〜60目金属过滤网。
检查泵的吸入管和排出管线上的压力表(经检测合格)是否安装,监测泵的进出口压力差,就可以判断泵是否正常。
IMK 磁力泵的试运打开电动机风扇护罩,用手盘动电动机风扇,检查泵的转动是否轻匀,并细听泵腔内有无异物碰撞声或无严重磨擦声;如有,则应查出原因及时排除;如无,则可判定内无异物处于正常状态,将电动机风扇护罩装上。
关闭泵上的所有排液口和排出口管线上的出口阀,全开(开足)吸入口
管线上的进口阀,使泵充满液体。
间断打口出口管线上的排气阀(放空阀),排净空气点动电动机一秒钟即关闭,观察和判定电动机的转动方向是否与泵体上标示的箭头方向一致。
如不一致,表明电源相位接反,需调换相线,倒想后,仍需点动电动机一秒钟,判定转向一致无误。
检查并再度关闭出口管线上的切断阀(出口阀),然后将出口阀的开度置于1/5〜1/4的开启度。
这是为了防止开车时出现泵或电动机的负荷过大。
压力表指示不稳定并回落到较低值,即便是很短时间的不稳定,也必须立即关机停泵。
压力不稳定现象表示泵内正在吹扫出空气或蒸气。
停泵后需等待20〜30 秒钟,然后再重新排气,重复起动步骤。
可能要重复数次,直至出口压力达到规定值的读数,并保持稳定值,只有在压力表读数稳定正常的情况下,才表明泵已充分注液启动。
当泵稳定运转时,应倾听有无不正常的噪音,既要倾听泵头部分,又要倾听电机部分。
还要仔细测泵运转时的振动情况。
如有异常噪音及发生气蚀立即停机检查。
在额定负荷下连续运转2 小时,经确认合格后,关闭出口阀门将泵停车。
基本型(F-V 型)轴内循环屏蔽泵的试车:
屏蔽泵的试运转前的检查:
泵的进出口法兰应用盲板封死,对连接管线进行吹扫,经确相关程序认合格后,进入单体试车条件;
屏蔽泵的试运;
关闭出口管路阀门,打开吸入管路阀门,使泵充满水。
把气体全部排出点启动泵(即迅速开、停泵)观察是否有异常现象,转向是否正确。
各固定连接部位不应有松动;转子及各运动部件运转应正常,不得有异常声响和磨擦现象;附属系统的运转正常,管道连接应牢固无渗漏;
正常运转后,泵在额定工况点连续试运转时间不应小于2h。
经确认后关
闭出口阀门将泵停车。
M 型隔膜计量泵(往复)试车:计量泵的试运转前的检查:驱动机的转向应与泵的转向相符;各连接螺栓不得有松动现象;如果泵内没有润滑油,向泵体内加入足量的润滑油(650Ml,Mobilgear630 )移动柱塞式计量泵的柱塞往复数次, 不得有卡住现象;隔膜式计量泵的隔膜应密封良好;
往复计量泵启动前,必须先开启进出口阀门。
检查确认计量泵冲程为0%。
计量泵运
在进口和出口管路阀门全开并输送液体的情况下,运转时间不应少于;运转中,逐步调大冲程,观察计量泵出口是否有物料输送,且流量随冲程调节而变化。
应按额定压差值的25%、50%、75%、100%逐级升压,在每一级排出压力下,运转时间不应少于15min。
最后,应在额定排出压力连续运转1h。
前一压力级运转未合格,不得进行后一压力级的运转;
运转中应无异常声响;传动与调节机构工作应平稳;
润滑油温度不应高于60o C;轴承温度不应高于70o C;
在额定排出压力和输送常温清水(隔膜泵为油)的条件下,柱塞填函密
封的泄漏量不应大于下表的规定;
柱塞填函密封的泄漏量:
在负荷情况下,运转2h后无异常经确认合格后,关闭出入口阀门停机
NCB齿轮泵的试车:
齿轮泵的试运转前的检查:
开车前转动泵轴,确保能自由转动。
清点电动机,确保转动方向正确。
附属设备、管线已经冲洗干净,管路畅通。
齿轮泵的试运转:
泵运转后调整压盖以减少泄露,允许少许泄露,开车一分种内无液体输出
停车检查,决不允许超过2分钟,否则泵将损坏。
负荷运转正常情况下,运转2h后无异常经确认合格后,关闭出入口阀门停机。
上述泵体如果在单体试车时发生不正常的情况,参照泵类安装使用说明书要求进行处
理。
6安全技术措施:
参加试车人员,应熟知试车方案和安全要求并严格参照执行。
试车区域内的可燃物和边角余料等均应彻底清除干净,并设置安全绳或围栏,严禁无关人员进入。
泵试运转时,试车人员不准在泵的轴承安全罩围栏上坐立。
泵运转中,不准清扫、擦拭和注润滑油,严禁用手触摸的方法检查油封、
填料函的温度。
试车时必须有专人送电,断电,并有明确的联络信号。
试运转中如有异常应停车,在未停车前不准用手、脚和其它物件强制停止。
泵的安装,试车等全部工作结束后,彻底清扫现场,作到工完料净,场地清。
严格执行山梨酸项目的HSE作业计划书的安全规定。
7人员、机具材料计划
人员计划
临时管件。
