机泵单机试车方案

  • 格式:docx
  • 大小:25.72 KB
  • 文档页数:11

下载文档原格式

  / 11
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

1工程概况

⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 1

2编制依据

⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 1

3试车规定

⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 1

4电机试运

⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 2

5机械对中

⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 4

6油系统清洗⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 5

7机泵负荷试车⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 5

附件:单机试车工艺流程图及工艺措施用料

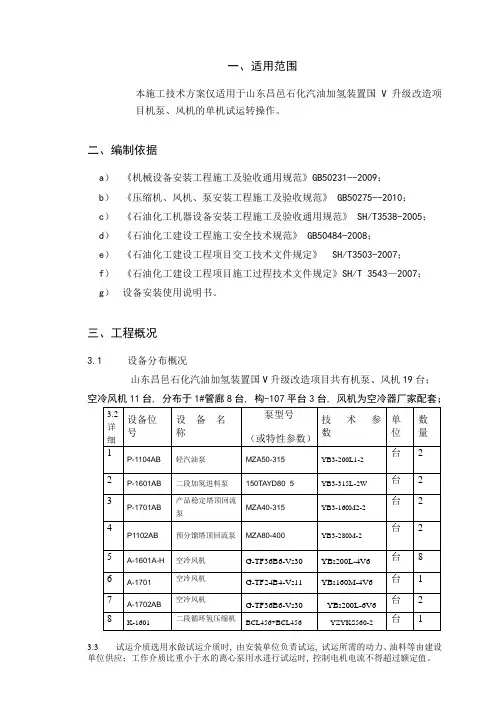

1工程概况

1109单元机泵如下表:

2编制依据

1)施工图纸及资料。

2)中国石油化工总公司建设项目生产准备与试车规定(中石化[1998]建字162

号)

3)《电气装置安装工程电气设备交接试验标准》GB50150-91

4)《电气装置安装工程旋转电机施工及验收规范》GB50170-92。

5)《机械设备安装施工及验收通用规定》GB50231-98。

6)《压缩机、风机、泵安装工程施工及验收规范》GB50275-98。

3试车规定

1)通用机泵、搅拌机械、驱动装置、大机组及与其相关的电气、仪表、计算机等的

检测、控制、联锁、报警系统,安装结束都要进行单机试车。目的是检验设备的制造、安装质量和设备性能是否符合规范和设计要求。

2)除大机组等关键设备外的转动设备的单机试车,由建设单位(总承包单位)组织

并建立试车小组,由施工单位编制试车方案和实施,生产单位配合,设计、供

应、

质监等单位参加。

3)单机试车时需要增加的临时设施(如管线、阀门、盲板、过滤网等),由施工单位提出计划,建设单位(总承包单位)审核,施工单位施工.。

4)单机试车所需要的电力、蒸汽、工业水、循环水、脱盐水、仪表风、工业风、氮

气、燃料气、润滑油(脂)、物料等由建设(生产)单位负责供应。

5)单机试车过程要及时填写试车记录,单机试车合格后,由建设单位(总承包单位)

组织生产、工程管理、施工、设计、质监等人员确认签字。

6)大机组等关键设备试车应具备的条件:

机组安装完毕、质量评定合格;

系统管道耐压试验和冷换设备气密试验合格;

工艺和蒸汽管道吹扫或清洗合格;

动设备润滑油、密封油、控制油系统清洗合格;

安全阀调试合格并已铅封;

同试车相关的电气、仪表、计算机等调试联校合格;

试车所需要的动力、仪表风、循环水、脱盐水及其它介质已到位;

试车方案已批准,指挥、操作、保运人员到位;测试仪表、工具、防护用

品、

记录表格准备齐全;

试车设备与其相连系统已隔离开,具备自己的独立系统;试车区域已划定,有关人员凭证进入;试车需要的工程安装资料,施工单位整理完,能提供试车人员借阅。

7)大机组等关键设备单机试车,建设单位(总承包单位)组织,成立试车小组,由建设(生产)单位编制试车方案,经过施工、设计、制造厂等单位联合确认。

试车操作由生产单位熟悉试车方案、操作方法、考试合格取得上岗证的人

员进行操作。

引进设备的试车方案,按合同执行。

8)需要实物料进行试车的设备,经建设(生产)单位同意后,可留到投料试车阶段再进行单机试车。

4电机试运

4.1电机空载试运

1)建筑工程全部结束,现场清扫整理完毕。

2)电机本体安装检查结束,起动前应进行的试验项目已按现行国家标准《电气装置

安装工程电气设备交接试验标准》试验合格。

3)冷却、调速、密封油、润滑等附属系统安装完毕。

4)电机的保护、控制、信号等回路的调试完毕,动作正常。

5)测试电机定子绕组、转子绕组及励磁回路的绝缘电阻应符合要求(额定电压为

1000V 以下,常温下绝缘电阻值不应低于0.5MΩ;额定电压为1000V 及以上,在运行温度时的绝缘电阻值,定子绕组不应低于每千伏1M Ω,转子绕组不应低于每千伏0.5M Ω;1000V 及以上的电动机应测量吸收比。吸收比不应低于1.2 ,中性点可拆开的应分相测量) ,有绝缘的轴承座的绝缘板,轴承座及台板的接触面应清洁干燥,用1000V 兆欧表测量绝缘电阻值不小于0.5 兆欧。

6)盘动电机转子时应转动灵活,无卡阻现象。

7)电机引出线排序正确,固定牢固,连接紧密。

8)电机外壳油漆完整,接地良好。

9)照明、通讯、消防装置应齐全。

10)如无特殊要求,电机宜在空载情况下作第一次启动。第一次启动时,应先点

动,确认转向正确;然后再启动电机进行空载试运。试运时检查电机电流、温度、声音及振动是否正常,检查就地和远方仪表指示是否准确。空载试运时间一般为2 小时,试运合格后做好标识。

11)电机运行中的检查应符合下列要求:

电动机的旋转方向符合要求无异声。

电机各部温度不应超过产品技术条件的规定。滑动轴承温度不应超过80℃,滚动轴承温度不应超过95℃;绕组允许温度根据绝缘材料不同可见下表:

4.2 电机负荷试车

1)配合工艺进行负荷试车时,必须将连锁接点投入。

2)联合试运时,按照方案的内容逐条进行,成立专门的试车小组,需和其它工种密

切配合,听从统一调度。

3)应及时记录负荷试车的电机电流、温度、等数据。负荷试运时间一般为 4 小

时。

4)电机运行中的检查应符合下列要求:电动机的旋转方向符合要求无异常。电机

各部温度不应超过产品技术条件的规定。滑动轴承温度不应超过80℃,

滚动轴承温度不应超过95℃,绕组允许温度根据绝缘材料不同可见下表:5)交流电动机的带负荷起动次数应符合产品技术条件规定,当无规定时:冷态时可起动2 次,每次间隔时间不得少于5 分钟。热态时,可起动一次,当在处理事故及电动机起动时间不超过2-3 秒时,可将电机再起动一次。

4.3安全要求

1)给电机加热器供电时,应先检查绝缘电阻,送电后应设明显的警戒标志牌。

2)电机抽芯检查时要保护好电机绕组,严禁电机转子在绕组上滑动、碰砸等。

3)电机试运时应在试运回路悬挂合适的安全标志牌,现场设安全围绳;送电回路与

非试运回路应做好安全隔离。

4)电机运行情况检查时应注意保持与转动或滑动部分的间隔距离。

5)试运转结束后或故障处理时应彻底切断电源。

4.4主要施工机具

拉力器、挡圈钳、兆欧表( 500V、2500V各1)钳型电流表、点温计。

4.5施工记录

交流电动机检查试运转记录J551 电动机抽芯检查记录J552

5机械对中

1)同心度找正按随机安装指导书要求进行。

2)配管管道法兰与设备法兰螺栓孔逐个对正,自由状态下每条螺栓均能自由穿过;

把紧时,使用百分表监测,径向位移≤ 0.02mm 且对中复测在允许偏差值内;法兰平行度、同轴度允许偏差要求:
