除灰灰斗料位开关
- 格式:doc
- 大小:3.71 MB
- 文档页数:14
除灰脱硫专业一般事故的处理1、灰斗高料位事故1.1现象:1)PLC灰斗高料位报警;2)输灰曲线发现灰量明显变大或变小;3)输灰堵管;1.2危险点:1)电场短路;2)灰斗坍塌;1.3原因:料位计误报,料位开关太灵敏,收集灰下落触碰时就会报警;灰斗料位计电源跳开(因为接触器是常开点,断电指示灯亮,送电指示灯不亮);灰斗下灰量少或不下灰;输灰管道堵管。
1.4预防措施:1)锅炉启动初期的前3天,每个运行值必须2个小时检查仓泵落灰情况,若有灰斗下灰不畅、输灰管道不畅通严格按照<<灰斗不下灰、输灰管道不畅通措施>>执行。
2)加强与主机的沟通,及时了解锅炉燃烧、主机投油及煤质情况。
询问值长若主机投大油枪情况下,退出一电场2台整流变,并将该电场阴、阳极振打投入连续状态,同时减少输送循环周期时间和落灰时间;在投入小油枪支数不超过8只时间30分钟内的情况下,应密切关注输灰曲线是否有异常情况,可以采取减少输送循环周期和减少落灰时间的方法,如果输送气压不足,可以再启一台空压机以保证输送气压力(0.55Mpa)充足;在煤质差,灰份多的情况下,应加强输灰,同时减少循环周期和增大落灰时间。
3)合理调整空压机的运行方式(4运2备),保证输送气压力在0.55MP以上,确保压缩空气量充足。
4)加强巡检,应及时发现输灰管道、压缩空气管道、阀门泄漏,并及时处理。
5)加强监盘和巡检,灰斗加热器运行正常、灰斗气化风机及加热器工作正常,各加热器温度必须达到100度以上。
灰斗气化风机加热器温度设定为上限:130度、下限:110度。
6)加强监盘,应及时发现输灰系统异常,特别是灰斗下灰不畅以及输灰曲线异常,并及时处理。
7)每值巡操就地检查两次各运行仓泵及灰斗下灰短节的温度和敲打仓泵声音判断落灰量是否比其他仓泵偏小,发现异常后应及时汇报当值主值,及时联系处理。
8)机组负荷高、低都应及时调整输送循环周期和仓泵落灰时间,尽可能保证灰斗不存有过多的灰。

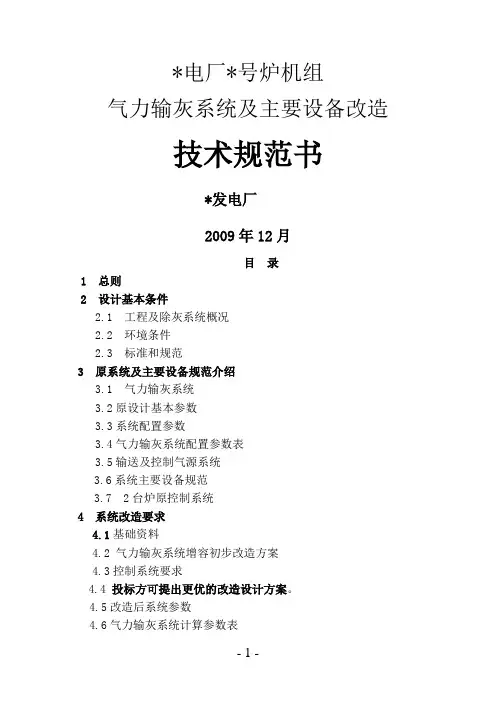

*电厂*号炉机组气力输灰系统及主要设备改造技术规范书*发电厂2009年12月目录1 总则2 设计基本条件2.1 工程及除灰系统概况2.2 环境条件2.3 标准和规范3原系统及主要设备规范介绍3.1 气力输灰系统3.2原设计基本参数3.3系统配置参数3.4气力输灰系统配置参数表3.5输送及控制气源系统3.6系统主要设备规范3.7 2台炉原控制系统4系统改造要求4.1基础资料4.2 气力输灰系统增容初步改造方案4.3控制系统要求4.4 投标方可提出更优的改造设计方案。
4.5改造后系统参数4.6气力输灰系统计算参数表5设备通则6 性能结构及配置要求7 设计与供货范围8 技术资料的提供和设计联络9 其他10 质量保证及试验11 技术服务12 包装和储存13 随机备品备件14工作安排1总则1.1本技术规范书用于*电厂的正压气力输灰系统增容改造的配套设备、部件的功能设计、结构、性能、安装和试验等方面的技术要求。
1.2本技术规范书提出的是最低技术要求,并未规定所有的技术要求和适用的标准,卖方应提供满足本招标文件和所列标准要求的高质量产品及其相应服务。
1.3 如果卖方没有以书面形式对本技术规范书的条文提出异议,则意味着卖方提供的设备完全符合本规范书的要求。
如有异议,不管是多么微小,都应在报价书中以“对规范书的意见和同规范书的差异”为标题的专门章节中加以详细描述。
1.4 卖方应执行本招标文件所列标准。
有不一致时,按较高标准执行。
1.5 卖方提供的主设备、附件、备品备件、外部油漆等材质必须满足本工程所处地理位置、环境条件的要求。
1.6 合同签订后半个月,按本技术规范书要求,卖方提出合同系统及设备的设计﹑制造﹑检验/试验﹑装配﹑安装﹑调试﹑试运﹑验收﹑运行和维护等标准/说明清单给买方确认。
2设计基本条件2.1工程及除灰系统概况*电厂位于。
工程安装MW燃煤机组。
除尘器采用双室四电场静电除尘器,除尘器灰斗灰经气力输送系统输送至灰库、然后由气卸干灰运输车外运综合利用,或经双轴搅拌机加湿后由自卸汽车运往灰场贮存。

火电厂电除尘、除灰系统中的料位计选用1 前言物位的测量,一直是工业自动化领域需要解决的问题之一。
火电厂电除尘、除灰系统中料位的准确的测量十分重要。
目前好多电厂由于料位计不好用,输灰系统大多采用时间控制,而且因由于灰斗下料速度不稳定,从安全角度考虑,时间都设得比较保守。
结果就导致每次仓泵输送的灰都很少,用掉的压缩空气却很多。
当灰量比较大时,就来不及排灰,使得灰斗内大量积灰。
另一个副作用是,加大了输送每吨灰的耗气量,增加了对排灰管道、阀门的磨损。
曾经某电厂的电除尘器发生了坍塌事故,其原因是因为灰斗都装满了,料位计却没有报警,导致坍塌。
当然事后分析主要原因是除尘器厂家提供的支撑钢材不达标,无法承受当时的荷载;但如果当时料位计能够准备的报警,操作人员通过适当的操作,也许就可以避免如此严重的事故。
那么采用何种物位测量产品能够真实的反映现场实际工况下火电厂中灰斗、仓泵、灰库的料位呢?2 原理火电厂中目前采用的测量料位的产品主要有超声波料位计、雷达料位计、射频导纳物位计、重锤式料位计,还有无源核子料位计。
下面先了解下它们的测量原理。
超声波料位计:音波发射头能发射一束强烈音波脉冲,当此音波到达物料表面时会有反射波传回发射头,此反射波经由发射头转换成电气信号,然后被送到超音波控制器,由控制器计算音波反射传送时间,再转换成料位或距离。
雷达料位计工作的基本原理和超声波料位计一样:发射-反射-接收,不同的是采用的为雷达波。
射频导纳料位计:所谓射频导纳,导纳的含义为电学中阻抗的倒数,它由电阻性成分、电容性成分、感性成分综合而成,而射频即高频无线电波谱,所以射频导纳可以理解为用高频无线电波测量导纳。
仪表工作时,仪表的传感器与灌壁及被测介质形成导纳值,物位变化时,导纳值相应变化,电路单元将测量导纳值转换成物位信号输出,实现物位测量。
射频导纳料位计有射频导纳连续料位计和射频导纳开关两种,前者输出模拟量信号,后者输出开关量信号。

除尘器灰斗高料位处置措施本文讲述了除尘器灰斗高料位出现时的处置措施,以防止可能导致的事故发生。
该措施的编制依据包括《电业安全工作规程》热力和机械部分——2011版、《京科电厂灰硫运行规程》以及历年来公司发生的灰斗长时间高料位事件。
该措施适用于公司除尘器灰斗高料位的处置,规定了管理职责、内容与处置方法。
在组织机构方面,领导小组和处置工作组分别承担不同的职责,其中领导小组全面组织、领导和协调除尘器灰斗高料位的处置工作,审批除尘器灰斗高料位处置措施及相关方案,协调解决除尘器灰斗高料位处置过程中发生的重大问题,组织、领导、检查除尘器灰斗高料位处置各阶段的工作成果,并负责除尘器灰斗高料位处置的工作安排。
处置工作组则由组长和副组长分别承担全面负责除尘器灰斗高料位处置过程中的检修管理工作和全面协调除尘器灰斗高料位处置措施实施过程中的各项工作等职责。
各部门的职责分工也得到明确,安全生产___负责除尘器灰斗高料位处置措施的监督检查工作。
通过这些明确的职责分工和管理措施,可以有效地预防除尘器灰斗高料位可能导致的事故发生。
6.1 每周应对圆顶阀和平衡阀的气压进行一次检查,每年应对这两个阀门进行一次检查。
6.2 每周应与运行人员一起确认仓泵落灰的情况。
6.3 每月应检查输灰系统先导阀的动作情况。
6.4 每季度应打开气化风板检查孔排气一次。
6.5 每月应对备件进行一次盘点。
7.1 当除尘器单个灰斗的DCS或PLC开关量出现高料位时,应核对输灰周期和波形。
如果正常,值长应通知设备部热控专业核对料位开关的准确性。
热控专业必须在30分钟内将检查结果汇报值长。
7.2 当除尘器单个灰斗的DCS和PLC开关量同时出现高料位时,应按真实高料位处理。
值长应第一时间通知设备部机务专业负责人、热控专业负责人、发电部锅炉专业、辅控运行专业负责人到位。
设备部应通知维护项目部相应岗位。
7.3 设备部机务专业应按照故障排查方案进行故障原因确认。
故障点确认应在30分钟内完成。
除尘器灰斗高料位处置措施批准:审核:编制:2020年09月10日除尘器灰斗高料位处置措施一目的当除尘器灰斗出现高料位时,防止因故障排查、消缺组织、运行处置造成灰斗长时间高料位,进而可能导致的灰斗坍塌事故或人身伤害事故,特制定本措施。
二编制依据1 《电业安全工作规程》热力和机械部分——2011版2 《京科电厂灰硫运行规程》3 历年来公司发生的灰斗长时间高料位事件三适用范围1 本措施规定了公司除尘器灰斗高料位处置措施的管理职责、内容与处置方法。
2 本措施适用于公司除尘器灰斗高料位的处置。
四组织机构与职责4.1 组织机构4.1.1 领导小组组长:***副组长:***成员:***4.1.2 处置工作组组长:**副组长:***成员:***4.2 职责分工4.2.1 领导小组职责:(1)全面组织、领导和协调除尘器灰斗高料位的处置工作。
(2)对除尘器灰斗高料位处置工作开展的安全、质量、进度、管理和强制性条文的落实全面负责。
(3)审批除尘器灰斗高料位处置措施及相关方案。
(4)协调解决除尘器灰斗高料位处置过程中发生的重大问题。
(5)组织、领导、检查除尘器灰斗高料位处置各阶段的工作成果。
(6)负责除尘器灰斗高料位处置的工作安排。
4.2.1 处置工作组组长职责:4.2.1.1 全面负责除尘器灰斗高料位处置过程中的检修管理工作。
4.2.1.2 全面协调除尘器灰斗高料位处置措施实施过程中的各项工作。
4.2.1.3 对除尘器灰斗高料位处置措施的各个环节进行落实,并及时向公司领导汇报处置情况。
4.2.2 处置工作组副组长职责:4.2.2.1 在组长的直接领导下积极主动的开展除尘器灰斗高料位处置工作,并及时向组长汇报。
4.2.2.2 负责协调、解决除尘器灰斗高料位处置过程中出现的各种问题,并就发现的问题及时向组长反映,提出相应处理意见。
4.2.2.3 根据除尘器灰斗高料位处置的进展情况,对除尘器灰斗高料位处置工作及时进行总结,提出处置工作的重点,制定相应的工作安排。
料位开关有哪几种
料位开关有哪几种
一、阻旋料位开关
阻旋料位开关通常用于对敞开式容器内的料位进行监测,其工作原理是,利用微型马达做为基本的驱动装置,使得传动轴与离合器互相连接。
若叶片未接触物料,马达便正常运转,直至叶片接触物料,马达才会因电源被切断而停止转动,并由检测装置输出报警信号。
阻旋料位开关的性价比高、通用性强、结构简单、维护方便,使得其在各工厂料仓中广泛应用。
二、射频导纳料位开关
射频导纳料位开关又称射频导纳物位开关、射频导纳物位计等,防挂料是其最显着的特点,因其测量数据准确可靠,适用范围广,尤其适用于粉煤灰等具有强黏附性固体颗粒的测量。
射频导纳料位开关的工作原理是,通过探头感知其与储罐体间电抗(容抗和阻抗)的变化进而实现料位测量和控制的。
射频导纳料位开关的内部电子单元,探头测量极与罐体间的电抗共同构成平衡电桥电路,并产生一。
( 岗位职责 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改气力除灰系统工作标准(新版)Regular daily safety management training, and establish a system to control and improve thecompany's sudden accidents.气力除灰系统工作标准(新版)气力输灰系统的运行方式1、每台炉的输送系统共分3个单元:省煤器#1输送单元,预除尘器#2输送单元,脱硫除尘器#3输送单元.2、正常情况下运行方式为:#1、#2炉#1输灰单元对应#1灰库送灰,#1、#2炉#2输灰单元对应#2灰库送灰,#3输灰单元始终对应脱硫灰库送灰.3、如#1灰库(或#2灰库)因故不能送灰,#1(#2)输灰单元可通过库顶分路阀对应#2灰库(或#1灰库)进灰.4、脱硫因故不能进灰时,#1炉#3输灰单元可临时对应#1灰库进灰,#2炉#3输灰单元对应#2灰库进灰,此方式只在特殊情况下采用,选择此方式时,应事先报告有关部门领导,并密切注意观察灰库情况,必要时可汇报值长将脱硫除尘岛退出.5、#1、#2灰库间设有联络管,两座灰库同时运行时,联络管上的联络门处于开启位置.6、灰库灰位超过6.5米时,要及时切换灰库;7、系统在调试时已确定的各控制参数要严格执行,今后经长期运行实践需调节器整控制参数时,可重新整定最佳值。
除灰运行监盘工作标准1.PLC画面各运行设备、阀门工作状态是否正常,与实际相符。
2.监盘必须认真,主要监视动力气源压力0.5-0.7MPa,仪用气源压力0.70-0.75MPa。
3.空压机电流加载24A、卸载10A,冷却水压力进水0.13MPa以上,回水0.03MPa以下。
料位开关简易操作说明
一介绍
球团焙烧所用E+H厂家的料位开关型号为FEM 24,是通过料位开关头部的音叉振动来检测料位是否埋没音叉传感器,并给出一个开关量信号的报警仪表。
可以通过调节拨码开关分别实现高料位和低料位报警。
二拨码开关介绍
左拨码开关设置高料位和底低料位报警,右拨码开关设置密度。
左拨码开关有MAX和MIN两个拨码位置,当取高料位报警时,拨至MAX位置。
取低料位报警时拨至MIN位置。
右拨码开关设置如图,大于400g/l时拨至高位,大于200g/l小于400g/l 时拨至低位。
三接线图
1,2为电源,
3,4,5和6,7,8分别为两组常开常闭点信号,具体如图,需要常开点或常闭点信号时按图接线(接线前最好用万用表的通断档实际测量一下)。
四显示灯
显示灯状态显示。
如图:GN为电源灯,当供电正确时(交流电压19-253V或直流19-55V接入时)GN灯亮,YE灯不报警时常亮,报警时不亮。
五常见故障
1电源未给定,表现为GN灯不亮,料位开关不工作。
2 拨码开关位置拨错,表现为高低报警错误。
造成连锁设备不能启动。
3 常开触点和常闭触点接线错误,表现为输出信号错误。
4 传感器分叉处卡有异物,高料位报警时表现为总报警;低料位报警时,表现为总不报警。
原文地址转载请注明出处。
灰斗下料监测技术在除灰系统中的开发及应用摘要:正压浓相气力输灰系统在燃煤火电厂普遍使用,气力除灰不畅严重影响电厂安全运行,其中尤其以灰斗落料不畅为严重,通过数据统计,灰斗落料不畅导致电除尘系统及布袋除尘系统设备故障占除尘器自身的故障15%,文章针对灰斗落料不畅导致电除尘系统出口尘超标问题,进行研究分析,提出相应解决对策,对如何有效避免因灰斗落料不畅导致电除尘高压柜跳闸提出了建议。
关键词:落料不畅;落灰管卡塞;堵塞原因;温度元件;无源核子料位计;中图分类号:文献标识码:文章编号:Development and application of ash hopper discharge monitoring technology in ash removal systemWangLiBing, Assistant Engineer(Inner MongliaDatang International Tuoketuo Power GenerationCo.Ltd.,Tuoketuo010206)Abstract: Positive pressure dense phase pneumatic ash conveying system is widely used in coal-fired thermal power plants, and the poor pneumatic ash removal seriously affects the safe operation of power plants. The failure of electric dust removal system and bag dust removal system is 15% of the fault of dust collector.Key words: The blanking is not smooth; Ash pipe plug; Cause of blockage; Temperature element; Passive nuclear level meter;0现状介绍目前燃煤火电厂除尘方式多采用,电除尘系统或者布袋除尘系统将锅炉燃烧后烟气中产生的粉尘收集集中处理,两种除尘系统都采用气力输灰装置,气力输灰系统主要由仓泵、灰斗、输灰管道、灰库等设备组成。
限公司20114年18月2×250t/d锅炉垃圾焚烧尾气治理操作维护手册一、引言本手册专为用户提供本项目垃圾焚烧尾气治理石灰喷吹系统设备的基本的运行维护方法。
供用户在使用维护中参照并制定出适用的运行维护计划。
本手册仅供本项目有关人员阅读和参考,未经无锡科德技研雪浪环境科技股份有限公司书面同意,不能外泄给第三方。
二、尾气治理系统石灰喷吹系统工艺及特点描述2.1尾气治理系统石灰喷吹系统工艺描述垃圾焚烧炉烟气中的有害物质燃烧后,主要是以气态的形式存在,这种呈气态的有害气体是无法用任何其它种类除尘器有效收集和捕捉的。
本尾气治理系统采用“急冷塔+管道式高分散气流反应器+高效袋式除尘器”烟气净化干法处理工艺。
高温烟气在急冷塔内通过喷水雾化急剧冷却至155℃左右,减少二恶英再合成,为后段高效脱酸创造有利的工艺条件;在除尘器入口前烟道上的“管道式高分散气流反应器”中喷入消石灰和活性炭干粉,在混成器中烟气与消石灰、活性炭进行充分的脱酸反应及吸附有害物,反应后的烟气及粉尘再进入除尘器。
在除尘器布袋表面形成稳定高效的反应吸附层,再次对烟气进行脱酸反应及吸附有害物质。
实现了二级脱酸、脱除有害物质的目的。
烟气中的有害气体(包括二恶英)和消石灰及活性炭充分发生化学反应及吸附作用,形成固态氯化钙(CaCl2)、硫酸钙(CaSO4)和其它附着物,附着在粉尘上或凝聚成细微颗粒,随粉尘一起被袋式除尘器收集下来。
消石灰干粉和活性炭的投放量,根据每套烟气净化系统中烟气的氯化氢含量多少而定,每条工艺线中均设有一套HCL分析仪,及系统上配套一套多组分烟气在线监测装置,来实时监测并参与控制消石灰仓及活性炭仓下部的气力输送分配器,由自动调节装置控制从而达到消石灰活性炭投放量的定量供给,以确保消石灰及功率 1.1KW数量1台(4)锁气阀规格:DN150功率0.37KW数量:1台(5)输送风机风量900m3/h压头20kPa功率7.5KW数量1台三、定时器设定2.2尾气治理系统特点本尾气治理系统一种干法脱酸、脱除二恶英等有害气体的工艺(如图1)。
布袋电除尘器灰斗料位计测量技术探讨邓勇刚【摘要】结合环保要求越来越高以及我厂20多年来灰斗料位计的实际使用以及改造情况,探讨灰斗料位计测量可靠性的提高、维护工作量的降低.【期刊名称】《低碳世界》【年(卷),期】2015(000)031【总页数】2页(P68-69)【关键词】机械式料位计;电容式料位计;无放射源核子料位计;可靠性高;费用【作者】邓勇刚【作者单位】大唐湘潭发电有限责任公司,湖南湘潭411101【正文语种】中文【中图分类】TF321.21 引言在环保要求下以及本着对社会负责的态度,目前火力发电厂的烟尘排放标准严格.必须投入除尘器运行,并保证除尘器的除尘效果.在我厂因为脱硫有GGH,对烟尘控制要求更高.否则GGH堵塞问题直接会影响脱硫投入运行以及机组是否能够发电.而除尘器灰斗料位的实时监控则是保证除尘器正常运行的最重要条件和基础.由于除尘器灰斗原机械料位计或者电容料位计工作可靠性不高,检修维护困难.有可能实际料位高后不能报警或者误报警.导致除尘器由于料位高故障退出.严重影响脱硫运行以及相关烟尘排放.更有极端情况下甚至可能导致烟道积灰引起烟道垮塌的事故.2 原因分析原来我厂#1、#2机组(300MW)采用的是机械式料位计,该种料位计需要线圈带磁间断动作或者电机间断动作来判断料位开关量信号.缺点就是要插入灰斗内部,有机械运动,并且动作很频繁.非常容易发生故障.维修更换必须停机并清空灰斗才能进行. 原来我厂#3、#4机组(600MW)采用的是电容式料位计.缺点也是要插入灰斗内部,由于料位计本身挂灰等原因导致经常误报.同样的原因故障时必须停机清空灰斗更换,在线运行时无法判断其工作情况.3 解决问题的方案、措施我厂在2009~2015年之间将4台机组的原电容式料位计、机械式料位计全部更换为NAKe-系列无放射源核子料位计.NAKe-系列无放射源核子料位计工作原理是:不需要人工放射源,充分利用自然环境中广泛存在的微量天然放射性核数.当物料位置发生变化,物料数量的多少、与探测器距离的远近发生变化时,探测器检测到的物料自身γ射线是不同的;由于物料的屏蔽作用,当物料位置发生变化时,穿过容器的γ射线强度也会发生变化.NAK系列无放射源核子料位计就是根据探测器测量到的γ射线的变化,采用了随机小信号识别技术和专用的信号处理程序,有效地将物位信号从噪声中提取出来,来判断物料的位置.该产品的优势是:无放射源、非接触测量、抗挂料、抗粉尘、长寿命、适应各种煤种、能够长期稳定工作、随时可以简单安装、调试.采用灰斗体外安装,随时可以进行安装.遥控器远程维护.还可以通过internet网络远程进行管理和维护.实现智能化料位监控.4 产品简要介绍4.1 NAKe-系列无源核子料位开关用于煤位、灰位检测和报警其基本原理是通过监测煤位、灰位发生变化时所引起的环境射线的变化来监测料位变化;完全非接触测量;不受料斗内部温度、湿度影响;料位计水平安装在料斗外壁外;如果有保温层,必须安装在保温层外面;能克服灰斗内壁厚达15cm的挂灰;能克服落灰干扰;无损耗元件,没有机械磨损,使用寿命长;可远程检测修改运行参数.4.2 技术参数电源:电源输入有三种:NAKe-24型DC24V,200mA,NAKe-AC型AC220V,NAKe-110型AC110V.输出:对开关量类型料位计,输出为两组常开和两组常闭触点.对于模拟量类型料位计,输出一组4~20mA模拟量、接入电压范围DC18~36V;另外,模拟量类型料位计提供二对接点,用于高高位和高位报警,A2a型高高位和高位接点都是常开、Aab型高高位常开高位常闭、Aba型高高位常闭高位常开、A2b型高高位和高位都是常闭.各接点容量为250VAC,1A.响应时间:1~600s;尺寸:φ88X360;净重:5kg;环境温度:-35~70℃;环境湿度:<85%;防护:不锈钢外壳,防护等级IP66;电缆连接:M20防水电缆锁头;通信距离:100m.4.3 安装图1两个固定卡环、一个电缆锁头、一根天线、一个螺丝、三个螺母、三个平垫片、两个弹簧垫为出厂时提供的安装附件.连接固定卡环和角钢时,应用两个螺母对拧固定,不可只用下方的一个螺母,防止螺丝与环体撕裂.如果电缆的线芯中没有地线,固定卡环中应至少有一个要去掉环内粘贴的隔热层.4.4 接线端子图(1)开关量料位计的对外输出:有9位端子:左边两位接电源,NAKe-24型接DC24V,NAKe-AC型接AC220V,NAKe-110型接AC110V;第3位为接地;第4~6位是开关K1;第7~9位是开关K2.表1 电源电源接地 K1常开K1常闭K1公共端K2常开K2常闭K2公共端端子标记:表2 L N FG OP1 CL1 COM1 OP2 CL2 COM2(2)模拟量料位计的对外输出:有9位端子:左边两位接电源,NAKe-24型接DC24V,NAKe-AC型接AC220V,NAKe-110型接AC110V;第3位为接地;第4位和第5位是4~20mA,接入电压范围DC18~36V;第6位和第7位是高高位报警开关K1;第8位和第9位是高位报警开关K2.A2a型:表3 220VAC 220VAC FG A+ A-K1公共端K1常开K2常开K2公共端端子标记:表4 L N FG A+ A- COM1 OP1 OP2 COM25 改进后的效果我厂这近五年前后共安装使用了128台NAK核子料位计.#1、#2机组布袋除尘以及#3、#4机组电除尘均安装有核子料位计.最长的投入运行已经五年.最短的也已经运行一年.整个时间段内没有一次核子料位计误报警或者没有报警.随时准确的监控了灰斗料位计的料位情况.避免了灰斗满灰、烟道积灰等异常情况而导致的机组减负荷、设备损坏等事故.还实现了通过internet网络远程进行管理和维护.实现智能化料位监控.6 整体评价通过我厂20年在灰斗料位计使用上的情况总结如表1.我们可以很明确得出结论,整体性价比而言无放射源核子料位计较高.但是初次投入购买价格较高.希望能够通过推广使用无放射源核子料位计,促使厂家量产,降低产品价格.表5 国产机械料位计(阻旋料位计)国产电容料位计合资品牌机械料位计(阻旋料位计)合资品牌电容料位计国产无放射源核子料位计可靠性一般一般好好很好价格低一般高高高寿命短短长长很长维护工作量高高少少很少料位计类型评价项目参考文献[1]张宏建.自动检测技术与装置[M].北京:化学工业出版社,2010.[2]NAKe系列一体式无源核子料位计用户手册.[3]L6700阻旋式料位计用户手册.[4]重锤式料位计NB3_2010用户手册.[5]刘国钧,陈绍业.图书馆目录[M].北京:高等教育出版社,1957:15~18.。
计算机班资料整理名称:AMETEK DE502-3300-907物位整理人:屈广立时间:2010-5-7国电民权电厂灰斗AMETEK DE502-3300-907料位开关一.技术参数1. 电源要求:交流系统:标准:215~265VAC 50/60Hz, 5W (最大)直流系统: 24VDC系统:19~29VDC, 3W (最大)2.输出:DPDT继电器触点容量 220VAC 5A 无感,3A有感3.环境温度: -40~63℃4.响应时间:标准 0.2秒延时(可选):0~90秒5.灵敏度:0.3pF或更小6.故障保险:现场可设置为HLFS(高位故障保险)或LLFS(低位故障保险)7.温度影响: 0.3pF/30℃8.线电压影响:120VAC时 0.2pF/20V9. 稳定性: 0.1pF/6mo (最大漂移)10.火花保护:标准10A 加防护器100A11.传感元件安装:3/4" NPT或法兰安装12.插入长度:标准18"(IL)-10"(CSL) 18"(IL)-3.5"(CSL) 36"(IL)-10"(CSL)13.电器接口:电气接口为3/4″NPT,标准电缆长度为7.65米,最长45.7米(仅对分体)14. 外壳:符合NEMA1-5、4X和12&13(IP65)的防护标准,符合1区、2区所有组别的防爆要求15. 防爆区域等级: 电缆、传感元件在1区、2区的所有组别本安防爆,由本安电源供电的电路单元在1区、2区的所有组别内本安防爆二.安装请用户按照本说明书中的安装规范进行安装:根据现场情况的不同可分为整体安装和分体安装。
一般采用在罐顶垂直安装的方式,在测量非导电物料介质时,也可以采用侧壁横装或斜装。
当采用侧装时,最好使仪表向下倾斜30度安装。
根据安装方式不同,又可以分为安装座安装和法兰安装。
注意:传感元件的屏蔽端一定要伸入罐壁最小为50mm。
1.安装管座安装:要求安装座长度小于150mm。
管座安装法兰安装2.法兰安装:容器壁上要求有与之配套的下法兰,但要求高度不得大于150mm。
仪表的屏蔽端要伸出罐壁最小为50mm。
错误安装正确安装3.分体垂直安装注意:502-3XXX-918仅适于垂直安装4.分体水平安装:5.倾斜安装:6.其它安装方式:钓鱼杆式安装:当罐体的安装条件受到限制时,只能侧面安装且量程又较大时,使用此种方式。
探头底部带固定支撑安装:当罐体内有较强的搅拌且量程大于3米时,需要在探头的未端进行固定。
钓鱼杆式安装带固定支撑安带地锚安装低导电物料应用(加长探头) 7.安装要求:A.当安装探头时,将传感器插入罐体,用管钳夹住探头根部拧紧即可。
注意不要图省事拧变送器兰色壳体,因为在拧紧的过程中,有可能兰色壳体与探杆发生松动,造成内部接线拉断。
在出厂时壳体内部(整体式)的电子单元与探头间的连接电缆已接好,用力拧壳体会使内部的电缆及火花防护器损坏。
B.当仪表安装处有较高的温度、较强的振动、较强的电磁场,腐蚀性气体及任何可能造成机械损坏的地方,请将仪器换成分体式安装。
安装位置应尽量避开加热盘管,或将部分加热盘管绕行,当在灰斗上使用时,距离探头半米内,不应有妨碍飞灰运动的障碍物。
如果经常有大块物料冲击,则需要选用平板式料位仪。
C.分体安装的信号电缆,只能使用DE公司提供的电缆,并且只可截短不可加长,多余部分的电缆也不能盘起,过长的部分应剪掉,并且电缆应加穿护线钢管。
D.仪表安装时,必须保证探头的中心探杆和屏蔽层与容器壁互不接触,绝缘良好,安装螺纹与容器连接牢固,电器接触良好。
E.仪器的安装位置由安装嘴的位置或容器开口位置来决定。
当处于安装嘴中,注意不要超过传感元件的第一层绝缘层, 即探头屏蔽层必须伸到容器内部,Cote-shield端要伸出罐壁或内部挂料层最小50mm。
在安装时,要保证传感元件的绝缘层不被割破或划破。
F.仪表探头应尽量避开物料的冲击,水平安装时,当测量的物料较坚硬且较重,对探头的冲击较大,应在探头上方焊一挡板,防止探头被砸弯。
G.仪表的信号回路应采用二芯屏蔽线,以减少干扰,屏蔽层接大地,大地应为标准仪表地,切不可接至动力地。
变送器与被测粉仓也必须实施良好接地,以提高测量精度。
H.当测量绝缘物料时(如在灰斗上),静电较强,须安装特制的火花保护器。
I.当测量的介质介电常数过小时,应加长探头或改用高灵敏度单元。
三.调试1.检查传感元件接线分体接线图整体接线图火花塞接线整体式系统传感元件与电子单元的接线已由厂家接好。
如需重新接线,请见上图的正确接法。
所有传感器的接线端均接至电路板背面一侧。
请确保屏蔽线接电子单元的屏蔽端(标记S),中心线(蓝色)接电子单元的探头端(标记P),因采用金属外壳,电子单元端地线可不接。
探头端,屏蔽线的中心线接探头中心杆,屏蔽线的屏蔽层接探头屏蔽层,当探头没有屏蔽端时,把连接电缆上的屏蔽端剪掉。
2.检查电源接线所有电源接线均接至电子单元机座顶部的端子板上。
3.故障保险选择故障保险也可在现场由安装在仪器电路板上的故障保险端选择跳线进行设置。
在上位时为高位报警,在下位时为低位报警。
如右图所示故障保险跳块位置。
4.继电器的连接502继电器具有一双刀双掷(DPDT)输出,继电器仅作为一个开关,不能直接带动报警器或其他较大功率设备动作。
所有继电器均接至电子单元机座顶部的端子板上。
绿灯灭时继电器处于报警状态(在断电或仪表有故障时,继电器也处于报警状态)。
高位故障保险通常用于高位报警,当物料超过探头或仪表出现故障时,发出高位报警信号。
低位故障保险通常用于低位报警,当物料低于探头或仪表出现故障时,发出低位报警信号。
注意:处于危险区域内的系统在打开防爆机壳进行仪表标查之前,首先先检查该区域是否是无危险的。
当完成标定后,必须重新将机壳装好。
每一与防爆机壳相连的接线必须配有一经认证过的密封配件。
四.标定A.给仪表单元上电。
B.工作点调整如右上图所示的设定点电位器是用于调节电子单元继电器的动作,顺时针旋转,继电器工作点升高,逆时针旋转,继电器工作点降低。
LED灯亮意味电子单元继电器动作,表示处于正常状态,而LED灯灭意味电子单元继电器复位,表示处于报警状态。
厂家均设置为适用于测量导电物料水溶液,若用于这类场合中,则不需再进行标定。
(1)水平安装绝缘物料的标定A. 确定物料恰好在传感元件之下,即未接触物料。
如右图。
B.先将工作点调节旋钮逆时针旋转到头,然后顺时针旋转到LED亮。
C.升高物位令其恰好接触到传感元件。
(LED将改变状态)。
D.记下调节工具此时的位置。
然后顺时针缓慢地调节旋钮,直至继电器再次动作或顺时针拧到头。
记下所拧圈数。
E.逆时针调节旋钮,调节圈数为刚才记下圈数的一半。
F.对于再标定来讲,所记下的1/2的圈数为“预负载”。
标定完成。
注意:若传感元件接触物料与未接触物料之间所对应的调节圈数少于1圈,请向厂家咨询。
若被测介质的介电常数或导电性改变了,工作点也将改变。
在空仓情况下,若旋转电位器设定点顺时针到头找不到临界点(在高位报警时灯灭),调不亮,则零点电容太大,需要在电子单元上加一个垫整电容。
仪表出厂时均设置跳块为高报,若安装在低位,用来测量低位报警,也可不用改变跳块位置,把输出接线接在相对的触点上(常闭),调试方法与高报相同,只是灯的状态相反,由亮到灭。
绝缘被测介质垂直安装(2)垂直安装绝缘物料及导电物料的标定A.在传感元件的测量部分设置所需控制点(最少3英寸)。
B.用所提供的标定螺丝刀从逆时针到头开始缓慢顺时针调节工作点旋钮至继电器恰好动作(LDE改变状态)。
记住所旋圈数。
C.记下顺时针旋转圈数,为再标定做准备。
标定完成。
(3)再标定A.对于(1)的再标定,将进行步骤A,B,再顺时针按所记的预负载量调节旋钮。
B.对于(2)的再标定,从逆时针到头的位置按所记预负载量顺时针调节旋钮。
C.对于导电被测介质(厂家设置)的再标定,用螺丝刀将旋钮顺时针拧到头,无需其它调节。
注意:一般情况下,对于高位报警,空仓条件下便可准确调试,在找到临界点后再顺时针加1/2或3/4 圈即可。
当电位器从一端拧到另一端大约35圈左右,旋转到头时会听到轻微的“咯咯”声,这时应停止旋转,否则会损坏单元。
(4)测试:用手指轻触传感器接线端的中心端(兰端),变送器应动作。
可靠的测试方法为:上料实物测试或加电容测试。
五.故障排除若仪器发生故障时,可将整个系统拆成单个元件来进行检查,若无法找出确切的故障所在,请与我公司联系。
1.检查电子单元A.断开传感元件与仪器的接线,将蓝色线及桔黄色线分别从中心端及屏蔽端断开,包括滤波器、火花塞,但电源线不要断开。
B.在中心端与地端接入10~50pF间的电容。
从工作点旋钮逆时针到头位置开始,用标定螺丝刀缓慢顺时针调节至继电器动作。
C.再逆时针旋1/4圈数,注意一下继电器两次动作间所差的圈数,若圈数小于1/4,则仪器工作正常,若大于1/4圈则表明单元有问题。
2.检查传感元件A. 断开屏蔽线(桔黄色)及中心线(蓝色)。
若传感元件上有物料,用一模拟欧姆表测量下列阻值:中心端与屏蔽的阻值________屏蔽端与地端的阻值________中心端与地端的阻值________B.三端之间的阻值应大于:中心端与屏蔽端750Ω屏蔽端与地端750Ω中心端与地端1500ΩC.清除传感器上的挂料。
D.当传感元件上无挂料时,用一模拟欧姆表测量探头三端阻值:中心端与屏蔽的阻值________屏蔽端与地端的阻值________中心端与地端的阻值________E.若上述三值均小于1MΩ,请与厂家联系。
3.检查连接电缆:连接电缆出现的问题主要是短路和断路,把连接电缆从仪表上拆下来,在其一端短路或断开,测量另一端,可以检测出来:A.短路:从探头上拆下连接电缆,使其一端悬空(中心端与屏蔽湍断开),用万用表在另一端测量电阻应无穷大,三端之间均依此方法进行测量。
B.断路:从探头上拆下连接电缆,使其一端短路(中心与屏蔽湍短接),用万用表在另一端测量电阻应为零,三端之间均依此方法进行测量。
国电民权电厂曾经出现问题及解决办法#2机组电除尘灰斗料位计问题分析和解决办法#2机组电除尘灰斗料位计从机组试运到目前稳定运行,料位计频繁出现误报警现象,问题分析如下:1、安装不合理;设备安装要求:在测量非导电物料介质时,也可以采用侧壁横装或斜装。
当采用侧装时,最好使仪表向下倾斜30度安装。
传感元件的屏蔽端一定要伸入罐壁最小为50mm。
现在机组运行,不具备核对安装实际位置的条件,根据厂家在现场调试的情况,结论为:部分灰斗安装套管的尺寸过长,以至于传感元件的屏蔽端不能够有效的伸入到管壁内,从而影响到了仪表的正确测量(来自:厂家传真内容)。
