铁塔分部工程施工安全保证措施
- 格式:doc
- 大小:62.00 KB
- 文档页数:13
铁塔安全措施铁塔施工安全保证措施为了保证铁塔施工的顺利进行,在安全工作上要以各级安全责任为中心,做到严格管理、严格要求,严格考核,把各项安全工作落实到位,通过严密德组织,扎实的工作,实现安全目标。
一、安全目标1、坚决杜绝人身死亡、群伤等恶性事故;2、坚决杜绝重大施工机械设备事故;3、坚决杜绝由施工责任而发生的电网停电事故;4、坚决杜绝重大交通运输事故;5、坚决杜绝火灾事故;6、严格控制人身重伤、轻伤事故、千人负伤频率小于5‰。
二、安全管理要求1、工程开工前必须对施工人员进行百分之百德安全培训教育;2、一切活动必须有安全施工措施;3、安全施工措施必须百分之百的交底;4、安全施工措施必须百分之百的落实;5、危险作业项目必须制定专项安全措施经审批方可施工;6、施工机具必须达到百分之一百的安全可靠率;7、施工人员的平安防护用品必须百分百的及格有效;8、全体施工人员必须签定平安保证书。
三、平安管理机构及职责建立安全施工管理机构,监督执行国家标准DL5009.2-94《电力建设安全工作规程》(架空电力线路部分)和国家电网【2000】786号《输变电铁塔施工达标投产考核评定办法》及本铁塔施工安全有关的其他现行国家标准或文件,使用铁塔施工满足建设单位、监理单位和天津三源电力建设发展有限公司的要求。
本铁塔施工实行项目经理负责制,项目经理是本铁塔施工现场的第一安全负责人,全面负责本铁塔施工的安全工作;项目经理是铁塔施工安全总负责人,从施工上指导和保证安全工作;项目总工是铁塔施工安全技术负责人,从技术指导和保证安全工作;工地专职安全员,负责铁塔施工的日常安全管理及监督检查工作,做好全体工作人员和劳务人员的安全保护和防止事故等问题;各施工队设兼职安全员,协助队长抓好本队的各项安全工作。
铁塔施工安全管理机构设置公司经理:吴俊起组塔架线施工1队施工队长:熊忠全安全员:顾城强项目经理:常宪荣工程总工:吴俊勇平安负责人:吴俊利组塔架线施工2队施工队长:陈全旭安全员:万起贵组塔架线施工3队施工队长:张健安全员:徐士平组塔架线施工4队施工队长:刘辉平安员:刘怀富组塔架线施工5队施工队长:路国键平安员:路同文四、工程部各职能人员的平安职责1、项目经理:项目经理是本铁塔安全施工的第一责任者,对整个铁塔施工安全施工负全面领导责任;负责建立健全并落实各管理部的安全生产责任制;解决铁塔施工中呈现的平安重大问题。
铁塔安全生产
《铁塔安全生产》
铁塔是电力供应的重要组成部分,而安全生产是保障电力供应的关键。
因此,铁塔安全生产是一项至关重要的任务。
首先,铁塔的建设和维护需要严格遵守相关的安全操作规程。
工作人员在施工和维护过程中必须穿戴安全防护用具,并遵守相关的操作流程,以确保安全施工和维护。
其次,定期的安全检查和维护工作也是至关重要的。
铁塔需要定期检查,以保证其结构和设备的安全可靠。
同时,对于已经发现的安全隐患,需要及时修复和处理,以防止事故的发生。
此外,培训和教育工作也是不可忽视的一环。
对于从事铁塔施工和维护的工作人员,需要定期进行安全生产技能培训和教育,以提高他们的安全意识和技能水平。
最后,铁塔安全生产需要多方合作,共同努力。
铁塔建设和维护涉及多个部门和单位,需要各方通力合作,共同保障铁塔安全生产的顺利进行。
总之,《铁塔安全生产》是一项综合性的工作,需要各方共同努力,共同管理,以确保铁塔的安全生产,为电力供应提供有力的支持。
施工安全保证措施
一、施工现场安全管理的重点
本工程建筑面积大、施工任务多、工期紧,施工人员需用量大,其安全施工、安全管理是本工程施工及管理的一个重点。
施工安全管理的重点分析:
1本工程有地下室,施工人员多、塔吊等大型机械多、交叉作业多,因此,如何做好与相邻标段人员、物资、机械等安全防护是本工程安全管理的重点之一。
2应着重做好建筑物外侧的临边防护,以及施工面的外侧安全防护是重点。
3本工程参建人员多,专业复杂,高峰期劳动力达400多人,专业施工队伍众多,如何提高参建人员的安全意识和安全防范能力,确保“不伤害自己、不伤害别人、不被别人伤害”,安全教育和培训是关键。
4由于本工程工期紧张,故在结构施工阶段即插入机电安装、幕墙、装修等专业的施工,需注意工序立体交叉作业的安全防护。
5工程生产、生活用电设备多,功率大,临电线路长,极易发生触
电事故,安全用电管理和消防设施保障的安全管理是重点。
二、安全管理方针、目标及原则
安全管理方针、目标及原则
安全管理方针
本工程安全管理方针:关爱生命、以人为本、注重安全,营造健康环境。
安全生产管理目标
杜绝重伤、死亡、火灾和重大机械设备事故,轻伤事故率低于1.5‰;
确保“市市级文明工地”
安全文明施工的原则
认真贯彻“安全第一,预防为主、综合治理”和“管生产必须管安全”的原则。
安全生产管理保障组织机构及职责。
建筑工地施工安全措施在建筑工地进行施工是一个复杂而危险的过程,因此必须严格遵守相关安全规定并采取必要的安全措施,以确保工人和现场人员的安全。
以下是一些常见的建筑工地施工安全措施:首先,建立健全的安全管理制度。
建筑公司应该制定完善的安全管理制度,明确责任人员及其职责,确保安全意识深入每一个员工心中。
定期进行安全培训和演练,提高工人的安全意识和应急处理能力。
其次,做好现场安全防护工作。
在施工现场周边设置明显的安全警示标识和安全示意牌,保证工人和过往行人的安全。
同时,在工地周边搭建围挡,设置防护网,确保施工现场的安全。
另外,加强对施工机械和设备的检查和维护。
定期对施工机械和设备进行检查,确保其运行良好,避免因设备故障导致的安全事故。
同时,严格按照操作规程进行操作,避免操作不当造成意外。
此外,合理规划施工流程,避免交叉作业。
在施工计划中合理安排工序,避免不同工序的人员或设备在同一区域同时作业,避免发生碰撞或其他安全事故。
同时,及时清理现场杂物和垃圾,保持施工现场整洁,避免绊倒或其他安全隐患。
再者,配备必要的安全防护装备。
所有工人在施工现场必须佩戴符合标准的安全帽、安全鞋、安全带等安全防护装备,确保他们在工作时处于安全状态。
同时,为特殊施工环境提供相应的防护装备,如防护眼镜、耳塞等。
最后,建立安全应急预案。
针对不同的安全风险,建立相应的安全应急预案,明确人员疏散路线、逃生通道以及应急救援措施,确保一旦发生突发事件时能够做出及时、有效的处理。
总之,建筑工地施工安全措施是保障工人和现场人员生命财产安全的重要保障。
只有严格执行安全规定,加强安全管理,做好安全防护措施,才能确保建筑工地的安全生产。
希望广大建筑公司和施工单位能够高度重视施工安全,共同营造一个安全、和谐的工作环境。
防止高空坠落的安全保证措施正式版高空坠落是一种极为危险的事件,可能造成严重伤害甚至生命丧失。
为了确保高空作业的安全,需要采取一系列的安全保证措施。
以下是一份防止高空坠落的安全保证措施正式版。
一、施工前的准备工作1.执行单位应进行员工的培训,确保他们了解高空作业的正确操作方法和注意事项,知道如何正确佩戴和使用个人防护设备。
3.在作业区域周围设立标志和警示符号,提醒人员注意高空作业。
二、个人防护装备的选择和使用1.执行单位应为从事高空作业的员工提供适当的个人防护装备,包括安全帽、安全带、坠落防护设备等。
2.安全帽应符合相关标准,能够有效保护头部免受坠落物的伤害。
3.安全带应能够承受足够的拉力,固定在可靠的支撑点上,并定期检查其可靠性。
4.坠落防护设备应与个人防护带连接,用于减轻坠落时的冲击力并避免坠落。
三、作业区域的安全控制1.在高空作业区域设置围栏或安全网,阻止人员意外坠落。
2.在围栏内设置足够数量和位置合理的安全扶手,确保员工可以稳定站立。
3.对于高于2米的高度,应设置安全护栏,以免人员从高处跌落。
四、作业过程中的安全控制1.严禁从高处抛掷任何物体,以防止伤害他人。
2.采用安全吊篮等设备进行高空作业时,应确保其可靠性和稳定性,并由专业人员操作。
3.定期检查和维护设备,确保其正常工作。
4.当作业高度超过一定限制时,应设立作业平台或搭建脚手架,以确保员工的安全。
五、突发情况处理1.为应对突发情况,执行单位应制定适当的应急预案,并进行演练。
3.如有员工受伤,应立即将其送往医院救治,并查明事故原因,采取措施避免再次发生。
最后,执行单位应定期对安全保证措施进行评估和改进,确保其能够随着施工的进行不断适应实际情况。
高空坠落是一项高风险的工作,必须采取一切必要的安全措施来减少事故的发生,保护员工的生命安全。

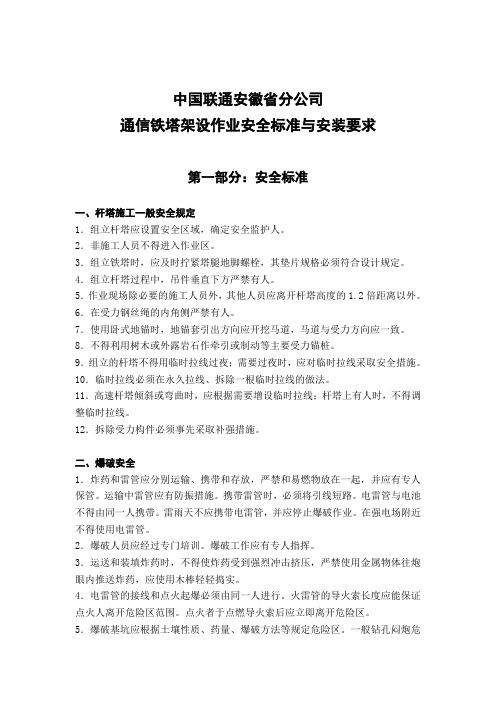

中国联通安徽省分公司通信铁塔架设作业安全标准与安装要求第一部分:安全标准一、杆塔施工一般安全规定1.组立杆塔应设置安全区域,确定安全监护人。
2.非施工人员不得进入作业区。
3.组立铁塔时,应及时拧紧塔腿地脚螺栓,其垫片规格必须符合设计规定。
4.组立杆塔过程中,吊件垂直下方严禁有人。
5.作业现场除必要的施工人员外,其他人员应离开杆塔高度的1.2倍距离以外。
6.在受力钢丝绳的内角侧严禁有人。
7.使用卧式地锚时,地锚套引出方向应开挖马道,马道与受力方向应一致。
8.不得利用树木或外露岩石作牵引或制动等主要受力锚桩。
9.组立的杆塔不得用临时拉线过夜;需要过夜时,应对临时拉线采取安全措施。
10.临时拉线必须在永久拉线、拆除一根临时拉线的做法。
11.高速杆塔倾斜或弯曲时,应根据需要增设临时拉线;杆塔上有人时,不得调整临时拉线。
12.拆除受力构件必须事先采取补强措施。
二、爆破安全1.炸药和雷管应分别运输、携带和存放,严禁和易燃物放在一起,并应有专人保管。
运输中雷管应有防振措施。
携带雷管时,必须将引线短路。
电雷管与电池不得由同一人携带。
雷雨天不应携带电雷管,并应停止爆破作业。
在强电场附近不得使用电雷管。
2.爆破人员应经过专门培训。
爆破工作应有专人指挥。
3.运送和装填炸药时,不得使炸药受到强烈冲击挤压,严禁使用金属物体往炮眼内推送炸药,应使用木棒轻轻捣实。
4.电雷管的接线和点火起爆必须由同一人进行。
火雷管的导火索长度应能保证点火人离开危险区范围。
点火者于点燃导火索后应立即离开危险区。
5.爆破基坑应根据土壤性质、药量、爆破方法等规定危险区。
一般钻孔闷炮危险区半径应为50M;土坑开花炮危险区半径应为100M;石坑危险区半径应为200M;裸露药包爆破的危险区半径不小于300M。
6.如用深孔爆破加大药力时,应按具体情况扩大危险范围。
7.爆破现场的工作人员都应戴安全帽。
准备起爆时,除点导火索的人以外,都必须离开危险区进行隐蔽。
工程施工方案编制:审核:批准:莱芜市长城工业设备安装有限公司二○○九年五月第一节、工程概况1.1编制依据1.1.1工程施工招标文件、设计图纸、工程量清单;1.1.2现行建安工程施工及验收规范、工程质量检验评定标准;1.1.3施工现场调查资料;1.1.4以往类似工程施工经验。
1.2工程概况本工程为钢结构施工。
包括:1.3主要技术规范、规程(1)、《钢筋焊接及验收规程》(2)、《工程测量规范》(3)、《建筑工程施工测量规程》(4)、《建筑机械安全技术规程》(5)、《建筑施工高处作业安全技术规范》(6)、《施工现场临时用电安全技术规范》(7)、《建筑安装工程质量检验评定标准》(8)、《建筑钢结构焊接规程》(9)、《高强螺栓连接应用技术规范》(10)、《钢结构工程施工及验收规范》(11)、《钢结构工程质量检验评定标准》(12)、《屋面工程技术规范》(13)、GB/T19002-ISO9002族质量管理和质量保证标准(14)、甲方提供的本工程招标文件及答疑文件。
(15)、施工现场状况及对周围环境1.4施工条件该工程位于,必须加强现场施工工序的合理安排,按流水作业的方式组织施工。
现场准备工作已就绪,施工用水、用电已接通,具备了开工条件。
1.5工程特点(1)钢结构构件制作标准高、要求严,投入设备多,应在工厂内制作,增加运输工作量。
(2)施工现场与原有建筑物、厂房较近,施工时需做好周围建筑物、电线、电缆、管道等的安全防护工作。
第二节、主要工程数量根据业主提供的工程数量清单,约计吨。
第三节、施工组织及进度安排一、施工组织机构框图及主要施工管理人员表3.1.1施工组织机构框图3.1.2主要施工管理人员表拟在本工程投入的主要管理人员表(姓名、主要资历及承担过的项目另见招标文件)本工程施工管理人员表二、施工队伍部署及任务划分鉴于施工现场离本公司距离较近,项目经理部拟设在本公司内,经理部负责按项目法管理组织施工,并建立工程创优、进度控制、安全生产等责权利相结合的管理机制。
高压铁塔施工安全要求随着电力行业的快速发展,高压铁塔的建设越来越频繁,因此高压铁塔施工安全问题在工程建设中成为焦点。
为了保障施工工人的生命安全和工程的顺利进行,需要遵守以下高压铁塔施工安全要求:1. 严格按照施工方案进行施工在施工前,应制定详细的施工方案,以确保施工过程中能够遵循相应的安全要求。
在施工过程中,应严格按照施工方案进行施工,确保工程质量与安全。
2. 检查仪器设备的质量在施工过程中,每个工人都应承担起责任,确保仪器设备的质量。
对于家用电器以及工作设备,应定期检修和保养,以确保其能够正常运作。
3. 管理施工现场在施工现场,应设立专人对工人进行管理。
对于未经培训的人员,应予以限制,防止其随意进入施工区域发生意外事故。
4. 保障电力系统的可靠性在施工过程中,应确保电力系统的可靠性。
对于所有的零件以及电机,应进行严格的检查,以确保其能够稳定运行。
同时,对于施工场地上的电线和电缆,应进行密切的监控。
5. 建立备用措施在施工前,应建立备用措施以应对可能发生的自然灾害。
不仅要考虑到风暴和暴雨的可能性,还要考虑到其他自然灾害可能对施工工人以及施工场地的危害。
保证事故发生后的迅速应对,保证施工的安全性和性质。
6. 动态监控施工质量在施工过程中,应对工人的每个动作都进行动态监控。
在发现问题时,应立即予以解决,以确保施工质量的稳定性。
7. 采取合理的安全措施在施工现场,应采取合理的安全措施。
不仅是对于现场劳动工人的安全,更要注意到周围社区或者通用区域的安全,减少事故风险和对于周围环境的影响。
高压铁塔施工安全问题影响整个工程的施工及后续工程的稳定性及安全性。
因此施工前要充分做好规划和准备,采取合理的安全措施,保障施工工人的生命安全和工程的顺利进行。
铁塔组立的安全措施规定范文一、前言铁塔组立过程中涉及的工程操作复杂、高风险性质明显,因此,为了确保人员的安全和工程的顺利进行,制定了本安全措施规定。
二、组立前的准备工作1.施工前安全教育培训在进行铁塔组立前,应对相关的施工人员进行安全教育和岗前培训,包括但不限于以下内容:(1)工程施工的规范和要求;(2)工程现场的安全措施和预防措施;(3)相关铁塔组立的流程和操作方法;(4)施工人员应该具备的技能和知识。
2.现场勘测在进行铁塔组立前,必须对工程现场进行详细的勘测,包括但不限于以下内容:(1)工程现场是否存在特殊的地形和地质条件;(2)工程现场周边是否存在基础设施或其他可能对施工安全造成影响的因素;(3)施工现场是否具备足够的空间和条件进行施工操作。
3.材料和设备的准备在进行铁塔组立前,必须确保材料和设备的准备完善,包括但不限于以下内容:(1)铁塔组立所需的钢材、螺栓、焊条等材料的数量和质量;(2)铁塔组立所需的起重设备(如吊车、起重机等)和工具(如螺丝刀、扳手等)的种类和数量;(3)材料和设备的检验和验收。
三、组立过程中的安全措施1.严格遵守操作规程在进行铁塔组立过程中,必须严格遵守相关的操作规程和安全操作规范,包括但不限于以下内容:(1)按照规定的顺序和方法进行各项施工操作;(2)合理安排施工人员的工作岗位和任务,并确保每个人员都具备相应的技能和知识;(3)注意施工现场和周边环境的安全,避免意外事故的发生;(4)定期检查和维护使用的起重设备和工具,确保其安全可靠。
2.安全防护措施在进行铁塔组立过程中,必须采取必要的安全防护措施,保障工程人员的健康和安全,包括但不限于以下内容:(1)施工现场应当划定好禁止区域和安全通道,保证施工人员的安全;(2)施工人员应穿戴好符合相关规定的个人防护装备,并定期检查和更换;(3)对危险源和施工现场周边的安全隐患进行排查,及时采取措施进行整改。
3.施工期间安全检查在进行铁塔组立过程中,需要定期进行安全检查,及时发现和排查潜在的安全隐患,包括但不限于以下内容:(1)按照规定的周期对施工现场进行全面、系统的巡查;(2)针对施工人员的安全操作和操作规范进行检查和指导;(3)发现问题和隐患时,立即采取相应的措施予以整改,确保安全。
施工安全保障管控措施有:
•所有施工人员必须遵守安全操作规程和安全规章制度。
•正确使用各种劳动防护用品,进入现场必须戴安全帽,2m以上高空作业必须挂安全带。
•施工用电必须符合规范要求,做到三相五线制,一机一闸,手持电动工具必须装漏电保护器。
•容器内使用12V安全电压。
•根据吊装重量、正确选用吊具、索具,吊耳必须由持证电焊工焊接牢固。
•吊装要由专人指挥,信号要准确无误,悬空的构件严禁从人员上方经过。
•安装用脚手架要牢固可靠,要有防护栏杆,使用材料符合标准。
目录1、目的与范围 (1)2、工程概况 (1)3、安全工作指导思想 (1)4、安全管理组织机构 (1)5、安全目标与防护重点 (2)6、铁塔工程施工安全管理 (3)7、铁塔组立施工要求 (6)8、安全重点控制要素 (11)9、预防发生的重点事故 (12)1、目的与范围为进一步贯彻落实“安全第一、预防为主”的方针,加强工程安全管理,实现标准化、规范化、制度化管理,结合本工程达标产建“优质工程”的要求,做到措施有效、责任落实、监督有力,确保本工程不发生重伤及以上人身伤亡事故和其它重大事故,实现本工程的安全目标特制定本措施。
2、工程概况本线路工程为双江口水电站10KV供电网络1#线路架设工程。
1号线从110KV施工变电站10KV出线,线路途径地区位于大大渡河两岸,均属于高山地形,导线型号为: LGJ-95/20,线路长2.962km 全线路共计电杆15基,铁塔1基。
杆塔形式为:3560ZGU2、SZ1、10SJ1、10SJ2、HSGJ1、JI2×3、JI4×3、SD1。
工地运输距离:汽车平均运输距离为5公里,人力平均运距为2公里;工程地势条件较陡,人力运输非常困难。
3、安全工作指导思想:认真贯彻执行国家及部颁有关安全生产方针、政策、法规、指令、《电力建设安全施工管理规定》(电力工业部1995-11-06发布,1996-01-01实施)和《电力建设安全工作规程》DL5009.2-1994(架空电力线路部分)、国网公司下达的《输变电工程投产达标考核评定办法(2000年版)》的通知。
4、安全管理体系安全保证体系图5、安全目标及防护重点:5.1安全方针安全第一,预防为主,控制电建施工风险,遵守有关法律法规;科学管理,以人为本,提高全员综合素质,实现绩效持续必进。
5.2安全目标:①杜绝重伤及死亡事故;②杜绝重大机械、设备和交通事故;③消灭一般机械事故及火灾事故;④消灭高空坠落、触电、倒塔和跑线事故;⑤千人负伤不超过5‟。
5.3组塔工序安全防护重点:①高空坠落事故及倒塔事故;②机械伤害事故和物体打击事故;③机动车运输及人力运输事故;④雷电伤害和淹溺事故;⑤食物中毒及防汛。
6、铁塔工程施工安全管理6.1在工序开工前,对全体职工进行安全、质量教育,将本工序的安全目标以及文明施工的现场布置标准、安全管理制度等向全体施工人员进行交底、经过严格的《安规》考试和身体检查合格后方可质证上岗。
6.2落实防范措施,消除安全事故隐患,将安全忧患意识和责任意识深入到每个施工人员的心里不高兴。
在安全、技术交底会上,认真做好交底笔记、被交底人员应在交底书上签字;未接受本工序交底人员,不得参加本工序施工。
6.3本工序施工中,图纸和作业指导书是本工序中纲领性文件,在施工中严格按照指导书和技术交底选用工器具和现场布置。
工器具在使用前,现场负责人和现场安全员应对其进行检查,对不符合标准的进行标识,严禁使用。
机械设备按期检查,落实保养责任人。
对于施工中使用的抱杆、拉线、磨绳、滑车、葫芦、丝杠、棕绳等主要工器具应落实人员遂个进行检查,对于埋设的地锚(桩锚、钻锚)应落实人员在埋设前进行检查。
针对特殊地形或塔型应制定特殊的安全技术措施进行审批后,单基交底进行施工,并加强现场措施落实的监护力度,不得强性蛮干。
6.4施工现场要按本工程要求设置安全警戒围栏和彩旗,设醒目标志,悬挂文明施工警戒牌,强化和规范施工。
现场布局应合理,材料排放整齐有序,各种螺栓标识挂牌。
塔上、塔下配合有序,地面人员不得在塔下逗留,高空不得抛扔工具或材料。
暂时不用的工器具应集中堆放,摆放整齐有序,施工现场统一指挥,不得混乱。
在安装中发现问题,应查明原因,不得强行硬装。
现场工作负责人和质安员是现场文明施工的负责人,应认真布置和检查,本施工现场的安全文明施工情况。
6.5本工序施工中坚持“安全工作票制度”。
对于安全工作票的填写和签发必须认真执行,分工明确、责任落实、人数相符、签字真实、补充措施栏根据本基地形地貌或指导书中的安全要求进行补充,不得将背面内容重复在栏内。
要有具体的针对性。
施工现场每天开工前由工作负责人进行宣读(包括背面的安全注意事项),进行分工和班前讲话(包括民工在内讲解安全注意事项)。
工作票在现场保留,有人工作时,工作票不得离开现场,在检查中如发现施工现场无工作票或现场分工、人数与工作票不符者按违章进行处罚。
工作票执行完后交队长存查,工程完工后回收,作为考核资料。
6.6项目部每月进行一次安全例会,施工队每周进行一次安全学习活动,检查安全情况,分析事故隐患,提出整改措施。
现场坚持安全工作票制度、班前讲话制度,进行“三查”、“三交”活动(“三查”:查着装、查“三宝”、查精神状态;“三交”:交任务、交技术、交措施)。
6.7坚持每周一次的“安全活动”会议,要求本队全体人员参加,并在活动记录本上签名。
活动内容包括规程、规定和项目部下发的各安全文件,事故通报、或本工序作业指导书。
讨论总结上周安全情况,布置和安排下周安全预防重点和制定措施,落实措施执行人和检查人,活动记录应详细、认真,此项活动每周一次,不得以工作忙或其它理由拖延活动,在安全活动中有好的建议或意见应记录,以便改进安全工作。
安全活动记录本与质量活动记录本放置在学习园地内,随时接受上级领导检查。
工程完工后回收作为考核资料。
6.8本工序施工期内安全必须做到“两票”,“六制”。
两票:1、安全工作票;2、危险作业票(停电作业命令票)六制:1、各级人员的安全责任制;2、各工种人员(岗位)质证上岗制;3、安全例会制;4、班前交底制(班前讲话、宣读工作票、分工;检查施工人员精神面貌及着装)5、安全监护制(工作票分工应注明监护人);6、工序交接检查制。
6.9参加施工的人员每人写一份“安全施工保证书”帖在学习园地上供大家和自己常对照检查,每人写一份“安全双十项”,把自己习惯违章情况列出来,并写出预防的办法,以免励自己不违章,此项活动按公司要求必须认真开展。
6.10项目部安监部门要加大安全检查力度,认真覆行各自安全责任,发现问题及时处理,对于检查中发现的违章,应按项目部《奖惩实施细则》执行,确保组塔工序施工顺利进行。
7、铁塔组立施工要求7.1材料运输及装卸。
7.1.1本工序的运输应认真执行规程中的有关机动车运输和非机动车运输及人力运输的有关规定。
对临时租用的货车必须按国家《道路交通管理条例》的有关规定执行,签订安全责任合同,明确安全责任。
7.1.2机动车运输前,各施工队事先对道路进行调查,需要加固整修的道路应及时处理,押运人员和驾驶人员应对路况提前进行查看,要确保载重车辆行车安全。
7.1.3装运超长、超高或重大物件时,应遵守下列规定:①物件重心与车厢承重中心基本一致。
②易滚动的物件顺其滚动方向用木楔掩牢,并捆绑牢固。
③用超长架装载超长物件时,在其尾部设标志;超长架与车厢固定,物件与超长架及车厢捆绑牢固。
④押运人员应加强途中检查,防止捆绑松动;通过山区或弯道时,防止超长部位与山坡或行道树碰刮。
7.1.4起重机装卸作业,应国家标准GB6067《起重机械安全规程》的有关规定执行。
起重机工作中应遵守下列规定:①吊件和超重臂下方严禁有人。
②吊件吊起10cm时应暂停,检查制动装置,确认完好后方可继续起吊。
③吊件严禁从人身或驾驶室上方越过。
④起重臂及吊件上严禁有人或浮置物。
⑤起吊速度均匀,平稳,不得突然超落。
⑥吊挂钢丝绳间的夹角不得大于120度。
⑦吊件不得长时间悬空停留,短时间停留时,操作人员、指挥人员不得离开工作岗位。
7.1.5起重场地应平整,并避开沟、洞或松软土质。
汽车起重机作业前,应将支腿支在坚实的地面上。
起吊物应绑牢,吊钩钢丝绳应垂直,严禁偏拉斜吊;落钩时应防止吊物局部着地引起吊绳偏斜;吊物未固定好严禁松钩。
起吊作业应由起重工担任指挥,指挥信号必须清晰、准确。
7.1.6人力运输:在塔材小运施工中要设专人监护,抬运大材或笨重物件时,应遵守规程中有关规定,不得直接用肩扛运,抬运时应设一人指挥,步调一致同起同落。
运输用的工器具每次使用前应进行认真检查,大雨和泥泞道路运输时应有防滑措施。
对于小件塔材应及时清点数量,防止丢失,以免造成组塔时的困难增大。
在泥沼地或池塘边组塔时应有相应的防范措施,要确保人身安全和小材料、小工器具的堆放措施,避免遗失或加大组塔施工难度。
7.2、分解组塔:7.2.1一般规定7.2.1.1施工作业必须有安全技术措施并在施工前进行交底。
已交底的措施未经项目总工同意,不得擅自变更。
7.2.1.2主要工器具的选用,应符合技术检验标准,并附有许用荷载标志;使用前必须外观检查,不合格者严禁使用,并不得以小代大。
7.2.1.3各种地锚的选用应按作业指导书进行布置,卧式地锚应开挖马道、马道与受力方向应一致。
不得利用树木或外露岩石作牵引或制动等受力锚桩。
7.2.1.4遇有雷雨、暴雨、浓雾、6级以上大风不得进行高处作业,露天吊装,杆塔组立和放紧线等作业。
7.2.2高处作业7.2.2.1凡在坠落高度基准面2m及以上,有可能坠落的高处进行的作业均称为高处作业。
高处作业必须设监护人。
7.2.2.2高处作业人员应衣着灵便,穿软底鞋,并正确佩戴个人防护用具。
必须系好安全带(绳),安全带(绳)必须栓在牢固的构件上,并不得低挂高用,并应随时检查是否栓牢。
7.2.2.3高处作业所用的工具和材料,应放在工具袋内或用绳索绑牢;上下传递物件应用绳索吊送,严禁抛掷。
7.2.2.4高处作业人员转移作业位置时不得失去保护,手扶的构件必须牢固。
7.2.2.5塔上应避免上下交叉作业。
上下交叉作业或多人在一处作业时,应相互照应,密切配合。
7.2.2.6高处作业垂直下方5米为落物危险区,地勤人员非工作需要不得在危险区逗留。
塔高的1.2倍范围为作业区,周围应设置安全警戒标志,非工作人员不得入内。
7.2.3严禁将手指伸入螺孔中找正。
传递小工器具或材料时不得抛扔,分片组装时,带铁应能自由活动,螺帽应出扣;自由端朝上时,应绑扎牢固。
7.2.4分解组塔7.2.4.1吊装方案和现场布置工器具的选用应按作业指导书和技术交底措施执行。
各工器具不得超载使用。
严禁无抱杆组塔。
7.2.4.2钢丝绳与铁件绑扎处应垫衬软物。
7.2.4.3塔片就位时应先低侧后高侧;主材和侧面大斜材未全部连接牢固前,不得在吊件上作业。
7.2.4.4组立铁塔时,应及时带地脚螺栓的垫片和螺帽,其垫片的规格必须符合设计规定。
并应采取丢失措施。
7.2.4.5抱杆提升前,应将提升腰滑车处及其以下塔身的辅材装齐,并拧紧螺栓。
7.2.4.6铁件及工具严禁浮搁在杆塔及抱杆上,以防自然坠落。
7.2.5采用内悬浮内拉线抱杆分解组塔。
7.2.5.1提升抱杆应设置两道腰环。
起吊过程中腰环不得受力,控制绳应随时放松。
