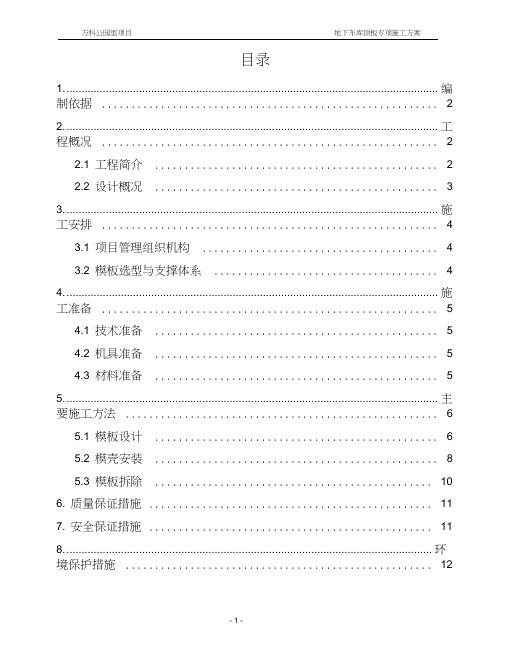

目录

1.编制依据 (2)

2.工程概况 (2)

2.1工程简介 (2)

2.2设计概况 (3)

3.施工安排 (4)

3.1项目管理组织机构 (4)

3.2模板选型与支撑体系 (4)

4.施工准备 (5)

4.1技术准备 (5)

4.2机具准备 (5)

4.3材料准备 (5)

5.主要施工方法 (6)

5.1模板设计 (6)

5.2模壳安装 (8)

5.3模板拆除 (10)

6.质量保证措施 (11)

7.安全保证措施 (11)

8.环境保护措施 (12)

9.模板安全计算书 (12)

1.编制依据

序号类别文件名称编号

01 国家《建筑工程施工质量验收统一标准》GB50300-2013

02 国家《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)

03 国标《混凝土结构设计规范》GB50010-2010

04 国标《混凝土结构工程施工规范》GB50666-2011

05 国家《地下工程防水技术规范》GB50108-2008

06 国家《地下防水工程质量验收规范》GB50208-2011

07 行业《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011

08 行业《建筑机械使用安全技术规程》JGJ33-2011

09 行业《施工现场临时用电安全技术规范》JGJ46-2005

10 行业《建筑施工安全检查标准》JGJ59-2011

11 资料《万科公园里家园项目地下车库施工图纸》

12 资料《万科公园里家园项目地下车库施工组织设计》

2.工程概况

2.1工程简介

序号项目内容

1 建筑功能1#~7#及9#楼商品住宅楼8#楼幼儿园地下车库车库

2 建筑特点高层单元式住宅及地下车库

3 建筑面积

(㎡)

总建筑面积

18487

9.50

地下车库及其他26616.23 地下建筑面积

385

90

地上建筑面积146289

商品房建筑面积141550.

5

配套商业面积1496.58

储藏建筑面积11974.2

3

配套建筑面积4738.51

4 建筑层数

1#楼地上32层地下2层2#/9#楼地上18层地下2层3#/5#楼地上33层地下2层4#楼地上17层地下2层6#楼地上18层地下2层7#楼地上34层地下2层8#楼地上2层

地下车库地下一层

5 工程地址位于济南市森林公园北侧,二环西路东侧2.2设计概况

序号项目内容

1 结构形式基础结构形式筏板基础/桩基;车库为独立基础+防水板主体结构形式

1#~9#楼(住宅部分)为钢筋混凝土剪

力墙结构体系;

地下车库为框架结构,楼板采用密肋

梁模壳楼板;

屋面结构形式平屋面,现浇钢筋混凝土结构;

2 混凝土强度等

垫层C20

基础底板C35/C30、P6

剪力墙、柱C40/ C35 /C30

梁板、楼梯C30

3 地下防水结构自防水P6抗渗混凝土构造防水止水钢板、遇水膨胀止水条

4 钢筋类别Ⅰ级钢HPB300级热轧光圆钢筋Ⅱ级钢HRB335级热轧带肋钢筋Ⅲ级钢HRB400级热轧带肋钢筋

5

钢筋连接形式

直螺纹连接 ≥Ф18mm 钢筋 绑扎搭接 <Ф18mm 钢筋

6 抗震等级

工程设防烈度 6度 框架抗震等级 (地下车库) 三级

剪力墙抗震等级 (住宅楼)

1#3#5#7#楼为三级; 2#4#6#8#9#楼为四级;

3.施工安排

3.1项目管理组织机构

3.2模板选型与支撑体系

3.2.1地下车库顶板为密肋梁模壳楼板体系,采用成品塑料模板,模壳拼缝处采用15mm 厚多层板填充,主龙骨采用50×50㎜方钢两根并排使用,中心间距为1200mm (主梁处中心间距为900mm ),次龙骨采用50×50㎜方钢,中心间距为200mm ,次龙骨在多层板拼缝处采用50×70㎜方木用于钉子固定多层板。

3.2.2柱帽处模板采用15㎜厚多层板作为底、侧模板,50×70㎜方木作为背楞,主龙骨采用50×50㎜方钢,中心间距为700mm 。

柱帽尺寸为:ZM1(2000*2000*900), ZM2(2400*2400*900), ZM3(2700*2700*1000)。

项目经理

生产经理 项目总工

栋号长

木工工长

技术员 质检员 资料员

3.2.3支撑体系

顶板及柱帽支撑体系为扣件式钢管脚手架。

4.施工准备

4.1技术准备

4.1.1人员:各责任制人员配备齐全均已到位,各责任制人员分别具有相应的资质及持有相应的上岗证。

4.1.2审图:模板工程施工前施工技术人员应认真查阅图纸,将建筑图和结构图、建筑平面和大样、结构平面和结构详图仔细进行核对后,方可进行放样施工。

4.1.3技术交底:模板工程施工前,土建责任工程师应根据现场的实际情况和施工部位,对作业班组进行书面的技术交底,交底要有并注重针对性和可操作性。对非常规的工序、新工艺、新技术和重点部位,编制作业指导书进行着重交待,把好关键部位的质量技术关。

4.1.4岗前培训:工人上岗前,由技术人员和工长组织工人岗前培训,提高工人操作的技术水平和熟练程度。

4.2机具准备

用于本工程模板工程的主要施工机械详见下表:

序号机具设备单位数量

1 塔吊台7

2 单面压刨机台 3

3 平刨机台 3

4 电锯台 3

5 手提据台 6

6 空压机台 3

模板施工需要的周转材料由项目部材料组负责采购,工程、质检、技术人员协助材料组做好进场验证,施工过程中需要的材料由技术人员提供材料计划,材料分期、分批
