220KV SF6断路器安装施工方案要点
- 格式:doc
- 大小:125.50 KB
- 文档页数:17
1.标准化作业流程图变电检修标准化作业流程图2.范围本作业指导书针对XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装工作。
3.引用文件《电业安全工作规程(热力和机械部分)》水电部1978年颁《电业安全工作规程(发电厂和变电所电气部分)》DL 408-91《变电所管理规范(试行)》辽电生(2004)101号《LW15-220 SF6断路器安装使用说明书》4.准备阶段4.1准备工作安排XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装准备工作安排4.2作业人员要求XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装作业人员要求4.3工器具XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装作业工器具责任人:XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装作业工器具责任人:4.4备品备件及材料XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装作业备品备件及材料责任人:4.5定置图及围栏图XXX 变电所220千伏XXX 线XXXSF6断路器(配气动机构)新装定置图及围栏图4.6危险点分析及安全控制措施XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装危险点分析及安全控制措施4.7人员分工XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装人员分工5.设备检修流程图6.作业程序及作业标准6.1开工6.4检修内容及工艺标准XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装作业内容及工艺标准6.5竣工XXX变电所220千伏XXX线XXXSF6断路器(配气动机构)新装作业竣工7.验收xxx变电所220千伏xxx线SF6断路器(配气动机构)新装作业验收8.作业指导书执行情况评估。
准大发电I期2×300MW直接空冷机组工程断路器安装作业指导书批准:审核:编制:内蒙古送变电有限责任公司变电第三分公司准大电厂220kV升压站项目部二OO五年十月一日一、编制依据:1、准大发电I期2×300MW直接空冷机组工程220KV屋外配电装置SF6断路器安装图。
2、SF6断路器厂家安装技术文件。
3、电气装置安装工程断路器安装施工及验收规范。
4、断路器安装作业指导书。
5、电力建设安全工作规程。
二、工程概况:1.220KV SF6断路器采用北京ABB开关厂六组;三、施工准备:(一)施工现场准备:现场应具有吊车进出作业的空间。
(二)起重机具准备:1、吊车性能应良好。
2、准备配合吊车的吊绳、吊具包括吊装套管的专用吊绳、吊环、枕木。
(三)人员分配:1、断路器安装各项工作应由专人负责,且派有经验的施工人员,施工前应熟悉施工图纸及厂家技术文件。
2、施工单位人员分配如下:总指挥:肖煜安装指挥:郭建技术负责:李云质量负责:赵雨安全负责:张志义安装:张胜利、张国平、周河、刘明星、贾维裕、刘卫星3、制造厂现场指导安装人员:四、到货验收:1、型号核对,检查设备外观。
2、开箱后应按开箱清单清点部件;随机技术文件及数量。
3、拆箱时不得损坏瓷瓶。
4、在未正式安装充气前,断路器的所有阀门都应保持关闭状态。
不要摘除管路端头的保护帽,以防灰尘和潮气进入内部。
五、安装、调整1、安装前准备工作:安装时需一台起重量约8吨,起重高度5米的吊车。
若包装组件吊装不当或安装过程中使用不合适的螺栓和紧固方式,会造成产品倾倒,引起设备损坏和人身伤害事故。
安装紧固件需采用制造厂提供的附件箱中的备件,并用力矩扳手装配。
断路器安装时,应将瓷瓶擦拭干净。
防止任何工具或起重设备碰击瓷套。
断路器安装前必须检查地脚螺栓是否符合标准,露出基础高度是否满足要求,砼基础应用水平仪检查水平度,三个基面的高度相差不超过2mm,每个基面的水平度不超过2mm。
220kV 及以下 SF6 六氟化硫断路器安装调整3.1.1适用范围:适用于铁路牵引变电所工程(含开闭所、分区所、自藕变压器所)、电力变电所工程额定电压在 220kV 和 110kV 及以下户外型 SF6 型三相联动机构六氟化硫断路器及 35kV 以下的六氟化硫 ZX2 系列开关柜的安装调整。
3.1.2作业内容:1220kV 和 110kV 落地布置方式安装的户外型六氟化硫断路器的安装调整:基础施工质量检查、设备开箱检查、单极断路器组装、操动机构安装、传动保护管及传动杆安装、检查各相 SF6 气体压力值,连接第一相与操动机构之间的传动杆,根据产品说明书的要求进行手动合闸,同时检查第一相下部机构箱的拐臂行程,符合规定后,连接第二相、第三相的传动杆,并重复上述的拐臂行程检查;三相行程全部调整好后,将三相断路器依次补充 SF6 气体至规定值,接引试验电源进行电动操作检查,应达到产品安装技术质量标准,并填写设备安装技术记录。
235kV 以下户内型六氟化硫开关柜的安装调整:槽钢安装质量检查、开关柜组立、盘后接线校对、柜内六氟化硫断路器检查调整、开关柜附件安装、柜内二次回路配线,填写设备安装技术记录。
3.1.3施工技术标准1断路器、开关柜到达现场后的检查,应符合下列要求:(1)断路器的充气部件,其气体压力符合产品的技术要求;(2)产品的部件、备件及专用工器具齐全,无锈蚀或机械损伤;(3)瓷件表面光滑、无裂纹,瓷、铁件粘合牢固,铸件无砂眼;(4)绝缘件无变形受潮、裂纹或表层剥落等缺陷;(5)产品的出厂合格证、试验报告及技术资料齐全。
2断路器运到现场后的保管,应符合下列要求:(1)断路器本体及其零、部件应按其不同保管要求置于室外或室内平整、无积水、无腐蚀性气体的场地分组保管,在室外保管时应垫道木并用篷布遮盖;(2)断路器的绝缘部件及绝缘拉杆、提升杆等必须放在干燥通风的室内保管;(3)产品在保管期间应按技术要求定期进行绝缘试验及维护,并对充气设备的气体压力进行记录。

六氟化硫断路器安装施工方案一、施工准备1、检验厂家到货设备的规格、型号符合图纸设计要求,所有附件齐全完好。
2、核查土建交付的各设备基础满足电气安装要求,并办理专业间交接签证。
3、对有关人员进行安全、技术措施交底学习,严格按安装施工要求进行施工。
二、六氟化硫断路器安装前应做下列检查。
1、所有参加施工的人员已进行安全技术交底,熟悉并掌握SF6断路器的安装技术要求。
2、在现场开箱验收后直接进行组装,减少设备的二次搬运工作。
3、断路器领部件应齐全、清洁、完好。
灭弧室或罐体和绝缘支柱内预充的六氟化硫等气体的压力值和六氟化硫气体的含水量应符合产品技术要求。
4、均压电容、合闸电阻值应符合制造厂的规定。
5、绝缘部件表面应无裂缝、无剥落和破损绝缘应良好,绝缘拉杆断部连接部件应可靠。
6、瓷套表面应光滑无裂纹、缺损、外观检查有疑问时应探伤检验,瓷套与法兰的接合面粘合应牢固,法兰结合面应平整,无损伤和铸造砂眼。
7、传动机构零件应齐全,轴承光滑无刺,铸件无裂纹或焊接不良。
8、组装用的螺栓、密封垫、密封脂、清洁剂和润滑脂等的规格必须符合产品的技术规定。
9、密度断路器的压力表应进行检验。
三、六氟化硫断路的组装要求:1、用25吨或以上的汽车吊,按厂家出厂技术文件的组装顺序,将配电装置的设备吊装到位,注意组装顺序及瓷件的保护。
按制造厂的部件编号和规定的顺序进行组装,不可混装。
2、固定一组安装及起重人员,负责整个配电装置的吊装工作3、断路器的固定应牢固可靠,支架或底架与基础垫片不宜超过三片,其总厚度不应大于10mm,各片间应焊接牢固。
4、同相各支柱瓷瓶的法兰面宜在同一水平面上,各支柱中心线间的距离的误差不应大于5mm相间中心距离的误差不应大于5mm。
5、所有部件的安装位置正确,并按制造厂的规定要求保持应有的水平或垂直位置。
6、密封槽面应清洁,无划伤痕迹,已用过的密封垫不得使用,涂密封脂膏,不得流入密封垫内侧而与六氟化硫气体接触。
7、应按产品的技术规定更换吸附剂。

SF6断路器安装作业指导书1 、SF6断路器安装流程图2、SF6断路器安装作业方法及要求2.1 测量放点2.1.1作业方法2.1.1.1 在土建验收完的基础上,将给定的桩号及座标点用经纬仪和水平仪引至设备安装点,并作为安装期间校核的基准加以保护;2.1.1.2 按此基准点将主设备高程、中心,置于设备安装平面上。
2.1.2 质量检验2.1.2.1 检验依据:设备厂家的标准;设计图纸;《电气装置安装工程高压电器施工及验收规范》GBJ147-90第4.2.1条。
2.1.2.2 检验方法及器具1)设备的高程、中心:依据设计图纸用经纬仪、水平仪和钢卷尺进行复核。
2)支架安装2.2.1 作业方法2.2.1.1 将支架放在断路器基础上,校正支承的水平、中心,摆正好方位后,用螺栓牢固地将支架固定在地基上;2.2.1.2 基础固定按厂家规定进行防松处理。
2.2.2 质量检验2.2.2.1检验依据:设备厂家的标准;设计图纸;《电气装置安装工程高压电器施工及验收规范》GBJ147-90第4.2.1条。
2.2.2.2 检验方法及器具:设备的水平和中心:用水平仪和线锤检查;基础螺栓:用力矩扳手检查。
2.3 极柱安装。
2.3.1 作业方法2.3.1.1 安装前先测量极柱内所充绝缘气体的湿度,其湿度应在规定内;2.3.1.2 卸下极柱底端与支架连接螺杆上的螺帽,在利用极柱上顶端的运输罩上的孔,将极柱吊起并安放在相应的支架上,拧紧极柱底端连接螺杆上的螺帽,并按规定的力矩拧紧螺帽。
2.3.2 质量检验2.3.2.1 检验依据:设备厂家的标准;设计图纸;《电气装置安装工程高压电器施工及验收规范》GBJ147-90第四章第二节。
2.3.2.2 检验方法及器具:1)极柱内所充绝缘气体的湿度:用气体水份测量仪测量;2)螺栓的拧紧力矩:用力矩扳手校核紧固情况。
2.4双断口灭弧室安装。
2.4.1 作业方法2.4.1.1 安装前先测量灭弧室内所充绝缘气体的湿度;2.4.1.2 用专用起吊工具装在三联箱上,用吊车将双断口灭弧室吊起,按产品说明书的步骤及方法将灭弧室与三联箱相连接;2.4.1.3 按产品说明书的步骤及方法将三联箱与支柱相连接。
安装SF6断路器有哪些技术要求?
安装SF6断路器有哪些技术要求?
安装SF6断路器时有关技术要求如下:
(1)熟悉制造厂说明书和图纸等有关的技术资料,编制安装、调试方案,准备好检漏仪器和氮气等。
(2)本体安装时,各相之间的尺寸要与厂家的要求相符,特别是控制箱的位置。
(3)套管吊装时,套管四周必须包上保护物,以免损伤套管。
接触面紧固以前必须经过彻底清洗,并在运输时将防潮干燥剂清除。
(4)六氟化硫管路安装之前,必须用于燥氮气彻底吹净管子,所有管道法兰处的密封应良好。
(5)空气管道安装前,必须用干燥空气彻底吹净管子,安装过程中,要严防灰尘和杂物掉人管内。
(6)充加SF6气体时,应采取措施,防止$F6气体受潮。
(7)充完SF6气体后,用检漏仪检查管接头和法兰处,不得有漏气现象。
1.4SF6断路器安装工程施工监理1.4.1监理要点及方法SF6断路器安装工程施工监理要点及方法见表1-17所列:SF6断路器安装工程施工监理要点及方法表1-17序号监理工作监理要点及方法1编制、审批监理实施细则1.编制(1)编制人:专业监理工程师。
(2)编制范围:专业性较强、危险性较大的分部分项工程。
(3)主要内容:专业工程特点、监理工作流程、监理工作要点、监理工作方法及措施。
2.审批总监理工程师负责审批《监理实施细则》。
2施工方案审核、签认1.审核审核要点:(1)施工单位内部编写、审核、批准程序应符合有关规定。
(2)核查厂家安装工的执业资格证件、SF6断路器现场安装作业指导书的审批流程并报审。
(3)超过一定范围的危险性较大的分部分项工程应有专家论证报告、意见。
(4)工程质量保证措施应符合有关标准的规定。
(5)安全技术措施应符合工程建设强制性标准的规定及国网公司变电站(变流站)工程施工关键点作业安全管控措施的要求。
(6)施工工艺应满足设计要求。
(7)工程中使用的材料、构配件、设备及工艺技术应符合国家有关法律法规、工程建设标准及合同等有关规定。
2.签认专业监理工程师、总监理工程师签署审核意见.明确要求。
3工程质量控制主要设备材料质量要求及质量检查SF6断路器安装工程所使用的主要设备、材料、配件必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。
*1.SF6断路器本体SF6断路器本体检査要点:(1)外观检查:1)检查本体外表是否有变形、损伤及零件脱落等异常现象。
2)充有SF6气体(氮气)运输单元或部件,检查其内部的SF6气(氮气)压力值应符合产品技术文件的要求,并做好记录。
3)运输方向有特殊要求的,对运输方向正确性进行检查。
SF6断路器安装工程施工监理要点及方法表1-17序号监理工作监理要点及方法3工程质量控制主要设备材料质量要求及质量检查(2)资料核査:按合同要求查验出厂说明书及配件合格证。
断路器开关安装施工方案(已修改)(总8页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--220kV古井变电站工程断路器开关安装施工方案批准:审核:编写:日期:二零零九年三月断路器开关安装施工方案一、概述:220kV古井变电站采用西门子(杭州)高压开关设备有限公司生产的SF6断路器11组,其中:1、220kV侧为3AP1-FG型号2组、3AP1-F1型号2组。
2、110kV侧为3AP1-FG型号7组。
二、设备安装的注意事项:断路器开关安装施工方案是在根据《电气装置安装工程施工及验收规范》的技术项目和实践经验,结合实际安装工程项目而制定。
施工中必须注意:1、在设备安装过程中应遵守《电业安全工作规程》和有关《电气装置安装工程施工及验收规范》的规定。
2、在工作前应对参与此工作的相关人员交待安全注意事项做好足够的安全技术措施及小心设备的碰损。
三、断路器的安装作业流程、危险点分析及验收项目:(1)、断路器安装流程:a、基础检查1、用水准仪检查基础是否水平;2、检查基础的中心距离及高度的误差不应大于10mm;3、预埋螺栓中心线的误差不应大于2mm。
b、断路器安装前检查1、开箱前检查包装有无残损;2、检查设备的零件、备件及专用工器具齐全,无锈蚀和损伤变形;3、检查绝缘件是否有变形、受潮、裂纹和剥落现象;4、检查瓷件表面是否光滑、无裂痕和缺件,铸件是否有砂眼;5、检查充有SF6气体的部件,其压力值是否符合产品的技术要求;6、检查出厂证件及技术资料是否齐全;7、按规定表格详细填写开箱记录表;8、若发现破损或缺陷,应立即通知生产厂家并做好记录,确定处理方法;c、断路器安装一、支架装配:1、按说明书要求连接支架,依照尺寸放好支架,用厂家提供的螺栓将其固定,必要时加垫片调整水平,垫片不宜超过3片,总厚度不应大于10mm,各片间应焊接牢固;2、用力矩扳手扭紧螺栓,用力矩扳手施加力矩把螺母拧紧,再次检查支架稳定性,检查支架是否水平和垂直二、断路器极柱安装:1、按产品的技术规定选用吊装器具、吊点及吊装程序;2、按制造厂的部件编号和规定顺序进行组装,不可混装;3、密封部位的螺栓应使用力矩扳手紧固,其力矩值应符合产品的技术规定;4、同组各支柱瓷套的法兰面在同一水平面上,检查各支柱的中心距误差不大于5mm,相间中心距离的误差不大于5mm;5、所有部件的安装位置正确,并按制造厂规定要求保持其应有的水平或垂直位置;三、安装控制箱1、按图纸及说明书要求,用带有防松垫圈的螺栓固定控制柜,用力矩扳手施加20NM力矩拧紧螺栓;2、在电缆槽中敷设电缆,用支撑和紧固箍把每根电缆支撑横担相接,并以锁紧螺栓固定;四、检查设备接线端子接触面应平整、清洁、无氧化膜,并涂以薄层电力复合脂。

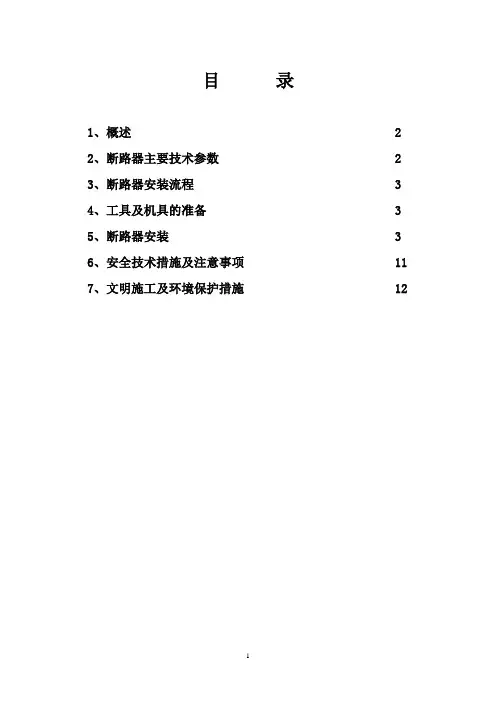

目录1、概述 22、断路器主要技术参数 23、断路器安装流程 34、工具及机具的准备 35、断路器安装 36、安全技术措施及注意事项 117、文明施工及环境保护措施 12一、概述1.1编制依据本措施根据广东省电力设计研究院设计的220kV变电站扩建工程电气部分图纸《总的部分》、《220kV配电装置》及断路器厂家说明书进行编写和施工。
1.2执行标准本措施执行国家标准《电气装置安装工程高压电器施工及验收规范》GBJl47-90,《电气设备交接试验标准》GB500150-91中六氟化硫断路器章节的有关规定,以及厂家产品说明书的要求。
安全措施执行《电力建设安全工作规程》DL408-91国家标准。
1.3 220kV武江变电站#2主变扩建工程的断路器采用西门子(杭州)公司六氟化硫开关;220kV断路器型号为3APlFI-252kV,共2组,110kV断路器型号为3APlFI-145kV,共1组。
2、断路器主要技术参数2.1 3APlFI-252 技术参数额定电压:252kV,额定电流:3150A,额定短路开断电流:40kA,热稳定电流40 kA(3s),额定关合电流100 kA,配弹簧操作机构,分相操作,每相一套弹簧机构,操作电压DCll0V,电机电压AC380V.加热器电压AC220V。
2.2 3APlFI-145 技术参数额定电压:126kV,额定电流:3150A,额定短路开断电流:40kA,热稳定电流40 kA(3s),额定关合电流100 kA,配弹簧操作机构,三相联动,操作电压DCll0V,电机电压AC220V.加热器电压AC220V。
2.3 SF6充气量18kg(每相),正常压力为6.0bar(200C时),SF6泄漏报警压力为5.2bar(200C时),SF6泄漏闭锁压力为5.0bar(200C时)。
机械操作所需SF6的最小压力3.0bar(200C时)。
3、断路器安装流程预埋螺丝支架底座安装开关本体吊装管道连接及附件安装充气本体电缆接线弹簧机构试操作试验4、工具及机具的准备力矩扳手 8~300Nm 一套套筒扳手 8~46mm 一套梅花扳手 12~32mm 一套水平尺 150~200mm 二把吊扳手 17~36mm 一套减压阀、充气接头及充气装置一套温度计二个SF6检漏仪一套水平分析仪及各种试验仪器一套尼龙吊带二条汽车吊 8T 一台5、断路器安装5.1支座安装把水泥基础预留孔打毛清理干净,按图纸尺寸划好中心线.然后用四根至少六米长的钢丝绳把基座吊起,将支架安装在底座上,把开关底座吊到基础上,装上地脚螺丝,用水平尺校正开关底座的水平,垫实支座,并用攀绳固定好,以防倾覆,调整好地脚螺丝,螺杆要露出3-5扣,然后用不小于300号的混凝土上灌满浆.以下项目的作业必须在西门子(杭州)公司代表的指导下进行,任何项目的作业无厂家代表同意,施工人员不得擅自进行工作。
方案名称:220KV配电装置安装施工方案编制单位:XXXX项目部1.编制依据:1.1 江西省电力设计院设计的220KV屋外配电装置施工图D0201、D02021.2《电气装置安装工程接地装置施工及验收规范》GB 50169-20061.3《电气装置安装工程高压电器施工及验收规范》 GB50147-20101.4《电气装置安装工程母线装置施工及验收规范》 GBJ 50149-20101.5 电气装置安装工程质量检验及评定规程 DL/T 5161.1~5161.17-20021.6《电力建设安全健康与环境管理工作规定》1.7 火力发电工程建设标准强制性条文实施指南(2013年版)2.工程概况及主要工程工程量:2.1工程概况:本工程位于XXXXX是江西西部地区电力负荷增长的需要,改善系统潮流分布,降低网损,提高电网的调峰能力和经济运行水平,改善整个系统的运行工况。
2.2 主要工程量:2.2.1 主母线及旁路母线安装:绝缘子串安装,软母线安装,支柱绝缘子安装,管形母线安装,隔离开关安装。
2.2.2电压互感器及避雷器间隔安装:避雷器安装,电压互感器安装,隔离开关安装,支柱绝缘子安装,引下线及跳线安装,箱柜安装。
2.2.3 进出线、母联间隔安装:隔离开关安装,断路器安装,电(压)流互感器安装,避雷器安装,电抗器安装等。
2.3主要设备介绍:主要安装的设备有:220k瓷柱式SF6断路器,三相机械联动4台,220k瓷柱式SF6断路器,分相操作4台,电容式电压互感器TYD-220/3-0.01H 共6只,电容式电压互感器TYD-220/3-0.005H 共4只。
220kV SF6电流互感器共24只,氧化锌避雷器27只。
2.4 大环境影响:遇到大风、大雨、大雾天气应停止施工。
3.施工机械及设备配置:4.劳动力计划:5.施工方案、作业程序:5.1施工前的准备工作作业场所应道路通畅,无其它障碍物阻挡施工。
作业场所无交叉作业,如不可避免时,应采取相应的防护措施。

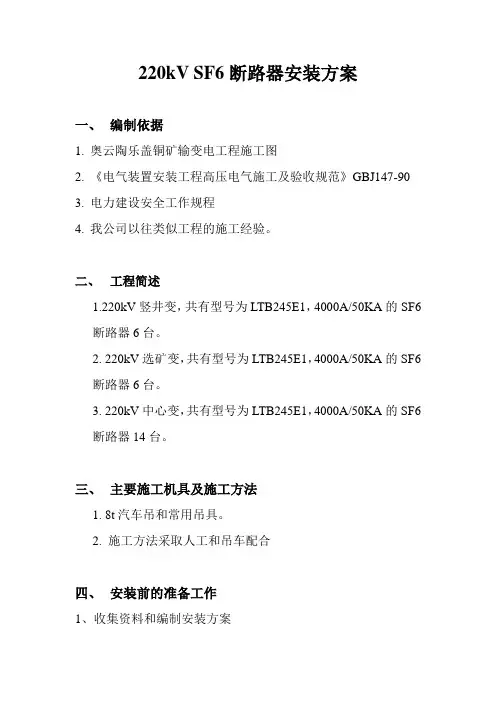

220kV SF6断路器安装方案一、编制依据1.奥云陶乐盖铜矿输变电工程施工图2.《电气装置安装工程高压电气施工及验收规范》GBJ147-903.电力建设安全工作规程4.我公司以往类似工程的施工经验。
二、工程简述1.220kV竖井变,共有型号为LTB245E1,4000A/50KA的SF6断路器6台。
2. 220kV选矿变,共有型号为LTB245E1,4000A/50KA的SF6断路器6台。
3. 220kV中心变,共有型号为LTB245E1,4000A/50KA的SF6断路器14台。
三、主要施工机具及施工方法1. 8t汽车吊和常用吊具。
2. 施工方法采取人工和吊车配合四、安装前的准备工作1、收集资料和编制安装方案断路器安装前,首先应熟悉有关的设计图纸、产品安装使用说明书、产品试验的合格证及安装工艺规程等技术资料。
从资料中了解高压断路器的技术特性、结构、工作原理以及运输、保管、检查、组装、测试、安装及调整的方法和要求。
并根据这些技术资料,结合现场具体情况,编制断路器安装的作业指导书,其内容应包括:设备概括及特点、施工步骤、吊装方案、安装及调整的方法、质量要求劳力组织、工器具及材料清单、工期安排、安全措施等。
在安装前,必须向参加施工的人员进行安全技术交底,使施工人员了解断路器的结构外观、技术性能,掌握断路器的安装、调整的方法和技术要求,以及避免工作中出现不应有的差错和事故。
2、工器具的准备(1)断路器安装所需的施工机具和测试仪器应根据断路器的型号和施工现场的条件进行选择,除了需要准备常用的起重、焊接、钳工及电工工具外,还需要准备一些专用工具,如拆卸及组装特殊部件的专用扳手、检查死点的样板、测量部件尺寸和间隙的卡尺、测杆及检查触头压力的弹簧秤等。
专用工具一般由断路器生产厂配给。
测试仪器主要有万用表、兆欧表、交流电桥、开关参数测试仪、直流发生器及微水测试仪等。
(2)安装材料的准备各种类型的断路器安装所需的材料大致相似,但也有特殊的,常用的有如下四种:1)清洗材料。
SF6 断路器施工安装SF6 断路器施工安装技术方案1、施工工艺流程图:技术准备施工准备工器具准备人员准备施工现场清理布置基础复核填写开箱记录开箱检查检查质量数量组装支腿支柱(座)安装起吊、安装均压电容器安装吊装灭弧组件吊装灭弧组件连接气路接头、轴销安装密度继电器操作机构安装安装控制柜抽真空充SF6 气体充SF6 气体三联箱抽真空充SF6机械尺寸检查现场调试操作试验操作系统特性试验漏气量、微水检查电气控制回路试验检查充SF6 气体压力现场清理、整理记录回路电阻测试质量评定交接验收2、各工序施工方法及要求2.1、施工准备(1)技术准备:参与施工的人员必须先熟悉断路器有关资料经及产品安装使用说明所书,由技术人员对其进行技术培训,质检员组织考试,成绩合格后方可上岗。
(2)人员准备:成立断路器安装小组,每一小组由8 人组成,技术员、质检员、施工负责人各 1 名,熟练技工 3 人,辅助工 2 人。
(4)施工现场清理及布置:清理施工现场杂物,平整好施工车辆施工及设备组装场地。
2.2、基础复核用经纬仪、钢尺复测断路器基础中心距离及高程是否与设计一致,并填写技术复核记录表。
由质检员对基础质量进行检查,质量合格方可进行下道工序施工。
基础质量标准:(1)基础中性线及高度的误差不大于10mm。
(2)预埋孔或预埋铁板中性线的误差不不大于10mm。
(3)预埋螺栓中性线误差不不大于10mm。
2.3、开箱检查在厂方、业主、监理及施工单位四方人员同时在场时,对设备进行开箱检查,主要检查如下项目:●首先清点包装件数与到货清单是否相符,产品包装是否完整无损,断路器零部件应齐全完好;●灭弧室或罐体和绝缘支柱内预充的 SF6 等气体的压力值和 SF6 气体的含水量应符合产品技术要求;●技术资料、图纸以及专用工具是否齐全;●填写设备开箱检查记录表格,并按出厂标志和编号将革命部件分别摆放在同相安装部件附近,决不允许调换各相部件。
开箱记录表格附后。
1 SF6气体断路器施工方案1依据标准及技术文件1.1《电气装置安装工程高压电器施工及验收规范》GBJ147-90。
1.2《电气装置安装工程电气设备交接试验标准》GBJ15050-91。
1.3《电力建设安全工作规程》(变电所部分)DL5009—3—97。
1.4《电力生产事故调查规程》DL558—94。
1.5国家电力公司《电力建设安全健康与环境管理工作规定》。
1.6设计蓝图。
1.7供方产品说明书。
2项目实施策划2.1项目实施前应确认2.1.1与该项目相关联的紧前工序已完成,并经中间验收合格及得到监理工程师放行2.1.2确认项目范围(台数、位置)。
2.1.3确认供方提供产品的技术参数、结构、性能、特点的符合性。
2.1.4确认供方提供产品完整性(本体、附件、备品、气体)。
2.1.5根据具体工程的开关设备确定安装方案。
2.1.6确定项目实施日期、进度控制计划(横道图)。
见附表12.1.7确认顾客及相关方其它要求。
3项目实施资源配置3.1人力资源3.1.1确定作业组织单位、人员职责。
3.1.2过程操作应由经过培训、持证的中级以上技术工人担任,其工作负责人应由技术人员或高级技术工人担任。
3.1.3操作人员数量配置应保证该项目有效实施。
3.2技术资源3.2.1过程应获得表述产品特性的信息(产品说明书、施工图纸)。
3.2.2项目质量计划(施工组织设计、作业方案)。
3.2.3作业指导书3.2.4作业技术交底a)项目总交底应在项目实施前3天进行;b)子过程交底应在实施前1天进行;c)技术交底应具有实施证据。
见附表2。
3.2.5安全措施3.2.5.1进入现场作业区的人员必须正确佩带安全帽,正确使用个人劳动防护用品。
3.2.5.2对参加项目施工的作业人员,在作业前必须进行安全技术交底。
3.2.5.3所使用的工器具,都应符合技术标准,并应在使用前进行外观检查,不合格者严禁使用。
3.2.5.4由技术负责人或施工负责人填写安全工作票,安全负责人审查,队长签发。
怀安 220kV 变电所工程SF6 断路器施工技术措施批准:审核:编写:怀安 220kV 变电所项目部2007年 7月六氟化硫断路器安装技术措施一、概述:本期共安装: 220kV 断路器 5 台,型号为 252kV.4000A/50kA ,为苏州阿海法高压电气开关有限公司制造;110kV 断路器 9 台,型号为 LW36-126,为江苏如高公司制造。
SF6断路器是一种体积小、性能好、密封式断路器,它具有优良的灭弧性能和高绝缘强度的SF6气体作灭弧和绝缘介质。
它的灭弧系统采用单压式设计原理,采用变开距同步吹弧方式,具有结构简单、开断断路电流大、绝缘水平高、形式试验项目齐全、重心性及耐地震性能好、安全可靠、检修周期长、安装维护方便等特点。
220kV 252kV.4000A/50kA主要技术数据:型号LTB245E1- 1P额定频率50Hz额定电压252kV额定短路开断电流50kA额定电流4000A雷电冲击耐受电压1050kV工频耐受电压460kV首相开断系数 1.5直流分量57%额定关合电流125kA额定热稳定电流 3S50kA切空载长线电流165A标准操作循环O-0.3S-CO-180S-CO110kV LW36-126kV主要技术数据:额定电压126kV额定电流3150A雷电冲击耐压(断口 /对地) 635/550 kV额定短路开断电流40kASF6 气体质量8kg额定线路充电开断电流31.5A分、合闸线圈电压-220V储能电机电压DC220 或 AC220V 额定 SF6 气压0.6MPa(20C0)额定操作顺序0- 0.3s-CO-180s-CO其它技术数据详见厂家技术资料。
编写依据:1)252kV.4000A/50kA 柱式开关安装使用说明书。
2)LW36-126kV 柱式开关安装使用说明书。
3)《电气装置安装工程高压电气施工及验收规范》(GBJ147-90)4)《电力建设安全工作规程》(变电所部分)(DL 5009.3-1997)二、安装程序:柱式 SF6 断路器安装过程控制框图断路器已进入现场消耗性开始SF6 检漏装置材料的准备试验仪器仪表技术交底材料、机具、机械准备基础轴线、标高复测N不合格品控制程序符合要求?Y断路器开箱检查预充 SF6 气体压力检查瓶装 SF6 气体的抽检N不合格品控制程序符合要求?Y均压电容、密度继电器检查本体安装注入 SF6 气体SF6 检漏及微水试验高压及传动试验三级检验N不合格品控制程序符合要求?Y申请整体验收施工图纸、标准规范、厂家资料、作业指导书、检验记录交底记录复测记录特殊过程控制程序检查记录、试验报告检查记录、试验报告检查记录试验报告试验报告检验记录三、施工组织:1.人员组织项目经理:邢民项目总工:韩宏技术负责人:欧阳朝晖质量负责人:王宇安全负责人:田福芹工作负责人:杨学东施工人员:共15 人2.主要施工机具材料吊车:8t 1 台微水仪: 1 台SF6 气体检漏仪:定量 1台力矩扳手: 1 套尼龙吊带:5t ( 4 米) 2 根钢丝绳:2t、5t各 2 根塑料薄膜、常用工具等。
220KV六氟化硫断路器安装作业指导书1.编制依据1.1 中南电力设计院设计图纸D202《220千伏屋外配电装置施工图》1.2 DL/T 5161.2-2002《电气装置安装工程高压电器施工质量检验》1.3 GBJ147-90 《电气装置安装工程高压电器施工及验收规范》1.4 设备厂家资料(苏州阿海珐高压电气开关有限公司)及安装使用说明书1.5《职业安全卫生与环境管理规定》1.6 湖北电建二公司《质量管理体系文件》1.7 湖北电建二公司《职业安全健康与环境管理体系文件》2.作业任务220KV六氟化硫断路器安装施工范围包括220KV配电装置内的1组六氟化硫断路器(GL317X 252KV 400A 50KA)的安装。
3.作业准备及作业环境条件3.1 施工人员配置及要求3.1.1 人员组织:熟悉图纸、场地以及施工安装工艺要求的专业技术人员1名有专职安全员1名有技师以上等级资格的高压电气安装技师1名有高级工以上等级资格的高压电气安装作业班组长2名有中级工以上等级资格的高压电气安装工2名有中级工以上等级资格的起重工1名辅助工3名。
3.1.2 施工人员必须具备技术等级合格证方可上岗,辅助工在上岗前需进行针对性的技术安全培训。
施工主要责任人:宋海兵,安全员:孙伟,质检员:曹占朋3.1.3 做好施工人员的技术交底和安全交底工作。
3.2 施工工、机具准备在施工过程中,需配置的工、机具要求:3.3 作业环境条件3.1 施工图纸经专业会审无变更,作业指导书已编制,开工手续已办。
3.2 站内回填场地平整工作结束,安装通道形成。
3.3 断路器基础施工完毕,预埋地脚螺栓满足设计要求。
3.4 断路器以及配件等设备材料转运到现场,规格符合设计要求。
3.5 施工作业票在施工前办理,运行人员进行操作并做好安全措施。
4、施工进度安排断路器安装时间参照220KV配电装置安装作业指导书。
5、作业方法及施工要求5.1作业措施及方案5.1.1施工准备工作5.1.1.1 垫铁、地脚螺栓提前加工好运到现场。
220kV六氟化硫断路器机构安装摘要:六氟化硫断路器主要应用于110kV以上电压等级的电力系统中,在正常使用的过程中能够针对故障电流与负荷电流进行有效分断,帮助电网系统进行线路倒闸,在一定程度上能够更好的实现对于电网系统的控制与保护。
当前在220kV电网系统中,我国已经大量的采用了六氟化硫断路器,这个产品已经成为了我国当前使用的较为普遍的一种断路器,为了弥补我国在断路器方面上的市场空缺,防止进口了断路器在我国市场内部形成垄断的形式。
在这样的发展背景下,对于220kV用六氟化硫断路器的安装使用研究变得尤为重要,只有确保这方面的技术能够尽快的适应当前新设备的管理水平,在安装和维修的过程中能够有更高的效率,才能够保障六氟化硫断路器在工作的过程中发挥出最大的作用。
关键词:六氟化硫断路器;安装;维护检修前言伴随着我国国民经济的飞速发展,很多行业在发展的过程中都必须要有相应的能源资源来支撑设备的运行,电力能源作为我国当前重要的能源资源,保障电网系统的稳定运行变得尤为重要。
电网系统必须在变电站的各项管理工作方面上做出新的改变,使用新型的六氟化硫断路器来作为变电站的控制开关,确保供电系统的可行性在逐步的提升。
六氟化硫断路器的工作原理是采用自身性能优良的绝缘六氟化硫气体作为灭弧介质的断路器,六氟化硫气体能够有效的切断和接通高压线路,一旦电网系统自身出现事故问题,断路器在接受继电保护跳闸命令之后能够迅速、自动的展开一定的保护措施,使用六氟化硫气体能够更加精确的切除各种负荷电流和短路电流,防止故障在系统内部进一步的扩大。
本文章主要针对220kV六氟化硫断路器产品进行研究分析,探索这一设备在安装检修过程中的方式,希望能够保证六氟化硫断路器能够正常运行。
一、220kV六氟化硫断路器产品的介绍与特点常规的220kV六氟化硫断路器内部配备有一台弹簧操作机构,该系统能够有效的提高断路器的工作效率,而且采用分布式集成块式的结构,将自身的体积进行了相应的缩减,更好的保证弹簧操作机构结构的工作稳定和高可靠性。
山东怡力电业有限公司改造工程220KV SF6断路器拆装施工方案2013年9月220KV断路器更换开工报告尊敬的领导:您好!根据山东省调度中心文件要求南山集团安顺站海安一、二线、6台整流变、2台动力变、母联断路器的遮断容量已不能满足要求,必须进行更换;经过充分的准备220KV断路器更换已具备开工更换的条件。
设备已运至现场,材料现已陆续到齐,各项安全技术措施,质量验收、计划已出台。
人员、工器具已准备到位。
所有参加更换人员已进行安全技术交底,并时刻牢记安全第一方针把安全放到首位。
根据计划安排此次更换工作定于2013年9月11日正式开工。
请领导批示!2013年9月9日220KV断路器更换铝业公司、安顺站组织机构为加强220KV断路器更换组织领导工作,确保更换工作的顺利完成,特成立断路器更换指挥组及各专业组。
一、指挥组组长:宋坤副组长:王风慧成员:王庆新、迟运福、隋丽丽、吴忠文职责:1、指挥组是断路器更换工作最高指挥机构,相关班组及外援队伍必须服从指挥组的统一领导和指挥。
2、更换项目及网络进度变更的审批。
3、各班组间的协调。
4、处理更换过程中影响安全、质量的随机事件。
5、负责更换全过程的考核。
二、安全文明检查组组长:吴忠文成员:孙涛、魏智楠、当班运行1#电工、施工方负责人职责:1、监督检查现场安全、文明施工。
2、监督现场防火措施。
3、安全措施的审批。
4、起重及工器具的检验。
5、工作人员的安全培训。
6、全过程的文明施工、定置管理。
三、质检组组长:隋丽丽成员:吴忠文、孙涛、魏智楠职责:1、负责三级验收项目的车间验收。
2、参加重要项目的停工待检点验收。
3、监督、检查设备检修质量。
4、监督、检查项目执行情况。
5、监督、检查网络计划实施情况。
6、负责技术方案的编制和审批。
7、检查技术监督进行情况和验收。
四、试运组组长:迟运福成员:隋丽丽、吴忠文、孙涛、运行当班班长、施工方负责人职责:1、组织系统试运。
2、制定试运计划和技术组织措施的编制。
3、参与验收项目。
4、负责设备初次送电。
5、对设备、系统状况进行分析考核。
6、编写试验项目的分析总结。
五、工作成员安顺站:孙涛、魏智楠、苗德亮、常向前、姜韦宏等施工单位:杜东仁、管现峰、李杰、明天、王涛等六、施工单位组织机构组长:杜东仁安全监督:李杰成员:管现峰、明天、王涛等职责:1、更换项目及网络进度变更的申请。
2、处理工作中影响安全、质量的随机事件。
3、监督检查现场安全、文明施工。
4、监督现场防火措施。
5、安全措施的编写。
6、起重及工器具的检验。
7、工作人员的安全培训。
8、全过程的文明施工、定置管理。
9、参加重要项目的停工待检点验收。
10、监督、检查设备检修质量。
11、监督、检查项目执行情况。
12、监督、检查网络计划实施情况。
13、负责技术方案的编制。
14、检查技术监督进行情况和验收。
15、组织系统试运。
16、制定试运计划和技术组织措施的编制。
17、参与验收项目。
18、负责设备初次送电。
19、对设备、系统状况进行分析。
20、编写试验项目的分析总结。
220KV SF6断路器拆装施工方案1、工程概况1.1工程名称:东海铝业三期供电220KV断路器拆装1.2工程地点:山东省烟台龙口市东海工业园1.3工程类别:重要施工项目1.4施工范围:包括1、220KV SF6断路器三相机械联动9台拆装;2、220KV SF6断路器分相操作2台拆装;3、南山永和站220KV SF6断路器分相操作2台安装;4、断路器控制箱安装;5、断路器本体及控制箱二次配线;6、220KV SF6断路器交接试验;7、整体调试等。
1.5工程特点:220kV屋内配电装置设备多为瓷制外壳设备,吊装的要求较高,旧设备拆除时要保护完整,施工时要特别注意保持足够的安全距离并根据工作需要做好接地;高空作业较多,施工难度大,且工期短。
220kV屋内配电装置一次设备安装为重要施工项目。
2.2.1 《中华人民共和国电力行业标准》(电气装置安装工程质量检验及评定规程)DL/T 5161.1~5161.17-20022.2《电气装置安装工程质量检验及评定标准》(DL/T 5161.1~5161.17-2002);2.3《电气装置安装工程高压电器施工及验收规范》(GBJ147--90);2.4《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GBJl48--90);2.5《电气装置安装工程母线装置施工及验收规范》(GBJl49--90);2.6《电气装置安装工程电气设备交接试验标准》(GB50150--2006);2.7《电力建设安全工作规程》(DL5009.1-2006)2.8《电力建设安全健康与环境管理工作规定》2002-01-212.9《质量、环境、职业健康安全管理手册与体系程序》2.10《工程建设标准强制性条文》(电力工程部分2006年版)2.11《电力工程达标投产管理办法》(2006版)2.12生产厂家提供的配套图纸3. 开工应具备的条件和施工前应做的准备3.1施工场地平整,道路通畅,电源可靠。
3.2设备及附件与清单和图纸一致。
3.3设备支架高度、孔距及孔径符合设计,并与电气设备底座一致。
3.4 施工场地应符合消防的要求。
3.5 设备可靠停电,隔离措施实施完备可靠,旧设备的拆除保护及包装,场地及时清理。
3.6所需的材料及要求根据工程进度要求,所需配套设备、材料到货及时。
所有设备、材料经检验合格,其合格证、技术文件、材质证明齐全。
3.7以下所需的图纸已到位及技术资料齐全3.7.1断路器图纸、资料及接线图3.7.2供施工用的《220kV屋内配电装置安装》施工方案3.7.3该工程合同和技术协议3.7.4经公司批准的《开工报告》3.7.5厂家提供的产品说明书等技术资料4、作业准备4.1人员配备悉设备安装的施工方案和工艺要求,熟悉图纸和有关技术资料,必须认真学习本施工方案,并在记录上签字,施工中能认真做好“一对一”监护。
施工人员作业时应精力集中,严格遵守规章制度,登高作业人员无不适宜高空作业的病症。
施工人员必须服从各级安全监察人员的管理。
4.2器具配置5.1 作业(工序)流程图5.266.1施工工序6.1.1设备安装流程:设备到货→现场开箱检查→旧设备拆除并运出场地→新设备吊装就位→组装调整→二次接线→设备预试→一次接线。
6.2施工方法:6.2.1SF6断路器安装施工流程6.2.1.1开工前检查(1)设备基础检查:检查设备基础行、列轴线坐标应符合设计要求。
设备基础标高应符合设计要求。
(2)设备开箱检查六氟化硫断路器到达现场后的检查应符合下列要求:一、开箱前检查包装应无残损。
二、设备的零件、备件及专用工器具应齐全、无锈蚀和损伤变形。
三、绝缘件应无变形、受潮、裂纹和剥落。
四、瓷件表面应光滑、无裂纹和缺损,铸件应无砂眼。
五、充有六氟化硫气体的部件,其压力值应符合产品的技术规定。
六、出厂证件及技术资料应齐全。
六氟化硫断路器到达现场后的保管应符合下列要求:一、设备应按原包装放置于平整、无积水、无腐蚀性气体的场地,并按编号分组保管;在室外应垫上枕木并加盖篷布遮盖。
二、充有六氟化硫等气体的灭弧室和罐体及绝缘支柱,应定期检查其预充压力值,并做好记录;有异常时应及时采取措施。
三、绝缘部件、专用材料、专用小型工器具及备品、备件等应置于干燥的室内保管。
四、瓷件应妥善安置,不得倾倒、互相碰撞或遭受外界的危害。
五、新六氟化硫气体应具有出厂试验报告及合格证件。
运到现场后,每瓶应作含水量检验;有条件时,应进行抽样作全分析。
6.2.1.2 SF6断路器安装六氟化硫断路器安装前应进行下列检查:一、断路器零部件应齐全、清洁、完好。
二、灭弧室或罐体和绝缘支柱内预充的六氟化硫等气体的压力值和六氟化硫气体的含水量必须符合产品技术要求。
三、合闸电阻值应符合制造厂的规定。
四、绝缘部件表面应无裂缝、无剥落或破损,绝缘应良好,绝缘拉杆端部连接部件应牢固可靠。
五、瓷套表面应光滑无裂纹、缺损,外观检查有疑问时应探伤检验;瓷套与法兰的接合面粘合应牢固,法兰结合面应平整、无外伤和铸造砂眼。
六、传动机构零件应齐全,轴承光滑无刺,铸件无裂纹或焊接不良。
七、组装用的螺栓、密封垫、密封脂、清洁剂和润滑脂等的规格必须符合产品的技术规定。
八、密度继电器和压力表应经检验。
六氟化硫断路器的组装,应符合下列要求:一、按制造厂的部件编号和规定顺序进行组装,不可混装。
二、断路器的固定应牢固可靠,支架或底架与基础的垫片不宜超过3片,其总厚度不应大于10mm;各片间应焊接牢固。
三、同相各支柱瓷套的法兰面宜在同一水平面上,各支柱中心线间距离的误差不应大于5mm,相间中心距离的误差不应大于5mm。
四、所有部件的安装位置正确,并按制造厂规定要求保持其应有的水平或垂直位置。
五、应按产品的技术规定选用吊装器具、吊点及吊装程序。
六、密封部位的螺栓应使用力矩扳手紧固,其力矩值应符合产品的技术规定。
六氟化硫断路器和操动机构的联合动作,应符合下列要求:一、在联合动作前,断路器内必须充有额定压力的六氟化硫气体。
二、位置指示器动作应正确,其分、合位置应符合断路器的实际分、合状态。
三、具有慢分、慢合装置的,进行快速分、合闸前,必须先进行慢分、慢合操作。
六氟化硫气体的充注应符合下列要求:一、充注前,充气设备及管路应洁净、无水分、无油污;管路连接部分应无渗漏。
二、当气室已充有六氟化硫气体,且含水量检验合格时,可直接补气。
7.1安全防范重点①防人身触电②防设备损坏③防高空落物④防高空坠落⑤防人身伤害8.施工应达到的质量标准指标及应提交的技术资料8.1目测断路器设备安装的垂直度和水平度良好。
8.2相邻导电体净距应≥4300mm,导电体对地净距应≥4550mm。
8.3断路器的安装应符合图纸设计要求和安装规范。
竣工后应提交安装技术记录、调整试验记录、产品说明书、合格证、图纸等。
9.文明施工、成品保护措施9.1文明施工要求及控制措施9.1.1施工现场应保持整洁,材料摆放整齐,不阻碍安全通道。
9.1.2垃圾、废料及时清理,做到“谁干谁清,随干随清,工完、料尽、场地清”。
9.1.3加强设备和成品的保护,防止二次污染。
9.2成品保护措施9.2.1在使用电火焊时应注意周围施工环境,采取好防护措施后(如防火毡等)方可施工。
9.2.2严禁乱动已安装好的设备及其部件。
9.2.3进行部分补漆工作时,应做好保护措施,防止二次污染。
9.2.4已安装好的电气设备应进行定期检查,防止部分螺栓和端子排松动。
10.一般安全注意事项10.1项目开工前应首先完善安全设施,出工前要坚持“三查、三交”制度。
10.2进入施工现场按规定着装,正确戴好安全帽,系好下颌带。
10.3高空作业正确使用安全带,并高挂低用,安全带应挂在上方的牢固可靠处。
