挤塑板(XPS)外墙外保温施工技术交底
- 格式:doc
- 大小:23.50 KB
- 文档页数:4
挤塑板(XPS)保温施工技术交底1、保温系统材料:1.1、粘结砂浆1。
2、挤塑板(XPS板)1。
3、耐碱性网格布130K1。
4、抹面胶浆1.5、机械锚固栓2、操作工艺2.1工艺流程:2.1.1墙面体系结构墙面清理-—1:3砂浆找平层—-拌制粘结砂浆——粘贴挤塑板(厚度为35mm或40mm)—-安装机械锚固栓——板缝及阴阳角打磨修理——粘贴大面网格布并及时磨平处理—-补洞及修理-—变形缝处理2.1.2屋面体系1。
1结构墙面清理——1:5砂浆找平层—-拌制粘结砂浆——粘贴挤塑板(厚度为30mm或70mm)——板缝及阴阳角打磨修理——补洞及修理——变形缝处理——2公分1:3砂浆找平层3.施工要点3.1结构墙面清理:必须彻底清除基层表面的灰尘、混凝土块必须剔除,并扫净墙面。
3。
2砂浆找平层:用1:3水泥砂浆进行找平3。
3拌制粘结砂浆:粘接砂浆的温度为5℃-30℃。
粘接砂浆每袋40KG需要10KG干净水(水灰比0.25:1)。
用量:10KG-13KG∕㎡。
拌制工作应有专人负责拌制后的粘接砂浆在使用过程中不可再加水拌制、拌制好的材料宜在2小时以内用完.3.4粘贴挤塑板:粘贴方法采用满粘法3。
5涂抹粘接的工作平台,应避免直接放置在风口处,以避免过大的堂风而加速粘结砂浆的表面结皮,进而降低粘接强度。
3。
6粘结砂浆以指触方法确定可以使用(指触不粘粘结砂浆时不可再使用),搅拌均匀的粘结砂浆在使用时应在每粘贴一片挤塑板前用抹刀搅拌一下粘结砂浆以避免结皮。
3。
7将粘结砂浆按相应标准要求涂抹在挤塑板上后,应迅速将挤塑板粘贴在墙上(注意:粘结砂浆涂抹在挤塑板表面后,若在空气中暴露时间过长,粘结砂浆表面易形成一层薄薄的结皮影响粘接强度),然后再用水平尺压平操作保证平整度和粘贴牢固。
板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。
每粘完一块应及时清除可能挤出的粘结砂浆.3。
8用抹刀涂抹粘结剂时,抹刀底面与挤塑板之间应维持70°~80°之间,以保证有足够的粘结剂用量,同时在板四周的粘结砂浆应抹时,应离板边10㎜左右,以防止在粘贴上墙时砂浆挤出,造成材料浪费及影响系统透气、放水处理,还应注意的是应在板的上、下沿留出缺口,以便系统透气;中间的点应分布均匀,大小一致,以保证系统均匀受力,提高系统安全性;对有严重空鼓现象的挤塑板应取下重贴。
工程名称厨具自动化项目交底部位挤塑板外墙保温工程编号日期2013年8月27日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
保温层施工前,基层找平层采用20厚1:3水泥砂浆找平层。
二、材料组成? ?? ?1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×60㎜。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。
三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具。
五、工流艺程?1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位工程名称厨具自动化项目交底部位挤塑板外墙保温工程编号日期2013年8月27日进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。
外墙挤塑板施工技术交底背景随着我国建筑行业的快速发展,外墙保温技术也得到了极大的发展。
在众多的外墙保温材料中,挤塑板因其具有优异的保温效果,防火性能优越以及施工方便等优点被广泛使用,尤其是在外墙保温体系中的应用较为广泛。
外墙挤塑板施工是外墙保温的关键环节,为保证保温效果,要求施工人员具有专业的技术知识和经验。
本文将介绍和细讲外墙挤塑板施工技术,以便施工人员更好地掌握和使用。
施工工具施工挤塑板需要用到以下工具:•剪板机•电钻•活动切割器•平口钳•开口扳手•插头扳手•螺丝刀•抹刀•接地线•直尺、水平尺、皮尺、板卡、线级等常规测量工具施工材料施工挤塑板需要用到以下材料:•挤塑板•粘接剂:用于粘接挤塑板到外墙上,使其与外墙紧密贴合•硅酮密封胶:用于处理挤塑板与外墙之间的缝隙,防止漏水•固定钉:用于固定挤塑板在外墙上,使其不能移动。
施工流程1. 前期准备1.1 清理外墙表面清理外墙表面上的尘土、水珠和浮土,保证外墙表面干净卫生,以便粘接挤塑板。
1.2 确定挤塑板安装位置挤塑板安装位置确定后,可以进行测量确定挤塑板尺寸及其所需数量。
需要注意的是,在设置施工定位线时,需按照外墙挤塑板规则进行设置,不能随意更改,否则会影响保温效果。
2. 挤塑板施工2.1 粘贴固定挤塑板在外墙上涂上相应的粘接剂,将挤塑板贴附在上面。
粘贴挤塑板时要注意挤塑板的平直度和垂直度,保证挤塑板与墙面间的粘结牢固,不能出现断裂或空鼓现象。
2.2 手工切割挤塑板在将挤塑板贴附到墙面上后,需要手工切割接口。
要求切割尺寸准确,无毛刺和凹凸不平,保证挤塑板之间的拼缝紧密。
3. 挤塑板抹灰3.1 抹灰胶共同用于挤塑板施工工艺的抹灰胶材料有石膏抹灰胶、水泥抹灰胶、水泥砂浆、腻子或打底膏等。
挤塑板施工技术中,每层涂抹时干燥时间大于24小时,直至达到颜色齐一。
3.2 抹灰层根据常规外墙保温体系的抹灰结构,即底层找平、挤塑板衔接、网格布和锚固粘结中涂抹。
4. 二次防水施工挤塑板后,需对其进行二次防水处理。
挤塑板外墙保温施工技术交底工程编号日期 8月27日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
保温层施工前,基层找平层采用20厚1:3水泥砂浆找平层。
二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×60㎜。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。
三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其它抹灰专用工具。
五、工流艺程1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。

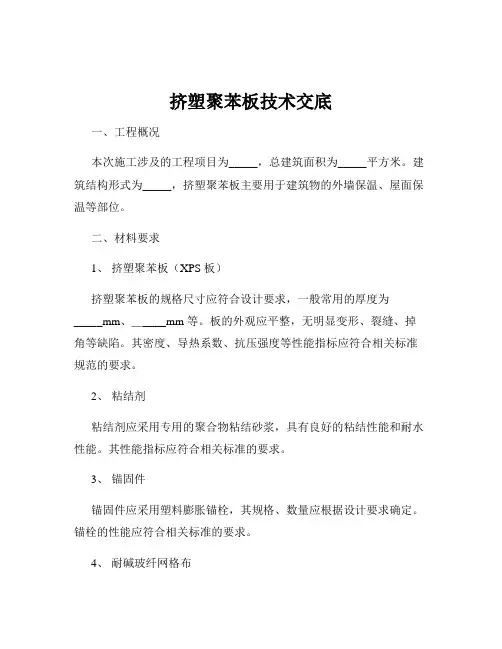

挤塑聚苯板技术交底一、工程概况本次施工涉及的工程项目为_____,总建筑面积为_____平方米。
建筑结构形式为_____,挤塑聚苯板主要用于建筑物的外墙保温、屋面保温等部位。
二、材料要求1、挤塑聚苯板(XPS 板)挤塑聚苯板的规格尺寸应符合设计要求,一般常用的厚度为_____mm、_____mm 等。
板的外观应平整,无明显变形、裂缝、掉角等缺陷。
其密度、导热系数、抗压强度等性能指标应符合相关标准规范的要求。
2、粘结剂粘结剂应采用专用的聚合物粘结砂浆,具有良好的粘结性能和耐水性能。
其性能指标应符合相关标准的要求。
3、锚固件锚固件应采用塑料膨胀锚栓,其规格、数量应根据设计要求确定。
锚栓的性能应符合相关标准的要求。
4、耐碱玻纤网格布耐碱玻纤网格布的单位面积质量、断裂强力、耐碱断裂强力保留率等性能指标应符合相关标准的要求。
三、施工准备1、技术准备施工前,应熟悉施工图纸和相关技术规范,制定详细的施工方案,并对施工人员进行技术交底。
2、基层处理基层表面应平整、坚实、干燥、无油污、灰尘等杂物。
对于不平整的基层,应采用水泥砂浆进行找平处理。
3、测量放线根据设计要求,在基层表面弹出水平和垂直控制线,以确定挤塑聚苯板的粘贴位置。
4、材料准备按照设计要求和施工进度计划,提前准备好所需的挤塑聚苯板、粘结剂、锚固件、耐碱玻纤网格布等材料,并确保材料的质量和数量符合要求。
四、施工工艺1、挤塑聚苯板粘贴(1)在挤塑聚苯板背面涂抹粘结剂,粘结剂的涂抹面积不应小于板面积的_____%。
(2)将涂抹好粘结剂的挤塑聚苯板按照控制线粘贴在基层表面上,并用手轻轻按压,确保板与基层粘结牢固。
(3)挤塑聚苯板应错缝粘贴,相邻板之间的缝隙不应大于_____mm。
对于大于_____mm 的缝隙,应采用挤塑聚苯板条进行填塞。
2、锚固件安装(1)在挤塑聚苯板粘贴_____小时后,安装锚固件。
锚固件的安装位置应符合设计要求,一般在板的四角和中间部位均匀布置。
挤塑板保温技术交底一、工程概况本工程为_____项目,位于_____,建筑总面积为_____平方米。
结构形式为_____,层数为_____层。
本次保温工程主要采用挤塑板对建筑物的外墙、屋面等部位进行保温处理,以提高建筑物的保温性能,降低能源消耗。
二、材料要求1、挤塑板:挤塑聚苯乙烯泡沫板,其性能应符合《绝热用挤塑聚苯乙烯泡沫塑料(XPS)》(GB/T 108012-2018)的要求。
表观密度不小于 25kg/m³,压缩强度不小于 150kPa,导热系数不大于 0030W/(m·K),吸水率不大于 15%。
2、粘结砂浆:用于挤塑板与基层墙体的粘结,其性能应符合相关标准要求。
3、抹面砂浆:用于挤塑板表面的防护和增强,其性能应符合相关标准要求。
4、耐碱玻纤网格布:用于增强抹面砂浆的抗裂性能,单位面积质量不小于 160g/m²,耐碱断裂强力保留率不小于 50%。
三、施工准备1、技术准备(1)施工前,应熟悉施工图纸和设计说明,明确保温工程的施工部位、施工工艺和质量要求。
(2)编制施工方案,并对施工人员进行技术交底,使其掌握施工要点和质量标准。
2、材料准备(1)根据施工进度计划,提前采购挤塑板、粘结砂浆、抹面砂浆、耐碱玻纤网格布等材料,并确保材料的质量和数量满足施工要求。
(2)材料进场后,应进行验收,检查材料的规格、型号、性能等是否符合要求,并按规定进行见证取样送检,检验合格后方可使用。
3、机具准备(1)准备好手提式电动搅拌器、抹子、靠尺、阴阳角抿子、托线板、2m 靠尺等施工工具。
(2)准备好吊篮、脚手架等施工设备,并确保其安全可靠。
4、作业条件准备(1)基层墙体应平整、坚实、干燥,无油污、脱模剂、空鼓、裂缝等影响粘结强度的缺陷。
(2)外墙门窗框应安装完毕,并经有关部门验收合格。
(3)施工现场环境温度和基层墙体表面温度应在 5℃以上,风力不大于 5 级。
四、施工工艺1、外墙保温施工工艺(1)基层处理清理基层墙体表面的浮灰、油污、脱模剂等杂物,剔除凸起物,用水泥砂浆找平基层墙体的凹陷处,使基层墙体表面平整、坚实。
挤塑板(XPS)保温施工技术交底
1、保温系统材料:
1.1、粘结砂浆
1.2、挤塑板(XPS板)
1.3、耐碱性网格布130K
1.4、抹面胶浆
1.5、机械锚固栓
2、操作工艺
2.1工艺流程:
2.1.1墙面体系
结构墙面清理——1:3砂浆找平层——拌制粘结砂浆——粘贴挤塑板(厚度为35mm或40mm)——安装机械锚固栓——板缝及阴阳角打磨修理——粘贴大面网格布并及时磨平处理——补洞及修理——变形缝处理
2.1.2屋面体系
1.1结构墙面清理——1:5砂浆找平层——拌制粘结砂浆——粘贴挤塑板(厚度为30mm或70mm)——板缝及阴阳角打磨修理——补洞及修理——变形缝处理——2公分1:3砂浆找平层
3.施工要点
3.1结构墙面清理:必须彻底清除基层表面的灰尘、混凝土块必须剔除,并扫净墙面。
3.2砂浆找平层:用1:3水泥砂浆进行找平
3.3拌制粘结砂浆:粘接砂浆的温度为5℃-30℃。
粘接砂浆每袋40KG需要10KG干净水(水灰比0.25:1)。
用量:10KG-13KG∕㎡。
拌制工作应有专人负责拌制后的粘接砂浆在使用过程中不可再加水拌制、拌制好的材料宜在2小时以内用完。
3.4粘贴挤塑板:粘贴方法采用满粘法
3.5涂抹粘接的工作平台,应避免直接放置在风口处,以避免过大的堂风而加速粘结砂浆的表面结皮,进而降低粘接强度。
3.6粘结砂浆以指触方法确定可以使用(指触不粘粘结砂浆时不可再使用),搅拌均匀的粘结砂浆在使用时应在每粘贴一片挤塑板前用抹刀搅拌一下粘结砂浆以避免结皮。
3.7将粘结砂浆按相应标准要求涂抹在挤塑板上后,应迅速将挤塑板粘贴在墙上(注意:粘结砂浆涂抹在挤塑板表面后,若在空气中暴露时间过长,粘结砂浆表面易形成一层薄薄的结皮影响粘接强度),然后再用水平尺压平操作保证平整度和粘贴牢固。
板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。
每粘完一块应及时清除可能挤出的粘结砂浆。
3.8用抹刀涂抹粘结剂时,抹刀底面与挤塑板之间应维持70°~80°之间,以保证有足够的粘结剂用量,同时在板四周的粘结砂浆应抹时,应离板边10㎜左右,以防止在粘贴上墙时砂浆挤出,造成材料浪费及影响系统透气、放水处理,还应注意的是应在板的上、下沿留出缺口,以便系统透气;中间的点应分布均匀,大小一致,以保证系统均匀受力,提高系统安全性;对有严重空鼓现象的挤塑板应取下重贴。
(对出现轻微空鼓的挤塑板可用补加锚栓的方法进行加固处理)。
3.9挤塑板粘接时应无拼接缝,缝隙应可能的用切割成相应大小的挤塑板条来填补,不可用砂浆填充,如挤塑板之间的表面出现不平整处,可采用砂纸打磨抹平,相应的挤塑板碎屑应及时清除掉。
3.10注意留出相应的建筑伸缩缝。
3.11凡在粘贴的挤塑板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧,门窗等处),都应做钢丝网翻包处理。
3.12要确保挤塑板粘结砂浆的用量。
3.13挤塑板的粘贴应自上而下,并沿水平横向粘贴以保证连续结合,而且两排挤塑板竖向错缝应为1/2.
3.14在墙拐角处应先安排好尺寸并裁切好挤塑板,使其粘贴时垂直交错连接,以保证拐角处平整和垂直。
3.15建议在粘贴挤塑板时,最下层挤塑板离地面的高度为300㎜,并做好相应的放水处理。
3.16建议在粘贴挤塑板之前,最下层挤塑板可事先锚固相应的挤塑板托架,以提高整个系统的安全性能。
4.安装机械锚固栓
4.1待聚苯板粘贴牢固同,正常情况下可在48小时后安装固定锚栓,按设计要求的位置用冲击钻钻空孔。
4.2.使用数量为10个∕平方米。
4.3用锤子将固定锚栓及膨胀钉敲入,锚栓顶部应与聚苯板表面平齐或略敲入一些。
5.拌制抹面胶浆
5.1抹面胶浆水灰比0.25:1
5.2用量:墙面抗裂砂浆抹面厚度为3-5MM
5.3拌制采用先加水后加粉的机械搅拌方法,时间不低于5分钟。
搅拌好的料在使用过程中不可再加水搅拌使用。
5.4拌制好的材料应在2小时内用完。
6.用抹面胶浆粘贴网格布
6.1网格布的铺设应自下而上,眼垂直级水平方向拉直绷平,网格布搭接宽度不小于10公分。
6.2门窗洞口外侧周边各加一层300MM×200MM的斜面网格布进行加强
6.3面层抹面砂浆的施工:等底层抹面砂浆初凝后1-2小时后抹面层抹面砂浆。
6.4抹面完后24小时后进行养护,养护时间不得少于3天。
7.补洞及修理
对墙面由于使用脚手架所留下的空洞及损坏处,应进行修理。
方法如下:
7.1对空洞进行清理并用防水砂浆填补并抹平。
7.2应使用与原挤塑板相同规格尺寸的挤塑板进行修补,大小相同使之能紧密填入孔洞处。
7.3孔洞处网格布粘贴必须重叠10公分。
8.“缝”的处理
8.1外墙伸缩缝、沉降缝应作相应处理,留伸缩缝时,缝内填塞发泡剂直径宽度为缝宽的8.2倍。
伸缩缝、沉降缝根据缝宽和位置设置金属板,以射钉或螺丝紧固。
9.成品保护
9.1土建、水电各工种应密切配合,合理安排工序,严禁颠倒工序作业。
9.2在保温墙附近不得进行电焊、气焊操作,不得用重物碰撞、挤靠墙面。
9.3施工用水和设备试水等以及雨季施工时,必须采取有效措施,防止保温墙面受潮和污染。
交底人接受交底人。
