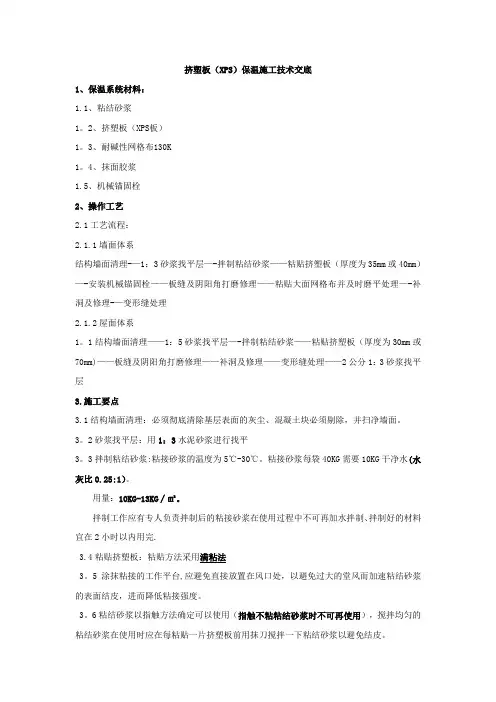

挤塑板(XPS)保温施工技术交底1、保温系统材料:1.1、粘结砂浆1。
2、挤塑板(XPS板)1。
3、耐碱性网格布130K1。
4、抹面胶浆1.5、机械锚固栓2、操作工艺2.1工艺流程:2.1.1墙面体系结构墙面清理-—1:3砂浆找平层—-拌制粘结砂浆——粘贴挤塑板(厚度为35mm或40mm)—-安装机械锚固栓——板缝及阴阳角打磨修理——粘贴大面网格布并及时磨平处理—-补洞及修理-—变形缝处理2.1.2屋面体系1。
1结构墙面清理——1:5砂浆找平层—-拌制粘结砂浆——粘贴挤塑板(厚度为30mm或70mm)——板缝及阴阳角打磨修理——补洞及修理——变形缝处理——2公分1:3砂浆找平层3.施工要点3.1结构墙面清理:必须彻底清除基层表面的灰尘、混凝土块必须剔除,并扫净墙面。
3。
2砂浆找平层:用1:3水泥砂浆进行找平3。
3拌制粘结砂浆:粘接砂浆的温度为5℃-30℃。
粘接砂浆每袋40KG需要10KG干净水(水灰比0.25:1)。
用量:10KG-13KG∕㎡。
拌制工作应有专人负责拌制后的粘接砂浆在使用过程中不可再加水拌制、拌制好的材料宜在2小时以内用完.3.4粘贴挤塑板:粘贴方法采用满粘法3。
5涂抹粘接的工作平台,应避免直接放置在风口处,以避免过大的堂风而加速粘结砂浆的表面结皮,进而降低粘接强度。
3。
6粘结砂浆以指触方法确定可以使用(指触不粘粘结砂浆时不可再使用),搅拌均匀的粘结砂浆在使用时应在每粘贴一片挤塑板前用抹刀搅拌一下粘结砂浆以避免结皮。
3。
7将粘结砂浆按相应标准要求涂抹在挤塑板上后,应迅速将挤塑板粘贴在墙上(注意:粘结砂浆涂抹在挤塑板表面后,若在空气中暴露时间过长,粘结砂浆表面易形成一层薄薄的结皮影响粘接强度),然后再用水平尺压平操作保证平整度和粘贴牢固。
板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。
每粘完一块应及时清除可能挤出的粘结砂浆.3。
8用抹刀涂抹粘结剂时,抹刀底面与挤塑板之间应维持70°~80°之间,以保证有足够的粘结剂用量,同时在板四周的粘结砂浆应抹时,应离板边10㎜左右,以防止在粘贴上墙时砂浆挤出,造成材料浪费及影响系统透气、放水处理,还应注意的是应在板的上、下沿留出缺口,以便系统透气;中间的点应分布均匀,大小一致,以保证系统均匀受力,提高系统安全性;对有严重空鼓现象的挤塑板应取下重贴。
审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
第 1 页共14页2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
第 2 页共14页2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

第 3 页共14页工程名称神宝小区16#楼、17#楼交底日期2013-6-23 施工单位南通市达欣工程股份有限公司分项工程名称挤塑板外墙保温交底提要板与板间拼缝、表面平整、粘灰面、胀钉数量等满足要求高挂通线控制其顺直度,并要求事先用墨斗弹好底边水平线及100mm控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。
3)粘贴挤塑板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1mm。
当板间缝隙大于2mm时,须用挤塑板条将缝隙塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
4)按照事先排好的尺寸切割挤塑板(用电热丝切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。
5)用抹子在每块挤塑板周边涂50mm宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在挤塑板的下侧留设50mm宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。
然后在再挤塑板上抹14个厚15mm¢100的圆形聚合物粘结砂浆灰饼(如图所示)。
审核人交底人接受交底人2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
第 4 页共14页2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
第 5 页共14页2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
第 6 页共14页12)、为避免飘窗顶板面及底板底部产生蓄水及向内反水的现象,在飘窗部位施工时应注意顶面必须做成内高外低达的坡面;底部做成滴水。

接底真量:之阳早格格创做一、主要资料屋里保温层采与50薄挤塑散苯板.保温板进场后必须采与防雨、防潮步伐.挤塑散苯板的表瞅稀度、导热系数、阻焚等第及板材的强度、吸火率等技能本能必须切合安排央供战动工典型的确定.有品量说明文献及资料进场复试报告.二、主要机具钢锯条、小黑线、火仄尺、壁纸刀、钢卷尺等.三、做业条件1、铺设保温资料的基层动工完,将混凝土屋里板上的纯物扫除搞净,边角钝利部分应磨仄、处理面抹进火泥砂浆,体味支查看合格后,圆可铺设保温资料.2、脱过屋里战墙里等结构层的管根部位,应用细石混凝土挖塞稀真,以便于将管根牢固.3、板状保温资料的输送、存搁应注意呵护,预防破坏、传染战受潮.四、动工工艺基层浑理及找仄→管根牢固→保温层铺设(1)屋里基层为现浇钢筋混凝土楼板,铺设保温层之前,应保证处事里基层仄坦,正在部分坑洼、没有服处采与1:2.5火泥砂浆找仄.(2)铺设保温资料之前,应按安排坡度及流火目标,找出屋里坡度走背,正在屋里四里女女墙、温井、设备前提及能隐现标下部位弹出屋里坡度统造线,决定保温层的薄度范畴.(3)铺设保温资料:1)铺设保温资料之前,应保证屋里基层搞燥,无潮气.由于动工阶段正处于雨季,时有阵雨,气氛干润,需要时应采与引起步伐,预防屋里由于温度降下,气体伸展,以致屋里资料起饱大概火汽下渗.2)铺设保温层时将资料间接铺设正在结构层上,表面二块相邻的板边薄度应普遍.板间漏洞应采与共类资料嵌挖稀真.3)保温板正在铺设时,应由屋脊处启初逆其排火目标排列,横背应错缝铺设,铺设要稳固,与防火层没有得架空,板间拼缝稀切,相邻板块下度普遍.4)保温板应采用博业工具裁切,裁切央供逆曲、仄坦,拼缝周到,没有得弛心.若逢到有坡度大概者角部有找坡时,板侧应裁成斜心,使拼缝周到.5)动工时,没有得正在保温层上搁置易焚及溶剂性化教东西,没有得正在上头加处事业电焊活,浑理搞净足底,以包管处事里及板里浑净.宽禁使用硬物、沉物冲打保温层.6)保温板铺设时应错缝铺设,仄止于屋脊目标为少背,短背接缝没有得有通缝.7)女女墙内侧铺揭30薄挤塑板,采与DEA砂浆粘揭、紧固件为塑料伸展螺丝.A、非尺度尺寸战局部没有准则处挤塑板可用电热丝切割器大概工具刀现场切割,尺寸允许偏偏好为±1.5mm,大小里笔曲.整块墙里的边角处应用最小尺寸超出300 mm的挤塑板.B、采与条面法粘揭挤塑板:用抹子正在每块挤塑板已涂刷过界里剂的部分周边涂抹宽80 mm,从边沿背中间渐渐加薄博用DEA散合物砂浆,最薄处为10mm,而后再正在挤塑板上抹面梅花安插,梅花面间距大小匀称,保证挤塑板粘结里积≥30.C、涂佳灰后坐将要挤塑板揭到墙上,并用2M靠尺将其挤压找仄,包管其笔曲、仄坦度战粘结里积切合央供.碰头处没有得抹粘结砂浆,每揭完一齐,应即时扫除挤出的砂浆.板与板之间要挤紧,没有得有缝,板缝超出1.5mm时用挤塑板片挖塞.拼缝下好没有大于1.5mm,可则应用挨磨器挨磨仄坦.D、拆置牢固件a、待挤塑板粘揭坚韧,普遍正在24小时内拆置牢固件,按安排央供的位子用冲打钻钻孔,锚固深度为50mm,钻孔深度 60mm.b、牢固件个数:由于原工程保温为女女墙保温,下度较矮,牢固件个数谦足很多于2个/m2.c、自攻螺丝应拧紧并将工程塑料伸展钉的帽子与挤塑板表面齐仄大概略拧进一些,保证伸展钉尾部回拧使之与基层充分锚固.五、品量尺度1、主控名目:(1)保温资料的强度、稀度、导热系数战吸火率,必须切合安排央供战动工查支典型的确定.(2)保温板的薄度应切合安排央供,其正偏偏好应没有限,背偏偏好应为5%,且没有得大于4mm.(2)保温板的含火率必须切合安排央供战动工查支典型的确定应紧揭基层铺设,铺仄垫稳,找坡精确.2、普遍名目(1)紧揭(靠)基层,铺仄垫稳,拼缝周到,找坡精确.(2)允许偏偏好名目如下表所示:屋里保温层的允许偏偏好战考验要领六、废品呵护1、找坡层动工之前,正在已铺设佳板状保温层上没有得其余做业举止动工,包管保温层没有受益坏.2、保温层动工完毕后,应即时举止找坡层动工,以包管保温效验.3、找坡层动工时,应预防铁桥头,振捣棒等工具触碰保温层,以防保温板位移大概益坏.七、仄安环保注意事项1、现场要区分佳文化动工责任区,并精确每个天区控造人,修坐文化动工管造造度,分天区搞佳文化动工.2、凡是加进现场动工人员央供衣着整净,没有着偶拆同服.3、现场另设博职控造搞佳区卫死的人员,控造现场浑理及茅厕纯物.4、动工垃圾要运到指定的堆搁场合,央供即时运出现场.5、对于公司、名目部文化动工查看出现的问题要宽肃即时加以办理.6、宽肃搞佳文化动工处事,脆持仄安文化动工工天的良佳局里.7、患皮肤病、眼角膜病战对于沥青有宽沉敏感反应者没有得举止沥青做业.8、按确定使用防备用品,皮肤没有得中露.。
屋面保温层施工技术交底一、工程概述本次施工的屋面保温工程位于_____建筑的屋面部分。
屋面总面积为_____平方米,屋面形式为_____(如平屋面、坡屋面等)。
保温层的设计要求旨在提高建筑物的保温性能,降低能源消耗,提高室内舒适度。
二、施工准备1、材料准备选用的保温材料应符合设计要求和相关标准规范,常见的保温材料有聚苯乙烯泡沫板、挤塑聚苯乙烯泡沫板、岩棉板等。
确保保温材料的质量证明文件齐全,如出厂合格证、检验报告等。
准备好粘结材料、抹面材料等辅助材料。
2、工具准备常用工具包括:手锯、壁纸刀、螺丝刀、扫帚、棕刷、电动搅拌器、抹子、压子、阴阳角抿子、托线板、2m 靠尺等。
3、作业条件屋面结构层已施工完毕,并验收合格。
清除屋面上的杂物、灰尘,确保基层表面平整、干净、干燥。
伸出屋面的管道、设备基础等已安装完毕,并预留出保温层的厚度。
三、施工工艺流程1、基层处理对屋面结构层进行检查,修补裂缝、孔洞等缺陷。
用扫帚清扫基层表面的浮灰、杂物,并用清水冲洗干净,晾干。
2、弹线找坡根据设计坡度要求,在屋面上弹出分水线和找坡线。
找坡应按设计坡度及流水方向进行,确保排水顺畅。
3、铺设保温层对于板材类保温材料(如聚苯乙烯泡沫板、挤塑聚苯乙烯泡沫板),应先将板材按照弹线位置进行排列,相邻板材之间应错缝拼接。
用粘结材料将板材与基层粘结牢固,粘结点的间距不应大于500mm。
对于松散类保温材料(如膨胀珍珠岩、炉渣等),应分层铺设,每层虚铺厚度不宜大于 150mm,压实后的厚度应符合设计要求。
铺设时应从一端向另一端进行,边铺设边压实,确保保温层的密实度。
4、抹找平层在保温层上铺设一层钢丝网或玻纤网,以增强找平层的抗裂性能。
按设计要求配制找平层砂浆,一般采用水泥砂浆或细石混凝土。
将砂浆均匀摊铺在保温层上,用抹子抹平压实,表面应平整、光滑。
四、施工要点1、保温材料的选择根据建筑物的使用功能、气候条件、工程造价等因素,选择合适的保温材料。
屋面保温技术交底屋面保温是指在屋顶表面施工一层保温材料,旨在降低屋内温度损失,提高室内舒适度,节省能源消耗。
为了保证屋面保温效果,施工前需要进行屋面保温技术交底,确保施工质量和安全。
一、屋面保温材料1.1 保温板:聚苯板、聚氨酯板、挤塑板等。
1.2 保温涂料:聚氨酯、丙烯酸等。
1.3 保温毡:玻璃纤维毡、岩棉毡、植物纤维毡等。
二、屋面保温前期准备2.1 施工图纸:屋面保温施工图、各种技术资料等。
2.2 原材料准备:选购优质保温材料和施工所需工具。
2.3 施工设备:搭建脚手架等。
2.4 施工人员:资质合格的保温工人及相关技术人员。
三、屋面保温施工步骤及要求3.1 清理屋面表面:清除杂物、积水、河道等,确保表面平整洁净。
3.2 铺设防水薄膜:在清理后的表面铺设防水薄膜,以保证建筑物的防水效果。
3.3 固定保温板:将保温板铺设在防水薄膜上,采用专用密封胶及膨胀螺钉进行固定。
3.4 填缝处理:保温板铺设完毕后,对板材之间的缝隙进行密封处理,以避免保温层的缝隙影响保温效果。
3.5 铺设保温毡:铺设上一层保温毡,以加强保温效果和防止风沙侵蚀。
3.6 前期验收:在屋面保温施工完成后,需要进行一次前期验收,确保质量达到设计要求。
3.7 后期防水验收:待屋面保温施工完成后,需要进行一次水压试验,保证整个建筑物的防水效果。
四、特殊情况处理4.1 钢结构房屋的施工:在将保温板固定到钢结构上时,需采用专用的钢钉和角铁进行固定。
4.2 空调管道施工:在保温层中需要加入空调管道,需要在布置管道时注意与保温层之间保留一定的距离,以减少管道传热和热桥效应。
4.3 堆积物处理:如屋面上有堆积物,需要先进行清理,并恢复原状。
五、屋面保温后期维护和保养5.1 定期清洗:屋面保温材料的表面应定期清洗,以保持洁净和保温效果。
5.2 定期检查:定期检查保温面层是否损坏、龟裂、渗水等现象,发现问题及早修复。
5.3 维修处理:如遇到保温层受损情况,需要及时进行维护和处理。

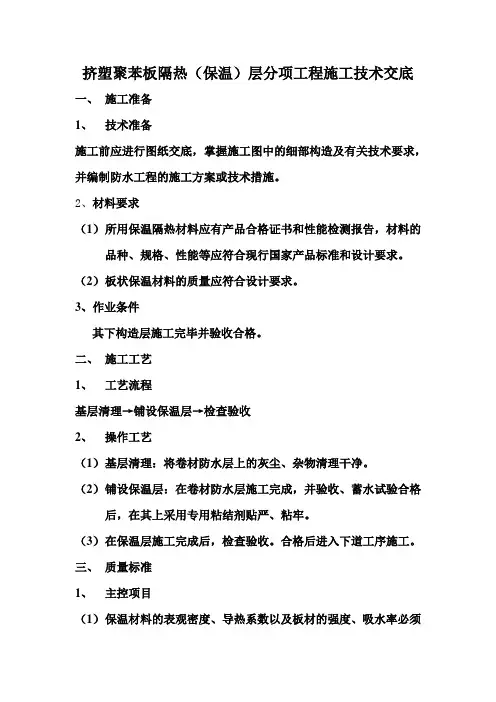

挤塑聚苯板隔热(保温)层分项工程施工技术交底一、施工准备1、技术准备施工前应进行图纸交底,掌握施工图中的细部构造及有关技术要求,并编制防水工程的施工方案或技术措施。
2、材料要求(1)所用保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
(2)板状保温材料的质量应符合设计要求。
3、作业条件其下构造层施工完毕并验收合格。
二、施工工艺1、工艺流程基层清理→铺设保温层→检查验收2、操作工艺(1)基层清理:将卷材防水层上的灰尘、杂物清理干净。
(2)铺设保温层:在卷材防水层施工完成,并验收、蓄水试验合格后,在其上采用专用粘结剂贴严、粘牢。
(3)在保温层施工完成后,检查验收。
合格后进入下道工序施工。
三、质量标准1、主控项目(1)保温材料的表观密度、导热系数以及板材的强度、吸水率必须符合设计要求。
(2)保温层含水率必须符合设计要求。
2、一般项目(1)板状保温材料:紧贴(靠)基层、铺平垫稳、拼缝严密、找坡正确。
(2)保温层厚度的允许偏差:板状材料±5%,且不得大于4㎜。
四、成品保护1、隔汽层铺设前,应将基层表面的砂粒、硬块等杂物清扫干净,防止铺设时损伤隔汽层。
2、在已铺好的松散、板状或整体保温层上不得直接行走、运输小车,行走线路应铺垫脚手板。
3、保温层施工完成后,应及时铺抹找平层,以减少受潮和进水,尤其在雨季施工,更要及时采取遮盖措施。
五、应注意的质量问题1、保温隔热层功能不良(1)原因分析:1)保温材料密度过大,颗粒和粉末含量比例不均匀。
2)保温材料铺设前含水率过大,未充分晒干。
(2)预防措施:试用前的材料严格按照有关标准选择,加强保管和处理,对不符合规范要求的材料不得使用。
2、保温层厚度不均匀(1)原因分析:松散材料铺设时移动、堆积,找坡不匀。
2)抹找平层的方法不当,压实过程中保温层被挤压。
(2)预防措施:1)保温层铺设时分层施工。
分层铺设时,应掌握各层的厚度,认真进行操作。

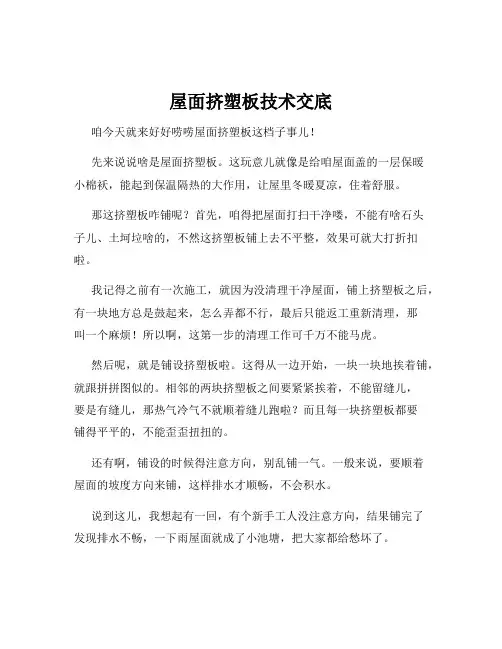

屋面挤塑板技术交底咱今天就来好好唠唠屋面挤塑板这档子事儿!先来说说啥是屋面挤塑板。
这玩意儿就像是给咱屋面盖的一层保暖小棉袄,能起到保温隔热的大作用,让屋里冬暖夏凉,住着舒服。
那这挤塑板咋铺呢?首先,咱得把屋面打扫干净喽,不能有啥石头子儿、土坷垃啥的,不然这挤塑板铺上去不平整,效果可就大打折扣啦。
我记得之前有一次施工,就因为没清理干净屋面,铺上挤塑板之后,有一块地方总是鼓起来,怎么弄都不行,最后只能返工重新清理,那叫一个麻烦!所以啊,这第一步的清理工作可千万不能马虎。
然后呢,就是铺设挤塑板啦。
这得从一边开始,一块一块地挨着铺,就跟拼拼图似的。
相邻的两块挤塑板之间要紧紧挨着,不能留缝儿,要是有缝儿,那热气冷气不就顺着缝儿跑啦?而且每一块挤塑板都要铺得平平的,不能歪歪扭扭的。
还有啊,铺设的时候得注意方向,别乱铺一气。
一般来说,要顺着屋面的坡度方向来铺,这样排水才顺畅,不会积水。
说到这儿,我想起有一回,有个新手工人没注意方向,结果铺完了发现排水不畅,一下雨屋面就成了小池塘,把大家都给愁坏了。
接下来就是固定挤塑板啦。
这可以用专用的锚固件,把挤塑板牢牢地固定在屋面上,别让它到处乱跑。
固定的时候要注意间距和深度,不能太稀也不能太深,得恰到好处。
另外,在铺设过程中,还得时不时地检查一下挤塑板有没有破损的地方。
要是有,得赶紧用小块的挤塑板补上,不然就会影响保温效果。
最后再跟大家强调一下,施工的时候一定要注意安全,系好安全带,戴好安全帽。
可别为了图省事就把安全抛到脑后,万一出点啥事儿,那可就后悔莫及啦!总之,屋面挤塑板的铺设虽然看着简单,但是每个环节都得细心、认真,这样才能保证工程质量,让咱的屋面真正发挥出保温隔热的作用。
希望大家都能记住这些要点,把活儿干漂亮喽!。

挤塑板保温技术交底一、工程概况本工程为_____项目,位于_____,建筑总面积为_____平方米。
结构形式为_____,层数为_____层。
本次保温工程主要采用挤塑板对建筑物的外墙、屋面等部位进行保温处理,以提高建筑物的保温性能,降低能源消耗。
二、材料要求1、挤塑板:挤塑聚苯乙烯泡沫板,其性能应符合《绝热用挤塑聚苯乙烯泡沫塑料(XPS)》(GB/T 108012-2018)的要求。
表观密度不小于 25kg/m³,压缩强度不小于 150kPa,导热系数不大于 0030W/(m·K),吸水率不大于 15%。
2、粘结砂浆:用于挤塑板与基层墙体的粘结,其性能应符合相关标准要求。
3、抹面砂浆:用于挤塑板表面的防护和增强,其性能应符合相关标准要求。
4、耐碱玻纤网格布:用于增强抹面砂浆的抗裂性能,单位面积质量不小于 160g/m²,耐碱断裂强力保留率不小于 50%。
三、施工准备1、技术准备(1)施工前,应熟悉施工图纸和设计说明,明确保温工程的施工部位、施工工艺和质量要求。
(2)编制施工方案,并对施工人员进行技术交底,使其掌握施工要点和质量标准。
2、材料准备(1)根据施工进度计划,提前采购挤塑板、粘结砂浆、抹面砂浆、耐碱玻纤网格布等材料,并确保材料的质量和数量满足施工要求。
(2)材料进场后,应进行验收,检查材料的规格、型号、性能等是否符合要求,并按规定进行见证取样送检,检验合格后方可使用。
3、机具准备(1)准备好手提式电动搅拌器、抹子、靠尺、阴阳角抿子、托线板、2m 靠尺等施工工具。
(2)准备好吊篮、脚手架等施工设备,并确保其安全可靠。
4、作业条件准备(1)基层墙体应平整、坚实、干燥,无油污、脱模剂、空鼓、裂缝等影响粘结强度的缺陷。
(2)外墙门窗框应安装完毕,并经有关部门验收合格。
(3)施工现场环境温度和基层墙体表面温度应在 5℃以上,风力不大于 5 级。
四、施工工艺1、外墙保温施工工艺(1)基层处理清理基层墙体表面的浮灰、油污、脱模剂等杂物,剔除凸起物,用水泥砂浆找平基层墙体的凹陷处,使基层墙体表面平整、坚实。
交底内容:一、主要材料屋面保温层采用50厚挤塑聚苯板。
保温板进场后必须采取防雨、防潮措施。
挤塑聚苯板的表观密度、导热系数、阻燃等级及板材的强度、吸水率等技术性能必须符合设计要求和施工规范的规定。
有质量证明文件及材料进场复试报告。
二、主要机具钢锯条、小白线、水平尺、壁纸刀、钢卷尺等。
三、作业条件1、铺设保温材料的基层施工完,将混凝土屋面板上的杂物清除干净,边角锐利部分应磨平、处理点抹入水泥砂浆,经验收检查合格后,方可铺设保温材料。
2、穿过屋面和墙面等结构层的管根部位,应用细石混凝土填塞密实,以便于将管根固定。
3、板状保温材料的运输、存放应注意保护,防止破损、污染和受潮。
四、施工工艺基层清理及找平→管根固定→保温层铺设(1)屋面基层为现浇钢筋混凝土楼板,铺设保温层之前,应确保工作面基层平整,在部分坑洼、不平处采用1:2.5水泥砂浆找平。
(2)铺设保温材料之前,应按设计坡度及流水方向,找出屋面坡度走向,在屋面四周女儿墙、暖井、设备基础及能显示标高部位弹出屋面坡度控制线,确定保温层的厚度范围。
(3)铺设保温材料:1)铺设保温材料之前,应确保屋面基层干燥,无潮气。
由于施工阶段正处于雨季,时有阵雨,空气潮湿,必要时应采取引起措施,防止屋面由于温度升高,气体膨胀,致使屋面材料起鼓或水汽下渗。
2)铺设保温层时将材料直接铺设在结构层上,表面两块相邻的板边厚度应一致。
板间缝隙应采用同类材料嵌填密实。
3)保温板在铺设时,应由屋脊处开始顺其排水方向排列,横向应错缝铺设,铺设要平稳,与防水层不得架空,板间拼缝紧密,相邻板块高度一致。
4)保温板应选用专业工具裁切,裁切要求顺直、平整,拼缝严密,不得张口。
若遇到有坡度或者角部有找坡时,板侧应裁成斜口,使拼缝严密。
5)施工时,不得在保温层上放置易燃及溶剂性化学物品,不得在上面加工作业电焊活,清理干净脚底,以保证工作面及板面清洁。
严禁使用硬物、重物冲击保温层。
6)保温板铺设时应错缝铺设,平行于屋脊方向为长向,短向接缝不得有通缝。
挤塑板保温技术交底各位朋友,咱们今天来好好聊聊挤塑板保温技术。
这玩意儿在建筑保温领域那可是相当重要!先来说说挤塑板是啥。
挤塑板啊,就像是给房子穿的一件保暖内衣,能让房子在冬天不那么冷,夏天不那么热。
它是由聚苯乙烯树脂加上其他的一些助剂,通过挤压成型制造出来的板材。
这板材闭孔率高,保温性能杠杠的!咱们在实际操作的时候,得先把墙面清理干净。
就跟咱们洗脸一样,得把脸上的脏东西都洗掉,墙面也得干干净净,不能有灰尘、油污、脱模剂这些东西,不然挤塑板贴上去可不牢固。
我之前就碰到过一个工地,有个小伙子干活毛糙,墙面没清理好就贴挤塑板,结果没过多久就掉了好几块,那叫一个麻烦!然后就是调配胶粘剂。
这个胶粘剂就像是胶水,得把挤塑板牢牢地粘在墙面上。
调配的时候要按照比例来,不能随便乱搞。
搅拌也要均匀,不然有的地方粘得牢,有的地方粘不牢,那可不行。
接下来就是粘贴挤塑板了。
粘贴的时候要从下往上,一块一块地贴。
就像咱们贴瓷砖一样,得贴得整整齐齐的。
而且每块板之间的缝隙不能太大,不然保温效果就不好了。
记得要用专用的工具把挤塑板压实,让它和墙面紧密结合。
有一次我在一个工地上看到,有个师傅贴挤塑板的时候,随便往上一放,也不压实,结果风一吹,板子都晃悠,这能保温才怪呢!还有啊,安装固定件也很重要。
这就像是给挤塑板上了一道保险,让它更牢固。
固定件的数量和位置都要按照要求来,不能少也不能错。
做完这些,还得在挤塑板表面抹一层抹面砂浆。
这就像是给挤塑板穿上了一层外套,不仅能保护挤塑板,还能让整个保温系统更美观。
抹面砂浆也要抹得均匀,不能有厚薄不均的情况。
最后再跟大家强调一下,施工过程中一定要注意安全。
戴好安全帽,系好安全带,别为了赶进度就不顾自己的安危。
总之,挤塑板保温技术虽然不算特别复杂,但每一个环节都要认真对待,不能马虎。
只有这样,才能做出高质量的保温工程,让房子住起来更舒适。
希望大家都能记住这些要点,把活儿干漂亮!。
一、交底编号:________________________二、工程名称:________________________三、交底日期:____年__月__日四、施工单位:________________________五、分项工程名称:屋面挤塑板保温施工一、施工前的准备工作1. 材料准备:确保挤塑板、粘结剂、密封胶等材料符合设计要求和施工规范,并做好材料的防腐处理。
2. 工具准备:准备电钻、切割机、铲刀、水平尺、直角尺、线锤等施工工具。
3. 人员准备:施工人员应熟悉挤塑板施工工艺、安全操作规程及本安全技术交底内容。
二、安全技术措施1. 施工现场应保持整洁,合理布置施工场地,确保施工通道畅通。
2. 施工人员必须穿戴安全帽、安全带、防护眼镜等个人防护用品。
3. 施工过程中,注意防滑、防坠落,严禁在施工现场追逐打闹。
4. 高空作业时,必须系好安全带,并设置安全防护网,确保施工安全。
5. 使用切割机、电钻等电动工具时,确保工具完好,并严格执行操作规程。
6. 挤塑板搬运过程中,注意轻拿轻放,防止划伤或损坏。
7. 粘结剂、密封胶等材料应储存在通风、干燥处,并严格按照产品说明使用。
8. 施工过程中,严禁吸烟、动火,防止火灾事故发生。
9. 施工现场应配备灭火器、消防沙等消防设施,确保消防通道畅通。
三、施工步骤及注意事项1. 清理基层:对屋面基层进行清理,确保表面平整、干净,无油污、浮尘等。
2. 基层处理:根据设计要求,对基层进行找平、防水处理。
3. 铺设挤塑板:将挤塑板按设计要求铺设在基层上,注意板面平整,缝隙均匀。
4. 粘结剂涂抹:在挤塑板背面均匀涂抹粘结剂,厚度适中。
5. 铺设挤塑板:将涂抹粘结剂的挤塑板粘贴在基层上,确保板面平整,缝隙均匀。
6. 密封处理:对挤塑板接缝处进行密封处理,防止雨水渗透。
7. 检查验收:施工完成后,对屋面挤塑板保温层进行质量检查,确保施工质量符合设计要求。
四、应急处理措施1. 如遇火灾事故,立即启动消防应急预案,组织人员进行灭火。
挤塑板(XPS)外墙外保温施工技术交底
本文介绍了挤塑板(XPS)保温施工技术交底的相关材料
和操作工艺。
保温系统材料包括粘结砂浆、挤塑板、耐碱性网格布、抹面胶浆和机械锚固栓。
操作工艺分为墙面体系和屋面体系两部分。
在墙面体系中,首先要彻底清理基层表面的灰尘和混凝土块,并用1:3水泥砂浆进行找平。
然后拌制粘结砂浆,每袋
40KG需要10KG干净水(水灰比0.25:1),用量为10KG-
13KG/㎡。
拌制后的粘接砂浆应在2小时内用完,且在使用过
程中不可再加水拌制。
粘贴挤塑板时采用满粘法,涂抹粘接的工作平台应避免直接放置在风口处。
粘结砂浆以指触方法确定可以使用,每粘贴一片挤塑板前应用抹刀搅拌一下粘结砂浆以避免结皮。
将挤塑板粘贴在墙上后,要用水平尺压平操作保证平整度和粘贴牢固,板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。
在屋面体系中,同样需要清理基层表面的灰尘和混凝土块,并用1:5水泥砂浆进行找平。
拌制粘结砂浆时,每袋40KG
需要10KG干净水(水灰比0.25:1),用量为10KG-13KG/㎡。
粘贴挤塑板时采用满粘法,板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。
在涂抹粘接的工作平台时,也应避免直接放置在风口处。
最后,要用2公分1:
3水泥砂浆进行找平层。
总之,在施工过程中,要注意结构墙面清理、砂浆找平层、拌制粘结砂浆、粘贴挤塑板等要点,以确保保温施工效果。
屋面挤塑板技术交底一、工程概述本次施工涉及的屋面需要采用挤塑板进行保温隔热处理。
屋面面积约为_____平方米,挤塑板的铺设将有效提高屋面的保温性能,降低能耗,增强居住或使用的舒适度。
二、材料要求1、挤塑板:应选用密度、导热系数、抗压强度等性能符合设计要求的挤塑聚苯乙烯泡沫塑料板。
外观应平整,无明显收缩变形和膨胀变形,无明显掉粒和杂质。
2、粘结剂:采用专用的聚合物粘结砂浆,其粘结强度、耐水性等性能应符合相关标准。
3、固定件:使用塑料膨胀螺栓,其规格和性能应与挤塑板及基层墙体相匹配。
三、施工准备1、基层处理:屋面基层应平整、干燥、干净,无油污、脱模剂等妨碍粘结的附着物。
突出屋面的结构及基层转角处应做成圆弧形,半径不小于 50mm。
基层表面应进行清扫和处理,确保基层牢固、平整。
2、材料准备:根据施工面积和进度,提前准备好所需的挤塑板、粘结剂、固定件等材料,并确保材料质量合格。
3、工具准备:准备好抹子、刮刀、靠尺、电动搅拌器、冲击钻等施工工具。
4、技术准备:施工人员应熟悉施工图纸和技术交底,明确施工工艺和质量要求。
四、施工工艺1、弹控制线:根据屋面的设计要求,在基层上弹出水平和垂直控制线,以确保挤塑板的铺设位置准确。
2、配粘结剂:将聚合物粘结砂浆按照产品说明书的要求进行配制,搅拌均匀,静置 5 分钟后再次搅拌备用。
3、粘贴挤塑板:在挤塑板背面涂抹粘结剂,涂抹面积不应小于挤塑板面积的 40%。
将涂抹好粘结剂的挤塑板迅速粘贴在基层上,并用靠尺压平,确保板与基层之间粘结牢固,无空鼓、翘曲现象。
挤塑板应错缝拼接,相邻板之间的缝隙不应大于 2mm,板的高差不应大于 15mm。
4、安装固定件:当挤塑板粘贴面积较大时,应在板的中间部位安装固定件。
用冲击钻在基层上钻孔,深度应不小于基层墙体的有效锚固深度。
将塑料膨胀螺栓插入孔内,用螺丝刀拧紧固定。
5、填缝处理:用专用的填缝材料将板与板之间的缝隙填充密实,确保屋面的整体性和密封性。
