外墙石墨聚苯保温板施工技术交底
- 格式:docx
- 大小:575.34 KB
- 文档页数:8
外墙聚苯板技术交底咱今天就来好好唠唠外墙聚苯板这档子事儿。
前段时间,我去了一个工地,那场面,热火朝天的。
工人们都在为建筑外墙的施工忙活着。
我就在旁边看着,发现这外墙聚苯板的施工还真不是个简单活儿。
先来说说这聚苯板是啥吧。
聚苯板就像是给外墙穿上了一层厚厚的保暖衣,能让房子在冬天的时候不那么冷,夏天的时候不那么热,作用可大了。
施工前,那准备工作可得做足了。
墙面得清理干净,不能有啥灰尘、油污啥的,要不然聚苯板贴上去也不牢固。
还有啊,得把工具都准备齐全,像什么抹子、卷尺、靠尺,一个都不能少。
开始贴聚苯板的时候,要从下往上贴。
先在墙面上抹上一层粘结砂浆,这就跟抹面包上的果酱似的,得抹均匀了。
然后把聚苯板按上去,用手轻轻按压,让它和墙面贴合得紧紧的。
这过程中,还得注意聚苯板之间的缝隙,不能留太大的缝,要不然风啊、雨啊都能钻空子。
我就看到有个工人师傅,贴的时候特别细心。
他先用靠尺量好尺寸,然后小心翼翼地把聚苯板放上去,一点一点地调整位置,就跟在雕琢一件艺术品似的。
贴完一块,他还会用手再摸一遍,看看有没有不平整的地方。
固定聚苯板也有讲究。
得用锚固件把聚苯板固定在墙面上,这锚固件就像是一个个小钉子,把聚苯板牢牢地钉在墙上。
而且锚固件的数量和位置都有要求,不能随便乱来。
在拼接聚苯板的时候,要保证拼接处的平整度。
如果有不平整的地方,还得用打磨工具打磨一下,让它们拼接得严丝合缝。
还有啊,施工过程中得注意安全。
工地上到处都是材料和工具,一不小心就容易磕着碰着。
我在那的时候,就看到有个小伙子跑得急,差点被地上的一块木板绊倒。
施工完成后,还得检查一遍。
看看聚苯板有没有贴牢固,有没有裂缝,要是有问题,得及时返工。
总之,外墙聚苯板的施工可不是闹着玩的,每一个环节都得认真对待,这样才能保证房子的外墙既美观又实用。
希望大家在做这个工作的时候,都能多上点心,把活儿干漂亮了!。
石墨聚苯板外墙保温技术交底一、概述石墨聚苯板外墙保温技术是采用石墨聚苯板作为保温材料,加固外墙,提高外墙的保温性能。
该技术不仅提高了房屋的保温性能,还可以有效地节省能源和降低建筑的能源消耗。
二、工程流程1.首先,进行工程前的调查和勘察工作。
通过对现场进行调研,了解墙体的材料和结构特点。
2.根据墙体结构,选择合适的保温材料和厚度,并确定保温层的位置和尺寸。
3.对墙体进行清洗和处理,使其干净整洁。
4.在保温层上涂抹聚合物水泥浆,并将石墨聚苯板粘贴到保温层上。
在石墨聚苯板之间填充胶水,以确保保温层的完整性和牢固性。
5.在石墨聚苯板上贴网格布,再次涂抹聚合物水泥浆,从而形成一个坚固的外墙保温层。
6.最后,进行抹面处理,使保温层与墙面完全融合,达到美观牢固的效果。
三、注意事项1.在施工过程中,必须严格按照施工规范执行,确保施工质量。
2.确保施工现场的安全。
施工人员应佩戴安全带,并在施工现场设立警示标志。
3.施工过程中注意环保,确保不会对环境造成污染。
4.施工结束后,必须对施工现场进行清理,并妥善处理施工废料。
四、优点和应用范围石墨聚苯板外墙保温技术具有以下优点:1.保温性能良好,可大幅度提高墙体保温性能。
2.施工简单、快速、方便,降低了人工费用和时间成本。
3.可根据不同墙体材料和结构采用不同的保温材料和厚度,提高施工的灵活性。
4.耐久性好,维修成本低,减少了后期维护的费用和工期。
石墨聚苯板外墙保温技术适用范围广泛,可应用于建筑物的外墙、屋顶、地面等部位的保温工程。
特别是在北方地区、高层建筑、钢结构建筑等需要高效保温的场所更加适用。
五、总结石墨聚苯板外墙保温技术是一种可靠的保温技术,在建筑节能和环保方面有着重要的作用。
在实际应用中,必须严格按照施工规范,确保施工质量和人员安全,以达到良好的保温效果和美观的外观效果。
保温板错缝及转角示意图
)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的
”型进行铺贴,不得拼贴,窗口上端
左右。
拼缝距洞口四周距离
)檐沟部位的上下及侧面应采用石墨模塑聚苯板整体包覆。
)基层墙面上保温系统的抹面层应延伸到空调机搁板上下表面的圆弧,并附加耐碱玻纤网格布增强处理;
)空调机搁板饰面层上表面宜向外有不小于6﹪的泛水坡度;
)墙身变形缝的金属盖缝板应在石墨模塑聚苯板粘贴前按设计定位,并采用塑料锚栓将其牢固地固定在基层墙体上;
)在墙身变形缝内填塞双面涂抹胶粘剂的难燃型膨胀聚苯板。
填缝深度应大于缝宽。
表C2-1工程名称********项目交底日期2014年月日施工单位*****建筑工程有限公司分项工程名称装修工程交底提要外墙石墨聚苯保温板施工2)、固定件参考数量:涂料面层每平方米约 4个;面砖面层每平方米约 6 -7个;防火隔离带打钉每50-60公分一个,每块板不少于两个锚固件。
洞口四周及阳角处锚固件距边缘200mm,间距300mm。
3)、锚栓安装后,塑料圆盘不应高出石墨聚苯板面,如有应进行扩孔处理;4、打底1)、正常情况下保温板粘贴完24小时后,可以对保温板缝(2mm以上)及板面缺陷处进行修补处理。
所有板缝必须在做防护面层之前用聚苯板窄条加以修补。
2)、在对保温板面层修补完成后,必须对保温基面进行整体检查,并打磨找平,严格控制保温板基层的平整度和垂直度。
3)、对于空调板预留的洞口处,套管与保温板间空隙需打发泡胶处理。
4)、保温板打磨处理完的要求如下:保温层允许偏差项次项目允许偏差(mm)检验方法审核人交底人接受交底人表C2-1工程名称********项目交底日期2014年月日施工单位*****建筑工程有限公司分项工程名称装修工程交底提要外墙石墨聚苯保温板施工1 表面平整 4 2m靠尺、直尺2 阴,阳角垂直 4 2m拖线板3 阴,阳角方正4 200mm方尺4 立面垂直度 4 2m靠尺、直尺5 板块间高差(含接茬高差) 1 钢尺5、抹聚合物砂浆底层将聚合物砂浆均匀地抹在石墨聚苯板上,厚度约2mm。
6、粘贴玻璃纤维网格布、挂镀锌网片1)、先在门窗洞口四角加一层网格布进行加强,洞口四角网格布尺寸为300mm×200mm 与大墙面的网格布搭接在门窗口周边的加强网格布之上;洞口四周及大角处应保证两层网格布包角,钢丝网墙面顺序为:翻包或正包玻纤网一道铺钢丝网正包网格布一道。
2)、对于门窗口及其它洞口四周的石墨聚苯板端头应用网格布和粘结砂浆将其包住,也只在此时,允许石墨聚苯板端边处抹粘结砂浆;审核人交底人接受交底人表C2-1工程名称********项目交底日期2014年月日施工单位*****建筑工程有限公司分项工程名称装修工程交底提要外墙石墨聚苯保温板施工3)、将大面积网格布沿长度、水平方向绷直绷平,注意将网格布弯曲的一面朝里,用抹子由中间向上,下两边将网格布抹平,使其紧贴底层聚合物砂浆,网格布搭接宽度不小于100mm,局部搭接处可用聚合物砂浆补充原底层砂浆的不足处,不得使网格布皱褶空鼓、翘边;钢丝网做法同玻纤网,只是应用锚固件的双层垫片夹住钢丝网,搭接宽度不小于80mm。
外墙聚苯板保温技术交底技 术 交 底 记 录表C2-1 编号2017-002 工 程 名 河北省老年商交底日施工单位 河北中为建筑分项工外墙聚苯保交底提要 1#、5#、6#楼、商业粘贴聚苯保温板交底内容:技术总工 周保奎分管负责人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一、施工准备1.1材料要求:1.1.1保温55mm (东西山墙)\70mm (飘窗)等厚,具体位置详图纸说明。
1.1.2聚合物砂浆胶粘剂(与聚苯板配套产品),可操作时间≥2小时。
1.1.3聚合物抗裂砂浆:可操作时间≥2小时。
1.1.4塑料玻纤网格布。
1.1.5机械锚固件:不锈钢螺钉、塑料套管、圆盘。
所有材料均应符合《外墙外保温施工技术规程(聚苯板玻纤网格布聚合物砂浆做法)》(DBJ/J01-38-2002)的要求。
1.2施工机具、电动搅拌器、电动打磨机、铁锹、壁纸刀、剪刀、钢丝刷、钢丝、扫帚、棕刷、开刀、墨斗、抹子、压子、托线板、2m 靠尺。
1.3作业条件:1.3.1操作地点风力不大于5级,雨天不能施工。
1.3.2清除施工基层上的浮灰、疏松物、油污和其它废弃物。
油污用草酸、火碱溶液擦洗并用清水冲净。
二、操作工艺技 术 交 底 记 录表C2-1 编号2017-002 工 程 名 河北省老年商交底日施工单位 河北中为建筑分项工外墙聚苯保交底提要 1#、5#、6#楼、商业粘贴聚苯保温板交底内容:技术总工 周保奎分管负责人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、工艺流程乳胶漆饰面:结构基层处理、材料及工作准备——吊垂直线、弹控制线——基面润湿——抹粘贴砂浆——粘贴翻包网格布——粘贴聚苯板——安装锚固件塑料套管、固定锚固件——抹底层抗裂砂浆——耐碱玻纤网格布——抹面层抗裂砂浆——验收合格——面层施工(乳胶漆)注意部分墙面(砌体墙面)需甩浆—1:2.5水泥砂浆找平2、基层清理,主要把基层上粘结的松动混凝土、砂浆、灰浆等清理干净,油漆、油污等用火碱水清刷干净,其余杂物清扫干净后,在施工前一天洒水湿润。
编号:北湖片区配套幼儿园建设工程项目交底部位外墙保温工程名称施工单位四川熙韵建筑工程有限公司日期2017 年12 月2 日交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺。
交底内容:外墙保温技术交底一、施工准备1、主要材料螺栓。
2、主要机具3、施工工具:30mm后挤塑板、界面砂浆,聚合物胶粘剂,耐碱网格布,复合热镀锌电焊网,塑料:龙门吊、搅拌器等。
有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m靠尺等。
4、外墙保温做法:1.8mm厚聚合物抗裂砂浆内嵌埋镀锌钢丝网饰面基层2.30mm厚聚苯板用镀锌钢丝网锚固件卡紧每块聚苯板至少应有五个锚固点,板缝应挤紧。
二、操作工艺1、工艺流程结构基层处理、材料及工作准备一一吊垂直线、弹控制线一一基面润湿一一抹粘贴砂浆一粘贴聚苯板一一安装锚固件塑料套管、固定锚固件一一抹底层抗裂砂浆一一镀锌钢丝网一一抹面层抗裂砂浆一一验收合格一一面层施工2、基层处理工程的结构墙体基面必须清理干净,对并检验墙面平整度和垂直度。
用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。
3、设置控制线在墙面阴角的部位,垂直22#钢丝,用经纬仪校正其垂直度,上下固定,在外墙皮的四周用水准仪测设,用墨斗弹出七层窗台水平线,以水平、垂直总控制线为基准按间距 1.2m划分区段控制网,找墙间规矩,用5kg线坠和抄平水管校核。
4、安装挤塑板(1)挤塑板规格:标准板面尺寸为600 X 900对角线误差± 2mm非标准板按实际需要尺寸加工。
尺寸允许偏差± 2mm大小面垂直。
(2)粘贴砂浆一次配制量以2h内用完为宜。
(3)聚苯板自上往下、错缝依次粘贴,贴板前要比试两块板间的厚度、缝隙是否平整、严密。
若不平、不严时需要修平整,缝隙严密后,再打胶,聚苯板粘贴采用满粘法,胶厚5mm。
外墙苯板施工技术交底一、工程概况本工程为_____,位于_____,建筑面积为_____平方米。
建筑高度为_____米,结构形式为_____。
外墙保温采用苯板保温系统,以提高建筑物的保温性能和节能效果。
二、施工准备1、材料准备苯板:规格为_____,密度不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。
胶粘剂:与苯板相容性良好,拉伸粘结强度不小于_____MPa。
抹面胶浆:具有良好的柔韧性和抗裂性能,拉伸粘结强度不小于_____MPa。
耐碱玻纤网格布:单位面积质量不小于_____g/m²,断裂强力(经、纬向)不小于_____N/50mm。
锚栓:塑料膨胀锚栓,有效锚固深度不小于_____mm,单个锚栓抗拉承载力标准值不小于_____kN。
2、工具准备电动搅拌器、抹子、阴阳角抿子、靠尺、托线板、墨斗、壁纸刀等。
3、作业条件外墙基层已验收合格,表面平整、清洁,无油污、脱模剂等妨碍粘结的附着物。
外墙门窗框已安装完毕,并通过验收。
施工现场环境温度和基层表面温度在施工及施工后 24 小时内不得低于 5℃,风力不大于 5 级。
三、施工工艺流程1、基层处理清理基层表面的浮灰、油污、脱模剂等杂物。
对基层表面不平整处进行剔凿或修补,用 1:3 水泥砂浆找平。
在外墙阴阳角、门窗洞口周边等部位挂垂直基准线和水平控制线。
2、粘贴苯板采用点框法或条粘法在苯板背面涂抹胶粘剂,胶粘剂面积不得小于苯板面积的 40%。
将苯板粘贴在基层上,用靠尺和托线板随时检查平整度和垂直度,板与板之间的缝隙不得大于 2mm,板间高差不得大于 15mm。
粘贴完成后 24 小时内不得触动苯板。
3、安装锚栓在苯板粘贴 24 小时后,按设计要求的位置钻孔安装锚栓,锚栓的数量和位置应符合设计要求。
锚栓入墙深度应符合要求,圆盘应压住苯板。
4、抹底层抹面胶浆在苯板表面均匀涂抹一层底层抹面胶浆,厚度约 2-3mm。
聚苯板外墙外保温技术交底随着建筑行业的发展,聚苯板外墙外保温技术应用越来越广泛。
本文将介绍聚苯板外墙外保温技术的基本原理、施工工艺及注意事项。
1. 基本原理聚苯板外墙外保温技术是将聚苯板作为保温材料,固定在建筑外墙表面,形成一层保温层。
其基本原理是通过聚苯板的导热系数低,能够减少室内热量向外散失,提高建筑的保温性能。
2. 施工工艺2.1 预处理在施工之前,必须对外墙进行清洁,并检查外墙表面是否存在裂缝、空鼓等问题。
如有问题,必须先修复修补。
2.2 材料准备聚苯板外墙外保温所需的材料包括聚苯板、胶粘剂和固定件等。
这些材料必须符合相关标准,并在施工现场进行验收。
2.3 聚苯板安装首先,将胶粘剂均匀涂抹在聚苯板的表面。
然后,将聚苯板按照一定的规格和要求固定在外墙表面。
安装过程中要确保聚苯板之间的接缝处紧密结合,无空隙。
2.4 整体测量聚苯板安装完成后,需要进行整体测量,确保安装的平整度和垂直度符合要求。
3. 注意事项3.1 施工环境聚苯板外墙外保温必须在适宜的施工环境下进行,避免在高温、低温或潮湿环境下施工。
3.2 施工质量施工过程中要严格按照相关技术规范进行操作,确保施工质量。
特别是在聚苯板安装和固定过程中,要注意使用合适的胶粘剂和固定件,以保证安装牢固。
3.3 安全措施在施工过程中,必须做好安全措施,如佩戴合格的安全防护用品,避免发生意外。
以上就是聚苯板外墙外保温技术的基本原理、施工工艺及注意事项。
通过正确的施工和维护,聚苯板外墙外保温技术能够有效提升建筑的保温性能,提高室内舒适度。

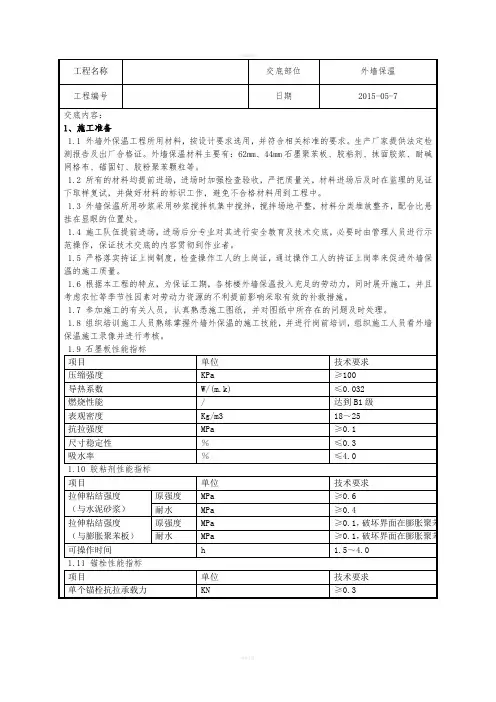

石墨聚苯板外墙保温技术交底工程名称交底部位外墙保温工程编号日期2015-05-7放置2-5分钟,再进行二次搅拌,即可施工。
2.4 粘结石墨聚苯板本工程所采用石墨聚苯板的尺寸为1200×600×44(mm)、1200×600×62(mm)。
非标准尺寸或局部不规则现场裁切,确保切口与板面垂直,墙面边角处石墨聚苯板尺寸大于300mm。
(1)聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。
如下图所示:(2)聚苯板的粘贴应从细部节点(如飘窗、阳台、工程名称交底部位外墙保温工程编号日期2015-05-7合物粘结砂浆灰饼,如下图所示(6)用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。
(7)聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出的工程名称交底部位外墙保温工程编号日期2015-05-7 施工。
2.5 安装锚固栓(1)聚苯板粘结牢固后,应在8~24h内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内30mm(有抹灰层时,不包括抹灰层厚度)。
(2)固定件个数按照每平方米2-3个,下图所示要求放置,任何面积大于0.1m2的单块板必须加固定件,且每块板添加数量不小于4 个。
(3)操作时,自攻螺栓需拧紧,使用根部带切割刀工程名称交底部位外墙保温工程编号日期2015-05-7(3)将大面网格布沿长度、水平方向绷直绷平。
注意将网格布弯曲的一面朝里放置,开始大面积的埋贴,网格布左右搭接宽度100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。
工程编号日期2015-05-7(1)聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。
如下图所示:(2)聚苯板的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴、阳角部位开始向中间进行。
施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度,并要求事先用墨斗弹好底边水平线及100mm 控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。
(3)粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。
当板间缝隙大于2mm时,须用聚苯板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
(4)按照事先排好的尺寸,从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。
如下图所示:工程编号日期2015-05-7聚苯板转角排板示意图(5)首层聚苯板满粘于外墙,其他楼层聚苯板用抹子在每块聚苯板周边涂50mm宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在聚苯板的侧面留设50mm×5mm 宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。
然后再在聚苯板上抹8 个厚10mm ,φ100 的圆形聚合物粘结砂浆灰饼,如下图所示(6)用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。
(7)聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因聚苯板切割不直形成缝隙,要用木锉锉直后再张贴。
一、施工准备(一)作业条件1、先剔除墙面原结构上的各种杂物,包括水泥浆及模板等。
2、用杠尺顺一下所要贴石膏板的一整面墙的平整度及垂直度,用以确定所要贴板的厚度是否会对别的工序有其他的影响,确定是否要剔凿,如需要必须在水泥聚苯板施工之前进行。
(二)材料要求1、水泥聚苯板尺寸:长×宽×厚=9OO×600×50mm。
2、EC-6型砂浆粘结剂及EC-l型表面处理胶浆,EC-5型聚合物砂浆。
3、中碱玻纤布。
(三)施工机具杠尺及弹子板、抹子及开刀、橡皮锤等。
二、质量要求(一)主控项目1、保温板的规格和各项技术指标以及粘结剂的质量均须符合有关标准。
2、保温板与结构墙面必须粘接牢固,无松动现象,保温墙表面平整,无起皮、起皱及裂缝现象。
3、空气层厚度不得小于20mm或设计要求。
(二)一般项目1、板间拼缝宽为5±lmm,板缝必须用粘结剂挤实刮平,粘结牢固。
2、玻纤网布条要贴平,粘实,阴阳角处应拐过100mm。
3、墙面腻子应刮平整,表面无裂缝、起皮及透底现象。
4、保温板安装的允许偏差:三、四、工艺流程墙面清理及剔凿平整→墙面的冲筋及各粘点的布置→在保温板上所要求粘贴条抹灰施工→向墙面贴板,同时保持平整及阴角的方正,条板间的咬口等→板缝的处理,一般采用贴布处理及贴布前的刮平处理、贴布后的覆盖抹灰→对于不同的材质,不同的部位如阴面(西面墙及北面墙)所采用的防潮处理措施。
五、操作工艺(一)基层清理将主体结构墙面上的砂浆及原结构上的木模板等及时清理干净。
(二)水泥聚苯板的粘贴1、在墙体表面上用EC-6型砂浆粘结剂做成宽度小于30mm厚度为10mm的9OO×600条带,留有50mm的排气口。
2、粘结点成两排分布,每排5个,粘结面积不小于板面积的20%。
3、板缝用EC-6型胶嵌缝处理,要求达到与板面平整一致。
4、面层:在水泥聚苯板上抹EC-6型胶后横向满贴玻纤布一遍,如果遇到卫生间处采用水泥聚苯板保温,此时在贴完玻纤布后,抹6mm厚EC-5型聚合物砂浆(即可以防止水分进人,起到保温效果)。
工程名称********** 交底日期2015年4月18日施工单位********项目部分项工程名称交底提要外墙保温技术交底交底内容:一、施工准备:1、技术准备:1.1、技术人员熟悉图纸,对结构层外立面尺寸进行分解,制定聚苯板的拼装排版方案,水平分格缝设于结构层面。
1.2、确定施工顺序:墙体表面处理→准备安装时所需配件→分层安装托架→布置胀栓→抹抗裂砂浆→外饰面层。
1.3、组织施工技术人员进行岗前培训,了解材料特性,参阅有关图纸及施工方案,掌握施工技术要领,进行施工技术交底和安全技术交底。
2、材料准备2.1保温板要求:保温板为难燃型膨胀聚苯板,厚度为30mm,阻燃等级B1级,容重18(18~22)㎏/m3,导热系数≤0.041w/㎡,且自生产之日起。
外保温板进场验收,经项目技术、质检、甲方、监理同意后方可使用。
2.2、聚合物抗裂砂浆:拉伸粘接强度≥0.10 可操作时间≥2h。
2.3机械锚固件:规格8*120 单个锚栓抗拉承载力≥0.30 单个锚栓对系统传热增加值≤0.004W/( m2.k)。
2.4耐碱网布:规格5*5 耐碱断裂强力≥750 , 单位面积质量≥130g/m2。
3、机具准备主要机具包括磅秤、电热丝切割器、电动搅拌器、电锤(冲击钻)、电动打磨器(砂纸)、电动(手动)螺丝刀、壁纸刀、剪刀、钢丝刷、钢丝、扫帚、棕刷、开刀、墨斗、抹子、压子、阴阳角抿子、托线板、2m靠尺等。
4、作业条件4.1、外墙保温施工首先应在基层使用质量验收合格后进行4.2、外保温板放样:依据施工图纸,按放样图进行现场安装。
4.3、墙体螺杆眼堵洞完毕,各专业隐检验收合格审核人交底人接受交底人工程名称 ********** 交底日期 2015年4月18日施工单位 ********项目部分项工程名称交底提要 外墙保温技术交底交底内容:审核人交底人接受交底人4.4、作业环境温度不低于5℃,风力不大于5级,风速不大于5m/s ,夏天应避免阳光暴晒,雨天不能施工。
外墙保温石墨聚苯板技术交底河北大元建业集团股份有限公司№:(津建安表22)石墨聚苯板条塞入并磨平;6.石墨聚苯板应以长向水平铺贴,保证连续结合,上下两排板宜竖向错缝1/2板长,局部最小错缝不得小于200mm;7.石墨聚苯板与基体或基层粘结砂浆在铺贴压实后,砂浆的铺盖面积约占板面的70%以上,粘结砂浆控制厚度为10±0.5mm以保证粘结牢固;8.墙身拐角处,应先排好尺寸,按所需尺寸载切石墨聚苯板,并垂直错缝连接,保证墙身拐角处垂直完整;9.粘贴墙身阳角及窗口两侧阳角时,应先弹出基准线作为控制阳角上下竖直的依据;门窗洞口四周采用整板拼接,不允许用碎板拼凑。
10.粘贴石墨聚苯板前,墙身上的水落管支架、各种进户管线、其它外墙予埋件及支托架,必须按设计图纸及施工验收规程的要求安装完毕;图5-7 伸缩缝做法示意图3.1安装固定件打底1.石墨聚苯板接缝不平处应用衬有平整处理的粗砂纸打底,打磨动作宜为轻柔的圆周方向,不要沿着与石墨聚苯板接缝平行方向打磨,(窗口的细部做法要以蓝图节点详图为准)2.打磨后应用刷子或压缩空气清除干净表面的碎屑及浮灰。
3.6划分格凹线条1.根据设计分格用墨斗弹出分格线的位置,并进行水平或竖向校正;2.按照弹好的分格线在石墨聚苯板上安好定位靠尺,使用开槽机将石墨聚苯板切3.成凹口开槽后的石墨聚苯板厚度不能小于15mm;4.对不顺直的凹口要进行修整。
3.7抹聚合物砂浆底层将聚合物砂浆均匀地抹在石墨聚苯板上,厚度约2mm。
3.8粘贴玻璃纤维网格布、挂镀锌网片1.先在门窗洞口内侧周边以及洞口四角加一层网格布进行加强,洞口四角网格布尺寸为300mm×200mm大墙面的网格布搭接在门窗口周边的加强网格布之上;窗口防踩踏示意图2.对于门窗口及其它洞口四周的石墨聚苯板端头应用网格布和粘结砂浆将其包住,也只在此时,允许石墨聚苯板端边处抹粘结砂浆;其他详细做法要严格按照蓝图,节点详图施工,3.将大面积网格布沿长度、水平方向绷直绷平,注意将网格布弯曲的一面朝里,用抹子由中间向上,下两边将网格布抹平,使其紧贴底层聚合物砂浆,网格布左右搭接宽度不小于100 mm,上下搭接宽度不小于100mm,局部搭接处可用聚合物砂浆补充原底层砂浆的不足处,不得使网格布皱褶空鼓、翘边;4.在装饰凹缝处,应沿凹槽将网格布埋入底层聚合物砂浆内,若网格布在此处断开,必须搭接,搭接宽度不小于65mm;5.对于首层水平网(脚手眼),洞口四周留出100mm范围内抹粘结砂浆及埋贴网格布后不抹面层砂浆,待大面积施工完毕后修补;6.在墙身阴阳角处须从两连墙身埋贴的网格布双向绕角且相互搭接,各面搭接宽度不小于200mm。
石墨聚苯板技术交底外墙保温石墨聚苯板技术交底河北大元建业集团股份有限公司№:(津建安表22)说明:本工程为剪力墙结构,主体已施工完毕,外墙为后贴70mm厚石墨聚苯板,局部为粘贴30厚石墨聚苯板或30厚保温砂浆,石墨聚苯板耐火等级为级;每层设置防火隔离带,防火隔离带选用岩棉,饰面面层为外墙涂料。
、施工部署及准备、施工机具:外接电源设备、电动搅拌器、开槽器、云石机、电锤、冲击钻、手工锯、壁纸刀、螺丝刀、垫片、钢丝刷、刮刀、抹子、托线板、靠尺、墨斗、钢丝、线坠、油漆刷等。
、主要材料准备:满足施工生产的需要按时间段、分批进场、集中码放整齐;主要材料有:70mm厚石墨聚苯板、水泥砂浆、抗裂砂浆、膨胀螺栓、玻纤网格布、镀锌钢丝网等。
二、主要施工工艺流程及施工方法、施工工艺流程面层为外墙涂料的外墙保温做法:材料工具准备基层墙体交接检查材料工具准基层墙体交测量、放线基层清理、石墨聚苯板施工工艺:根据工程进度及现场情况,可分单组双向或双组同向流水作业,即单组安装石墨聚苯板由下到上施工,抹灰由上到下施工;常温施工时流水间隔12小时以基层处理彻底清除基层表面的浮灰、油污、脱模剂、空鼓及风化物等影响粘贴强度的材料。
对空鼓、脱层、孔洞、裂缝等基层质量缺陷进行修补,并达到相关标准;基层找平:用1:3水泥砂浆,用2m 靠尺检查最大偏差应小于2mm ;贴网格布并将网格布压入 抹面层抗裂砂浆 贴网格布并将网格布压入 验收 空调管、栏杆洞修补防冻剂及其它聚合物等。
严禁胶浆固定化后二次加水粉混用。
三,安装石墨聚苯板.石墨聚苯板切割用电热丝切割器或工具刀切割,长短边垂直;.网格布翻包:变形缝两侧、门窗孔洞边等处的石墨聚苯板上予贴窄幅网格布,翻包部分宽度约100mm;.条点法:用抹子在每块石墨聚苯板周边涂宽50mm从边缘向中间逐渐加厚专用粘结砂浆,最厚处达10mm然后再在石墨聚苯板上抹条形专用粘结砂浆,再进行粘贴。
.涂好聚合物砂浆的石墨聚苯板必须立即粘贴在墙面上,动作要迅速,以防止板长,局部最小错缝不得小于200mm;.石墨聚苯板与基体或基层粘结砂浆在铺贴压实后,砂浆的铺盖面积约占板面70%以上,粘结砂浆控制厚度为10±0.5mm以保证粘结牢固;.墙身拐角处,应先排好尺寸,按所需尺寸载切石墨聚苯板,并垂直错缝连接,保证墙身拐角处垂直完整;.粘贴墙身阳角及窗口两侧阳角时,应先弹出基准线作为控制阳角上下竖直的依据;门窗洞口四周采用整板拼接,不允许用碎板拼凑。
外墙石墨聚苯保温板施工技术交底引言随着节能环保意识的不断提高,建筑节能已成为当前建筑行业的一个重点领域。
建筑外保温系统在建筑节能中占有重要地位,而外墙保温材料的选择和施工技术也直接影响到建筑外墙保温效果和使用寿命。
本文介绍了外墙石墨聚苯保温板的施工技术和注意事项,以及其对保温效果的影响。
石墨聚苯保温板的特点石墨聚苯保温板是一种高性能保温材料,具有以下特点:•低导热系数:石墨聚苯保温板的导热系数较低,对保温效果有利。
•良好的保温性能:由于石墨聚苯保温板表面光滑,能够防止水分渗透,从而提高保温性能。
•高强度:石墨聚苯保温板的强度较高,适合在外墙保温系统中使用。
•环保:石墨聚苯保温板不含CFC、HCFC等有害物质,具有较好的环保性能。
因此,石墨聚苯保温板越来越受到建筑业的青睐,成为常用的保温材料之一。
施工准备工作1.工具准备:带刃铲子、扁铲、电动工具(电动钻、电锤、切割机)、黑板钉、捆扎带、掏粉机等。
2.清理基层表面:在基层表面上清除浮灰、油污、水泥渣等杂物,确保基层表面平整、干燥、无积尘。
3.基层处理:强度较差的基层需要进行处理,比如刨平、削平、打洞、补平等。
施工步骤1.粘贴网格布:将70g/m2网格布铺贴在保温板表面上,每块保温板上至少要铺贴两块网格布,垂直方向交叉铺设,靠边缘处多铺一些。
2.掺制胶浆:将建筑胶粉、石膏粉、水混合均匀,制成胶浆。
掺制比例为3:1:1(建筑胶粉:石膏粉:水),搅拌均匀后需要待用。
3.胶浆涂抹:将掺好的胶浆均匀涂抹在石墨聚苯保温板的背面,同时在建筑墙面上也要涂上一层胶浆。
4.粘贴保温板:将涂有胶浆的石墨聚苯保温板贴在涂过胶浆的建筑墙面上,用力按压,使其牢固粘贴。
5.连角处理:在构造部位和立面角处,用切割机将石墨聚苯保温板切成45度斜面,贴上保温板后,将构造部位和立面角处的网格布与相邻部位的网格布折叠,剪掉多余部分,用胶浆封闭填充石墨聚苯保温板两侧。
6.粘贴腰线:在石墨聚苯保温板的上部和下部粘贴防撞腰线,固定在墙面上。
做
分
项
工
程
施
工
技
术
交
底时,应
填
写
“
分
项
工
程
名称”栏,其
他
技
术
交
底
可
不
填写。
1-
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不。
