外墙挤塑板施工技术交底
- 格式:doc
- 大小:32.50 KB
- 文档页数:13

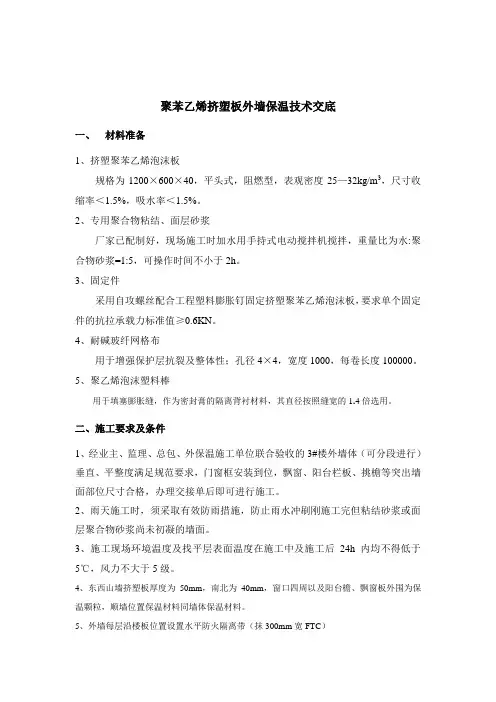

聚苯乙烯挤塑板外墙保温技术交底一、材料准备1、挤塑聚苯乙烯泡沫板规格为1200×600×40,平头式,阻燃型,表观密度25—32kg/m3,尺寸收缩率<1.5%,吸水率<1.5%.2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆=1:5,可操作时间不小于2h。
3、固定件采用自攻螺丝配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值≥0。
6KN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4×4,宽度1000,每卷长度100000。
5、聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1。
4倍选用.二、施工要求及条件1、经业主、监理、总包、外保温施工单位联合验收的3#楼外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5℃,风力不大于5级.4、东西山墙挤塑板厚度为50mm,南北为40mm,窗口四周以及阳台檐、飘窗板外围为保温颗粒,顺墙位置保温材料同墙体保温材料。
5、外墙每层沿楼板位置设置水平防火隔离带(抹300mm宽FTC)三、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺丝用及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其它抹灰专用工具。
5 工艺流程1、清理砼墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2、剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
外墙挤塑板施工技术交底技术交底记录表C2—1 工程名称施工单位交底提要交底内容:北京工具厂经济适用房项目2号楼工程编号01—C2—014 交底日期2009年12月31日北京住四北京工具厂经济适用房项目部分项工程名称大模保温内置施工技术交底一、施工准备1、技术准备项目总工牵头,组织专业技术人员熟悉施工图纸,了解设计意图,按各栋号各单元的划分及保温板厚度绘制大模板加工图,及时与加工厂家联系,提出加工制作和进场计划. 了解外墙外保温聚苯板材料的性能,掌握施工要领,明确施工顺序,分析过程问题,针对施工过程中会出现的问题制定有效防护措施,确保施工质量。
2、材料准备保温材料:本体系做法为现浇混凝土大模内置发泡聚苯板,保温板厚度为发泡聚苯板。
保温板规格为2750×1220×75mm,垂直面为企口,水平面为平口. 3、机具准备壁纸刀、盒尺、靠尺、墨斗和装运聚苯板的专用工具。
二、工艺流程绑扎墙体钢筋并加垫块→ 从阴阳角开始安装保温板→ 保温板上安装插接栓与墙体钢筋绑扎→立内外侧墙体模板→ 安装穿墙螺栓、紧固螺栓并调垂直→浇筑混凝土→拆除模板→清理聚苯板面→局部用保温砂浆修补及填穿墙孔→利用插接栓钢垫圈安装耐碱玻纤网格布→聚合物抗裂砂浆抹灰找平层→涂料饰面层装修。
三、操作工艺1、墙体钢筋绑扎完成后,将绑扎丝头朝内,外立面保护层垫块采用50*50mm的预知水泥砂浆垫块,按600*600mm梅花型布置,并且每块保温板内不少于6块,保证保护层厚度并确保保护层厚度均匀一致。
2、根据外墙墙体的浇筑高度、长度尺寸、洞口位置及阴阳角的变化,结合保温板长度尺寸,提前合理进行保温板的裁割。
裁割保温时采用加热电阻丝,或使用壁纸刀和小型掐钳,在平整的操作平台上进行裁割,用墨线弹出需裁割缝口线,用标尺控制裁割,并确保裁割口顺直,边角方正,接缝口企合方式正确. 审核人交底人接受交底人第 1 页共 6 页技术交底记录表C2—1 工程名称施工单位交底提要交底内容: 北京工具厂经济适用房项目2号楼工程编号01—C2—014 交底日期2009年12月31日北京住四北京工具厂经济适用房项目部分项工程名称外墙外保温大模保温内置施工技术交底3、将裁割后的保温板进行编号,将保温板就位在墙体钢筋上,固定保温板采用A型钢塑插接栓与墙筋锚固,锚接间距:1~7层400×450,8~14层350×400,15层以上300×350,并呈梅花型布置。
工程编号日期2021年8月27日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
保温层施工前,基层找平层采用20厚1:3水泥砂浆找平层。
二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×60㎜。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。
三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体〔可分段进行〕垂直、平整度满足标准要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层外表温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
四、施工工具电热丝切割器或壁纸刀〔裁挤塑板及网格布用〕、电锤〔拧胀钉螺钉及打膨胀锚固件孔用〕、根部带切割刀片的冲击钻钻头〔为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致〕、手持式电动搅拌器〔搅拌砂浆用〕、其他抹灰专用工具。
五、工流艺程1、基层清理1〕、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2〕、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
3〕、要求粘贴挤塑板外表平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。

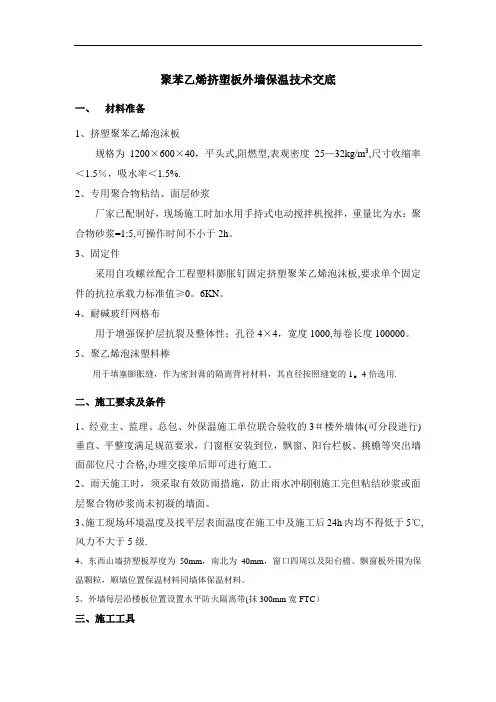

聚苯乙烯挤塑板外墙保温技术交底一、材料准备1、挤塑聚苯乙烯泡沫板规格为1200×600×40,平头式,阻燃型,表观密度25—32kg/m3,尺寸收缩率<1.5%,吸水率<1.5%。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆=1:5,可操作时间不小于2h。
3、固定件采用自攻螺丝配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值≥0.6KN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4×4,宽度1000,每卷长度100000。
5、聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1.4倍选用。
二、施工要求及条件1、经业主、监理、总包、外保温施工单位联合验收的3#楼外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5℃,风力不大于5级。
4、东西山墙挤塑板厚度为50mm,南北为40mm,窗口四周以及阳台檐、飘窗板外围为保温颗粒,顺墙位置保温材料同墙体保温材料。
5、外墙每层沿楼板位置设置水平防火隔离带(抹300mm宽FTC)三、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺丝用及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其它抹灰专用工具。
5 工艺流程四、基层清理1、清理砼墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2、剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
技术交底记录求事先用墨斗弹好底边水平线及100mm控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。
3)、粘贴挤塑板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。
当板间缝隙大于2mm时,须用挤塑板条将缝塞满或发泡剂填平,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm 的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
4)、按照事先排好的尺寸切割挤塑板(用电热丝切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。
5)、用抹子在每块挤塑板周边涂100mm 宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在挤塑板的下侧留设50mm宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。
然后再在挤塑板上抹10mm厚φ100 的圆形聚合物粘结砂浆灰饼(如下图所示)。
6)、用框点法涂好聚合物砂浆的挤塑板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
框点法涂抹聚合物粘结砂浆时,粘贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于挤塑板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。
7)、挤塑板按照上述要求贴墙后,用2m 靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因挤塑板切割不直形成缝隙,要用木锉锉直后再张贴。
8)、挤塑板与基层粘结砂浆在铺贴压实后,砂浆的覆盖面积约占板面的50%。
以保证挤塑板与墙体粘结牢固。
9)、网格布翻包:从拐角处开始粘贴大块挤塑板后,遇到阳台、窗洞口、挑檐等部位需进行耐碱玻纤网格布翻包及加强;即在基层墙体上用聚合物粘结砂浆预贴网格布,翻包部分在基层上粘结宽度不小于80mm,且翻包网格布本身不得出现搭接(目的是避免面层大面施工时在此部位出现三层网格布搭接导致面层施工后露网)。
挤塑板外墙保温施工技术交底工程编号日期 8月27日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
保温层施工前,基层找平层采用20厚1:3水泥砂浆找平层。
二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×60㎜。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。
三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其它抹灰专用工具。
五、工流艺程1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。
聚苯乙烯挤塑板外墙保温技术交底一、材料准备1、挤塑聚苯乙烯泡沫板规格为1200×600×40,平头式,阻燃型,表观密度25—32kg/m3,尺寸收缩率<1.5%,吸水率<1.5%。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆=1:5,可操作时间不小于2h。
3、固定件采用自攻螺丝配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值≥0.6KN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4×4,宽度1000,每卷长度100000。
5、聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1.4倍选用。
二、施工要求及条件1、经业主、监理、总包、外保温施工单位联合验收的3#楼外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5℃,风力不大于5级。
4、东西山墙挤塑板厚度为50mm,南北为40mm,窗口四周以及阳台檐、飘窗板外围为保温颗粒,顺墙位置保温材料同墙体保温材料。
5、外墙每层沿楼板位置设置水平防火隔离带(抹300mm宽FTC)三、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺丝用及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其它抹灰专用工具。
5 工艺流程四、基层清理1、清理砼墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2、剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
挤塑板施工技术交底一、引言挤塑板作为一种新型的建筑隔热材料,在现代建筑中得到了广泛的应用。
为了保证挤塑板施工质量和效果,进行施工技术交底是非常重要的。
本文将就挤塑板施工技术进行详细探讨,旨在指导施工人员正确操作,确保建筑隔热效果的实现。
二、挤塑板施工前准备工作1. 材料准备在施工前,应该确保挤塑板的质量符合相关标准,且数量充足。
同时,备好施工所需的辅助材料,如粘结剂、密封剂等。
2. 工具准备施工所需的工具应包括:切割工具、螺丝刀、锤子、电动工具等。
确保工具齐全,使用正常。
3. 环境准备挤塑板施工一般在室内进行,施工前应确保施工环境的整洁和安全。
严禁在潮湿或温度过高的环境下进行施工。
三、挤塑板施工步骤1. 表面处理施工前,需要对基层进行充分的准备工作。
首先,将基层表面清理干净,去除灰尘、油污等杂物。
然后,对基层进行修补和平整,确保基层的平整度符合要求。
2. 粘贴挤塑板将事先准备好的挤塑板放置在施工位置上,按照设计要求进行尺寸和布置的调整。
然后,使用适合的粘结剂将挤塑板粘贴在基层上。
粘贴时要注意,粘结剂要均匀涂抹在挤塑板和基层表面,确保粘结牢固。
3. 拼接挤塑板在施工中,可能会有一些墙角和管道等特殊部位需要进行拼接处理。
此时,需要使用切割工具将挤塑板按照需要的形状切割,然后用粘结剂将其拼接在一起。
4. 密封处理挤塑板施工完成后,需要对其进行密封处理以确保隔热效果。
在挤塑板的接缝处,使用密封剂对接缝进行填充,防止温度和湿气的渗透。
5. 表面装饰根据设计要求,可以选择对挤塑板进行表面装饰。
可以使用涂料、瓷砖等材料进行装饰,使其更加美观。
四、施工注意事项1. 施工人员必须穿戴个人防护用品,如安全帽、手套、防尘口罩等。
确保施工过程中的安全。
2. 挤塑板施工应避免在雨天进行,以免湿气对施工质量产生影响。
3. 粘结剂应选择符合国家标准的产品,并按照使用说明进行配比和操作。
4. 在施工中,应严格按照施工工艺要求进行操作,避免过度用力或其他不当操作导致损坏挤塑板。

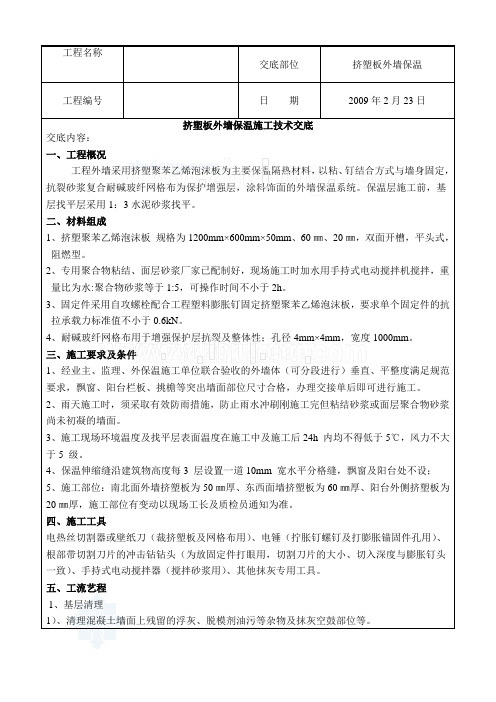

工程编号日期2009年2月23日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
保温层施工前,基层找平层采用1:3水泥砂浆找平。
二、材料组成????1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×50mm、60㎜、20㎜,双面开槽,平头式,阻燃型。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。
三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5℃,风力不大于5级。
4、保温伸缩缝沿建筑物高度每3层设置一道10mm宽水平分格缝,飘窗及阳台处不设;5、施工部位:南北面外墙挤塑板为50㎜厚、东西面墙挤塑板为60㎜厚、阳台外侧挤塑板为20㎜厚,施工部位有变动以现场工长及质检员通知为准。
四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、工程编号日期2009年2月23日根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具。
五、工流艺程?1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。

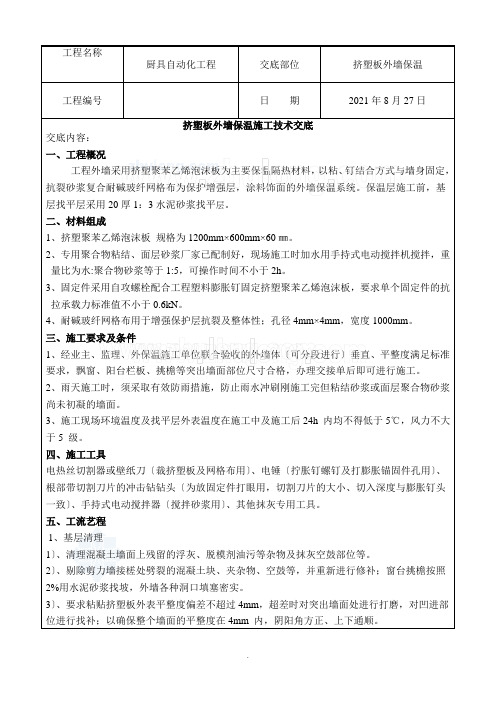

厨具自动化项目交底部位挤塑板外墙保温工程编号日期2013年8月27日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
保温层施工前,基层找平层采用20厚1:3水泥砂浆找平层。
二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×60㎜。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0。
6kN。
4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm.三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具。
五、工流艺程1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等.2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实.3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。
挤塑板外墙保温技术交底嘿,朋友们!今天咱们来聊聊挤塑板外墙保温这回事儿。
先给大家讲讲我之前遇到的一件事儿。
有一次,我去一个正在进行外墙保温施工的工地,看到工人们忙忙碌碌的。
其中有个年轻的小伙子,看起来挺有干劲儿,但操作起来却有点生疏。
他在铺贴挤塑板的时候,没有把板子对齐,缝隙留得大大小小,很不美观。
我就走过去跟他说:“小伙子,这活儿可得细致着点儿,要不然保温效果可就大打折扣啦!”他有点不好意思地挠挠头,重新开始认真调整。
那咱们言归正传,说说挤塑板外墙保温的那些关键要点。
首先是材料准备。
挤塑板得选质量好的,密度、抗压强度、导热系数这些指标都得符合要求。
还有粘结剂、锚固件等,都不能马虎。
就像做饭,食材选好了,这道菜才能有个好基础。
施工前,基层墙面得处理干净,不能有灰尘、油污、脱模剂这些东西。
就好比你要画画,得先有一张干净的画布不是?要是墙面不平整,还得进行找平处理,不然贴出来的挤塑板也是歪歪扭扭的。
接下来就是粘贴挤塑板了。
这可是个技术活,得采用点框法或者条粘法,把粘结剂均匀地涂在板子背面,然后贴在墙面上。
贴的时候要从下往上,依次进行,并且要保证板子之间的缝隙不超过 2 毫米。
要是缝隙大了,不但影响保温效果,还容易渗水。
粘贴好挤塑板后,要用锚固件进行固定。
锚固件的数量和位置都有讲究,不能随便乱打。
一般来说,每平米不少于 6 个锚固件,而且要分布均匀。
再说说抹面砂浆这一步。
抹面砂浆要分两次涂抹,第一层要把网格布压入砂浆中,不能露网。
第二层要把表面抹平整,不能有裂缝和空鼓。
这就像是给墙面穿上一件漂亮的衣服,得穿得整齐、得体。
施工过程中,还得注意环境温度和天气情况。
温度太低或者下雨天,可都不适合施工。
要不然,粘结剂和砂浆的性能会受到影响,保温效果就没法保证了。
还有啊,施工完成后,要进行验收。
看看墙面平整度、垂直度是不是符合要求,保温层的厚度是不是达标。
要是有问题,得及时整改。
总之,挤塑板外墙保温这活儿,看起来简单,其实里面的门道可多着呢。
================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载============== --------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载--------------------- ~ 1 ~
外墙挤塑板施工技术交底 技 术 交 底 记 录 表C2-1 工程名称 施工单位 交底提要 交底内容: 北京工具厂经济适用房项目2号楼工程 编 号 01-C2-014 交底日期 2009年12月31日 北京住四北京工具厂经济适用房项目部 分项工程名称 大模保温内置施工技术交底 一、 施工准备 1、技术准备 项目总工牵头,组织专业技术人员熟悉施工图纸,了解设计意图,按各栋号各单元的划分及保温板厚度绘制大模板加工图,及时与加工厂家联系,提出加工制作和进场计划。 了解外墙外保温聚苯板材料的性能,掌握施工要领,明确施工顺序,分析过程问题,针对施工过程中会出现的问题制定有效防护措施,确保施工质量。 2、材料准备 保温材料:本体系做法为现浇混凝土大模内置发泡聚苯板,保温板厚度为发泡聚苯板。保温板规格为================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载============== --------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载--------------------- ~ 2 ~
2750×1220×75mm,垂直面为企口,水平面为平口。 3、机具准备 壁纸刀、盒尺、靠尺、墨斗和装运聚苯板的专用工具。 二、 工艺流程 绑扎墙体钢筋并加垫块→ 从阴阳角开始安装保温板→ 保温板上安装插接栓与墙体钢筋绑扎→立内外侧墙体模板→ 安装穿墙螺栓、紧固螺栓并调垂直→浇筑混凝土→拆除模板→清理聚苯板面→局部用保温砂浆修补及填穿墙孔→利用插接栓钢垫圈安装耐碱玻纤网格布→聚合物抗裂砂浆抹灰找平层→涂料饰面层装修。 三、 操作工艺 1、 墙体钢筋绑扎完成后,将绑扎丝头朝内,外立面保护层垫块采用50*50mm的预知水泥砂浆垫块,按600*600mm梅花型布置,并且每块保温板内不少于6块,保证保护层厚度并确保保护层厚度均匀一致。 2、 根据外墙墙体的浇筑高度、长度尺寸、洞口位置及阴阳角的变化,结合保温板长度尺寸,提前合理进行保温板的裁割。裁割保温时采用加热电阻丝,或使用壁纸刀和小型掐钳,在平整================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载============== --------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载--------------------- ~ 3 ~
的操作平台上进行裁割,用墨线弹出需裁割缝口线,用标尺控制裁割,并确保裁割口顺直,边角方正,接缝口企合方式正确。 审核人 交底人 接受交底人 第 1 页 共 6 页 技 术 交 底 记 录 表C2-1 工程名称 施工单位 交底提要 交底内容: 北京工具厂经济适用房项目2号楼工程 编 号 01-C2-014 交底日期 2009年12月31日 北京住四北京工具厂经济适用房项目部 分项工程名称 外墙外保温 大模保温内置施工技术交底 3、 将裁割后的保温板进行编号,将保温板就位在墙体钢筋上,固定保温板采用A型钢塑插接栓与墙筋锚固,锚接间距:1~7层400×450,8~14层350×400,15层以上300×350,并呈梅花型布置。应注意固定保温时,不得将保温板勒得过紧,使保温板不再下坠为宜,以防保温板局部遭到损坏,并禁止将保温板捅出大于穿墙螺栓孔。根据现场实际情况或设计要求,在后期外檐装修时,可考虑适量增加尼龙锚栓,================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载============== --------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载--------------------- ~ 4 ~
以增加保温板与墙面的粘接力。插接栓端部用厂家提供材料保护好,确保不被水泥浆污染。 大模内置断面做法 审核人 交底人 接受交底人 第 2 页 共 6 页 技 术 交 底 记 录 表C2-1 工程名称 施工单位 交底提要 交底内容: 北京工具厂经济适用房项目2号楼工程 北京住四北京工具厂经济适用房项目部 大模保温内置施工技术交底 编 号 01-C2-014 交底日期 分项工程名称 2009年12月31日 外墙外保温 聚苯板上插接栓的分布图 4、 保温板之间平接接缝和阴阳角部位接缝均应按企口拼接,保证板缝处的平整顺直。保温板在窗洞口四边位置需取消企口。 阴角拼缝 阳角拼缝 平接接缝 审核人 交底人 接受交底人 第 3 页 共 6 页 技 术 交 底 记 录 表C2-1 工程名称 施工单位 交底提要 交底内容: 北京工具厂经济适用房项目2号楼工程 北京住四北京工具厂经济适用房项目部 大模保温内置施工技术交================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载============== --------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载--------------------- ~ 5 ~
底 编 号 01-C2-014 交底日期 分项工程名称 2009年12月31日 外墙外保温 5、 吊运保温板到施工楼层时,注意应采用专业的装运吊篮,严禁钢丝绳直接捆绑保温板,对其边缘造成损坏,保温板安放时从阳角的一端开始往另一边顺序安放,确保保温板质检的接缝紧密。 6、 外墙保温板安装遇窗洞时,应按设计要求的洞口尺寸进行裁割整块保温板,不得用小碎块进行拼装。 7、 外墙墙体钢筋隐蔽验收合格后,进行墙体模板安装,安装时先组装墙体外一侧模板,根据墙体模板螺栓眼穿放墙体螺栓。螺栓孔应略小于穿墙螺栓直径,以免漏浆。 8、 在安装外墙外侧模板前,将放在三角平台架上的模板就位,穿螺栓紧固校正,连接必须严密、牢固,以防止出现错台和漏浆现象。在外墙外侧模板吊装及拆除过程中应严防磕碰保温板面。 9、 所有穿墙套管和墙体模板需支设墙体界面限位支撑时,套管或支撑钢筋长度应为墙厚+保温层厚度。 10、 安================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载============== --------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载--------------------- ~ 6 ~
装另一侧模板时,安装前将墙内散落的聚苯颗粒清理干净,方可进行施工。 11、 模板全部安装组拼完毕后,进行墙体模板的校正,确保模板垂直,轴线符合设计及规范规定。 12、 模板安装校正后,将保温板顶部采用限位对撑固定,使其与接触面模板之间紧密结合,保证墙体浇筑截面尺寸和保温板与模板之间的紧密结合,不向模板内测倾斜,浇筑时无砂浆渗入。限位支撑采用50*50mm小方木做撑杆,以保证不破坏保温板。模板安装。 13、 模板安装验收合格后,进行墙体混凝土浇筑。浇筑时应对保温层加以保护,振捣棒不宜长时间与保温板接触,以免造成保温板损坏。 14、 墙体混凝土浇筑完毕后,在混凝土强度达到设计规范要求拆模时,应注意对保温板的保护,切勿用重物撞击墙面保温板。 四、 质量标准 4.1主控项目 1、现浇模内置保温板必须有质量说明书和出厂合格证,保温板材料的厚度、技术性能必须符合设计要求及规范规定。 2、设================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载============== --------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载--------------------- ~ 7 ~
置钢塑插接栓布置间距应符合施工要求,无遗漏现象。 3、用于外墙的穿墙螺栓、过墙孔洞及套管等,保温板洞口与过墙螺栓、套管之间应紧密,无多余空隙,确保无漏浆。 审核人 第 4 页 共 6 页 交底人 接受交底人 技 术 交 底 记 录 表C2-1 工程名称 施工单位 交底提要 交底内容: 北京工具厂经济适用房项目2号楼工程 北京住四北京工具厂经济适用房项目部 大模保温内置施工技术交底 编 号 01-C2-014 交底日期 分项工程名称 2009年12月31日 外墙外保温 5、保温板与保温板质检拼缝紧密,门窗洞口处保温板裁切、拼装合理。 6、外模内置保温板的混凝土浇筑振捣密实均匀,墙面接槎处平整、光滑,墙面不得有空洞、露筋及灰渣等缺陷。 4.2一般项目 1、施工允许偏差和检验方法 项 次 1 2 3 4 5 6 7 8 允许偏差 项 目 聚苯板 立面垂直 表面平整 阴阳角垂直 阴阳角方正 分格条平直 立面总高度垂直度 上
