人工挖孔灌注桩桩芯砼浇筑方案
- 格式:doc
- 大小:48.51 KB
- 文档页数:6
人工挖孔灌注桩混凝土浇筑施工方案一、工程概况本工程位xxxxx,基础设计等级为乙级,桩采用C30混凝土。
填方区采用人工挖孔桩,桩身砼采用C30,混凝土浇灌充盈系数不小于1.10,凿桩长度不小于100mm,桩尖进入第5层(卵石层)1.5米,桩顶标高为-0.900(图中注明的除外)。
桩身长度以实际开挖深度确定。
桩施工及质量检验应按<<建筑桩基技术规范>>(JGJ94-2008)执行,桩基安全等级为二级。
桩施工完成后,应按有关的规定进行小应变动测试验,以确保桩身质量。
桩的最终承载力特征值由静载荷试验确定。
本工程共有40根桩,其中直径1.0m的桩10根,直径1.5m的桩23根,直径1.8m的桩7根,主筋为18根三级钢16,加劲箍为三级钢16@2000。
二、施工准备1、施工技术准备:(1)组织有关人员熟悉图纸,参与图纸会审。
(2)对材料、人工、机械设备作好准备。
(3)及时做好施工用料计划安排及劳动力安排。
2、施工机具准备铁锹、吊桶、钢丝吊绳、上下软梯、串筒、导管、振捣棒、混凝土输送泵、潜水泵等。
三、施工工艺1、工艺流程钢筋笼制作与安装一-桩孔抽水及清底一-浇筑桩芯砼一-砼试件制作、养护。
2、钢筋笼制作与安放(1)钢筋笼制作①钢筋笼制作场地选择在施工现场内,且选择在钢筋笼运输和就位均较方便的场所。
②钢筋的种类,钢筋型号及规格尺寸必须符合要求。
③钢筋笼绑扎顺序:先将主筋等间距布置好,待固定好加劲箍后,再按规定的间距安设螺旋箍筋。
加劲箍与主筋之间的交叉点采用电弧焊点焊固定,螺旋箍筋与主筋之间采用绑扎固定。
④钢筋笼不作分段,纵筋为通长钢筋。
⑤钢筋笼的保护层厚度采用e6.5或e8钢筋在主筋外侧设圆弧状突起定位器。
(2)钢筋笼安放为了确保钢筋笼在吊运、下放过程中不变形,在钢筋笼成型过程中每隔2米加设e14加劲箍一道,加劲箍与主筋采用焊接连接。
经检查合格的钢筋笼,在送到孔内,就位时对准桩孔,吊直扶稳,缓慢下沉,避免碰撞孔壁。
人工挖孔桩混凝土浇筑方案人工挖孔桩混凝土浇筑方案1. 引言人工挖孔桩是一种常用于基础施工的桩基形式。
本文将详细介绍人工挖孔桩混凝土浇筑方案,包括桩基的设计、材料选择、施工工艺等。
2. 设计要求2.1 桩径和桩深的确定根据工程需要和土层情况,确定每根挖孔桩的直径和深度。
2.2 承载力要求根据工程荷载要求,确定每根挖孔桩的承载力。
2.3 桩基间距和布置根据工程要求和地质条件,确定挖孔桩的间距和布置方式。
3. 材料选择3.1 混凝土配合比设计根据工程要求,进行混凝土配合比设计,确保混凝土的强度和耐久性满足施工要求。
3.2 钢筋选择根据设计要求,选用合适的钢筋材料和规格,在挖孔桩中布置钢筋骨架,增强桩体的抗弯和抗剪能力。
4. 施工工艺4.1 桩基准备工作4.1.1 挖孔准备根据设计要求和桩基尺寸,在挖孔桩的设计位置进行土方开挖工作。
4.1.2 净化孔底清理挖孔桩的底部,确保孔底无杂物和积水,以便混凝土浇筑。
4.2 模板安装根据设计要求和桩径尺寸,安装适合的模板,确保混凝土能够顺利浇注到挖孔桩内。
4.3 混凝土浇筑4.3.1 预浇混凝土在挖孔桩底部预先浇筑一层混凝土,提高桩基的稳定性和承载能力。
4.3.2 混凝土浇注采用自动搅拌车将预制的混凝土运输到施工现场,并通过泵送方式将混凝土顺利浇注到挖孔桩内。
4.4 钢筋布置在混凝土浇筑过程中,按照设计要求将钢筋骨架嵌入混凝土中,以提高挖孔桩的强度和抗震性能。
4.5 桩顶处理对混凝土进行搅拌、浇筑和加压处理,确保混凝土的均匀性和密切性,使桩顶达到设计要求。
5. 施工安全与质量控制5.1 施工安全建立健全的施工安全管理制度,保障施工过程中作业人员的安全。
5.2 质量控制采用严格的质量控制措施,确保混凝土的强度和工程质量符合设计要求。
6. 罗列出本所涉及附件如下:附件1:混凝土配合比设计表附件2:桩基布置图纸附件3:施工现场安全管理制度7. 罗列出本所涉及的法律名词及注释:法律名词1:桩基设计规范 - 指定了人工挖孔桩的设计要求和施工规范。
人工挖孔灌注桩混凝土施工方案
一、施工前准备
1.按照设计要求,确定桩的位置和数量,并标出。
2.准备必要的施工设备和工具,包括挖掘机、搅拌车、水泥罐车、混凝土泵等。
3.检查施工区域的地质情况,确保施工安全。
4.搭建必要的安全设施,如防护网和警示标志。
二、挖孔
1.使用挖掘机挖掘孔洞,根据设计要求确定孔的直径和深度,并保持孔的正直。
2.清理孔洞内的杂质和泥浆,确保孔内干燥洁净。
三、钢筋安装
1.按照设计要求制作和安装钢筋笼。
2.支撑维护钢筋笼,使其保持合适的位置和垂直度。
四、浇筑混凝土
1.混凝土配比:根据设计要求,选择适当的水泥、骨料和外加剂,按比例进行搅拌。
2.使用搅拌车将混凝土运到施工现场。
3.使用混凝土泵将混凝土泵入孔洞,填满整个孔洞。
4.在混凝土浇筑过程中注意控制浇筑速度和浇筑高度,以避免混凝土分层和漏筏现象。
5.用振动棒振动混凝土,排除孔洞中的空气和空隙,提高混凝土的密实性。
五、养护
1.在混凝土刚浇筑完后,及时对桩身进行保温覆盖,防止太阳直射和水分蒸发,并保持湿润环境。
2.按照设计要求进行养护,一般养护周期为14天以上,期间需保持水湿。
六、验收和记录
1.在桩施工完成后,进行验收,检查桩的质量和尺寸是否符合设计要求。
2.对施工整个过程进行仔细记录,包括孔洞的开挖情况、钢筋的安装情况、混凝土配比等。
以上是人工挖孔灌注桩混凝土施工方案的基本内容,具体施工时需根据实际情况进行调整和安排。
施工人员需具备一定的专业知识和技能,并注意施工安全。
人工挖孔桩桩身混凝土浇筑方案模板一:详细方案模板1. 引言本文档详细描述了人工挖孔桩桩身混凝土浇筑方案。
人工挖孔桩是一种常见的桩基施工方法,通过挖孔的方式将桩身埋入地下,然后进行混凝土浇筑,以增加桩基的稳定性和承载能力。
2. 工程概述本工程旨在进行人工挖孔桩桩身混凝土浇筑,并确保桩身质量符合设计要求。
所涉及的具体工程参数如下:- 桩的直径:XX米- 桩的设计长度:XX米- 桩基埋深:XX米- 混凝土强度等级:XX- 模板支护方式:XX- 其他参数:XX3. 施工准备在施工前,需要进行以下准备工作:3.1 设计方案确认与设计单位确认桩身混凝土浇筑的设计方案,包括混凝土配合比、施工工艺等。
3.2 施工材料准备准备好混凝土、钢筋、模板及支撑材料,并检查其质量和数量。
3.3 设备准备准备好挖掘机、泵送设备、搅拌车等所需设备,并确保其正常运行。
4. 桩身挖掘4.1 桩坑布置按照设计要求,布置桩基的位置和数量,并标记好桩身的埋深。
4.2 挖掘工艺采用挖孔机械进行挖掘,根据设计要求,逐层逐节挖掘桩身。
4.3 桩身清理挖掘完成后,清理桩身内的杂物,并进行检查。
5. 模板支护与调整5.1 模板安装安装模板,确保其准确并牢固地固定在桩坑内。
5.2 支撑与调整根据实际情况,对模板进行支撑和调整,确保其垂直度和水平度。
6. 钢筋绑扎按照设计要求,对桩身内部钢筋进行绑扎,确保钢筋的正确布置和连接。
7. 混凝土浇筑7.1 混凝土配制按照设计要求,进行混凝土的配制,包括水灰比、掺合料比例等。
7.2 浇筑工艺采用泵送设备进行混凝土浇筑,逐层逐节进行。
7.3 震实控制在浇筑过程中,采用适当的震实控制措施,确保混凝土的密实性。
8. 养护措施待混凝土达到设计强度后,进行养护工作,包括保湿、防冻等。
9. 验收与验收标准根据设计要求和相关规范,对桩身混凝土进行验收,并记录相关数据。
附件:施工图纸、混凝土配合比表、检测报告等。
法律名词及注释:- XX法律名词:XX解释- XX法律名词:XX解释模板二:简洁方案模板1. 引言本文档描述了人工挖孔桩桩身混凝土浇筑方案,旨在确保施工质量和达到设计要求。

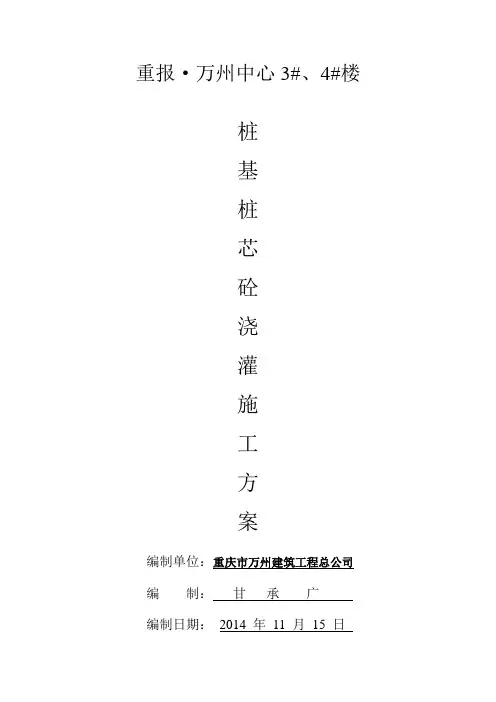

重报·万州中心3#、4#楼桩基桩芯砼浇灌施工方案编制单位:重庆市万州建筑工程总公司编制:甘承广编制日期:2014 年11 月15 日目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (2)四、施工工艺技术方法 (3)五、劳动组织与人员配备 (5)六、主要设备(机具)配备 (6)七、保证工程质量主要措施 (7)八、安全技术保证措施 (8)九、文明施工 (10)十、桩基浇筑平面图 (10)桩基桩芯砼浇灌方案人工挖孔桩桩芯混凝土浇筑是保证人工挖孔桩桩体质量的关键工序,为保证浇注质量,特编制本方案。
一、编制依据:1、《建筑地基基础工程施工质量验收规范》GB50202—20122、《建筑桩基技术规范》JGJ94—20083、《钢筋焊接及验收规程》JGJ18—20124、《建筑施工安全检查标准》JGJ59—20115、《建筑机械使用安全技术规程》JGJ33—20126、《混凝土结构工程施工质量验收规范》GB50204-20117、中华人民共和国《工程建设标准强制性条文》—房屋建筑部分2002 年版8、《工程地质勘察报告》9、施工图纸10、国家与地方相关的安全生产法规:《中华人民共和国安全生产法》等。
二、工程概况:本工程地基基础设计等级为乙级,基础形式采用人工挖孔灌注嵌岩桩,基础以中风化泥岩为持力层,中风化泥岩天然单轴抗压强度标准值为9.30MPa。
本工程桩采用人工挖孔灌注桩,桩身直径分别800mm、1000mm、1200mm、1300mm,共计 238 根。
其中:桩径 800mm的工程桩有 3 根,桩径 1000mm 的工程桩有 152 根,桩径 1200mm的工程桩有 54 根,桩径1300mm 的工程桩有 15根,桩径 1000mm+700mm 的工程桩有 14根。
当桩径800~1000mm,深度≥15.0米时,安装钢筋笼时预埋三根声测管,成等腰三角型,桩径1200mm、1300 mm时,安钢筋笼时预埋三根声测管,成等腰三角型,桩径≥1500mm时,安装钢筋笼时预埋四根声测管,椭圆桩时,安装钢筋笼时预埋四根声测管,具体做法详附图。

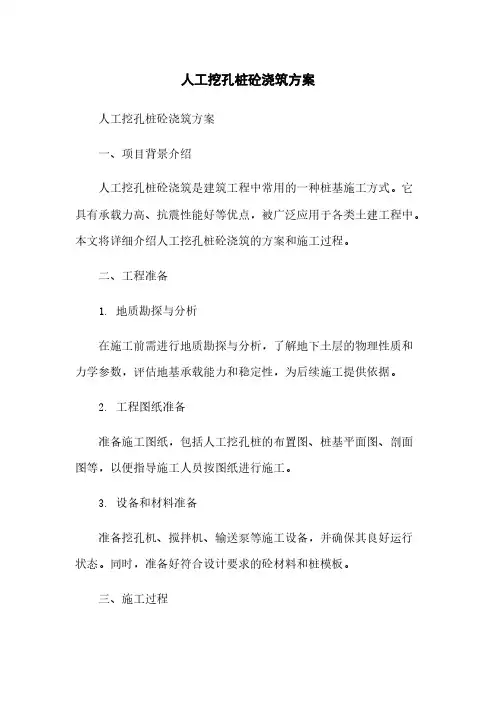

人工挖孔桩砼浇筑方案人工挖孔桩砼浇筑方案一、项目背景介绍人工挖孔桩砼浇筑是建筑工程中常用的一种桩基施工方式。
它具有承载力高、抗震性能好等优点,被广泛应用于各类土建工程中。
本文将详细介绍人工挖孔桩砼浇筑的方案和施工过程。
二、工程准备1. 地质勘探与分析在施工前需进行地质勘探与分析,了解地下土层的物理性质和力学参数,评估地基承载能力和稳定性,为后续施工提供依据。
2. 工程图纸准备准备施工图纸,包括人工挖孔桩的布置图、桩基平面图、剖面图等,以便指导施工人员按图纸进行施工。
3. 设备和材料准备准备挖孔机、搅拌机、输送泵等施工设备,并确保其良好运行状态。
同时,准备好符合设计要求的砼材料和桩模板。
三、施工过程1. 挖孔布置按照工程图纸的要求,确定挖孔的位置和布置,并通过测量确定挖孔中心点的准确位置。
2. 挖孔施工使用挖孔机进行挖孔作业,按照设计要求逐层挖孔,同时进行土层采样和测试,以确保挖孔的准确度和质量。
3. 模板安装根据挖孔直径和深度,选择合适的桩模板进行安装,确保模板的牢固和垂直度。
4. 砼浇筑采用搅拌机将预先调配好的砼输送至挖孔现场,使用输送泵将砼注入挖孔中。
同时,采取振捣等措施以确保砼的密实度和一致性。
5. 桩顶处理在浇筑完成后,对桩顶进行整平、抹平等处理,确保桩帽与桩基之间的连接牢固。
6. 桩身标识在桩身上进行标识,记录相关信息,以便后续工序的施工和验收。
7. 环境保护措施施工现场要做好环境保护工作,采取防尘、防噪音等措施,确保施工安全、环保。
四、质量控制与验收标准1. 砼质量控制确认砼强度等级、配制比例和浇筑温度,严格执行规范操作,并进行抽样检测以确保砼质量符合要求。
2. 表面平整度控制测量和评估桩身的表面平整度,符合设计要求即可。
3. 规范验收标准对挖孔桩的尺寸、强度、垂直度等进行检查验收,符合相关规范要求即可通过验收。
附件:1. 工程图纸2. 地质勘探报告3. 砼强度检测报告4. 施工现场照片法律名词及注释:1. 建筑法:指中华人民共和国《建筑法》。
安吉物流山东物流枢纽项目A\B区挡土墙工程人工挖孔桩浇筑方案烟台开发区双鹏建筑装饰有限公司2016.12.17目录第一章工程概况一.工程设计及技术要求第二章施工组织一.施工组织机构和劳力安排二.主要施工机械配备三.施工材料计划四.质量目标五.施工准备第三章人工挖孔桩砼浇筑施工工艺一.砼泵送工艺二.砼施工三.桩芯砼浇灌第四章质量与安全文明管理措施一.安全生产保证措施二.质量保证措施三.施工环保措施第一章工程概况一、工程设计及技术要求灌注桩采用人工挖孔桩,间隔施工,间隔时间自桩身砼灌注完成后不少于3天;桩身分节开挖,施工中按0.50-1.00m分节施工,每一节桩孔开挖完成后,进行护壁钢筋混凝土施工,护壁混凝土采用C30早强混凝土,厚度150mm,护壁钢筋采用C8@200×200mm双向布置。
护壁混凝土需振捣密实,防止渗漏水,桩孔分节开挖后,尽快灌注护壁混凝土,且同节必须一次浇筑完毕。
护壁分节灌注成形时节与节之间要保证75mm搭接长度并预留连接钢筋,钢筋通过绑扎搭接。
人工挖孔桩桩位偏差,轴线和垂直轴线方向均不宜超过50mm。
垂直偏差不宜大于0.5%。
桩身砼采用C30砼。
第二章施工组织一.施工组织机构和劳动力安排该灌注桩砼浇注时间短,技术性强、施工质量要求高;组建一个具有较强施工能力的砼浇注施工队伍,组织实施该部位的砼浇捣施工,从而确保施工质量,安全地完成灌注桩桩身砼浇注。
二.主要施工机械配备桩身砼采用商品砼浇注,砼输送采用52m长的砼天泵输送,砼运输采用砼运输专用车,振捣采用15m长振捣棒。
三.施工材料计划工程施工材料为商品砼,浇筑前要做好材料需求计划,提前做好砼搅拌站调度室的对接工作,确保砼的连续供应和工程的正常施工。
四.质量目标根据《建筑工程施工质量验收统一标准》的有关规定,对本工程的质量目标作如下计划:1.桩基工程综合评定为合格。
2.各分项工程的质量评定全部达到合格、实测合格率达100%3.桩的检测结果达到合格。
人工挖孔桩混凝土浇筑施工方案一、施工准备1.组织施工人员,明确各自的工作职责和安全注意事项。
2.根据设计要求准备所需要的施工材料和设备,包括挖掘机、砼搅拌站、输送泵等。
3.检查施工现场的地质情况,确保没有隐患,如地下管线、地下水位等。
4.测量施工位置和孔的深度,确保准确。
二、施工流程1.开挖孔按照设计要求确定孔的位置和尺寸,在地面上标出孔的边界,然后使用挖掘机进行开挖,确保孔洞完全垂直,并达到所需的深度。
2.清理孔底清理孔底的杂物和泥土,确保孔底平整,并检查孔底是否有积水,如有积水则需要排除。
3.安装模板根据孔的尺寸和深度,通过搭设模板来支撑孔洞,确保混凝土能够被均匀地浇注进去,并且不会外漏。
4.配置混凝土根据设计要求配置相应强度等级的混凝土,并确保混凝土的质量符合相关标准。
5.浇筑混凝土使用泵车将混凝土输送到孔洞中,从孔的底部开始浇筑,在浇筑的过程中需要注意保持喷水器与模板的距离,避免混凝土堆积在模板上。
6.振捣混凝土在浇筑混凝土的同时,使用振动器对混凝土进行振捣,以排除混凝土中的气泡和空隙,提高混凝土的密实度和强度。
7.养护混凝土在混凝土浇筑完成后,进行适当的养护措施,包括喷水养护、铺盖湿布等,以保持混凝土的良好湿润环境,促进混凝土的早期强度发展。
三、施工注意事项1.挖孔深度要控制在设计要求的范围内,并确保孔的垂直度。
2.模板要安装稳固,以确保混凝土能够均匀浇注。
3.混凝土的搅拌时间不宜过长,以避免影响混凝土的工作性。
4.混凝土的浇筑速度要控制在设计要求的范围内,并注意防止混凝土外漏。
5.混凝土的振捣要均匀有力,以确保混凝土的密实度和强度。
6.混凝土的养护要及时进行,并注意保持湿润环境,避免混凝土开裂和强度损失。
以上是人工挖孔桩混凝土浇筑的施工方案,通过合理的施工流程和注意事项,能够保证浇筑质量和强度要求的达到。
在施工过程中,要充分关注安全事项,确保施工人员的安全,并及时进行检查和整改,以提高施工效率和质量。

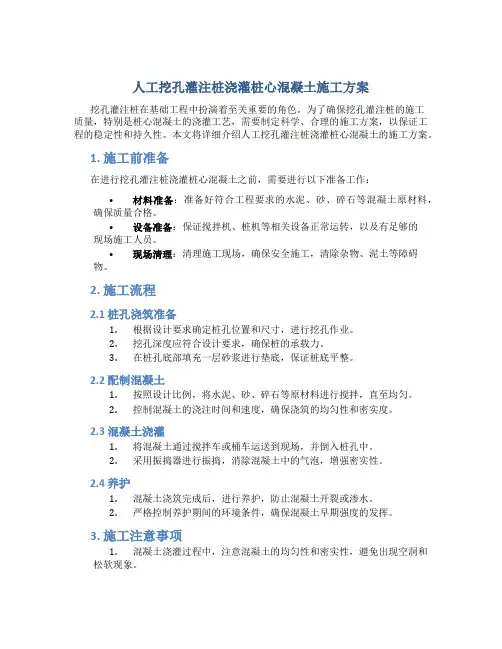

人工挖孔灌注桩浇灌桩心混凝土施工方案挖孔灌注桩在基础工程中扮演着至关重要的角色。
为了确保挖孔灌注桩的施工质量,特别是桩心混凝土的浇灌工艺,需要制定科学、合理的施工方案,以保证工程的稳定性和持久性。
本文将详细介绍人工挖孔灌注桩浇灌桩心混凝土的施工方案。
1. 施工前准备在进行挖孔灌注桩浇灌桩心混凝土之前,需要进行以下准备工作:•材料准备:准备好符合工程要求的水泥、砂、碎石等混凝土原材料,确保质量合格。
•设备准备:保证搅拌机、桩机等相关设备正常运转,以及有足够的现场施工人员。
•现场清理:清理施工现场,确保安全施工,清除杂物、泥土等障碍物。
2. 施工流程2.1 桩孔浇筑准备1.根据设计要求确定桩孔位置和尺寸,进行挖孔作业。
2.挖孔深度应符合设计要求,确保桩的承载力。
3.在桩孔底部填充一层砂浆进行垫底,保证桩底平整。
2.2 配制混凝土1.按照设计比例,将水泥、砂、碎石等原材料进行搅拌,直至均匀。
2.控制混凝土的浇注时间和速度,确保浇筑的均匀性和密实度。
2.3 混凝土浇灌1.将混凝土通过搅拌车或桶车运送到现场,并倒入桩孔中。
2.采用振捣器进行振捣,消除混凝土中的气泡,增强密实性。
2.4 养护1.混凝土浇筑完成后,进行养护,防止混凝土开裂或渗水。
2.严格控制养护期间的环境条件,确保混凝土早期强度的发挥。
3. 施工注意事项1.混凝土浇灌过程中,注意混凝土的均匀性和密实性,避免出现空洞和松软现象。
2.桩孔混凝土浇筑完毕后,应及时进行养护,养护期间需确保混凝土充分凝结。
3.施工现场应保持整洁,避免杂物掺入到混凝土中,影响建筑物的承载力和使用寿命。
结语人工挖孔灌注桩浇灌桩心混凝土是基础工程中不可或缺的一环,良好的施工方案和严格的操作流程是保证工程质量和持久性的关键。
通过科学合理的施工方案和严格的操作要求,可以确保挖孔灌注桩施工质量,为工程质量的稳定提供有力保障。
以上是人工挖孔灌注桩浇灌桩心混凝土施工方案的详细介绍,希望对相关领域的工程施工提供参考和指导。
人工挖孔灌注桩混凝土施工方案(1)
一、施工准备
为确保施工顺利进行,需要提前进行以下准备工作:
1.施工人员:组织专业资质人员参与施工。
2.设备准备:准备挖孔设备、灌浆设备等。
3.原材料准备:准备混凝土、桩钢筋等施工原材料。
4.施工方案设计:制定详细的施工方案,确保施工按照流程进行。
二、施工流程
1. 地面标线
在施工现场进行地面标线,确定桩孔的位置和深度。
2. 挖孔作业
按照设计要求,使用挖孔设备对桩孔进行挖掘,保证桩孔的垂直度和准确性。
3. 灌浆设置桩筋
在挖孔完成后,设置桩筋并进行预埋处理。
4. 浇筑混凝土
在桩筋设置完成后,进行混凝土浇筑,确保混凝土密实,并在设计要求的时间范围内完成浇筑。
5. 后续处理
等待混凝土充分凝固后,对桩身进行修整和处理,确保桩体质量,待达到设计要求后方可进行下一步工作。
三、施工注意事项
1.施工现场应保持整洁,确保施工安全。
2.严格按照设计要求进行施工,不得任意改变桩孔位置和深度。
3.在施工过程中,应密切关注混凝土浇筑情况,及时进行质量检查和处
理。
4.施工人员应定期进行危险源识别,并采取相应的安全防护措施。
施工方案仅作参考,具体施工过程中请以实际情况和设计要求为准。
绿城·千岛明月商住项目二期11、17#楼
人工挖孔桩桩芯砼浇灌方案
一、工程概况
本工程共计77根人工挖孔桩,砼强度等级为C30,桩径共有φ1000 1种型号,桩长按实际测量尺寸约在6-16m左右。
二、施工准备
将拟配备的设备机具运至现场进行安装调试。
拟投入的人员进场进行分工,明确任务。
对全体施工作业人员进行技术交底,并组织学习有关规范,明确技术要求。
管理人员和专职安全员应跟班上岗发现问题及时解决。
三、主要设备(机具)配备
四、施工工艺技术方法
1、施工工艺流程(见下图)
两根桩交替施工,循环下去,直至浇灌完成进行下两根桩浇筑。
2、施工技术方法:
根据本工程由于施工场地狭小,不能现场自拌砼,确定使用商品砼。
○1砼浇灌与振捣密实:
a:在钢筋笼安装和二次清孔符合要求后,随即下入串筒(φ300),安装砼漏斗(应使串筒居桩孔中心)。
b:桩扩大头部分振捣一次,桩顶标高以下3d(桩径)范围内每浇灌
1.5-2m振捣一次。
c:砼振捣方式:拟用人工下井配ZX-70插入式振动棒进行振捣。
每次振捣点数按振动棒作用半径35cm和桩身(扩大头)直径计算确定。
d:为确保桩顶砼强度,按照设计要求,浇灌至桩顶标高以上0.5m砼。
○2砼试块制作:按规范规定,在业主监理监督下,由专人负责砼试块制作。
其制作数量:每根桩做二组标准养护砼试块,每一个工作台班做三组同条件养护砼试块。
五、主要材料用量计划
注:桩芯混凝土暂按150m3计算。
六、施工进度计划与施工顺序
1、施工进度计划
根据钢筋笼制作实际情况,计划一次性连续浇注完成桩身砼浇灌。
2、施工顺序
因为南北四排桩孔深,可以先从南、北两排桩浇灌砼,然后浇灌中间桩。
(试桩在第一批浇注)
七、劳动组织与人员配备
八、保证工程质量主要措施
桩芯砼浇灌是人工挖孔桩最关键的一道工序,保证桩芯砼浇灌
质量对整个桩基工程质量至关重要,因此:
1、在浇灌桩芯砼施工前,拟结合对作业人员进行技术交底,进行一次质量、安全的再教育,使全体作业人员高度重视质量、认真履行职责,做到施工中精心操作,确保桩芯砼浇灌质量。
在灌注混凝土前应对孔径、孔
深、孔型、孔型全部检查并报监理工程师,经检验合格后方可灌注混凝土。
2、混凝土采用集中拌合,自动计量,灌车运输,泵送混凝土施工,插入式振捣器振捣。
混凝土的浇筑入模温度不低于+5℃,也不高于+30℃,否则采用经监理工程师批准的相应措施。
3、灌注支架采用移动式的,事先拼装好,用时移至孔口,以悬挂串筒,漏斗底口。
从高处直接倾卸时,其自由倾落高度一般不宜超过2米以不发生离析为度。
当倾落高度超过2米时,应通过串筒、溜管或震动溜管等设施下落;倾落高度超过10米时,并应设置减速装置。
4、混凝土分层浇筑,分层厚度控制在30~45cm.振动器的振动深度一般不超过棒长度2/3~3/4倍,振动时要快插慢拨,不断上下移动振动棒,以便捣实均匀,减少混凝土表面气泡。
振动棒插入下层混凝土中5~10cm,移动间距不超过40cm,与侧模保持5~10cm距离,对每一个振动部位,振动到该部位混凝土密实为止,即混凝土不再冒出气泡。
5、投入的设备机具,亦必须经检查,认定合格,可以保证砼浇灌质量时方可投入使用。
6、确定具有丰富经验且有高度责任心的专业砼工负责下井进行砼振捣工作,切实做到按规范精心操作,确保砼的密实度符合设计要求。
因此,在每次振捣时,振动棒必须伸入前一次砼面以下50cm,务使上下砼面结合密实,防止上、下结合层漏振产生断桩现象。
7、在浇灌砼前,应对井壁进行一次细致检查,如发现井壁渗水,影响砼质量则应采取措施得到解决后,方可进行砼浇灌。
8、及时、准确、详实地作好砼浇灌记录。
掌握第一层砼浇捣时间,避免产生冷锋,影响桩身质量。
9、确定专人负责砼试块的制作和养护,并及时作好记录。
10、砼浇捣中随时做商品砼坍落度,并到砼搅拌站随时抽查砼级配和计量。
○1砼浇灌与振捣密实:
a:在钢筋笼安装和二次清孔符合要求后,随即下入串筒(φ300),
安装砼漏斗(应使串筒居桩孔中心)。
b:桩扩大头部分振捣一次,桩顶标高以下3d(桩径)范围内每浇灌
1.5-2m振捣一次。
c:砼振捣方式:拟用人工下井配ZX-70插入式振动棒进行振捣。
每次振捣点数按振动棒作用半径35cm和桩身(扩大头)直径计算确定。
d:为确保桩顶砼强度,按照设计要求,浇灌至桩顶标高以上0.5m砼。
○2砼试块制作:按规范规定,在业主监理监督下,由专人负责砼试块制作。
其制作数量:每根桩做二组标准养护砼试块,每一个工作台班做三组同条件养护砼试块。
绿城·千岛明月商住项目二期11、17#楼
人
工
挖
孔
桩
桩
芯
砼
浇
灌
方
案
编制人:
审核人:
批准人:
年月日。
