桩基工程量计算公式!一、打、压预制钢筋混凝土方桩1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。
计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)2、送钢筋混凝土方桩(送桩):当设计要求把钢筋砼桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般2~3m长,由硬木或金属制成)完成打桩的过程叫送桩。
计算方法按定额规定以送桩长度即桩顶面至自然地坪另加0.5米乘以横截面积以立方米计算,计量单位:m3,公式如下:V=桩截面积×(送桩长度+0.5m)送桩长度设计桩顶标高至自然地坪。
3、接桩:接桩是指按设计要求按桩的总厂分节预制运至现场先将第一根桩打入将第二根桩垂直吊起和第一根桩相连后再继续打桩硫磺胶泥按桩计量单位:m2;按桩截面积电焊接桩计量单位:t ;按包角钢或包钢板的重量。
二、打、压预应力钢筋砼管桩按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除,管桩的空心体积应扣除,管桩的空心部分设计要求灌注混凝土或其他填充材料时,应另行计算。
计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)桩内灌芯工程量计算,计量单位:m3V=管桩桩孔内径截面积×设计灌芯深度三、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3V=管外径截面积×(设计桩长+加灌长度)设计桩长根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。
(2)、夯扩桩:计量单位:m3V1(一、二次夯扩)=标准管内径截面积 ×设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注砼)=标准管外径截面积 ×(设计桩长+0.25)设计夯扩投料长度按设计规定计算。
混凝土浇筑方量计算公式
混凝土浇筑方量的计算公式通常是根据工程的实际情况来确定的,一般来说,可以使用以下的基本公式来计算混凝土的浇筑方量:
浇筑方量 = 长× 宽× 高。
其中,长、宽、高分别代表混凝土浇筑的长度、宽度和厚度。
这个公式适用于矩形或者平行四边形的浇筑区域。
如果浇筑区域的
形状不规则,可以将其分割成规则形状的部分,分别计算后相加得
到总浇筑方量。
另外,在实际工程中,还需要考虑混凝土的损耗、浇筑时的浪费、收缩等因素,因此在计算浇筑方量时,需要根据具体情况进行
适当的修正。
此外,如果需要考虑混凝土的强度等因素,还需要根
据工程要求进行相应的调整和计算。
总的来说,混凝土浇筑方量的计算公式是基于浇筑区域的形状
和尺寸来确定的,需要根据具体工程情况进行合理的调整和修正。
人工挖孔桩体积计算公式一、上部护壁(h1、h2部分)体积计算式(每段):V=π/2×h∮(D+d-2∮)=1.5708 h∮(D+d-2∮)(h为标准段h1或扩大头h2)二、底段护壁(h3部分、空心柱体)体积计算式:V=π/4×h3(D2-D12)=0.7854 h3(D2-D12)三、混凝土桩芯是由三种实体组成的(1)、标准段和底部扩大头体积:V=π/12×h(D12+ d12+ D1 d1)=0.2618 h(D12+ d12+ D1 d1)(h为标准段h1或扩大头段h2)(2)、底段圆柱体体积:V=π/4×h3 D12=0.7854 h3 D12(3)、底段球缺体体积:V=π/6×h4(3π/4×D12+h42)=0.5236 h4(3π/4×D12+h42)以上公式:D、D1——锥体下口外径、内经(m);d、d1——锥体上口外径、内经(m);∮——护壁厚度(m)1文档收集于互联网,如有不妥请联系删除.人工挖孔桩护壁钢筋计算公式1.人工挖孔桩护壁水平筋长度怎么计算是按桩中心点到护壁的外边减钢筋的保护层......为半径计算出周长后,加上搭接的长度,一般的取值按12D计算,也有图纸给出了,12D 是水平段的长度. 护壁中心周长最长的地方和最短的地方平均值,加上钢筋搭接,即为每条钢筋长度。
纵筋看图纸设计的搭接部位长度加上护壁高度。
2.护壁纵筋呢?护壁纵筋是按每节的高度+与下节的搭接长度,图纸有规定人工挖孔桩的锅底体积计算公式人工挖孔桩锅底计算公式已知锅底长轴a,短轴b,锅底高h,求椭球缺体积V,本公式为微积分导出公式:v=π*b²/a²(ah²-h³/3)人工挖孔桩桩底处做了扩大头,则桩的工程量计算公式是什么(桩..*.桩顶面积)...高度..=.桩工程量........./3*..底.面积..+.桩顶面积....+.根号下桩....底.面积这是个万能公式,计算台体............如何计算挖孔桩桩芯砼清单工程量挖孔桩桩芯砼在无护壁的情况下如何计算工程量,是否应当考虑充盈系数。

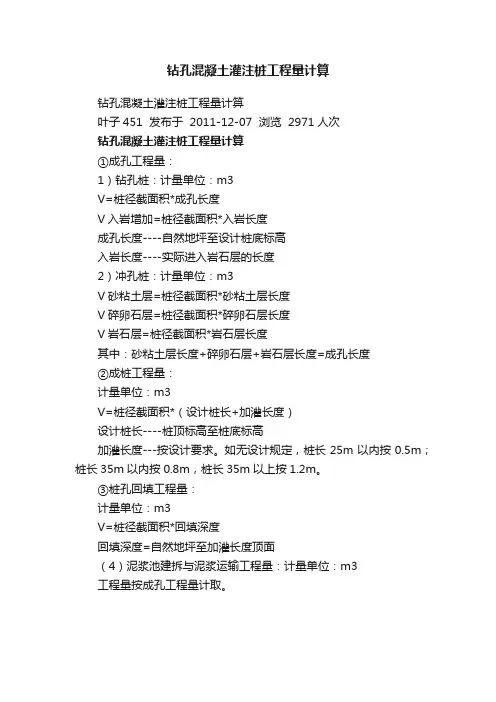

钻孔混凝土灌注桩工程量计算
钻孔混凝土灌注桩工程量计算
叶子451 发布于 2011-12-07 浏览 2971人次
钻孔混凝土灌注桩工程量计算
①成孔工程量:
1)钻孔桩:计量单位:m3
V=桩径截面积*成孔长度
V入岩增加=桩径截面积*入岩长度
成孔长度----自然地坪至设计桩底标高
入岩长度----实际进入岩石层的长度
2)冲孔桩:计量单位:m3
V砂粘土层=桩径截面积*砂粘土层长度
V碎卵石层=桩径截面积*碎卵石层长度
V岩石层=桩径截面积*岩石层长度
其中:砂粘土层长度+碎卵石层+岩石层长度=成孔长度
②成桩工程量:
计量单位:m3
V=桩径截面积*(设计桩长+加灌长度)
设计桩长----桩顶标高至桩底标高
加灌长度---按设计要求。
如无设计规定,桩长25m以内按0.5m;桩长35m以内按0.8m,桩长35m以上按1.2m。
③桩孔回填工程量:
计量单位:m3
V=桩径截面积*回填深度
回填深度=自然地坪至加灌长度顶面
(4)泥浆池建拆与泥浆运输工程量:计量单位:m3
工程量按成孔工程量计取。
人工挖孔桩计算公式表人工挖孔桩是一种常见的基础工程施工方式,在建筑、桥梁等领域有着广泛的应用。
为了准确计算人工挖孔桩的各项参数,需要掌握一系列的计算公式。
下面将为您详细介绍人工挖孔桩常见的计算公式。
一、桩身混凝土体积计算桩身混凝土体积=桩底截面积 ×桩长其中,桩底截面积的计算需要根据桩的形状来确定。
常见的桩底形状有圆形和方形。
对于圆形桩底,其面积=π × 半径²例如,桩底半径为 1 米,则面积= 314 × 1²= 314 平方米。
对于方形桩底,其面积=边长 ×边长假设方形桩底边长为 12 米,则面积= 12 × 12 = 144 平方米。
桩长则是指从桩底到桩顶的垂直距离。
二、桩身钢筋用量计算桩身钢筋的用量主要取决于钢筋的布置方式和桩的尺寸。
通常先计算主筋的用量,主筋一般沿桩身纵向均匀布置。
主筋长度=桩长+锚固长度主筋数量=(桩周长 ÷主筋间距)×主筋层数例如,桩周长为 6 米,主筋间距为 02 米,主筋布置两层,则主筋数量=(6 ÷ 02)× 2 = 60 根。
箍筋的用量计算则相对复杂一些。
箍筋长度=(桩周长+箍筋调整值)×箍筋圈数箍筋圈数=(桩长 ÷箍筋间距)箍筋调整值需要根据箍筋的弯曲方式和直径来确定。
三、桩端扩大头体积计算当桩端需要扩大头时,其体积的计算较为复杂。
常见的扩大头形状有圆锥形和圆台形。
对于圆锥形扩大头,体积=1/3 × π × 扩大头半径² ×扩大头高度对于圆台形扩大头,体积=1/3 × π × (上底半径²+下底半径²+上底半径 ×下底半径)×扩大头高度四、护壁体积计算人工挖孔桩在施工过程中,通常需要设置护壁来保证施工安全。
护壁体积=护壁截面积 ×护壁长度护壁一般为分段设置,每段护壁的长度根据实际施工情况确定。
人工挖孔桩计算公式表【预算】在建筑工程中,人工挖孔桩是一种常见的基础形式。
为了准确进行预算编制,了解和掌握相关的计算公式是至关重要的。
以下将详细介绍人工挖孔桩预算中常用的计算公式。
首先,我们来了解一下人工挖孔桩的组成部分。
它通常包括桩身、护壁、桩芯混凝土等。
一、桩身工程量计算桩身的体积计算公式为:V =π×R²×H其中,V 表示桩身体积,π取值约为 314,R 为桩身半径,H 为桩身长度。
需要注意的是,桩身长度应从桩底算至设计桩顶标高。
二、护壁工程量计算护壁通常为分段设置,每段护壁的体积计算公式为:V 护=π×(R + r)×L×h其中,V 护表示护壁体积,R 为桩身半径,r 为护壁厚度,L 为护壁中心线周长,h 为每段护壁的高度。
护壁中心线周长 L =2×π×(R + r)在计算护壁工程量时,需要将各段护壁的体积相加。
三、桩芯混凝土工程量计算桩芯混凝土的体积计算公式与桩身体积计算公式相同:V 芯=π×R²×H这里的 H 同样是从桩底算至设计桩顶标高。
四、扩大头部分工程量计算当桩底存在扩大头时,其体积计算较为复杂,需要根据具体的形状分别计算。
常见的扩大头形状有圆柱加圆台、圆柱加圆锥等。
1、圆柱加圆台形扩大头V 扩=π×R 扩²×H 柱+1/3×π×h 台×(R 扩²+ R 扩×r 扩+ r 扩²)其中,R 扩为扩大头圆柱部分半径,H 柱为圆柱部分高度,h 台为圆台部分高度,r 扩为圆台顶部半径。
2、圆柱加圆锥形扩大头V 扩=π×R 扩²×H 柱+1/3×π×h 锥×R 扩²其中,h 锥为圆锥部分高度。
五、钢筋工程量计算人工挖孔桩中的钢筋主要包括主筋和箍筋。

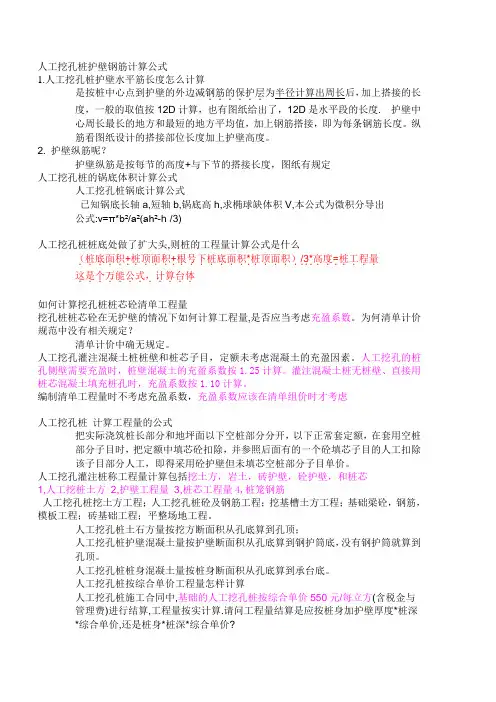

人工挖孔桩护壁钢筋计算公式1.人工挖孔桩护壁水平筋长度怎么计算是按桩中心点到护壁的外边减钢筋的保护层......为半径计算出周长后,加上搭接的长度,一般的取值按12D计算,也有图纸给出了,12D是水平段的长度. 护壁中心周长最长的地方和最短的地方平均值,加上钢筋搭接,即为每条钢筋长度。
纵筋看图纸设计的搭接部位长度加上护壁高度。
2.护壁纵筋呢?护壁纵筋是按每节的高度+与下节的搭接长度,图纸有规定人工挖孔桩的锅底体积计算公式人工挖孔桩锅底计算公式已知锅底长轴a,短轴b,锅底高h,求椭球缺体积V,本公式为微积分导出公式:v=π*b²/a²(ah²-h³/3)人工挖孔桩桩底处做了扩大头,则桩的工程量计算公式是什么(桩...高度........./3*..=.桩工程量....+.根号下桩..底.面积..+.桩顶面积....底.面积..*.桩顶面积)这是个万能公式,计算台体............如何计算挖孔桩桩芯砼清单工程量挖孔桩桩芯砼在无护壁的情况下如何计算工程量,是否应当考虑充盈系数。
为何清单计价规范中没有相关规定?清单计价中确无规定。
人工挖孔灌注混凝土桩桩壁和桩芯子目,定额未考虑混凝土的充盈因素。
人工挖孔的桩孔侧壁需要充盈时,桩壁混凝土的充盈系数按1.25计算。
灌注混凝土桩无桩壁、直接用桩芯混凝土填充桩孔时,充盈系数按1.10计算。
编制清单工程量时不考虑充盈系数,充盈系数应该在清单组价时才考虑人工挖孔桩计算工程量的公式把实际浇筑桩长部分和地坪面以下空桩部分分开,以下正常套定额,在套用空桩部分子目时,把定额中填芯砼扣除,并参照后面有的一个砼填芯子目的人工扣除该子目部分人工,即得采用砼护壁但未填芯空桩部分子目单价。
人工挖孔灌注桩称工程量计算包括挖土方,岩土,砖护壁,砼护壁,和桩芯1,人工挖桩土方2,护壁工程量3,桩芯工程量4,桩笼钢筋人工挖孔桩挖土方工程;人工挖孔桩砼及钢筋工程;挖基槽土方工程;基础梁砼,钢筋,模板工程;砖基础工程;平整场地工程。
七、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3V=管外径截面积×(设计桩长+加灌长度)设计桩长——根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度——用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。
(2)、夯扩桩:计量单位:m3V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0.25)设计夯扩投料长度——按设计规定计算。
(3)钻孔混凝土灌注桩成孔工程量,计量单位:m3钻土孔V=桩径截面积×自然地面至岩石表面的深度;钻岩孔V=桩径截面积×入岩深度度混凝土灌入工程量,计量单位:m3V=桩径截面积×有效桩长,有效桩长设计有规定按规定,无规定按下列公式:有效桩长=设计桩长(含桩尖长)+桩直径设计桩长——桩顶标高至桩底标高基础超灌长度——按设计要求另行计算。
泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。
八、人工挖孔桩(1)、人工挖孔工程量:计量单位:m3V(人工挖土)=护壁外围截面积×成孔长度成孔长度——自然地坪至设计桩底标高V(淤泥、流砂、岩石)=实际开挖(凿)量(2)砖、混凝土护壁及灌注桩芯混凝土工程量:计量单位:m3工程量按设计图示尺寸的实体积九、水泥搅拌桩、粉喷桩,以立方米计算V=(设计桩长+500MM)×设计桩截面面积(长度如有设计要求则按设计长度)。
双轴的工程量不得重复计算,群桩间的搭接不扣除。
十、长螺旋或旋挖法钻孔灌注桩,以立方米计算V=(设计桩长+500MM)×设计桩截面面积或螺旋外径面积(长度如有设计要求则按设计长度)。
十一、基坑锚喷护壁成孔及孔内注浆。
按设计图纸以延长米计算十二、护壁喷射混凝土按设计图纸以平方米计算。
十三、砖基础计算规则1、基础与墙身(柱身)的划分:(1)基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙(柱)身。

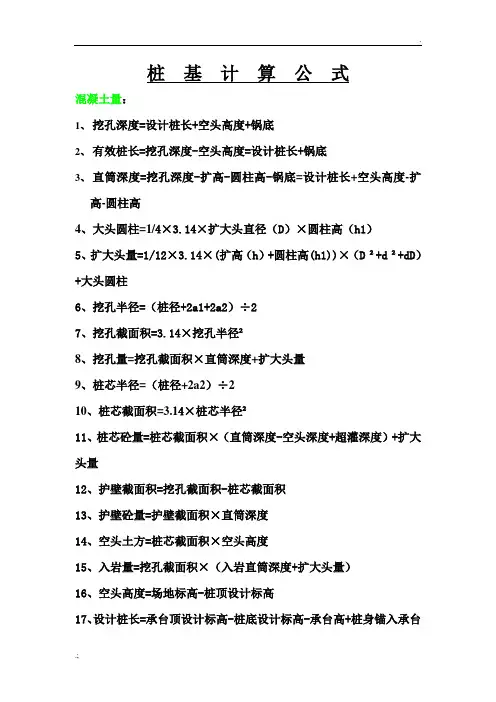

桩基计算公式混凝土量:1、挖孔深度=设计桩长+空头高度+锅底2、有效桩长=挖孔深度-空头高度=设计桩长+锅底3、直筒深度=挖孔深度-扩高-圆柱高-锅底=设计桩长+空头高度-扩高-圆柱高4、大头圆柱=1/4×3.14×扩大头直径(D)×圆柱高(h1)5、扩大头量=1/12×3.14×(扩高(h)+圆柱高(h1))×(D²+d²+dD)+大头圆柱6、挖孔半径=(桩径+2a1+2a2)÷27、挖孔截面积=3.14×挖孔半径²8、挖孔量=挖孔截面积×直筒深度+扩大头量9、桩芯半径=(桩径+2a2)÷210、桩芯截面积=3.14×桩芯半径²11、桩芯砼量=桩芯截面积×(直筒深度-空头深度+超灌深度)+扩大头量12、护壁截面积=挖孔截面积-桩芯截面积13、护壁砼量=护壁截面积×直筒深度14、空头土方=桩芯截面积×空头高度15、入岩量=挖孔截面积×(入岩直筒深度+扩大头量)16、空头高度=场地标高-桩顶设计标高17、设计桩长=承台顶设计标高-桩底设计标高-承台高+桩身锚入承台的深度18、实际桩长=实测孔深(挖孔深度)-空头高度19、桩顶高程=设计桩长+设计桩底高程20、桩底高程=桩顶高程-实际桩长21、孔口高程=桩底高程+实测孔深钢筋量: kg/m=0.00617×钢筋直径²1、主筋质量:(35D钢筋锚入承台的深度+有效桩长)×kg/m×根数2、非加密区螺旋筋质量:3.14×(桩径-2×砼保护层厚度)×(有效桩长-加密区螺旋筋长度)÷非加密区间距×kg/m3、加密区螺旋筋质量:3.14×(桩径-2×砼保护层厚度)×加密区螺旋筋长度÷加密区间距×kg/m4、加劲筋质量:3.14×(桩径-2×砼保护层厚度)×[(有效桩长÷加劲筋间距)取整数+1]×kg/m5、护壁纵筋质量:3.14×(桩径+2a1+2a2-2×砼保护层厚度)×直筒深度÷护壁纵筋间距×kg/m6、护壁箍筋质量:3.14×(桩径+2a1+2a2-2×砼保护层厚度)×直筒深度÷护壁箍筋质量×kg/m7、钢筋量:(主筋质量+非加密区螺旋筋质量+加密区螺旋筋质量+加劲筋质量 +护壁纵筋质量+护壁箍筋质量)×1.03钢筋损耗系数8、桩身钢筋量:(主筋质量+非加密区螺旋筋质量+加密区螺旋筋质量+加劲筋质量)×1.03钢筋损耗系数。
人工挖孔桩砼的计算在建筑工程中,人工挖孔桩是一种常见的基础形式。
而准确计算人工挖孔桩砼(混凝土)的用量对于工程的成本控制、材料准备以及施工进度的安排都具有重要意义。
接下来,让我们详细探讨一下人工挖孔桩砼的计算方法。
人工挖孔桩的形状通常近似圆柱体,所以在计算其混凝土用量时,我们主要依据圆柱体的体积公式:V =πr²h ,其中 V 表示体积,r 表示半径,h 表示高度。
但在实际计算中,情况要复杂得多,需要考虑多个因素。
首先,我们要明确桩的设计参数,包括桩的直径、桩长、扩大头的尺寸等。
桩的直径是计算桩身混凝土体积的关键参数之一。
假设桩的直径为 D,那么半径 r = D / 2 。
桩长是指从桩顶到桩底的垂直距离,记为 H 。
然而,很多人工挖孔桩在底部会设置扩大头,以增加桩的承载能力。
扩大头的形状可能各不相同,常见的有圆锥形、圆台形等。
对于圆锥形扩大头,我们需要知道其高度 h1 和顶部直径 D1 ,其体积 V1 = 1/3 × π × (D1/2)² × h1 。
对于圆台形扩大头,除了顶部直径 D1 ,还需要知道底部直径 D2 ,其体积 V2 =1/3 × π × h2 × (D2/2)²+(D1/2)²+(D2/2) ×(D1/2) 。
在计算桩身混凝土体积时,要注意扣除桩孔内可能存在的护壁结构所占的体积。
护壁通常是分段设置的,每段护壁的厚度一般在 10 15 厘米左右。
假设护壁的厚度为 t ,那么在计算桩身混凝土体积时,实际的有效半径 r' =(D 2t) / 2 。
下面我们通过一个具体的例子来演示计算过程。
假设有一根人工挖孔桩,桩的直径为 1 米,桩长为 10 米,底部圆锥形扩大头的高度为 1 米,顶部直径为 15 米,护壁厚度为 10 厘米。
首先计算桩身的体积,半径 r = 1 / 2 = 05 米,有效半径 r' =(1 02) / 2 = 04 米,桩身高度 h = 10 米,桩身体积 V 桩身=π × r'² × h = 314 × 04² × 10 = 5024 立方米。
人工挖孔桩_计算工程量的公式说明人工挖孔桩是一种常用的基础施工方法,它通过人工挖掘地面形成的孔洞,并在孔洞内灌注混凝土,形成承载力较大的基础支撑结构。
计算人工挖孔桩的工程量是评估工程成本和施工周期的重要环节。
下面将详细说明人工挖孔桩的工程量计算公式。
1.孔洞体积计算:(1)圆形孔洞的计算:圆形孔洞的体积计算可以根据孔洞直径和孔洞深度来确定。
计算公式如下:孔洞体积=π*(孔洞直径/2)^2*孔洞深度(2)矩形孔洞的计算:矩形孔洞的体积计算可以根据孔洞长度、宽度和孔洞深度来确定。
计算公式如下:孔洞体积=孔洞长度*孔洞宽度*孔洞深度(3)梯形孔洞的计算:梯形孔洞的体积计算可以根据孔洞上底、下底和孔洞高度来确定。
计算公式如下:孔洞体积=[(孔洞上底+孔洞下底)/2]*孔洞高度对于不规则形状的孔洞,可以借助数学方法将其分解为规则形状或各种简单形状计算。
2.边坡计算:在挖掘孔洞的过程中,需要考虑边坡的稳定性,根据边坡的形状和尺寸计算其体积,以确保边坡在施工和使用过程中的安全。
(1)平顶边坡的计算:平顶边坡的体积计算可以根据边坡底宽、底高和边坡的长度来确定。
边坡体积=[边坡底宽+2*边坡底高]*边坡长度(2)斜坡边坡的计算:斜坡边坡的体积计算可以根据边坡顶宽、底宽和边坡的长度来确定。
计算公式如下:边坡体积=[边坡顶宽+边坡底宽]*边坡长度对于不规则形状的边坡,可以将其分解为矩形或梯形进行计算。
需要注意的是,以上计算公式只是一般情况下的计算方法,实际计算时还需考虑综合因素,如施工中损耗、浪费等因素。
同时,施工中还需参考相关设计规范和标准,确保计算结果准确可靠。
通过以上公式的计算,可以得到人工挖孔桩的工程量,为施工进度和成本控制提供依据。
同时,工程量计算结果还可以用于施工合同签订、物资采购、进度安排等方面。
因此,合理准确地计算人工挖孔桩的工程量是基础工程管理中重要的一环。
人工挖孔桩计算工程量的公式在建筑工程中,人工挖孔桩是一种常见的基础形式。
准确计算其工程量对于工程预算、成本控制以及施工进度安排都具有重要意义。
下面,我们就来详细了解一下人工挖孔桩工程量的计算公式及相关要点。
人工挖孔桩的工程量主要包括桩身混凝土体积、护壁混凝土体积、桩芯钢筋量等几个方面。
首先,我们来计算桩身混凝土体积。
桩身混凝土体积的计算公式为:V1 =π × r² × h ,其中 V1 表示桩身混凝土体积,π 通常取 314 ,r 为桩身半径,h 为桩身高度。
需要注意的是,这里的桩身半径和高度都要按照设计图纸的尺寸进行取值。
接下来是护壁混凝土体积的计算。
护壁通常是分段设置的,每段护壁的体积可以看作是一个圆环柱体的体积。
假设护壁的内径为 r ,外径为 R ,高度为 h1 ,则每段护壁的体积 V2 =π × (R² r²) × h1 。
计算护壁总体积时,需要将各段护壁的体积相加。
然后是桩芯钢筋量的计算。
桩芯钢筋主要包括纵向主筋和箍筋。
纵向主筋的长度通常等于桩长加上锚固长度。
主筋的重量可以通过以下公式计算:G1 = L × m ,其中 G1 为主筋重量,L 为主筋长度,m 为钢筋单位长度的重量。
箍筋的计算则相对复杂一些。
需要先确定箍筋的间距,然后根据桩身周长计算出每圈箍筋的长度,再乘以箍筋的圈数和钢筋单位长度的重量,得到箍筋的总重量 G2 。
在实际计算工程量时,还需要考虑一些特殊情况。
比如,如果桩底扩大头的形状不是标准的圆柱体或圆锥体,就需要根据具体的几何形状分别计算体积。
另外,如果桩身存在变截面的情况,也要分段进行计算。
同时,在测量桩的尺寸时,要保证测量数据的准确性。
施工过程中的偏差可能会对工程量的计算产生影响。
因此,在计算前要对测量数据进行仔细的核对和修正。
为了更清楚地理解这些公式的应用,我们来看一个具体的例子。
假设某人工挖孔桩的桩身半径为 05 米,桩身高度为 10 米,护壁内径为06 米,外径为 08 米,每段护壁高度为 1 米,钢筋单位长度重量为0617 千克/米,主筋长度为 11 米,箍筋间距为 02 米。
人工挖孔桩的计算公式完整版在建筑工程领域,人工挖孔桩是一种常见的基础形式。
为了确保挖孔桩的设计和施工准确无误,我们需要掌握一系列相关的计算公式。
下面,就为大家详细介绍人工挖孔桩的计算公式。
人工挖孔桩的体积计算是非常重要的,其体积通常由圆柱体和圆台体两部分组成。
对于圆柱体部分,体积计算公式为:$V_1 =\pi r^2 h_1$,其中$V_1$表示圆柱体体积,$\pi$取 314 左右,$r$为桩的半径,$h_1$为圆柱体部分的高度。
圆台体部分的体积计算公式为:$V_2 =\frac{1}{3} \pi h_2 (R^2 + Rr + r^2)$,其中$V_2$表示圆台体体积,$h_2$为圆台体的高度,$R$为圆台上底面半径,$r$为圆台下底面半径。
在实际计算中,我们需要先确定圆柱体和圆台体的高度。
这通常需要根据地质勘察报告和设计要求来确定。
人工挖孔桩护壁的体积计算也不可忽视。
护壁通常也可以看作是圆柱体和圆台体的组合。
护壁圆柱体部分体积:$V_3 =\pi r_1^2 h_3$,其中$r_1$为护壁的内半径,$h_3$为护壁圆柱体部分的高度。
护壁圆台体部分体积:$V_4 =\frac{1}{3} \pi h_4 (R_1^2 +R_1r_1 + r_1^2)$,其中$h_4$为护壁圆台体的高度,$R_1$为护壁圆台上底面半径。
人工挖孔桩的钢筋用量计算也是关键的一部分。
主筋(纵向钢筋)的长度计算:主筋长度通常等于桩长加上锚固长度。
锚固长度需要根据相关的规范和设计要求来确定。
主筋的重量计算:$W = L \times m$,其中$W$表示主筋重量,$L$为主筋长度,$m$为钢筋单位长度的重量,其值可以通过查阅相关资料获得。
箍筋的长度计算:先计算箍筋的周长,然后根据箍筋的间距来确定箍筋的数量,从而计算出箍筋的总长度。
箍筋的重量计算:同样根据箍筋的长度和单位长度的重量来计算。
在计算人工挖孔桩的工程量时,还需要考虑土方量的计算。
孔桩混凝土方量计算公式孔桩混凝土方量的计算在建筑工程中可是相当重要的一环呢!咱们来好好聊聊这个孔桩混凝土方量的计算公式。
先给您说个我曾经遇到的事儿。
有一次在一个建筑工地上,负责施工的团队在计算孔桩混凝土方量的时候出了岔子。
当时大家都忙得热火朝天,可等到混凝土浇筑的时候才发现量算少了,这可把大家急得够呛!工头急得直跺脚,大家也都一脸懵。
后来才发现是计算的时候把孔桩的直径给记错了,这一错可就麻烦大了,不仅耽误了工期,还造成了不小的经济损失。
从那以后,大家对孔桩混凝土方量的计算可不敢有丝毫马虎。
咱们言归正传,孔桩混凝土方量的计算公式其实并不复杂。
一般来说,常用的公式是:V = π × r² × h + π × R² × H 。
这里的 V 表示孔桩混凝土的体积,r 是桩身半径,h 是桩身的有效长度,R 是扩大头半径,H 是扩大头的高度。
要准确计算孔桩混凝土方量,首先得把孔桩的各种尺寸测量准确。
比如说桩身的直径、扩大头的直径和高度等等。
这就好像我们做数学题,数据是解题的关键,如果数据错了,那后面的计算就全错啦。
在实际计算中,还得考虑一些特殊情况。
比如孔桩的形状不规则,或者有一些特殊的构造。
这时候就不能简单地套用公式,得根据实际情况进行调整和计算。
举个例子,如果孔桩的底部不是平整的,而是有一定的坡度,那计算的时候就得把这个坡度的影响考虑进去。
不然算出来的方量可就不准确啦。
还有啊,在计算的时候一定要注意单位的统一。
如果长度用的是米,那面积就得用平方米,体积就得用立方米。
要是单位不统一,那得出的结果可就差得十万八千里了。
另外,实际施工中,混凝土在浇筑的时候可能会有一些损耗。
所以在计算方量的时候,通常会适当增加一点余量,以确保施工的顺利进行。
总之,孔桩混凝土方量的计算虽然有公式可循,但也需要我们细心、认真,考虑到各种实际情况。
只有这样,才能算出准确的方量,保证工程的质量和进度。
钻孔桩首盘灌注砼方量
下面以新跃1号中桥0-1#桩基为例,计算首盘砼方量
V >u D2/4 x(H1+H2 )+ n2/4 x hl
式中:V—灌注首批混凝土所需数量(m3)
D —桩孔直径(m),取D = 1.0m
H1 —桩孔底至导管底端距离(m),取0.5m
H2 —导管初灌埋深(m),取H2= 1.0m
d---导管内径(口),取小=0.26m
h1 —桩孔内混凝土达到埋置深度H2时,导管内混凝土柱平衡导管外压力所需的高度,按保守取hl= hwrw/rc
hw:井孔内水或泥浆深度
rw:井孔内水或泥浆重度(KN/m3 )
rc:混凝土拌合物重度(取:24KN/m3 )
hl =30 x 1.1/24=1.375
贝卩:V》nX124 X(0.5+ 1)+ nX O.2624 X 1.375
V > 1.25m3
[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]
最新可编辑word文档。
人工挖孔桩混凝土方量计算公式和步骤人工挖孔桩混凝土方量计算公式和步骤一:引言人工挖孔桩是一种常用的地基处理方法,其中混凝土方量的计算是施工过程中的重要环节。
本文档将介绍人工挖孔桩混凝土方量的计算公式和步骤,以供参考使用。
二:计算公式和步骤1. 桩径计算首先,需要根据设计要求确定挖孔桩的直径。
桩径的选择应以桩基承载力、工程地质条件和施工可行性为依据。
选择合适的桩径是混凝土方量计算的基础。
2. 孔深计算确定挖孔桩的孔深需要考虑地质条件和设计要求。
一般情况下,应根据土层的承载力和压缩性来计算孔深。
根据设计要求和地质勘探报告中的数据,可以采用公式进行计算。
3. 混凝土方量计算根据挖孔桩的直径和孔深,可以计算混凝土的方量。
混凝土方量计算公式如下:混凝土方量 = π * (桩径/2)^2 * 孔深其中,π表示圆周率,桩径和孔深的单位为米。
4. 添加附加物计算在实际施工过程中,有时需要在挖孔桩中添加附加物,例如钢筋骨架、钢板等。
在计算混凝土方量时需要考虑附加物的体积,将其加入到混凝土方量计算公式中进行计算。
5. 附件本文档涉及的附件包括设计图纸、地质勘探报告和施工图纸等。
这些附件对于混凝土方量计算的准确性和施工效果具有重要意义。
6. 法律名词及注释本文档涉及的法律名词及其注释如下:(略)人工挖孔桩混凝土方量计算公式和步骤一:引言人工挖孔桩是一种常用的地基处理方法,其中混凝土方量的计算是施工过程中的重要环节。
本文档将介绍人工挖孔桩混凝土方量的计算公式和步骤,以供参考使用。
二:计算公式和步骤1. 桩径计算首先,需要根据设计要求确定挖孔桩的直径。
桩径的选择应以桩基承载力、工程地质条件和施工可行性为依据。
选择合适的桩径是混凝土方量计算的基础。
2. 孔深计算确定挖孔桩的孔深需要考虑地质条件和设计要求。
一般情况下,应根据土层的承载力和压缩性来计算孔深。
根据设计要求和地质勘探报告中的数据,可以采用公式进行计算。
3. 混凝土方量计算根据挖孔桩的直径和孔深,可以计算混凝土的方量。
人工挖孔桩计算公式人工挖孔桩是一种常见的基础工程施工形式,在建筑、桥梁等领域有着广泛的应用。
要准确计算人工挖孔桩的各项参数,需要掌握一系列的计算公式。
下面,我们就来详细介绍一下人工挖孔桩的计算公式。
人工挖孔桩的计算主要包括桩身混凝土体积、桩身钢筋用量、桩端扩大头体积等方面。
首先,我们来看看桩身混凝土体积的计算。
桩身混凝土体积可以看作是一个圆柱体的体积,其计算公式为:V =π×r²×h ,其中 V 表示桩身混凝土体积,π 通常取 314 ,r 为桩身半径,h 为桩身高度。
例如,如果桩身半径为 05 米,桩身高度为 10 米,那么桩身混凝土体积 V = 314×05²×10 = 785 立方米。
接下来,计算桩身钢筋用量。
桩身钢筋的布置通常有主筋和箍筋。
主筋的数量和长度需要根据设计要求确定。
主筋的长度等于桩身长度加上锚固长度。
假设主筋的直径为 d ,每根主筋的长度为 L ,主筋的数量为 n ,那么主筋的总重量可以通过以下公式计算:G1 =n×L×π×(d/2)²×ρ ,其中ρ 为钢筋的密度,通常取 7850 千克/立方米。
箍筋的计算相对复杂一些。
箍筋的间距一般是固定的,假设为 s 。
首先计算出箍筋的圈数,圈数=(桩身长度/箍筋间距)+ 1 。
然后计算每圈箍筋的长度,对于圆形箍筋,其长度可以近似计算为2×π×(r +箍筋直径)。
假设箍筋直径为 d1 ,那么箍筋的总长度为 L1 =圈数×2×π×(r + d1/2)。
箍筋的重量 G2 =L1×π×(d1/2)²×ρ 。
桩端扩大头体积的计算则要根据扩大头的形状来确定。
常见的扩大头形状有圆锥形和圆台形。
如果是圆锥形扩大头,其体积公式为:V1 =1/3×π×R²×h1 ,其中 R 为扩大头底部半径,h1 为扩大头高度。
