施工船舶抗台应急预案
- 格式:doc
- 大小:13.06 KB
- 文档页数:1

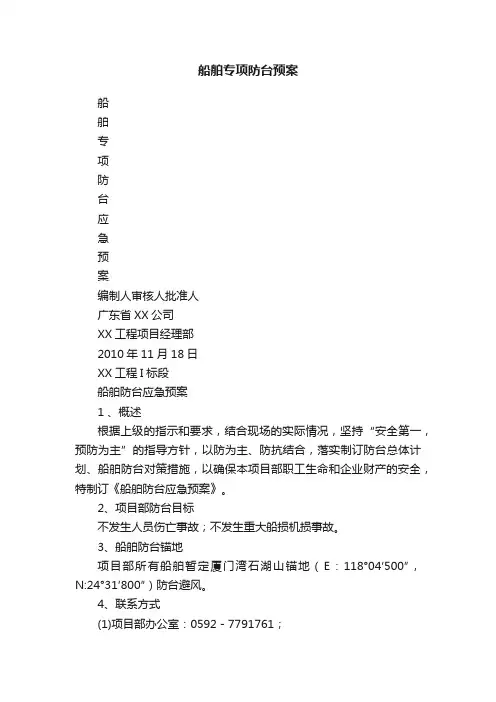

船舶专项防台预案船舶专项防台应急预案编制人审核人批准人广东省XX公司XX工程项目经理部2010年11月18日XX工程I标段船舶防台应急预案1 、概述根据上级的指示和要求,结合现场的实际情况,坚持“安全第一,预防为主”的指导方针,以防为主、防抗结合,落实制订防台总体计划、船舶防台对策措施,以确保本项目部职工生命和企业财产的安全,特制订《船舶防台应急预案》。
2、项目部防台目标不发生人员伤亡事故;不发生重大船损机损事故。
3、船舶防台锚地项目部所有船舶暂定厦门湾石湖山锚地(E:118°04′500″,N:24°31′800″)防台避风。
4、联系方式(1)项目部办公室:0592-7791761;(2)项目部专职安全员:153********;(3)厦门市海上求助电话:12395或0592-2084400;(4)厦门海沧海事处电话:0592—6893006;5、防台措施台风季节坚持每天收听天气预报,在VHF12、16频道上收听厦门海岸电台发布的航行警告,厦门气象台发布台风警告,海事局发出《防台一号通告》,船舶应做好如下准备工作:(1)检查应急通信设备、救生设备;(2)检查船舶的主机、辅机、舵机、锅炉等主要动力设备,确保其工作正常;(3)检查锚、锚机、锚链、制链器的情况;(4)根据情况调整压载水;制度本船的防抗台计划,做好防台的各项准备工作;当厦门气象台发布台风紧急警告,海事局发出《防台二号通告》,船舶应做好如下准备工作:(1)进入预先选好的锚地避风;(2)关闭所有水密门窗,检查船舶所有的救生设备;(3)保持所有的排水孔畅通;加强人员的值班;与公司、海事局保持密切的通讯联络。
(4)无防抗台能力的船舶视情减少或全部撤离船上人员。
落实船只避风锚地及转移方案:(1)确保所有施工船舶与船舶之间和项目部之间的通讯联系方式迅速、正常,以便相互通告提示,统一部署。
(2)施工船舶应提前停工离开施工现场到锚泊地抛锚避台。
一、目的为保障船舶在台风季节的安全,防止因台风造成的人员伤亡和财产损失,特制定本预案。
本预案旨在提高船舶防台应急响应能力,确保在台风来临前做好充分准备,确保船舶及人员安全。
二、组织机构及职责1. 成立船舶防台应急指挥部,负责船舶防台工作的全面领导和指挥。
2. 应急指挥部下设办公室,负责日常防台工作的组织、协调和监督。
3. 各船舶应设立防台应急小组,负责船舶防台工作的具体实施。
三、防台应急响应流程1. 预警阶段(1)密切关注气象预报,及时了解台风动态。
(2)船舶防台应急小组对船舶进行全面检查,确保设备完好。
(3)加强船舶值班,密切关注船舶状态。
2. 防台准备阶段(1)船舶防台应急小组根据台风等级,制定相应的防台措施。
(2)组织船舶人员学习防台知识和技能,提高应急处置能力。
(3)储备必要的防台物资,如救生衣、救生圈、绳索等。
(4)加强船舶设备维护,确保设备正常运行。
3. 防台实施阶段(1)船舶防台应急小组根据防台措施,指导船舶进行防台操作。
(2)加强船舶值班,密切监控船舶状态。
(3)发现险情,立即启动应急预案,采取有效措施。
4. 防台结束阶段(1)对船舶进行全面检查,确保无安全隐患。
(2)总结防台经验,完善应急预案。
四、防台措施1. 船舶锚泊(1)根据台风等级,选择合适的水域进行锚泊。
(2)确保锚泊设施完好,锚泊稳定。
(3)定期检查锚泊情况,确保锚泊安全。
2. 船舶航行(1)密切关注台风动态,选择合适航线。
(2)加强船舶值班,确保航行安全。
(3)发现险情,立即采取应急措施。
3. 船舶设备(1)加强船舶设备维护,确保设备正常运行。
(2)定期检查船舶设备,发现问题及时处理。
(3)储备必要的备件,确保应急需要。
4. 人员安全(1)加强人员安全教育,提高安全意识。
(2)配备必要的安全防护用品,如救生衣、救生圈等。
(3)加强船舶值班,确保人员安全。
五、应急物资储备1. 救生设备:救生衣、救生圈、救生绳、救生筏等。
船舶防台、抗台应急处置措施范文一、船舶防台、抗台应急预案1. 抗台应急预案的目的和重要性航行过程中遭遇台风是船舶运行中常见的自然灾害之一,对船舶和船员的安全造成很大威胁。
为了提高船舶防灾减灾能力,保障乘员的生命财产安全,制定船舶防台、抗台应急预案是非常重要的。
2. 抗台应急预案的原则和依据(1)预知性。
根据台风的路径、变化和气象预报,及时采取措施,提前避险。
(2)确保人员安全。
在台风来临前,确保所有人员避险就位,做好避雨设施和物资准备。
(3)保护船舶安全。
及时固定船舶,防止船舶受损,避免漂流。
(4)妥善处理突发事件。
遇到紧急情况时,要立即报警,及时处理,确保人员和船舶安全。
3. 指挥机构和责任分工(1)指挥机构:船舶防台、抗台应急指挥中心。
(2)责任分工:- 指挥中心主任:负责统一指挥和协调各项工作。
- 观测员:负责实时监测台风的路径和变化。
- 抗台救生队:负责船上人员的避险工作和应急救援工作。
- 能源部门:负责能源供应和消防安全工作。
- 沟通协调员:负责与外界的联系和信息传递。
二、船舶防台、抗台应急预案的具体措施1. 台风来临前的准备工作(1)全体人员参与应急演练,熟悉应急预案,掌握应急措施。
(2)检查并确保船舶设备和设施的完好性,特别是固定、锁定和防潮措施。
(3)备齐应急物资,包括食品、水、医药和其他生活必需品。
(4)严格按照携带防台工具箱上岗,包括绳索、警示标志、救生衣等。
(5)遵守船舶运行的安全制度,加强管控,确保船上人员的安全。
2. 台风来临期间的处置措施(1)及时监测台风的路径和变化,根据气象预报进行调整。
(2)关闭船舶入口,确保室内干燥,防止水进入。
(3)紧固船舶,加强船体和设备的防台风加固,防止倾覆和漂流。
(4)确保人员避险就位,做好避雨设施和物资准备。
(5)保持与岸上的联系,随时报告船舶的动态和需求。
(6)根据台风的情况,灵活调整航线和航速,选择安全的水域和停靠港口。
3. 台风过后的处理措施(1)检查船舶设施和设备的完好性,确保船舶能正常运行。
船舶防台风应急预案船舶防台风应急预案1一、目的为早抓落实防台防汛工作,防止险情扩大,使灾难损失削减到最低限度,特制定本预案。
二、组织机构及职责由项目部成立应急响应指挥部,负责指挥及协调工作。
详细分工如下:1、任务是了解驾驭险情,组织现场抢救指挥。
2、任务是依据指挥部指令,刚好布置现场抢险,保持与当地防台、防汛部门、建设行政主管部门的'沟通。
3、任务是维护现场秩序、作好四周人员的问讯记录、保持与当地上级部门的沟通。
4、负责妥当处理好善后工作,按职能归口负责保持与当地相关部门的沟通联系。
三、防台防汛事故应急措施:1、现场人员应马上上报项目部指挥小组。
2、现场下水道疏通。
3、生活区、宿舍后勤生活保障、救援。
4、施工现场塔吊、施工电梯、井架、脚手架、模板等的检查与检修。
6、施工用电、各部门配电箱、现场高空照明灯及架空线路的检查、加固及抢修。
7、对人员进行紧急疏散,刚好到楼层集合。
8、马上拨打“120”急救中心与医院联系或拨打“110和119”救助,具体说明事故地点、严峻程度及本部门的联系电话,并派人到路口接应。
9、事故调查报告,并上报公司及有关上级机关。
四、应急物质常备药品:消毒用品、急救物品(绷带、无菌敷料)及各种常用小夹板、担架、止血袋、氧气袋、灭火器等救火物资。
五、通讯联系医院急救中心120火警119匪警110工地现场值班电话:有关负责人电话:项目负责人手机平安员手机技术负责人手机船舶防台风应急预案21.0目的通过建立本应急预案,确保春、秋季风沙天气来临之前做好各项应急准备,并在大风、沙尘暴来临之时启动相应的应急处理措施,以保证物业设施安全和环境卫生整洁。
2.0范围适用于春、秋季风沙天气的应急准备和应急处理。
3.0职责3.1保洁主管负责风沙天气应急准备工作的计划和落实情况检查;3.2设备主管负责安排工程人员进行室外设施、装置的`检查和加固;3.3保洁领班负责应急人员的组织和监督应急措施落实;3.4保洁员负责按照本预案进行应急措施的具体实施。
船舶防台、抗台应急处置措施范本船舶在面对台风等恶劣天气时,必须采取有效的防台和抗台措施,以确保船舶和船员的安全。
下面是一份船舶防台、抗台应急处置措施的范本,以供参考:一、防台措施1. 提前获取台风信息:船舶应当通过各种途径获取最新的台风信息,包括气象台发布的警报、航行预报和气象报告等。
同时,要定期关注并及时更新台风的路径、强度和预计登陆时间等信息。
2. 加强监测措施:在台风接近或进入预警区域时,船舶应当加强监测,密切关注台风的动向和变化。
船舶管理人员应当设置专人负责观察气象变化,并及时向船员发出预警。
3. 充分准备应急设备:船舶应按照相关规定配置完整的应急设备,包括但不限于救生衣、救生艇、救生圈、救生筏、浮标、浮子等。
应急设备应保持完好,并进行定期检查和维修,确保在台风来袭时可以正常使用。
4. 确保船体稳定性:船舶在遭遇台风时,应采取措施确保船体稳定性。
包括但不限于调整船舶载重、通过添加重物来增加船体重心以及卸载货物等。
船舶管理人员应当根据具体情况,及时调整船舶的载重和航行航速。
二、抗台应急处置措施1. 及时避难:如果台风威力较大并且无法避免遭遇,船舶应及时采取避难措施。
船舶管理人员应根据台风的路径和强度,选择合适的避风港进行停靠,并且向港务部门报告停靠意图和避难位置。
2. 强化船舶保护措施:在停靠避风港后,船舶应采取措施加强船体的保护。
船舶管理人员应确保船舶牢固地停靠,并做好牵泊、栓船、系桅等工作,以防止船舶在台风中受损。
3. 安全疏散和救援:在台风来袭时,船舶管理人员应与船员保持良好的沟通,并组织船员安全疏散。
同时,要及时向海事部门和救援机构报告船舶的位置和情况,以便进行救援。
4. 全面检查和维修:在台风过后,船舶应当进行全面的检查和维修。
船舶管理人员应组织船员对船体、设备和应急设备进行检查,确保船舶的完好并及时修复。
此外,还要检查和确认航行通道的状况,以确定是否安全继续航行。
5. 及时报告和协助调查:船舶在遭遇台风后,应及时向所属海事部门和航运公司报告情况,并提供必要的协助进行事故调查和处理。
一、编制目的为提高船舶防台防洪应急处置能力,保障船舶、人员及财产安全,确保水上交通安全,特制定本预案。
二、适用范围本预案适用于船舶在台风、洪水等自然灾害发生时的防台防洪工作。
三、组织机构及职责1. 领导小组:成立船舶防台防洪应急领导小组,负责船舶防台防洪工作的组织、协调和指挥。
2. 指挥部:领导小组下设指挥部,负责船舶防台防洪工作的具体实施。
3. 指挥部职责:(1)负责收集、分析气象、水文等信息,及时发布防台防洪预警信息;(2)负责组织船舶防台防洪应急演练,提高船舶应对突发事件的处置能力;(3)负责协调各部门、各单位做好防台防洪工作;(4)负责船舶防台防洪工作的监督检查。
4. 各部门职责:(1)船舶管理部门:负责船舶防台防洪工作的组织、协调和实施,确保船舶安全;(2)船员管理部门:负责船员防台防洪知识的培训,提高船员应对突发事件的处置能力;(3)安全监管部门:负责船舶防台防洪工作的监督检查,确保各项措施落实到位;(4)后勤保障部门:负责船舶防台防洪物资的储备和调配,确保应急物资供应。
四、预警及响应1. 预警:根据气象、水文等信息,对可能发生的台风、洪水等自然灾害进行预警。
2. 响应:(1)预警发布后,船舶应立即采取以下措施:① 收紧锚链,加固船体,确保船舶安全;② 停止装卸作业,将货物堆放整齐,防止货物移动;③ 关闭所有设备,切断电源,防止事故发生;④ 通知船员做好防台防洪准备,提高警惕。
(2)根据台风、洪水等级,启动相应响应级别:① 预警级别:船舶管理部门应加强船舶防台防洪工作的监督检查,确保各项措施落实到位;② 紧急级别:船舶管理部门应立即组织船舶疏散,确保船舶、人员及财产安全。
五、应急处置1. 疏散:根据台风、洪水等级,组织船舶疏散,确保船舶、人员及财产安全。
2. 救援:对遇险船舶、人员实施救援,确保其生命安全。
3. 清理:台风、洪水过后,对受损船舶、设施进行清理,恢复船舶正常运营。
六、保障措施1. 物资保障:确保防台防洪物资储备充足,满足应急处置需要。
一、总则为有效应对台风等极端天气对船舶造成的影响,保障船舶安全,降低损失,根据国家相关法律法规和行业标准,结合我国实际情况,特制定本预案。
二、适用范围本预案适用于我国境内所有船舶,包括但不限于客船、货船、渔船、工程船等。
三、防台工作原则1. 预防为主,防治结合。
2. 快速反应,协同作战。
3. 安全第一,保障生命。
四、防台组织与职责1. 成立船舶防台工作领导小组,负责船舶防台工作的组织、协调和指挥。
2. 船舶防台工作领导小组下设办公室,负责日常工作。
3. 各船舶企业、船舶所有人、船舶经营人应设立防台工作小组,负责本企业船舶的防台工作。
五、防台措施1. 船舶防台准备(1)加强船舶设备检查,确保设备处于良好状态;(2)检查船舶结构,确保船体、甲板、舱室等无破损;(3)做好船舶物资储备,包括燃油、食品、淡水、应急药品等;(4)制定船舶防台操作规程,明确防台责任人和具体措施。
2. 船舶防台行动(1)密切关注台风预警信息,根据台风等级和航行路线,提前制定防台措施;(2)在台风到来前,及时将船舶驶入安全锚地或港口,并做好系泊措施;(3)加强船舶值班,密切关注船舶状态和周围环境;(4)做好船舶应急物资准备,确保在紧急情况下能够及时使用。
3. 船舶防台应急响应(1)当台风预警达到一定程度时,立即启动应急响应;(2)加强船舶通讯,确保信息畅通;(3)组织船舶撤离,确保船舶安全;(4)对遇险船舶进行救援,协助其撤离危险区域。
六、防台培训与演练1. 定期组织船舶防台培训,提高船员防台意识和应急处置能力;2. 定期开展船舶防台演练,检验防台预案的可行性和有效性。
七、附则1. 本预案自发布之日起施行;2. 本预案由船舶防台工作领导小组负责解释。
通过以上船舶专项防台预案的实施,确保在台风等极端天气下,我国船舶能够有效应对,降低损失,保障船舶安全。

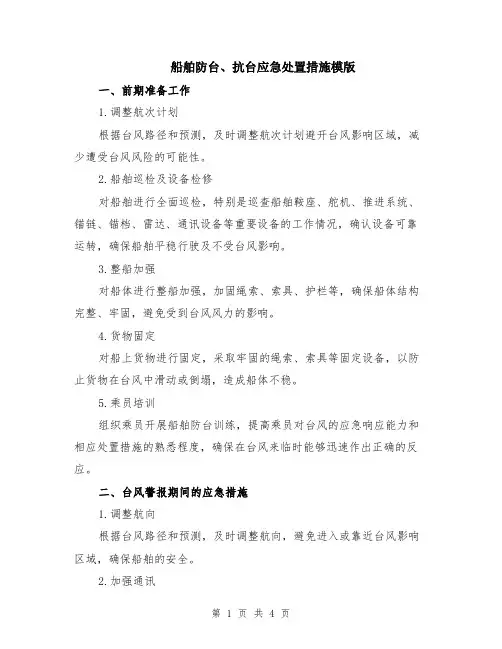

船舶防台、抗台应急处置措施模版一、前期准备工作1.调整航次计划根据台风路径和预测,及时调整航次计划避开台风影响区域,减少遭受台风风险的可能性。
2.船舶巡检及设备检修对船舶进行全面巡检,特别是巡查船舶鞍座、舵机、推进系统、锚链、锚档、雷达、通讯设备等重要设备的工作情况,确认设备可靠运转,确保船舶平稳行驶及不受台风影响。
3.整船加强对船体进行整船加强,加固绳索、索具、护栏等,确保船体结构完整、牢固,避免受到台风风力的影响。
4.货物固定对船上货物进行固定,采取牢固的绳索、索具等固定设备,以防止货物在台风中滑动或倒塌,造成船体不稳。
5.乘员培训组织乘员开展船舶防台训练,提高乘员对台风的应急响应能力和相应处置措施的熟悉程度,确保在台风来临时能够迅速作出正确的反应。
二、台风警报期间的应急措施1.调整航向根据台风路径和预测,及时调整航向,避免进入或靠近台风影响区域,确保船舶的安全。
2.加强通讯加强与海事部门、航运公司、港口管理机构的通讯联系,及时了解台风的最新动态和相关情况,做好信息交流与及时报告。
3.加强监控加强对台风路径和台风眼的监控,及时调整航向、航速,以避免船舶进入台风中心附近。
4.船舶稳定性控制根据航行条件和台风风力等级,及时调整货物的负载和舵角,控制船舶的稳定性,确保船舶在恶劣天气条件下仍能保持良好的航行性能。
5.船舶通风和疏水在台风天气中,定期检查船舱通风设备是否工作正常,并及时清理排水管道,确保船舶保持良好的通风和排水状况,避免船舱积水和通风不畅带来的安全隐患。
三、台风来临时的紧急处置1.船舶停航在台风来临前,如果台风路径和风力等级可能对船舶造成严重影响,应及时停航,采取安全措施,寻找避风港口或者寻找安全水域避风,确保船舶和船员的安全。
2.船舶抛锚在台风来临时,如果无法停航或找到避风港口,应考虑抛锚,选择较深的水域,尽量减小船舶受台风风力的影响,确保船舶在台风过境期间的安全。
3.密封舱口在台风来临时,应及时密封舱口,避免水进入船舱,影响船舶的浮力和稳定性。

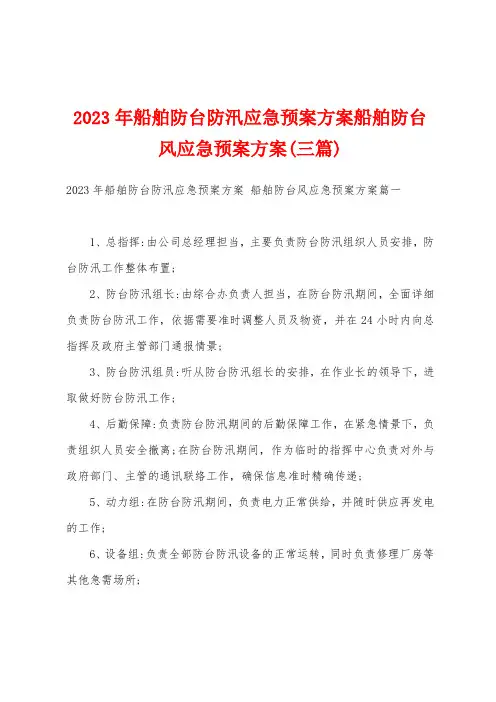

2023年船舶防台防汛应急预案方案船舶防台风应急预案方案(三篇)2023年船舶防台防汛应急预案方案船舶防台风应急预案方案篇一1、总指挥:由公司总经理担当,主要负责防台防汛组织人员安排,防台防汛工作整体布置;2、防台防汛组长:由综合办负责人担当,在防台防汛期间,全面详细负责防台防汛工作,依据需要准时调整人员及物资,并在24小时内向总指挥及政府主管部门通报情景;3、防台防汛组员:听从防台防汛组长的安排,在作业长的领导下,进取做好防台防汛工作;4、后勤保障:负责防台防汛期间的后勤保障工作,在紧急情景下,负责组织人员安全撤离;在防台防汛期间,作为临时的指挥中心负责对外与政府部门、主管的通讯联络工作,确保信息准时精确传递;5、动力组:在防台防汛期间,负责电力正常供给,并随时供应再发电的工作;6、设备组:负责全部防台防汛设备的正常运转,同时负责修理厂房等其他急需场所;每当台风汛期降临,准时依据气象部门的猜测,打算企业应急反响级别:1、黄色警报(轻度):六级以下台风,能够正常作业;2、红色警报(中度):六级以上八级以下台风,各部门领导值班,仓库组织局部人员参与应急防灾;3、黑色警报(高度):八级以上台风,公司内停顿作业,固定好各种设备设施,无关人员应撤离现场,各级领导带头参加,组织一切人员在总指挥的领导下,亲密协作,全力以赴,共同做好防台防汛工作;4、企业重点防范部位:员工宿舍、公司各区域、各类设备、高压配电房、办公室、财务室等;1、企业全部员工,在得知灾难气象降临时,均有权利和义务,在第一时间内向企业领导报告;2、防台防汛组长:要依据实际情景,宣布启动应急处置方案的级别,落实人员,进取做好防台防汛工作,并随时向总指挥汇报进展情景;3、防台防汛工作在组长的统一安排下,要亲密协作,相互支持,准时沟通信息,遇特别情景,可直接越级向总经理汇报;1、应急指挥中心:在防台防汛期间,保证24小时有人值班,通讯联络便利,配备4部对讲机;2、配电房、物资、动力部门24小时正常有人值班,确保电力供给,物资备有铁锹、水泵、雨衣、手电、沙袋等,使用便利,另外配备轿车、卡车多辆,必要时可随时调用;3、在特别紧急情景下,可向当地110或120求助;1、应急指挥中心与公司生产办公区域距离近,信息传达快并且便利,治理上效率高;2、一旦狂风暴雨降临,各岗位治理人员接到指令,必需快速将防台防汛物资准时送到重点部位,提前做好抗灾预备;3、在防台防汛期间,全部通讯设备24小时开机,指挥中心,仓库内电话直线,随时理解各种指令,整装待发;1、在防台防汛期间,安保人员将重点负责财务科等企业重要部位的保安工作,准时组织人员安全撤离;2、后勤部门主要负责落实疏散人员的临时场所,保证饮食正常供给;1、由防台防汛组长依据各阶段的实际情景,经总指挥同意后,经过正常渠道,多种形式公布相关信息;2、平常在宣传教育上要增加防范意识,当正进入预案状态时,全部工作均由防台防汛组长统一指挥行动;3、依据天气预报资料,要求员工上、下班途中避开在风口经过。

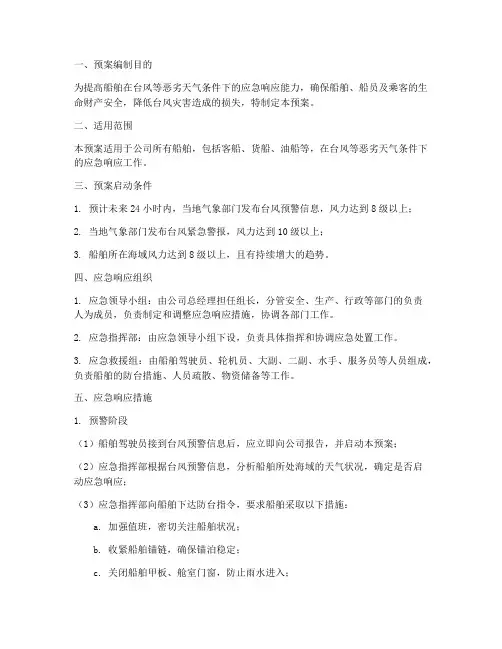

一、预案编制目的为提高船舶在台风等恶劣天气条件下的应急响应能力,确保船舶、船员及乘客的生命财产安全,降低台风灾害造成的损失,特制定本预案。
二、适用范围本预案适用于公司所有船舶,包括客船、货船、油船等,在台风等恶劣天气条件下的应急响应工作。
三、预案启动条件1. 预计未来24小时内,当地气象部门发布台风预警信息,风力达到8级以上;2. 当地气象部门发布台风紧急警报,风力达到10级以上;3. 船舶所在海域风力达到8级以上,且有持续增大的趋势。
四、应急响应组织1. 应急领导小组:由公司总经理担任组长,分管安全、生产、行政等部门的负责人为成员,负责制定和调整应急响应措施,协调各部门工作。
2. 应急指挥部:由应急领导小组下设,负责具体指挥和协调应急处置工作。
3. 应急救援组:由船舶驾驶员、轮机员、大副、二副、水手、服务员等人员组成,负责船舶的防台措施、人员疏散、物资储备等工作。
五、应急响应措施1. 预警阶段(1)船舶驾驶员接到台风预警信息后,应立即向公司报告,并启动本预案;(2)应急指挥部根据台风预警信息,分析船舶所处海域的天气状况,确定是否启动应急响应;(3)应急指挥部向船舶下达防台指令,要求船舶采取以下措施:a. 加强值班,密切关注船舶状况;b. 收紧船舶锚链,确保锚泊稳定;c. 关闭船舶甲板、舱室门窗,防止雨水进入;d. 检查船舶消防、救生设备,确保其正常使用;e. 准备应急物资,如救生圈、救生衣、食品、饮用水等。
2. 应急响应阶段(1)船舶驾驶员接到应急响应指令后,应立即执行以下措施:a. 加强船舶值班,确保船舶安全;b. 船舶按照应急指挥部指令,调整航向,寻找安全水域锚泊;c. 保障船员、乘客的生命财产安全,必要时进行疏散;d. 按照应急预案要求,做好应急物资储备和分配;e. 与应急指挥部保持联系,及时报告船舶状况。
(2)应急指挥部根据船舶报告的实时信息,调整应急响应措施,确保船舶安全。
3. 应急结束阶段(1)台风影响结束后,船舶驾驶员应立即向公司报告船舶状况,并申请恢复航行;(2)应急指挥部根据船舶报告,评估应急处置效果,总结经验教训,完善应急预案。

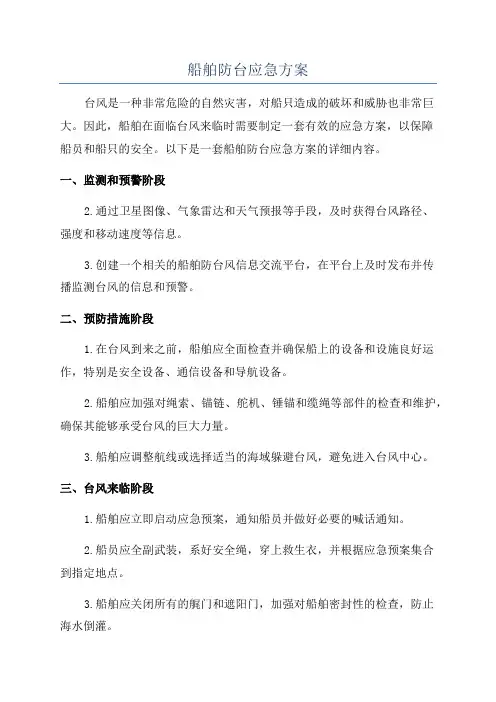

船舶防台应急方案台风是一种非常危险的自然灾害,对船只造成的破坏和威胁也非常巨大。
因此,船舶在面临台风来临时需要制定一套有效的应急方案,以保障船员和船只的安全。
以下是一套船舶防台应急方案的详细内容。
一、监测和预警阶段2.通过卫星图像、气象雷达和天气预报等手段,及时获得台风路径、强度和移动速度等信息。
3.创建一个相关的船舶防台风信息交流平台,在平台上及时发布并传播监测台风的信息和预警。
二、预防措施阶段1.在台风到来之前,船舶应全面检查并确保船上的设备和设施良好运作,特别是安全设备、通信设备和导航设备。
2.船舶应加强对绳索、锚链、舵机、锤锚和缆绳等部件的检查和维护,确保其能够承受台风的巨大力量。
3.船舶应调整航线或选择适当的海域躲避台风,避免进入台风中心。
三、台风来临阶段1.船舶应立即启动应急预案,通知船员并做好必要的喊话通知。
2.船员应全副武装,系好安全绳,穿上救生衣,并根据应急预案集合到指定地点。
3.船舶应关闭所有的艉门和遮阳门,加强对船舶密封性的检查,防止海水倒灌。
4.航行中的船舶应尽量维持适当的速度,以确保船舶在风浪中保持稳定。
四、临时避难阶段1.如果台风来临时船舶无法安全行驶,船舶应及时寻找安全的港口或避风港避风。
2.船舶应及时向港口或海事部门报告船舶的状况,并根据主管部门的指示做好临时避难准备。
3.船舶在避风港暂缓期间应加强巡航监测,防止锚链断裂或漂移等不良情况的发生。
五、灾后恢复阶段1.台风过后,船舶应全面检查船舶的设备、设施和船身是否出现损坏,及时修理和更换。
3.船舶应与相关部门合作,参与台风灾害的救援和恢复工作。
六、台风预案的修订和完善1.船舶应定期检查和审查台风应急预案,及时总结经验教训并修改预案,以提高防台风能力。
2.船舶应加强与台风监测机构的合作,积极参与相关的防台风研究和技术应用。
总之,船舶防台应急方案的制定和实施对保障船员和船只的安全至关重要。
只有通过建立完善的预警和防范机制,并提前做好准备措施,船舶才能在台风来临时迅速做出正确的应对,减少灾害损失。
海上工程船舶防台防突风专项应急预案一、任务背景和目的:随着科技的进步和社会的发展,海上工程船舶承担着越来越多的重要任务。
然而,台风和突发风暴等天气灾害常常给海上工程船舶带来安全隐患。
为了保障船舶及船员的安全,特制定本预案,以提高应急处置能力,有效应对突发天气灾害。
二、组织机构:1.应急指挥部:由船长担任指挥部指挥员,副船长、技术人员和船员作为指挥部成员。
2.应急救援组:由船长和副船长领导,技术人员和船员作为组员。
三、预案步骤:1.预警阶段:(1)及时关注气象预报和台风动态,确保掌握最新情况。
(2)向上级单位报告,并接收指挥部指示。
(3)评估台风或风暴对船舶的威胁程度,并确定防御措施。
2.防御准备阶段:(1)做好人员安排,确定责任分工和查勘船舶情况。
(2)检查船舶设备和设施,确保处于良好状态。
(3)做好应急物资的储备,确保足够的食品、水和药品供应。
(4)制定紧急撤离计划,并进行演练。
(5)加固船舶,如加固结构、封闭舱室等。
3.应急响应阶段:(1)船舶遭遇台风或突发风暴时,立即进入应急响应状态。
(2)按照预定计划,组织船员进行撤离或避难行动。
(3)启动船舶自身的防风装置或设备,如固定吊车、锚等。
(4)及时向上级单位汇报船舶状况和应急措施。
四、各类应急风险的应对措施:1.台风:(1)按照气象预报,提前规划航线,避开台风路径。
(2)在安全水域停泊或者错开台风路径,寻找避风港口。
(3)加强吊装设备的固定,确保吊装作业安全。
2.突发风暴:(1)在出现迅猛风暴前,立即停止各类海上作业,收拢设备,关闭通风口等。
(2)迅速安排人员撤离或避难,确保船舶和船员的安全。
3.船舶救援:(2)船长和技术人员根据实际情况,及时调整救援方案。
五、应急物资储备:1.食品和水:储备足够的干粮、方便食品和饮用水,保证船员的生活需求。
2.药品和急救设备:储备大量常用药品和急救设备,如止痛药、退烧药、绷带等。
3.救生设备:储备救生衣、救生圈、救生艇等救生设备,确保船员和乘客的安全。
一、目的为保障船舶在台风期间的安全,减少台风对船舶造成的损失,确保船员生命安全,特制定本船舶防台应急预案。
二、组织机构及职责1. 成立船舶防台应急指挥部,负责指挥、协调和监督船舶防台工作。
2. 应急指挥部成员:(1)指挥长:船长(2)副指挥长:大副、轮机长(3)成员:各部门负责人3. 各成员职责:(1)船长:负责全面指挥船舶防台工作,确保船舶安全。
(2)大副:负责船舶防台物资的采购、储备和发放,协调各部门防台工作。
(3)轮机长:负责船舶动力系统防台工作,确保船舶动力设备正常运行。
(4)各部门负责人:负责本部门防台工作的组织实施,确保船舶安全。
三、应急响应1. 预警阶段:(1)密切关注气象部门发布的台风预警信息,提前做好防台准备。
(2)启动防台应急预案,组织全体船员进行防台知识培训。
(3)做好船舶物资储备,确保防台物资充足。
2. 防台阶段:(1)根据台风强度和影响范围,确定船舶避风港。
(2)加强船舶防台设备检查,确保设备完好。
(3)加固船舶甲板、船体、桅杆等部位,防止台风袭击。
(4)调整船舶吃水深度,确保船舶重心稳定。
(5)做好船员生活物资储备,确保船员生活需求。
3. 遇险阶段:(1)遇险时,立即启动应急预案,组织船员进行自救。
(2)向就近港口、海事局等相关部门报告遇险情况。
(3)做好救援准备工作,等待救援。
四、应急物资1. 防台物资:救生衣、救生圈、救生筏、绳索、应急照明设备等。
2. 防台工具:铁锹、手电筒、应急发电机、防台风缆绳等。
3. 生活物资:食品、饮用水、药品等。
五、应急演练1. 定期组织船员进行防台应急演练,提高船员应对台风的能力。
2. 演练内容包括:防台物资检查、救生设备使用、人员疏散等。
六、总结与评估1. 防台结束后,对防台工作进行总结,查找不足,改进工作。
2. 对应急指挥部成员及各部门负责人进行评估,对表现突出的给予表彰。
3. 根据评估结果,完善应急预案,提高船舶防台能力。
本预案自发布之日起实施,如遇特殊情况,由船舶防台应急指挥部根据实际情况进行调整。
船舶防台、抗台应急处置措施
船舶防台和抗台应急处置措施主要包括以下几个方面:
1. 提前做好准备:监测气象信息,密切关注台风动态并及时获取最新预警信息。
根据预测路径和强度,及时调整船舶行驶计划,并与港口、海事局等相关单位保持联系,了解港口关闭和航线限制等措施。
2. 按照规定采取适当的避风措施:在遇到台风前,船舶应尽量躲避台风路径,并选择安全水域等待台风过境。
根据具体情况,可以采取离港、返回港、寻求庇护等方式应对。
3. 做好装备调整和防护:台风来袭前,船舶乘员应检查和调整船舶装备,特别是锚链、锚、缆绳等固定装置,确保船舶在台风中能够保持稳定。
此外,应加强通风、排水、灭火等设备的检查和保养,确保在台风中的船舶安全。
4. 加强船舶与其他船舶、港口设施的联系:船舶应加强与其他船舶和港口设施的联系,保持通讯畅通,并及时报告自己的位置、状况和求助信息。
5. 防护人员安全:船舶应确保船上人员的安全,尽量减少人员在船上的活动,根据台风的强度和距离,可以考虑转移到地面设施等更安全的场所避风。
6. 及时评估和处置后果:台风过境后,船舶应及时评估损害情况,采取相应的修复和处置措施,确保船舶能够恢复正常航行。
总之,船舶防台和抗台应急处置措施需要根据台风的具体情况和船舶的特点进行调整,保障船舶和人员的安全。
同时,相关单位和个人应密切配合,做好信息沟通与协调工作,共同应对台风的威胁。
一、编制目的为保障船舶在恶劣天气条件下安全航行,防止台风、洪水等自然灾害对船舶及船员造成损害,根据《中华人民共和国船舶安全管理法》及相关法律法规,特制定本应急预案。
二、适用范围本预案适用于船舶在台风、洪水等自然灾害期间的安全防护和应急处置。
三、组织机构及职责1. 应急领导小组组长:船长副组长:大副、二副成员:全体船员2. 职责(1)船长负责组织、协调和指挥应急工作。
(2)大副负责船舶防台防洪措施的落实,协调各部门工作。
(3)二副负责船舶的航行安全,确保船舶在恶劣天气条件下安全航行。
(4)全体船员按照职责分工,严格执行应急预案,确保船舶安全。
四、防台防洪措施1. 预防措施(1)密切关注气象预报,提前做好防台防洪准备。
(2)加强船舶维护保养,确保船舶设备正常运行。
(3)检查船舶救生设备,确保其完好有效。
(4)储备足够的应急物资,如救生衣、绳索、应急照明等。
2. 防台措施(1)当台风预警发布时,船长应立即启动应急预案,通知全体船员。
(2)加强船舶锚泊,确保船舶安全。
(3)调整船舶吃水,减轻船舶负荷。
(4)关闭船舶通风系统,防止海水倒灌。
3. 防洪措施(1)当洪水预警发布时,船长应立即启动应急预案,通知全体船员。
(2)加强船舶锚泊,确保船舶安全。
(3)检查船舶舱室,防止洪水进入。
(4)准备应急物资,如救生衣、绳索、应急照明等。
五、应急处置1. 当发生紧急情况时,船长应立即启动应急预案,通知全体船员。
2. 船长负责指挥应急处置工作,确保船舶安全。
3. 全体船员按照职责分工,严格执行应急处置措施。
4. 如遇险情,立即启动应急救生设备,确保船员生命安全。
六、应急培训与演练1. 定期组织船员进行应急培训,提高应急处置能力。
2. 每年至少进行一次防台防洪应急演练,检验应急预案的可行性。
3. 根据演练情况,及时修订和完善应急预案。
七、附则1. 本预案由船长负责解释。
2. 本预案自发布之日起实施。
一、编制目的为确保修船作业在台风、暴雨等恶劣天气条件下的安全,降低灾害损失,提高应急处置能力,特制定本预案。
二、编制依据1. 《中华人民共和国防汛条例》2. 《中华人民共和国船舶与港口法》3. 《修船安全生产管理规定》三、适用范围本预案适用于公司修船厂在台风、暴雨等恶劣天气条件下的防台工作。
四、工作原则1. 预防为主,防抗结合2. 快速反应,协同应对3. 以人为本,确保安全五、组织机构及职责1. 成立修船防台应急指挥部,负责全面协调、指挥和督促防台工作。
2. 应急指挥部下设以下工作组:(1)防台办公室:负责收集、整理、发布防台信息,协调各部门防台工作。
(2)现场指挥部:负责现场防台工作的组织、指挥和协调。
(3)安全保卫组:负责现场安全巡查、隐患排查和应急处置。
(4)物资保障组:负责防台物资的采购、储备和调配。
(5)宣传报道组:负责宣传防台知识,提高员工防台意识。
六、防台措施1. 防台准备(1)密切关注气象预报,提前做好防台准备。
(2)加强员工防台知识培训,提高防台意识。
(3)做好防台物资储备,包括救生器材、应急照明、防雨防风用品等。
(4)对修船设施进行安全检查,消除安全隐患。
2. 防台实施(1)接到台风预警后,立即启动应急预案,各部门按照职责分工开展工作。
(2)现场指挥部组织人员对修船设施进行加固,确保安全。
(3)安全保卫组对现场进行安全巡查,发现隐患及时整改。
(4)物资保障组确保防台物资充足,满足防台需求。
(5)宣传报道组加强防台知识宣传,提高员工防台意识。
3. 防台结束(1)台风过后,立即组织人员进行现场检查,排除安全隐患。
(2)对损坏的设施进行修复,确保修船作业正常进行。
(3)总结防台经验,完善应急预案。
七、应急响应1. 紧急响应:当台风、暴雨等恶劣天气达到预警等级时,立即启动应急预案,各部门按照职责分工开展工作。
2. 紧急撤离:当现场情况危急,可能危及人员安全时,立即组织人员紧急撤离。
八、附则1. 本预案由修船防台应急指挥部负责解释。
仅供参考[整理] 安全管理文书船舶防台、抗台应急处置措施日期:__________________单位:__________________第1 页共4 页船舶防台、抗台应急处置措施(1)制定防台方案,包括防台组织机构,防台组织岗位职责,防台工作程序,防台通讯网络,防台值班制度等。
(2)施工期间,挖泥船应做好防风安全工作,每天接收天气预报,掌握江上气象动态,警惕热带气旋预兆及热带低压的突然袭击,必要时应提前到港内或避风锚地避风。
本工程的防台锚地就近码头选用。
(3)挖泥船应加强值班,收到热带气旋警报时,船长应组织全体船员全力以赴,按《船舶防台技术操作规则》的要求,在调度室的统一部署下做好防台工作。
(4)在需要使用锚地避风防台时,提前编制使用防台锚地计划,选定避风锚地。
(5)为确保船舶安全,台风季节前,应组织人员检查船机设备、航行设备、航行仪表、系泊设备、通讯、救生、防火、水密装置、堵漏应急和排水设备,确保设备处于良好状态。
组织全体船员学习防台知识,在思想上、组织上认真做好防台准备。
(6)在台风来临之前将应急防风锚作试放试收试验,检验锚机,保证随时可用,并将艉缆准备好;检查逃生通道,保证畅通;关闭加班出人口和通行舱口,盖好舷窗和铁盖,检查消防、救生器材齐全有效;备妥抛绳器、撇缆;绑扎牢固甲板、机舱内的活动部件;备齐应急潜水泵及其他防风物资、气割设备、工具盒电焊设备及属具;甲板上往来行走出,装好扶手索。
(7)在台风受袭前8小时,开始进入防风执行阶段。
在风力小于等于6至7级时利用钢桩抗风,当风浪较大时利用防风锚抗风。
在台风严重威胁时,撤离到安全避风锚地抛锚。
第 2 页共 4 页(8)船舶进入避风时要听从指挥,按规定地点抛锚。
(9)各船舶单位随时掌握船舶在避风锚地的情况,及时处理船舶在防台中出现的问题,并及时报告。
第 3 页共 4 页仅供参考[整理] 安全管理文书整理范文,仅供参考!日期:__________________单位:__________________第4 页共4 页。
(1)制定防台方案,包括防台组织机构,防台组织岗位职责,防台工作程序,防台通讯网络,防台值班制度等。
(2)施工期间,挖泥船应做好防风安全工作,每天接收天气预报,掌握江上气象动态,警惕热带气旋预兆及“热带低压”的突然袭击,必要时应提前到港内或避风锚地避风。
本工程的防台锚地就近码头选用。
(3)挖泥船应加强值班,收到热带气旋警报时,船长应组织全体船员全力以赴,按《船舶防台技术操作规则》的要求,在调度室的统一部署下做好防台工作。
(4)在需要使用锚地避风防台时,提前编制使用防台锚地计划,选定避风锚地。
(5)为确保船舶安全,台风季节前,应组织人员检查船机设备、航行设备、航行仪表、系泊设备、通讯、救生、防火、水密装置、堵漏应急和排水设备,确保设备处于良好状态。
组织全体船员学习防台知识,在思想上、组织上认真做好防台准备。
(6)在台风来临之前将应急防风锚作试放试收试验,检验锚机,保证随时可用,并将艉缆准备好;检查逃生通道,保证畅通;关闭加班出人口和通行舱口,盖好舷窗和铁盖,检查消防、救生器材齐全有效;备妥抛绳器、撇缆;绑扎牢固甲板、机舱内的活动部件;备齐应急潜水泵及其他防风物资、气割设备、工具盒电焊设备及属具;甲板上往来行走出,装好扶手索。
(7)在台风受袭前8 小时,开始进入防风执行阶段。
在风力小于等于6至7级时利用钢桩抗风,当风浪较大时利用防风锚抗风。
在台风严重威胁时,撤离到安全避风锚地抛锚。
(8)船舶进入避风时要听从指挥,按规定地点抛锚。
(9)各船舶单位随时掌握船舶在避风锚地的情况,及时处理船舶在防台中出现的问题,并及时报告。
