安砌侧(平、缘)石施工工艺
施工放样→准备下承层→侧石铺筑→养生
1、施工放样
在沥青混凝土面层铺筑并养生完后,进行侧石施工放样,做出施工控制点(每10米一个点)。
2、清理下承层
放样结束后,首先用细线绳画出侧石铺筑的内边线,然后用切割机切割沥青混凝土面层及二灰碎石基层,施工中应保证切割厚度不得大于侧石混凝土的铺筑厚度,然后人工找平。
刨除结构层,清理表面,清除表面的碎石、砂、土等杂物,使表面干净整洁,并洒水润湿
3、侧石安装
1)首先沿路缘石安装控制线在下基层表面铺一层砂浆,以确保路缘石平面位置和高程准确。
2)砂浆抹平后安放路缘石并进行勾缝,勾缝前对安放好的路缘石进行检查,检查其侧面、顶面是否平顺以及缝宽是否达到要求,不合格的重新调整,然后再勾缝。
4、质量检查
侧石施工完毕后,质检小组对直顺度、缝宽、相邻两块高差及顶面高程等指标进行检测(检测频率及结果符合下表要求),不合格路段重新铺设。
路缘石应检测混凝土强度符合设计要求。
路缘石铺设检查项目
项次检查项目规定值或允许偏差检查方法和频率
1 直顺度(mm)15 20m拉线,每200m4处
2 相临两块高差(mm)
3 用水平尺量,每200m4处
3 相临两块缝宽(mm)±3 尺量,每200m4处
4 顶面高程(mm)±10。
安砌侧平缘石施工方案安砌侧平缘石施工方案一、施工前准备1. 应根据设计图纸要求对侧平缘石施工进行准确定位,并测量其坡度和距离,以便确定石材的尺寸和数量。
2. 准备好所需的工具和材料,如锤子、凿子、胶泥、水平仪、测量工具以及石材。
3. 清理施工区域,确保地面平整,没有杂物和泥土。
二、施工步骤1. 根据设计图纸要求,首先在侧平缘位置挖坑,深度为石材的1/3到1/2。
2. 在挖好的坑底铺设一层厚度约为10厘米的砂浆,用水平仪检查其水平度。
3. 将石材逐个放置在砂浆上,用锤子轻轻敲击石材使其与坑底紧密贴合。
4. 在砖石的侧面施涂石材胶泥,并用凿子将相邻的石材连接在一起,以增加稳定性。
5. 当石材布置完毕后,用水平仪检查整个侧平缘的水平度和坡度,做好调整。
6. 侧平缘石布置完成后,使用胶泥填补石材之间的缝隙,并用抹子将胶泥填平。
7. 清理施工区域,将杂物和泥土清除,并用水冲洗石材表面。
8. 审查整个侧平缘的施工质量,确保石材的安装牢固稳定,无松动和裂缝。
三、注意事项1. 施工过程中,应保持施工区域干净整洁,避免泥土和杂物进入砂浆和胶泥之中。
2. 在石材布置过程中,应注意尺寸的匹配,使石材之间的缝隙尽可能小,以增加整体的稳定性。
3. 在石材与砂浆的接触面上,要均匀涂抹胶泥,保证石材能够紧密贴合,并用锤子轻轻敲击使其更加牢固。
4. 在石材布置完毕后,要及时清理施工区域,将杂物和泥土清除,以免影响整体美观。
5. 在施工中,应注意石材的保护,避免石材表面被划伤或碰撞,以免破坏石材的外观。
四、施工质量控制1. 施工前的准备工作要做到位,包括准确定位、测量坡度和距离等,确保石材的尺寸和数量符合设计要求。
2. 施工过程中要严格按照步骤进行,保持施工区域干净整洁,确保石材的牢固稳定。
3. 施工完成后,要对整个侧平缘的水平度和坡度进行检查,做好调整,确保施工质量符合要求。
4. 检查施工后的缝隙和胶泥填充情况,确保石材之间的连接紧密,没有松动和裂缝。

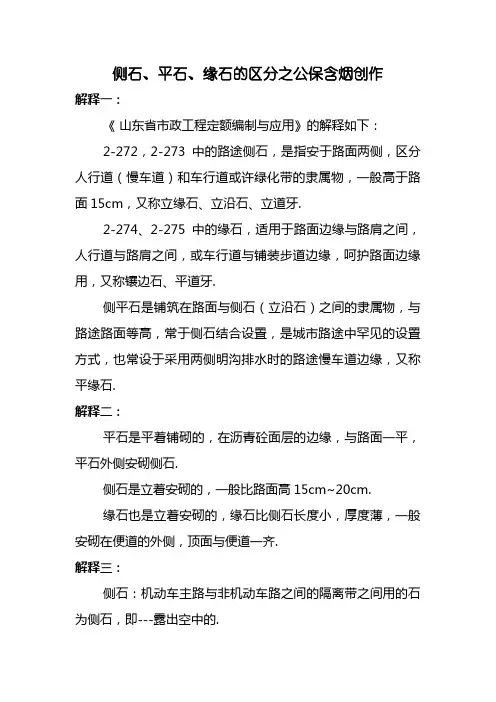

侧石、平石、缘石的区分之公保含烟创作
解释一:
《山东省市政工程定额编制与应用》的解释如下:
2-272,2-273中的路途侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或许绿化带的隶属物,一般高于路面15cm,又称立缘石、立沿石、立道牙.
2-274、2-275中的缘石,适用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,呵护路面边缘用,又称镶边石、平道牙.
侧平石是铺筑在路面与侧石(立沿石)之间的隶属物,与路途路面等高,常于侧石结合设置,是城市路途中罕见的设置方式,也常设于采用两侧明沟排水时的路途慢车道边缘,又称平缘石.
解释二:
平石是平着铺砌的,在沥青砼面层的边缘,与路面一平,平石外侧安砌侧石.
侧石是立着安砌的,一般比路面高15cm~20cm.
缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐.
解释三:
侧石:机动车主路与非机动车路之间的隔离带之间用的石为侧石,即---露出空中的.
缘石:非机动车路与人行路之间的石为缘石,即---只露一面的.
侧平石:人行路与绿地之间的石为侧平石,即---一般是埋在地下的.。
安砌侧(平、缘)石1、侧石检查在预制场装车前对缘平石检查,运到施工现场的缘平石再次进行检查。
应轻拿轻放,避免损坏。
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。
路缘石表面要求无裂纹、缺边、掉角、不方正等现象。
2、缘石运输按设计尺寸精确放样后,用运输车把缘石从预制场运到安装地点进行安装。
缘石预制件在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的缘平石要及时安装,不能及时使用的缘平石,要摆放整齐,不能影响路容路貌。
3、缘石安装①、统一采用坐浆法施工,缘石垫层C30混凝土厚18cm。
安装前,基础要先清理干净,并保持湿润。
安装时,采用缘石内缘标线控制位置,缘石顶部标线控制高程,采用水平尺控制平顺度。
相邻缘石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
②、路口段,事先计算好每段路口缘石块数,缘石调整块应用机械切割成型。
缘石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。
③、缘石安装完成后,必须挂线检查,调整缘平石至顺直、圆滑、平整。
对缘石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。
4、勾缝①勾缝前先将缝内的土及杂物剔除干净,并用水润湿,然后用M10砂浆灌缝填充密实后勾平,用弯面压子压成凹型。
用软扫帚除去多余灰浆,并适当洒水养护。
②缘石安装完成后,应及时回填夯实路肩和中央带后背的回填土。
夯实宽度不应小于50cm,每层厚度不应大于15cm。
5、成品检测安砌稳固,顶面平整,缝宽均匀,线条直顺,曲线圆滑美观。
勾缝密实均匀,无杂物污染。
6、养护检测合格后采用不掉色土工布覆盖进行洒水养护,养护不得少于3d,确保安装质量。
侧石、平石、缘石的区分
解释一:
《山东省市政工程定额编制与应用》的解释如下:
2-272,2-273中的道路侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或者绿化带的附属物,一般高于路面15cm,又称立缘石、立沿石、立道牙。
2-274、2-275中的缘石,适用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,保护路面边缘用,又称镶边石、平道牙。
侧平石是铺筑在路面与侧石(立沿石)之间的附属物,与道路路面等高,常于侧石联合设置,是城市道路中常见的设置方式,也常设于采用两侧明沟排水时的道路快车道边缘,又称平缘石。
解释二:
平石是平着铺砌的,在沥青砼面层的边缘,与路面一平,平石外侧安砌侧石。
侧石是立着安砌的,一般比路面高15cm~20cm。
缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐。
解释三:
侧石:机动车主路与非机动车路之间的隔离带之间用的石为侧石,即---露出地面的。
缘石:非机动车路与人行路之间的石为缘石,即---只露一面的。
侧平石:人行路与绿地之间的石为侧平石,即---一般是埋在地下的。
(注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。
可复制、编制,期待你的好评与关注)。
侧石、平石、缘石的区分
解释一:
《山东省市政工程定额编制与应用》的解释如下:
2-272, 2-273中的道路侧石,是指安于路面两侧,区分人行道(慢车道)
和车行道或者绿化带的附属物,一般高于路面15cm,又称立缘石、立沿石、立道牙。
2-274、2-275中的缘石,适用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,保护路面边缘用,又称镶边石、平道牙。
侧平石是铺筑在路面与侧石(立沿石)之间的附属物,与道路路面等咼,常于侧石联合设置,是城市道路中常见的设置方式,也常设于采用两侧明沟排水时的道路快车道边缘,又称平缘石。
解释二:
平石是平着铺砌的,在沥青砼面层的边缘,与路面一平,平石外侧安砌侧
侧石是立着安砌的,一般比路面高15cm~20cm。
缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐
解释三:侧石:机动车主路与非机动车路之间的隔离带之间用的石为侧石,即---露出地面的。
缘石:非机动车路与人行路之间的石为缘石,即---只露一面的。
侧平石:人行路与绿地之间的石为侧平石,即--- 一般是埋在地下的。
安砌侧石施工方案1)测量放样基层施工完并经监理工程师验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记。
并测出钉子顶面高程,根据侧平石设计高程进行标高控制。
2)垫层浇捣清土层完成(经纬仪抄平)后,周边从定位线外用50*100的木方作为混凝土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)。
混凝土采用预制混凝土,要求到现场的塌落度为180±20;混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成。
抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度。
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D。
3)侧平石检查在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查。
应轻拿轻放,避免损坏。
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。
路缘石表面要求无裂纹、缺边、掉角、不方正等现象。
4)侧平石运输按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装。
侧平石预制件在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌。
5)侧平石安装①、统一采用坐浆法施工,安装前,基础要先清理干净,并保持湿润。
安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。
相邻侧平石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
②、路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型。
平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。
③、侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整。
对侧平石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。
6)勾缝①勾缝前先将缝内的土及杂物剔除干净,并用水润湿,然后用M10砂浆灌缝填充密实后勾平,用弯面压子压成凹型。
侧石【2 】.平石.缘石的区分
说明一:
《山东省市政工程定额编制与运用》的说明如下:
2-272,2-
273中的道路侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或者绿化带的从属物,一般高于路面15cm,又称立缘石.立沿石.立道牙.
2-274.2-
275中的缘石,实用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,破坏路面边缘用,又称镶边石.平道牙.
侧平石是铺筑在路面与侧石(立沿石)之间的从属物,与道路路面等高,常于侧石结合设置,是城市道路中常见的设置方法,也常设于采用两侧明沟排水时的道路快车道边缘,又称平缘石.
说明二:
平石是平着铺砌的,在沥青砼面层的边缘,与路面一平,平石外侧安砌侧石.
侧石是立着安砌的,一般比路面高15cm~20cm.
缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐.
说明三:
侧石:灵活车主路与非灵活车路之间的隔离带之间用的石为侧石,即---
露出地面的.
缘石:非灵活车路与人行路之间的石为缘石,即---只露一面的.
侧平石:人行路与绿地之间的石为侧平石,即---一般是埋在地下的.。
侧石、平石、缘石的区分
宇文皓月
解释一:
《山东省市政工程定额编制与应用》的解释如下:
2-272,2-273中的道路侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或者绿化带的附属物,一般高于路面15cm,又称立缘石、立沿石、立道牙。
2-274、2-275中的缘石,适用于路面边沿与路肩之间,人行道与路肩之间,或车行道与铺装步道边沿,呵护路面边沿用,又称镶边石、平道牙。
侧平石是铺筑在路面与侧石(立沿石)之间的附属物,与道路路面等高,常于侧石联合设置,是城市道路中罕见的设置方式,也常设于采取两侧明沟排水时的道路快车道边沿,又称平缘石。
解释二:
平石是平着铺砌的,在沥青砼面层的边沿,与路面一平,平石外侧安砌侧石。
侧石是立着安砌的,一般比路面高15cm~20cm。
缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐。
解释三:
侧石:机动车主路与非机动车路之间的隔离带之间用的石为侧石,即---露出地面的。
缘石:非机动车路与人行路之间的石为缘石,即---只露一面的。
侧平石:人行路与绿地之间的石为侧平石,即---一般是埋在地下的。
安砌侧平缘石施工方案一、概述安砌侧平缘石施工是在道路、园林景观等建设中常见的一种石材施工方式。
该施工方案旨在确保石材安装牢固、美观,达到预期的施工效果。
本文将详细介绍安砌侧平缘石的施工步骤、材料及工具、施工注意事项等内容,以指导施工人员正确进行施工。
二、施工步骤1. 确定施工位置和范围:根据设计图纸,确定侧平缘石的安装位置和范围。
2. 清理施工区域:清理施工区域的杂物、灰尘等。
3. 准备材料和工具:准备所需的石材、水泥砂浆等材料,以及石材施工所需的锤子、切割机、水平仪等工具。
4. 基础处理:如果需要,先进行基础处理,确保基础平整、坚固。
5. 安装侧平缘石:先将砂浆均匀涂抹在地基上,然后将侧平缘石一块一块按照设计要求安装在基础上。
使用锤子轻轻敲击石材,确保其安装牢固。
施工时应注意水平度和垂直度,保证侧平缘石的整齐一致。
石材之间应保持适当的缝隙。
6. 填充砂浆:等待侧平缘石全部安装完毕后,将砂浆填充到石材之间的缝隙中,用刮板刮平。
7. 清理施工区域:清理施工区域的施工垃圾和砂浆污渍,保持施工场地的整洁。
三、材料与工具1. 石材:选择质量好、耐候性强的石材作为侧平缘石。
2. 水泥砂浆:选用适宜的水泥砂浆作为石材的粘结剂。
3. 锤子:用于敲击石材,使其安装稳固。
4. 切割机:用于切割石材,以便将其调整为所需的尺寸。
5. 水平仪:用于测量侧平缘石的水平度和垂直度。
6. 刮板:用于填充砂浆和刮平砂浆面。
四、施工注意事项1. 安全安全第一:施工人员应穿戴好安全帽、手套等个人防护装备,确保施工期间的安全。
2. 选择优质石材:选择质量好、色泽一致的石材,避免出现石材断裂、颜色不协调等问题。
3. 控制施工速度:砂浆涂抹后应尽快安装石材,避免砂浆失去粘接性。
4. 控制砂浆用量:砂浆用量过多会导致砂浆外溢,过少则容易出现石材松动、安装不牢固等问题。
应根据实际情况合理控制砂浆用量。
5. 控制缝隙宽度:侧平缘石之间的缝隙宽度不宜过大或过小,一般控制在3-5mm左右。
安砌侧(平、缘)石
1、工艺流程
2、施工措施
A、测量放样
基层施工完并经监理工程师验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记。
并测出钉子顶面高程,根据侧平石设计高程进行标高控制。
B、垫层浇捣清土层完成(经纬仪抄平)后,周边从定位线外用50*100的木方作为混凝土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)。
混凝土采用预制混凝土、标号为C30,要求到现场的塌落度为180±20;混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成。
抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度。
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D。
C、侧平石检查
在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查。
应轻拿轻放,避免损坏。
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。
路缘石表面要求无裂纹、缺边、掉角、不方正等现象。
D、侧平石运输
按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装。
侧平石预制件在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌。
E、侧平石安装
统一采用坐浆法施工,侧平石垫层C30混凝土厚18cm。
安装前,基础要先清理干净,并保持湿润。
安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。
相邻侧平石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型。
平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。
侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整。
对侧平石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。
F、勾缝
勾缝前先将缝内的土及杂物剔除干净,并用水润湿,然后用M10砂浆灌缝填充密实后勾平,用弯面压子压成凹型。
用软扫帚除去多余灰浆,并适当洒水养护。
侧平石安装完成后,应及时回填夯实路肩和中央带后背的回填土。
夯实宽度不应小于50cm,每层厚度不应大于15cm。
G、成品检测
安砌稳固,顶面平整,缝宽均匀,线条直顺,曲线圆滑美观。
勾缝密实均匀,无杂物污染。
H、养护:检测合格后采用不掉色土工布覆盖进行洒水养护,养护不得少于3d,确保安装质量
Y、场地清理所用的混凝土及砂浆均先卸置于铁皮板上面,侧平石安装完毕后,及时将剩余材料移除,并对有污染的场地和路面进行清理。
