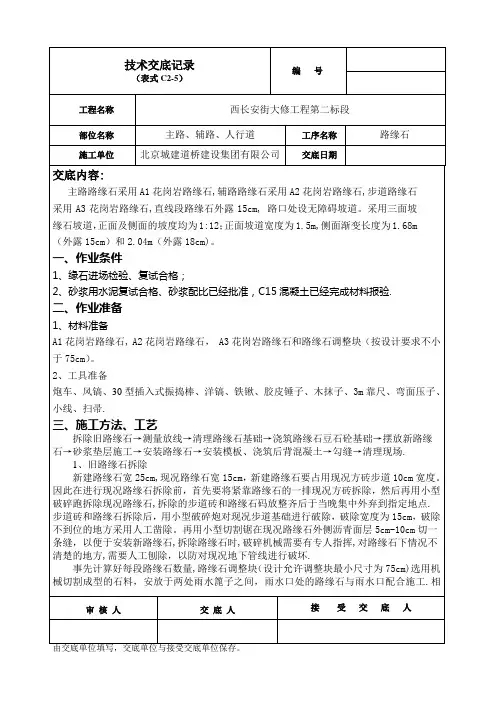

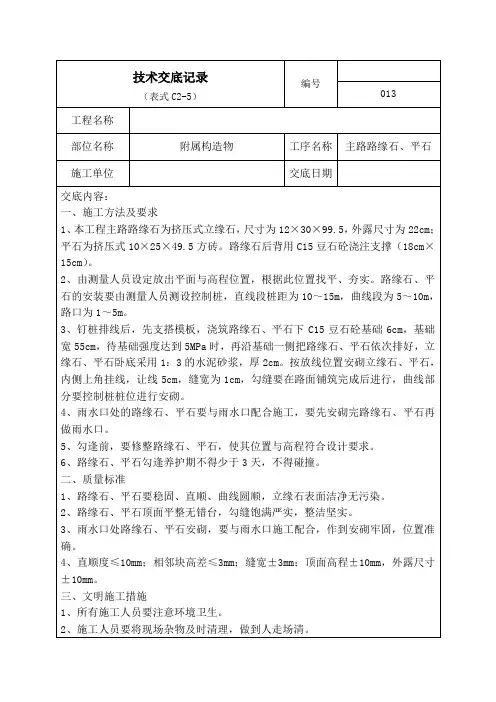

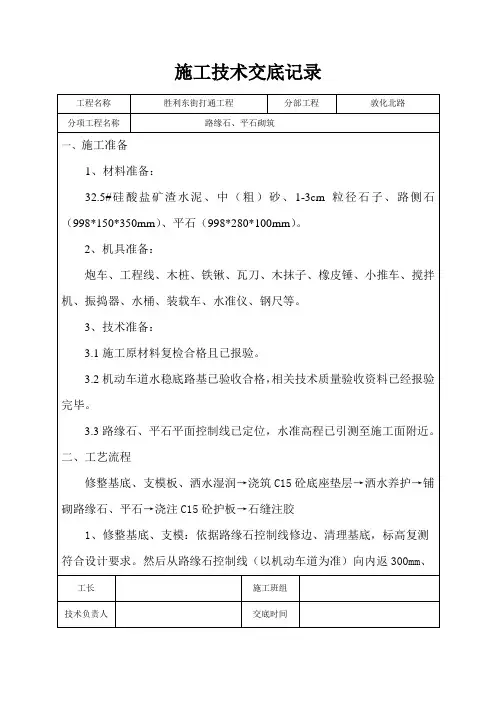

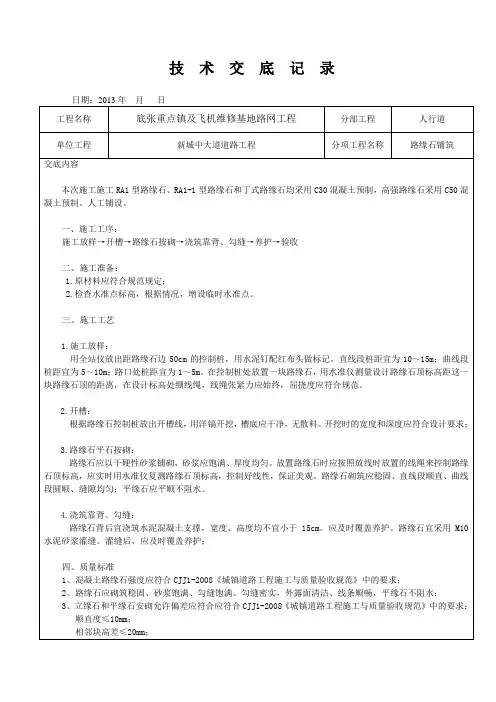

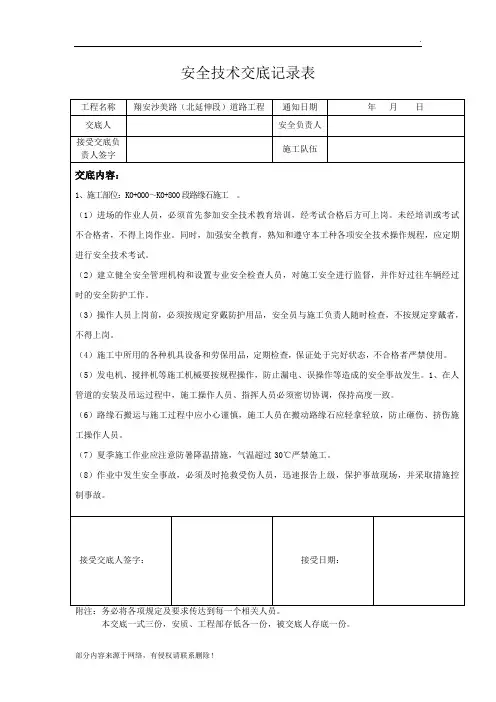

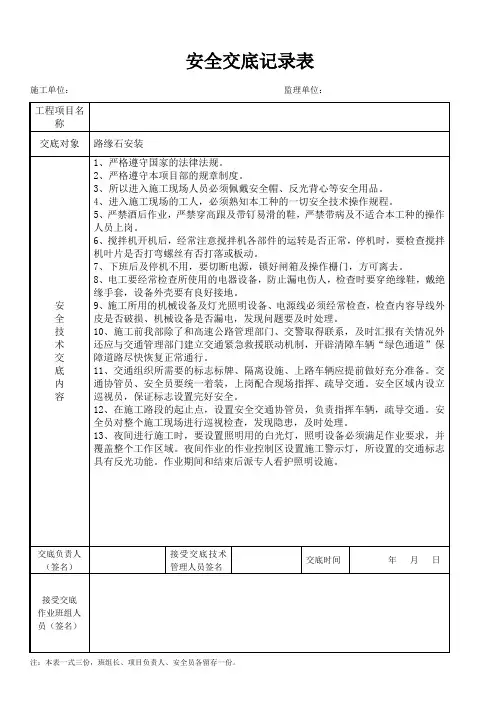

技术交底记录日期:2013年月日工程名称底张重点镇及飞机维修基地路网工程分部工程人行道单位工程新城中大道道路工程分项工程名称路缘石铺筑交底内容本次施工施工RA1型路缘石、RA1-1型路缘石和丁式路缘石均采用C30混凝土预制,高强路缘石采用C50混凝土预制。
人工铺设。
一、施工工序:施工放样→开槽→路缘石按砌→浇筑靠背、勾缝→养护→验收二、施工准备:1.原材料应符合规范规定;2.检查水准点标高,根据情况,增设临时水准点。
三、施工工艺1.施工放样:用全站仪放出距路缘石边50cm的控制桩,用水泥钉配红布头做标记。
直线段桩距宜为10~15m;曲线段桩距宜为5~10m;路口处桩距宜为1~5m。
在控制桩处放置一块路缘石,用水准仪测量设计路缘石顶标高距这一块路缘石顶的距离,在设计标高处绷线绳,线绳张紧力应始终,屈挠度应符合规范。
2.开槽:根据路缘石控制桩放出开槽线,用洋镐开挖,槽底应干净,无散料。
开挖时的宽度和深度应符合设计要求;3.路缘石平石按砌:路缘石应以干硬性砂浆铺砌,砂浆应饱满、厚度均匀。
放置路缘石时应按照放线时放置的线绳来控制路缘石顶标高,应实时用水准仪复测路缘石顶标高,控制好线性,保证美观。
路缘石砌筑应稳固、直线段顺直、曲线段圆顺、缝隙均匀;平缘石应平顺不阻水。
4.浇筑靠背、勾缝:路缘石背后宜浇筑水泥混凝土支撑,宽度、高度均不宜小于15cm。
应及时覆盖养护。
路缘石宜采用M10水泥砂浆灌缝。
灌缝后,应及时覆盖养护;四、质量标准1、混凝土路缘石强度应符合CJJ1-2008《城镇道路工程施工与质量验收规范》中的要求;2、路缘石应砌筑稳固、砂浆饱满、勾缝饱满、勾缝密实,外露面清洁、线条顺畅,平缘石不阻水;3、立缘石和平缘石安砌允许偏差应符合应符合CJJ1-2008《城镇道路工程施工与质量验收规范》中的要求:顺直度≤10mm;相邻块高差≤20mm;缝宽±3mm;顶面高程±10mm;交底人交底对象。
路缘石安装施工技术交底-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN路缘石施工技术交底一、施工准备:1、路面基层施工已经完成,各项指标符合质量评定标准及设计要求。
2、施工所需材料充足,质量合格。
3、施工机械及人员已经进场到位,机械性能良好、运转正常。
二、路缘石安装施工方法和施工方式:1、施工准备(1)施工放样①使用全站仪恢复线路每隔20m点。
②采用中线使用经纬仪定出路缘石外侧边缘线,每20m钉钢钎同时测设安装高程。
③使用水准仪控制路缘石顶面高程,直线地段每隔20m、曲线地段每隔10m控制路缘石顶面高程以确保其砌完后的路缘石顶面平顺、圆滑。
④清理施工工作面并进行洒水湿润。
(2)砼、砂浆的拌和。
①混凝土及砂浆拌制时,要严格按试验工程师所给配合比进行拌制,施工现场不得随意更改施工配合比。
确保混凝土及砂浆质量符合设计要求。
②在中央绿化带内铺设铁皮,把施工现场用砂浆或砼堆放在铁皮上,铁皮根据施工路缘石的位置移动。
施工时用橡胶桶等提到指定位置,不得把混合料遗漏在路面层上。
2、施工方法①花岗岩路缘石顶面和面向路面的侧面应刨平,端面和底面应表面平整,并能保证勾缝密实。
②砌筑前将侧平石量好位置后再安置,避免裂面破角,尺寸不规格及色泽偏差大的,一律不得使用③按照测量出的路缘石顶面高程挂线进行砌筑。
④砌筑时随时检查挂线是否正确,并采用2m靠尺进行检测。
缘石之间拼缝尽量小,砌筑时在路缘石端部夹木板立模以精确控制其缝宽。
⑥路缘石外侧用C15细粒式水泥混凝土做20cm高三角带以利稳定。
⑦路缘石安装完成后及时进行塞缝及勾缝处理,塞缝必须密实,勾缝完成后进行不少于7天的覆盖养护。
⑧砌筑前将侧平石量好位置后再安置,避免裂面破角,尺寸不规格及色泽偏差大的,一律不得使用。
三、质量要求及检查项目1、质量要求a、路缘石的安装应符合设计要求。
b、砌好的路缘石应稳固,顶面平整,缝宽均匀,勾缝密实,线条顺直,曲线圆滑美观。
施工技术交底记录工程名称即墨蓝色新区道路路网工程施工单位中国建筑一局(集团)有限公司施工部位施工内容路缘石安装施工交底内容:一、适用范围:本交底适用于新建道路的侧石、边石、平石安装施工。
二、施工准备1、一般准备:路面基层施工已经完成,各项指标符合质量评定标准及设计要求。
2、材料准备:本工程采用花岗岩石材,其饱和抗压强度不得低于100MPa,花岗岩侧石25×35×100cm(R-3)圆倒角;花岗岩平石30×7×100cm;花岗岩边石12×20×100cm;C20混凝土;M7.5水泥砂浆;3、机具准备:切割机、手扶式推车、水准仪、经纬仪、卷尺、线绳等;4、路缘石宜由加工厂生产,并应提供产品强度、规格尺寸等技术资料及产品合格证。
三、主要施工方法及注意事项1、施工顺序:测量放线→基层切边→刨除多余基层料→支模→浇筑混凝土垫层→安装侧石(边石)及平石→打侧石(边石)靠背→勾缝→养护2、路缘石铺设砌筑前应对花岗岩石板成品进行外观检查,凡有贯穿裂纹、分层、色差明显、缺棱掉角以及可视面粘皮面积过大一律不得使用。
3、待上基层摊铺完成,经过养生达到设计强度后,开始进行路缘石安装,安装时首先通过测量放样,得到花岗岩侧石的外边线,通过切边机沿着侧石外边线向下切4cm深,由人工将切缝至水稳边的基层料刨除,注意保持刨除水稳层的表面平顺,深度均匀。
年月日交底人其他接收人签名施工技术交底记录工程名称即墨蓝色新区道路路网工程施工单位中国建筑一局(集团)有限公司施工部位施工内容路缘石安装施工交底内容:4、支模、浇筑混凝土垫层本工程侧石的靠背,平石的基础垫层以及边石的基础垫层和靠背都采用C20混凝土;现场施工时模板支设一定要牢固,模板上涂刷隔离剂,以保证拆模后的靠背整洁美观,混凝土浇筑前在基层上先洒水湿润,并且在浇筑平石混凝土垫层时预留出20mm厚的M7.5水泥砂浆厚度,侧石后背混凝土保证10cm宽(顶面按1:2放坡),浇筑高度使侧石外露18cm为宜。

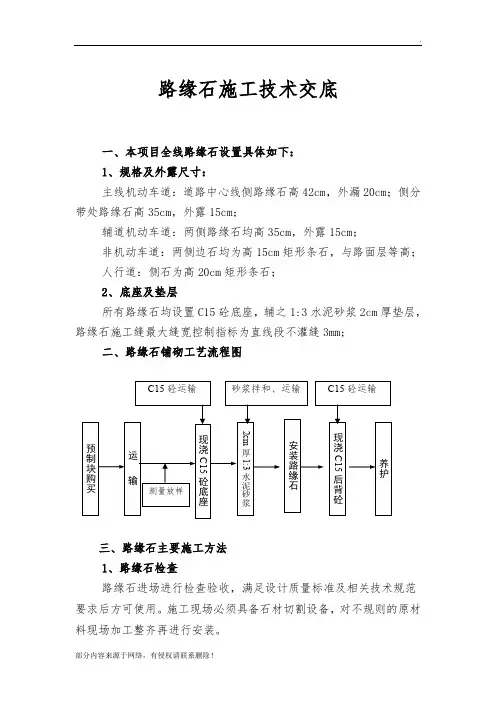

路缘石施工技术交底一、本项目全线路缘石设置具体如下:1、规格及外露尺寸:主线机动车道:道路中心线侧路缘石高42cm,外漏20cm;侧分带处路缘石高35cm,外露15cm;辅道机动车道:两侧路缘石均高35cm,外露15cm;非机动车道:两侧边石均为高15cm矩形条石,与路面层等高;人行道:侧石为高20cm矩形条石;2、底座及垫层所有路缘石均设置C15砼底座,辅之1:3水泥砂浆2cm厚垫层,路缘石施工缝最大缝宽控制指标为直线段不灌缝3mm;二、路缘石铺砌工艺流程图三、路缘石主要施工方法1、路缘石检查路缘石进场进行检查验收,满足设计质量标准及相关技术规范要求后方可使用。
施工现场必须具备石材切割设备,对不规则的原材料现场加工整齐再进行安装。
2、测量放样第一层水稳基层施工完并经监理工程师验收合格后,路缘石安装前,应恢复道路中线,设路缘石安装控制桩,单幅直线段每10m设一处,曲线段控制桩间距不大于5米(依据实际情况进行调整),路口处桩距不大于3米,按照设计高程进行放样测量。
3、路缘石安装①路缘石底座及靠背砼采用C15商品砼。
第一层20cm水稳基层施工完毕验收合格后进行C15砼底座的支模浇筑并及时养护。
②砂浆垫层严格按试验配比进行拌和,采用1:3水泥砂浆卧底铺砌;垫层砂浆厚2cm,不允许污染路缘石和路面。
③安装前基础要先清理干净,并保持湿润。
安装时,先用线绳控制路缘石的直顺度,再用水平尺进行检查,安装合格后及时采用C15砼进行靠背浇筑。
靠背模板要强度刚度符合要求,要人工捣实确保砼密实。
路缘石砌筑应平顺,相邻路缘石的缝隙应均匀一致,路缘石与路面无缝隙、不漏水。
④事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型。
路缘石安装时要与开口、结构物圆滑地相接,线条直顺,曲线圆滑美观。
⑤场地清理:路缘石安装完毕后,及时对有污染的场地和路面进行清理。
4、成品保护①靠背砼进行塑料薄膜覆盖并洒水养生,养生期不得少于3天,确保面层摊铺及碾压作业前砼强度达到设计要求。
路缘石、硬路基施工技术交底一、交底内容1、施工前先清扫干净曲线外侧挡渣墙上表面的灰尘杂物,用M10水泥砂浆砌筑,使其连接紧密。
2、挡渣块砌筑在曲线外侧,具体范围为0#—20#墩,28#—46#墩。
3、在41#—45#墩之间为24m梁,挡渣块砌筑数量为48块0.49m长的和2块0.29m长的挡渣块;其他墩之间为32m梁,挡渣块砌筑数量为64块0.49m长的和2块0.29m长的挡渣块。
4、砌时每孔梁上两端分别铺砌一块0.29m的挡渣块。
5、砌时首先在已经清理干净的挡渣墙上涂刷一层1cm厚的水泥砂浆,抹平砂浆表面后在上面铺筑挡渣块,铺砌要紧密填实。
6、渣块之间应预留1cm的缝隙,在铺砌后用M10水泥砂浆填缝。
7、渣块铺砌时外侧应于挡渣墙外侧平齐。
8、施工时注意安全,严格控制施工质量。
二、施工准备施工前用高压气泵将待填充的支座表面、锚栓孔内部的浮土、松散物吹干净,并用洁净水润湿锚栓孔,但不得形成积水;气温低于0℃施工时可以不预湿或在灌浆前用少量热水喷湿。
搅拌前的准备:将砂浆、水、工具(发电机、搅拌工具、磅秤、漏斗、水桶等)放置于作业现场。
检查发电机、搅拌工具工作状态是否良好。
三、配合比水料比以厂家提供的出厂检验报告(水料比:0.16)的加水量为参考。
四、灌浆料搅拌水、砂浆过磅称量后,先将料倒入桶中,然后加水搅拌,加水应分两次进行,第一次加入称量好的90%,二次加入剩余的用水;要连续搅拌3分钟以上,直至均匀方可灌浆。
一次搅拌量以一个支座的用量为宜,失去流动性的料不可再次加水使用。
五、灌浆料灌注1、立模模板采用角钢组拼,底面设一层4mm厚工程用双面胶防漏胶条防止漏浆;用膨胀螺栓或水泥钉固定好模板。
模板距支座距离为3cm~5cm。
见下图:2、灌浆 灌浆前,用水平尺检测支座钢板是否水平,若不平,用千斤顶校正后再行灌浆。
灌浆前初步计算所需浆体体积,确定搅拌数量,一般情况下搅拌数量要略大于计算数量,防止出现中途缺浆。
施工技术交底记录交底单位中冶天工上海十三冶建设有限公司日期工程名称宿州市西北新区中学工程施工图号施工部位 4.5米、5米次干道、11米主干道一、现场及准备情况1、施工人员应满足施工进度要求。
2、水准点、导线点联测已完成上报,并通过项目部领导批准。
3、原材料已准备好,并对各项指标进行检测,满足规范要求及施工需要,对各种原材料进行分隔存放,水泥搭棚存放,以防雨淋。
4、施工配合比应满足设计及规范要求。
5、混凝土搅拌机、运输车等施工机械已到位,并进行了保养与调试,需满足施工需要。
二、施工工序施工放样→准备下承层(下基层)→路缘石安装1、施工放样及标高控制在下基层铺砌并养生完后,进行路缘石施工放样,根据中央分隔带宽度放出路缘石安装控制点(直线段每10米一个点,曲线段每3~5米一个点)。
同时每10米测一个标高点,标高以路面设计标高为准。
2、清理下承层放样结束后,对下基层表面进行清理,清除表面的碎石、砂、土等杂物,使表面干净整洁,并在路缘石安装之前对其洒水润湿。
施工技术交底记录交底单位中冶天工上海十三冶建设有限公司日期工程名称宿州市西北新区中学工程施工图号施工部位里程桩号3、安装4、1)、主路施工侧石及非机动车道施工侧石前,砌筑时卧底3cm厚M7.5水泥砂浆,人行道施工缘石前,砌筑时卧底5cm厚M7.5水泥砂浆,水灰比严格按照砂浆配合比控制,要求砂浆饱满。
5、2)、安装路缘石,在安装时对其原材料进行质量外观检查凡事出现崩边、脱皮、表面蜂窝麻面、颜色不一致现象一律不得使用,并进行勾缝,勾缝前对安放好的路缘石进行检查,检查其侧面、顶面是否平顺以及缝宽是否达到要求,不合格的重新调整,然后再勾缝。
路缘石安装稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺,曲线圆滑美观。
路缘石铺设完毕后,现场管理人员对直顺度、缝宽、相邻两块高差及顶面高程等指标进行检测,检测频率及结果应符合规范要求,不合格路段重新铺设。
三、安全保证措施1)、施工前,对全体施工人员进行安全生产教育,并设专职安全员进行施工安全检查;2)、机械操作手要严格执行操作规程,确保各种设备、车辆安全运行;3)、做好劳保工作,配齐劳保用品,确保施工人员的人身安全。
施工技术交底记录年月日工程名称分部工程附属构造物分项工程名称路缘石交底内容:本工程路缘石使用材料为麻石,侧石规格为15cm×30cm,锁边石为12cm×20cm,平石为30cm×60cm。
施工工艺流程如下:1.测量放线:(1)本工程侧平石利用4.5%水泥石屑稳定层施工中两侧自然宽出的多余部分作为基础垫层。
(2)路面中线校核后,在路面边缘与侧平石交界处放出侧平石线,直线部位10m一桩,曲线部位5~10m,路口及分隔带、安全岛等圆弧,1~5m也可用皮尺画圆并在桩上标明侧平石顶面标高。
2.刨槽:按桩的位置打白灰线,以线为准,按设计要求宽度向外刨槽。
靠近路面一侧,比线位宽出少许,一般不大于5cm。
刨槽深度可比设计加深1~2cm,以保证基础厚度,槽底要修理平整。
3.铺筑C15底座砼:按照设计要求宽度铺筑C15底座砼,并振捣密实,第一次浇筑砼面标高应与麻石锁边石底标高齐平,连续养护7天后方可立侧石。
4.安装侧平石:1)安装侧平石时,先用C15混凝土坐浆5cm,按设计标高安装侧石,再按设计标高和倾斜度安装平石。
2)侧石要安正,切忌前倾后仰,侧石顶线应顺直圆滑平顺,无凹进凸出前后高低错牙现象,平石线要求顺直圆滑、顶面平整,符合设计标高要求。
5.侧平石勾缝:1)两节侧石间安装采用1:3水泥砂浆挤,之后勾缝,水泥砂浆灌缝必须饱满嵌实。
2)砼侧石勾缝为凹缝,平石勾缝为平缝。
3)砂浆初凝后,用软扫帚扫除多余灰浆,并适当洒水养护,不少于3天,最后达到整齐美观。
4)不得在路面上拌制砂浆。
6. 侧平石施工完后要注意保护,防止人为破坏。
交底单位接收单位附属工程施工队交底人接收人。
