安砌侧(平、缘)石施工工艺
- 格式:docx
- 大小:12.66 KB
- 文档页数:1
安砌侧石工程施工方法三篇篇一:安砌侧石工程施工方法1、测量放样基层施工完并经监理工程师验收合格后,侧石安装前,应校核道路中线,测设侧石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记。
并测出钉子顶面高程,根据侧石设计高程进行标高控制。
2、垫层浇捣清土层完成(经纬仪抄平)后,周边从定位线外用50*100的木方作为混凝土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)。
混凝土采用预制混凝土、标号为C30,要求到现场的塌落度为180±20;混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成。
抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度。
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D。
3、侧石检查在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查。
应轻拿轻放,避免损坏。
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。
路缘石表面要求无裂纹、缺边、掉角、不方正等现象。
4、侧石运输按设计尺寸精确放样后,用运输车把侧石从预制场运到安装地点进行安装。
侧石预制件在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌。
5、侧石安装①、统一采用坐浆法施工,侧石垫层C30混凝土厚18 cm。
安装前,基础要先清理干净,并保持湿润。
安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。
相邻侧石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
②、路口段,事先计算好每段路口侧石块数,侧石调整块应用机械切割成型。
侧石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。
③、侧石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整。
对侧石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。

施工侧(平、缘)石工程施工技术方案项目背景本项目旨在完成施工侧(平、缘)石工程的施工工作。
该工程的主要任务是在规定的工期内,按照设计要求和技术标准,将侧(平、缘)石砌筑完成,确保其结构牢固、美观大方。
施工目标1. 确保整个石工程的施工质量满足相关规范和要求,确保结构稳定可靠。
2. 严格按照设计图纸和技术要求进行施工,确保施工结果与设计一致。
3. 优化施工过程,提高工作效率,保证施工工期的顺利完成。
施工方案1. 施工准备阶段1. 仔细研究并理解设计图纸和技术要求,确保掌握施工的关键要点和注意事项。
2. 成立施工团队,明确施工任务和分工,制定详细的施工计划。
3. 搭建必要的施工设施和临时工地,包括搭建施工棚和搭建施工脚手架。
4. 准备所需的施工工具和材料,确保施工顺利进行。
5. 清理施工现场,确保施工区域清洁整齐,排除安全隐患。
2. 施工过程1. 按照施工图纸的要求进行基础测量和放线,确保施工的准确性。
2. 按照技术要求进行基础处理,保证侧(平、缘)石的稳定性和承载能力。
3. 按照设计要求进行石材的切割、加工和砌筑,确保石工程的质量。
4. 注意石材的搭配和拼接,确保整个工程的美观和统一性。
5. 加强施工现场管理,保证施工过程中的安全和秩序。
3. 施工总结1. 定期进行施工质量检查和验收,确保施工质量符合要求。
2. 及时处理施工中的问题和难点,确保施工进度不受影响。
3. 汇总施工记录和检查报告,形成施工总结和经验教训,为今后类似项目提供参考。
施工安全措施1. 严格遵守施工现场安全规定,做好安全教育和培训工作。
2. 提供必要的个人防护装备,并确保施工人员正确佩戴。
3. 建立完善的施工安全管理制度,确保施工过程中的安全。
4. 定期进行安全检查和隐患排查,及时整改和修复。
施工质量控制1. 严格按照设计要求和技术标准进行施工,确保施工质量符合相关规范。
2. 定期进行质量检查和验收,发现问题及时整改。
3. 加强对施工过程中材料和工艺的检查和把关,确保施工工艺的正确性。
安砌侧石施工方案1)测量放样基层施工完并经监理工程师验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记。
并测出钉子顶面高程,根据侧平石设计高程进行标高控制。
2)垫层浇捣清土层完成(经纬仪抄平)后,周边从定位线外用50*100的木方作为混凝土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)。
混凝土采用预制混凝土,要求到现场的塌落度为180±20;混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成。
抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度。
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D。
3)侧平石检查在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查。
应轻拿轻放,避免损坏。
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。
路缘石表面要求无裂纹、缺边、掉角、不方正等现象。
4)侧平石运输按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装。
侧平石预制件在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌。
5)侧平石安装①、统一采用坐浆法施工,安装前,基础要先清理干净,并保持湿润。
安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。
相邻侧平石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
②、路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型。
平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。
③、侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整。
对侧平石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。
6)勾缝①勾缝前先将缝内的土及杂物剔除干净,并用水润湿,然后用M10砂浆灌缝填充密实后勾平,用弯面压子压成凹型。
侧平石安砌施工方案一、施工准备确定侧平石安砌的施工区域,确保现场清洁,无障碍物。
准备所需材料,包括侧平石、垫层材料、粘结剂等,确保材料质量符合设计要求。
准备施工工具和设备,如手推车、砂浆搅拌机、水平尺、线锤、橡皮锤等。
制定施工进度计划,明确人员分工,确保施工有序进行。
二、测量和标记使用经纬仪或全站仪等测量工具,对施工区域进行精确测量。
根据设计要求,标记出侧平石的位置和高度,确保安装准确。
三、垫层浇捣按照设计要求,铺设垫层材料,确保垫层平整、无杂物。
使用砂浆搅拌机拌制砂浆,确保砂浆质量符合设计要求。
浇捣垫层,确保垫层与基层紧密结合,无空鼓现象。
四、侧平石检查检查侧平石的外观质量,确保无裂缝、无破损。
检查侧平石的尺寸和规格,确保符合设计要求。
五、侧平石安装按照标记的位置和高度,放置侧平石。
使用线锤和水平尺检查侧平石的垂直度和水平度,确保安装准确。
使用橡皮锤轻轻敲击侧平石,使其与垫层紧密结合。
使用粘结剂对侧平石进行固定,确保安装牢固。
六、质量验收对侧平石的安装质量进行全面检查,确保符合设计要求。
对侧平石的垂直度、水平度、平整度等进行检测,确保符合要求。
对侧平石的粘结情况进行检查,确保无脱落、无开裂现象。
七、安全注意事项施工人员应佩戴安全帽、手套等防护用品,确保个人安全。
施工现场应设置警示标志,禁止非施工人员进入。
施工过程中应注意防火、防尘等措施,确保施工安全。
八、后期养护对已安装的侧平石进行定期清洗,保持其外观整洁。
对侧平石进行定期检查,发现问题及时处理,确保使用寿命。
对侧平石进行定期维护,如粘结剂老化、开裂等,应及时修复。
以上就是侧平石安砌施工方案的主要内容,施工过程中应严格按照方案执行,确保施工质量和安全。

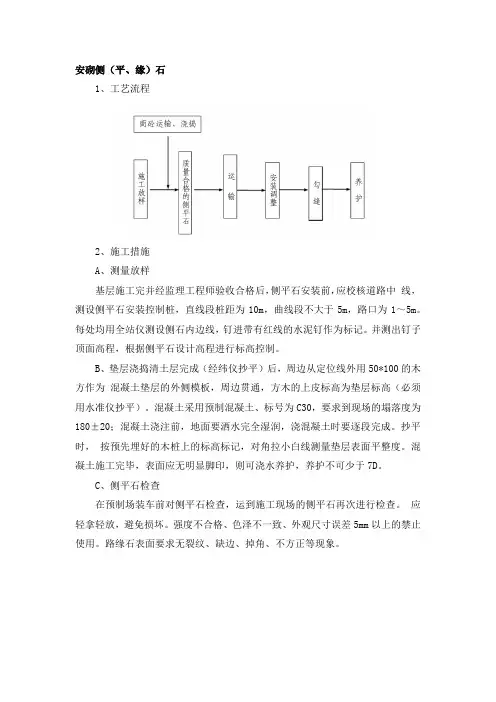

安砌侧(平、缘)石1、工艺流程2、施工措施A、测量放样基层施工完并经监理工程师验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记。
并测出钉子顶面高程,根据侧平石设计高程进行标高控制。
B、垫层浇捣清土层完成(经纬仪抄平)后,周边从定位线外用50*100的木方作为混凝土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)。
混凝土采用预制混凝土、标号为C30,要求到现场的塌落度为180±20;混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成。
抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度。
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D。
C、侧平石检查在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查。
应轻拿轻放,避免损坏。
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。
路缘石表面要求无裂纹、缺边、掉角、不方正等现象。
D、侧平石运输按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装。
侧平石预制件在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌。
E、侧平石安装统一采用坐浆法施工,侧平石垫层C30混凝土厚18 cm。
安装前,基础要先清理干净,并保持湿润。
安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。
相邻侧平石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型。
平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。
侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整。
对侧平石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。
安砌侧石工程施工工艺
和养护
①、侧平石安装完成后,应及时勾缝。
勾缝时,先用水泥砂浆填平缝隙,再用刮板刮平,最后用刷子刷平。
勾缝后,要及时用水洗净表面,保持干燥。
②、侧平石养护时间不少于7天,期间不得行车,不得踩踏。
在养护期间,要保持侧平石表面湿润,防止龟裂。
养护结束后,要及时清理侧平石表面杂物,保持路面整洁美观。
欢迎阅读
安装侧平石的工艺流程包括商砼运输、浇捣、质量运施、安合养、工勾装等步骤。
在施工措施方面,首先要进行测量放样,校核道路中线并测设侧平石安装控制桩。
其次是垫层浇捣,采用预制混凝土,标号为C30,要求到现场的塌落度为
180±20.侧平石安装时,统一采用坐浆法施工,采用侧石内侧
标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。
养护时间不少于7天,期间不得行车,不得踩踏。
在养护结束后,要及时清理侧平石表面杂物,保持路面整洁美观。
安砌侧石工程施工技术方案侧石工程是指在道路、广场、人行道、花坛等场所的边缘进行侧石的施工。
侧石的作用主要是为了保护基础设施,同时起到美化环境、引导行人等功能。
下面是一个侧石工程施工技术方案。
1.前期准备工作(1)确定施工范围:根据设计图纸,确定侧石的具体位置和长度。
(2)移除障碍物:清理侧石区域内的杂草、土壤和其他障碍物。
(3)地基处理:根据设计要求,在侧石区域挖掘合适的沟槽,清理碎石、杂质和水分。
2.砌筑侧石(1)准备侧石材料:按照设计要求,准备好合适的侧石材料。
一般采用水泥、砖块或石材制作侧石。
(2)绘制标线:在施工区域内绘制好标线,以确保侧石的铺设位置和长度。
(3)铺设侧石:根据标线,按照设计要求将侧石一块一块地铺设到沟槽内,用水平仪检查侧石的水平度和垂直度。
(4)固定侧石:使用水泥砂浆将侧石与地基牢固地粘合在一起,并做好养护,确保侧石固定牢靠。
3.完善施工(1)排水设计:侧石工程中要考虑到排水问题,确保侧石周围的水能够有效排除,避免积水对侧石的损坏。
(2)施工检查:每完成一段侧石的施工,要及时进行施工检查,确保侧石的垂直度和水平度满足设计要求。
(3)粘接工艺:将侧石与基底粘接时,需保证粘合面洁净,充分湿润后,采用砂浆包裹的方式进行粘接。
(4)养护措施:侧石完工后,应及时进行养护,保证其强度增长和稳定性。
对于新施工的侧石,通常需要进行2-3周的养护。
4.安全措施(1)现场作业人员应佩戴好安全工具,如安全帽、安全鞋等,防止发生意外伤害。
(2)施工现场应设置明显的警示标志,确保行人和车辆能够识别施工区域,避免发生意外。
(3)施工过程中要加强沟通与协作,确保施工的安全进行。
(4)施工现场要定期清理,保持整洁,防止杂物堆积,避免绊倒和滑倒。
以上是一个关于侧石工程施工技术方案的简要介绍,根据具体项目的要求和实际情况,还需要进行详细的设计和施工计划。
同时,在施工过程中应根据相关规范和要求进行操作,确保施工的质量和安全。
安砌侧(平、缘)石1、工艺流程2、施工措施A、测量放样基层施工完并经监理工程师验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记。
并测出钉子顶面高程,根据侧平石设计高程进行标高控制。
B、垫层浇捣清土层完成(经纬仪抄平)后,周边从定位线外用50*100的木方作为混凝土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)。
混凝土采用预制混凝土、标号为C30,要求到现场的塌落度为180±20;混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成。
抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度。
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D。
C、侧平石检查在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查。
应轻拿轻放,避免损坏。
强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。
路缘石表面要求无裂纹、缺边、掉角、不方正等现象。
D、侧平石运输按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装。
侧平石预制件在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌。
E、侧平石安装统一采用坐浆法施工,侧平石垫层C30混凝土厚18 cm。
安装前,基础要先清理干净,并保持湿润。
安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。
相邻侧平石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型。
平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。
侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整。
对侧平石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。

7、安砌侧石施工
1. 柔性路面侧、平石安装应在路面基层完成后,未铺筑沥青面层前施工;水泥混凝土路面,应在路面完成后施工。
2. 侧、平石安装在路面基层加宽部分上,应根据侧、砌石的安装标高适当调整基层的高度,当基层较低时,应用混凝土垫层适当调整。
并预留2CM的空隙以便在砌筑侧、平石时进行调平。
3. 根据侧、平石的安装标高拉线进行砌筑,相邻两块侧石的缝宽为1CM,不宜在砌筑的中间段用侧石加,曲线处侧石要注意外形圆滑。
在不得已须断侧石时,应将断头磨平。
4. 侧石要安正,忌前倾后仰,平石则根据路面的设计坡度及排水坡度要求进行安装,不得阻水。
侧、平石的顶线要顺直圆滑平顺,不得相互错位、高低错牙现象。
5. 侧、平石安装到一定的长度时,调整侧石至顺直、圆滑、平整后,及时浇注混凝土后座进行稳固,同时勾缝工作及时跟进。
先把侧石缝内的杂物清理干净,并用水润湿,然后用按设计的砂浆灌缝填实勾平,用弯面压子压成凹形。
等初凝后,用软扫帚扫除多余灰浆,并适当泼水养护,达到整齐美观,并不得在路面上拌制砂浆。

构建侧(平、缘)石工程施工技术方案1. 起因侧(平、缘)石工程施工是在道路和其他基础设施建设中非常常见的技术,用于增加道路的稳定性和耐久性。
为了确保施工过程的安全和顺利进行,制定一个有效的施工技术方案是必不可少的。
2. 目标本方案的目标是提供一种有效的侧(平、缘)石工程施工技术方案,以确保施工过程的质量,同时满足相关法规和标准的要求。
3. 施工前准备在开始施工前,需要进行以下准备工作:- 确定侧(平、缘)石工程的设计要求和施工标准;- 检查施工现场,确保场地平整并满足施工要求;- 准备所需的材料、设备和人力资源;- 制定详细的施工计划和时间安排。
4. 施工步骤本文档中提供的侧(平、缘)石工程施工技术方案包括以下步骤:步骤一:场地准备在施工现场进行必要的平整和清理工作,确保侧(平、缘)石施工的基础条件得到满足。
步骤二:基础施工根据设计要求,进行侧(平、缘)石的基础施工,包括挖掘基坑、浇筑基础混凝土等。
步骤三:侧(平、缘)石安装将预先加工好的侧(平、缘)石逐段安装在基础上,确保其稳固性和平整度。
步骤四:连接和固定根据需要,进行侧(平、缘)石的连接和固定,以增加整体的稳定性和耐久性。
步骤五:检查和修整对已安装的侧(平、缘)石进行检查,确保其符合设计要求,必要时进行修整和调整。
步骤六:验收和清理完成侧(平、缘)石工程施工后,进行验收,确保施工质量符合相关标准和要求。
同时进行施工现场的清理工作,恢复场地的整洁。
5. 安全考虑在侧(平、缘)石工程施工过程中,需要严格遵守相关的安全规定和操作规程,确保工人和施工现场的安全。
结论通过本文档提供的侧(平、缘)石工程施工技术方案,可以有效地指导侧(平、缘)石施工过程,确保施工质量和工期的控制。
然而,在实际施工过程中,仍需根据具体情况进行调整和变更,以满足特定项目的要求。
安砌侧(平、缘)石施工工艺
施工放样→准备下承层→侧石铺筑→养生
1、施工放样
在沥青混凝土面层铺筑并养生完后,进行侧石施工放样,做出施工控制点(每10米一个点)。
2、清理下承层
放样结束后,首先用细线绳画出侧石铺筑的内边线,然后用切割机切割沥青混凝土面层及二灰碎石基层,施工中应保证切割厚度不得大于侧石混凝土的铺筑厚度,然后人工找平。
刨除结构层,清理表面,清除表面的碎石、砂、土等杂物,使表面干净整洁,并洒水润湿
3、侧石安装
1)首先沿路缘石安装控制线在下基层表面铺一层砂浆,以确保路缘石平面位置和高程准确。
2)砂浆抹平后安放路缘石并进行勾缝,勾缝前对安放好的路缘石进行检查,检查其侧面、顶面是否平顺以及缝宽是否达到要求,不合格的重新调整,然后再勾缝。
4、质量检查
侧石施工完毕后,质检小组对直顺度、缝宽、相邻两块高差及顶面高程等指标进行检测(检测频率及结果符合下表要求),不合格路段重新铺设。
路缘石应检测混凝土强度符合设计要求。
路缘石铺设检查项目
项次检查项目规定值或允许偏差检查方法和频率
1 直顺度(mm)15 20m拉线,每200m4处
2 相临两块高差(mm)
3 用水平尺量,每200m4处
3 相临两块缝宽(mm)±3 尺量,每200m4处
4 顶面高程(mm)±10。
